市政道路工程《监理实施细则》范本

合集下载

市政道路工程监理实施细则范本

市政道路工程监理实施细则范本

市政道路工程监理实施细则范本一、概述市政道路工程监理是保障市政道路工程建设质量和工程效果的重要环节之一。

为了确保市政道路工程监理工作的有效进行,制定本实施细则范本,以规范市政道路工程监理的实施过程,确保监理工作的科学性、规范性和有效性。

二、监理人员及其职责1. 总监理工程师总监理工程师是市政道路工程监理的牵头人,负责总体监理工作的组织、协调和监管。

总监理工程师的职责包括:•组织编制市政道路工程监理计划;•协调监理人员的工作安排;•审查市政道路工程施工图纸、设计变更和合同条款;•监督市政道路工程施工过程的合规性和质量;•提出市政道路工程质量问题的整改要求;•编制市政道路工程监理报告。

2. 监理工程师监理工程师是市政道路工程监理的核心力量,负责具体监理工作的执行和实施。

监理工程师的职责包括:•审查市政道路工程施工图纸、设计变更和合同条款;•监督市政道路工程施工过程的合规性和质量;•检查工程质量记录和施工日志;•检验工程产品的质量和合格证明;•协助总监理工程师处理市政道路工程质量问题;•记录监理工作的情况和发现。

三、监理项目范围和内容市政道路工程监理项目范围和内容应根据所承接的具体工程项目而定,但一般包括以下方面:1. 施工图纸审查和设计变更审查监理工程师在施工前应仔细审查市政道路工程施工图纸的完整性和准确性,并及时发现和处理存在的问题。

设计变更审查要求监理工程师对施工过程中提出的设计变更进行评估和审查,确保变更后的设计符合相关规范和要求。

2. 施工现场监理监理工程师应全程监督施工现场的施工过程,包括施工方法、材料选择、人员配备等,确保施工符合相关规范和要求。

3. 施工质量检查监理工程师应对施工过程中的质量进行检查,包括土方工程、路面工程、排水工程等,确保施工质量满足相关标准。

4. 施工进度监控监理工程师应监控施工进度,及时发现并协调解决施工过程中的问题,确保施工按计划进行。

5. 施工合同管理监理工程师应审查施工合同的内容,并监督合同的履行情况,确保合同条款的有效执行。

市政道路改造工程《监理实施细则》范本

市政道路改造工程《监理实施细则》范本

市政道路改造工程《监理实施细则》范本1. 引言该文档旨在规范市政道路改造工程监理实施的各项细则和要求。

通过明确监理工作的职责和流程,确保市政道路改造工程能够按照规划和设计要求顺利进行。

2. 监理工作范围监理工作覆盖市政道路改造工程的各个阶段,包括但不限于项目前期准备、施工过程、验收及竣工等。

3. 监理工作职责3.1 前期准备阶段- 审查并确认市政道路改造工程的设计方案;- 提供监理意见和建议,包括合理化建议等;- 参与编制监理计划。

3.2 施工过程阶段- 监督施工单位的施工进度和质量;- 检查施工现场,确保安全措施的有效实施;- 协调解决施工过程中的问题和纠纷;- 检查材料和设备的质量。

3.3 验收及竣工阶段- 参与验收工作,包括程序的规范和验收标准的制定;- 检查工程竣工情况,确保符合规划和设计要求;- 提供竣工报告和验收报告。

4. 监理流程监理流程包括以下几个主要环节:1. 前期准备:监理单位收到委托书后,与相关单位进行沟通和会议,明确各方责任和义务。

2. 施工过程:监理单位每天(或周期性)巡查工地,记录施工情况和问题,及时协调解决。

3. 验收及竣工:监理单位参与工程的验收过程,确保工程质量和规范。

4. 报告和总结:监理单位应编制监理报告和总结报告,记录监理过程和结果。

5. 备注本范本仅供参考,实际执行时需根据具体项目情况进行调整和补充。

以上是市政道路改造工程《监理实施细则》的范本内容,旨在为市政道路改造工程的监理工作提供指导和参考。

具体实施时,请结合实际情况进行调整和补充。

市政道路施工监理细则范文(三篇)

市政道路施工监理细则范文(三篇)

市政道路施工监理细则范文以下是市政道路施工监理的一般细则范本:1. 施工监理人员的资格要求:市政道路施工监理人员应具备相关专业背景知识,具有相关的从业经验并取得相应的资格证书。

2. 施工监理人员的职责:a. 监督施工单位按照相关设计文件、施工方案以及合同要求进行施工,确保施工质量符合规定标准;b. 监控施工进度,确保施工按照合同要求按时完成;c. 检查施工现场安全措施的落实情况,确保施工过程中的安全;d. 监督施工单位的材料采购和使用,确保符合质量要求;e. 记录并报告施工过程中的问题和事故,并及时采取措施进行解决;f. 协助建设单位与施工单位进行沟通和协调,解决施工中的技术和质量问题。

3. 施工监理的工作流程:a. 施工前,监理人员应对施工方案、技术方案和相关材料进行审查,并与建设单位和施工单位进行技术交底;b. 施工中,监理人员应对施工过程进行现场监督,并定期检查施工质量和安全措施的执行情况;c. 施工结束后,监理人员应进行竣工验收,并出具竣工验收报告。

4. 施工监理人员的权力和责任:a. 监理人员有权随时进入施工现场进行检查;b. 监理人员有权要求施工单位配合完成技术交底和资料提供;c. 监理人员有权提出合理的建议和要求,要求施工单位进行整改;d. 监理人员应当记录并及时报告施工过程中的问题和事故,并参与处理过程。

5. 施工监理的报告和决策:监理人员应及时向建设单位提供施工过程和质量的监督报告,并参与相关决策过程。

6. 施工监理的费用支付:建设单位应按照合同约定支付监理费用,并按照合同规定的工作量和标准进行结算。

以上是一般的市政道路施工监理细则范本,具体的细则还需要根据具体项目的条件和要求进行适当的调整和完善。

市政道路施工监理细则范文(二)是针对市政道路施工过程进行监督和管理的细则。

以下是一些常见的市政道路施工监理细则:1. 监理资质要求:监理单位必须具备相应的资质和经验,且监理人员必须具备相应的专业知识和技能。

市政道路监理实施细则范本

市政道路监理实施细则范本

市政道路监理实施细则范本一、监理实施细则的目的与范围市政道路监理实施细则旨在规范市政道路工程监理的实施程序和要求,确保工程质量,保障工程进展顺利,最大程度地保障公众的安全和利益。

本细则适用于城市市政道路工程监理的全过程,包括前期准备、施工阶段和竣工验收等各个阶段。

同时,本细则还涉及到监理工程师的职责和权益、监理机构的评审与资质要求等内容。

二、监理实施细则的基本原则1. 安全第一:市政道路监理实施必须以确保公共安全为首要目标,监理工程师需时刻关注施工过程中可能存在的安全隐患,并及时采取措施予以解决。

2. 资质要求:监理机构在承接市政道路监理工程时,必须符合相关法律法规和行业标准的资质要求,并配备具备相应经验和技能的监理工程师。

3. 独立公正:市政道路监理应独立于施工单位和业主,始终保持公正客观的态度,依法履行监理职责,维护社会公众和工程主体的利益。

4. 透明公开:监理实施过程需要进行及时、准确、全面的记录与报告,并确保相关信息公开透明,接受社会各界的监督。

三、监理实施步骤及要求1. 前期准备阶段(1)开展监理机构评审:业主在招标阶段应组织对潜在监理机构进行评审,确保选取具备资质和实力的监理机构。

(2)编制监理实施计划:监理机构按照项目需求和施工进度,编制监理实施计划,包括工作任务、监理周期、人员配备等内容。

2. 施工阶段(1)监理进场:监理工程师按照约定时间进场,与施工单位进行协调,确保监理工作的正常进行。

(2)监理记录和报告:监理工程师需要及时记录施工过程中的关键节点、质量问题等情况,并向业主提交监理报告,报告内容包括工期进展、质量评估、经济合同执行、安全管理等方面。

(3)现场巡查和检验:监理工程师应根据施工合同和相关规范要求,定期进行现场巡查和检验,发现问题及时提出整改建议,并监督整改工作的落实情况。

3. 竣工验收阶段(1)竣工资料审查:监理工程师对施工单位提交的竣工资料进行审查,确保完整、准确、合规。

道路工程监理实施细则模板

道路工程监理实施细则模板

一、前言为确保道路工程顺利进行,保障工程质量、安全、进度,根据国家相关法律法规、行业标准和工程实际情况,特制定本监理实施细则。

本细则适用于本工程道路工程的建设、施工、监理等全过程。

二、工程概况1. 工程名称:XXX道路工程2. 工程地点:XXX3. 工程规模:XXX4. 工程概况:本工程主要包括道路路基、路面、排水、照明、交通工程等。

三、监理工作范围1. 路基工程:对路基填筑、压实、排水、防护等施工过程进行监理。

2. 路面工程:对路面基层、面层、标线等施工过程进行监理。

3. 排水工程:对排水管道、检查井、雨水口等施工过程进行监理。

4. 照明工程:对路灯、电缆、电缆沟等施工过程进行监理。

5. 交通工程:对交通标志、标线、隔离设施等施工过程进行监理。

6. 附属工程:对绿化、照明、交通等附属工程进行监理。

四、监理工作内容1. 施工前准备(1)审查施工组织设计、施工方案、施工图纸等文件。

(2)检查施工单位资质、人员、设备等条件。

(3)审查施工单位的施工方案、施工进度计划、施工安全措施等。

2. 施工过程监理(1)路基工程监理①路基填筑:检查填料质量、压实度、施工工艺等。

②路基压实:检查压实度、施工工艺等。

③路基排水:检查排水沟、涵洞等排水设施施工质量。

④路基防护:检查防护设施施工质量。

(2)路面工程监理①基层施工:检查基层材料、施工工艺、压实度等。

②面层施工:检查面层材料、施工工艺、厚度等。

③标线施工:检查标线材料、施工工艺、位置等。

(3)排水工程监理①排水管道施工:检查管道材料、施工工艺、接口等。

②检查井施工:检查检查井材料、施工工艺、尺寸等。

③雨水口施工:检查雨水口材料、施工工艺、尺寸等。

(4)照明工程监理①路灯施工:检查路灯材料、施工工艺、安装高度等。

②电缆施工:检查电缆材料、施工工艺、埋设深度等。

③电缆沟施工:检查电缆沟材料、施工工艺、尺寸等。

(5)交通工程监理①交通标志施工:检查标志材料、施工工艺、位置等。

市政道路施工监理细则范本

市政道路施工监理细则范本

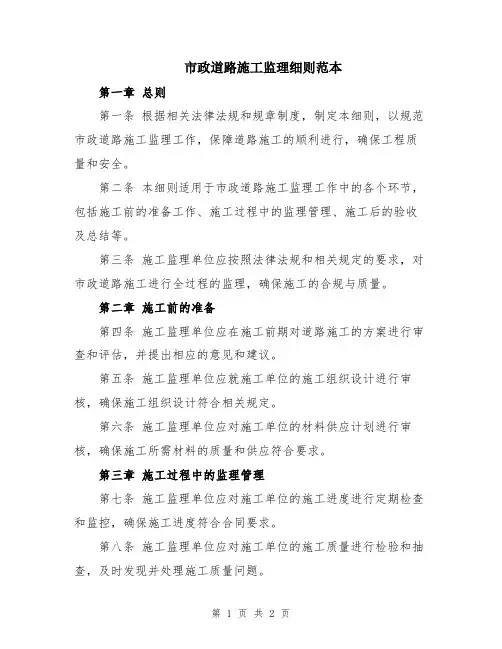

市政道路施工监理细则范本第一章总则第一条根据相关法律法规和规章制度,制定本细则,以规范市政道路施工监理工作,保障道路施工的顺利进行,确保工程质量和安全。

第二条本细则适用于市政道路施工监理工作中的各个环节,包括施工前的准备工作、施工过程中的监理管理、施工后的验收及总结等。

第三条施工监理单位应按照法律法规和相关规定的要求,对市政道路施工进行全过程的监理,确保施工的合规与质量。

第二章施工前的准备第四条施工监理单位应在施工前期对道路施工的方案进行审查和评估,并提出相应的意见和建议。

第五条施工监理单位应就施工单位的施工组织设计进行审核,确保施工组织设计符合相关规定。

第六条施工监理单位应对施工单位的材料供应计划进行审核,确保施工所需材料的质量和供应符合要求。

第三章施工过程中的监理管理第七条施工监理单位应对施工单位的施工进度进行定期检查和监控,确保施工进度符合合同要求。

第八条施工监理单位应对施工单位的施工质量进行检验和抽查,及时发现并处理施工质量问题。

第九条施工监理单位应对施工单位的安全施工措施进行审核和监控,确保工地安全。

第十条施工监理单位应做好与业主和相关部门的沟通协调工作,及时解决施工中的问题。

第四章施工后的验收及总结第十一条施工监理单位应对施工单位完成的工程进行验收,确保工程质量满足要求。

第十二条施工监理单位应对施工单位在施工过程中的经验和教训进行总结,提出改进意见和建议。

第十三条施工监理单位应做好工程竣工资料的整理、归档和备案工作,确保资料的完整性和可查阅性。

第五章附则第十四条本细则的解释权归市政道路施工监理部门所有。

第十五条本细则自发布之日起施行,有效期为三年。

过期未更新的,仍可继续执行,直至更新为止。

市政道路施工监理细则范文(4篇)

市政道路施工监理细则范文(4篇)

市政道路施工监理细则范文第一章总则第一条目的和依据为加强市政道路施工监理工作的规范化、规范化和科学化管理,保障施工质量和工程安全,维护社会公共利益,根据《中华人民共和国建筑法》、《中华人民共和国城市道路法》以及相关法律法规和标准,本细则制定。

第二条适用范围本细则适用于市政道路建设工程施工监理的组织、实施和管理。

第三条定义1. 市政道路建设工程施工监理:指对市政道路建设工程施工过程中各项工作的计划、组织、施工方案、施工进度、质量、安全等进行检查、监督和控制的活动。

2. 施工监理机构:指经审批合格,具有施工监理资质的机构。

第四条主要任务市政道路施工监理的主要任务是:1. 参与项目审批和招标工作,对施工企业资质进行审核评估。

2. 监督施工企业按照合同约定的要求进行施工,监测施工进度,确保施工工期的达标。

3. 监管施工现场安全,对施工过程中存在的安全隐患进行整改,保障施工作业的安全性。

4. 检查施工材料的质量和材料配合比例,确保施工质量符合相关标准。

5. 抽查施工质量,对施工过程中存在的问题及时指导整改。

第五条施工监理机构的职责1. 协助招投标监督,对施工企业资质进行审核评估。

2. 检查施工企业的施工方案和施工准备工作,确保施工方案符合规范。

3. 参与施工现场的巡查和日常监督,对施工进度、施工质量和施工安全进行监管。

4. 对施工企业提出的变更设计和施工过程中的问题及时进行合理的处理。

5. 检查和验收施工材料,确保施工材料符合相关标准。

6. 检查和评估施工质量,根据施工合同的约定进行验收,并出具评估报告。

第六条施工监理机构的资质要求1. 施工监理机构应具有合法的营业执照。

2. 施工监理机构应具备相关技术人员和设备,能够满足市政道路施工监理工作的需要。

3. 施工监理机构应具备相关资质证书,满足市政道路施工监理的技术和管理要求。

第二章施工前工作第七条施工方案的编制与审查1. 施工企业应按照相关规范要求编制施工方案,并提交给施工监理机构进行审查。

市政道路监理实施细则标准版.doc

市政道路监理实施细则标准版.doc

市政道路监理实施细则标准版.doc 范本1: 市政道路监理实施细则(标准版)第一章总则1.1 目的和依据1.2 适用范围1.3 定义和缩略语1.4 承担监理职责的单位及人员要求第二章监理前准备2.1 监理计划2.2 监理组织和人员2.3 监理设备和工具2.4 监理文件和记录第三章工程质量监理3.1 工程施工前的质量控制3.2 施工过程质量监督3.3 施工成果质量评定3.4 施工质量验收第四章工程进度监理4.1 工期控制计划4.2 工程施工进度的监理措施4.3 工程施工进度的监理记录和报告第五章施工安全监理5.1 施工安全计划5.2 施工现场安全的监护和管理5.3 施工安全事故的监督和处理第六章财务监理6.1 工程造价的监理6.2 施工单位资金的监理6.3 监理费用的计算和支付第七章环境保护监理7.1 环境保护控制计划7.2 施工过程中的环境监理7.3 施工期间的环境保护措施第八章监理工作记录和报告8.1 监理日志的填写和保存8.2 施工过程的监理记录8.3 监理报告的编写和提交第九章违规处理和纠纷解决9.1 违规处理的原则和措施9.2 纠纷解决的途径和程序附件:监理合同范本、监理报告模板、变更通知书模板法律名词及注释:1. 工程质量监理:对施工过程和成果进行监督和评定的活动。

2. 工程进度监理:对施工过程的进度计划和实际进展进行监测和分析,并提出建议。

3. 施工安全监理:对施工现场安全防护措施的监督和管理,以及安全事故的预防和处理。

4. 财务监理:对工程造价及资金使用情况进行监督和审计。

5. 环境保护监理:对施工过程中环境保护措施的监督和评估。

6. 违规处理和纠纷解决:对施工单位违反合同约定和法律法规的处理办法,以及处理工程纠纷的程序和方法。

范本2: 市政道路监理实施细则(简洁版)1. 监理目的和依据2. 监理范围3. 监理组织和人员要求4. 监理前准备5. 工程质量监理6. 工程进度监理7. 施工安全监理8. 财务监理9. 环境保护监理10. 监理工作记录和报告11. 违规处理和纠纷解决附件:附件1:监理合同范本附件2:监理报告模板附件3:变更通知书模板法律名词及注释:1. 工程质量监理:对施工过程和成果进行监督和评定的活动。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.6土石路基检验标准及允许偏差应符合本节表2。6的规定。
3.7软质石料填筑的土石路基或石料比例小于30%的土石路基。检验标准及允许偏差应符合本节表1。6的规定.
第二节路面工程监理工作要点
1.水泥稳定碎石基层和底基层
1.1水泥应采用普通硅酸水泥、矿渣硅酸盐水泥、粉煤灰水泥、复合水泥,初凝时间应在3h以上,终凝时间6h以上,水泥质量必须符合现行国家标准,对其强度、安定性及其他必要性指标进行检验。
1.3土路基压实标准
路床顶面一下深度(m)
压实度快Βιβλιοθήκη 路和主干道次干道支路
路堤
上路床
0~0.3
≥96
≥95
≥94
下路床
0。3~0。8
≥96
≥95
≥94
上路堤
0.8~1。5
≥94
≥94
≥93
下路堤
>1。5
≥93
≥92
≥90
零填及挖方
0~0.3
≥96
≥95
≥94
0。3~0.8
≥96
≥95
1.4基地处理
在路基用地范围内,应清除地表植被、杂物、积水、淤泥和表土,处理坑塘,并按规范和设计要求对基底进行压实.
4.2标线采用热溶型涂料,厚度为1。8mm,材料的软化点为90~120℃,逆反光系数白色≥200、黄色≥100,涂料的耐磨耗性、耐碱性、耐气候性必须满足规范要求,涂料的玻璃珠含量为20—30%。玻璃珠指标应符合《路面标线用玻璃珠》(JT-T446—2001)规定,玻璃珠密度2。4-2。6g/cm3,折射率≮1。9;玻璃珠要求光圆整洁,内无杂质,成圆率≮70%。
3、土石混填料中的土质应满足本节1。1条的规定。
3.2压实度
土石路基的压实质量,通过实验路确定施工工艺和参数,找出获得最大干密度时的压实沉降差。用确定的施工工艺和测沉降差检验土石路堤的压实质量。
3.3基地处理应满足本节1。4条的规定。在陡、斜坡地段,土石路基靠山一侧应按设计要求做好排水、防渗处理和设置台阶。
1.6《城镇道路工程施工与质量验收规范》(CJJ1—2008);
1.7《工程测量规范》(GB50026—2007);
1.8《埋地塑料排水管道施工》(04S520);
1.9《混凝土和钢筋混凝土排水管》(GBT11836-2009);
1.10《检查井盖》(GBT23858-2009);
1.11《道路交通标志和标线》(GB5768—2009);
1.5外观质量要求
1、路基表面平整、密实、无湿软、弹簧及15T压路机碾压后无明显碾压轮迹,路拱平顺,排水良好,边线顺直,曲线圆滑。
2、路基边坡必须稳定,坡面应平顺、曲线圆滑,不得有亏坡和贴坡等现象。
3、取土坑,弃土堆,护坡道,碎落台的位置适当,外形整齐,美观,防止水土流失。
1.6土质路基质量检验标准及允许偏差
项目
序号
检查项目
单位
规定值及允许偏差
基层
底基层
快速路主干道
其他道路
快速路主干道
其他道路
主控项目
1
压实度
%
≥98
≥97
≥97
≥96
2
厚度
mm
-10
-15
—15
—20
3
弯沉值
0。01mm
符合设计要求
符合设计要求
4
强度
Mpa
符合设计要求
符合设计要求
一般项目
5
平整度
mm
≤10
≤12
≤12
≤15
6
中线高程
mm
2.排水工程
2.1排水体制采用雨、污水分流制,雨、污水管网分别自成体系,道路排水沿着道路坡向顺坡排水.
雨水管网起点处预留上游规划道路雨水管道接口或接上游道路雨水管道,K0+000—K0+200雨水于K0+200处接到已建好的排洪沟接口,下游接已建雨水管道;污水管网起点处接上游道路污水管道预埋支管,下游接已建污水管道。
29~50
7
2。36
17~35
18~38
8
0.6
8~22
8~22
9
0.075
0~7
0~7
液限%
<28
塑性指数
<9
1.4水泥稳定类混合料7d无侧限抗压强度要求(Mpa)
道路等级
基层
底基层
快速路、主干道
3~5
1。5~2。5
其他道路
2。5~3
1.5~2。0
1.5水泥稳定碎石基层和底基层质量检验标准及允许偏差
1.12《公路沥青路面施工技术规范》(JTGF40—2004);
1.13《城市道路照明工程施工及验收规程》(CJJ89-2012);
1.14重庆市工程建设标准《城镇给水排水构筑物及管道工程施工质量验收规范》(DBJ50-108—2010);
1.15重庆市工程建设标准《城市道路工程施工质量验收规范》(DBJ50-078-2008)。
第三章专业工程特点
1.道路工程
1.1道路等级均为城市主干路,设计车速40Km/小时,道路全段为一条直线,最大纵坡6.13%,最小纵坡1.5%。
1.2道路标准路幅宽24米,采用双向四车道,具体分配为:4m人行道+8m车行道+8m车行道+4m人行道=24m. 车行道采用10cm厚沥青混凝土面层(4cm厚改性SMA-13,6cm厚AC—20C沥青混凝土)、0。6cm厚玻璃纤维沥青增强下封层、50cm厚水泥稳定级配碎石基层(18cm厚5.5%水泥稳定级配碎石基层,32cm厚4%水泥稳定级配碎石基层)、碾压密实路基组成。人行道采用6cm厚灰色透水砖面层、2cm厚1:3水泥砂浆找平层、10cm厚C15混凝土垫层组成。
1.2水泥稳定碎石压碎值要求
道路等级
基层
底基层
快速路、主干道
≤30%
≤35%
其他道路
≤35%
≤40%
1.3适宜用水泥稳定的集料颗粒组成范围
序号
筛孔尺寸(mm)
基层
底基层
1
37.5
100
2
31.5
100
90~100
3
26.5
90~100
4
19
72~89
67~90
5
9.5
47~67
45~68
6
4。75
29~49
+5,-10
+5,—15
+5,-15
+5,-20
7
宽度
mm
不小于设计值
不小于设计值
8
横坡
%
±0。3
±0.5
±0.3
±0.5
1.6外观质量要求
1、混合料拌合均匀,色泽一致,无明显离析.
2、表面平整、密实、无坑洼、施工接茬平整。
2.封层
1.
2.
1.
2.
2.1封层应选择坚硬、粗糙、耐磨、洁净的集料。各项性能应符合下表1的要求。封层用通过4。75mm筛的合成矿料的砂当量不得低于60%。
3、路基表面平整,边线顺直,曲线圆滑。
2.6石质路基质量检验标准及允许偏差值
项目
序号
检查项目
单位
规定值或允许偏差值
快速路主干道
次干道和支路
主控
项目
1
压实度
mm
沉降值≤试验路段确定的沉降差
符合试验路段确定的施工工艺
2
弯沉值
mm
不大于设计要求值
一般
项目
3
纵断高程
mm
+10,—20
4
路基宽度
路堑挖深≤3m
第四章监理工作流程
第一节施工准备阶段监理工作流程
第二节施工阶段监理工作流程
第三节质量控制监理工作流程
1.质量控制流程
不合格不合格
不合格
不合格
合格
2.工地会议纪要签发流程
3.分部分项工程质量验收流程
4.隐蔽工程签认流程
5.材料控制监理工作流程
不合格
合格
不合格
6.质量缺陷处理工作流程


复工令

7.工程质量事故处理流程
第四节投资控制监理工作流程
1. 投资控制流程

2.工程计量监理工作流程
3.中期支付监理工作流程
4.最终支付监理工作流程
第五节进度控制监理工作流程
第六节合同管理监理工作流程
第七节施工安全监理工作流程
第八节竣工验收监理工作流程
第九节保修期监理工作流程
第五章监理工作要点
第一节路基工程监理工作要点
1.土质路基
1.1土质路基填料应符合下列要求
1、含草皮、生活垃圾、树根的腐质土和淤泥,高岭土等严禁作为路基填料.
2、路基填料应符合相关规范和设计规定,经认真调查、试验和合理选用。施工时,粒径超过100mm的土块应打碎.
1.2挖方路基若遇到地下水或其他不良土质,均应按相关规范及设计要求得到合理治理,换填材料应具有良好的透水性和水稳性。
雨水口连接管采用II级钢筋混凝土柔性企口管;管径≤1200mm的雨水管采用FRPP模压排水管;管径>1200mm的雨水管采用II级钢筋混凝土柔性企口管;污水管道采用管径为400mm的FRPP模压排水管。
3.照明工程
3.1道路供配电安装一台20。72KW户外道路照明箱(1LDX),配电箱电源由附近城区供电网络引入,低压电源为380/220V.
3.2灯杆双侧布置在人行道靠机动车道的路缘石边上,距离1m,其光源为LED灯,灯杆高度为10m,直线段间距为30m左右,灯臂的悬挑长度为1。5m。
4.交通工程
4.1标志板上的反光材料采用V级(微棱镜超强级)反光膜.标志板采用铝合金板,指路标志板厚度2。0-4。0mm;禁令标志板厚度1.5mm。小型板后配铝滑槽,大型标志板采用分块拼装。交通标志立柱、支杆均采用钢管,所有钢构件必须采用热浸锌做防锈处理后漆象牙色外观漆。
