地下室外墙单侧支模工艺介绍

合集下载

浅析地下室外墙单面支模施工工艺的设计

浅析地下室外墙单面支模施工工艺的设计

浅析地下室外墙单面支模施工工艺的设计地下室外墙单面支模施工工艺设计是指在进行地下室外墙施工时,只在地面一侧固定支模进行浇筑混凝土的一种施工工艺。

下面对地下室外墙单面支模施工工艺设计进行浅析。

1.施工准备:首先要进行地下室外墙的设计,包括墙体布置、尺寸和形状等。

然后按照设计要求制定施工方案和施工工艺。

2.支模搭设:根据设计要求,在地下室外墙的外侧固定支模。

支模可以使用木模板或钢模板,确保支模的立柱和横梁间距、支撑点等均匀分布,使支模能够承受混凝土浇筑的压力。

3.垂直度控制:通过调整支模的水平度和垂直度,使地下室外墙的墙体面垂直度满足设计要求。

可以使用水平仪、垂直仪等测量工具进行精确控制。

4.砼浇筑:浇筑混凝土前,要进行检查支模的安全可靠性,如支模的链接处是否牢固、支模是否出现松动等。

然后进行混凝土的配制和搅拌,并按照设计要求进行浇筑。

在浇筑过程中,要密切监控混凝土的流动性和充实度,确保混凝土能填充完整,并防止产生空洞。

5.需要注意的问题:地下室外墙单面支模施工工艺设计需要注意以下几个问题:-构造安全性:支模的稳定性和承载能力要经过计算和验证,以确保施工过程中不会发生支模倒塌等安全事故。

-浇筑质量:混凝土的配合比要根据设计要求进行调整,控制好水灰比、骨料的质量和比例,以及混凝土的坍落度。

同时,要对混凝土的浇筑速度和压实程度进行控制,以保证浇筑质量。

-温度控制:在施工过程中,要注意控制混凝土的温度,防止因过早干燥或过快升温导致混凝土的开裂和质量问题。

-施工顺序:地下室外墙的单面支模施工需要按照一定的顺序进行,一般是从下往上进行,先进行底部的墙体施工,然后逐层向上进行。

总结起来,地下室外墙单面支模施工工艺设计是一个复杂的过程,需要考虑多个因素,如施工安全性、浇筑质量、温度控制和施工顺序等。

通过合理的设计和施工,能够保证地下室外墙的质量和稳定性。

地下室外墙单侧支模工艺方案

地下室外墙单侧支模工艺方案

地下室外墙单侧支模工艺方案
本文档旨在提供地下室外墙单侧支模工艺方案。

1. 工艺介绍
单侧支模工艺是指在墙体的一侧设置支撑模板,通过支撑模板的支撑来实现对墙体的施工。

这种工艺常用于地下室外墙的施工,具有简化施工流程和节约材料的优点。

2. 工艺流程
2.1 准备工作:
- 清理施工区域,确保地面坚实平整;
- 准备支撑模板和相关施工工具。

2.2 模板设置:
- 根据设计要求和施工图纸,确定支撑模板的位置和尺寸;
- 使用支撑杆和连接件将支撑模板固定在墙体一侧;
- 调整支撑模板的垂直度和水平度,确保稳定性和准确性。

2.3 混凝土浇筑:
- 根据施工计划和混凝土供应情况,确定浇筑时间;
- 进行混凝土的搅拌、运输和倒入;
- 使用振动棒对混凝土进行振捣,确保混凝土的密实性。

2.4 混凝土养护:
- 在混凝土浇筑完成后,及时进行养护措施;
- 使用覆盖材料或喷淋水对混凝土表面进行保湿;
- 根据养护周期和施工要求,进行持续的养护工作。

3. 安全注意事项
在进行地下室外墙单侧支模工艺时,需要注意以下安全事项:- 工作人员必须佩戴个人防护装备,如安全帽、手套等;
- 确保支撑模板和连接件的质量良好,避免意外事故;
- 严格按照施工计划和操作规程进行作业,避免施工错误带来的风险。

以上为地下室外墙单侧支模工艺方案的基本内容,具体操作细节请根据实际情况进行调整和补充。

地下室外墙单面支模

地下室外墙单面支模

地下室外墙单面支模在建筑施工领域,地下室外墙的施工一直是一个具有挑战性的环节,而单面支模技术则是解决这一难题的有效方法之一。

今天,就让我们来深入了解一下地下室外墙单面支模。

地下室外墙单面支模,顾名思义,就是在地下室外墙的一侧进行模板支撑的施工方式。

这种施工方式通常应用于地下室周边空间受限,无法进行双侧支模的情况。

要成功实施地下室外墙单面支模,首先得做好充分的施工准备工作。

这包括对施工图纸的详细研究,了解地下室外墙的尺寸、形状、高度等参数,从而确定支模的具体方案。

同时,还需要对施工现场进行勘察,掌握周边的地形地貌、地下水位等情况,为后续的施工提供可靠依据。

在材料选择方面,模板的质量至关重要。

一般会选用高强度、刚度好的模板材料,如钢模板或木模板。

对于钢模板,其优点是耐用、重复使用次数多,但成本相对较高;木模板则成本较低,但使用次数有限。

此外,还需要配备足够数量的支撑件,如钢管、方木等,以确保模板的稳定性。

支模的施工流程也是有严格要求的。

首先是测量放线,确定地下室外墙的位置和尺寸,然后进行模板的安装。

安装模板时,要确保模板的平整度和垂直度,避免出现偏差。

接着是加固模板,通过设置对拉螺栓、斜撑等方式,增强模板的稳定性。

在这一过程中,施工人员需要严格按照设计要求和施工规范进行操作,不得随意更改。

在混凝土浇筑环节,同样需要特别注意。

要选择合适的混凝土配合比,确保混凝土的强度和流动性满足施工要求。

浇筑时,应分层进行,每层厚度不宜过大,以免产生混凝土离析等问题。

同时,要加强振捣,使混凝土密实均匀,避免出现蜂窝麻面等质量缺陷。

防水处理也是地下室外墙单面支模施工中的关键环节。

由于是单面支模,外墙的防水要求更高。

在施工前,需要对基层进行处理,确保基层平整、干净、干燥。

然后选择合适的防水材料,如防水卷材或防水涂料,并严格按照施工工艺进行施工,确保防水效果。

施工过程中的安全问题同样不容忽视。

由于地下室外墙施工环境较为复杂,存在着坍塌、高处坠落等风险。

地下室剪力墙单侧木模板施工工法

地下室剪力墙单侧木模板施工工法

地下室剪力墙单侧木模板施工工法地下室剪力墙单侧木模板施工工法一、前言地下室剪力墙是一种常见的结构形式,用于提供建筑的抗震性能。

地下室剪力墙单侧木模板施工工法是一种有效的施工方式,本文将对该工法进行详细介绍。

二、工法特点地下室剪力墙单侧木模板施工工法具有以下特点:1. 施工速度快,效率高:采用木模板搭配预制板支撑,减少了工期;2. 节约材料,降低成本:采用预制板支撑,避免了传统工法中需要大量使用的木模板;3. 优化施工流程,提高质量:采用模板模具化,使施工过程更标准化、规范化;4. 环保节能:木模板可以进行回收再利用,降低了对环境的影响。

三、适应范围地下室剪力墙单侧木模板施工工法适用于地下室剪力墙的施工,适应范围广泛。

四、工艺原理该工法通过使用预制板支撑剪力墙,提高施工效率和质量。

预制板安装在剪力墙一侧,用来支撑模板,防止模板变形。

预制板具有较高的强度和刚度,能够承受模板施工过程中的荷载。

五、施工工艺该工法的施工过程主要包括以下几个阶段:1. 模板安装:按照设计要求,将木模板固定在预制板上,确保模板平整、紧密;2. 钢筋绑扎:在模板内部安装剪力墙所需的钢筋,确保钢筋布置正确;3. 灌浆浇筑:在模板内倒入混凝土,并使用振动器进行浇筑和密实;4. 拆模处理:混凝土凝固后,拆除模板;5. 补修处理:对于混凝土表面的缺陷进行修补和处理。

六、劳动组织该工法需要合理组织施工人员,确保施工过程按照规定进行,并安排人力协调各个施工阶段的进度。

七、机具设备该工法所需的机具设备包括木模板、预制板、钢筋、混凝土搅拌机、振动器等。

这些机具设备具有高效、快捷的特点,能够满足施工过程的需求。

八、质量控制为确保施工质量达到设计要求,应采取以下措施:1. 严格按照设计要求进行施工,确保尺寸和形状的准确性;2. 加强模板拆除和补修的质量控制,确保混凝土表面的平整度和美观度;3. 进行混凝土强度检测,确保混凝土的抗压能力符合设计要求。

地下室外墙单侧支模工艺介绍

地下室外墙单侧支模工艺介绍

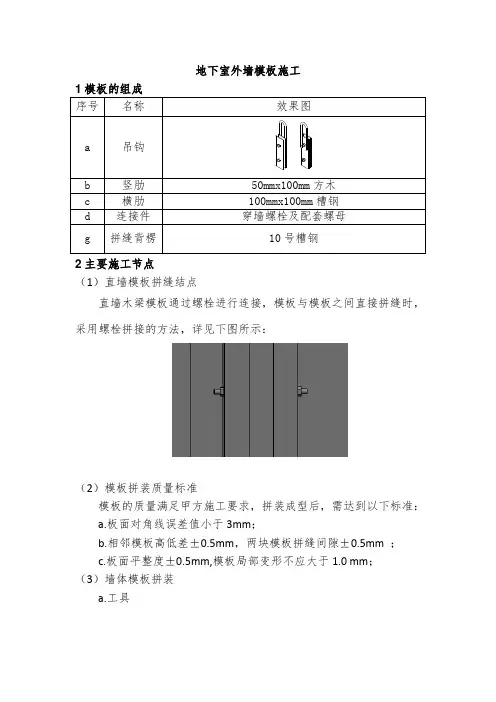

地下室外墙模板施工1模板的组成序号名称效果图a 吊钩b 竖肋50mmx100mm方木c 横肋100mmx100mm槽钢d 连接件穿墙螺栓及配套螺母g 拼缝背楞10号槽钢2主要施工节点(1)直墙模板拼缝结点直墙木梁模板通过螺栓进行连接,模板与模板之间直接拼缝时,采用螺栓拼接的方法,详见下图所示:(2)模板拼装质量标准模板的质量满足甲方施工要求,拼装成型后,需达到以下标准:a.板面对角线误差值小于3mm;b.相邻模板高低差±0.5mm,两块模板拼缝间隙±0.5mm ;c.板面平整度±0.5mm,模板局部变形不应大于1.0 mm;(3)墙体模板拼装a.工具常用模板拼装工具有:手电钻、开孔器、钻头、批头、电刨、电锯、曲线锯、锯片、墨斗、铅笔、卷尺、角尺、电锯、靠尺、线坠、油漆刷、灰刀、毛笔、扳手、胶枪、气钉枪、气钉等。

如下图所示:图工具手电钻扳手靠尺(按图中摆放)线坠卷尺b.辅助材料油漆、玻璃胶、原子灰、自攻螺钉、铁钉、钢丝等所用到的材料。

c.拼装平台模板正面打自攻螺钉,要求平台高度200-400mm,可选用“工”字钢,或者槽钢搭设平台。

如下图所示:;要求操作平台搭设牢固、安全、平稳,对应的各构件平行而且确保在同一水平面上,对角线长度保持一致。

图搭设平台(适用于正面上自攻螺钉)(4)模板拼装过程a.放置背楞按照图纸所示间距把背楞排放在搭设平台上,在背楞上画上定位线,拉准对角线,让任意两条背楞构成的长方形对角线相等。

详见下图所示:b.木梁组装按图纸尺寸,先在背楞两端各放一根木工字梁,画上定位线,拉准对角线,让两根木梁构成的长方形对角线相等,然后用连接爪螺栓固定。

这两根木工字梁的同一端连上一根细线,作为基准线,其他木梁都对齐这根基准线排放,并保证与两边的木梁平行,把每根木梁用连接爪固定。

在固定连接爪的时候,将要装吊钩的木梁两侧都要用连接爪,两边的木梁连接爪要固定在木梁内侧,其余的木梁连接爪的方向交错放置。

地下室外墙装配工具式铝合金单侧支模体系施工工法

地下室外墙装配工具式铝合金单侧支模体系施工工法

地下室外墙装配工具式铝合金单侧支模体系施工工法地下室外墙装配工具式铝合金单侧支模体系施工工法一、前言地下室外墙装配工具式铝合金单侧支模体系施工工法是一种先进的地下室施工方法,采用了铝合金模板和单侧支承的结构设计,能够提高施工效率,保障施工质量,减少劳动强度,并且适用于各种不同类型地下室工程。

二、工法特点1. 高效快速:工法采用了铝合金模板和专用支撑系统,可以实现模板一次性安装,减少了拆模和调整的时间,大大提高了工程进度。

2. 质量可控:铝合金模板具有良好的平整度和抗压性能,可以保证地下室外墙的平整度和表面质量。

3. 环保节能:铝合金模板可以反复使用,减少了木材的使用量和浪费,符合现代建筑的节能环保要求。

4. 安全可靠:采用单侧支撑结构设计,在施工过程中可以有效控制变形和倾覆的风险,提升了施工安全性。

5. 灵活适应:适用于各种地下室工程,能够满足不同设计要求和地质条件。

三、适应范围该工法适用于各种地下室施工,包括住宅地下室、商业地下室、停车场地下室等。

四、工艺原理该施工工法基于铝合金模板和单侧支撑结构设计,通过将各个模板进行连接和固定,形成一个整体支撑体系,并采取相应的技术措施控制施工过程中的变形和倾覆风险。

具体而言,地下室外墙装配工具式铝合金单侧支模体系施工工法采用了以下关键技术措施:1. 模板选材:选择高质量的铝合金模板,具有较高的强度和稳定性。

2. 模板安装:采用工具式铝合金模板安装系统,通过连接件和模板板面的搭接方式,实现模板的快速组装和拆卸。

3. 调整和固定:根据设计要求和地质条件,通过调整支承高度和斜撑的设置,实现模板的平整度和稳定性控制。

4. 混凝土浇筑:在模板安装完毕后,按照施工工艺要求进行混凝土浇筑,并在浇筑过程中采取相应的振捣措施,确保混凝土的均匀性和紧密性。

五、施工工艺1. 准备工作:进行现场勘察和测量,制定详细的施工图纸和施工方案,并准备好所需的材料和机具设备。

2. 模板安装:按照施工图纸的要求,将铝合金模板逐层安装,并进行调整和固定,确保模板的平整度和稳定性。

地下室外墙定型模板单侧支模施工工法(2)

地下室外墙定型模板单侧支模施工工法(2)

地下室外墙定型模板单侧支模施工工法一、前言地下室外墙定型模板单侧支模施工工法是一种在地下室外墙施工中常用的支模工法。

本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个工程实例。

二、工法特点地下室外墙定型模板单侧支模施工工法的主要特点是施工简单、效率高,并且可以适应各种地下室外墙结构形式。

该工法采用单侧支撑的方式进行施工,减少了模板的使用量和施工难度,提高了施工效率。

同时,该工法适用于各种墙体结构形式,包括直立墙、横墙和斜墙等。

三、适应范围地下室外墙定型模板单侧支模施工工法适用于各种地下室外墙结构的施工,包括建筑、交通、水利、地铁等领域。

该工法可以适应各种壁体结构形式,包括钢筋混凝土、预制混凝土和砌体等。

四、工艺原理地下室外墙定型模板单侧支模施工工法的原理是利用定型模板和单侧支撑的组合来实现墙体的施工。

具体实施时,首先安装模板和支撑体系,然后进行混凝土浇筑,最后拆除支撑体系和模板。

这一工艺原理的主要目的是保证施工过程中墙体的稳定性和质量要求。

五、施工工艺地下室外墙定型模板单侧支模施工工法的施工过程分为以下几个阶段:准备工作、模板安装、支撑体系搭设、混凝土浇筑、养护、拆模等。

在每个阶段,都需要按照相应的工艺要求进行操作,确保施工质量和安全。

六、劳动组织地下室外墙定型模板单侧支模施工工法的劳动组织包括工人、工程师和监理人员等。

工人负责具体的施工任务,工程师和监理人员负责指导和监督施工过程。

为了保证劳动组织的协同和效率,需要进行合理的工作分配和人员培训。

七、机具设备地下室外墙定型模板单侧支模施工工法所需的机具设备包括模板、支撑体系、混凝土搅拌站、泵车等。

这些机具设备的特点、性能和使用方法需要根据具体的施工要求进行选择和配置。

同时,为了保证施工安全和质量,需要进行定期的检修和维护。

八、质量控制地下室外墙定型模板单侧支模施工工法的质量控制主要包括模板的安装质量、混凝土的浇筑质量和拆模的质量等。

[北京]地下室外墙单侧支模施工工艺_secret

[北京]地下室外墙单侧支模施工工艺_secret

地下室外墙单侧支模施工方案一、编制依据门诊病房楼及其附属用房工程,施工场地狭窄,地下室外墙距桩边距离为200~700mm,平均距离为450mm,局部距离为零;且西侧护坡-6.50米标高处、东侧基坑-7.50米、-11.50米标高处有预应力锚杆端头工字钢梁,伸出桩面300~400mm不等,使得工字钢距外墙距离大多不足200mm,给地下室结构和外墙防水施工带来极大困难,只能采用单侧支模加固方法进行施工。

三、施工部署3.1单侧支模范围为:东侧地下室外墙(从A轴到V轴)从垫层做至-9.230m标高处,即车库第二个夹层板底标高处。

西侧地下室外墙T轴以南从垫层做至-7.00m标高处,即地下二层顶板板底标高处;T轴以北部分从垫层做至-6.33m标高处。

单侧支模支撑布置图南、北侧采用常规的双面支模方法。

3.2施工流程基坑东侧1-3段由于设有夹层结构,层高较低,可按层施工;西侧4-6段层高较高,混凝土须分层浇筑,T轴以北先浇筑内墙混凝土,后浇筑外墙混凝土,且需分两次进行浇筑,中间设施工缝。

3.3施工工艺流程砖墙砌筑抹灰(砖模)→砌筑同步回填肥槽→外墙防水层施工→墙体钢筋绑扎→外墙内侧单侧支模加固→墙体混凝土浇筑。

4.2方案设计4.2.1导墙设计砌筑240mm厚砖墙,从垫层往上1.30m处开始,沿墙高每2.0米设置240mm高圈梁与拉结筋绑扎牢固,圈梁配筋为4Φ10,箍筋Φ6@250,C20砼。

水平方向每隔一根护坡桩砌筑一处丁字墙顶至护坡桩,丁字墙内在每一个圈梁处设置拉结筋2Φ10钢筋与护坡桩连接,在护坡桩上打膨胀螺栓然后与钢筋焊接,拉结筋伸入圈梁内不小于500mm,钢筋布置方式为在每一道圈梁上设置,钢筋位置为1/2梁高。

西侧导墙立面图砌体内每隔5m设一道构造柱,柱截面240×240,配筋为4Φ10钢筋,箍筋Φ6@150,C20砼。

施工图如下图所示:门诊病房楼及其附属用房工程地下室外墙单侧支模施工方案砌筑墙平面图砖墙240构造柱砌筑墙拉结钢筋布置图注意打膨胀螺栓之前必须剔除护坡桩表面的软弱层,将螺栓打入坚固的桩身混凝土中。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室外墙模板施工1模板的组成序号名称效果图a 吊钩b 竖肋50mmx100mm方木c 横肋100mmx100mm槽钢d 连接件穿墙螺栓及配套螺母g 拼缝背楞10号槽钢2主要施工节点(1)直墙模板拼缝结点直墙木梁模板通过螺栓进行连接,模板与模板之间直接拼缝时,采用螺栓拼接的方法,详见下图所示:(2)模板拼装质量标准模板的质量满足甲方施工要求,拼装成型后,需达到以下标准:a.板面对角线误差值小于3mm;b.相邻模板高低差±0.5mm,两块模板拼缝间隙±0.5mm ;c.板面平整度±0.5mm,模板局部变形不应大于1.0 mm;(3)墙体模板拼装a.工具常用模板拼装工具有:手电钻、开孔器、钻头、批头、电刨、电锯、曲线锯、锯片、墨斗、铅笔、卷尺、角尺、电锯、靠尺、线坠、油漆刷、灰刀、毛笔、扳手、胶枪、气钉枪、气钉等。

如下图所示:图工具手电钻扳手靠尺(按图中摆放)线坠卷尺b.辅助材料油漆、玻璃胶、原子灰、自攻螺钉、铁钉、钢丝等所用到的材料。

c.拼装平台模板正面打自攻螺钉,要求平台高度200-400mm,可选用“工”字钢,或者槽钢搭设平台。

如下图所示:;要求操作平台搭设牢固、安全、平稳,对应的各构件平行而且确保在同一水平面上,对角线长度保持一致。

图搭设平台(适用于正面上自攻螺钉)(4)模板拼装过程a.放置背楞按照图纸所示间距把背楞排放在搭设平台上,在背楞上画上定位线,拉准对角线,让任意两条背楞构成的长方形对角线相等。

详见下图所示:b.木梁组装按图纸尺寸,先在背楞两端各放一根木工字梁,画上定位线,拉准对角线,让两根木梁构成的长方形对角线相等,然后用连接爪螺栓固定。

这两根木工字梁的同一端连上一根细线,作为基准线,其他木梁都对齐这根基准线排放,并保证与两边的木梁平行,把每根木梁用连接爪固定。

在固定连接爪的时候,将要装吊钩的木梁两侧都要用连接爪,两边的木梁连接爪要固定在木梁内侧,其余的木梁连接爪的方向交错放置。

最后按图纸尺寸装上吊钩。

相见上图所示:特别注意,在选择安装吊钩的木梁时,距吊钩孔距离最近的木梁腹板指接缝应该大于1.5米;安装吊钩时,要用一块钢板和吊钩夹紧木梁,然后用螺栓固定,钢板的大小尺寸和孔位与吊钩的钢板一样。

c.墙体铺设面板把四块面板先全铺好,把尺寸量好。

详见下图所示。

图面板定位将第一块面板四角打引孔,钢钉定位(不要钉太深)。

详见下图所示:图钢钉定位将此面板引孔定位,打引孔。

详见下图所示:图面板引孔定位将引孔前端扩大2-3mm。

详见下图所示:图引孔前端扩大用电钻打自攻螺钉。

将4角处钢钉拆下,打自攻螺钉。

铺第二面板,将接缝处抹玻璃胶,粘合,拼缝紧凑。

详见下图所示:图铺第二块面板以后步骤重复以上步进行操作。

面板全部铺好后,将板面擦干净,去除尘土,将面板表面水分擦干,将调好的原子灰抹于面板螺钉处,刮平。

安装端头木方,如果面板超过了木梁的长度尺寸,就要根据需要尺寸临时增添端头木方。

端头木方的作用是:增加模板顶部的整体刚度,防止混凝土污染模板背面,最重要是防止起吊时木梁跟面板间发生位移。

详见下图所示:图安装端头木方用塑料薄膜将面板包好,养护。

码放。

详见下图所示:图码放3墙体模板的堆放组装完成的模板,需要有规律的堆放在一起。

首先,选用一块平坦、坚实的场地,确保模板堆放时不会发生倾斜。

将第一块模板面朝上并保持离开地面净高300mm以上,背楞朝下放置平稳,确保水平,不能有晃动余量。

然后在面板上放置2-3根长条木方(一般间距为2米),木条长度与模板长边相近即可,接着放第三块模板,一般5、6块为一堆。

注意保护面板,防止受雨淋和暴晒,储存期超过一周的应用帆布遮盖起来。

详见下图所示:图模板堆放4合模合模前模板用洗衣粉水清洗面板,清洗面板宜用中等硬度的毛刷刷洗,板面要擦干净,否则模板上的灰尘会沾到混凝土的表面。

必须确保本工序在混凝土冲毛之后进行。

模板干后,用刷子或干净的毛巾,将模板表面刷上脱模剂。

不要刷太多,严禁流淌,以有油光而无油痕为最佳。

保证脱模剂均匀,雨后可再刷一遍脱模剂。

检查钢筋是否与模板拉杆孔、埋件系统相冲突,有冲突的须调整钢筋位置。

按照施工测量点,焊牢在钢筋上控制模板间距的定位支撑,一般工地采用钢筋两侧加混凝土保护层做内撑。

检查钢筋四周是否有入模障碍物,进行清理。

吊模。

起重机吊钩挂好两根钢丝绳,头带卡环,栓在木梁吊钩上。

吊车要缓慢起动,在模板没离开地面时,起动一定要慢。

吊车转到指定的位置,缓慢落钩,模板落稳后,将模板临时栓好,解开吊钩卡环。

继续吊下一块模板。

合模校正。

先将模板边缘用仪器或线坠校正模板的垂直度,并用角尺调整阴阳角模板的角度,确保垂直度与角度达到设计要求。

复查模板,调整至符合浇混凝土要求。

5拆模浇筑完混凝土后,当混凝土强度达到10MPa时可以进行拆模,应先拆卸固定螺栓将模板吊走。

6墙体模板的使用及注意事项(1)储存模板在出厂时含水量较低(8%-10%),在使用前应使模板的含水量接近其使用环境。

模板堆放时,应堆放在通风,无雨淋,太阳不能暴晒的场所,并有适当遮盖。

模板可以重叠堆放,一般高度不超过3包。

若在潮湿及炎热的环境中堆放2个星期以上,应拆除包装上的打包钢带,以免由于温度和湿度变化,打包钢带在模板边缘产生压痕。

详见下图所示:图模板堆放(2)切割加工沿表面木纹方向切割可以获得最好的切割效果。

若与表面木纹方向垂直切割,建议使用钨钢头的合金锯片,每分钟的转速达到4000转以上的切割工具。

切割速度可以参考下表。

切割速度与进给速率对照表机器切割速度进给速率圆形锯齿3000~6000m/min 31m/min条形锯齿3000m/min 1~7m/min线形锯齿540m/min 3.2m/min制模工工具角度50 750下/min切割后可以在边缘稍稍打光,注意不要损坏表面覆膜。

a.封边为了确保模板的长期周转使用,在切割和钻孔后必须采用含丙烯酸成分的油漆进行封边。

要求必须分别封边两次,确保模板边缘充分吸收油漆。

详见下图所示:b.放置为获得模板最大的强度,木梁应该与模板表面层木纹方向垂直。

表面层木纹方向,即为单块面板的短边方向。

详见下图所示:图封边7脱模剂请使用专用脱模剂,请勿使用废机油、动力油和菜油等。

这些油含有腐蚀性色素,将影响混凝土浇筑表面质量和模板表面。

请勿将两种以上脱模剂混用,以免因成分混乱而造成混凝土表面颜色差异。

使用脱模剂时应避免过多或过少,在浇筑前也不要过早使用。

请不要将脱模剂涂在钢筋上,以免混凝土表面沾染锈迹。

也不要将上过脱模剂的模板在太阳下长时间暴晒。

(1)捣振振捣时应避免振捣头与板面接触,引起板面损坏。

在对大体积混凝土振捣时,尤其不要直接与模板表面接触。

(2)拆模和搬运拆模和搬运时,必须防止模板的损伤。

特别注意模板的四边和四角,不要直接撬伤和拖伤模板。

即使采用撬棒拆模,也只能撬模板背面支撑钢结构的可受力部位,严禁直接撬模板。

(3)清洁和堆放清洁,混凝土的粘结块请使用毛刷清除,不准使用钢质工具铲,以免铲坏模板表面。

当使用水渗性脱模剂时,可以使用清水来清洗。

清洁后,请将模板竖直放置,严禁水平重叠堆放,避免模板表面压伤。

(4)模板的快速修补在清洁后发现模板表面损伤的部位,不论是表层木质结构损伤还是覆膜损伤,都必须立即进行修补。

这样,可以确保模板经长期周转使用后,还能获得好的浇筑效果。

修补材料为常用的环氧树脂或腻子。

先将模板损伤部位的松散结构用凿子或砂轮机打磨干净,再将掺有固化剂的树脂或腻子填补伤疤处,待凝固后将表面打磨平整即可。

为增大附着力,在固化前可以适当钉几个骑马钉,以确保修补部位贴近原样。

(5)模板内的水分平衡若模板中的水分含量变化过快(干燥的模板直接浇筑,或者脱模后在太阳暴晒下过快干燥),可能会使模板表面因内部水分布不均匀产生细微的暂时不平整现象(借助反光才能观察到)。

模板在经过1-2次浇筑后,模板内部各处水分渐渐渗透平衡,这类现象便会随之自行消失。

(6)防紫外线辐射由于酚醛树脂覆膜长期暴晒会褪色,因此在堆放时避免在阳光下长时间暴晒。

当模板长期不使用时,应将模板妥善储存。

8单侧支架模板(1)单侧支架的组成单侧支架由埋件系统和架体两部分组成,其中埋件系统部分包括:地脚螺栓、连接螺母、外连杆、连接螺母和压梁。

本工程选择最高支架高度为H=3.6m的支架。

浇筑时为保证接茬部分不漏浆,可先采用浇筑底板时浇筑300mm高导墙,单侧支模时保证质量。

为了架体受力合理,应现场自备钢管及扣件把几榀架体连成整体,见下图:自备模板布置剖面图 1:35单侧支架总装示意图单侧支架是用槽钢和连接件制作的一个三角形支架,它通过三角形的直角平面抵制模板。

当混凝土接触到模板面板时,侧压力也作用于模板。

模板受到向后推力。

而三角形架体平面在压制着模板,因架体下端直角部位有埋件系统固定使架体不能后移,主要受力点为埋入底板混凝土45°角的埋件系统。

混凝土的侧压力及模板的向上力均由埋件系统抵消。

(2)模板及支架安装①预埋部分安装a.地脚螺栓出地面处与砼墙面的距离为170mm;各埋件杆相互之间的距离为300mm,在靠近一段的起点与终点各布置一个埋件。

b.埋件系统及架体示意图见上图,埋件与地面成45度的角度,现场埋件预埋时要求拉通线,保证埋件在同一条直线上,同时,埋件角度必须按45度预埋。

c.地脚螺栓在预埋前应对螺纹采取保护措施,用塑料布包裹并绑牢,以免施工时砼黏附在丝扣上,影响下一步施工时螺母的连接。

d.因地脚螺栓不能直接与结构主筋点焊,为保证砼浇筑时埋件不跑位或偏移,要求在相应部位增加附加钢筋,地脚螺栓点焊在附加钢筋上,点焊时注意不要损坏埋件的有效直径。

②模板及单侧支架安装a.普通位置单侧支架之间的间距为800mm。

局部遇砼柱处最大布置间距为450mm。

b.安放流程:钢筋绑扎并验收→弹出外墙边线→合外墙模板单侧支架吊装到位→安装单侧支架→安装加强钢管(单侧支架斜撑部位的附加钢管,现场自备)→安装压梁槽钢→安装预埋件系统→调节支架垂直度→安装上操作平台→再次紧固检查一次埋件系统→验收合格后进行混凝土浇筑。

c.合墙体模板时,模板下口与预先弹好的墙边线对齐,然后安装钢管背楞,临时用钢管将墙体模板撑住。

d.吊装单侧支架,将单侧支架由堆放场地吊至现场,单侧支架在吊装时应轻放轻起,多榀支架堆放在一起时,应在平整场地上相互叠放整齐,以免支架变形。

e.需有标准节和加高节组装的单侧支架,应预先在材料堆放场地拼装好,然后由塔吊吊至现场。

f.在直墙体段,每安装五六榀单侧支架后,穿插埋件系统的压梁槽钢,支架安装完后,安装埋件系统,用钩头螺栓将模板背楞与单侧支架部分连成一个整体,调节单侧支架后座,直至模板面板上口向墙体内侧倾约5mm~15mm,这样将保证在混凝土浇筑过程中模板侧向受力位移适中,使墙面达到垂直。
