建筑反射涂料施工方案
丙烯酸系反射涂料施工方案

丙烯酸系反射涂料施工方案1. 引言丙烯酸系反射涂料是一种常用于道路和交通设施的材料,它具有良好的反光性能,能够提高行车安全性。
本文档将介绍丙烯酸系反射涂料的施工方案,包括施工准备、施工工艺、施工步骤等内容。
2. 施工准备在进行丙烯酸系反射涂料施工前,需要做好以下准备工作:•涂料材料准备:选择质量可靠的丙烯酸系反射涂料,并按照生产商提供的说明进行储存和搬运。
•施工区域清理:清理施工区域的杂物和灰尘,确保施工地面干燥、平整、清洁。
•施工工具准备:准备好涂刷工具、滚筒、刮刀等,确保施工工具完好无损。
•人员准备:施工人员需具备相关施工经验,并佩戴必要的安全装备。
3. 施工工艺丙烯酸系反射涂料施工工艺通常包括以下步骤:1.基础处理:对施工区域的基础表面进行处理,包括清洁、刮除老旧涂料、填补裂缝等。
2.底涂施工:使用适当的底漆进行底涂施工,提高丙烯酸系反射涂料的附着力。
3.主涂施工:将丙烯酸系反射涂料均匀地涂刷在施工区域上,并确保涂料的厚度均匀一致。
4.包边施工:对施工区域的边缘和标线进行包边处理,提高施工效果的美观度和耐久性。
5.硬化保养:施工完成后,需要对涂层进行一定的硬化保养,确保涂层的质量和使用寿命。
4. 施工步骤以下是丙烯酸系反射涂料施工的具体步骤:1.清洁施工区域:使用清洁工具清理施工区域,确保表面无尘、无杂物,并将施工区域划分为合适的工作单元。
2.基础处理:对施工区域的基础表面进行处理,包括清洁、刮除老旧涂料、填补裂缝等。
3.底涂施工:均匀地涂刷底漆,遵循涂料生产商提供的施工指南。
4.主涂施工:将丙烯酸系反射涂料均匀地涂刷在施工区域上,可以使用涂刷工具或滚筒,确保涂料的厚度均匀一致。
5.包边施工:使用刮刀等工具对施工区域的边缘和标线进行包边处理,提高施工效果的美观度和耐久性。
6.硬化保养:施工完成后,需要对涂层进行一定的硬化保养,按照涂料生产商提供的指南进行养护。
5. 注意事项在进行丙烯酸系反射涂料施工时,需要注意以下事项:•施工过程中需佩戴好手套、防尘口罩、安全帽等个人防护用品,确保人员安全。
反射隔热涂料施工方案

反射隔热涂料施工方案1. 引言反射隔热涂料是一种能够降低建筑物内部温度的涂料,其主要原理是通过反射太阳辐射,减少建筑物吸收的热量。
本文档旨在介绍反射隔热涂料的施工方案,包括准备工作、涂料选型、施工步骤以及安全注意事项。
2. 准备工作在施工反射隔热涂料之前,需要进行以下准备工作:2.1 清洁表面确保待涂抹的表面干净、光滑且无尘,可以使用清水和中性清洁剂擦拭表面,如有污渍,可使用清洁剂进行处理。
2.2 修复损坏部分检查待涂抹表面是否有损坏或裂缝,如有需要修复,可以使用合适的填充剂进行填补,并确保填补部分平整。
2.3 遮挡周边区域在涂抹反射隔热涂料前,使用塑料布等材料遮挡周边区域,以防止涂料污染其他部分。
3. 涂料选型选择适合的反射隔热涂料是保证施工效果的关键。
以下为几个选择反射隔热涂料的要点:3.1 高反射率选择具有高反射率的涂料,常见的反射隔热涂料反射率可达80%以上,以保证涂料的隔热效果。
3.2 耐候性考虑选择具有良好耐候性的涂料,以确保涂料长期使用不脱落或变色。
3.3 环保性选择环保型反射隔热涂料,减少对环境的危害,降低施工过程中的污染。
3.4 膜厚根据实际需求选择适合的涂料膜厚,常见的膜厚为1-2毫米。
4. 施工步骤4.1 搅拌涂料在使用前,需根据涂料制造商的说明,使用工具充分搅拌涂料,以保证涂料的均一性。
4.2 滚涂使用滚筒或刷子,在涂抹前进行简单的湿润滚涂,以提高涂料附着力。
4.3 涂抹使用滚筒、刷子或喷枪等工具将涂料均匀地涂抹在表面上,注意不要漏涂或涂抹过厚。
4.4 涂层重复根据涂料的要求,施工多个涂层以增加涂料的厚度和反射效果,通常涂层数为3-4层。
4.5 干燥时间等待前一层涂料干燥后再进行下一层的施工,通常涂料干燥时间为24小时。
4.6 抹平修正如果涂料涂抹后存在不平整的地方,可在涂料完全干燥后进行抹平修正。
5. 安全注意事项在进行反射隔热涂料施工时,需要注意以下安全事项:5.1 个人防护在施工过程中,佩戴适当的个人防护装备,包括手套、口罩和护目镜等,以防止涂料直接接触皮肤和吸入呼吸道。
屋面反射隔热涂料工程施工方案

屋面反射隔热涂料工程施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (4)2.1.1 涂料选择 (5)2.1.2 主要材料及工具 (6)2.2 人员预备 (8)2.3 施工条件 (8)三、施工工艺和方法 (9)3.1 施工流程 (10)3.2 施工方法 (11)3.2.1 基层处理 (13)3.2.2 涂抹涂料 (13)3.2.3 干燥固化 (14)3.3 工艺流程图 (15)四、工程质量控制 (16)4.1 施工过程质量控制 (17)4.2 工程验收质量标准 (19)五、安全与环保措施 (20)5.1 安全防护措施 (21)5.2 环保要求 (22)六、施工进度计划 (23)6.1 施工阶段划分 (23)6.2 施工进度安排 (24)七、现场管理及文明施工 (25)7.1 现场布置与管理 (26)7.2 文明施工要求 (27)八、保养与维护 (29)8.1 保养周期与方法 (30)8.2 维护要求 (30)九、常见质量问题及处理 (31)9.1 质量问题现象 (32)9.2 常见原因分析 (33)9.3 处理方法 (34)一、前言屋面反射隔热涂料工程是现代建筑节能减排、提升能效的关键技术之一。
随着国家对环保和能效标准的日益严格,屋面反射隔热涂料的应用越来越广泛。
本文旨在为屋面反射隔热涂料工程施工提供一套详细、有效的方案,旨在确保施工质量,实现节能减排目标。
屋面反射隔热涂料能够有效地减少屋面吸收和存储的热量,降低夏季室内温度、提高冬季保温效果,从而显著提升能效、降低能耗。
通过详细分析屋面反射隔热涂料的特性、应用场景及施工技术要点,本方案力求提供全面的指导,帮助施工单位及技术团队高效、安全地实施屋面反射隔热涂料工程,推动建筑行业的绿色发展。
1.1 编制依据国家相关规范与标准:本方案遵循国家现行的建筑屋面工程相关规范及标准,包括但不限于《屋面工程技术规范》、《建筑反射隔热涂料应用技术规程》等。
屋面反射涂料施工工艺流程

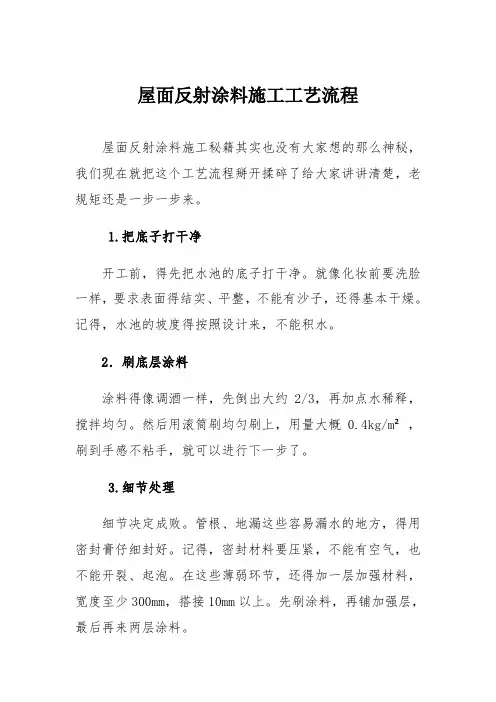

屋面反射涂料施工工艺流程
屋面反射涂料施工秘籍其实也没有大家想的那么神秘,我们现在就把这个工艺流程掰开揉碎了给大家讲讲清楚,老规矩还是一步一步来。
1.把底子打干净
开工前,得先把水池的底子打干净。
就像化妆前要洗脸一样,要求表面得结实、平整,不能有沙子,还得基本干燥。
记得,水池的坡度得按照设计来,不能积水。
2.刷底层涂料
涂料得像调酒一样,先倒出大约2/3,再加点水稀释,搅拌均匀。
然后用滚筒刷均匀刷上,用量大概0.4kg/m²,刷到手感不粘手,就可以进行下一步了。
3.细节处理
细节决定成败。
管根、地漏这些容易漏水的地方,得用密封膏仔细封好。
记得,密封材料要压紧,不能有空气,也不能开裂、起泡。
在这些薄弱环节,还得加一层加强材料,宽度至少300mm,搭接10mm以上。
先刷涂料,再铺加强层,最后再来两层涂料。
4.中间层和表面层
这两层得连续施工,不能有间断。
涂料用滚筒刷均匀涂刷,每次用量约0.8-1.0kg/m²。
如果厚度不够,就得多刷几层,直到达到设计要求。
5.蓄水试验
防水层干透后,进行第一次蓄水试验。
蓄水24小时,如果没漏水,那就合格了。
6.保护层或面层施工
第一次蓄水试验合格后,就可以开始做保护层或面层了。
7.最终检验
室内装饰都完成后,再来一次蓄水试验,确保防水层在装修过程中没有损坏。
24小时后,如果还是滴水不漏,那就大功告成了。
反射隔热涂料施工方案

反射隔热涂料施工方案准备工作:1.检查建筑结构的完整性,确保墙体、屋顶等表面没有损坏或者渗漏情况。
2.清洁墙体、屋顶等表面,去除灰尘、污垢及松散的涂层。
可以使用高压水枪或刷子清洁。
涂料选择:1.根据不同的应用场景选择合适的反射隔热涂料。
常见的反射隔热涂料包括金属质地的涂料和非金属质地的涂料,可以根据需求选择。
2.涂料的选择应考虑其反射率、耐候性、附着力等性能指标。
可以选择经过专业认证的产品,确保其质量和效果。
施工步骤:1.混合涂料:在施工前,根据涂料说明书的要求,将涂料充分搅拌均匀,确保其成分充分混合。
2.打磨表面:使用砂纸或抛光机等工具,将墙体、屋顶等表面打磨平整,确保涂料的附着力。
3.涂刷底漆:可以根据情况,选择使用底漆来提高涂料的附着力和保护建筑表面。
4.涂料施工:使用刷子、辊筒或喷涂机等工具,将涂料均匀地涂刷在墙体、屋顶等表面上。
涂料的厚度可以根据需求进行调整,一般建议涂刷多层以提高隔热效果。
5.等待干燥:根据涂料说明书的要求,等待涂料干燥。
一般来说,涂料的干燥时间为24小时以上。
6.涂刷上光剂:为了提高涂层的耐候性和光泽度,可以选择使用透明的上光剂进行涂刷。
注意事项:1.施工环境:选择施工天气晴朗干燥的天气进行施工,避免雨水、雪水等影响施工效果。
2.施工工具:使用适合的施工工具,确保涂料能够均匀涂刷在墙体、屋顶等表面上。
3.保护措施:施工过程中注意保护建筑物周围的设施和植被,避免涂料对其造成损害。
4.施工条件:按照涂料说明书的要求,选择适宜的施工温度和湿度。
如果施工环境温度过低或湿度过高,可能影响涂料的干燥和附着效果。
5.施工质量检查:完成施工后,对涂料施工质量进行检查,确保涂料均匀、平整、无起泡、无剥离等问题。
总结起来,反射隔热涂料施工方案主要包括准备工作、涂料选择、施工步骤和注意事项等。
通过科学合理的施工方案,可以确保反射隔热涂料的质量和施工效果,达到优化建筑隔热性能的目的。
反射隔热涂料施工方案

反射隔热涂料施工方案1. 引言反射隔热涂料作为一种有效的隔热材料,广泛应用于建筑领域。
本文旨在提供一份详细的反射隔热涂料施工方案,包括准备工作、施工步骤和注意事项,以确保施工过程安全、高效、质量可控。
2. 准备工作在开始施工之前,需要进行如下准备工作:•安全措施:施工人员需佩戴好安全帽、工作服、护目镜等必要的安全装备。
•工具准备:准备好滚筒刷、刷子、喷枪、搅拌器等施工所需的工具。
•材料准备:准备好反射隔热涂料、稀释剂、底漆等所需材料,并确保其质量符合相关标准。
•表面处理:对待涂表面进行清洁和修补,确保其平整、无油污、无腐蚀等问题。
•测量和计算:根据涂料厂家提供的施工指南,确定施工面积、涂布厚度等参数,并进行计算。
3. 施工步骤根据准备工作的完成情况,可以按以下步骤进行反射隔热涂料的施工:步骤1:底漆涂布•使用滚筒刷或喷枪将底漆均匀涂布在待涂表面上,确保涂膜的平整性和一致性。
•底漆涂布完毕后,等待干燥时间,根据涂料厂家提供的指南确定干燥时间。
步骤2:反射隔热涂料的稀释•按照涂料厂家提供的比例,将反射隔热涂料和稀释剂混合,充分搅拌均匀,以达到最佳施工效果。
步骤3:反射隔热涂料涂布•使用滚筒刷、刷子或喷枪等工具,将反射隔热涂料均匀涂布在待涂表面上。
•涂布时应注意涂膜的厚度,根据涂料厂家提供的指南进行控制,以达到预期的隔热效果。
•涂料涂布完毕后,等待干燥时间。
步骤4:涂层加固•根据需求,可对涂层进行加固处理,如加涂一层反射性较好的涂料。
•加固涂布完毕后,等待干燥时间。
步骤5:清洁和检查•清洁:将施工过程中使用的工具进行清洗,并将施工现场进行清理,确保环境整洁。
•检查:对施工区域进行检查,确保涂层的质量和涂布效果无问题。
4. 注意事项在进行反射隔热涂料施工时,需要注意以下事项:•施工环境:选择合适的天气条件,避免施工在高湿度和低温度的环境中进行,以免影响涂层的质量。
•施工技术:根据涂料厂家提供的施工指南,掌握正确的涂布技术,保证施工的质量和效果。
建筑物外墙防水涂料施工方案

建筑物外墙防水涂料施工方案一、概述外墙防水涂料施工是用于保护建筑物外墙免受水分渗透和湿气腐蚀的重要工程。
本方案旨在提供一种简单而有效的施工方案,以确保外墙能够有效地抵御水分的侵入。
二、材料准备1. 外墙防水涂料:选择高质量、耐候性和防水性能优异的涂料。
2. 基层处理材料:包括基层处理剂、填缝剂和修补剂。
三、施工步骤1. 基层处理:- 清洁墙面:使用清洁剂和刷子清洁墙面,去除油污和灰尘。
- 基层处理剂涂刷:在墙面上均匀涂刷一层基层处理剂,以增强基层的附着力和防水性能。
- 填缝和修补:使用填缝剂和修补剂对墙面上的裂缝和破损部分进行填补和修复,确保墙面平整。
2. 防水涂料施工:- 涂料搅拌:将防水涂料充分搅拌均匀,确保涂料质地和防水性能稳定。
- 涂刷涂料:用刷子、辊筒或喷涂设备将涂料均匀涂刷在墙面上,确保覆盖完整且涂层厚度均匀。
- 涂刷多层:根据涂料厂家的建议,涂刷多层涂料以增加防水效果和耐久性。
四、施工注意事项1. 温度和湿度:施工时要确保环境温度在5°C至35°C之间,湿度小于85%。
2. 施工厚度:根据涂料厂家的建议控制涂层的厚度,确保防水效果和外观质量。
3. 施工时间:施工结束后,根据涂料的干燥时间决定下一步操作,避免损坏涂料表面。
4. 保护措施:施工期间,应采取相应的保护措施,避免外力和污染物对涂料的影响。
5. 严格按照施工方案执行,确保施工质量和防水效果可靠。
五、验收标准1. 外墙防水性能:经过施工后,外墙应具有良好的抗渗漏性能,无渗水现象。
2. 外墙涂层平整度:涂层应平整、均匀,无起泡、脱落和裂纹现象。
3. 施工工艺:施工应符合该方案中的施工步骤和注意事项。
六、安全注意事项1. 涂料施工时要注意通风良好的施工环境,避免吸入有害气体。
2. 施工过程中应佩戴适当的个人防护装备,如手套、口罩和护目镜等。
3. 在搅拌、涂刷涂料时,要避免和火源接触,以防发生火灾事故。
以上为建筑物外墙防水涂料施工方案,希望能够对施工工作有所帮助。
反射隔热涂料施工方案

建筑反射隔热涂料-保温腻子系统施工方案目录编制说明一、编制依据二、工程概况三、反射隔热涂料节能依据四、反射隔热涂料施工工艺五、质量保证措施六、安全保证措施七、现场文明施工措施八、施工配合措施九、成品保护措施十、试验、检验、验收措施十一、工程保修服务计划《xx反射隔热涂料工程施工方案》是根据业主方提供的施工图纸、技术文件,参考现行国内规范标准和江苏省建设工程管理条例及地方规范标准,已做好了相应的技术、物资材料、机具、人员准备,随时可开赴施工现场展开施工。
一、编制依据1、xx反射隔热涂料施工合同、施工组织设计及设计图纸;2、《建设工程质量管理条例》(国务院令第279号);3、《建筑工程施工质量验收统一标准》(GB50300-2013);4、《建筑装饰装修工程质量验收规范》(GB50210-2001);5、《建设工程质量管理办法》(建设部第29号令);6、《施工现场临时用电安全技术规范》(JGJ46-2012);7、《住宅建筑节能工程施工质量验收规程》(DB11/1340-2016)8、《建筑施工安全检查标准》(JGJ59-2011)9、、《建筑施工高空作业安全技术规范》(JGJ80-2016)7、贯彻ISO9001:2000标准制定的《质量手册》、《作业指导书》及质量体系的20个相关程序文件;二、工程概况1.工程名称:xxxx2.工程地点:xxxx3.工程规模:xxx。
4.监理单位:x5.工期要求:按施工合同要求。
6.工程质量目标:我公司承诺xx反射隔热涂料工程一次验收通过并达到国家现行规范要求的合格标准。
三、反射隔热涂料节能依据日光反射隔热涂料是把太阳光中红外线产生的热量反(辐)射出去,从而起到隔热、保温的一种功能性涂料。
太阳光可分为紫外线、可见光、红外线和远红外线。
其热量如表1所示可分为三部分,但主要是红外线,占总能量的50%。
(表1)太阳光热辐射的波长划分紫外区 200~400 nm 占总能量的5%可见光区 400~700 nm 45%近红外区(NIR) 720~2500 nm 50%热辐射是由于分子、原子的热运动引起的,其温度与辐射能量相关。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天补抗裂型保温隔热涂料基层系统施工方案一.抗裂型保温隔热涂料基层系统介绍1.1天补抗裂型保温隔热涂料基层系统构造图天补抗裂型保温隔热涂料基层系统由界面层、保温找平层、抗裂复合层、反射涂料层四部分组成,它是天补根据反射隔热涂料特性而设计的针对性基层解决方案,具有增强保温效果、抗裂性强、耐久性好等特点,其具体构造图如下:图1.1抗裂型保温隔热涂料基层系统构造示意图1)基层:指已抹灰的砌体填充物或混凝土浇筑的墙面。
2)界面层:可选择天补保温专用界面砂浆或专用界面剂。
保温专用界面砂浆为干粉状,兑水使用,施工方法为喷涂成浮雕点状或批刮后拉毛使墙面粗糙,靠增加接触面积提高附着,避免空鼓;专用界面剂为胶状乳液,现场兑水泥和黄砂后滚涂或刷涂施工,具有超强粘结力等特点。
3)保温找平层:由5-20mm厚的保温找平腻子形成,具有找平性能好、导热系数小等特点,一次性找平厚度5-15mm等特点。
4)抗裂复合层:指由保温腻子和配套网格布组成的抗裂复合层,具有抗裂效果好、保温隔热性好、与隔热涂料配套性佳等特点。
保温腻子一般分2遍施工,第1遍时压入网格布,复合层总厚度在2mm左右。
5)反射涂料层:一遍由1遍底漆、 2遍反射隔热涂料面漆组成。
1.2材料准备1.2.1 保温专用界面砂浆为干粉状,兑水使用,施工方法为喷涂成浮雕点状或刮涂拉毛粗糙状。
1.2.2专用界面剂(渗透加强)天补专用界面剂(渗透加强)为胶状乳液型,需再现场掺硅酸盐水泥和粗黄砂使用,质量配比为:界面剂:32.5级硅酸盐水泥:黄砂=1:0.75:0.75。
施工方法为滚涂或刷涂。
1.2.3 保温找平腻子本品为干粉状,专为反射隔热涂料基层系统设计,具有保温隔热和找平功效,兑水使用。
1.2.4 保温腻子本品为双组份,胶和粉按质量比1:4,使用方法如下:1.2.5 网格布1.2.7 施工工具美工刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、棕刷、羊毛刷、电动搅拌器、砂浆搅拌机、冲击钻、抹子、打磨抹子、压子、阴阳角抿子、托线板、2m靠尺等1.3施工条件1.3.1 基层墙体应坚实、平整、干燥,墙面平整度与垂直度符合混凝土或砌体工程验收规程。
如墙面有找平抹灰层,抹灰层与基墙应附着牢固,不得有空鼓、开裂、剥落现象。
抹灰后的平整度应满足4mm/2m,并有足够的干燥硬化期。
其它应满足GB50210《建筑装饰装修工程质量验收规范》中一般抹灰的要求并经过工程验收。
1.3.2 操作地点环境温度和基底温度不低于5℃;风力不大于5级,雨天不能施工。
1.3.3 清除施工基层上的浮灰、疏松物、油污和其他废弃物。
油污用10%NaOH溶液擦洗并用清水冲净。
1.3.4 基层墙面的拉伸粘结强度应不小于0.3MPa。
1.3.5 脚手架或吊蓝、操作平台应搭设牢固,安全检验合格。
脚手架横竖杆与墙面、墙角的间距应满足施工要求。
吊篮前端应有防撞缓冲保护措施。
1.3.6 工程现场应具备水、电等其他外墙外保温工程施工条件。
二.天补抗裂型保温隔热涂料系统施工工艺2.1施工工艺流程图2.22.2.1 对新建工程的结构墙体基面必须清理干净,并检验墙面平整度和垂直度。
用2m 靠尺检查,最大偏差不大于5mm,超差部分应剔凿或用水泥砂浆修补平整。
对旧房节能改造,应彻底清理空鼓粉化部位,并用砂浆找平加固。
2.2.2 界面处理2.2.2.1采用界面砂浆时,将保温专用界面砂浆兑20%左右的水搅拌均匀,用喷枪喷涂于墙面上,呈浮雕点状,或用抹刀批刮于墙面上,并用木搓或扫帚类将砂浆拉毛,使墙面粗糙。
下道工序需等待1d以上2.2.2.2采用专用界面剂时,将专用界面剂(渗透加强)产品与水泥、粗黄砂(10目以下)按照1:0.75:0.75的比例混合均匀,用滚涂滚涂于墙面上。
下道工序等待6h以上。
2.2.3吊垂直,弹厚度控制线,在建筑外墙大角及其他必要部位外挂垂直基准线。
楼地面应在房间墙四周弹厚度控制线。
2.2.4 按20mm厚度控制线用保温找平腻子做标准厚度灰饼、冲筋。
2.2.5 配置保温找平腻子:将保温找平腻子兑50%左右的水,用砂浆搅拌机慢速搅拌均匀,以减少轻骨料的破碎,影响用量。
静置10分钟后使用。
2.2.6 抹第1遍保温找平腻子:界面剂干燥后方可进行本步骤。
2.2.6.1 第1遍保温找平腻子批刮厚度控制在15mm以内,必须用抹刀在墙上反复搓平,确保与墙面完全接触,避免出现空鼓。
2.2.6.2 待保温找平腻子干燥后方可进行下一道工序,建议干燥3d以上。
2.2.7 第2遍保温找平腻子批刮厚度在5mm左右,与灰饼持平为准。
2.2.8抹保温腻子压入网格布2.2.8.1 将保温腻子按照使用说明配制,先将1份胶加入容器中,再加入1.5份质量的水并搅拌均匀,然后加入4份质量的粉料搅拌均匀并适量加上调节稠度,静置10分钟后使用。
2.2.8.2批刮保温腻子,平均厚度为1.5mm以上,确保网格布能完全压入其中。
2.2.9贴配套性网格布2.2.9.1 在第1遍保温腻子未干之前,立即贴上网格布,并压入保温腻子中,用大拉板拉平,每次压入面积不大于6㎡。
2.2.9.2网格布间搭接宽度左右不得小于100 mm,上下不得小于80 mm。
2.2.9.3门窗洞口的网格布铺设可参照EPS板薄抹灰外墙外保温系统的网格布铺设办法,如下图所示:2.2.9.4 确保保温腻子实干后进行下一道工序。
2.2.10 抹第2遍保温腻子,约lmm左右厚度,以覆盖网格布为准,并用大拉板拉平,减少打磨区域。
2.2.11 待保温腻子干燥后,采用150目左右砂纸打磨接茬处,使墙面平整。
2.2.12 上述工序做好后,墙面平整度经检查满足要求后,可直接滚涂反射隔热涂料。
三.成品保护措施:3.1.1施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
3.1.2分格线、滴水槽、门窗框、槽盒处残存砂浆,应及时清理干净。
3.1.3电动吊篮作业或脚手架作业时,对门窗洞口、边、角、垛宜采取保护性措施。
其他工种作业时不得污染或损坏墙面,严禁踩踏窗口。
3.1.4各构造层在凝结硬化前应防止水冲、撞击、振动。
3.1.5墙面、楼地面保温系统完工后要妥善保护,不得玷污、撞击、损坏。
3.1.6作业时应遵守有关安全操作规程。
四.其它注意事项4.1 各种材料应分类存放并挂牌标明材料名称,不得用错,保温板堆放需防水,保证干燥上墙。
4.2 冬季施工时,注意防冻措施,应适当安排不同作业面的作业时间,选择朝阳面施工。
4.3 网格布裁剪应尽量顺经纬线进行。
4.4 拌制保温找平腻子需采用慢速电动砂浆搅拌机,防止砂浆中轻骨料破碎,保温腻子宜用电动搅拌器,用毕清理干净。
4.5 应严格遵守有关安全操作规程,实现安全生产和文明施工。
五.质量验收5.1 反射隔热涂料基层系统的主要组成材料性能应符合本方案规定。
检查方法:检查型式检验报告和进场复验报告。
5.2 用于墙体保温工程的材料、构件等,其品种、规格应符合设计要求和相关标准的规定。
检验方法:观察、尺量检查;核查质量证明文件。
检查数量:按进场批次,每批随机抽取3个试样进行检查;质量证明文件按进场批次全数检查。
5.3 保温找平腻子的导热系数、密度、抗压强度应符合设计要求。
检验方法:核查质量证明文件及进场复验报告。
检查数量:全数检查。
5.4 墙体保温工程施工前应按照设计和施工方案的要求对基层进行处理,处理后的基层应符合保温层施工方案的要求。
检验方法:对照设计和施工方案观察检查;核查隐蔽工程验收记录。
检查数量:每100m2抽查1处,每处不得少于10m2。
5.5 各层构造做法及厚度应符合设计要求,并应按照经过认可的施工方案施工。
检验方法:对照设计和施工方案观察检查;核查隐蔽工程验收记录。
检查数量:墙体保温工程中,每检验批不同构造做法各抽查3处。
5.6 墙体保温工程的施工,应符合下列规定:1 保温找平腻子的厚度必须符合设计要求。
2 保温找平腻子应分层施工。
保温找平腻子层与基层之间及各层之间的粘结必须牢固,不应脱层、空鼓和开裂。
检验方法:观察;手扳检查;保温材料厚度采用钢针插入或剖开尺量检查;粘结强度和锚固力核查试验报告;核查隐蔽工程验收记录。
检查数量:每个检验批抽查不少于3处。
5.7 保温找平腻子应在施工中制作同条件养护试件,检测其导热系数、干密度和抗压强度。
保温找平腻子的同条件养护试件应见证取样送检。
检验方法:核查试验报告。
检查数量:每个检验批应抽样制作同条件养护试块3组。
5.8饰面层的基层及面层施工,应符合设计和《建筑装饰装修工程质量验收规范》GB 50210的要求,并应符合下列规定:1饰面层施工的基层应无脱层、空鼓和裂缝,基层应平整、洁净,含水率应符合饰面层施工的要求。
2饰面层不得渗漏。
3 外墙外保温层及饰面层与其他部位交接的收口处,应采取密封措施。
检验方法:观察检查;核查试验报告和隐蔽工程验收记录。
检查数量:1 每检验批每100 m2抽查一处,每处不得小于10 m2。
2 饰面砖现场粘接强度拉拔试验同一厂家同一品种的产品,当单位工程保温墙体面积在20000 m2以下时各抽查不少于3次;当单位工程保温墙体面积在20000 m2各抽查不少于6次。
现场拉拔强度检验应符合标准《建筑工程饰面砖粘结强度检验标准》JGJ110的相关规定。
3 饰面层渗漏检查和表面防水功能、防水措施检查每检验批每100 m2抽查一处,每处不得小于10 m2。
4 外墙外保温层及饰面层与其他部位交接的收口处密封措施检查。
每检验批抽查10%,并不应少于5处。
5.9 进场节能保温材料与构件的外观和包装应完整无破损,符合设计要求和产品标准的规定。
检验方法:观察检查。
检查数量:全数检查。
5.10 网格布的铺贴和搭接应符合设计和施工方案的要求。
保温腻子抹压应密实,不得空鼓,网格布不得皱褶、外露。
检验方法:观察检查;核查隐蔽工程验收记录。
检查数量:每个检验批抽查不少于5处,每处不少于2m2。
5.11 施工产生的墙体缺陷,如穿墙套管、脚手眼、孔洞等,应按照施工方案采取隔断热桥措施,不得影响墙体热工性能。
检验方法:对照施工方案观察检查。
检查数量:全数检查。
5.12 保温找平腻子厚度应均匀,接茬应平顺密实。
检验方法:观察、尺量检查。
检查数量:每个检验批抽查10%,并不少于10处。
5.13 墙体上容易碰撞的阳角、门窗洞口及不同材料基体的交接处等特殊部位,其保温层应采取防止开裂和破损的加强措施。
检验方法:观察检查;核查隐蔽工程验收记录。
检查数量:按不同部位,每类抽查10%,并不少于5处。
