城市道路工程施工进度计划
市政道路建设施工计划和进度安排

市政道路建设施工计划和进度安排随着现代化的发展,越来越多的企业和产业向城市聚集,城市的经济发展也愈加强劲。
作为城市基础设施的重要组成部分,市政道路建设必须与城市的经济发展相匹配。
只有通过更好的市政道路规划与建设,才能更好地促进城市经济的发展。
良好的市政道路建设还可以提升城市的国际影响力。
在全球化的背景下,拥有现代化的交通系统和便捷的交通条件,可以增加城市与其他城市的联系和交流,提高城市的国际竞争力。
智能化施工机械的出现。
越来越多的市政道路建设项目开始采用智能化施工机械,如自动化铺装机、全自动化沥青混凝土搅拌站、智能化破碎设备等等,这些技术手段的运用可以提高工程施工的质量,提高工作效率,降低劳动力成本。
同时其操作简单易学,使用方便,完全可以满足市政道路建设的需要。
在信息技术快速发展的今天,智能化已经成为各行各业的发展方向。
智能化建设不仅可以增强道路安全性和可靠性,也可以提高道路使用效率。
智能交通系统、自动驾驶等新技术的引入,将极大地提高市政道路的综合性能,为城市交通状况的改善做出贡献。
本文内容信息来源于公开渠道,对文中内容的准确性、完整性、及时性或可靠性不作任何保证。
本文内容仅供参考与学习交流使用,不构成相关领域的建议和依据。
一、市政道路建设有利条件(一)政策环境有利1、国家和地方政府对市政道路建设高度重视。
随着城市化进程的加快以及人口规模的不断扩大,对城市交通道路的需求也越来越大。
因此,加大对市政道路建设的投入和支持,已成为当前政府的重要政策之一。
2、国家对于市政道路建设给予了很多鼓励和支持政策,例如购买城市公共交通工具的优惠政策,城市道路建设资金的专项拨款等等。
各级政府出台了许多相关政策文件,明确提出要加快城市交通建设步伐,提升城市路网交通能力等。
3、在新一轮基建热潮的背景下,政府对于市政道路建设也逐渐加大了投入。
特别是近几年来,随着国家加强基础设施建设,对于物流和供应链优化也提出了更高的要求,这也促进了城市道路交通建设的进一步发展。
市政道路工程施工方案

市政道路工程施工方案主要包括工程概述、施工安排、施工进度计划、施工准备、施工方法及工艺、施工平面布置、施工措施等几个方面。
以下是一个简要的市政道路工程施工方案范例:一、工程概述本工程为某城市市政道路工程,道路全长约2公里,红线宽度为40米,设计车速为40公里/小时。
工程内容包括道路工程、排水工程、交通工程、照明工程、绿化工程等。
二、施工安排1. 施工阶段划分:本工程分为四个阶段,分别为前期准备阶段、道路施工阶段、附属设施施工阶段和竣工验收阶段。
2. 施工队伍组织:根据工程需求,组建专业化的施工队伍,包括路面施工队、排水施工队、交通施工队、照明施工队、绿化施工队等。
3. 施工周期:预计施工周期为6个月,其中前期准备阶段1个月,道路施工阶段2个月,附属设施施工阶段2个月,竣工验收阶段1个月。
三、施工进度计划1. 前期准备阶段:完成工程测量、地质勘察、设计图纸审查、施工许可证办理等工作。
2. 道路施工阶段:按照设计图纸进行道路路基、路面、排水等施工。
3. 附属设施施工阶段:完成交通设施、照明设施、绿化设施等施工。
4. 竣工验收阶段:组织验收、办理竣工手续、移交工程资料。
四、施工准备1. 人员准备:选拔具备相应资质和经验的施工人员,进行技术和安全培训。
2. 材料准备:根据施工图纸和工程量清单,提前采购所需的建筑材料、设备等。
3. 设备准备:配置足够的施工设备,包括挖掘机、装载机、压路机、摊铺机等。
4. 施工图纸及技术规范:熟悉施工图纸及技术规范,确保施工过程符合设计要求。
五、施工方法及工艺1. 路基施工:采用分层压实法进行路基施工,确保路基的稳定性和承载力。
2. 路面施工:根据设计要求,选择合适的路面材料,采用摊铺机进行路面施工。
3. 排水施工:按照设计图纸进行排水管道铺设,确保排水系统畅通。
4. 交通设施施工:根据设计要求,安装交通标志、信号灯、护栏等交通设施。
5. 照明施工:按照设计图纸进行照明设备安装,确保照明效果。
道路工程施工计划范本

道路工程施工计划范本一、工程概述本文以某城市道路工程为例,该道路工程位于城市主干道交叉口,全长约1.5公里,红线宽度为50米,设计车速为60公里/小时。
工程内容包括道路路基、路面、排水、照明、交通设施等,工程总投资约为1亿元。
二、施工总体部署1. 指导思想本项目施工坚持以人为本、安全第一、质量至上、环保绿色的原则,确保工程按时、优质、安全、环保完成。
2. 组织合理的管理体系建立健全项目管理体系,明确各部门职责,确保施工过程有序进行。
项目组织机构框图如下:项目经理/ \/ \施工管理部质量安全部/ \ / \/ \ / \材料供应部施工三部施工一部施工二部3. 配备合理、精良的大中型机械根据施工需求,合理配置大中型机械设备,提高施工效率。
主要施工机械包括:挖掘机、装载机、推土机、压路机、混凝土泵车、混凝土搅拌站等。
4. 确保原有道路畅通在施工过程中,确保原有道路畅通,减少对周边交通的影响。
采用分段施工、夜间施工等方式,尽量降低对交通的影响。
三、施工进度计划1. 施工准备阶段(1个月)完成施工图纸审查、施工方案制定、施工现场勘察等工作。
组织施工人员培训,确保施工人员熟悉施工工艺、质量标准和安全要求。
2. 施工阶段(4个月)(1)路基施工(1个月):完成路基开挖、填方、压实等工序。
(2)排水施工(1个月):完成排水管道铺设、检查井砌筑等工序。
(3)路面施工(1个月):完成水泥稳定碎石基层、沥青面层等工序。
(4)照明、交通设施施工(1个月):完成照明设备安装、交通标志标线施划等工序。
3. 竣工验收阶段(1个月)完成工程质量、安全、环保等方面的检查,确保工程符合设计要求和规范要求。
组织相关单位进行竣工验收,办理竣工验收手续。
四、质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,严格执行施工方案和质量标准。
3. 定期对施工人员进行质量教育,提高质量意识。
4. 加强工程验收管理,确保工程质量。
市政道路建设工程项目进度计划

市政道路建设工程项目进度计划一、项目背景市政道路建设工程是城市基础设施建设的重要组成部分,对于城市的快速发展和居民生活质量的改善具有重要意义。
为了确保项目的高效进行,做好进度安排是至关重要的。
二、项目目标本次市政道路建设工程的目标是在规定的时间范围内完成道路建设,确保质量可控、进度可行、资源合理,让市民能够尽早享受到新建道路带来的便利。
三、进度计划基于项目目标,制定详细的进度计划是不可或缺的。
下面是本市政道路建设工程项目的进度计划:1. 前期准备阶段- 进行市政道路规划分析和评估,确定项目可行性;- 完成土地征用工作,并确保相关手续的合法性和准确性;- 确定道路设计方案,并进行相关的技术论证。
2. 施工前期准备阶段- 完成施工团队的组建,并确保团队成员的专业素质和工作能力;- 采购施工所需的材料设备,并进行质量检验和验收;- 制定施工方案和施工流程,并进行相关培训。
3. 主体施工阶段- 进行道路的土方开挖和回填工作,确保道路平整与稳固;- 进行基础设施建设,包括排水系统、照明系统等;- 进行道路铺设工作,并进行相关的质量检查;- 完善交通标志和交通信号灯系统,确保道路交通安全;- 进行道路的最终整治工作,保持道路的美观和干净。
4. 完工验收阶段- 进行道路工程的竣工验收,确保规范合格;- 整理相关验收资料,包括施工记录、质量检验报告等;- 完成道路的交接手续,并确保相关部门的认可和接收。
四、进度控制和风险管理为了确保项目按照计划进行,项目管理团队需要进行进度控制和风险管理。
具体措施包括但不限于:1. 进度控制- 设立里程碑,明确重要节点的完成时间,便于监控进度;- 建立有效的沟通机制,及时解决施工中的问题和难题;- 进行周/月度的进度评估和调整,确保项目无延误。
2. 风险管理- 制定风险应对计划,对可能影响进度的风险进行预测和评估;- 做好供应链管理,确保材料和设备的及时供应;- 建立应急响应机制,应对突发事件的发生。
城市道路工程建筑施工进度计划

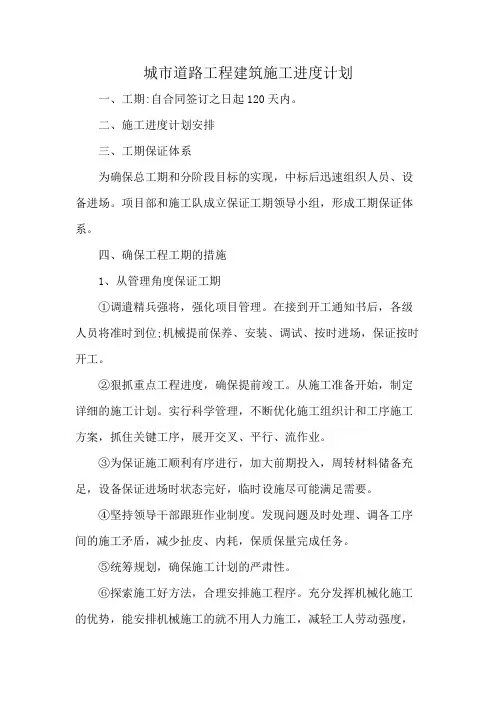

城市道路工程建筑施工进度计划一、工期:自合同签订之日起120天内。
二、施工进度计划安排三、工期保证体系为确保总工期和分阶段目标的实现,中标后迅速组织人员、设备进场。
项目部和施工队成立保证工期领导小组,形成工期保证体系。
四、确保工程工期的措施1、从管理角度保证工期①调遣精兵强将,强化项目管理。
在接到开工通知书后,各级人员将准时到位;机械提前保养、安装、调试、按时进场,保证按时开工。
②狠抓重点工程进度,确保提前竣工。
从施工准备开始,制定详细的施工计划。
实行科学管理,不断优化施工组织计和工序施工方案,抓住关键工序,展开交叉、平行、流作业。
③为保证施工顺利有序进行,加大前期投入,周转材料储备充足,设备保证进场时状态完好,临时设施尽可能满足需要。
④坚持领导干部跟班作业制度。
发现问题及时处理、调各工序间的施工矛盾,减少扯皮、内耗,保质保量完成任务。
⑤统筹规划,确保施工计划的严肃性。
⑥探索施工好方法,合理安排施工程序。
充分发挥机械化施工的优势,能安排机械施工的就不用人力施工,减轻工人劳动强度,提高工作效率,加快施工进度。
⑦有针对性地进行技术培训,提高工人的技术熟练程度,使控制工期的部分工序,在单位时间内提高劳动效率。
⑧抓住时机,掀起施工高潮。
施工队伍进场后,适时地开展以比质量、比安全、比工期、比效益的社会主义劳动竞赛,掀起施工高潮。
⑨创造宽松的外部环境。
正确处理好与当地政府,沿线群众的关系,为施工生产创造一个良好的外部环境。
2、资源调配投入保证工期①将该工程列为重点工程,所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。
②拟投入本一个施工经验丰富、组织管理能力强,结构形式合理的有战斗力的集体,并配备性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍。
3、过程控制保证工期①首先从技术上要确定合理的工艺及操作流程,以方指导施工,防止出现返工、误工而影响工期。
②采用新技术、新工艺,尽量压缩工序时间,安排好工序衔接,统一调度指挥,使工程按部就班地有节奏地进行。
道路工程施工进度计划方案

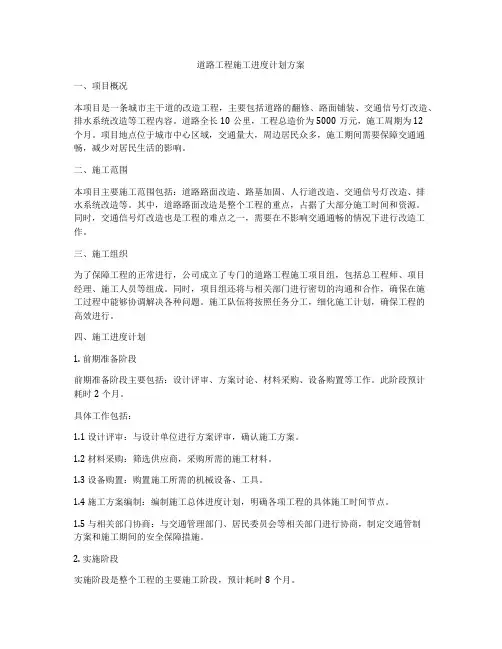

道路工程施工进度计划方案一、项目概况本项目是一条城市主干道的改造工程,主要包括道路的翻修、路面铺装、交通信号灯改造、排水系统改造等工程内容。
道路全长10公里,工程总造价为5000万元,施工周期为12个月。
项目地点位于城市中心区域,交通量大,周边居民众多,施工期间需要保障交通通畅,减少对居民生活的影响。
二、施工范围本项目主要施工范围包括:道路路面改造、路基加固、人行道改造、交通信号灯改造、排水系统改造等。
其中,道路路面改造是整个工程的重点,占据了大部分施工时间和资源。
同时,交通信号灯改造也是工程的难点之一,需要在不影响交通通畅的情况下进行改造工作。
三、施工组织为了保障工程的正常进行,公司成立了专门的道路工程施工项目组,包括总工程师、项目经理、施工人员等组成。
同时,项目组还将与相关部门进行密切的沟通和合作,确保在施工过程中能够协调解决各种问题。
施工队伍将按照任务分工,细化施工计划,确保工程的高效进行。
四、施工进度计划1. 前期准备阶段前期准备阶段主要包括:设计评审、方案讨论、材料采购、设备购置等工作。
此阶段预计耗时2个月。
具体工作包括:1.1 设计评审:与设计单位进行方案评审,确认施工方案。
1.2 材料采购:筛选供应商,采购所需的施工材料。
1.3 设备购置:购置施工所需的机械设备、工具。
1.4 施工方案编制:编制施工总体进度计划,明确各项工程的具体施工时间节点。
1.5 与相关部门协商:与交通管理部门、居民委员会等相关部门进行协商,制定交通管制方案和施工期间的安全保障措施。
2. 实施阶段实施阶段是整个工程的主要施工阶段,预计耗时8个月。
具体工作包括:2.1 路面改造:开展路面翻修、路基加固、路面铺装等工作。
2.2 人行道改造:对人行道进行拆除和重新铺装。
2.3 交通信号灯改造:对路口的交通信号灯进行更换和升级。
2.4 排水系统改造:对排水管道进行清理和维护。
2.5 安装标志标线:进行道路标志标线的绘制和安装。
道路工程施工组织进度计划

一、工程概况本道路工程位于我国某城市,全长5公里,宽30米,双向四车道,道路两侧绿化带各宽5米。
工程内容包括道路路基、路面、排水、照明、交通设施等。
本工程计划于2022年3月1日开始施工,预计2023年6月30日竣工。
二、施工组织机构1. 项目经理部:负责整个工程的施工组织、协调和管理。
2. 技术部门:负责工程的技术指导、设计变更、施工方案制定等。
3. 质量部门:负责工程质量监督、检查和验收。
4. 安全部门:负责施工现场安全管理工作。
5. 物资部门:负责工程所需材料、设备的采购、供应和管理。
6. 人力资源部:负责施工人员招聘、培训和管理。
三、施工进度计划1. 施工准备阶段(2022年3月1日-2022年3月31日)(1)完成施工图纸会审和技术交底。
(2)组织施工人员进场,进行安全教育和培训。
(3)完成施工现场临时设施搭建。
(4)完成材料、设备的采购和进场。
2. 路基施工阶段(2022年4月1日-2022年5月31日)(1)完成路基土方开挖、填筑、压实。
(2)完成路基排水设施施工。
(3)完成路基防护工程。
3. 路面施工阶段(2022年6月1日-2022年8月31日)(1)完成路面基层施工。
(2)完成路面沥青混凝土面层施工。
(3)完成路面标线、交通设施安装。
4. 排水、照明、交通设施施工阶段(2022年9月1日-2022年10月31日)(1)完成排水设施施工。
(2)完成照明设施安装。
(3)完成交通设施安装。
5. 工程验收阶段(2022年11月1日-2022年11月30日)(1)完成工程自检、互检和专检。
(2)完成工程验收和移交。
四、进度保证措施1. 加强施工组织,合理安排施工进度。
2. 严格执行施工计划,确保各阶段工程按时完成。
3. 加强人员、设备、材料管理,提高施工效率。
4. 加强与各相关部门的沟通与协调,确保工程顺利进行。
5. 建立健全进度跟踪和考核制度,确保进度目标的实现。
五、风险预测与应对措施1. 天气因素:根据天气情况,合理安排施工计划,采取防雨、防暑、防冻等措施。
道路建设进度计划

道路建设进度计划1.背景道路建设是城市发展和交通运输的重要基础设施。
为了确保道路能够按时建设完成并投入使用,需要制定详细的进度计划并进行严格的跟踪和管理。
2.目标本文档旨在制定道路建设的进度计划,确保项目能够按时完成。
3.进度计划3.1 前期准备阶段时间范围:2022年1月1日至2022年2月1日工作内容:确定道路建设的具体需求和规划寻找合适的施工团队和供应商确定工程预算和资金来源负责人:项目经理3.2 施工准备阶段时间范围:2022年2月1日至2022年3月1日工作内容:准备施工场地,确保施工环境符合要求购买和准备所需的建设材料和设备建立施工组织架构和管理体系负责人:项目经理3.3 道路建设阶段时间范围:2022年3月1日至2022年9月1日工作内容:按照设计方案进行道路的土建施工安装交通标志和信号灯进行道路的沥青铺设和路面整修负责人:施工团队负责人3.4 完工验收阶段时间范围:2022年9月1日至2022年10月1日工作内容:进行道路的质量验收和功能测试完成相关的验收手续和文件归档办理道路通行手续和交通管理措施负责人:项目经理4.进度跟踪和管理为了确保道路建设进度按计划顺利进行,将采取以下措施:设立项目管理团队,负责监督和协调各个阶段的工作进展每周召开进度跟踪会议,汇报工作进展和解决问题通过信息系统进行项目进度的实时监控和更新建立沟通渠道,及时解决工作中的问题和障碍5.风险管理在道路建设过程中,可能会面临以下风险:施工延期:由于各种原因导致施工无法按时完成资金问题:资金来源不稳定或资金不足规划变更:需求变更或设计方案调整为降低风险,将采取以下措施:按照合同要求与施工方签订严格的时间约束条款定期审核项目资金情况,确保按时供给资金设立变更管理机制,对任何变动进行评估和审批6.结论本文档制定了道路建设的进度计划,明确了各个阶段的工作内容和责任人,以及对进度跟踪和风险管理的措施。
通过严格执行计划和有效的管理,将确保道路建设按时完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城市道路工程施工进度计划
一、施工总体部署
原则:针对本工程特点、难点、重点,结合我单位的施工特长、
经验、技术、设备能力,按照系统工程理论进行总体规划。
工期以Project 项目管理软件进行计划控制;质量以ISO9001: 2000 质量保证体系实行全过程控制;安全以“预防为主,常抓不懈”,保证道路交通安全和施工安全。
施工技术以解决难点工序施工为主要内容,
实行技术骨干定岗负责,专家动态指导,组织有效攻关。
实现“一
流的施工队伍,一流的工程质量,一流的服务信誉”的战略目标。
施工段划分
根据本标段分项工程分布特点并结合场地等实际因素,将本
标段划分为两个区段,共分六个施工作业队, 即路基工程一队、
路基工程二队、路面工程队、排水工程队、标志标线工程队、照
明工程队,其施工范围如下:
第一施工区 :峪明路
第二施工区 :彩屯彩北路
1、土方施工一队:主要负责峪明路的道路挖填土方工程、路面刨铣、
管道沟槽土方开挖和回填工程的施工。
2、土方施工二队:主要负责彩屯彩北路的道路挖填土方工程、管道沟
槽土方开挖和回填工程的施工。
3、路面施工队:主要道路水泥稳定石粉渣底基层、基层和路面工程和
人行道及附属设施工程的施工。
4、管道施工队:主要负责排水管道,构筑物工程的施工。
5、标志标线施工队:主要负责所有路段内的标线和标志牌。
6、照明施工队:主要负责标段内所有电力电缆埋设、路灯工程。
本工程的施工程序如下:
施工准备→测量放线→路基土方工程→排水管道施工、构筑物→道路基层施
工→电缆沟及配线施工→照明电力工程施工→路面工程施工→人行道及附属设施工程施工。
二、施工工期及进度安排
工期
确保招标文件规定合同工期中的总工期以及节点工期要求,
并力争提前。
计划于 2009 年 6 月 30 日开工, 2010 年 6 月 25 日完工 , 比招标工期提前 5 天。
【施工总体进度计划横道图】详见下表
三、施工总体进度计划横道图
2009年2009年2009年2009 年2009 年2009年2010年2010年2010 年项目名称
6月7月8月9月10月11月4月5月6月施工准备
路基土方工程
路面结构层工程
沥青砼面层工程
排水工程
标志标线工程
照明工程
附属设施
验收
施工进度安排
准备工作主要包括三通一平,即路通、电通、水通、场地平,各类临时生产、生活房屋修建。
对建设单位交的
测量控制桩位进行复核,并建立满足施工要求的加密控制
测量网。
我标段在项目组建以后,立即组织设备,调试设备、组织学习招标文件、熟悉现场。
积极配合业主和交管部门
进行交通导流和交通疏导,按施工段落分阶段进行施工。
进行现场调查工作,图纸与现场相结合,配合业主和设计,确定分部施工范围和施工方法。
根据施工计划提出
周密的材料使用计划和机械使用计划,避免因材料供应或机械
配备上的问题延误工期。
此阶段组织有关技术人员进行分析研
究,制定有关技术措施,掌握关键工序的实施要
领;交接桩、复核水准点;会同监理工程师对沥青混合料
厂家和基层混和料厂考察、优化配合比设计,考察合格后
及时与厂家签订定购合同,确保材料供应及时、保质保量。
考虑业主工期要求及不完全封闭交通和表面层一次性成活、减少接缝的摊铺要求,首先在现有辅道保持交通
通行的情况下进行主路道路及雨水管线施工,施工区域设置围
挡或红锥筒封闭施工。
路口施工安排在行人、车辆稀少得时间段
进行。
施工进度管理
由于施工进度进展会因各种天气因素及施工现场出现不同的情况变化。
因此,在施工全过程中开展对进度全
阶段,全方位的动态管理,确保施工组织计划承诺的工期
如期实现。
施工准备
工程开工前,根据设计单位提供的图纸资料、沿线地
下构筑物和管线资料,地质勘察资料,进行的设计交底、
图纸会审和测量交桩,做好现场的技术准备、劳动力准备、物资准备、设备准备等工作。
进场后已经做好了场地的三
通一平和临时设施的搭建工作,同时准备好了地下管线的复查及测量点位复测等工作。
技术准备
⑴ 在接到施工图纸后,认真组织技术人员熟悉图纸,编制详细的施工组织设计,对特殊过程、重点部位制定具
体的施工方案,待方案批准后,组织对各工种施工人员进
行技术交底。
⑵ 组织技术及管理人员对施工现场范围内的建筑物、
地下管线进行调查,做到心中有数,并针对性地制定保护
和预防措施。
⑶ 组织技术及测量人员检查验收控制桩,并做好控
制桩保护工作。
⑷ 配备齐全有效的施工规范、规程、验收标准,制
定技术资料管理目标,建立健全资料管理体系。
劳动力准
备
⑴ 本工程工期紧、任务重、施工难度大,为了顺利
完成该项施工任务,由我单位领导亲自挂帅,协调各个部
门工作。
⑵ 为全面落实施工安排的组织保障,更好地组织施
工,切实加强技术管理、质量控制,我单位拟调派技术、
质量、材料、政工、安全、经营等方面有较强能力的人员
组成了本项目的管理机构。
⑶ 根据劳动力计划和工期安排,选择了信誉良好、有
较强施工组织能力、肯吃苦的专业施工队伍负责施工作业。
⑷ 进场前已经对全体施工人员进行了入场教育,对
重点工序、新工艺工法进行了专业技术培训,做好了特殊
工种的准备工作。
物资准备
⑴ 根据现场平面布置,在开工前做好了物资材料堆
放的临设搭建工作。
⑵ 与供货商签订了供货协议,明确了双方材料供货
范围及责任。
⑶ 落实各项施工用料的计划,按照贯标程序要求选
定合格厂家和产品,签订供货合同,并分期分批组织材料
进场。
⑷ 为了减少周转料租赁费用,原则上不将周转材料
堆放在现场,因此对各种材料的入场时间、数量等要提前
做好计划,设专人负责,分阶段陆续进场,保证施工正常
使用。
⑸ 模板和支护体系材料根据设计选择合格的厂家进
行加工。
设备准备
⑴前期施工的部分机械设备已经进场并做好了维修、
保养及调试等工作。
⑵后续施工机械随施工进度陆续组织进场。
质量工作准备
⑴ 根据施工承包合同的具体要求确定本工程的最终
质量等级,制定本工程的质量目标,建立工程质量保证体
系和质量管理体系。
⑵ 项目经理部设专职质检工程师,各作业队设质检
工程师,各班组设质检员。
质检员要求持证上岗,并制定
岗位责任制。
⑶ 制定工序质量评定标准,并组织质量管理人员进
行学习。
生产准备
⑴ 对施工现场,确定了进入现场的水、电接入口,
办理了相关手续,并布置好了场内临电、临水线路走向。
⑵ 根据施工进度计划,做好了劳动力、物资、设备
的准备工作,并制定了现场管理、消防保卫和环境卫生管
理措施。
(3)调查联系了渣土消纳场地,并办理好了渣土消纳
手续。
临时工程
以规划布置好了施工用地、办公用地及生活用地。
⑴施工驻地
根据工程实际情况租赁了 2 层楼房作为项目部和施
工工人宿舍的临时驻地,包括工地办公及会议室、试验室。
⑵ 围挡、大门和洗车槽
施工区域采用围挡板封闭,隔离施工区,施工区设大
门和洗车槽。
洗车槽大小为 5m× 3m,用砼浇筑,上设钢格
栅,供施工车辆出工地时冲洗。
同时,在大门内侧设门卫值
班室,门卫负责现场保卫及出入登记检查工作。
⑶钢筋加工及材料堆放场
钢筋加工场及材料堆放场根据工程进程中的场地情
况进行布置。
⑷ 施工弃土随挖随运、不在现场存放,沟槽开挖后
可利用的回填用土根据工程进程中的场地情况进行布置。
⑸施工便道
本标段处于城市交通要道,人、车流量大,交通紧张。
在施工期间准备充分利用原有道路作为施工便道,以减少规划用地。
⑹施工、生活用房
考虑在城市施工,用地紧张,采用现场搭建和租用相
结合的的方式合理安排好施工用地。
⑺施工用水
在工程结构施工范围内 200m,安装一路 DN50mm的供水管,以满足施工、生活用水。
⑻施工临时用电
在工程结构施工范围拌合场内,由建设单位安装一台315KVA 变压器,自备150kW 的发电机,供停电时应急使用。
沿途施工用电 , 自备 75 、 120KW柴油发电机组作为流
动电源。
⑼消防
施工期间,我标段按照当地消防部门的规定,配备了
足够的灭火器及其他消防工具,对材料库、修理间等地点
设专职人员负责,同时积极与当地消防部门联系,共同做
好消防工做。
⑽污水及垃圾处理
生活垃圾集中纳入城市处理系统,以满足城市文明施工
要求。
临时用地表
锦州市城市道路改造工程
用途面积( m2)位置需用时间450彩屯彩路中部
2009年 6月至 2010年 7临时住房
450月
峪明路中部
办公等公用房屋600彩屯彩路中部2009年 6月至 2010年 7月试验室200彩屯彩路中部2009年 6月至 2010年 6月水稳拌和站6000彩屯彩路中部2009年 8月至 2010年 6月其他600
合计8300。
