水池施工技术交底

合集下载

水池砼工程技术交底

水池砼工程技术交底

水池砼工程技术交底引言概述:水池砼工程是一项重要的建造工程,其施工技术交底对于保证工程质量和安全至关重要。

本文将从五个大点出发,详细阐述水池砼工程技术交底的内容和要点。

正文内容:1. 水池砼工程技术交底的必要性1.1 交底的定义和目的1.2 交底对工程质量的影响1.3 交底对施工安全的重要性1.4 交底对工程进度的影响2. 技术交底的内容和要点2.1 施工图纸和设计要求的解读2.2 施工工艺和流程的交底2.3 施工材料和设备的交底2.4 施工质量控制要点的交底2.5 安全措施和应急预案的交底3. 技术交底的形式和方式3.1 会议形式的技术交底3.2 文件形式的技术交底3.3 现场演示和实操的技术交底3.4 视频和图文资料的技术交底3.5 交底记录和签字确认的重要性4. 技术交底的注意事项4.1 交底人员的选择和培训4.2 交底内容的准确性和完整性4.3 交底时间和频率的合理安排4.4 交底沟通的有效性和及时性4.5 交底记录的保存和归档5. 技术交底的效果和评估5.1 施工过程中的交底效果评估5.2 工程质量和安全的评估5.3 交底对工程进度的影响评估总结:水池砼工程技术交底对于保证工程质量、安全和进度至关重要。

交底内容应包括施工图纸解读、工艺流程、材料设备、质量控制和安全措施等要点。

交底形式可以是会议、文件、现场演示等多种方式,但记录和签字确认是不可或者缺的环节。

在进行技术交底时,需要注意交底人员的选择和培训、内容的准确性和完整性、交底时间和频率的合理安排等方面。

通过评估交底的效果,可以及时发现问题并采取相应措施,确保水池砼工程的顺利进行。

水池技术交底(DOC)

水池技术交底(DOC)

水池技术交底一、技术交底的目的技术交底是指在建设工程中,由设计人员向工程施工、验收人员传达工程设计的技术要求和施工技术标准的工作。

技术交底的目的是确保工程施工质量和工程质量达到设计要求,并使得项目能够按时完成。

本文将就水池工程的技术交底进行介绍。

二、水池技术交底内容在进行水池工程的技术交底时,需要向工程施工人员介绍以下内容:1. 水池设计要求介绍水池的设计要求包括水池的设计尺寸、容积、水深等参数、池顶高程等。

还需要说明水池的承受力、灌溉面积、渗漏预防措施、水面保温等。

对于设计中确定的参数,施工人员需要清楚地了解,以便在施工过程中不会出现偏差。

2. 水池施工标准水池施工标准应该严格遵守设计要求,从而保证施工质量。

水池施工标准包括土方开挖、挡土墙建造、防渗等。

在进行施工时要根据实际情况进行验证,以确保水池的承载能力和使用寿命。

3. 施工注意事项水池施工需要注意一些事项。

例如,在施工中需要进行监测,对于出现渗漏等情况要及时采取措施。

在施工过程中还需要考虑周围游离压力,如旁边道路或地下水位变化等。

同时还要注意把握天气影响以及人工干预等自然因素。

4. 安全措施施工安全是非常重要的,需要特别注意。

在施工中需要注意安装警示标志,遵守相关规定,以避免危险事故的发生。

施工人员还需要密切关注跌落、中毒、火灾、爆炸等危险事物。

安全措施对于施工完成和人员安全至关重要。

三、水池技术交底的实施水池技术交底应该在施工前进行,力求标准、统一、全面。

施工人员应仔细阅读施工图纸和相关技术标准,并对设计要求及其重要性进行深入理解,从而全面掌握水池工程的技术要求。

同时,需要密切关注工程实际情况,并根据实际情况进行调整。

当出现任何偏差时,需要及时沟通,以便及时更正。

四、技术交底的作用技术交底对于工程施工至关重要。

通过技术交底,工程施工人员能够全面掌握工程设计要求,并按照标准进行施工。

技术交底也可以促进项目的按时按质完成,并降低工程质量不符合设计要求的风险。

清水池砂浆施工技术交底

清水池砂浆施工技术交底

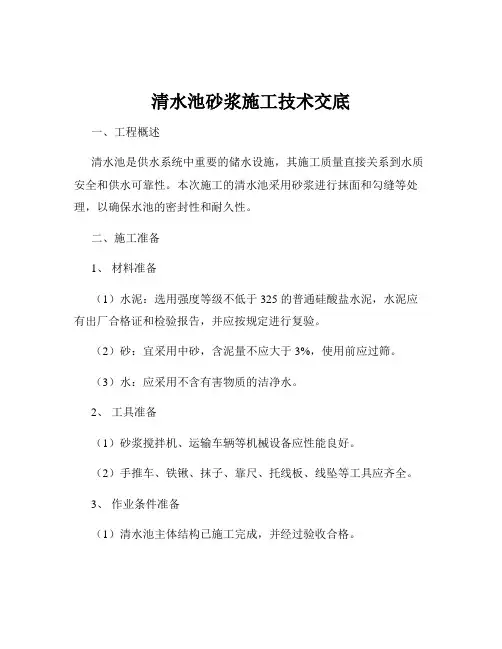

清水池砂浆施工技术交底一、工程概述清水池是供水系统中重要的储水设施,其施工质量直接关系到水质安全和供水可靠性。

本次施工的清水池采用砂浆进行抹面和勾缝等处理,以确保水池的密封性和耐久性。

二、施工准备1、材料准备(1)水泥:选用强度等级不低于 325 的普通硅酸盐水泥,水泥应有出厂合格证和检验报告,并应按规定进行复验。

(2)砂:宜采用中砂,含泥量不应大于 3%,使用前应过筛。

(3)水:应采用不含有害物质的洁净水。

2、工具准备(1)砂浆搅拌机、运输车辆等机械设备应性能良好。

(2)手推车、铁锹、抹子、靠尺、托线板、线坠等工具应齐全。

3、作业条件准备(1)清水池主体结构已施工完成,并经过验收合格。

(2)基层表面应平整、粗糙、清洁,并应洒水湿润,但不得有积水。

(3)施工环境温度不应低于 5℃,当环境温度低于 5℃时,应采取保温措施。

三、砂浆配合比1、砂浆配合比应根据设计要求和施工条件通过试验确定。

2、一般情况下,抹面砂浆的配合比为 1:2 或 1:25(水泥:砂),勾缝砂浆的配合比为 1:1 或 1:15(水泥:砂)。

3、搅拌砂浆时应严格按照配合比计量,控制好水灰比,搅拌时间应不少于 2min,以确保砂浆的均匀性和和易性。

四、施工工艺流程1、基层处理(1)将基层表面的浮浆、杂物等清理干净,并用钢丝刷或錾子将基层表面凿毛。

(2)对于凹凸不平的基层表面,应采用 1:3 水泥砂浆进行找平。

2、抹底层砂浆(1)在基层处理完毕后,应先抹一层底层砂浆,厚度约为 5mm。

(2)抹底层砂浆时应压实、抹平,并应使其与基层牢固结合。

3、抹面层砂浆(1)在底层砂浆初凝后,应抹面层砂浆,厚度约为 10mm。

(2)抹面层砂浆时应平整、光滑,并应使其表面平整度和垂直度符合设计要求。

4、勾缝(1)在清水池的砖砌体或混凝土预制块砌体表面,应进行勾缝处理。

(2)勾缝前应先将灰缝内的杂物清理干净,并洒水湿润。

(3)勾缝应采用专用的勾缝工具,勾缝深度应符合设计要求,一般为 5~8mm。

水池施工安全技术交底模板

水池施工安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 监理单位:____________________5. 设计单位:____________________二、施工安全注意事项1. 施工人员应严格遵守国家有关安全生产法律法规,加强安全意识,提高自我保护能力。

2. 施工现场必须设置明显的安全警示标志,并定期检查维护。

3. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。

4. 施工现场应保持整洁,通道畅通,不得堆放杂物。

5. 施工人员必须接受安全教育培训,熟悉本工程的安全操作规程。

三、施工安全措施1. 施工人员进入施工现场,必须进行安全教育,了解工程概况、施工工艺、安全注意事项等。

2. 施工现场必须设置安全防护设施,如防护栏杆、安全网、挡板等。

3. 施工现场必须设置消防设施,如灭火器、消防栓等,并定期检查维护。

4. 施工现场应设置临时照明设施,保证夜间施工安全。

5. 施工现场应设置排水设施,防止地面湿滑,确保施工安全。

6. 施工现场应设置防雷设施,防止雷击事故发生。

7. 施工现场应设置防尘措施,如洒水降尘、设置防尘网等。

8. 施工现场应设置防噪声措施,如使用低噪声设备、设置隔音屏障等。

四、施工过程中应注意的事项1. 施工前,必须对施工现场进行安全检查,确保施工环境安全。

2. 施工过程中,必须严格按照施工方案进行操作,不得擅自更改。

3. 施工过程中,必须遵守操作规程,不得违章作业。

4. 施工过程中,必须注意施工人员的安全,防止发生安全事故。

5. 施工过程中,必须注意环境保护,不得污染环境。

五、事故应急处理1. 发生安全事故时,应立即停止施工,迅速组织人员抢救受伤人员。

2. 及时报告事故情况,按照事故应急预案进行处理。

3. 事故发生后,应做好事故现场的保护工作,防止事故扩大。

蓄水池施工技术交底

蓄水池施工技术交底

蓄水池施工技术交底一、引言蓄水池是一种用于储存雨水或处理废水的结构,具有保护环境、储存水资源和调节水文循环等重要作用。

本文将就蓄水池施工技术进行详细交底,包括选址、设计、施工材料、工艺流程、施工注意事项等方面的内容。

二、选址1. 地质条件:蓄水池选址应避开地质灾害隐患区,如地震带、滑坡区、地裂缝等。

同时需进行地质勘察和水文地质调查,确保地质条件稳定。

2. 水源条件:蓄水池应选择在水源丰富、水质良好的区域,避免选址于受污染的地区。

3. 设计流量:根据需要储存的水量和水文气象条件,合理确定蓄水池的设计流量,以确保蓄水池能够满足使用要求。

三、设计1. 导流工程:蓄水池设计需要考虑导流工程,包括导流渠和溢流堤等部分,以确保溢洪安全和水流的顺畅。

2. 蓄水容量:根据需要储存的水量和蓄水时间,合理确定蓄水池的设计容量。

3. 蓄水池结构:根据地质条件和设计要求,选择适当的蓄水池结构形式,如开挖式、堆石式、堆土式等。

4. 防渗设计:在蓄水池的设计中要考虑防渗措施,如合理选择防渗材料、加设防渗层等,以防止水体渗漏。

四、施工材料1. 水泥:选择符合国家标准的普通硅酸盐水泥,确保水泥的质量稳定。

2. 钢筋:选择符合国家标准的钢筋,具有一定的强度和韧性。

3. 塑料薄膜:在蓄水池底部和侧壁放置塑料薄膜,用于防止水体渗漏。

4. 预制构件:对于一些结构简单的部分,可以采用预制构件进行施工,提高施工效率。

五、工艺流程1. 地面平整:在选定的施工区域上进行地面平整,确保施工基础坚实。

2. 地基处理:依据设计要求,进行地基的加固和处理,以提高蓄水池的稳定性和承载能力。

3. 基础施工:按照设计要求进行基础的混凝土浇筑,确保基础结构的稳固。

4. 壁体施工:根据设计要求进行蓄水池壁体的施工,包括挖掘、加固和混凝土浇筑等过程。

5. 导流工程施工:根据设计要求进行导流渠和溢流堤的施工,确保水流的安全和顺畅。

六、施工注意事项1. 施工安全:在施工过程中,应加强安全教育和培训,确保施工人员的安全。

施工技术交底(蓄水池)

施工技术交底(蓄水池)

施工技术交底(蓄水池)第一篇:施工技术交底(蓄水池)本主要目的是为了对蓄水池施工过程进行详细的技术交底,确保施工过程安全可靠,并达到预期的效果。

本将从设计、材料选用、施工步骤等多个方面进行细化说明。

1. 设计阶段:1.1. 确定蓄水池的容积和形状,包括深度、宽度等重要参数;1.2. 绘制详细的施工图纸,包括蓄水池的结构和尺寸等;1.3. 确定土方开挖的范围和方式,包括挖土机械的选择和使用等。

2. 材料选用:2.1. 选用耐水性能良好的建筑材料,如水泥、砂浆等;2.2. 选用合适的防水材料,如沥青防水涂料、高分子材料等;2.3. 选用符合规范要求的钢筋和配筋材料。

3. 施工步骤:3.1. 开挖土方,将挖出的土方进行分类和处理;3.2. 进行土壤改良,如填补松软土层,加固土壤基础等;3.3. 进行地下结构施工,如沉箱施工、钢筋混凝土基础施工等;3.4. 进行上部结构施工,如墙体施工、底板施工等;3.5. 进行防水处理,如涂刷防水涂料、铺设防水卷材等;3.6. 进行清理和修整工作,确保施工现场整洁。

4. 附件:本所涉及的附件如下:- 设计图纸- 材料采购清单- 施工进度安排表- 完工验收报告5. 法律名词及注释:本所涉及的法律名词及注释如下:- 施工图纸:指以图形、文字等方式表示的施工的具体要求和流程。

- 完工验收报告:指蓄水池施工完成后进行的验收过程和报告。

第二篇:施工技术交底(蓄水池)本的目的是为了详细说明蓄水池施工过程中的技术要求和流程,确保施工质量并达到预期效果。

本将从设计、施工准备、施工步骤等多个方面对施工过程进行细化说明。

1. 设计阶段:1.1. 根据实际需求确定蓄水池的容积和形状,包括深度、宽度等参数;1.2. 绘制详细的施工图纸,包括蓄水池的结构和尺寸等;1.3. 确定土方开挖范围和方式,以及施工期间的安全措施。

2. 施工准备:2.1. 确保施工现场安全,设置相应的警示标识;2.2. 配备必要的施工机械和工具,包括挖土机、搅拌机等;2.3. 进行材料选购和验收,确保材料符合要求;2.4. 制定施工计划,包括施工进度、工期安排等。

水池施工现场安全技术交底模板

一、交底时间:____年____月____日二、交底地点:____施工现场三、施工单位:____四、项目负责人:____五、施工班组:____六、参与人员:全体施工人员、安全员、监理人员一、工程概况1. 工程名称:____水池工程2. 工程地点:____3. 工程规模:____4. 施工工期:____二、安全技术交底内容1. 施工现场安全措施(1)施工现场应设立明显的安全警示标志,如:禁止通行、危险区域、高空作业等。

(2)施工现场应设置消防设施,如:灭火器、消防栓等,并定期检查、维护。

(3)施工现场应设置临时用电设施,如:配电箱、电缆等,并确保用电安全。

(4)施工现场应设置安全通道,确保人员、材料、设备畅通无阻。

2. 施工人员安全要求(1)施工人员必须持证上岗,严格遵守操作规程。

(2)施工人员应佩戴安全帽、安全带等个人防护用品。

(3)施工人员应熟悉施工现场的安全措施和操作规程。

(4)施工人员应遵守施工现场的作息时间,确保充足休息。

3. 施工设备安全要求(1)施工设备应定期检查、维护,确保设备安全可靠。

(2)施工设备操作人员应持证上岗,熟悉设备操作规程。

(3)施工设备操作过程中,应注意观察设备运行情况,发现异常立即停机检查。

4. 施工材料安全要求(1)施工材料应按照设计要求选用,确保材料质量。

(2)施工材料应堆放整齐,防止倾倒、滑落。

(3)施工材料运输过程中,应采取安全措施,防止发生事故。

5. 施工过程安全要求(1)施工过程中,应严格按照施工方案进行操作,确保施工质量。

(2)施工过程中,应加强施工现场安全管理,及时发现和消除安全隐患。

(3)施工过程中,应做好防暑、防寒、防中毒等措施。

三、施工注意事项1. 施工过程中,严禁酒后作业、疲劳作业。

2. 施工过程中,严禁在施工现场吸烟、乱扔垃圾。

3. 施工过程中,严禁擅自改变施工方案,确保施工质量。

4. 施工过程中,应做好施工记录,为工程验收提供依据。

四、应急处理措施1. 发生火灾时,立即报警,并组织人员疏散。

蓄水池防水安全技术交底模板

一、交底目的为确保蓄水池防水施工过程中的安全,预防事故发生,特进行本次安全技术交底。

二、交底对象1. 蓄水池防水施工人员;2. 施工现场管理人员;3. 监理单位及相关部门人员。

三、交底内容1. 人员要求(1)防水施工人员需通过培训、考核合格,持证上岗。

(2)施工人员应熟悉蓄水池防水施工工艺和安全操作规程。

2. 施工材料(1)防水材料、辅助材料及燃料应按规定分别存放,保持安全距离,设专人管理,发放应坚持领料登记制度。

(2)防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放。

3. 施工现场安全措施(1)材料堆放处、库房、防水作业区必须配备消防器材。

(2)施工作业人员必须持证上岗,穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等),按规程操作,不得违章。

(3)防水作业区必须保持通风良好。

(4)施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走。

(5)出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风。

4. 高处作业安全(1)高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带。

(2)严禁乱抛物件。

5. 用火安全(1)施工用火必须取得现场用火动火证。

(2)火焰加热器必须专人操作,严禁使用碘钨灯。

定时保养,禁止带故障使用。

(3)在加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其他易燃易爆材料。

6. 电气安全(1)严禁使用220V电压照明和敞开式灯具。

(2)进入施工现场必须穿胶鞋,禁止穿钉鞋和硬底鞋。

(3)严禁在雨天、雪天、五级风以上条件下施工。

四、交底要求1. 施工人员应认真听取交底内容,确保理解并掌握安全操作规程。

2. 施工过程中,如发现安全隐患,应立即停止作业,并向项目负责人报告。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

4. 监理单位及相关部门应加强对施工现场的安全监督检查,确保施工安全。

水池砼工程技术交底

水池砼工程技术交底一、项目概述水池砼工程是指对水池的建设进行砼施工的工程。

本文将详细介绍水池砼工程的技术要求、施工流程、质量控制和安全注意事项。

二、技术要求1. 砼材料:采用标号为C30的混凝土,按照设计要求配制,确保强度和耐久性。

2. 砼配合比:根据设计要求,合理确定砼的配合比,确保砼的均匀性和流动性。

3. 砼浇筑温度:在施工过程中,砼的浇筑温度应控制在5℃~35℃之间,避免过高或过低的温度对砼的强度产生不利影响。

4. 砼浇筑层数:按照设计要求,合理控制每层砼的浇筑厚度,确保每层砼的质量和强度。

5. 砼养护:砼浇筑完成后,要及时进行养护,保持砼的湿润状态,避免干燥和开裂。

三、施工流程1. 基础处理:在水池施工前,要对基础进行处理,确保基础的平整度和强度。

2. 模板安装:根据设计要求,安装水池的模板,确保模板的牢固性和平整度。

3. 钢筋绑扎:按照设计要求,进行水池的钢筋绑扎,确保钢筋的位置准确和连接牢固。

4. 砼浇筑:根据设计要求,进行水池的砼浇筑,确保砼的均匀性和流动性。

5. 养护处理:砼浇筑完成后,进行养护处理,保持砼的湿润状态,避免干燥和开裂。

6. 模板拆除:砼养护完成后,根据设计要求,拆除水池的模板,确保模板拆除的安全和顺利。

四、质量控制1. 砼强度检测:对每批砼进行强度检测,确保砼的强度符合设计要求。

2. 砼坍落度检测:对每批砼进行坍落度检测,确保砼的流动性符合设计要求。

3. 砼密实度检测:对每批砼进行密实度检测,确保砼的密实度符合设计要求。

4. 钢筋位置检测:对水池的钢筋进行位置检测,确保钢筋的位置准确。

5. 砼表面平整度检测:对水池的砼表面进行平整度检测,确保砼表面的平整度符合设计要求。

五、安全注意事项1. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,确保施工安全。

2. 施工现场必须设置警示标志,确保施工区域的安全。

3. 施工设备必须经过检测和维护,确保设备的正常运行和安全性。

4. 施工过程中要注意砼的浇筑速度和均匀性,避免砼流动不畅或过快。

水池施工现场安全技术交底模板

一、交底日期:____年____月____日二、施工单位:____单位三、工程名称:____工程四、分项工程名称:水池施工五、交底内容:1. 施工前的准备工作- 场地要求:根据施工现场总平面图,确定模板堆放区、配件堆放区及模板周转用地等。

堆放场地应平整坚实、排水流畅,场地采用2:8灰土15cm厚:上铺一层石子夯实,2%的坡度向排水沟方向找坡,堆放区四周挖排水沟。

- 模板及配件管理:模板卸车后重叠码放高度不超过10块,相邻码放区之间要留出通道,便于模板配件的安装,底层模板离地面10cm。

配件安装后,模板吊离码放区,对于安装支撑的模板,可将模板吊至使用部位附近堆放,开始清理板面及刷脱模剂。

- 人员安排:现场设专职人员、专业施工班组负责水池施工,要求熟悉模板平面图及模板设计方案,熟悉水池施工安全规定。

2. 模板及支架施工安全- 模板及支架设计:模板及其支架应根据工程结构形式、荷载、材料供应商、现场环境等条件进行施工设计,其强度、刚度、稳定性应符合施工安全要求,能承受浇筑混凝土的自重、侧压力、施工过程中的附加荷载和风荷载等。

- 支架搭建:使用QM和SZ钢支架做模板支架时,应进行施工设计,其强度、刚度、稳定性应满足施工安全要求;地基应验算,必要时应加固;杆件、顶托、底托的规格应匹配;顶托和底托的螺旋丝杠插入立柱的长度不得小于丝杠全长的23;连接螺栓必须齐全,并紧固。

- 模板连接:连接螺栓、模板拉杆的间距、直径、根数应通过计算确定。

采用附着式振动器振捣混凝土时,模板的连接螺栓应采取防螺母松动的措施。

3. 混凝土施工安全- 混凝土配合比:混凝土的配合比应符合施工设计的规定,不得随意更改;用于输送或贮存饮用水的管渠、水池等构筑物,混凝土中的外加剂不得污染水质,有碍人体健康。

- 混凝土浇筑:混凝土浇筑前应清除模板内的泥土杂物;采用空气压力清除时,空压机电气接线与拆卸必须由电工操作,严禁将气嘴对向人、设备、设施。

4. 施工过程中的安全措施- 安全防护:设计文件规定在池壁顶部安设栏杆时,应在池壁脚手架拆除前完成栏杆安装,并经检查、验收,确认合格。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蓄水池施工注意事项
1、基坑底在地下水位以下时,开挖时应采取降水措施,使地下水位降至基坑底
0.5米以下。

2、雨期施工时,应该在基坑周围设置排水通道,防止坑外雨水流入基坑,基坑
底四周应挖集水槽,及时抽走基坑内积水。

3、基坑集水抽取工作要连续进行,当确认地下水或积水不会危及已施工部位的
工程质量、不影响下一道工序施工作业时方可停止。

4、基坑开挖底面尺寸一般为基底垫层外缘加宽0.7米,开挖边坡应该根据土质
情况和开挖方式(人工还是机械)确定。

5、基坑地基不得扰动,也不得超挖。

当局部扰动或超挖时,应采用原土回填压
实,并夯实至原有密度(0.93)。

6、基坑挖好后,应对其高程、坐标、地质情况等进行检查,并做好施工记录;
当地基与设计不符或地基有疑问时,应及时向队部或设计人员反映。

7、基坑回填应在水池满水实验合格后及时进行,回填土要夯实,压实度要求0.90
以上。

8、水池基底和池壁砼应该一次浇筑完成;池壁砼和顶板砼之间的施工缝留设在
板底。

9、位于水池底板下的集水坑,施工时要和水池底板一次浇筑完成,不允许分次
浇筑。

10、水池底板、墙体、顶板砼要采用同一品种、同一标号水泥,且水泥强度
等级不得低于42.5级;混凝土用碎石含泥量不得大于1%;砼用砂采用中粗砂,含泥量不得大于3%;砼中水泥用量宜在320—3603之间,且水灰比不应大于0.55(也就是砼要干一点,严格控制加水量)。

11、砼必须采用机械搅拌、机械振捣。

每盘砼搅拌时间不要小于2分钟,一定要充分搅拌均匀。

12、水池顶盖与上人孔壁砼应该一次浇筑完成。

13、水池墙壁支模时先支设内侧和顶板模板;在墙壁预埋件安装到位,墙体
施工缝清理(凿掉施工缝处松散的砼,清理松散砼块、砂浆块、石子)后再支设外侧模板。

14、砼浇筑完毕后应该及时覆盖和湿润养护,养护时间不应少于14天。

15、钢筋砼水池应该在水池内模板拆除后进行满水实验(满水实验应该在砼
强度达到设计要求后进行)。

16、满水实验合格后及时施工防水层:
水池外侧防水层做法为20厚1:2.5水泥砂浆抹灰(分三遍抹成),刷一道热
沥青防腐;抹灰前一定要对墙壁砼进行凿毛处理,并刷水泥素浆(掺加建筑胶),增强水泥砂浆与砼面的粘结力。

水泥砂浆防水层应分层铺抹,铺抹时应压实、抹平;最后一层表面应提浆压光。

17、水池满水实验方法:
满水实验充水分三次完成,每次为设计水深的1/3,相邻两次充水间隔时间不应少于3h。

充水过程中发现渗水量过大时应停止充水,检查渗漏部位,处理后方可充水。

水池满水实验应进行外观检查,不得有漏水现象。

18、施工时一定要保证预埋件位置正确,补水口、出水口、预埋吊挂件位置
由安装人员确定位置。

19、水池基坑开挖后,要将基坑周围做好防护,并要在夜间做好标记。

房建一队
2008年4。
