医院手术室装修工程技术规范及要求.doc

合集下载

手术室装修标准

手术室装修标准

三、手术室1.整体要求包括ICU、MICU及各类实验室、检验室等等特殊空间。

手术室的准备区、隔离区和手术区——三大区域,根据规模大小,按比例合理分割统筹考虑,包括房间设置、设施摆放、通道划分,医护人员与病员、家属之间的关系,要求高效有序。

装修后的手术室不仅能很好地满足使用功能的要求,也为医护人员和患者营造了一个良好的医疗环境。

2.专业要求不产尘、不积尘、耐腐蚀、防潮、防霉、防火、易清洁。

色彩要温和、淡雅,可为淡绿色、淡黄色。

绿色与血液的红色互为补色,能减轻医护人员用眼疲劳,并对患者心理有平静作用。

黄色有平衡情绪低落作用,避免与绿色墙面趋同。

电气设计、净化空调设计、医用气体管线及终端设计等均应按专业化要求进行室内设计与装修施工。

3.六面体要求地面。

应平整,采用耐磨、防滑、耐腐蚀、易清洗、易起尘及不开裂装饰材料,百级手术室可选用防静电、抗菌、防火、耐磨的橡胶地板、淡黄色PVC地板;千级、万级手术室可选用米黄色水磨石板或人造石地板。

注意橡胶地板或人造石地板,连同地面联成一体的阴角处理。

墙面——成型铝板或塑铝板墙裙、防水矶理纹乳胶漆,做好接缝。

水磨石宜用425号或以上水泥,石子粒径5~15mm,以防止开裂、掉石子、起砂。

地面不宜设地漏,否则应有防室内空气污染措施——如设置高水封地漏。

墙面。

宜采用轻钢龙骨隔墙,以利各种管线及墙上固定设备的暗装。

面层应采用硬度较高、整体性好、拼缝少、缝隙严密的装饰材料。

可用1150型彩色钢板,结合送风口、回风口、观察窗、嵌入式观片灯、器械柜、消毒柜、开关接口等,将墙面组合成整体,尽量减少凹凸面和缝隙。

墙面可内倾3度,不仅可减少积尘,而且可使光线反射的角度有利于医护人员操作。

可选用奥地利产的WAX抗培特板——强化木板。

无菌区墙面可采用600×600mm淡绿色瓷砖一通到顶。

踢脚板宜凹进墙面1cm,并与地面成为一体,阴角半径为40mm圆角。

通道两侧及转角处墙上应设二道防撞板。

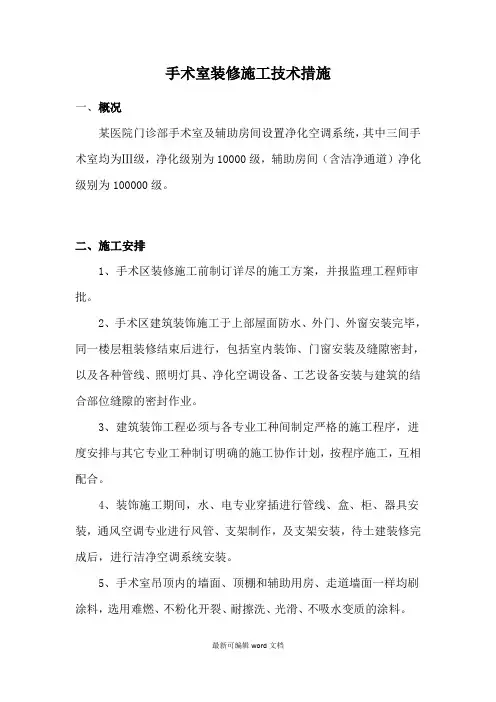

手术室装修施工技术措施

手术室装修施工技术措施

手术室装修施工技术措施最后,需要注意的是,手术区装修施工需要严格按照施工程序进行,确保各专业工种之间的施工协作计划明确,互相配合,以确保手术室的安全和卫生。

动力及照明工程需要与土建密切配合,做好预留工作。

电线管的下料需要采用无齿锯,克服管口毛刺,并设置护口。

敷设的导线需要便于检查和更换,在穿线时需要将管内的杂物清除,除与设备连接处外,管内不应留有接头。

1、在电缆敷设前,必须仔细核对设计并使用500V摇表测量绝缘电阻,只有合格后才能进行放线,并逐一挂上电缆编号、规格和型号的标志牌。

2、配电盘必须要求防尘,并在柜安装前和安装后都要做好卫生工作,保证门的关闭严密。

插座、插座箱和线盒内必须保持干净,安装端正并紧贴墙面。

吸顶式灯具必须紧贴吊顶,擦拭干净,所有进出管头都必须采取密封措施。

3、在洁净手术室和洁净辅助用房内,所有插座、开关和器械柜都必须嵌入墙内,与墙面平齐。

不允许有明露管线,管线隐蔽工程必须在管线施工完成并进行试压验收后进行。

管线穿墙、穿吊顶处的洞口周围必须用密封材料嵌缝修补平齐、严密并清洁。

隐蔽工程的检修口周边应粘贴气密性密封垫。

4、回风管及回风口的处理:图纸设计为侧墙面回风,为了保证墙面平整,不增加凹凸面,将回风立管移至手术室的两斜对角处,用表面光洁、强度和刚度都具备的轻质板材做成八字形风道,隔墙高度为2.9m,将回风滤管和过滤器安装在风道内。

百叶回风口采用定型产品300×300,风口中心标高为0.35m,叶片竖装,以避免百叶片上积尘。

5、在施工过程中,每道工序施工完毕后都要进行中间检验验收,并记录备案。

在洁净区全部完成后,按建筑安装验收标准和相关专业标准进行验收。

医院手术室装修工程施工组织设计技术标

医院手术室装修工程施工组织设计技术标

医院手术室装修工程施工组织设计技术标1. 引言手术室是医疗机构核心部门之一,对其装修工程的施工组织设计至关重要。

本文档旨在提供医院手术室装修工程施工组织设计的技术标准和指导。

2. 工程概述手术室装修工程的施工组织设计应遵循以下原则:- 保证施工质量:严格执行相关建筑、电气、给排水、通风空调等标准,确保手术室装修工程符合规范要求;- 保证施工进度:合理安排施工作业流程,优化施工资源配置,确保施工进度的合理性和高效性;- 保证施工安全:制定安全施工操作规范,加强现场安全管理,确保施工过程中的安全性;- 保证施工经济:合理选择材料和设备,控制工程成本,提高装修工程的经济效益。

3. 施工组织设计要求- 设计选择:根据手术室的功能需求和使用要求,合理选择装修材料及设备,确保其质量和性能符合规范要求;- 空间布局:根据手术室的功能流程和空间需求,合理布置各项设施,确保手术室的通畅和便捷;- 环境控制:考虑手术室对温湿度、洁净度、噪声等环境因素的要求,采取相应的措施进行调节和控制;- 安全保障:制定施工安全操作规程,加强现场施工安全管理,确保施工过程中的人员安全和设备安全;- 工程监控:建立施工监控机制,采取针对性的监测手段,对施工过程进行实时监控和记录;- 施工进度:制定详细的施工计划,合理安排施工工序,确保施工进度的合理性和高效性。

4. 施工组织设计实施流程1. 按照施工图纸和设计要求,确定手术室装修工程的施工方案。

2. 制定施工组织设计方案,包括工程概述、施工组织要求等内容。

3. 将施工组织设计方案报送相关部门审批,获得批准后继续下一步工作。

4. 根据施工组织设计方案,对施工过程中的材料、设备、工艺进行审核和验收。

5. 全面组织施工作业,确保施工过程符合施工组织设计方案要求。

6. 进行工程监控和质量检查,及时处理施工过程中的问题和隐患。

7. 完成施工后,进行最终验收和评估,确保手术室装修工程符合要求并达到预期效果。

暖通空调工艺:医院洁净手术部建筑装饰规定.doc

暖通空调工艺:医院洁净手术部建筑装饰规定.doc

暖通空调工艺:医院洁净手术部建筑装饰规定1.洁净手术部的建筑装饰应遵循不产尘、不积尘、耐腐蚀、防潮防霉、容易清洁和符合防火要求的总原则。

2.洁净手术部内地面应平整,采用耐磨、防滑、耐腐蚀、易清洗、不易起尘与不开裂的材料制作。

可采用现浇嵌铜条的水磨石地面,以浅底色为宜。

有特殊要求的,可采用有特殊性能的涂料地面。

3.洁净手术部内墙面应使用不易开裂、阻燃、易清洗和耐碰撞的材料。

墙面必须平整、防潮防霉。

Ⅰ、Ⅱ级洁净室墙面可用整体或装配式壁板。

Ⅲ、Ⅳ级洁净室墙面也可用大块瓷砖或涂料。

缝隙均应抹平。

4.洁净手术部内墙面下部的踢脚必须与墙面齐平或凹于墙面。

踢脚必须与地面成一整体。

踢脚与地面交界处的阴角必须做成R40mm的圆角。

其他墙体交界处的阴角宜做成小圆角。

5.洁净手术部内墙体转角和门的竖向侧边的阳角应为圆角。

通道两侧及转角处墙上应设防撞板。

6.洁净手术部内与室内空气直接接触的外露材料不得使用木材和石膏。

7.洁净手术部如有技术夹层,应进行简易装修,其地面、墙面应平整耐磨,地面应做好防水,顶、墙应做涂刷处理。

8.洁净手术部内严禁使用可持续挥发有机化学物质的材料和涂料。

9.洁净手术室的净高宜为2.8~3.0m。

10.洁净手术室的门,净宽不宜小于 1.4m,并宜采用电动悬挂式自动推拉门,应设有自动延时关闭装置。

11.洁净手术室应采用人工照明,不应设外窗。

Ⅲ、Ⅳ级洁净辅助用房可设外窗,但必须是双层密闭窗。

12.洁净手术室和洁净辅助用房内所有拼接缝必须平整严密。

13.洁净手术室应采取防静电措施。

14.洁净手术室和洁净辅助用房内必须设置的插座、开关、器械柜、观片灯等均应嵌入墙内,不突出墙面。

15.洁净手术室和洁净辅助用房内不应有明露管线。

16.洁净手术室的吊顶及吊挂件,必须采取牢固的固定措施。

洁净手术室吊顶上不应开设人孔。

医院手术室设计施工的布局要求

医院手术室设计施工的布局要求

医院手术室设计施工的布局要求前言对于医院手术室的设计与施工,它的重要性不言而喻。

一个合理的手术室设计可以为医生和病人提供安全、舒适的手术环境,提高手术的成功率和治愈率。

因此,在进行医院手术室设计施工时需要遵循一些布局要求。

医院手术室的布局医院手术室的布局需要满足医疗安全、舒适、便捷等方面的要求。

以下是医院手术室布局的五个要点:1. 医疗安全医院手术室是一项高风险的工作,因此在医院手术室的设计施工中,医生和患者的安全是首要考虑的问题。

医院手术室的道路、区域、各个单元以及各个角落都需要具备相应的安全措施。

如:门、窗、照明、排气、物品的存放等都需要考虑安全因素。

2. 设施齐全手术工作需要借助各种设施,如手术桌、手术灯、多功能监护仪、电子屏、配氧设备等等。

因此,在设计医院手术室时,需要考虑摆放这些设备的位置和数量。

手术室需要合理的连接电、水、气等各种设备,以保证手术室工作的顺利进行。

3. 空间布局合理医院手术室由术前室、术中室、术后室三个结构部分组成。

手术室的宽度、高度、深度、面积大小、墙壁材料、地面材料等都需要合理设计,不仅可以保证各种手术的灵活性和便利性,同时也可以保证医生的工作效率和患者的手术体验。

4. 垃圾处理合理医院手术室需要处理大量的垃圾,包括生物医疗废物、病理垃圾、常规医疗废物、危险废物等。

这些废物需要在垃圾区进行分类和处理。

垃圾区需要配备对应的设备和设施,以保证废物被妥善处理和储存。

5. 人员流动合理医院手术室是一个交叉作业的环境,在这个环境中,人员流动设计需要有条不紊地进行。

手术室的设计需要考虑到医生、护士、患者、家属等人员的流动,以保证所有人员的操作安全、密闭门、氧气管等管道也需要安全接触。

总结医院手术室的布局设计的合理性和好坏将直接影响到医疗工作的顺利开展和患者的手术体验。

因此,医院手术室设计施工在选址、道路、区域、单元、设施、垃圾处理、人员流动等方面需要合理、科学的进行布局设计,以实现其优化。

手术室装修施工技术措施

手术室装修施工技术措施

手术室装修施工技术措施一、概况某医院门诊部手术室及辅助房间设置净化空调系统,其中三间手术室均为Ⅲ级,净化级别为10000级,辅助房间(含洁净通道)净化级别为100000级。

二、施工安排1、手术区装修施工前制订详尽的施工方案,并报监理工程师审批。

2、手术区建筑装饰施工于上部屋面防水、外门、外窗安装完毕,同一楼层粗装修结束后进行,包括室内装饰、门窗安装及缝隙密封,以及各种管线、照明灯具、净化空调设备、工艺设备安装与建筑的结合部位缝隙的密封作业。

3、建筑装饰工程必须与各专业工种间制定严格的施工程序,进度安排与其它专业工种制订明确的施工协作计划,按程序施工,互相配合。

4、装饰施工期间,水、电专业穿插进行管线、盒、柜、器具安装,通风空调专业进行风管、支架制作,及支架安装,待土建装修完成后,进行洁净空调系统安装。

5、手术室吊顶内的墙面、顶棚和辅助用房、走道墙面一样均刷涂料,选用难燃、不粉化开裂、耐擦洗、光滑、不吸水变质的涂料。

6、手术室墙面瓷砖粘贴前要严格挑选,剔除翘曲、不规则瓷砖,粘贴时要严格控制墙面平整度、缝隙宽度,砖缝用专用胶进行勾缝,使之与瓷砖面形成整体,不积灰。

三、施工技术措施和要求首先组织工程技术人员熟悉图纸,吃透设计意图,进行技术交底,做到有计划有方案地实施。

1、施工总体原则(1)建筑装饰遵循不产尘、不积尘、耐腐蚀、防潮防霉、容易清洁和符合防火要求的总原则。

(2)手术区建筑装饰施工现场的环境温度应不低于10℃。

2、材料的采购及使用选择符合设计质量标准及环境保护要求的产品,严禁使用可持续挥发有机化学物质的材料和涂料。

3、手术区的装修施工(1)手术区内墙面、顶棚抹灰①辅助用房和手术室吊顶以上墙面和顶棚抹灰采用高级抹灰标准控制,并进行充分养护。

②踢脚略缩进墙面2~3mm,手术室踢脚与地面水泥活时成一整体,踢脚与地面交界处的阴角做成R≥40mm的圆角。

③墙体转角和门的竖向侧边的阳角做成圆角。

通道两侧及转角处墙上设防撞板。

手术室装修标准

手术室装修标准

手术室装修标准
手术室装修的规范可以参考如下。

首先对于墙面和吊顶部分的处理要求保持整洁,保持吊顶部分和墙面都非常平整,不得在连接的位置上出现阴角和阳角。

其次对于门窗方面的装修要求是尺寸上的规范与密封方面的规范,具体的宽度根据图纸上的要求去实施,而门窗的安装边缝要做好密封处理,以避免灰尘进入。

一般采用双层窗设计,采用铝合金材质的状况。

然而地面的设计可以是防滑砖为主,因为要保证遇水之后不光滑,而且清洁简单。

手术室装修是属于专业性比较强的装修项目,这种装修必须要按照医院的具体图纸和要求来进行装修。

手术室装修的规范也是非常的复杂,首先它也分级别,不同级别的手术是要求装修的规范也有不同。

手术室装修首先要求一尘不染,所用的一些材料也是不能够有灰尘,而且还要耐腐蚀,耐潮湿,防火易清洁的材料。

色温一般都是偏淡或者是绿色还有黄色,所有的墙面上都应该有活动的那种电源插头,方便一些仪器的挪用。

而且专门的地上也要有一定的电源接口。

手术室装修施工技术措施

手术室装修施工技术措施

手术室装修施工技术措施一、概况某医院门诊部手术室及辅助房间设置净化空调系统,其中三间手术室均为Ⅲ级,净化级别为10000级,辅助房间(含洁净通道)净化级别为100000级。

二、施工安排1、手术区装修施工前制订详尽的施工方案,并报监理工程师审批。

2、手术区建筑装饰施工于上部屋面防水、外门、外窗安装完毕,同一楼层粗装修结束后进行,包括室内装饰、门窗安装及缝隙密封,以及各种管线、照明灯具、净化空调设备、工艺设备安装与建筑的结合部位缝隙的密封作业。

3、建筑装饰工程必须与各专业工种间制定严格的施工程序,进度安排与其它专业工种制订明确的施工协作计划,按程序施工,互相配合。

4、装饰施工期间,水、电专业穿插进行管线、盒、柜、器具安装,通风空调专业进行风管、支架制作,及支架安装,待土建装修完成后,进行洁净空调系统安装。

5、手术室吊顶内的墙面、顶棚和辅助用房、走道墙面一样均刷涂料,选用难燃、不粉化开裂、耐擦洗、光滑、不吸水变质的涂料。

6、手术室墙面瓷砖粘贴前要严格挑选,剔除翘曲、不规则瓷砖,粘贴时要严格控制墙面平整度、缝隙宽度,砖缝用专用胶进行勾缝,使之与瓷砖面形成整体,不积灰。

三、施工技术措施和要求首先组织工程技术人员熟悉图纸,吃透设计意图,进行技术交底,做到有计划有方案地实施。

1、施工总体原则(1)建筑装饰遵循不产尘、不积尘、耐腐蚀、防潮防霉、容易清洁和符合防火要求的总原则。

(2)手术区建筑装饰施工现场的环境温度应不低于10℃。

2、材料的采购及使用选择符合设计质量标准及环境保护要求的产品,严禁使用可持续挥发有机化学物质的材料和涂料。

3、手术区的装修施工(1)手术区内墙面、顶棚抹灰①辅助用房和手术室吊顶以上墙面和顶棚抹灰采用高级抹灰标准控制,并进行充分养护。

②踢脚略缩进墙面2~3mm,手术室踢脚与地面水泥活时成一整体,踢脚与地面交界处的阴角做成R≥40mm的圆角。

③墙体转角和门的竖向侧边的阳角做成圆角。

通道两侧及转角处墙上设防撞板。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

手术室装修工程技术规范及要求
1、总体说明:
XXX人民医院住院综合楼净化工程,包括洁净手术部和ICU病房及辅助用房。

手术部和ICU病房及辅助用房设在六层,建筑面积1158㎡。

手术部、ICU净化空调机组等设备设屋顶。

2、工程内容:
标准洁净手术室1 间、一般洁净手术室2间(其中一间带正负压)、准洁净手术室1间,十万级洁净走廊及相关辅助用房,三十万级清洁走廊、麻醉苏醒,污物走廊及办公用房的装修。

ICU病房按准洁净手术室房间标准装修。

3、技术要求:
3.1设计原则:
手术室的净化及装修工程应符合《医院洁净手术部建设标准》,并符合国家现行的有关标准、规范的规定,设计要
体现技术、设备的先进与经济实用相结合的原则,同时兼顾美观和维修方便,能确保运行安全可靠。

3.2技术标准:
本工程所有的设备和材料所涉及的设计标准、规范,产品标准、规范,工程标准、规范,验收标准、规范等必须完全符合中华人民共和国相应的标准和规范。

主要包括:综合医院建筑设计规范(JGJ49-88)
军队医院洁净手术部建筑技术规范(YFB001-1995)
医院洁净手术部建设标准(卫生部主编、建设部及计委颁布2000年10月1日执行)
医院洁净手术部建筑技术规范(GBJ50333-2002)
洁净室施工及验收规范(GBJ71-90)
采暖通风与空气调节设计规范(GBJ19-87)
通风与空调工程施工质量验收规范(JB50234-2002)
民用建筑电气设计规范(JGJ/T116-92)
建筑给排水设计规范(GBJ15-88)
高层建筑设计防火规范(GB50045-95)
同时参考国家最新的标准与规范及国外先进的有关技术规范。

洁净手术室分级校准
洁净手术部用房的空气洁净度和细菌浓度(见下表)
洁净手术部主要技术指标:
3.3技术要求:
3.3.1洁净手术部装饰装修材料:
1、手术室墙体及吊顶均采用50系列彩钢板,制成防
潮、防火、防锈、防菌、易清洗、隔音、保温的洁净手术室。

地面采用进口阻燃、防滑、防潮、防菌、耐磨、易清洗、不易起尘与不开裂的不低于2.0mm厚PVC地板,并制作自流坪。

2、洁净走廊及相关辅助用房墙面及吊顶均采用50系
列彩钢板,地面采用地面采用进口阻燃、防滑、防潮、耐磨、易清洗、不易起尘与不开裂的不低于2.0mm厚PVC地板。

3、手术室的吊顶高度为3.0米,辅助房间及走廊为
2.6米。

4、洁净走廊及换车门设置不锈钢防撞带。

3.3.2洗手池:
整个手术部共设2台三人不锈钢悬挂洗手池,每只洗手池配置60L电热水器,感应水嘴、自动给液、手动给皂等功能。

其次配置1个普通的清洁水池。

3.3.3门:
每间手术室的前门设计为一樘不锈钢感应电动平移门、光控门旁脚感应电动、手动两用推拉门,并有自动延时关闭功能,门洞净尺寸为1500×2100mm、门上方设“手术中”红灯;后门均设计一樘手动门,其他区域的门采用推拉门。

3.3.4手术室内基本配置:
1、看片箱(1只/每间,不锈钢四联看片箱)
2、记录板(1块∕每间)
3、器械柜(1只/每间)
4、药品柜(1只/每间)
5、麻醉柜(1只/每间)
6、医用气体面盘(1只/每间)
7、组合式电源插座箱(3只/每间)
8、多功能控制面板带计时器(1只/每间)
9、手术中显示灯(1只/每间)
10、输液导轨(每间手术室设一套椭圆型输液导轨,各配不
少于3个不锈钢伸缩吊钩;ICU病房每床设一套椭圆型输液导轨,各配不少于3个不锈钢伸缩吊钩;苏醒间每床设一套输液椭圆型导轨,各配不少于3个不锈钢伸缩吊钩)
11、吊塔(1台/每间)主要技术参数:
手术室单臂吊塔:(1)工作电源:AC220V、50HZ;(2)横臂活动范围(半径):750mm;(3)水平旋转角度:0~340°,横臂和终端箱体可分别或同时水平旋转;(4)净载重量≥70kg;(5)仪器平台:2层(高度可调)可选490mm×360mm×47mm或550mm×400mm×47mm;采用10mm×25mm国际标准边轨围护;圆角防撞设计;(6)气体接口标准配置:氧气2个、负压吸引2个、废气排泄1个;要求:a、接口颜色及形状不同,具有防接错功能;b、插拔次数2万次以上;c、采用二次密封,带三状态(通、断、拔),可带气维修;(7)电源插座:6个、220V、10A(国、美、英标兼容);(8)等电位接地端子: 2个;(9)抽屉1个;(10)不锈钢可调输液杆架1个;
(11)不锈钢可调注射泵架1个;(12)材料采用高强度铝合金型材;(13)表面处理采用静电喷涂;(14)气源接口在塔体的两侧,电源分布在塔体的后侧,充分实现电、气分离,确保设备使用安全;(15)手术时设备无飘移,并能轻松移动。

12、无影灯(1台∕每间,配置子母氙气灯)
以上各种配置的安装应符合《医院洁净手术部建设标准》。

手术室内的所有器具都采用1.2mm磨沙不锈钢制作。

多功能控制系统必须对手术室内各系统进行集中控制,开关键应为平面触摸式。

必须有以下功能:
(1)时钟
(2)计时器
(3)照明系统开关
(4)手术无影灯开关与光亮度调节
(5)净化空调系统温湿度显示与调节控制
(6)空气处理系统开关与运行状态显示
(7)通讯系统:手术室与护士站或其他手术室之间的免提式呼叫对讲系统
3.4电气设计要求:
3.4.1每间手术室配电负荷应不小于8KVA。

3.4.2手术部照明应采用嵌入式洁净灯带组成,禁用普通灯带代替,手术室应设置UPS应急电源,照明应采用多点控制。

3.4.3手术室设计平均照度应在350LX以上。

3.4.4洁净走廊及辅助房间平均照度应在150LX以上。

3.4.5洁净手术室配电箱不得设置在手术室内,应设在手术室的污物走廊一侧。

3.4.6洁净手术室必须有可靠的接地系统。

3.4.7洁净手术室内的用电与辅助用房的用电分开,每个手术室干线必须单独敷设。

3.4.8各洁净手术室的空调设备应能在室内自动或手动控制。

控制面板与手术室墙面齐平严密,其检修口必须设在手术室之外。

3.4.9院方将总电源分别引入手术层与设备层的各分配电箱,手术层、设备层配电分箱及其后所有的管线、电源线敷设全部由中标方采购、安装。

分箱及其后所有的管线、电源
线敷设全部由中标方采购、安装。

3.5洁净空调设计:
3.5.1净化空调系统的各种设计参数和要求都应符合《医院洁净手术部建设标准》,并且按照《医院洁净手术部建设标准》进行设计与施工。

3.5.2净化空调机组配置要求
1、机组统一采用中外合资净化机组。

2、新风系统采用分区集中控制。

3、净化空调系统新风为强制性,应采用定风量阀加以控制。

4、净化系统由空调机组、风量调节阀、送风天花、高效过滤器、消声器、防火阀、镀锌钢板风管(含保温)等组成。

5、所有净化区域空调冷热源(包括水泵、管道、阀门、压差旁通)能满足整个区域冷热负荷及过渡季节时的需要,考虑手术部使用时间的不同对冷热源机组进行合理配置。

采用优质可靠的知名产品风冷式冷热水机组,冷热源放置于室外通风良好的位置,并避免噪音对周围房间的影响。

3.6自控系统设计要求:
3.6.1每个净化系统均需配套提供自动控制设备,其设备需采用优质产品。

3.6.2配套提供手术室对机组进行远程控制及温湿度设定装置。

3.6.3自动系统应包括强电控制和弱电控制两部分。

3.6.4应能对系统内的送风机、新风机、排风机、表冷器、过滤器、防火阀、调节阀等设备实施过程控制。

3.6.5采用温湿度传感器,其控制器配套执行机构应能实现温湿度控制。
