随着新准则的实施,建造合同的会计处理也发生了变化。

新准则下,建造合同的会计分录需要注意以下几点:
1.合同成本确认
根据新准则,建造合同的成本应该包括直接发生的成本和可变的间接成本。

此外,还需要考虑到合同完成的可能性和收入的可预见性。

因此,建造合同的会计分录应该反映这些变化。

2. 预计亏损
如果建造合同存在预计亏损,那么应该立即确认并计入损益。

这意味着需要建立相应的坏账准备,并将其计入财务报表中。

3. 变更订单
如果建造合同发生变更,那么需要相应地调整合同成本和收入。

这需要通过调整之前的会计分录来实现。

4. 合同履行保证金
建造合同可能需要支付合同履行保证金。

这需要在会计分录中反映,并按照合同条款对其进行处理。

总之,新准则下的建造合同会计分录需要更加详细和准确地反映合同相关的成本和收入。

在实际操作中,需要仔细审查合同条款,并根据其要求制定相应的会计处理方案。

- 1 -。

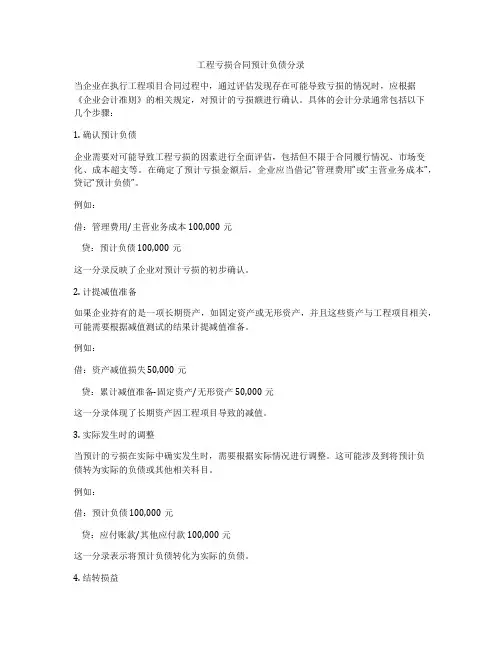

工程亏损合同预计负债分录

工程亏损合同预计负债分录

工程亏损合同预计负债分录当企业在执行工程项目合同过程中,通过评估发现存在可能导致亏损的情况时,应根据《企业会计准则》的相关规定,对预计的亏损额进行确认。

具体的会计分录通常包括以下几个步骤:1. 确认预计负债企业需要对可能导致工程亏损的因素进行全面评估,包括但不限于合同履行情况、市场变化、成本超支等。

在确定了预计亏损金额后,企业应当借记“管理费用”或“主营业务成本”,贷记“预计负债”。

例如:借:管理费用/主营业务成本 100,000元贷:预计负债 100,000元这一分录反映了企业对预计亏损的初步确认。

2. 计提减值准备如果企业持有的是一项长期资产,如固定资产或无形资产,并且这些资产与工程项目相关,可能需要根据减值测试的结果计提减值准备。

例如:借:资产减值损失 50,000元贷:累计减值准备-固定资产/无形资产 50,000元这一分录体现了长期资产因工程项目导致的减值。

3. 实际发生时的调整当预计的亏损在实际中确实发生时,需要根据实际情况进行调整。

这可能涉及到将预计负债转为实际的负债或其他相关科目。

例如:借:预计负债 100,000元贷:应付账款/其他应付款 100,000元这一分录表示将预计负债转化为实际的负债。

4. 结转损益企业在会计年度结束时,需要将与工程亏损相关的所有费用结转到当期损益。

例如:借:本年利润 150,000元贷:主营业务成本/管理费用 100,000元贷:资产减值损失 50,000元这一分录将之前确认的费用和损失结转到本年利润,反映在企业的最终经营成果中。

需要注意的是,上述分录仅为一般性示例,具体的会计处理应根据企业的实际情况和相关会计准则来确定。

在实际操作中,企业应咨询专业会计人员或审计师,确保会计处理的准确性和合规性。

建造合同会计核算

建造合同会计核算

建造合同会计核算建造合同会计核算有关经济业务的账务处理:1.发生工程成本:借:工程施工-xx工程-合同成本-人工费、材料费、机械使用费、其他直接费、间接费用贷:应付工资、应付账款、银行存款、原材料、待分配间接费用等2.收到工程价款:借:银行存款贷:预收账款- xx客户应收账款- xx客户集团内部往来-xx指挥部3.开单结算:借:应收账款- xx客户集团内部往来-xx指挥部贷:工程结算-xx工程-初始合同、合同变更、合同索赔、合同奖励4.结转预收账款:借:预收账款- xx客户贷:应收账款- xx客户5.计提合同预计损失准备:借:管理费用-合同预计损失贷:存货跌价准备-合同损失准备6.冲销多提取的合同损失准备:借:存货跌价准备-合同预计损失准备贷:管理费用-合同预计损失7.确认合同收入、合同费用:当期确认的合同收入=(合同总收入×完工进度)-以前会计期间累计已确认的收入当期确认的合同毛利=(合同总收入-合同预计总成本)×完工进度-以前会计期间累计已确认的毛利当期确认的合同费用=当期确认的合同收入-当期确认的合同毛利借:主营业务成本工程施工- xx工程-合同毛利贷:主营业务收入8.按照确认的收入计提主营业务税金及附加:借:主营业务税金及附加贷:应交税金、其他应交款9.按已办理工程结算数计算缴纳税金及附加:借:应交税金、其他应交款贷:银行存款应收账款- xx客户、集团内部往来-xx指挥部(由业主或集团公司指挥部代扣代缴的)10.结转收入:借:主营业务收入、其他业务收入、营业外收入贷:本年利润11.结转成本费用等:借:本年利润贷:主营业务成本、其他业务支出、营业外支出、主营业务税金及附加、管理费用、财务费用等12.完工清算结转工程施工、工程结算:借:工程结算- xx工程-初始合同、合同变更、合同索赔、合同奖励贷:工程施工-xx工程-合同成本-人工费、材料费、机械使用费、其他直接费、间接费用-xx工程-合同毛利13.完工清算转销合同预计损失准备:借:存货跌价准备-合同预计损失准备贷:管理费用-合同预计损失准备。

会计实务:建造合同预计损失的处理

会计实务:建造合同预计损失的处理

建造合同预计损失的处理建造合同准则规定,建造承包商正在建造的资产,性质上属于建造承包商的存货,期末应当对其进行减值测试。

如果合同预计总成本超过合同总收入的,则形成合同预计损失,应提取损失准备,将预计损失确认为当期费用。

合同完工时,将已提取的损失准备冲减合同费用。

例:A公司签订了一项总金额150万元的建造合同,预计成本130万元,第一年实际发生成本100万元,预计完成该项合同还需发生成本60万元。

该合同结果能够可靠估计。

第一年合同完工进度=100÷(100+60)×100%=62.5%第一年应确认的合同收入=150×62.5%=93.75(万元)第一年应确认的合同费用=160×62.5%=100(万元)第一年预计的合同损失=[(100+60)-150]×(1-62.5%)=3.75(万元)A公司年末账务处理为:借:主营业务成本 1 000 000贷:主营业务收入937 500工程施工——合同毛利62 500借:资产减值损失37 500贷:存货跌价准备37 500在税务处理上,合同预计总成本超过合同总收入形成合同预计损失,不属于实际发生的损失,在计算年度应纳税所得额时不得扣除,并形成暂时性差异。

对确实形成的建造合同损失,应在工程全部完工结算后据实申报,并转回暂时性差异。

小编寄语:会计学是一个细节致命的学科,以前总是觉得只要大概知道意思就可以了,但这样是很难达到学习要求的。

因为它是一门技术很强的课程,主要阐述会计核算的基本业务方法。

诚然,困难不能否认,但只要有了正确的学习方法和积极的学习态度,最后加上勤奋,那样必然会赢来成功的曙光。

天道酬勤嘛!。

合同预计损失会计分录

合同预计损失会计分录

合同预计损失会计分录
合同预计损失是指根据某项合同的条款和条件,预计在未来一段期间内由于目前已发生的事项或从事计划活动而对公司造成的经济损失。

在会计上,合同预计损失需要进行适当的会计处理。

下面是合同预计损失的会计分录的相关参考内容:
1. 当合同预计产生损失时,应该按照是否能够估计损失的金额进行会计处理。

- 如果能够估计损失的金额,应该按照以下分录进行会计处理:借:合同预计损失(资产类科目)
贷:合同预计损失准备(负债类科目)
2. 当合同预计损失无法准确估计金额时,应该按照以下分录进行会计处理:
借:合同预计损失(费用类科目)
贷:合同预计损失准备(负债类科目)
3. 当已发生合同损失,并能够准确估计金额时,应该按照以下分录进行会计处理:
借:合同损失(费用类科目)
贷:合同预计损失准备(负债类科目)
4. 当产生合同损失准备的费用时,应该按照以下分录进行会计处理:
借:合同损失准备(费用类科目)
贷:合同预计损失准备(负债类科目)
5. 当合同损失最终发生并确认时,应该按照以下分录进行会计处理:
借:合同损失(费用类科目)
贷:合同损失准备(负债类科目)
6. 当合同预计损失减少或取消时,应该按照以下分录进行会计处理:
借:合同损失减少(负债类科目)
贷:合同预计损失准备(负债类科目)
以上是合同预计损失的会计分录的相关参考内容。

根据具体情况和合同条款,会计处理可能会有所不同。

因此,在进行会计处理时,需要根据实际情况确定具体的会计分录,并确保符合相关会计准则和规定。

同时,建议在进行会计处理时,也应该咨询专业的会计师或财务人员,以确保会计处理的准确性和合规性。

2017中级会计职称《会计实务》高频考点:合同预计损失的处理

2017中级会计职称《会计实务》高频考点:合同预计损失的处理

【tips】本文由梁志飞老师精心收编,学会计实务大家定要踏踏实实把基本功打好!2017中级会计职称《会计实务》高频考点:合同预计损失的处理
做到奋勇向前,全世界会为你喝彩。

中级职称备考目前正处于基础阶段的学习,大家一定要严格按照2017中级会计职称基础阶段学习计划进行复习,并且一定要配合练习题进行巩固,切忌三天打鱼两天晒网。

合同预计损失的处理
如果合同预计总成本超过合同预计总收入,提取损失准备并计入当期损益,合同完工时,将已提取的损失准备冲减合同费用。

合同预计损失=(合同预计总成本-合同预计总收入)×(1-完工百分比)
【教材例14-47】甲造船企业签订了一项总金额为5800000元的固定造价合同,为乙客户承建一艘船舶,合同完工进度按照累计实际发生的合同成本占合同预计总成本的比例确定。

工程已于20×9年2月开工,预计2×11年8月完工。

最初预计的工程总成本为5500000元,到2×10年年底,由于材料价格上涨等因素调整了预计总成本,预计工程总成本已为6000000元。

该造船企业于2×11年6月提前两个月完成了造船合同,工程质量优良,乙客户同意支付奖励款200000元。

建造该艘船舶的其他有关资料如表14-3所示。

表14—3单位:元
年份
20×9
2×10
2×11。

工程合同损失账务处理分录

工程合同损失账务处理分录

工程合同损失账务处理分录
当确认存在合同损失时,企业应当将预计的损失金额计入当期损益。

这一过程通常涉及两
个会计科目:“合同成本”和“合同预计损失”。

假设某工程项目预计会产生10万元的合同损失,相应的会计分录为:
借:合同预计损失 100,000元
贷:合同成本 100,000元
这一分录反映了因合同产生的预计损失增加,同时增加了合同成本,减少了当期的利润总额。

当实际发生损失时,需要根据实际情况调整预计损失的金额。

如果实际损失大于预计损失,需要补计提损失;如果实际损失小于预计损失,需要冲减多余的预计损失。

例如,如果实际损失为12万元,超出了预计的10万元,那么需要补计提2万元的损失:
借:合同预计损失 20,000元
贷:合同成本 20,000元
反之,如果实际损失为8万元,低于预计的10万元,则需要冲减2万元的预计损失:
借:合同成本 20,000元
贷:合同预计损失 20,000元
当工程项目完工并结算时,需要将累计的合同成本转入“在建工程”或“固定资产”科目,同
时将累计的合同预计损失转入“利润分配-未分配利润”科目,以反映最终的实际成本和损失。

假设项目完工后,累计合同成本为500万元,累计合同预计损失为50万元,相应的会计
分录为:
借:在建工程/固定资产 5,000,000元
贷:合同成本 5,000,000元
借:利润分配-未分配利润 500,000元
贷:合同预计损失 500,000元。

工程施工预计合同损失分录

工程施工预计合同损失分录

工程施工预计合同损失分录
一、工程量变更损失
当工程实际施工量与合同约定存在差异时,可能会产生额外的成本或损失。

此时,应根据实际情况调整合同价款,并记录相应的会计分录。

会计分录
借:在建工程——变更增加/减少部分
贷:合同负债——变更增加部分
借:合同负债——变更减少部分
贷:在建工程——变更减少部分
/会计分录
二、材料价格波动损失
材料成本占工程总成本的大头,因此材料价格的波动直接影响工程利润。

如果材料价格上涨,超出了预算,需要做如下会计分录:
会计分录
借:材料成本差异
贷:材料采购成本
/会计分录
三、工期延误损失
由于天气、人力资源不足等原因导致的工期延误,可能会产生额外的人工费用、机械租赁费等。

这部分损失应当计入项目成本。

会计分录
借:在建工程——延误增加成本
贷:应付职工薪酬/应付账款——延误产生的费用
/会计分录
四、索赔损失
在合同履行过程中,如果因甲方原因导致乙方损失,乙方可以向甲方提出索赔。

索赔金额
经双方确认后,应作如下会计处理:
会计分录
借:应收账款——索赔款项
贷:其他业务收入——索赔收入
/会计分录
五、预防措施与风险控制
为了减少合同损失,施工单位应当采取有效的预防措施和风险控制策略。

这包括但不限于:- 加强项目管理,合理安排施工计划。

- 严格材料采购流程,选择性价比高的材料供应商。

- 加强与甲方的沟通,及时处理变更和索赔事宜。

- 提高施工效率,减少不必要的成本开支。

通过上述措施,可以在一定程度上降低合同损失的风险,保障项目的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建造合同预计损失的会计分录处理
建造承包商正在建造的资产,类似于工业企业的在产品,性质上属于建造承包商的存货,期末应当对其碱性减值测试。

如果建造合同的预计总成本超过合同总收入,则形成合同预计损失,应提取损失准备,并计入当期损益。

合同完工时,将已提取的损失准备冲减合同费用。

【例】甲造船企业签订了一项总金额为5800000元的固定造价合同,为乙客户承建一艘船舶,合同完工进度按照累计实际发生的合同成本占合同预计总成本的比例确定。

工程已于20x9年2月开工,预计2x11年8月完工。

最初预计的工程总成本为5500000元,到2x10年年底,由于材料价格上涨等原因调整了预计总成本,预计工程总成本已为6000000元。

该造船企业于2x11年6月提前两个月完成了造船合同,工程质量优良,乙客户同意支付奖励款200000元。

建造该艘船舶的其他有关资料如表14-3所示。

表14-3单位:元
年份
20x9
2x10
2x11
累计实际发生的成本
1540000
4800000
5950000
预计完成合同尚需发生的成本
3960000
1200000
应结算合同价款
1740000
2960000
1300000
实际收到价款
1700000
2900000
1400000
甲造船企业对本项建造合同的有关账务处理如下(为简化起见,会计分录以汇总数反映,有关纳税业务的会计分录略):
1.20x9年
(1)实际发生合同成本
借:工程施工xx船舶合同成本1540000
贷:原材料、应付职工薪酬、机械作业等1540000
(2)应结算的合同价款
借:应收账款乙客户1740000
贷:工程结算xx船舶1740000
(3)实际收到合同价款
借:银行存款1700000
贷:应收账款乙客户1700000
(4)确认计量当年的收入和费用
20x9年的完工进度=1540000÷(1540000+3960000)x100%=28% 20x9年确认的合同收入=5800000x28%=1624000(元)
20x9年确认的合同费用=(1540000+3960000)x28%=1540000(元)
20x9年确认的合同毛利=1624000-1540000=84000(元)
借:工程施工xx船舶合同毛利84000
主营业务成本xx船舶1540000
贷:主营业务收入xx船舶1624000
2.2x10年
(1)实际发生合同成本
借:工程施工xx船舶合同成本3260000
贷:原材料、应付职工薪酬、机械作业等3260000
(2)应结算的合同价款
借:应收账款乙客户2960000
贷:工程结算xx船舶2960000
(3)实际收到合同价款
借:银行存款2900000
贷:应收账款乙客户2900000
(4)确认计量当年的合同收入和费用
2x10年的完工进度=4800000÷(4800000+1200000)x100%=80%
2x10年确认的合同收入=5800000x80%-1624000=3016000(元)
2x10年确认的合同费用=(4800000+1200000)x80%-1540000=3260000(元)
2x10年确认的合同毛利=3016000-3260000=-244000(元)
2x10年确认的合同预计损失=(4800000+1200000-5800000)x(1-80%)=40000(元)
注:在2x10年底,由于该合同预计总成本(6000000元)大于合同总收入(5800000元),预计发生损失总额为200000元,由于已在工程施工合同毛利中反映了
-160000元(84000-244000)的亏损,因此应将剩余的、为完成工程将要发生的预计损失40000元确认为当期费用
借:主营业务成本xx船舶3260000
贷:主营业务收入xx船舶3016000
工程施工xx船舶合同毛利244000
借:资产减值损失xx船舶40000
贷:存货跌价准备xx船舶40000
3.2x11年
(1)实际发生合同成本
借:工程施工xx船舶合同成本1150000
贷:原材料、应付职工薪酬、机械作业等1150000
(2)应结算的合同价款
借:应收账款乙客户1300000
贷:工程结算xx船舶1300000
(3)实际收到合同价款
借:银行存款1400000
贷:应收账款乙客户1400000
(4)确认计量当年的合同收入和费用
2x11年确认的合同收入=合同总金额-至目前止累计已确认的收入
=(5800000+200000)-(1624000+3016000)=1360000(元)
2x11年确认的合同费用=5950000-1540000-3260000=1150000(元)
2x11年确认的合同毛利=1360000-1150000=210000(元)
借:工程施工xx船舶合同毛利210000
主营业务成本xx船舶1150000
贷:主营业务收入xx船舶1360000
(5)2x11年工程全部完工,应将存货跌价准备相关余额冲减主营业务成本,同时,将工程施工科目的余额与工程结算科目的余额相对冲。

借:存货跌价准备xx船舶40000
贷:主营业务成本xx船舶40000
借:工程结算xx船舶6000000
贷:工程施工xx船舶合同成本5950000
合同毛利50000
小编寄语:会计学是一个细节致命的学科,以前总是觉得只要大概知道意思就可以了,但这样是很难达到学习要求的。

因为它是一门技术很强的课程,主要阐述会计核算的基本业务方法。

诚然,困难不能否认,但只要有了正确的学习方法和积极的学习态度,最后加上勤奋,那样必然会赢来成功的曙光。

天道酬勤嘛!。

相关文档
最新文档
