施工图审查记录

合集下载

施工图设计文件审查记录单

施工图设计文件审查记录单

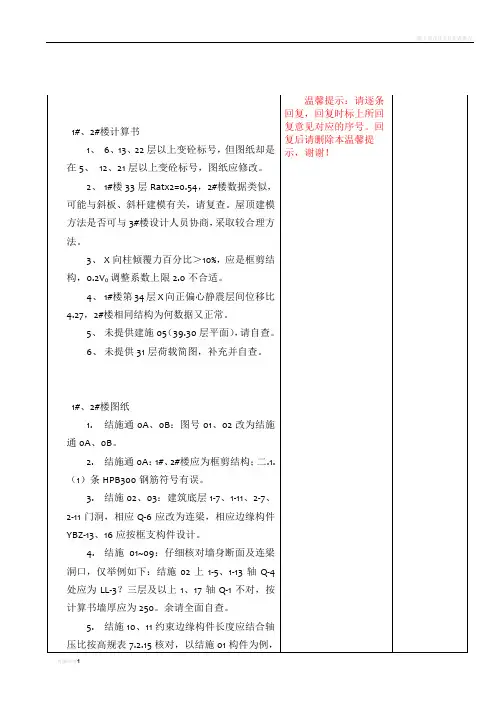

8.结施04:外墙较多扶壁柱未见编号,例如6-A、4-C、4-1等轴,余自查。
9.结施04:柱表中DKZ18~DKZ21柱号有误。
10.结施04:DKZ20(6-B交6-11)是短柱(但与砼墙相连)是否考虑箍筋全高加密更合适?其他坡道短柱同理。
11.结施07:坡道顶板梁标高及梁高请与坡道图核对,例如3KL23、WKL59等。
4、结施07:GBZ26在-0.95~3.9段X向箍筋φ8@200不满足墙筋配筋率要求。
5、结施09:说明中图集11G101-1应为16G101-1。
6、结施14:B轴梁1轴支座负筋5φ20 2/2有误,应为3/2。余自查。
7、结施18:21~26范围为屋面,不应有卫生间降板?请核对。
8、结施19:10~1/13交B~E板块模型建有虚梁,板配筋简图竟然在虚梁上有板支座负筋?肯定有误,请复查板筋。
13.结施18:8轴XL4配筋6φ12有误,注意计算书第7层As=12,余梁自查。
14.结施24:消防水箱是否成品不锈钢水箱?应交待。一般成品水箱单向传力,结施26上L1、WKL2水箱线荷载21KN/m会不足。
15.结施24:7节点1.5m高砼墙配筋未表达。
16.结施24:3、4、5节点斜板厚度120施工较困难,宜加厚,自行把握。4、5节点在93.9~95.4段侧壁板厚配筋同斜板?未表达清楚。斜板会对侧壁及下部屋面梁产生一定推力,应有措施,例如可以增加一些扶壁墙段,特别注意5节点处无屋面板。
4.结施02:基础说明第4条,11G101-3应为16G101-3。
5.结施02:基础说明第12条,沉降后浇带也应尽量延后封闭,且封闭后应马上施工填土,将温度应力尽可能降低。
6.结施02:筏板平面未标注筏板编号。
7.结施03:ZM7处剖面1-1与详图7-7名称不一致,剖面方向相反,而且平面上12φ22与7-7剖处10φ25也不符。

施工图纸会审记录

施工图纸会审记录

施工图纸会审记录一、会审时间与地点会审时间:具体日期会审地点:详细地址二、参与会审的单位及人员1、建设单位:建设单位负责人姓名其他相关人员姓名2、设计单位:设计单位负责人姓名主要设计师姓名3、施工单位:施工单位项目经理姓名技术负责人姓名各专业工长姓名4、监理单位:监理单位总监姓名专业监理工程师姓名三、会审目的本次施工图纸会审旨在对具体项目名称的施工图纸进行全面审查,发现并解决其中存在的问题和错误,确保施工图纸的准确性、完整性和可操作性,为工程的顺利施工提供可靠的依据。

四、会审内容及问题1、建筑专业(1)建筑物的总平面图中,周边道路、建筑物及配套设施的标注是否清晰准确,与实际情况是否相符。

发现问题:部分建筑物与周边道路的距离标注存在误差。

解决措施:设计单位重新核对并修正标注。

(2)建筑物的层高、层数、建筑面积等指标是否符合设计要求和规范标准。

未发现问题。

(3)建筑的防火分区、疏散通道、安全出口等的设置是否满足消防规范要求。

发现问题:某疏散通道的宽度略小于规范要求。

解决措施:设计单位调整通道布局,增加宽度。

(4)建筑的外立面设计、门窗的位置和尺寸、阳台的设计等是否合理美观,且满足使用功能。

发现问题:部分门窗的开启方向不利于通风。

解决措施:施工单位根据实际情况,与设计单位协商调整开启方向。

2、结构专业(1)基础的选型、埋深、承载力等是否符合地质勘察报告和设计要求。

未发现问题。

(2)框架结构的梁柱布置、截面尺寸、配筋等是否合理,是否满足抗震要求。

发现问题:某框架梁的配筋不足。

解决措施:设计单位重新计算并增加配筋。

(3)楼板的厚度、配筋是否满足使用荷载要求。

发现问题:部分楼板的厚度偏薄。

解决措施:设计单位调整楼板厚度。

(4)楼梯的结构设计是否安全可靠,踏步尺寸、扶手高度等是否符合规范要求。

未发现问题。

3、给排水专业(1)给排水系统的设计是否合理,管道的走向、管径、坡度等是否符合规范要求。

发现问题:某排水管道的坡度不够,可能导致排水不畅。

工程施工图设计文件变更审查记录表

工程施工图设计文件变更审查记录表

工程施工图设计文件变更审查记录表一、项目基本信息•项目名称:•项目地点:•项目编号:•设计单位:•施工单位:•变更日期:二、变更内容2.1 变更原因(请简要描述变更原因)2.2 变更范围(请列出变更的具体范围)2.3 变更影响(请描述变更对工程及进度可能产生的影响)三、变更前设计文件信息3.1 施工图设计文件编号(请填写变更前设计文件的编号)3.2 施工图设计文件版本(请填写变更前设计文件的版本)3.3 施工图设计文件名称(请填写变更前设计文件的名称)四、变更后设计文件信息4.1 施工图设计文件编号(请填写变更后设计文件的编号)4.2 施工图设计文件版本(请填写变更后设计文件的版本)4.3 施工图设计文件名称(请填写变更后设计文件的名称)五、变更审查5.1 变更审查人员(请列出进行变更审查的人员姓名)5.2 变更审查意见(请填写各审查人员对变更的意见)5.3 变更审查结果(请填写对变更的审查结果)六、变更批准6.1 变更批准单位(请填写变更批准的单位名称)6.2 变更批准日期(请填写变更批准的日期)6.3 变更批准人员(请填写变更批准的人员姓名)七、其他(可填写其他需要的事项)为《工程施工图设计文件变更审查记录表》。

注:本记录表由设计单位和施工单位共同填写,用于记录工程施工图设计文件的变更情况和审查结果。

变更前设计文件信息和变更后设计文件信息需填写详细信息,包括文件编号、版本和名称。

变更审查部分需要列出审查人员、审查意见和审查结果。

最后,需要填写变更批准的单位、日期和人员信息。

如有其他需要的事项,请在部分填写。

工地施工图纸审查记录

工地施工图纸审查记录

工地施工图纸审查记录一、工程概况工程名称:_____工程地点:_____建设单位:_____设计单位:_____施工单位:_____监理单位:_____工程规模:总建筑面积为_____平方米,包括_____等建筑。

二、审查依据1、国家和地方现行的有关工程建设的法律、法规、规章和规范性文件。

2、工程建设强制性标准。

3、相关的设计规范、规程和技术标准。

4、项目的可行性研究报告、初步设计文件及批复文件。

5、建设单位提供的设计任务书及其他相关要求。

三、审查内容1、总平面图建筑布局是否合理,与周边环境是否协调。

消防通道、消防登高面的设置是否符合规范要求。

道路系统是否顺畅,出入口设置是否满足交通需求。

各类管线的布置是否合理,与市政管网的衔接是否妥当。

2、建筑专业建筑功能是否满足使用要求,房间布局是否合理。

建筑高度、层数、面积等指标是否符合规划要求。

防火分区、防烟分区的划分是否符合规范。

建筑外立面的设计是否美观、协调,建筑材料的选用是否合理。

无障碍设施的设置是否符合规范要求。

3、结构专业结构选型是否合理,是否满足建筑功能和使用要求。

结构计算参数的选取是否正确,计算结果是否满足规范要求。

基础形式的选择是否合理,是否与地质勘察报告相符。

主要构件的尺寸、配筋是否合理,是否满足承载力和变形要求。

抗震设计是否符合规范要求,抗震构造措施是否得当。

4、给排水专业生活给水、排水系统的设计是否合理,水量、水压是否满足要求。

消防给水系统的设计是否符合规范要求,消防水池、消防水箱的容积是否足够。

雨水排水系统的设计是否合理,排水能力是否满足要求。

给排水管材的选用是否合理,管道的敷设方式是否恰当。

5、电气专业供配电系统的设计是否合理,负荷计算是否准确,电源进线方式是否可靠。

照明系统的设计是否满足照度要求,灯具的选型和布置是否合理。

弱电系统的设计是否满足功能要求,布线方式是否合理。

防雷接地系统的设计是否符合规范要求,接地电阻是否满足要求。

图纸审查记录

图纸审查记录

图纸审查记录一、项目背景本次审查的图纸是关于项目名称的,该项目位于项目地点,总建筑面积为具体面积平方米,主要包括建筑功能和结构类型等简要描述。

该项目的设计单位为设计单位名称,施工单位为施工单位名称。

二、审查依据本次图纸审查主要依据以下规范和标准:1、《建筑设计防火规范》(GB 50016-2014)(2018 年版)2、《民用建筑设计统一标准》(GB 50352-2019)3、《住宅设计规范》(GB 50096-2011)4、《建筑结构可靠性设计统一标准》(GB 50068-2018)5、国家和地方现行的其他相关规范、标准和规定三、审查内容(一)建筑专业1、总平面图建筑物的布置是否符合规划要求,与周边环境的关系是否协调。

消防车道、消防登高操作场地的设置是否满足规范要求。

出入口的设置是否合理,人流、车流是否组织顺畅。

2、平面图房间的布局是否合理,功能分区是否明确。

门窗的设置是否符合采光、通风要求,尺寸是否满足规范要求。

楼梯、电梯的数量、位置和尺寸是否符合规范要求,疏散通道是否畅通。

3、立面图建筑外立面的造型、色彩是否与周边环境相协调,是否符合城市规划要求。

外墙面的材料、做法是否明确,节点大样是否清晰。

4、剖面图建筑物的层高、净高是否满足使用要求,梁、板、柱的尺寸和位置是否合理。

楼梯的踏步高度、宽度是否符合规范要求。

(二)结构专业1、结构设计说明结构选型是否合理,结构体系是否明确。

设计荷载的取值是否符合规范要求,是否考虑了特殊荷载。

抗震设防烈度、抗震等级的确定是否正确。

2、基础平面图基础的选型是否合理,持力层的选择是否符合地质勘察报告。

基础的尺寸、配筋是否满足承载力和变形要求。

3、梁、板、柱配筋图梁、板、柱的截面尺寸是否合理,配筋是否满足强度和裂缝控制要求。

节点的构造是否符合规范要求,钢筋的锚固和连接是否可靠。

(三)给排水专业1、设计说明给排水系统的设计参数是否合理,用水量、排水量的计算是否准确。

管材、阀门的选用是否符合规范要求,是否注明了压力等级。

施工图纸审核记录

施工图纸审核记录

施工图纸审核记录
1. 引言
2. 审核流程
施工图纸审核的流程如下:
提交图纸:项目设计方向施工单位提交施工图纸。

初审:施工图纸初审人员对图纸进行初步审核,检查是否符合施工规范和法律法规要求。

细审:细审人员对初审通过的图纸进行细致的核查和审查,检查是否存在设计错误、遗漏和不合理之处。

审核结果:审核人员根据细审结果做出审核结论,分为通过和不通过两种情况。

修改和复审:若图纸审核结果为不通过,施工单位需要进行修改,并重新提交审核,再次进行细审和审核。

3. 审核记录
3.1 初审记录
图纸名称审核人员审核日期审核结果基础图纸2022-01-01通过结构图纸2022-01-02通过给排水图纸2022-01-03通过电气图纸2022-01-04通过暖通图纸2022-01-05不通过
3.2 细审记录
图纸名称审核人员审核日期审核结果暖通图纸2022-01-06通过防火图纸2022-01-07通过通风图纸2022-01-08通过
3.3 审核结果
根据细审记录,经过细审的图纸全部通过审核。

4. 修改和复审记录
图纸名称修改人员重审人员修改日期审核日期审核结果暖通图纸2022-01-092022-01-10通过
5. 总结。

SY01-008施工图审查记录(doc 57页)

SY01-008施工图审查记录(doc 57页)

SY01-008施工图审查记录(doc 57页)SY01-008 沧州李天木油库工程施工图审查记录单项工程名称:沧州李天木油库工程单项工程编号:单位工程名称单位工程编号会审记录内容图号会审问题说明问题类别处理意见重大一般见建筑工程施工图审查意见答复,编号:LTMYK-GY-001建设单位 设计单位 监理单位 总承包单位 施工单位项目负责人:(公章) 年 月 日代表: (公章) 年 月日 监理工程师: (公章) 年 月日专业工程师:(公章)年 月日技术负责人:(公章) 年 月 日沧州李天木油库工程施工图审查记录单项工程名称:沧州李天木油库工程单项工程编号:单位工程名称单位工程编号会审记录内容图号会审问题说明问题类别处理意见重大一般S102142B- GY-1~67.图GY-3/2中:栈桥二0.3米标高管线布置图中,RA-201、RA-202绘制位置与其他平面图中的位置不一致,是否有误?8.图GY-3/2中:栈桥一、栈桥二—1.1米标高管线布置图中,12-柴油卸油汇管、13-汽油卸油汇管、20-见建筑工程施工图审查意见答复,编号:LTMYK-GY-001汽油卸油管线编号标注错误?9.图GY-3/2中:栈桥一、栈桥二—1.1米标高管线布置图中,栈桥二南侧的柴油扫舱管和汽油扫舱管变径为DN100,而图中未绘制大小头,无法判断变径位置,是否有误?10.图GY-3/2中:栈桥一、栈桥二—1.1米标高管线布置图中,两栈桥间穿越铁路的柴油卸油汇管和汽油卸油汇管管径均为DN300,按照GY-3/3中,应匹配DN400的套管,但图纸总料表中没有这种规格的管材,是否有误?11.柴油泵和汽油泵出口的5根管线为DN200管线,而在图GY-5/2中,5根管线为DN250,是否应增加变径,变径位置应在哪?12. 图GY-5/2中,穿越防火堤的管线多未在套管明细表中列出,且几个套管明细表中,多条管线管径与图中不符,柴油、汽油发油管线管径均应为DN250,应选用那种套管?其套管选用标准与穿越铁路选用套管标准是否一致?建设单位设计单位监理单位总承包单位施工单位项目负责人:(公章)年月日代表:(公章)年月日监理工程师:(公章)年月专业工程师:(公章)年月日技术负责人:(公章)年月日日SY01-008 沧州李天木油库工程施工图审查记录单项工程名称:沧州李天木油库工程单项工程编号:单位工程名称单位工程编号会审记录内容图号会审问题说明问题类别处理意见重大一般S102142B- GY-1~6 13. 图GY-5/2中, A B C D节点图中,立管闸阀无安装标高;地上管网标高也未标注。

建设工程施工图设计文件审查记录表正规范本(通用版)

建设工程施工图设计文件审查记录表正规范本(通用版)

建设工程施工图设计文件审查记录表
1. 项目基本信息
项目名称
项目地点
审查单位
审查日期
2. 审查人员
本次审查由人员组成:
姓名职务专业
3. 审查内容
项目内容审查结论
设计依据
建筑结构
给排水工程
电气工程
暖通空调工程
给排水工程
火灾自动报警
其他专业内容
4. 审查结论
根据对施工图设计文件的审查,总结如下:
•对设计依据的审查,符合相关工程规范和标准要求,没有发现问题。

•建筑结构设计符合相关规范,但建议在某些细节处进行优化。

•给排水工程设计符合要求,但需注意施工安全问题。

•电气工程设计经过审查没有发现问题,但需注意线路布置等细节。

•暖通空调工程设计合理,但需注意风管设计和设备安装等细节。

•火灾自动报警设计符合要求,但需进一步优化报警装置的位置。

•其他专业内容经过审查,未发现问题。

5.
本次审查发现的问题及改进建议:
1.在建筑结构设计中,某些节点连接处需要考虑加强处理。

2.给排水工程的管道施工需要注意排水坡度的要求。

3.电气工程中需优化线路布置,避免风险。

4.暖通空调工程中,风管设计需要符合规范要求。

5.火灾自动报警装置的位置需要进一步优化,以确保安全性。

6. 审查人员签名
请审查人员在下方签名确认:
姓名签名日期
年月日
年月日
年月日
为建设工程施工图设计文件审查记录表,经过审查组人员确认无
误后,可作为施工图设计文件的参考依据。

如有需要,可随时向审查
人员咨询。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国石油XXX石化含硫原油加工工程汽油加氢脱硫装置
单项工程
构-3钢结构
单项工程编号
单位工程
加氢脱硫装置钢结构
单位工程编号
08区
审查类别
□符合性审查□技术性会审
记录编号
001
记录内容
图号
问题说明
问题类别
处理意见
重大
一般
CV03/004
CV03/005
CV05/11
CV05/14
CV05/18
CV05/12
(公章)
年月日
技术负责人:
(公章)
年月日
5、1#管桥9.25米层、10.5米层、14.85米层是否需铺设钢格板?图纸未画。
6、1#管桥吊装平面图二吊车梁的车档基本在中间位置,是否每个吊车梁上有2个葫芦?
7、1#管桥C/10-11轴中立面支撑ZC-6是否应为ZC-2,ZC-7是否应为ZC-6
8、复合钢格板、钢格板是否均为热浸镀锌?
9、压缩机厂房墙檩22#槽钢与立柱间连接方式无,即檩托图纸未给。
10、压缩机厂房屋脊、檐口、山墙转角处压型板外侧均设通长角钢或角铝包边,角钢或角铝的规格未给。
11、1#管桥、构-1、构-2、构-3钢结构铺设的复合钢格板每相邻两块之间是否也需要留10mm间隙?




√ቤተ መጻሕፍቲ ባይዱ






建设单位
设计单位
监理单位
施工单位
项目负责人:
(公章)
年月日
代表:
(公章)
年月日
(总)监理工程师:
CV08/12
CV08/001
1、构-3平面布置图EL2.3m层②轴和③轴之间3根1230mm的横梁未标注是什么型钢?
2、构-3平面布置图EL2.3m层型钢代号11应为3个,而材料表中只给2个,是否有误?
3、构-3平面布置图EL2.3m层型钢代号15应为2个,而材料表中只给1个,是否有误?
4、1#管桥7、8、9、10—C轴17.65~20.6米层空冷器上方支柱用什么型钢?图纸中未显示。
相关文档
最新文档
