水利水电工程单位工程验收鉴定书(标准格式)

合集下载

水利工程分部工程验收鉴定书

水利工程分部工程验收鉴定书
⑵完成的主要工程量:本分部工程设计工程量为:C15砼垫层8m3,涵身砼42m3,涵身包箍4.2m3,钢筋制作16t,橡皮止水19m,土方回填4400m3,土方开挖4500m3,启闭机房14m2,泡沫板22㎡。
本分部实际施工完成工程量为:C10砼垫层3.2m3,涵身砼40.566m3,涵身包箍3.64m3,钢筋制作10.5t,橡皮止水17.9m,土方回填2456.88m3,土方开挖2642.56m3,启闭机房12.64m2,泡沫板14.2㎡。
该分部工程已按合同及设计要求完成,符合设计要求;施工中无质量事故;原材料、中间产品及混凝土(砂浆)试件质量全部合格,工程资料及施工原始记录基本齐全、准确。
依据《水利水电建设工程验收规程》SL223-2008及《水利水电工程施工质量检验与评定规程》SL176-2007同意验收,本分部工程质量等级评定为合格。
一、分部工程开工完工日期
××××年××月××日本分部工程开工,××××年××月××日完工。
二、分部工程建设内容
东放水涵分部的主要建设内容为:涵身土方开挖、放水涵涵身、竖井、启闭机房、交通桥及涵身土方回填等。
三、施工过程及完成的主要工程量
⑴施工过程:本分部工程老涵拆除后,××××年××月××日开始土方开挖,自上而下分层施工,并预留30cm保护层,保护层采用人工开挖,再修整至满足设计要求的坡度和平整度。经监理、业主验基后,××××年××月××日进行C15砼垫层浇筑,浇筑完毕后××××年××月××日进行涵身施工。涵身施工采用间隔法,先浇一、三、五段,再浇二、四段。工序为支立模板、绑扎钢筋、安装橡皮止水。侧模板采用对拉螺栓,内模板采用对撑加固,由联合小组验筋后,浇筑涵身砼。浇筑时振动器直上直下,快插慢拔、振点合理、不触钢筋,同时我们特别注重止水保护,振捣器不触止水片。这样,按施工规范完成了涵身浇筑。××××年××月××日对竖井进行施工,模板支撑、钢筋绑扎、砼浇筑同涵身。××××年××月××日开始施工启闭机房及交通桥,模板支撑牢靠、接缝采用双面胶带进行粘贴,钢筋的型号、规格、间距均符合图纸设计要求,砼浇筑由熟练的技术工进行振捣、抹平、收光。××××年××月××日开始回填放水涵土方,回填前,我们进行清基,经联合小组验收后进行回填,土方的粒径、铺筑厚度严格按照规范要求进行、每层压实后由专人进行压实度试验,试验合格后才进行下层回填。××××年××月××日完成了本分部工程的全部施工任务其施工流程图如下所示:

水利合同工程完工验收鉴定书

水利合同工程完工验收鉴定书

水利合同工程完工验收鉴定书全文共四篇示例,供读者参考第一篇示例:水利合同工程完工验收鉴定书为了保障水利工程建设质量,保护广大群众的生命财产安全,合同双方经过协商一致,按照相关法律法规和合同约定,现书面制作水利合同工程完工验收鉴定书。

本鉴定书由甲、乙、丙、丁四方共同签署确认,具有法律效力。

一、工程基本信息1. 项目名称:XXX水利工程项目2. 合同签订方:甲方(施工单位):XXX公司乙方(监理单位):XXX监理公司丙方(设计单位):XXX设计院丁方(建设单位):XXX水利局3. 工程地址:XXX省XXX市XXX区4. 工程规模:XXX平方米5. 合同金额:XXX万元二、工程验收标准1. 本工程的验收标准参照国家相关法律法规、规范标准以及合同约定执行。

2. 工程质量应符合国家标准,确保安全、耐久和功能正常。

3. 工程设计方案应符合相关规范和标准,施工过程应符合施工图纸要求。

三、工程验收流程1. 施工单位根据合同要求按时完工,通知监理单位和建设单位进行验收。

2. 监理单位对工程的质量、合格率等进行检查,并出具验收报告。

3. 建设单位对监理单位的验收报告进行审核确认。

4. 同意验收的工程方可进行最终验收。

四、工程验收内容1. 工程基础:地基是否牢固,是否存在下沉、渗水等情况。

2. 工程结构:结构是否完整,是否有裂缝、空鼓等缺陷。

3. 设备设施:设备是否正常运转,设施是否完好。

4. 防汛排涝:防汛设施是否齐全,排涝效果是否良好。

5. 环境保护:工程对周边环境是否造成影响。

五、工程验收结果1. 经过双方确认,XXX水利工程项目已完成全部工程,达到验收标准。

2. 工程质量优良,符合国家标准,各项功能正常。

3. 工程验收合格,甲、乙、丙、丁四方一致确认。

六、其他事项1. 工程验收过程中如有争议,可协商解决;如无法达成一致意见,可依法解决。

2. 工程竣工后,需甲方提供施工图纸、操作说明等相关资料,由乙方监理单位及时归档。

水利水电工程单位工程验收鉴定书(标准格式)

水利水电工程单位工程验收鉴定书(标准格式)

**工程单位工程验
收报

二零一一年十月八日
**工程验收小组
**工程
单位工程验收报告
验收主持单位:**
设计单位:**
监理单位:**
施工单位:**
验收日期:2011年10月08日验收地点:**工程项目部
工程外观质量评定表
单位工程施工质量评定表
****工程
河堤修复土石方分部工程施工质量评定表
****工程
河堤修复浆砌石分部工程施工质量评定表
****工程
河堤加高浆砌石分部工程施工质量评定表
****工程
护坡土石方分部工程施工质量评定表
****工程
护坡碎石垫层分部工程施工质量评定表
****工程
护坡浆砌石分部工程施工质量评定表。

水利工程竣工验收鉴定书范文

水利工程竣工验收鉴定书范文

水利工程竣工验收鉴定书范文工程名称:某水利工程验收日期:XXXX年XX月XX日验收地点:某水利工程现场验收工作组:由相关单位代表组成的验收工作组验收依据:1.《水利水电建设工程验收规程》(SL223-XXXX)2.《水利水电工程施工质量检验与评定规程》(SL176-XXXX)3.工程设计文件、施工图纸及设计变更文件4.施工合同及相关协议一、工程概况1.工程名称及位置:某水利工程,位于某地区。

2.工程任务和作用:该工程主要承担防洪、排涝等任务,对于保障当地工农业生产及地区经济稳定和持续发展具有重要意义。

3.工程设计主要内容:包括堤防加固、涵闸重建、泵站改建等主要内容,设计标准、规模及主要技术经济指标均符合相关规定。

二、工程建设有关单位1.项目法人:某单位2.监理单位:某监理公司3.设计单位:某设计院4.施工单位:某建筑公司5.运行管理单位:某水利管理站三、工程施工过程1.主要工程开工、完成时间:工程于XXXX年XX月XX日开工,XXXX年XX月XX日完工,合同工期为XXX天,实际施工期间因天气、设计变更等因素有所调整。

2.设计变更情况:在施工过程中,因实际地形条件限制、地质条件差异及当地村委会的使用要求等因素,工程设计发生了一些变更,但均经过相关单位批准并实施了相应的调整。

四、工程完成情况1.工程质量:经过验收工作组的现场检查和评估,工程质量符合设计要求和相关标准,未发现明显质量问题。

2.工程数量:各项工程均按照设计要求完成,数量符合施工图纸及设计变更文件的要求。

3.工程资料:工程技术档案齐全、完整,包括施工记录、质量检验报告、设计变更文件等。

五、验收结论经过验收工作组的现场检查、评估及讨论,一致同意该水利工程通过竣工验收。

该工程符合设计要求和相关标准,工程质量可靠,数量符合施工图纸及设计变更文件的要求,工程技术档案齐全、完整。

建议运行管理单位加强工程运行管理,确保工程安全、稳定运行。

六、附件1.验收签字表2.工程设计文件、施工图纸及设计变更文件3.施工技术资料及质量检验报告4.其他相关资料。

2023水利工程合同完工验收鉴定书正规范本(通用版)

2023水利工程合同完工验收鉴定书正规范本(通用版)

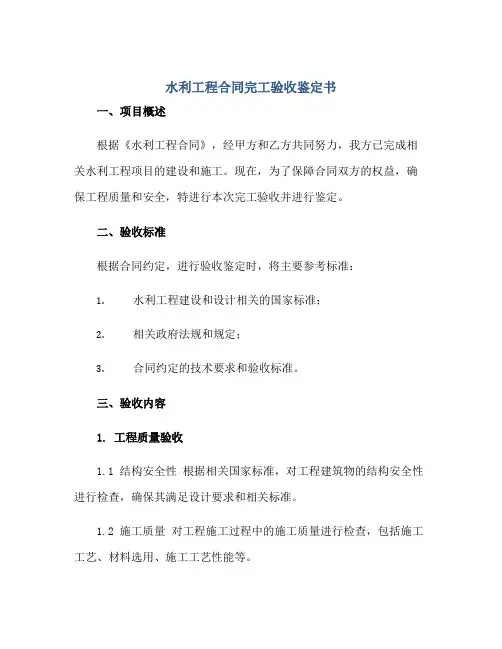

水利工程合同完工验收鉴定书一、项目概述根据《水利工程合同》,经甲方和乙方共同努力,我方已完成相关水利工程项目的建设和施工。

现在,为了保障合同双方的权益,确保工程质量和安全,特进行本次完工验收并进行鉴定。

二、验收标准根据合同约定,进行验收鉴定时,将主要参考标准:1.水利工程建设和设计相关的国家标准;2.相关政府法规和规定;3.合同约定的技术要求和验收标准。

三、验收内容1. 工程质量验收1.1 结构安全性根据相关国家标准,对工程建筑物的结构安全性进行检查,确保其满足设计要求和相关标准。

1.2 施工质量对工程施工过程中的施工质量进行检查,包括施工工艺、材料选用、施工工艺性能等。

1.3 设备质量对项目中的相关设备进行检查,确保其质量良好、正常运转,并符合合同约定的技术要求和标准。

2. 工程进度验收2.1 按照合同约定的工期进行验收,评估工程的建设进度和完成情况。

2.2 根据实际的施工进展情况,进行现场实地考察,确认工程进度的准确性。

3. 工程安全验收3.1 确认工程过程中的安全措施是否得当,满足施工安全要求。

3.2 检查工程中的关键节点,包括高风险工艺、工作操作等,确认安全措施的有效性。

四、验收结论根据对水利工程进行的质量、进度和安全验收,我方得出结论:1.工程质量符合相关国家标准和合同要求,达到预期效果。

2.工程进度按照合同约定进行,各项工程节点得到顺利完成。

3.工程安全措施得当,没有发生任何安全事故。

五、鉴定意见根据实地考察和验收结论,我方对水利工程的鉴定如下:1.工程建设符合国家相关标准和法规,具备合格鉴定资格。

2.合同约定的技术要求和验收标准均得到满足,工程质量达到预期效果。

3.工程按照合同约定的工期进行施工,各项工程节点顺利完成。

4.工程实施过程中,安全措施得当,未发生安全事故。

六、鉴于验收和鉴定的结论,我方认为水利工程已符合合同要求,并且通过了质量、进度和安全方面的验收。

合同双方应按照约定支付款项,履行相关合同义务。

水利工程单位工程验收鉴定书

水利工程单位工程验收鉴定书

水利工程单位工程验收鉴定书如果不清楚水利工程单位工程验收鉴定书怎么写,可以在这里借鉴一下!下面由本小编精心整理的水利工程单位工程验收鉴定书,希望可以帮到你哦!水利工程单位工程验收鉴定书篇一200x年度,xx市水利工程质量监督站在市水利局的正确领导及省质量监督中心站的精心指导下,我们坚持与时俱进,开拓进取,认真开展质量监督工作,全力推进泰东河、城市防洪、江堤达标等一批重点水利工程的质量监督步伐。

现按省质量监督中心站要求将我市200x 年度质监情况及200x年度的工作思路简要汇报如下。

一、加强职责,认真开展水利建设项目质量监督工作随着我市水利建设投资力度不断加大,质量监督管理任务也随之加大,20xx年我市水利工程质监站承担了泰东河新通扬运河段工程、江堤达标工程、城市防洪工程以及地方基建项目等水利工程项目的质量监督工作。

我市水利工程质量监督工作中,泰东河新通扬运河段工程、江堤达标工程由省水利工程质监站成立质量监督项目站,与我市质监站联合质监,城市防洪工程直接由市质监站负责质量检查、监督工作,地方基建项目按各个工程项目成立专门的质量监督项目站,市质量监督站人员为主,有关县(市、区)水行政主管部门的业务技术人员参加,负责日常的检查、监督等各项工作。

主要开展了以下几方面的工作:1、加强现场质量监督活动,提高质监工作质量。

工程建设过程中,我站要求质量监督员尽可能多进行一些现场质监活动,督促检查建设、监理及施工单位等参建单位的质量和安全检查,保证体系建立、落实情况。

查看工程材料、机械设备质量及已完工工程的外观质量;抽阅建设、监理及施工单位的检测试验成果、检查记录和施工记录等原始资料;检查施工、监理单位对已完成工程质量自评和复评情况。

对于工程的关键工序、关键部位施工,质监员都会到施工现场巡查、监督,确保关键工序,关键部位能够保质保量地完成。

通过开展质量监督活动,一些质量问题和隐患被及时发现并得以整改,避免了工程质量事故的发生。

水利水电工程分部验收鉴定书范本(SL223-2008规范)

水利水电工程分部验收鉴定书范本(SL223-2008规范)

~4~
XXXX 分部工程满足设计要求,工程质量合格,验收资料齐备,同意 通过验收。
~5~
八、保留意见
保留意见人签字:
~6~
九、分部工程验收工作组成员签字表
XXXX 分部工程验收工作组成员签字表
姓 名
组 长 副组长 副组长 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员 组 员
编号:
泸县“十二五”第三批农村饮水安全工程 泸县神仙桥水厂扩建及管网延伸工程
XXXX 分部工程验收
鉴 定

单位工程名称:XXXXXX
XXXX 分部工程验收工作组



安装间分部工程验收鉴定书
前言 根据《水利水电工程施工质量检验与评定规程》 (SL176-2007) 、 《水 利水电建设工程验收规程》 (SL223-2008)的有关规定,项目法人委托监 理单位(四川监理有限公司) ,于 2009 年 3 月 23 日在 XXXXXX 会议室, 主持了 XXXX 水电站工程 XXXX 单位工程 XXXX 分部验收会议,参加单位有 业主单位(XXX 公司) 、建设单位(XXX 设计院) 、施工单位(XXXX 公司) 、 主要设备供货商(XXXX 公司) ,共 XX 人参会。 一、分部工程开工及完工日期 (1)主、副厂房及安装间开挖 2009 年 1 月至 2009 年 5 月 (2)尾水渠开挖 2009 年 4 月至 5 月 二、分部工程建设内容 安装车间、主(副)厂房、尾水渠等开挖。 三、施工过程及完成的主要工程量 本分部工程于 2009 年 1 月 1 日破土动工开挖,至 2009 年 4 月 19 日 开挖结束。本分部工程开挖共由主(副)厂房、安装车间、尾水渠等组 成,主厂房基础设计开挖高程为 402.49m(集水井 400.59m) ,副厂房基 础设计开挖高程为 417.60m,安装车间开挖设计高程为 416.10m,开挖以 石方为主,表层局部有少量土方堆积,边坡系数岩石为 1:0.3,土体为 1:1; 施工以机械为主, 人工为辅。 土方开挖采用 1m3 液压挖掘机挖装,5t

水电站 竣工验收鉴定书

水电站 竣工验收鉴定书

1.工程名称及位置(1)工程名称:XXXX水电站(2)工程位置:XXXX(具体地址)2.工程主要任务和作用(1)工程主要任务:XXXX(如发电、灌溉、防洪等)(2)工程作用:XXXX(详细描述工程对当地经济、社会、环境等方面的积极影响)3.工程设计主要内容(1)工程立项、设计批复文件:XXXX(列出相关文件及文号)(2)设计标准、规模及主要技术经济指标:XXXX(如防洪标准、装机容量、引用流量、设计年发电量等)(3)工程主要组成部分:XXXX(如拦河坝、引水系统、发电厂房、开关站等)4.工程建设有关单位(1)项目法人:XXXX(单位全称)(2)设计单位:XXXX(单位全称)(3)施工单位:XXXX(单位全称)(4)监理单位:XXXX(单位全称)(5)质量监督单位:XXXX(单位全称)(6)运行管理单位:XXXX(单位全称)5.工程施工过程(1)工程开工日期及完工日期:XXXX年XX月XX日至XXXX年XX月XX日(2)主要项目的施工情况及开工和完工日期:XXXX(3)施工中发现的主要问题及处理情况:XXXX6.工程完成情况和主要工程量(1)竣工验收时工程形象面貌:XXXX(2)实际完成工程量与批准设计工程量对比:XXXX7.征地补偿及移民安置(1)征地、迁安批准数与实际完成数:XXXX(2)库区清理完成情况:XXXX(如不涉及征地补偿及移民安置,可注明“无”)8.水土保持设施及环境保护工程(1)水土保持设施:XXXX(如有,描述具体措施及效果)(2)环境保护工程:XXXX(如有,描述具体措施及效果)(如不涉及水土保持设施及环境保护工程,可注明“无”)二、概算执行情况及分析1.年度计划执行:XXXX2.概算及调整:XXXX3.竣工决算:XXXX4.竣工审计:XXXX三、阶段验收、单位工程验收及工程移交情况1.验收时间、主持单位:XXXX2.遗留问题处理:XXXX3.工程项目移交单位和时间:XXXX四、工程初期运用及工程效益1.初期观测情况:XXXX2.工程建设期间效益发挥情况:XXXX五、工程质量鉴定1.分部工程、单位工程质量情况:XXXX2.鉴定工程质量等级:XXXX(如合格、优良等)六、存在的主要问题及处理意见1.竣工验收遗留问题处理责任单位、完成时间:XXXX2.工程存在问题的处理建议:XXXX3.对工程运行管理的建议:XXXX七、验收结论经验收委员会现场察看并审查相关资料,认为XXXX水电站已全部完成电站建设项目,工程质量经检测合格,财务管理规范,工程经多年运行正常,社会和经济效益良好。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

单位工程


报告

二零一一年十月八日
** 工程验收小组
单位工程验收报告
验收主持单位:**
设计单位:**
监理单位:**
施工单位:
验收日期:
2011 年10月08日
验收地点:** 工程项目部
前言
**** 工程于2011 年7 月20 日开工,于2011年9 月20 日竣工。

经施工单位申请,业主** 于2011 年10 月8 日在进行“ **** 工程”单位工程验收会议。

参加会议的单位有:** 。

、单位工程概况
工程名称:**** 工程
工程地点:**
工程建设内容:
修复河堤967m、原河堤挡土墙加高110m、新建护坡120m 等。

工程开工日期:2011年7月20日
工程完工日期:2011年9月20日
三)工程质量检测情况:
八、单位工程验收参加成员签字表见《竣工验收参加人员成员签字》
附件目录:
1、《工程外观质量评定表》
2、《单位工程施工质量评定表》
3、《分部工程施工质量评定表》
工程外观质量评定表
单位工程施工质量评定表
河堤修复土石方分部工程施工质量评定表
工程
文档
护坡土石方分部工程施工质量评定表
**** 工程
护坡碎石垫层分部工程施工质量评定表
**** 工程
护坡浆砌石分部工程施工质量评定表
单位工程名称
工程
施工单位
分部工程名称 护坡碎石垫层 施工日期 2011年 评定日期
2011年
单元工程种类 工程量
单元工程个

1 碎石垫层
合格个数
其中优数
良个
1
备注
合计
重要隐蔽单位工程 关键部位单元工程
施工单位自评意见 本分部工程的单元质量全部合 格。

优良率为 0%,重要隐蔽单 位工程及关键部位单元工程 0 个,优良率为 0。

原材料质量: 无 中间产品质量:无 质量事故及质量缺陷处理情 况:无
分部工程质量等级: 合格 评定人:
项目负责人: (盖公章)
年月日
工程质量监督机构
监理单位复核意见
复核意见: 合格
分部工程质量等级: 合格
监理工程师:
年月日
总监或副总监:
(盖公章) 年月日
核定(备)意见 :
核定等级: 核定(备)人:
年月日
项目法人认定意见 认定意见: 合格
分部工程质量等级: 合格
现场代表:
年月日
技术负责人:
(盖公章) 年月日
负责人:(签名)
年月日。
