人工挖孔灌注桩基础施工工艺及方法
人工挖孔灌注桩施工工艺流程

人工挖孔灌注桩施工工艺流程一、引言人工挖孔灌注桩是一种常见的土木工程建设技术,在许多大型建筑项目中广泛应用。
本文将详细介绍人工挖孔灌注桩的施工工艺流程,以及每个工艺步骤的关键要点和注意事项。
二、预备工作在进行人工挖孔灌注桩施工之前,需要进行一系列的预备工作,包括: 1. 制定施工方案:根据项目需求和设计要求,制定合理的施工方案,包括桩的数量、尺寸和位置等。
2. 确定施工设备:根据桩的规格和土壤条件,选择合适的挖孔设备,如挖掘机、钻机等。
3. 准备施工材料:根据设计要求,准备灌注桩所需的材料,如混凝土、钢筋等。
三、挖孔施工挖孔是人工挖孔灌注桩施工的第一步,关系到桩的质量和稳定性。
挖孔施工的步骤包括: 1. 确定挖孔位置:根据设计要求,在施工现场标定挖孔位置,使用标准的测量工具进行准确测定。
2. 设置挖孔标志:在挖孔位置上方设置挖孔标志,以便施工人员准确进行挖孔操作。
3. 挖孔操作:使用挖孔设备进行挖孔,根据设计要求控制挖孔的直径和深度。
挖孔过程中需要注意土层的稳定性,适当采取防坍措施。
4. 清洁挖孔孔底:挖孔结束后,用水冲洗挖孔孔底,确保孔底干净无杂物。
四、桩基灌注桩基灌注是人工挖孔灌注桩的关键环节,用于将混凝土灌注到挖孔孔底,形成桩基。
桩基灌注的步骤包括: 1. 安装钢筋笼:在挖孔孔底安装预先制作好的钢筋笼,确保钢筋笼的形状和位置符合设计要求,并与挖孔壁保持适当的间隙。
2. 灌注混凝土:将预先准备好的混凝土倒入挖孔中,边灌注边振捣,确保混凝土填充完整,无空隙和虚假密实。
3. 排除气泡:在灌注混凝土的过程中,及时排除混凝土中的气泡,可采用振捣或气泡剂等方法进行处理。
4. 控制灌注压力:根据设计要求和土壤条件,控制灌注过程中的压力和流量,防止桩体变形或水泥浆涌出。
五、桩身处理桩身处理是人工挖孔灌注桩施工中的最后一道工序,用于处理桩身的松散土壤和不规则部分,以提高桩体的整体性能。
桩身处理的步骤包括: 1. 清理桩身:清理桩身上的松散土壤、石块和其他杂物,确保桩体表面清洁。
人工挖孔灌注桩施工工艺

人工挖孔灌注桩施工工艺人工挖孔灌注桩施工工艺细则1.0 人工挖孔桩的施工方法人工挖孔灌注桩是指在桩位采用人工挖掘的方法成孔,然后安放钢筋笼、灌注混凝土而成桩基础的施工方法。
为确保施工安全,必须采取防止土体坍滑的支护措施,支护方法包括现浇混凝土护壁和钢套管护壁。
孔口设置锁口圈,锁口圈高于地面,截面尺寸为20(高)×30(宽)cm,起到截排地表水、安全防护及与护壁连成整体,防止护壁下沉的作用。
2.0 人工挖孔桩施工工艺流程见图1.3.0 人工挖孔桩施工的技术措施3.1 孔位测定开孔前,桩位及标高应定位放样准确,并应从桩中心位置向四周引测桩心控制点。
3.2 锁口圈施工锁口圈可采用C20素混凝土,布置于地面以上,其布置见图2.在锁口圈混凝土浇筑之前,在护壁竖向钢筋位置预埋Φ12@200钢筋,捶击打入地下施作护壁时与护壁竖向钢筋连接。
3.3 土石方开挖采用分段开挖,每段高度应视地质情况及土壁保持直立状态的能力确定,一般为0.5~1.0m,挖土次序应先挖中间部分、后挖周边部分;如遇人工难以开挖的地层,可采用浅眼爆破,炮眼深度硬岩不得超过0.4m,软岩不得超过0.8m,装药量不得超过炮眼深度的1/3,起爆应采用电雷管或导爆管雷管。
人工挖孔桩的孔径(不含护壁)不得小于0.8米,同一墩台各桩开挖顺序可视地层性质、桩位布置及间距而定,桩距较大不需爆破工艺时,可对角开挖,反之宜单孔开挖,当桩间净距小于2倍桩径且小于2.5m时,应采用间隔开挖;当桩孔为梅花型布置时,宜先挖中孔再开挖其他各孔。
开挖结束后,对孔壁进行检查,开挖面允许偏差为+50mm。
3.4 混凝土护壁构筑挖孔桩护壁混凝土强度等级不低于桩身混凝土强度,护壁井圈中心线与设计轴线偏差不得大于50mm,厚度不小于10cm,上下节护壁搭接长度不得小于50mm。
护壁混凝土必须密实,根据地层渗水情况可适量添加R1~R15型水泥减水剂。
文章没有明显的格式错误,但是第一段中的“加速凝剂”可能是错别字,应该改为“加速凝固”。
人工挖孔灌注桩施工方法

人工挖孔桩基础工程施工1、人工挖孔桩基础施工准备1)材料⑴水泥:宜用325号普通硅酸盐水泥或矿渣硅酸盐水泥,并有出厂合格证并经试验合格。
⑵砂:中砂,含泥量不大于3%。
⑶石子:碎石,粒径10~50mm,含泥量不大于2%。
⑷钢筋:品种和规格均符合设计规定,并有出厂合格证及按规定试验合格后方可使用(进口钢材需先经化学成分试验,合格后方可用于该工程)。
⑵按施工图纸准确放线,放出桩位中心线和桩径,并认真进行技术复核,经有关部门办理签证手续,才能开挖桩身土方。
2、人工挖孔桩基础施工工艺流程测量放线→开挖桩孔→支护壁模板→浇护壁混凝土→拆除模板(以上四工序循环进行直至设计深度)→安装钢筋笼→浇灌桩身混凝土。
3、人工挖孔桩基础施工操作工艺1)挖孔⑴第一节孔圈护壁应比下面的护壁厚100~150mm,并应高出现场地面200~250mm或按设计要求,上下护壁间的搭接长度不得少于50mm。
⑵为保证护壁混凝土的整体性,视护壁土质情况。
须用φ8钢筋均匀布置作拉结筋,以免脱节下沉,如设计有护壁大样图,应按设计要求施工。
⑶浇灌护壁混凝土时,用敲击模板及竹杆和木棒插实方法。
不得在桩孔水淹没模板的情况下灌注混凝土。
根据土质情况,尽量使用速凝剂,尽快达到设计强度要求。
发现护壁有蜂窝、漏水现象,及时加以堵塞或导流,防止孔外水通过护壁流入孔内,保证护壁混凝土强度及安全。
⑷护壁混凝土的内模拆除,根据气温等情况而定,一般可在24h(小时)后进行,使混凝土有一定强度,以能挡土。
⑸当第一节护壁混凝土拆模后,即把轴线位置标定在护壁上,并用水准仪把相对水平标高画记在第一圈护壁内,作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的依据。
标定的轴线位置和相对水平标高应经常检查复验。
⑹施工人员必须熟悉所挖孔的地质情况,并要勤检查,注意土层的变化,当遇到流砂、大量地下水等影响挖土安全时,要立即采取有效防护措施后,方可继续深挖。
2)钢筋笼制作与安装⑴人工挖孔桩钢筋笼制作、运输和安装过程中,应采取措施防止变形。
人工挖孔灌注桩施工工艺

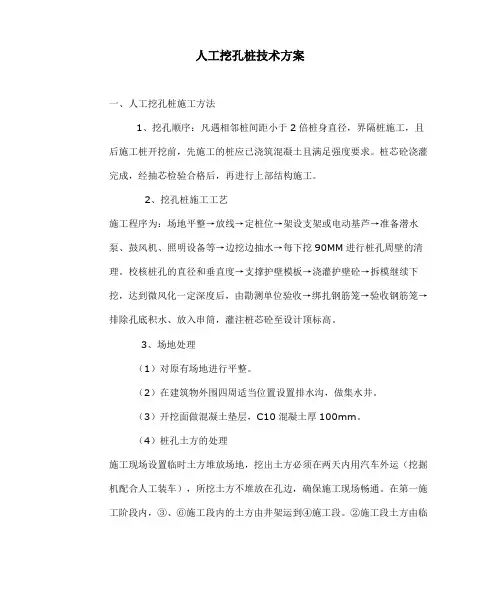

人工挖孔桩技术方案一、人工挖孔桩施工方法1、挖孔顺序:凡遇相邻桩间距小于2倍桩身直径,界隔桩施工,且后施工桩开挖前,先施工的桩应已浇筑混凝土且满足强度要求。
桩芯砼浇灌完成,经抽芯检验合格后,再进行上部结构施工。
2、挖孔桩施工工艺施工程序为:场地平整→放线→定桩位→架设支架或电动基芦→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖90MM进行桩孔周壁的清理。
校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁砼→拆模继续下挖,达到微风化一定深度后,由勘测单位验收→绑扎钢筋笼→验收钢筋笼→排除孔底积水、放入串筒,灌注桩芯砼至设计顶标高。
3、场地处理(1)对原有场地进行平整。
(2)在建筑物外围四周适当位置设置排水沟,做集水井。
(3)开挖面做混凝土垫层,C10混凝土厚100mm。
(4)桩孔土方的处理施工现场设置临时土方堆放场地,挖出土方必须在两天内用汽车外运(挖掘机配合人工装车),所挖土方不堆放在孔边,确保施工现场畅通。
在第一施工阶段内,③、⑥施工段内的土方由井架运到④施工段。
②施工段土方由临时坡道运到④施工段,统一堆放,再用自卸汽车外运至堆土场。
4、掘进(1)掘进前向每个操作小组作地下土层、地下分布情况的交底。
并指出可能出现的问题和处理的一般方法。
(2)每个桩孔有一个固定的小组负责施工,每个正在施工的井下、井上均应有人操作,并明确对井下操作人员应负的安全责任,上、下之间有良好的联络信号。
(3)保持井内有足够的新鲜空气,不断向井内送风。
(4 )弃土和其它建筑材料在井内垂直运输时,采取措施,确保井下操作人员的安全,在井底设置安全区,以防物体堕落伤人。
(5)掘进工作必须连续进行,交接班的时间尽量缩短,使未经支护的土体减少在空气中或水中的暴露时间,以防坍塌。
(6)当相邻孔桩在浇灌桩蕊砼时,原则上要停止掘进,以防竖井在较大侧压力下土体失去稳定而坍塌。
5、钢筋笼采用现场加工,井面绑扎,然后再吊入井底的方法施工,钢筋驳接采用双面搭接焊,搭接长度≥5d。
灌注桩基础工程施工

灌注桩基础工程施工一、人工挖孔灌注桩(一)人工挖孔灌注桩构造要求人工挖孔灌注桩是用人工挖土成孔,灌注混凝土成桩;挖孔扩底灌注桩,是在挖孔灌注桩的基础上,扩大桩底尺寸而成,这类桩由于其受力性能可靠,不需大型机具设备,施工操作工艺简单,在各地应用较为普遍,已成为高层建筑大直径灌注桩施工的一种主要工艺形式,其特点是:单桩承载力高,结构传力明确,沉降量小,可一柱一桩,不需承台,不需凿桩头;可作为支承、抗滑、锚拉、挡土等;可直接检查桩直径、垂直度和持力土层情况,桩质量可靠;施工机具设备较简单,都为工地常规机具,施工工艺操作简便、占场地小;施工无震动、无噪声、无环境污染,对周围建筑物无影响;可多桩同时进行,施工速度快,节省设备费用,降低工程造价;桩成孔工艺存在劳动强度较大,单桩施工速度较慢,安全性较差等问题,但可通过采取技术措施克服;适用于桩直径800mm以上,无地下水或地下水较少的黏土、粉质黏土,含少量的砂、砂卵石、礓结石的黏土层采用,特别适于黄土层使用,深度一般为20m左右;可用于高层建筑、公用建筑、水工结构(如作为支承、抗滑、挡土、锚拉桩等)。
对有流砂、地下水位较高、涌水量大的冲积地带及近代沉积的含水量高的淤泥、淤泥质土层不宜采用。
挖孔桩直径d为800~2000mm,最大直径可达3500mm;桩埋置深度(桩长)一般在20m左右,最深可达40m。
当要求增大承载力,底部扩底时,扩底直径一般为1.3~3.0d,最大可达4.5d,扩底直径大小按∶h=1∶4,进行控制。
一般采用一柱一桩,如采用一柱两桩时,两桩中心距应不小于3d,两桩扩大头净距不小于1m,在不同一标高时,应不小于0.5m。
桩底宜挖成锅底形,锅底中心比四周低200mm,根据试验,它比平底桩可提高承载力20%以上。
桩底应支承在可靠的持力层上,支承桩大多采用构造配筋,配筋率以0.4%为宜,配筋长度一般为1/2桩长,且不小于10m;用做抗滑、锚固、挡土桩的配筋,按全长或2/3桩长配置,由计算确定。
人工挖孔灌注桩基础施工工艺

人工挖孔灌注桩基础施工工艺1. 概述人工挖孔灌注桩基础是一种常用的基础形式,其施工工艺是在地面上先挖出一个长孔或圆孔,再将钢筋置入孔中,最后将混凝土灌注至孔内,形成一根混凝土柱。
此种施工工艺,能够适应多种地质环境,并具有承载力高、稳定性好、施工质量可控等优点。
2. 筹备工作2.1 设计图纸施工前必须先获得相应的设计图纸,包括桩的直径、深度、钢筋的直径、间距、数量等相关参数。
2.2 带电勘测在施工前进行带电勘测,以确定施工地点是否有各种地下管线或配置物,并将勘测数据编入现场施工安全措施中。
2.3 租用施工设备人工挖孔灌注桩基础施工需要用到各种设备,如挖掘机、起重机、吊篮等,若施工承包方未有设备,则需租用相应施工设备。
2.4 准备施工材料需准备好混凝土、钢筋、助剂、模板等材料,并保证其质量达到国家标准。
3. 施工工艺3.1 确定施工位置和孔径依据设计图纸要求,进行地面标线,确定孔的位置和大小。
3.2 起吊人工挖孔灌注桩钢筋在孔洞中放置正确数量、直径、长度和间距的钢筋,并做好连接,使其处于正确的位置和角度,然后将钢筋用吊车或吊篮取出。
3.3 清洗孔洞用气枪将孔口及孔内被卷起的泥土清除干净,以便于混凝土的出料和固结,同时,还需要检查孔壁是否有松散的泥土和碎块,若有需及时清理。
3.4 下水道灌注实验在现场绕注过程中,空间的大小会对振动桩施工造成影响,因此必须先在孔深1~2m处进行水泥稀土浆注入下水道中,等浆体充分坚固后,再进行下一步的施工工作。
3.5 石灰土层加强处理若底层土层为石灰土,需进行加强处理,可在孔底深60cm~70cm处先注入水泥、砂、石灰等混合料施工,填充孔底,然后进行下一步工艺。
3.6 灌注混凝土选用型号适中的混凝土搅拌机,混凝土灌注到挖掘孔中并穿透地面,通常每次要停止混凝土灌注,进行封撑和震动,以防止孔中混凝土塌陷和隆起,同时保证钢筋不会移位。
3.7 作成衬筒模板待灌浆的孔洞按照设计要求,制定安全、针对施工时间、面积(如间隔孔距等)确定衬筒模板和相关加固支撑,该步骤也需在现场完成。
人工挖孔桩施工工艺(三篇)

人工挖孔桩施工工艺一、前期准备工作:1.施工图纸的核对和组织;2.现场勘探结果的评审和综合分析;3.施工人员和设备的调度;4.施工现场的清理和布置;5.施工队伍的组织和分工;6.材料和机械设备的购买和准备。
二、施工设备的准备:1.挖孔桩机:挖孔桩机是人工挖孔桩施工的主要设备,它根据孔径的大小和土壤的硬度选用不同规格的挖孔桩机;2.钢筋切断机:用于切割钢筋;3.振动器:用于振捣混凝土;4.吊装设备:用于吊装施工材料和设备。
三、施工现场的准备:1.清理施工现场:清理杂草、垃圾和其他障碍物;2.标定桩位:根据设计要求,在施工现场标定桩位,确定桩的位置。
四、施工工艺:1.开挖孔洞:按照设计要求,使用挖孔机进行挖孔,根据孔径和深度的不同,选择不同规格的挖孔机;2.清理孔洞:使用吹风机等工具将孔洞中的泥土等杂质清理干净,以保证孔壁的平整度和粗糙度;3.底灌砼:在孔洞底部灌入一定厚度的砼,以增加桩的承载能力;4.安装钢筋笼:根据设计要求,根据钢筋支撑架的高度、直径等参数,将钢筋笼(也叫钢筋支撑架)放入孔洞中;5.放底砼:在钢筋笼的上部逐层倒入砼,用振动器进行振捣,保持砼的均匀性和密实度;6.养护:在施工结束后,对桩体进行养护,保持其充分凝结和固化。
五、施工要点:1.挖孔过程中要注意孔壁的坚固和平整,尽量避免坍塌和塌方;2.孔洞底部的砼应均匀浇筑,防止出现松软、空鼓等质量问题;3.钢筋笼的安装要保持竖直和稳定,防止发生偏斜或倾倒的情况;4.砼的振捣应均匀有力,确保砼的密实度和均匀性;5.施工完毕后要及时进行养护,防止外界因素对桩体的影响。
六、质量控制:1.监测孔洞的尺寸和位置是否符合要求;2.监测底灌砼的承载能力是否满足设计要求;3.监测钢筋笼的位置和稳定性;4.监测放底砼的密实度和均匀性;5.监测挖孔桩的整体质量和强度。
七、安全措施:1.施工现场应设置明显的标志和警示牌,防止非施工人员进入施工区域;2.施工人员要穿戴好安全防护装备,如安全帽、安全鞋、手套等;3.施工设备要定期检修和保养,确保其正常运转;4.施工人员要按照操作规程进行施工,切勿违规操作。
人工挖孔灌注桩施工工艺

人工挖孔灌注桩施工方法人工挖孔灌注桩施工(一)人工挖孔桩准备工作1、人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。
2、开挖前场地应完成三通一平。
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。
各项临时设施,如照明、动力、通风、安全设施准备就绪。
3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。
4、按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。
测定高程水准点。
放线工序完成后,办理预检手续。
5、按设计要求分段制作好钢筋笼。
6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。
7、在地下水位比较高的区域,先降低地下水位至桩底以下0.5m左右。
8、人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。
(二)人工挖孔桩施工工艺放线定桩位及高程f开挖第一节桩孔土方f支护壁模板放附加钢筋f浇筑第一节护壁混凝土f检查桩位(中心)轴线f架设垂直运输架一安装滑轮一安装吊桶、照明、活动盖板、水泵、通风机等f 开挖吊运第二节桩孔土方(修边)f先拆第一节支第二节护壁模板(放附加钢筋)f浇第二节护壁混凝土f检查桩位(中心)轴线f 逐层往下循环作业f开挖扩底部分f检查验收f吊放钢筋笼f放混凝土溜筒(导管)f浇筑桩身混凝土(随浇随振)f插桩顶钢筋f混凝土养护f检测桩的完整性f然后进入下一道工序施工。
1、放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。
2、开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人工挖孔灌注桩基础施工工艺及方法
一、工艺流程
1、放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)。
2、放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
孔位线定好之后,必须经有关部门进行复查,办好预检手续后开挖。
3、开挖第一节桩孔土方:开挖桩孔应从上到下逐层进行,先挖中间部分的土方,然后扩及周边,有效地控制开挖孔的截面尺寸。
每节的高度应根据土质好坏、操作条件而定,一般以0.9~1.2m为宜。
在流砂、流泥区每节高度宜小于500。
特殊地质下挖速度应视护壁的安全情况而定。
4、支护壁模板附加钢筋:为防止桩孔壁坍方,确保安全施工,成孔应设置井圈,以现浇钢筋混凝土井圈为好,与土壁能紧密结合,稳定性和整体性能均佳,且受力均匀。
应视土质的不同,根据设计要求确定护壁方案,确保安全。
护壁模板采用拆上节、支下节重复周转使用。
模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的、用槽钢或角钢做成的内钢圈作为内侧支
撑,防止内模因受涨力而变形。
不设水平支撑,以方便操作。
第一节护壁以高出地坪150~200mm为宜,便于挡土、挡水。
桩位轴线和高程均应标定在第一节护壁上口,护壁厚度一般取75~150mm。
5、浇筑第一节护壁混凝土:桩孔护壁混凝土每挖完一节以后应立即浇筑混凝土。
人工浇筑,人工捣实,坍落度控制在100mm,确保孔壁的稳定性。
6、检查桩位(中心)轴线及标高:每节桩孔护壁做好以后,必须将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度。
随之进行修整,井深必须以基准点为依据,逐根进行引测。
保证桩孔轴线位置、标高、截面尺寸满足设计要求。
7、架设垂直运输架:第一节桩孔成孔以后,即着手在桩孔上口架设垂直运输支架。
支架有:木搭、钢管吊架、木吊架或工字钢导轨支架几种形式;要求搭设稳定、牢固。
8、安装电动葫芦或卷扬机:在垂直运输架上安装滑轮组和电动或穿卷扬机的钢丝绳,选择适当位置安装卷扬机。
也可以用木吊架、木辘轳或人工直接借助粗麻绳作提升工具。
地面运土用手推车或翻斗车。
9、安装吊桶、照明、活动盖板、水泵和通风机。
1)在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线。
2)井底照明必须用低压电源(12V、100W)、防水带罩的安全灯具。
桩口上设围护栏。
3)当桩孔深大于10m时,应向井下通风,加强空气对流。
必要时输送氧气,防止有毒气体的危害。
操作时上下人员轮换作业,桩孔上人员密切注视观察桩孔
下人员的情况,互相响应,切实预防安全事故的发生。
4)当地下水量不大时,随挖随将泥水用吊桶运出。
地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定。
应日夜三班抽水,使水位保持稳定。
地下水位较高时,应先采用统一降水的措施,再进行开挖。
5)桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应掩好安全盖板,防止杂物掉下砸人。
无关人员不得靠近桩孔口边。
吊运土时,再打开安全盖板。
10、开挖吊运第二节桩孔土方(修边),从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带。
吊桶离开孔口上方1.5m时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人。
吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土。
桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下应垂直平顺,修整孔壁。
11、先拆除第一节支第二节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用。
模板上口留出高度为100mm的混凝土浇筑口,接口处应捣固密实。
拆模后用混凝土或砌砖堵严,水泥砂浆抹平,拆模强度达到1MPa。
12、浇筑第二节护壁混凝土:混凝土用串桶送来,人工浇筑,人工插捣密实。
混凝土可由试验确定掺入早强剂,以加速混凝土的硬化。
13、检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测。
14、逐层往下循环作业,将桩孔挖至设计深度,清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上。
15、开挖扩底部份:桩底可分为扩底和不扩底两种情况。
挖扩底桩应先将扩
底部位桩身的圆柱体挖好,再按扩底部位的尺寸、形状自上而下削土扩充成设计图纸的要求。
16、检查验收:成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进行全面测定。
做好施工记录,办理隐蔽验收手续。
17、吊放钢筋笼:钢筋笼放入前应先绑好砂浆垫块,按设计要求一般为50mm (钢筋笼四周,在主筋上每隔3~4m左右设一个φ20耳环,作为定位垫块);吊放钢筋笼时,要对准孔位,直吊扶稳、缓慢下沉,避免碰撞孔壁。
钢筋笼放到设计位置时,应立即固定。
遇有两段钢筋笼连接时,应采用焊接(搭接焊或帮条焊),双面焊接,接头数按25%错开,以确保钢筋位置正确,保护层厚度符合要求。
18、浇筑桩身混凝土:桩身混凝土采用商品混凝土,用溜槽加串桶向桩孔内浇筑混凝土。
混凝土的落差大于2m,桩孔深度超过12m时,宜采用混凝土导管浇筑。
浇筑混凝土时应连续进行,分层振捣密实。
一般第一步宜浇筑到扩底部位的顶面,然后浇筑上部混凝土。
分层高度以捣固的工具而定,但不宜大于1.5m。
19、混凝土浇筑到桩顶时,应适当超过桩顶设计标高,以保证在剔除浮浆后,桩顶标高符合设计要求。
二、成品保护
1、已挖好的桩孔必须用木板或脚手板、钢筋网片盖好,防止土块、杂物、人员坠落。
严禁用草袋、塑料布虚掩。
2、已挖好的桩孔及时放好钢筋笼,及时浇筑混凝土,间隔时间不得超过4h,以防坍方。
有地下水的桩孔应随挖、随检、随放钢筋笼、随时将混凝土灌好,避免地下水浸泡。
3、桩孔上口外圈应做好挡土台,防止灌水及掉土。
4、保护好已成形的钢筋笼,不得扭曲、松动变形。
吊入桩孔时,不要碰坏孔壁。
串桶应垂直放置,防止因混凝土斜向冲击孔壁,破坏护壁土层,造成夹土。
5、钢筋笼不要被泥浆污染;浇筑混凝土时,在钢筋笼顶部固定牢固,限制钢筋笼上浮。
6、桩孔混凝土浇筑完毕,应复核桩位和桩顶标高。
将桩顶的主筋或插铁扶正,用塑料布或草帘围好,防止混凝土发生收缩、干裂。
7、施工过程妥善保护好场地的轴线桩、水准点。
不得碾压桩头,弯折钢筋。
三、应注意的质量问题
1、垂直偏差过大:由于开挖过程未按要求每节核验垂直度,致使挖完以后垂直超偏。
每挖完一节,必须根据桩孔口上的轴线吊直、修边、使孔壁圆弧保持上下顺直。
2、孔壁坍塌:因桩位土质不好,或地下水渗出而使孔壁坍塌。
开挖前应掌握现场土质情况,错开桩位开挖,缩短每节高度,随时观察土体松动情况,必要时可在坍孔处用砌砖,钢板桩、木板桩封堵;操作进程要紧凑,不留间隔空隙,避免坍孔。
3、孔底残留虚土太多;成孔、修边以后有较多虚土、碎砖,未认真清除。
在放钢筋笼前后均应认真检查孔底,清除虚土杂物。
必要时用水泥砂浆或混凝土封底。
4、孔底出现积水:当地下水渗出较快或雨水流入,抽排水不及时,就会出现积水。
开挖过程中孔底要挖集水坑,及时下泵抽水。
如有少量积水,浇筑混凝土时可在首盘采用半干硬性的,大量积水一时又排除困难的情况下,则应用导管水下浇筑混凝土的方法,确保施工质量。
5、桩身混凝土质量差:有缩颈、空洞、夹土等现象。
在浇筑混凝土前一定要做好操作技术交底,坚持分层浇筑、分层振捣、连续作业。
必要时用铁管、竹杆、钢筋钎人工辅助插捣,以补充机械振捣的不足。
6、钢筋笼扭曲变形:钢筋笼加工制作时点焊不牢,未采取支撑加强钢筋,运输、吊放时产生变形、扭曲。
钢筋笼应在专用平台上加工,主筋与箍筋点焊牢固,支撑加固措施要可靠,吊运要竖直,使其平稳地放入桩孔中,保持骨架完好。
梁施工工艺:抄平放线→支底模→绑扎钢筋→封侧模→校正模板→钢筋隐蔽检查验收→插构造柱钢筋→浇混凝土→养护→拆模→回填土。
