游泳池施工工艺

合集下载

工程游泳池施工规范要求(3篇)

工程游泳池施工规范要求(3篇)

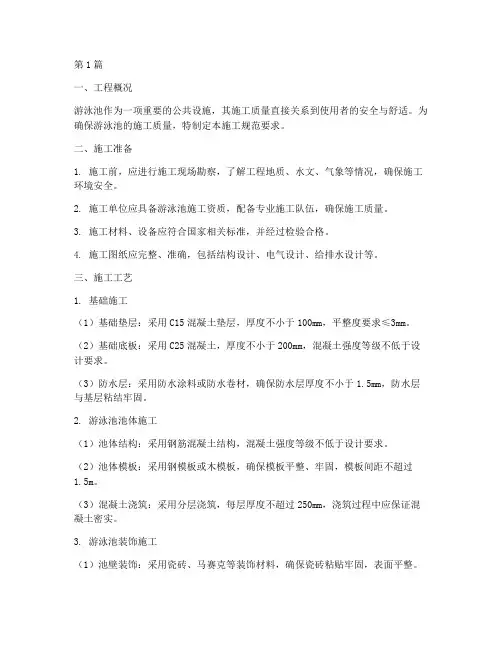

第1篇一、工程概况游泳池作为一项重要的公共设施,其施工质量直接关系到使用者的安全与舒适。

为确保游泳池的施工质量,特制定本施工规范要求。

二、施工准备1. 施工前,应进行施工现场勘察,了解工程地质、水文、气象等情况,确保施工环境安全。

2. 施工单位应具备游泳池施工资质,配备专业施工队伍,确保施工质量。

3. 施工材料、设备应符合国家相关标准,并经过检验合格。

4. 施工图纸应完整、准确,包括结构设计、电气设计、给排水设计等。

三、施工工艺1. 基础施工(1)基础垫层:采用C15混凝土垫层,厚度不小于100mm,平整度要求≤3mm。

(2)基础底板:采用C25混凝土,厚度不小于200mm,混凝土强度等级不低于设计要求。

(3)防水层:采用防水涂料或防水卷材,确保防水层厚度不小于1.5mm,防水层与基层粘结牢固。

2. 游泳池池体施工(1)池体结构:采用钢筋混凝土结构,混凝土强度等级不低于设计要求。

(2)池体模板:采用钢模板或木模板,确保模板平整、牢固,模板间距不超过1.5m。

(3)混凝土浇筑:采用分层浇筑,每层厚度不超过250mm,浇筑过程中应保证混凝土密实。

3. 游泳池装饰施工(1)池壁装饰:采用瓷砖、马赛克等装饰材料,确保瓷砖粘贴牢固,表面平整。

(2)池底装饰:采用耐磨、防滑、易清洁的装饰材料,如瓷砖、人造石等。

4. 给排水系统施工(1)给水系统:采用不锈钢管道或PE给水管,确保管道安装牢固,连接严密。

(2)排水系统:采用PVC排水管,确保排水畅通,无堵塞现象。

5. 电气系统施工(1)电源:采用三相五线制电源,确保电源稳定。

(2)照明:采用防潮、防水、防腐蚀的灯具,确保照明效果。

(3)泳池设备:安装泳池设备,如水泵、过滤器、消毒器等,确保设备运行正常。

四、施工质量控制1. 施工过程中,应严格按照施工规范和设计要求进行施工,确保施工质量。

2. 施工单位应建立健全质量管理体系,对施工过程进行全过程监控。

3. 施工单位应定期对施工人员进行培训,提高施工人员的素质。

游泳池的施工工艺

游泳池的施工工艺

游泳池的施工工艺
1. 确定位置和尺寸
首先,需要确定游泳池的位置和尺寸。

考虑到日照、土壤状况、周围环境等因素,选择一个合适的位置来建造游泳池,并确定所需
的尺寸。

2. 土地准备
在施工之前,需要进行土地准备。

这包括清理和平整土地表面,使其适用于游泳池的施工。

3. 建造池壁和池底
接下来,开始建造游泳池的池壁和池底。

通常使用钢筋混凝土
进行建造。

先建造池壁,然后再建造池底。

需要确保池壁和池底的
结构牢固,并符合设计要求。

4. 安装水系统和过滤系统
完成池壁和池底的建造后,需要安装水系统和过滤系统。

水系
统包括水泵、管道和喷嘴等部件,用于循环和供应游泳池的水。

滤系统主要用于清洁和过滤池水,确保水质清澈。

5. 装饰和设计
完成基本结构和系统的安装后,可以进行游泳池的装饰和设计。

这包括选择合适的瓷砖或膠片来覆盖池壁和池底,以及添加合适的
照明和景观设计等。

6. 完成施工
最后,进行最后的检查和测试,确保游泳池的施工符合相关的
安全标准和设计要求。

完成检查和测试后,可以正式交付使用。

以上是游泳池的施工工艺的主要步骤。

根据具体情况和设计要求,施工工艺可能会有所变化。

在施工过程中,确保遵守相关的法
律规定和安全标准,以确保游泳池的安全和质量。

游泳池施工方法

游泳池施工方法

游泳池施工方法在游泳池的建设过程中,施工方法至关重要,它直接影响到游泳池的质量和使用寿命。

本文将介绍三个关键步骤,包括场地准备、施工工艺和安装设备,以确保游泳池的顺利建设。

一、场地准备1. 场地选择:选择适合建造游泳池的场地是至关重要的。

场地应具备良好的排水条件和较平坦的地基。

同时,应避免选址于高水位线附近或易受地下水影响的地段。

2. 场地测量:在确定场地后,需进行详细的测量工作,确保游泳池的规划与实际场地的尺寸和形状相符。

测量包括场地边界、地基高度和地面水平度等方面。

3. 场地清理:在进行施工前,应对整个场地进行清理,清除障碍物、杂草和碎石等。

确保施工过程中的安全和顺利进行。

二、施工工艺1. 地基处理:在游泳池建设中,地基处理是非常重要的一步。

首先,在场地上清除上层土壤,并确保地基平坦,去除杂物和石块。

然后,在地基上进行平整和压实工作,确保地基稳固。

2. 混凝土浇筑:混凝土是游泳池建设的主要材料,浇筑过程需要注意以下几点。

首先,根据设计要求建立模板,并确保模板的精确度和稳固性。

然后,进行混凝土的配比和搅拌工作,确保混凝土的质量。

最后,进行浇筑工作,并利用振动器排除气泡,确保混凝土的紧密性和均匀性。

3. 填充和密封:浇筑完成后,需要对游泳池进行填充和密封处理。

首先,使用适当的填充材料填充游泳池底部和周边区域,以增强结构强度。

然后,对游泳池进行密封处理,防止水渗漏。

三、安装设备1. 水处理设备:在游泳池建设完毕后,必须安装适当的水处理设备,以确保游泳池水的清洁和卫生。

水处理设备包括过滤器、消毒器和化学品投放系统等。

2. 水泵和循环系统:水泵和循环系统是游泳池正常运行的关键。

水泵负责将池水抽出,并通过循环系统将水过滤、加热和再循环回游泳池。

安装水泵和循环系统时,需要确保其质量可靠和操作便捷。

3. 壁砖和地砖:为了提高游泳池的美观和耐用性,需要在池壁和池底铺设砖石。

砖石应选择防水、耐化学品侵蚀和易清洁的材料,确保游泳池的质量和外观。

湘潭泳池工程施工工艺(3篇)

湘潭泳池工程施工工艺(3篇)

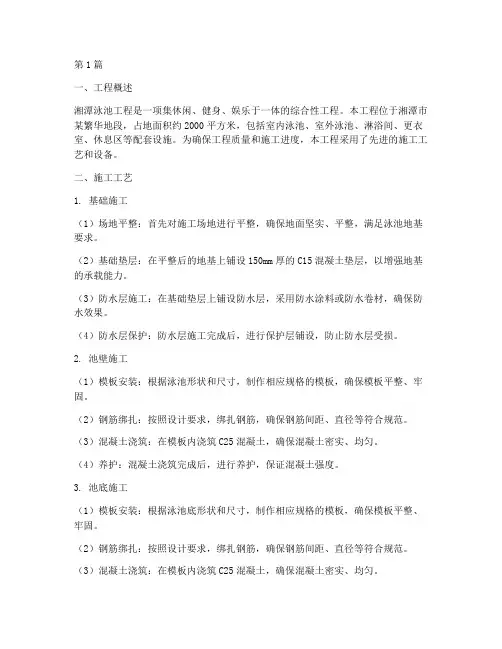

第1篇一、工程概述湘潭泳池工程是一项集休闲、健身、娱乐于一体的综合性工程。

本工程位于湘潭市某繁华地段,占地面积约2000平方米,包括室内泳池、室外泳池、淋浴间、更衣室、休息区等配套设施。

为确保工程质量和施工进度,本工程采用了先进的施工工艺和设备。

二、施工工艺1. 基础施工(1)场地平整:首先对施工场地进行平整,确保地面坚实、平整,满足泳池地基要求。

(2)基础垫层:在平整后的地基上铺设150mm厚的C15混凝土垫层,以增强地基的承载能力。

(3)防水层施工:在基础垫层上铺设防水层,采用防水涂料或防水卷材,确保防水效果。

(4)防水层保护:防水层施工完成后,进行保护层铺设,防止防水层受损。

2. 池壁施工(1)模板安装:根据泳池形状和尺寸,制作相应规格的模板,确保模板平整、牢固。

(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、直径等符合规范。

(3)混凝土浇筑:在模板内浇筑C25混凝土,确保混凝土密实、均匀。

(4)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。

3. 池底施工(1)模板安装:根据泳池底形状和尺寸,制作相应规格的模板,确保模板平整、牢固。

(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、直径等符合规范。

(3)混凝土浇筑:在模板内浇筑C25混凝土,确保混凝土密实、均匀。

(4)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。

4. 池水循环系统施工(1)设备安装:根据设计要求,安装泳池循环水泵、过滤设备、消毒设备等。

(2)管道布置:按照设计要求,布置循环管道、排污管道等,确保管道布局合理、美观。

(3)设备调试:设备安装完成后,进行调试,确保设备运行正常。

5. 电气系统施工(1)线路布置:按照设计要求,布置泳池照明、排水、通风等线路。

(2)设备安装:安装泳池照明、排水、通风等设备。

(3)系统调试:设备安装完成后,进行系统调试,确保电气系统运行正常。

6. 防腐、防滑处理(1)防腐处理:对泳池周边的墙面、地面进行防腐处理,采用环氧树脂涂料。

游泳池施工工艺

游泳池施工工艺

游泳池施工工艺主要施工方法本工程工艺流程图:土方开挖(验槽)→300厚砂石垫层→C10垫层砼→底板钢筋绑扎、池壁竖筋预留→池壁100高支模→底板浇砼→养护→池壁绑扎钢筋→池壁支模板、套管预埋→池壁浇砼→养护、拆模→池内侧壁、池底及池外地面装修、安装穿插施工。

5。

1 池坑土方开挖池坑土方采用一台反铲挖掘机挖土,一台装载机装运土,4台自卸汽车运土,计划二天内完成土方开挖及运输。

土方开挖:最深约2.70m,浅1.70m,基底坑面积为15.0m×28。

0m,并按Ⅱ类土放坡。

本地基土据地勘报告下部有淤泥质粘土,游泳池底部面积大,很难避免不遇上该土层,为此,本挖土方考虑1/4的挖方量为淤泥质粘土。

5。

2 基坑支护基坑开挖后,为避免坑壁雨水冲刷、崩溃,对坑壁采用抹20厚1:3水泥砂浆保护层,局部薄弱土壁,钉以φ6筋@200纵横布置,长度200~250。

如不抹水泥砂浆亦可将坑壁放坡系数加大,改按1:0.8,土方挖量则增大。

5.3 基坑排水:沿基坑四周边沿设200宽、300深排水沟,水沟采用红砖M5水泥砂浆砌筑,并每隔10m左右设集水坑,集水坑500×500×800均用红砖砌筑,集水坑底比泳池底低500左右。

5.4 垫层施工a)垫层施工前,须在素土夯实的基础上回填300厚砂石垫层,拟以淋水灌实;b)浇100厚C10砼垫层,以平板振动器捣固,垫层四周须立模板,垫层比底板宽出100。

5。

5 泳池底板施工5.5。

1 钢筋绑扎钢筋采用现场制作,现场绑扎,底板为双层钢层,上、下层钢筋间设φ18门型撑筋,撑筋脚各相反向弯80,间距按菱形设置,每平方米一支,底板下层筋保护层35mm,其余25mm,其它操作见施工质量计划和程序控制文件,为便于池壁模板安装,拟在离池壁1。

0m~1。

6m距离予焊些φ18钢筋头伸出板底表面100,@1200~1500。

5。

5.2 模板安装底板厚度300,四周模板采用18厚胶合板,配合45×100松枋以及50×50木桩等固定,池壁100高模板直接用45×100松枋,支撑于钢筋骨架上,竖向采用钢筋头焊接于底板上层筛上,再用14#铅丝绑牢,松枋下部需垫有25厚水泥垫块,模板安装后需最后检验,合符图纸尺寸后,才进入下一道工序.5.5.3 砼施工底板砼C25普通密实性防水砼,抗渗等级S6,砼中掺10%UEA膨胀剂;砼浇灌前须搭设马凳、钢管架道,禁止直接在钢筋网上铺脚手板行走,底板砼一次浇完,中间不间歇,注意振捣密实,底板砼完后养护3d,再进行池壁施工。

游泳池防水施工工艺

游泳池防水施工工艺

游泳池防水施工工艺游泳池防水施工工艺游泳池作为人们休闲娱乐的场所,水池的防水工程至关重要。

好的防水施工工艺不仅能够保证游泳池的使用寿命,还能有效地防止水渗漏对周围环境产生不良影响。

本文将介绍游泳池防水施工的主要工艺和注意事项。

一、材料选择1. 防水涂料:游泳池防水涂料是一种能够长期保持弹性和耐水性能的涂料。

一般情况下,选择聚合物水泥类或丙烯酸类的防水涂料。

在使用过程中,需要注意选择符合国家标准的产品,确保质量可靠。

2. 粘结剂及填缝材料:在游泳池施工中,需要使用到粘结剂和填缝材料。

粘结剂主要用于粘贴防水卷材,填缝材料则用于补充防水层的缝隙,防止水渗漏。

二、施工工艺1. 清理基层:清理游泳池地面和墙壁的基层杂物,确保基层干燥洁净。

2. 调整基层:根据基层的情况,进行必要的调整,确保基层平整稳固。

3. 批底防水:使用防水涂料进行底层涂刷,确保游泳池底部的防水效果。

4. 面层防水:在底层干燥后,使用防水涂料进行面层防水处理,涂刷均匀,确保无漏涂和滴流现象。

5. 防水卷材施工:在防水涂料干燥后,将防水卷材铺设在游泳池的关键部位,如池壁与池底的交接处和池壁上部。

粘结剂可用于固定防水卷材。

6. 填缝处理:使用填缝材料将防水卷材的缝隙进行填充,确保防水层的连贯性和完整性。

三、注意事项1. 施工前的准备:施工前应仔细检查游泳池的基层,确保基层干燥、平整、无积水。

同时,对基层进行必要的清理和修整,以确保防水效果。

2. 施工中的保护:施工过程中,应严格按照规定的施工工艺进行操作。

对于已经施工完毕的部位,需要采取相应的措施进行保护,避免损坏防水层。

3. 施工后的养护:在施工完成后,需要进行相应的养护工作。

养护期间,应注意保持水质的适宜,避免使用刺激性的化学药剂对防水层造成损害。

同时,也需要定期进行防水层的检查和维护,确保其正常使用。

总之,游泳池防水施工工艺的关键在于材料的选择、施工工艺的正确执行以及后期的养护。

合理选择优质材料,严格按照规定的施工流程进行操作,并进行适时的养护,将能够保证游泳池防水层的质量和使用寿命,为游泳池提供一个安全、可靠的使用环境。

室外游泳池施工工序

室外游泳池施工工序

室外游泳池施工工序室外游泳池的施工工序是一个复杂而关键的过程,需要经验丰富的专业施工团队和科学的施工方案。

本文将针对室外游泳池的施工工序进行详细讲解,以帮助读者了解该过程并做好相关准备。

第一步:规划设计在开始施工工序之前,规划设计是首要的一步。

施工团队需要深入了解客户的需求,根据场地的具体条件进行测量和评估,并制定合理的设计方案。

这包括游泳池的形状、尺寸、深度、周边设施等方面的考虑。

同时,还要根据具体需求确定游泳池的材质,如混凝土、钢筋混凝土或预制池等。

第二步:地面准备地面准备是确保游泳池施工质量的基础,需要进行地面平整和排水系统的建设。

首先,施工团队会清理场地上的障碍物,并使用压实机械将地面压实,以确保其平整度。

然后,根据设计要求,进行排水系统的布置,包括排水沟、排水管道等。

这一步骤的目的是为了确保游泳池底部的排水顺畅。

第三步:施工主体施工主体是室外游泳池施工的核心步骤,包括混凝土浇筑、钢筋布置和墙体砌筑等。

首先,施工团队会根据设计要求进行混凝土的浇筑,确保游泳池底部的牢固性和防水性。

然后,根据设计要求进行钢筋的布置,以增加游泳池的强度和稳定性。

最后,施工团队会进行墙体的砌筑,确保游泳池的围护结构完整可靠。

第四步:附属设施建设附属设施建设包括池边铺装、水处理系统、照明设备等。

首先,施工团队会进行池边的铺装工作,根据设计要求选择合适的材料,如瓷砖、大理石等。

然后,根据设计要求进行水处理系统的建设,包括循环水泵、过滤设备、消毒系统等。

最后,施工团队会安装照明设备,确保游泳池的夜间使用安全和美观。

第五步:验收和调试施工完成后,施工团队会进行验收和调试,确保游泳池的质量和功能正常。

首先,团队会对游泳池的结构和设备进行全面检查,确保无渗漏、破损等问题。

然后,进行水质测试和机电设备的调试工作,以确保游泳池的水质符合卫生标准,各项设备正常运行。

综上所述,室外游泳池施工工序包括规划设计、地面准备、施工主体、附属设施建设以及验收和调试等步骤。

游泳池防水施工方案

游泳池防水施工方案

游泳池防水施工方案第1篇游泳池防水施工方案一、项目背景随着我国经济的快速发展,人们生活水平的不断提高,游泳池作为一种休闲娱乐设施,越来越受到广大人民群众的喜爱。

为确保游泳池的正常运营和使用寿命,防水施工是游泳池建设过程中至关重要的环节。

本方案针对游泳池防水施工进行详细阐述,以确保工程质量和使用安全。

二、工程目标1. 确保游泳池防水层施工质量,满足设计要求和使用功能。

2. 保证防水层与结构层、装饰层之间的粘结牢固,无渗漏现象。

3. 提高游泳池的使用寿命,降低维护成本。

4. 符合国家相关法律法规和行业标准。

三、施工工艺1. 基层处理:清除基层表面的浮浆、尘土、油污等杂物,保证基层表面干净、坚实、平整。

对于基层的缺陷,应采用水泥砂浆找平。

2. 防水层施工:a. 涂刷基层处理剂:在基层表面均匀涂刷一层基层处理剂,以提高防水层的粘结效果。

b. 弹线定位:根据设计要求,在基层表面弹线定位,确保防水层的施工厚度。

c. 铺设防水卷材:采用聚乙烯丙纶防水卷材,按照弹线定位进行铺设。

卷材搭接宽度应符合规范要求,采用热熔焊接方式施工。

d. 铺设防水涂料:在防水卷材表面均匀涂刷防水涂料,增强防水层的整体性能。

3. 验收:防水层施工完成后,应进行验收,确保无渗漏现象。

四、施工要求及注意事项1. 施工人员应具备相应的专业技能和资质,严格按照施工方案和规范要求进行操作。

2. 施工过程中,应做好现场安全防护措施,确保施工人员的人身安全。

3. 防水材料应符合国家相关标准和规定,具有产品合格证和质量保证书。

4. 防水层施工前,应确保基层干燥、清洁,无水分、油污等杂物。

5. 防水层施工过程中,应密切关注天气变化,避免在雨天、雪天、高温天气进行户外施工。

6. 防水层施工完成后,应进行闭水试验,验收合格后方可进行后续施工。

7. 施工现场应保持整洁,施工废弃物应及时清理。

五、质量保证措施1. 严格把控防水材料的质量,选用知名品牌和具有质量保证的产品。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

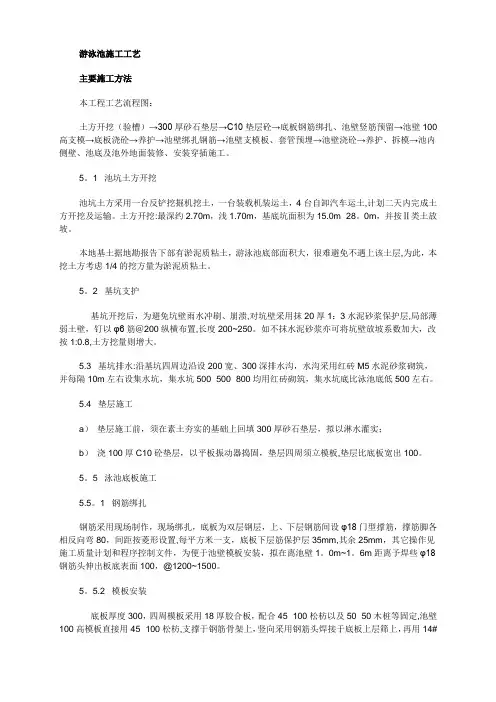

游泳池施工工艺
主要施工方法
本工程工艺流程图:
土方开挖(验槽)→300厚砂石垫层→C10垫层砼→底板钢筋绑扎、池壁竖筋预留→池壁100高支模→底板浇砼→养护→池壁绑扎钢筋→池壁支模板、套管预埋→池壁浇砼→养护、拆模→池内侧壁、池底及池外地面装修、安装穿插施工。

5.1 池坑土方开挖
池坑土方采用一台反铲挖掘机挖土,一台装载机装运土,4台自卸汽车运土,计划二天内完成土方开挖及运输。

土方开挖:最深约2.70m,浅1.70m,基底坑面积为15.0m×28.0m,并按Ⅱ类土放坡。

本地基土据地勘报告下部有淤泥质粘土,游泳池底部面积大,很难避免不遇上该土层,为此,本挖土方考虑1/4的挖方量为淤泥质粘土。

5.2 基坑支护
基坑开挖后,为避免坑壁雨水冲刷、崩溃,对坑壁采用抹20厚1:3水泥砂浆保护层,局部薄弱土壁,钉以φ6筋@200纵横布置,长度200~250。

如不抹水泥砂浆亦可将坑壁放坡系数加大,改按1:0.8,土方挖量则增大。

5.3 基坑排水:沿基坑四周边沿设200宽、300深排水沟,水沟采用红砖M5水泥砂浆砌筑,并每隔10m左右设集水坑,集水坑500×500×800均用红砖砌筑,集水坑底比泳池底低500左右。

5.4 垫层施工
a) 垫层施工前,须在素土夯实的基础上回填300厚砂石垫层,拟以淋水灌实;
b) 浇100厚C10砼垫层,以平板振动器捣固,垫层四周须立模板,垫层比底板宽出100。

5.5 泳池底板施工
5.5.1 钢筋绑扎
钢筋采用现场制作,现场绑扎,底板为双层钢层,上、下层钢筋间设φ18门型撑筋,撑筋脚各相反向弯80,间距按菱形设置,每平方米一支,底板下层筋保护层35mm,其余25mm,其它操作见施工质量计划和程序控制文件,为便于池壁模板安装,拟在离池壁1.0m~1.6m距离予焊些φ18钢筋头伸出板底表面100,@1200~1500。

5.5.2 模板安装
底板厚度300,四周模板采用18厚胶合板,配合45×100松枋以及50×50木桩等固定,池壁100高模板直接用45×100松枋,支撑于钢筋骨架上,竖向采用钢筋头焊接于底板上层筛上,再
用14#铅丝绑牢,松枋下部需垫有25厚水泥垫块,模板安装后需最后检验,合符图纸尺寸后,才进入下一道工序。

5.5.3 砼施工
底板砼C25普通密实性防水砼,抗渗等级S6,砼中掺10%UEA膨胀剂;砼浇灌前须搭设马凳、钢管架道,禁止直接在钢筋网上铺脚手板行走,底板砼一次浇完,中间不间歇,注意振捣密实,底板砼完后养护3d,再进行池壁施工。

5.6 池壁施工
池壁厚250mm,高度1.0m~2.0m
a) 模板:采用18厚胶合板,竖向45×100松枋@500,横向两侧用2φ48钢管,3型扣φ14
止水螺栓,管竖向间距600,螺栓水平向间距500,上下排相互错开,内壁模支撑可利用予埋钢筋头靠木枋固定;
b) 钢筋:池壁钢筋在底板扎筋中已予埋竖筋,此时只需将竖筋间距调整,绑扎水平筋,水平筋均绑扎在里侧,并扎上S型拉筋,按竖筋的双倍间距绑扎,上下排错开,为保持壁厚250尺寸不变,可在止水穿壁螺栓上焊两根φ8并与螺栓垂直的短筋,2短筋φ8的间距250mm,或在双层钢筋网上按螺栓距离焊250长的φ14筋亦可;
c) 壁与底施工缝处理:
壁扎筋支模前,对池壁已浇100高度的砼水平面,认真进行冲刷,冲洗,模板配置时,对施工缝处,外侧留150宽活动模(类似柱模中的柱脚清扫口),待模板、钢筋安装完成,浇砼前2h,再次冲洗,摆放好BW硅橡胶止水条后,再钉上活动侧模,随即浇砼,BW止水条摆置于壁厚的中部,通圈设置,砼浇捣后遇水膨胀,起隔水、止水作用。

d) 砼浇灌:池壁砼浇灌前需认真冲洗施工缝处的砼,并按要求置放BW硅橡胶止水条,要全长设置,不许中断,池壁砼每次浇注高度以500~600为宜,向一端推移,达到基本保水泌水后,再浇第二轮,振捣均匀,不得捣固时间过长,避免跑浆、胀模,砼浇完后,认真养护,特别是竖向砼要着重养护,拟用旧麻袋片浇湿覆盖,始终保持湿润,连续养护不少于7d。

5.7 装修工程
装修施工前须对泳池蓄水48小时试验,灌水后池壁外表面不得出现阴湿,每昼夜水量损耗小于每方2升,以检验砼的抗渗效果,确不渗漏,才进行装修施工,否则需采取措施,直至不渗水为止,再进入装修。

5.7.1 池壁、池底装修
(1)池底、池壁套方、打底:为找平层抹灰提供依据;
(2)找平层:1:2水泥防水砂浆找平层,掺5%防水剂,最薄处15厚;
(3)面砖结合层:采用5厚1:水泥砂浆结合层;
(4)贴泳池专用面砖,贴砖前,经弹线、分格、选砖、浸泡,特别对池角的转角砖要下功夫重点贴好。

5.7.2 泳池外地面装修
池内面砖贴完后再贴地面的防滑地砖,池外壁需用20厚1:2防水砂浆抹灰压光后再行回填土,其施工顺序为(自下至上):
(1)回填土夯实;
(2)300厚砂石回填层;
(3)100厚C10砼垫层;
(4)20厚1:2水泥砂浆找平层;
(5)5厚1:1水泥砂浆结合层;
(6)防滑地砖面层。

5.7.3 泳池及地面装饰工程质量标准
(1)池壁内侧面砖:保证项目、基本项目符合要求,允许偏差:
表面平整2mm;立面垂直2mm;阳角方正2mm;接缝平直2mm;接缝高低0.5mm;
(2)池底面砖:保证项目、基本项目符合要求、允许偏差:
表面平整2mm;缝格平直3mm;接缝高低差0.5mm;面砖间隙宽度不大于2mm;
(3)地面缸砖:
保证项目、基本项目符合要求,允许偏差:
表面平整4mm;缝格平直3mm;接缝高低差1.5mm;地砖间隙宽度不大于2mm;。

相关文档
最新文档
