【完整升级版】万裕苑二期一标段施工组织设计

合集下载

XX建设集团有限公司福临万家二期工程住宅楼施工组织设计方案

XX建设集团有限公司福临万家二期工程住宅楼施工组织设计方案

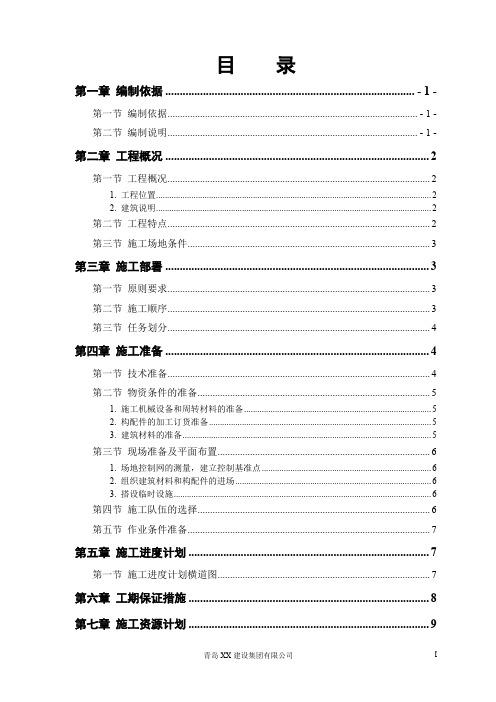

目录第一章编制依据 ...................................................................................... - 1 -第一节编制依据.................................................................................................... - 1 -第二节编制说明.................................................................................................... - 1 -第二章工程概况 . (2)第一节工程概况 (2)1. 工程位置 (2)2. 建筑说明 (2)第二节工程特点 (2)第三节施工场地条件 (3)第三章施工部署 (3)第一节原则要求 (3)第二节施工顺序 (3)第三节任务划分 (4)第四章施工准备 (4)第一节技术准备 (4)第二节物资条件的准备 (5)1. 施工机械设备和周转材料的准备 (5)2. 构配件的加工订货准备 (5)3. 建筑材料的准备 (5)第三节现场准备及平面布置 (6)1. 场地控制网的测量,建立控制基准点 (6)2. 组织建筑材料和构配件的进场 (6)3. 搭设临时设施 (6)第四节施工队伍的选择 (6)第五节作业条件准备 (7)第五章施工进度计划 (7)第一节施工进度计划横道图 (7)第六章工期保证措施 (8)第七章施工资源计划 (9)第一节主要施工机械及检测设备使用计划 (9)1. 设备安装工程 (9)2. 土建工程 (10)第二节主要建筑材料使用计划 (11)第三节劳动力资源配置计划 (11)第四节施工场地布置原则 (11)第五节施工设施布置说明 (12)第六节施工平面布置图 (12)第七节施工用电方案 (12)第八节施工用水方案 (13)第八章土建工程主要分部分项工序的施工方法 (14)第一节脚手架工程 (14)第二节主体结构施工 (14)1. 砌体工程施工 (14)2. 混凝土工程 (16)3. 钢筋工程 (20)4. 模板支顶工程 (24)第三节土方开挖 (28)1. 基坑监测 (28)2. 基坑排水 (28)3. 土方回填 (29)4. 土方开挖 (29)第四节测量控制 (29)1. 建筑物竖向控制 (29)2. 建筑标高、轴线控制 (29)3. 校核场地平面控制网和水准点 (30)4. 测量仪器及校验 (31)第九章水电、消防工程施工方法 (32)第一节电气工程 (32)1. 照明系统 (32)2. 预埋阶段 (34)第二节排水工程 (34)1. 排水工程施工方案及要点 (35)2. 施工技术 (36)3. 工艺流程 (39)第三节给水工程 (39)1. 主要施工方案及技术措施 (40)2. 施工技术 (41)3. 工艺流程 (43)第十章质量保证体系及措施 (43)第一节施工质量目标 (43)第二节以优质样板工程为目标,实行全面质量管理 (43)1. 用数据说话的观点 (44)2. 树立全面管理的观点 (44)3. 树立预防为主的观点 (44)4. 树立一切为用户的观点 (44)5. 树立质量第一的观点 (45)第三节质量保证体系 (45)第四节质量保证制度及措施 (46)第五节隐蔽工程的质量保证措施 (47)第六节预埋件、预留孔保证措施 (48)第七节确保质量所采取的检测手段、措施 (48)第八节成品保护措施 (49)第九节资料归档和管理工作 (49)第十一章季节性施工措施 (50)第一节雨季前的施工准备 (50)第二节雨季施工的措施 (50)1. 混凝土工程 (50)2. 临时设施和设备的防护 (51)3. 运输道路 (51)4、根据总平面图利用自然地形确定排水方向,按规定坡度挖好排水沟,以便确保工地和一切临时设施的安全。

某地产玉兰西花园二期施工方案

某地产玉兰西花园二期施工方案

无锡玉兰西花园二期基坑围护及落水工程专项施工方案南通五建建设工程二○一三年三月名目一、基坑支护方案编制依据、原那么㈠、方案编制依据1、招标单位提供的平面图、用地红线图、综合管线图、岩土工程勘察报告等资料;2、?建筑基坑支护技术规程?(JGJ120-2021);3、?建筑地基根底设计标准?(GB50007-2021);4、?混凝土结构设计标准?(GB50010-2021);5、?建筑地基根底工程施工质量验收标准?(GB50202-2002);6、?建筑地基处理技术标准?(JGJ79-2002);7、?基坑工程手册?第二版,刘国彬、王卫东主编;8、?建筑基坑工程监测技术标准?〔GB50497-2021〕;9、?建筑机械使用平安技术规程?〔JGJ33-2021〕;10、?建筑工程施工质量验收统一标准?〔GB50300-2001〕;11、?建筑施工平安检查标准?〔JGJ59-2021〕;12、?土钉喷射混凝土支护技术标准?〔GB50086-2001〕;13、?建筑边坡工程技术标准?〔GB50330-2002〕;㈡、方案编制原那么1、遵循设计要求和各施工过程之间存在的客瞧工艺关系。

2、施工方法和施工机械不碍事施工顺序。

3、满足劳动力连续作业及人力平衡的要求,满足施工质量和平安要求。

4、充分考虑工艺间隔和季节施工要求。

二、工程概况拟建无锡玉兰西花园工程位于无锡市滨湖区立信路以西,瞧顺路以东,高浪路以南,瞧山路以北。

本工程为4幢22层、2幢18层、1幢24层、场内1~2层商业裙房、一层物业治理用房以及一个一层满展大地库。

本场地±0.000相当于黄海高程5.20M,场地平坦标高为黄海高程3.80M,基坑北块地下室基底标高为黄海高程-1.15M,主楼基底标高为黄海高程-1.70M,地下室基坑开挖深度约为4.95M,主楼位置基坑开挖深度约为5.5M;基坑南块地下室基底标高为黄海高程-0.65M,主楼基底标高为黄海高程-1.45M,地下室基坑开挖深度约为4.45M,主楼位置基坑开挖深度约为5.25M。

【精品建筑施工资料】泾县西苑小区二标段施工组织设计

【精品建筑施工资料】泾县西苑小区二标段施工组织设计

目录第一章总则第二章工程概况第三章施工总体部署第四章施工方案及主要技术措施第五章施工进度计划表第六章施工准备工作计划第七章施工质量保证措施第八章保证安全施工措施第九章保证工期措施第十章附表、附图第一章总则1.1编制说明本施工组织设计是根据本次招标过程中招标单位发给的本工程设计图、招标文件、投标答疑,按国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的.如能中标,我公司将按中标通知书指定的时间和地点,采用招标方式竞选优秀的施工企业,并尽快与施工单位单位协商,签订本工程施工承包合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。

在此基础上,开工前我公司将根据会审后的施工图、设计、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善细化,编制详细的分项工程施工方案和组织措施,确保本工程施工的顺利进行。

施工过程中,如有变更,我公司将针对项目部变更情况,根据实际情况重新修改相应的施工方案,将同设计院协商,取得认同后方予以实施.1。

2编制依据1。

国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。

2.本工程招标文件及招标单位提供的设计施工图。

1.3编制原则1.坚持质量第一,用户至上的宗旨,全面执行我公司质量方针,严格按照ISO9001国标进行施工管理,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。

2。

严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度。

3。

充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。

4。

遵循国家及地方有关环保文件精神,采取有效措施,减少环境污染,降低噪音。

5。

严格遵守国家及地方有关消防要求,做好消防工作。

1。

4本工程采用的技术规范本工程建设我公司将贯彻现行建筑施工规范要求,将应用于本工程的主要技术规范:工程测量规范(GB50026—93)建筑工程施工质量验收统一标准(GB50300—2001)建筑机械使用安全技术规程(JGJ33-2001)建筑地基基础工程施工质量验收规范GB50202—2002砌体工程施工质量验收规范GB50203—2002砼结构工程施工质量验收规范GB50204—2002砼强度检验评定标准(GB107-87)屋面工程质量验收规范GB50207-2002建筑地面工程施工质量验收规范GB50209—2002建筑装饰装修工程质量验收规范GB50210—2001建筑给排水及采暖工程施工质量验收规范GB20242-2002 建筑电气工程施工质量验收规范GB50303—2002建筑工程施工质量验收统一标准GB50300—2001建筑工程项目管理规范GB/T50326—2001建设工程文件归档整理规范GB/T50328-2001砖砌体结构技术规范JGJ137-2001 J129—2001钢筋焊接质量验收规范GB50202—2002施工现场临时用电安全技术规范JGJ46—88建筑施工安全检查标准JGJ59-99建筑施工高处作业安全技术规范JGJ80—91第二章工程概况2。

汇景毫庭二期工程项目总承包施工组织设计-定版资料

汇景毫庭二期工程项目总承包施工组织设计-定版资料

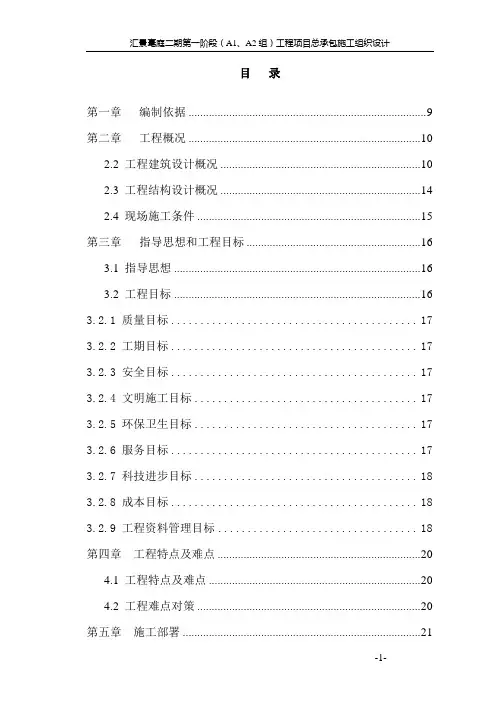

目录第一章编制依据 (9)第二章工程概况 (10)2.2 工程建筑设计概况 (10)2.3 工程结构设计概况 (14)2.4 现场施工条件 (15)第三章指导思想和工程目标 (16)3.1 指导思想 (16)3.2 工程目标 (16)3.2.1 质量目标 (17)3.2.2 工期目标 (17)3.2.3 安全目标 (17)3.2.4 文明施工目标 (17)3.2.5 环保卫生目标 (17)3.2.6 服务目标 (17)3.2.7 科技进步目标 (18)3.2.8 成本目标 (18)3.2.9 工程资料管理目标 (18)第四章工程特点及难点 (20)4.1 工程特点及难点 (20)4.2 工程难点对策 (20)第五章施工部署 (21)5.1 施工部署 (21)5.1.3 整体施工设想 (21)5.1.4施工程序 (22)5.1.3 施工缝的留设 (24)5.2 施工准备 (24)5.2.1 施工准备工作程序 (24)5.2.2 现场准备 (24)5.2.3 内业、技术准备 (25)5.2.4 劳动力的准备 (29)5.2.5 材料准备 (29)5.2.6 机械准备 (30)第六章施工方法及技术措施 (31)6.1施工测量 (31)6.1.1平面控制 (31)6.1.2高程控制 (34)6.1.3主要轴线的定位 (35)6.1.4竖向测量 (35)6.1.5标桩的埋设和保护 (35)6.1.6测量质量控制 (36)6.2 土方工程 (38)6.3 防水工程 (38)6.3.1卷材防水 (38)6.3.1 防水涂膜 (40)6.4 模板工程 (42)6.4.1 基本要求 (42)6.4.2 地下室外墙模板 (43)6.4.3 地下室内墙模板 (43)6.4.4 柱模 (44)6.4.6 整体封闭式楼梯模板 (46)6.5 钢筋工程 (47)6.5.1 钢筋进场与加工 (47)6.5.2 钢筋绑扎与安装 (48)6.5.3 钢筋连接 (51)6.6 混凝土工程 (57)6.6.1 混凝土供应商的选择 (57)6.6.2 混凝土配合比的确定` (58)6.6.3 砼运输 (58)6.6.4砼浇筑 (59)6.7砌体工程 (67)6.7.1 施工准备 (67)6.7.2 操作工艺 (67)6.7.3 施工注意事项 (69)6.8 抹灰及涂饰工程 (70)6.8.1抹灰工程 (70)6.9.1 水泥砂浆楼地面 (73)6.10 外墙饰面工程 (73)6.10.1 作业条件 (73)6.10.2 施工方法 (73)6.10.4 质量要求 (79)6.11 脚手架工程 (80)6.11.1 体系选择 (80)6.11.2 外脚手架搭设方法 (80)6.11.3 外脚手架防护及搭设 (82)6.11.4 外脚手架悬挑 (84)6.11.5 外脚手架搭设安全事项 (85)6.12安装工程预留预埋 (85)6.12.1给排水工程 (86)6.12.2电气工程 (87)6.13 防雷工程 (88)6.14塔吊选择及平面布置 (89)6.14.1塔吊选择 (89)6.14.2塔吊平面布置 (89)6.14.3塔吊安装 (89)6.14.4塔吊的防雷接地 (89)第七章施工进度计划及工期保证措施 (90)7.2 工期保证措施 (91)7.2.1人力资源保证 (91)7.2.2物资保证 (91)7.2.3资金保证 (92)7.2.4计划保证 (93)7.2.5技术保证 (93)7.2.6制度保证 (93)7.2.7协调服务保证 (93)7.2.8搞好宣传工作、保障后勤医疗 (94)7.3施工进度计划滞后的应急措施 (94)7.3.1调整工艺方法 (95)7.3.2组织措施 (95)7.3.3技术措施 (95)7.3.4 经济措施 (95)第八章施工总平面布置 (96)8.1 施工总平面布置 (96)8.1.1 施工总平面布置依据 (96)8.1.2 施工总平面布置原则 (96)8.1.3 施工总平面布置内容 (96)8.2 施工总平面管理 (98)8.2.1施工总平面管理原则 (98)8.2.2 施工总平面管理计划的确定 (98)8.2.3 施工总平面管理计划的实施 (98)8.2.4 施工总平面管理办法 (98)第九章施工项目管理计划及对各专业施工单位 (102)的配合服务措施 (102)9.1 项目管理计划 (102)9.1.1制度管理 (102)9.1.2计划管理 (102)9.2 对各专业施工单位的配合服务措施 (103)第十章设备机械配置及材料进场安排 (105)10.1 机械设备计划与管理 (105)10.1.1 机械设备维修保养及人员 (105)10.1.2主要施工机械设备及检测投入一览表 (105)10.2 材料物资计划与管理 (107)1 (107)10.2.2材料物资管理 (107)10.2.3现场物资搬运储存、保管 (108)10.2.4春节期间材料供应 (108)第十一章组织管理架构及人力配备的数量、各项目 (109)管理人员情况 (109)11.1 项目组织管理架构 (109)11.1.1 项目组织管理架构组成 (109)11.1.2项目组织管理架构图 (109)11.1.3 拟委派本项目施工组织机构人员一览表 (111)11.1.4主要施工管理人员简历 (112)11.1.5岗位职责 (112)11.2 劳动力计划与管理 (118)11.2.1 劳动力计划 (118)11.2.2 劳动力管理措施 (119)第十二章质量及创优计划保证措施 (120)12.1 工程质量管理体系 (120)12.1.1 工程质量管理体系 (121)12.1.2 工程质量总体控制体系 (122)12.2 质量职责 (123)12.3 质量检测 (125)12.3.1 质量机测机构 (125)12.3.2 施工质量控制点及检测方法 (125)12.4 施工质量保证措施 (130)12.4.1 工程“创优”计划 (130)12.4.2 施工过程中的全面质量管理 (132)12.4.3 施工阶段性的质量保证措施 (135)12.4.4 各施工环节的质量控制措施 (137)12.5 质量通病的防治措施 (148)12.5.1 裂缝防治措施 (148)12.5.2砼抗裂措施 (154)12.6 成品保护措施 (157)12.6.1 成品保护组织机构 (157)12.6.2 成品保护的实施措施 (158)12.7 工程回访及质量保修 (162)第十三章文明施工及安全保证措施 (164)13.1 文明施工保证措施 (164)13.1.1 文明施工管理目标 (164)13.1.2 文明施工管理组织 (164)13.1.3 文明施工规划 (164)13.1.4 平面管理与CI布置 (164)13.1.5 工完场清和文明施工责任区制度 (168)13.1.6 文明施工检查措施 (168)13.1.7 环境保护措施 (169)13.2 文明施工保证措施 (173)13.2.1 安全生产管理的目标 (173)13.2.2 安全组织措施 (173)13.2.3 安全管理制度 (174)13.2.4 施工安全管理控制流程 (176)13.2.5 安全防护措施 (176)13.2.6 安全检查 (183)第一章编制依据1.1《汇景豪庭二期第一阶段(A1、A2组)工程项目议标文件》;1.2 泛华工程有限公司设计的《汇景豪庭二期第一阶段(A1、A2组)》设计图;1.3 国家、行业或地方颁布的有关现行施工规范、标准、规程、法规和图集;1.4 现场情况;1.5 本单位管理制度。

某大厦二期安装部分施工组织设计方案[详细]

某大厦二期安装部分施工组织设计方案[详细]

目录第1卷工程概况 (2)第2卷施工布置 (8)第3卷施工工艺流程 (13)第4卷质量控制 (19)第5卷降低成本措施 (48)第6卷成品保护措施 (48)第7卷安全生产、文明施工措施 (49)第1卷工程概况一、工程简介:某大厦二期位于某大街,总建筑面积2.1m2,建筑高度70.5m,地下二层,地上二十一层。地下一层为车库,地下二层为人库车库,首层为超市,该工程预计造价为3580万元,其中安装总造价为375万元。主要工程内容:(给排水系统;采暖系统;消防系统;通风排烟系统;供电系统;防雷接地系统)(一)给排水系统1、生活用水:分高低两个系统:一至三层为市政管网直供;四至二十一层由全自动变频供水设备供给。管材采用热镀锌钢管,螺纹连接。2、污水:首层生活污水独立排出;地下二层卫生间、水箱间、泵房及电梯间集水坑设污水提升泵,液位器自动控制水泵启停,卫生间排至室外污水井,其余直排室外散水。管材采用UPVC管粘接,立管用PPI消音管密封胶圈连接,水平排出管用柔性接口铸铁管。(二)采暖系统1、由楼内锅炉房供给热媒为85/60℃热水,选用GSP型钢制屏绕散热器,供水立管顶端及回水管底端设压差调节伐,每组散热器设恒温调节伐,每户设热计量表。2、主立管为上行下给双管同程系统;户内为上供上回式系统;首层商场为上供上回双管异程式系统3、管道采用焊接钢管,≤32毫米采用丝接,≥40毫米采用焊接。设在屋顶管沟内的和穿不采暖房间的管道用40MM厚玻璃棉壳保温。2(三)消防系统1、本楼消防用水由地下二层水池用消防水泵供给,楼顶设12立方消防专用水箱。消火栓为SN65,并安装直接启动消防泵按钮,十层以下装有减压稳压装置。2、地下车库和首层商场采用干湿式自动喷淋灭火系统,冬季室内温度低于4℃时采用干式系统,喷水管网内充气;室内温度高于4℃时采用湿式系统,喷水管网内充水。(四)通风排烟系统封闭式楼梯间前室楼梯设正压送风系统,前室每层设加压送风口,送风机为斜流式管道风机,地下车库及内走廊内设有排烟、通风换气系统。(五)供电系统1、本工程由2路10KV电源供电,变配电室设在地下一层,0.4KV电源由电缆桥架敷设至电气竖井。住宅采用电子磁卡计费。2、管路全部采用钢管暗敷,照明回路穿BV-500V铜芯塑料绝缘导线,电话电话穿HYV-0.5导线,电话支线穿RVS-2×0.5导线,电视线路干线穿SYV-75-9,支线穿SYV-75-5导线。(六)防雷接地1、本楼防雷标准为二类建筑物设防保护,屋顶安装12mm避雷网,利用柱内12主筋作引下线,室外-0.8M处做引出点,与室外接地装置相连,保护接地采用TN-S 方式,PE和N线分开。2、插座回路装漏电保护,进线处做总等电位连接,接地电阻小于1欧姆。每三层做一均压环与引下线相连。厨房、厕所等潮湿场所做辅助等电位连接。二、主要工作量给排水、消防2电气22暖通2三、工程施工应遵循的技术标准、规范采暖与卫生工程施工及验收规范GBJ242-82通风与空调工程施工及验收规范GB50243-97机械设备安装工程施工及验收TJ231(五)-78电气装置安装工程 GB50254-50259-96建筑采暖卫生与焊气工程质量检验评定标准GBJ302-88建筑电气安装工程质量检验评定标准GBJ303-88通风与空调工程质量检验评定标准GBJ304-88等电位联结安装97SD567通用图集,暖气工程 91SB1~91SB7通用图集,电气工程92DQ1-92DQ13建筑工程施工现场供用电安全规范GB50194-93《建筑施工现场文明管理规定》《建筑安装工人安全技术管理规程》其它有关技术规范、标准2第2卷施工布置一、施工布置原则1、集中力量保重点,保工期。在人力、物资、机具上给予充分保证。各专业管理工作应协助、指导各分部、分项工程的施工,搞好各方面的协调、配合。2、按顺序组织分段施工:地下一、二层及首层为重点作业段,其余为次重点作业段,分段组织施工,综合安排,确保进度。3、组织配合施工,穿插作业,重点部位抢工:该工程施工配合面大、量广,暗设在楼地面、墙体内的管道、箱盒必须配合土建主体施工作业,在装修施工作业期间应配合组织抢工,组织穿插相关安装项目作业,组织内部各工种平行流水作业,以达到土建安装、装修及内部各工种之间互创施工条件,确保工程总进度。4、推行先进施工方法和施工机具,提高机械作业水平:安装施工作业中,应大量采用电、液动小型工具,通风管加工制作采用机械加工,垂直吊装尽量采用机械吊装,以提高机械作业水平,提高工效。施工组织1、由于工程量大、工期紧,在项目部统一领导下,由一名项目副经理主抓安装工作,统一组织协调施工任务,并设电气工长、管道工长、暖通工长、设备工长、隔热保温工长、质安员、成本员、材料机具员等。组织编写施工组织设计,汇总施工用主材计划,并按计划组织货源,提出工程用主要施工机具的供应、进入工地人员计划及关键工种的人员培训计划,同时搞好生活区宿舍、食堂、上、下水等。分队长、技术负责人进入现场后,进行施工前的调查,编写材料供应计划,编制施工方案,落实施工设备、机具明细及施工人员进场计划,各专业组织图纸会审,并作出技术交2底和会审记录,以确保施工的顺利进行。施工配合(一)安装各工种之间的配合1、通风排烟工程与管道、电气安装的配合。各工种本着小管让大管的原则,确定和调整本工程管道、电气线路走向及支架位置,能安装的部位及早安装,以便给其它工种创造施工条件。2、隔热保温施工。应分段、分系统施工作业,管道安装后,及时试压合格后,交保温施工。3、油漆施工配合。施工中各种管道、支架均先刷底漆,待交工前按统一色泽规定刷面漆,个别情况需完全刷完的由工长决定。4、设备安装与管道、电气的配合。设备到货后,尽快就位,为管道配管与电气接线创造条件。5、设备试运行及空调调试的配合。组成由各工种参加的调试小组,统一安排试车调试工作。(二)安装与土建的配合1、预留和预埋的配合。预留人员按图进行预留预埋,不得随意损伤建筑钢筋。2、卫生间施工配合。在土建施工主体时配合留孔,安装时由土建给定楼地坪标高基准,装好卫生器具和地漏后,做好保护措施。3、设备基础及留孔的配合。基础应及早浇筑,达不到强度不得进行下道工序。基础位置、尺寸及留孔,由土建放线,安装复查,并办好交接手续。4、暗设箱盒及墙体的开关、插座安装配合。暗设箱盒安装,应随土建墙体施工而进行,布置在墙面上的开关插座,应及时配合饰面而进行。25、灯具、开关插座、面板安装配合。灯具、开关、插座盒安装应做到位置准确,施工时不得损伤墙面,若孔洞较大应先作处理,待装饰后再装箱盖、面板。6、成品保护的配合。安装施工人员不得随意打洞,因特殊原因必须打洞,应与土建协商,确定位置及洞的大小,施工中应注意对墙面的保护,避免污染。(三)安装与建设单位、监理单位的配合(由项目部统一协调)1、图纸资料及设计变更,由甲方按规定数量及时供应,安装与设计的有关事宜亦由甲方监理协商。2、施工过程中,甲方对安装质量进行监督,并参与设备开箱检查、隐蔽验收、试压试运行的验收。四、施工部署及劳动力分析1、施工总程序:根据先地下后地上;先预制、预埋,后安装;先安装干管,后安装支管及附件;先设备就位,后装配管路;先系统试压,后冲洗、吹扫;最后进行防腐保温的程序安排和施工进度要求,划分施工阶段。根据土建的进度和集中优势兵力打歼灭战方针布置施工力量。2、施工阶段的划分。第一阶段:根据土建进度,配合预埋、预留,并做好预制工作。第二阶段:当土建结构工程第一次中间验收后,就已验收的部位进行设备就位、配管,进入交叉作业。第三阶段:土建结构封顶验收后,进行全方位安装,此阶段,为安装高潮,严把质量进度关。第四阶段:灯具、卫生器具、设备安装,注意成品保护。第五阶段:水、电、通风空调全面调试,达到验收标准。3、劳动力分析:根据工程总进度和全部工程量,计划投入18000工作日,施工高峰时投入60人。各工种人数见下表:2施工机具配备22第3卷 施工工艺流程一、室内给水三、电气管道敷设四、管内穿线五、配电箱、柜安装六、灯具七、开关、插座八、避雷装置九、电机2十、风管制作十一、风管及附件安装十二、空气处理设备安装2十二、采暖及热水管道第4卷 质量控制一、给水22二、排水管道及卫生器具22采暖管道22四、电气钢管敷设五、管内穿线22照明配电箱(柜、盘)2开关、插座2避雷装置222灯具安装2十、钢板风管制作22十一、钢板风管及附件安装2第五部分不合格品处置一、给水2排水三、采暖管道2四、电管敷设五、管内穿线2照明配电箱(柜、盘)2开关、插座避雷装置2灯具安装十、钢板风管制作2第六部分质量保证措施一、层层落实质量责任制,建立在以项目经理、技术负责人指导下,以专职质检员为首的具有实效的项目工程质量保证体系。二、技术负责人组织各专业工长做好开工前技术准备,各专业工长按本组织设计及施工图纸,规范要求和工程具体情况,编制分项分部工程施工方案,向班组作业人员进行方案交底。2三、严格按图纸施工,严守工艺操作规程,施工中的合理化建议,按技术管理程序上报,未经技术部门和设计部门审核同意,不得擅自变更和修改设计,严禁违章作业。四、与工程施工进度同步,专业资料员按规定搞好工程竣工资料的收集整理。五、加强预留预埋工作管理,指定专人组织和管理预埋工作,保证埋管、埋铁和预留孔洞的准确性。严禁在墙、柱、板上随意开孔打洞,若因设计变更增加等原因必须打洞,要征得设计单位和甲方工程监理同意,且落实补强措施。隐蔽工程完工,及时会同甲方工程监理和质检站检查验收。六、班组应做好工序质量以保证工程整体质量,各专业工长应按分项工程向班组交代施工要求,质检员对工序质量实施监督检查。七、工程材料设备必须达到质量合格,且具有合格证、材质证明书等有关证明。不合格材料、设备不得进入施工现场,现场材料保管员负责对进场材料设备检查验收。八、施工所使用的计量器具必须是周检有效期内的合格器具,安装工程中所设置的仪表,安装前应送检合格。九、现场施工及作业人员必须虚心接受甲方及各级质监人员的监督,及时整改质量问题。加强质量意识教育,组织现场施工班组开展以“工期、质量、安全”为课题的Q C活动小组,开展质量竞赛活动。第5卷降低成本措施2一、开工前,认真审核图纸,施工中,各专业人员深入现场,搞好调查研究,使图纸中各项矛盾解决在施工前。二、安排好综合进度计划,抓好施工准备工作,避免停工、窝工。三、用工严格执行施工定额,对提高工效者给予表扬或物质奖励。四、加强材料管理和使用,发料时严格执行限额领料制度,按计划发料,限制优材劣用、大材小用。五、施工中,搞好技术革新,改革和制作专用工具,以提高工效,降低成本。第6卷成品保护措施在施工过程中,有的分项、分部工程已经完成,其它尚在施工中,不采取妥善措施加以保护,不仅造成损伤,增加检修工作量,浪费工料,拖延工期,而且难以恢复原样,造成永久性的缺陷。因此搞好成品保护,是一项关系到施工质量、降低成本、按期竣工的重要环节。必须做好如下工作:1、护:提前保护,防止成品可能发生的损坏和污染。2、包:提前包裹,防止成品被损伤和污染。3、盖:表面覆盖,防止堵塞和损伤。4、封:局部封闭,防止提前使用而被破坏。第7卷安全生产、文明施工措施一、建立以项目经理为组长、专职安全员为副组长.各专业工长参加的现场安全生产领导小组,负责现场安全文明生产的管理、监督和协调工作。2二、由专业工长搞好施工安全措施的制订、落实和交底工作,结合施工现场情况及施工工作的内容,有针对性地组织职工学习《建筑施工现场文明管理规定》、《建筑安装工人安全技术管理程序》。三、现场安全生产、文明施工领导小组定期组织现场安全文明生产检查,发现问题及时整改,本处以该工程为重点,不定期由主管领导组织对该工程进行检查,协助项目班子抓好现场文明生产施工管理。四、加强施工现场安全管理,制订完善各项安全生产管理制度,确保施工全过程无安全事故。1、安全生产文明施工交底制度。2、安全生产文明施工检查制度。3、检修操作安全管理制度。4、临时用电管理制度。2。

迁安安庭苑II标段施工组织设计

迁安安庭苑II标段施工组织设计

迁安市安庭苑住宅工程Ⅱ标段施工组织设计批准:审核:编制:首建三公司迁安安庭苑住宅工程项目部2011年2月23日目录第一章编制依据 .................................................................................................................................... - 4 -一、编制目的 ........................................................................................................................................... - 4 -二、编制依据 ............................................................................................................................................. - 4 -三、国家有关的法律、法规...................................................................................................................... - 4 -四、施工验收规范、规程、标准.............................................................................................................. - 4 -五、主要图集 ............................................................................................................................................. - 7 - 第二章工程概况 .................................................................................................................................... - 7 -一、工程项目概况 ..................................................................................................................................... - 7 -二、建筑、结构设计概况.......................................................................................................................... - 8 -三、水暖通专业设计概况........................................................................................................................ - 11 -四、电气专业设计概况............................................................................................................................ - 13 - 第三章施工平面布置及临设布置......................................................................................................... - 17 -一、场地的整体规划 ............................................................................................................................... - 17 -二、临时用地布置 ................................................................................................................................. - 19 -三、基础施工阶段平面布置.................................................................................................................... - 20 -四、主体结构、装修施工阶段平面布置................................................................................................ - 20 -五、施工现场临水、临电布置................................................................................................................ - 21 -5.1 临水布置 ......................................................................................................................................... - 21 -5.2 临电布置 ........................................................................................................................................... - 21 -5.3 临水计算 ......................................................................................................................................... - 22 -5.3.1生活区用水量计算......................................................................................................................... - 22 -5.3.2 现场用水量的确定...................................................................................................................... - 23 -5.3.3 办公区用水量计算...................................................................................................................... - 23 -5.3.4 供水管径选择.............................................................................................................................. - 23 -5.4 临电计算 ......................................................................................................................................... - 24 -5.4.1估算施工用电总容量,选择配电变压器..................................................................................... - 25 -5.4.2确定变压器位置和配电线路的布局............................................................................................. - 25 -5.4.3配电电缆截面的选择..................................................................................................................... - 25 -5.4.4绘制施工现场电力供应平面图..................................................................................................... - 27 -5.5主要材料用量: ................................................................................................................................ - 27 -5.5.1施工用水 .......................................................................................................................................... - 27 -5.5.2施工用电 ........................................................................................................................................ - 27 -5.6施工方案 ............................................................................................................................................ - 28 -5.6.1施工用水 ........................................................................................................................................ - 28 -5.6.2施工用电 ........................................................................................................................................ - 28 - 第四章施工准备和资源配置................................................................................................................. - 29 -一、现场准备 ........................................................................................................................................... - 29 -二、技术准备 ........................................................................................................................................... - 30 -三、资源配置 ........................................................................................................................................... - 30 -三、施工试验准备 ................................................................................................................................. - 32 -第五章施工部署 .................................................................................................................................. - 33 -一、项目管理目标 ................................................................................................................................... - 33 -二、组织机构部署 ................................................................................................................................... - 33 -三、施工部署 ......................................................................................................................................... - 34 -四、主要施工方法 ................................................................................................................................... - 36 -第六章施工进度计划及保证措施......................................................................................................... - 38 -一、工期目标 ........................................................................................................................................... - 38 -二、关键节点工期计划............................................................................................................................ - 39 -第七章重点、难点施工措施................................................................................................................. - 39 -一、超长结构混凝土施工........................................................................................................................ - 39 -二、地下车库防水渗漏控制措施............................................................................................................ - 40 -三、施工场地狭窄 ................................................................................................................................... - 41 -四、群塔施工作业 ................................................................................................................................... - 41 -第八章主要施工工艺 ............................................................................................................................ - 42 -一、施工测量 ........................................................................................................................................... - 42 -二、土方工程 ........................................................................................................................................... - 45 -三、地下防水工程 ................................................................................................................................... - 45 -四、群塔施工方案 ................................................................................................................................. - 46 -五、回填土工程 ....................................................................................................................................... - 50 -六、脚手架工程 ....................................................................................................................................... - 51 -七、钢筋工程 ........................................................................................................................................... - 62 -八、模板工程 ........................................................................................................................................... - 73 -九、混凝土工程 ....................................................................................................................................... - 87 -十、混凝土预应力张拉............................................................................................................................ - 95 -十一、砌筑工程 ....................................................................................................................................... - 95 - 十二、屋面工程 ....................................................................................................................................... - 97 - 十三、内装饰装修工程.......................................................................................................................... - 102 - 十四、门窗工程 ..................................................................................................................................... - 112 - 十五、外墙装饰 ..................................................................................................................................... - 115 - 十六、机电预留预埋施工...................................................................................................................... - 119 - 十七、给排水、采暖通风工程.............................................................................................................. - 122 - 十八、消防工程 ..................................................................................................................................... - 139 - 十九、电气工程 ..................................................................................................................................... - 143 - 二十、弱电工程 ..................................................................................................................................... - 150 -第九章季节性施工措施 ...................................................................................................................... - 150 -一、冬季施工措施 ................................................................................................................................. - 150 -二、雨季施工措施 ............................................................................................................................... - 156 -第十章质量保证措施 .......................................................................................................................... - 159 -一、目标 ................................................................................................................................................. - 159 -三、工序中确保质量目标实现的控制................................................................................................ - 163 - 第十一章施工进度及保证措施......................................................................................................... - 175 -一、工期目标 ......................................................................................................................................... - 175 -二、工期保证措施 ................................................................................................................................. - 175 -三、进度纠偏措施 ................................................................................................................................. - 177 - 第十二章安全、文明施工、环境保护措施......................................................................................... - 178 -一、安全施工措施 ................................................................................................................................. - 178 -二、文明施工措施 ............................................................................................................................... - 186 -三、环境保护措施 ................................................................................................................................. - 188 -四、环境保护管理措施.......................................................................................................................... - 189 - 第十三章消防、保卫措施................................................................................................................... - 190 -一、消防措施 ....................................................................................................................................... - 190 -二、保卫措施 ......................................................................................................................................... - 192 -第一章编制依据一、编制目的本施工组织设计是为迁安市安庭苑住宅II标段工程施工需要编制的,是指导施工的纲领性文件。

【精品完整版】万芙项目二期总承包工程施工组织设计修改版

(此文档为word格式,下载后您可任意编辑修改!)目录第一章、工程概括 (7)1、编制说明 (7)1.1. 编制原则 (7)1.2. 编制依据 (7)2、工程概况 (8)2.1工程建设概况 (8)2.2建筑设计概况 (9)2.3结构设计概况 ....... (10)2.4安装工程设计概况 (11)2.5自然条件及施工难特点 (12)第二章、施工组织与部署 (13)1、工程目标....................................................... (13)2.项目组织机构设置 (13)2.1. 项目组织管理机构图 (13)2.2. 项目组织管理机构 (14)2.3.主要施工管理人员表 (15)2.4. 项目内部管理 (16)2.5.风险应对措施 (16)3、施工部署 (17)3.1. 施工总体安排 (17)3.2. 土建专业施工部署 (19)3.3. 管道专业施工部署 (20)第三章施工总平面布置 (22)1. 平面布置设想及要求 (22)2. 施工区域布置 (23)3. 生活区域布置 (23)4. 办公区域布置 (23)5. 临水临电方案 (23)5.1. 临时用电设计与部署 (23)5.2. 临时用电线路选择 (25)5.3. 用电管理 (27)5.4.电工注意事项 (27)5.5.安全距离及外电防护 (28)5.6. 电缆线路 (29)5.7. 电柜(盘)、配电箱及开关箱 (29)5.8、电器装置的选择 (31)5.9、使用与维护 (32)5.10、照明 (32)5.11、接地与防雷 (33)5.12、用水布置及计算 (34)5.13. 临时施工道路 (37)第四章、施工准备 (37)1.主要周转材料计划表 (37)2.主要施工机械设备需用计划 (37)2.1土建主要施工机械进场计划 (37)2.2安装主要施工机械进场计划 (38)3.1土建计量器具计划 (38)3.2安装主要检验、测量和试验设备配备计划 (39)4. 土建劳动力需用计划 (39)第五章、主要分部分项工程施工方案 (40)1、测量方案 (40)2. 基础工程施工方案 (46)3 钢筋工程施工方案 (48)4.模板工程施工方案 (52)5. 砼工程施工方案 (61)6. 砌体工程施工方案 (67)7. 抹灰工程施工方案 (69)8. 屋面工程施工方案 (70)9. 防水工程施工方案 (72)10.保温施工方案 (74)11. 外墙面砖施工方案 (76)12.脚手架工程施工方案 (78)13.外墙涂料工程方案 (84)14.安装工程主要施工方案 (88)14.1. 管道工程主要施工方案 (88)14.2. 电气工程主要施工方案 (93)第六章、施工进度计划及保证措施 (97)1. 施工进度计划及主要控制节点 (97)1.1. 施工准备与预计开工时间的确定 (97)1.2. 主要控制节点 (97)2.2.制度保证措施 (99)2.3. 管理保证措施 (99)2.4.资源保证措施 (101)2.5. 技术保证措施 (102)2.6.发生意外事故的抢工措施 (102)第七章、质量保证体系、措施................................................... .. (103)1. 质量方针 (103)2. 质量目标 (103)3. 质量保证体系 (103)4. 质量保证措施 (105)4.1. 组织保证 (105)4.2.制度保证 (105)4.3. 管理措施 (105)4.4.保证措施 (105)第八章、安全保证措施 (107)1、安全保证体系 (107)2、技术保证措施 (108)2.1.脚手架使用安全防护 (108)2.2.高处作业安全防护 (109)2.3、防空中坠物和高空坠落 (109)2.4 “四口”防护 (110)2.5 临边防护 (110)2.6 临时用电安全防护 (110)3.其它方面技术措施 (111)第九章、成品保护措施 (112)1. 成品保护组织机构 (112)2. 组织机构职责 (112)3. 成品保护责任范围 (112)4. 成品保护管理办法 (113)5. 成品保护具体措施 (113)5.1、制成品保护 (113)5.2、现浇钢筋砼工程成品保护 (114)5.2.1、钢筋绑扎成型的成品质量保护 (114)5.2.2 模板保护 (114)5.2.3、砼成品保护 (115)5.3、砌体成品质量保护 (115)5.4、屋面防水成品保护 (115)5.5、水电安装成品保护 (116)5.6、交工前成品保护措施 (116)第十章、现场文明施工措施 (116)1. 文明施工和环境保护措施 (116)2. 文明施工目标 (116)3. 文明施工措施 (117)4. 环境保护措施 (118)第十一章、季节性施工措施 (119)1. 冬季施工措施 (119)1.3. 抹灰工程 (122)2. 雨季施工措施 (123)3. 高温季节施工措施 (124)附图:1 总平面布置图2 临时用水用电平面布置图3 施工总进度计划第一章、工程概况1、编制说明1.1编制原则本施工组织设计编制将遵循四项基本原则,即一是符合性原则;二是先进性原则,三是合理性原则,四是满足业主要求的原则。

二期桩基及围护施工组织设计

**地块桩基及围护工程施工组织设计**工程有限公司二○一七年六月十四日目录第一部分、工程概况 (1)1.1 工程概况 (1)1.2工程地质条件 (1)1.3 工程特点、难点分析 (3)1.4 编制依据 (4)第二部分、施工部署 (5)2.1 工程施工目标及承诺 (5)2.2 施工总体流程安排 (5)2.3 施工现场布置 (5)2.4施工进度计划 (6)第三部分、施工组织 (8)3.1 项目组织机构配置 (8)3.2 主要管理人员配备 (8)3.3 主要施工机械设备配备 (9)3.4 劳动力配备计划 (9)3.5 主要材料配备 (9)第四部分、主要施工方案 (10)4.1 PHC管桩施工方案 (10)4.2 双轴搅拌桩施工方案 (21)4.3 砼压顶砼圈梁施工方案 (24)4.4 施工临时用电用水方案 (26)第五部分、相关保证措施 (28)5.1施工进度保证措施 (28)5.2 施工质量保证措施 (29)5.3 安全生产保证措施 (32)5.4 文明施工保证措施 (35)5.5 周围环境保护措施 (37)第六部分、其他施工措施 (40)6.1 可能存在的暗浜处理措施 (40)6.2 防汛、防台、雨季施工措施 (40)6.3 成品保护措施 (40)6.4 施工应急措施 (41)附件:1、施工进度计划表2、施工平面布置图3、主要施工机械设备表4、主要劳动力计划表5、主要施工管理人员表6、项目经理简历表第一部分、工程概况1.1 工程概况1.1.1 一般概况拟建**地块普通商品房项目位于上海市嘉定工业园区,基地东至**路、南至**路、北侧为**,地块分两期建设,二期主要建设内容为17-21层住宅、3层住宅、2层公建配套用房、1层变电站与垃圾房及地下车库。

总用地面积约91772. 83m2,总建筑面积约311559. 02扩,其中地上计容建筑面积228115. 8m2,地下面积83443. 22m2,总投资约319989. 26万元。

水榭二期施工组织设计完整版

水榭二期施工组织设计完整版(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制说明 (01)1.1 编制依据及说明 (01)第二章工程概况、施工重点难点分析 (02)2.1工程概况 (02)2.2施工重点难点分析 (04)第三章主要工程的施工方案、施工方法 (05)3.1施工准备 (05)3.2消防水系统施工方法 (09)3.3气体灭火系统施工方法 (13)3.4防排烟系统施工方法 (14)3.5消防电系统施工方法 (18)3.6消防系统联动调试 (19)第四章工程施工进度计划 (20)4.1工期控制目标计划 (20)4.2确保工期的技术组织措施 (20)4.3施工部署和施工方案,主要工程项目施工开竣工时间及相关和搭界时间 (21)第五章质量管理 (23)5.1保证质量管理目标实现的质量计划 (23)5.2确保工程质量达到规范要求的技术措施 (23)第六章组织机构、劳动力安排计划 (24)6.1组织机构 (24)6.2项目管理机构主要职能及责任分工 (27)6.3劳动力安排计划 (31)第七章施工机械进场计划 (32)第八章安全文明施工 (33)8.1安全文明施工目标 (34)8.2确保安全文明施工的技术组织措施 (34)8.3环境保护的技术组织措施 (35)8.4雨季、台风等季节性气候施工方管理方案 (35)附表 (36)第一章编制说明1.1 编制依据及说明本施工组织设计方案编制依据包括:设计院设计的水榭春天花园项目二期消防水、电、防排烟等安装施工图、本公司经设计院、建设方认可的优化、深化设计图,专业系统设计图等。

建设部颁发的《建设工程施工现场管理规定》国家、省市行业有关规范、标准、规程、法令、法规及深圳经济特区相关规定本公司编制的《水榭春天花园二期消防工程预算书》本公司ISO9001:2000《质量手册》、相关的质量体系、程序文件及质量文件等本施工组织设计中采用的国家标准及规范包括(不限与此内):《建筑设计防火规范》GB《高层民用建筑设计防火规范》GB(2005版)《汽车库设计防火规范》GB《建筑给水、排水设计规范》GB《自动喷水灭火系统设计规范》GB(2005版)《自动喷水灭火系统施工及验收规范》GB《室外给水设计规范》GB《室外排水设计规范》GB《建筑给水排水及采暖工程施工及验收规范》GB 《给水排水管道工程施工及验收规范》GB 《城市区域环境噪音标准》GB 《气体灭火系统施工及验收规范》GB 《气瓶气密性试验方法》GBT 《七氟丙烷洁净气体灭火系统设计规范》GB 《采暖通风与空气调节设计规范》GB 有关的地方法规和行业标准等。

某住宅小区二期A标水电安装施工组织设计

某住宅小区二期A标水电安装施工组织设计工程由5幢高层住宅(17、18、23、24、28#楼)、俱乐部及地下车库组成,总建筑面积122790平方米。

其中17、18、28#楼地上26层,总高79.8M; 23、24#楼地上30层,总高91.8m;俱乐部部分地下1层,地上4层,总高19.3m.安装工程紧跟土建、装修进度。

一。

施工安排1.1施工组织挑选有经验的专职人员组成本工程施工队伍,具体组织形成在项目经理统一领导下,设安装项目负责人一名,各栋号设安装施工员一名,设水、电班组各一个。

通风设一个班组。

施工技术上由施工员及技术员统一掌握,统一归技术管理,并设一名资料员,收集整理各类验收资料和工地现场贯彻ISO9002日常有关资料、材料、设备的合格证、质保书等。

在项目安装负责人牵头协调下落实各栋号施工员统一进行现场管理,解决现场施工、现场材料、设备和劳动力的调配,协调甲方监理和总体施工的关系处理、质量问题、隐蔽工程验收等,使工程质量不留隐患,使主体结构达到优质结构标准.建设工程教育网1。

2施工安排根据本工程的实际情况,根据建设单位的质量要求和设计院出图情况,结合我们的施工经验和教训以及我们的技术力量,劳动力安排情况,积极科学地编制好施工组织设计,精心组织施工中各单位工程和整体工程的进度跟进土建进度为根本着眼点,施工人员根据施工进度及时重新调配组合.建设工程教育网1。

3管道施工工艺流程预留预埋→UPVC排水管安装→给水PP-RAT管安装→消防灭火栓系统安装→洁具安装→系统调试→竣工验收1。

4电气施工工艺流程预留预埋→出接线盒、扫管→从下面调整部分未达标的接线盒→穿线→安装桥架、安装电缆→电线槽、安装配电箱、板等→安装灯具→安装开关面板→系统调试→竣工验收。

通风、空调施工工艺流程预留预埋供回水管、冷凝水管预留洞,风口预留洞——-安装厕所间排风扇———竣工验收—根据业主要求逐户安装风机盘管,供回水、冷凝水管和设外机组———空调系统调试二.施工准备2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概况 (6)第一节编制说明 (6)第二节编制依据 (7)第三节承诺条件 (7)第四节编制范围: (8)第五节工程概况和工程特点 (8)第二章施工总平面设计和总平面图 (9)第一节临时设施布置 (9)第二节施工平面布置图 (10)第三节施工临时用电布置 (11)第四节施工临时用水及排水系统布置 (12)第五节消防、环保 (13)第六节宣传标识 (13)第七节绿化 (13)第三章施工进度计划及保证工期措施 (13)一、施工进度计划 (13)二、工程总体施工安排 (14)三、保证工期的组织措施和技术措施 (15)四、施工进度的三级动态控制措施 (16)五、施工网络关键线路的进度保证措施 (17)第四章工程质量、安全生产与文明施工保证措施 (19)第一节工程质量保证措施 (19)一、施工准备过程中的质量控制 (19)二、施工过程中的质量控制 (20)三、抓住主要环节的质量控制,认真开展三检活动 (21)四、推行全面质量管理 (23)五、质量管理程序与质量控制程序 (23)六、材料、构配件的质量控制 (24)第二节主要分部、分项工程质量保证措施 (26)一、土方工程 (26)二、钢筋砼结构工程 (27)三、砌体工程 (34)四、屋面工程 (34)第三节质量通病预防和对策措施 (35)一、预防柱模板位移、倾斜、扭曲、胀模、鼓肚、漏浆措施 (35)二、钢筋焊接接头质量不符要求的质量通病预防措施 (35)三、砼表面缺陷及孔洞预防措施 (36)四、穿楼板管根部渗漏,楼面渗漏预防措施 (36)五、卫生间质量通病预防对策及措施 (36)六、抹灰层空鼓预防措施 (37)七、墙面裂缝预防措施 (37)八、渗漏质量通病预防措施 (38)第四节成品保护和交付 (39)第五节特殊气候条件下施工保证措施 (43)一、雨季施工技术措施 (43)二、冬季施工措施 (44)第六节成品保护措施 (45)第七节保证安全生产主要措施 (46)一、施工安全生产总体措施 (46)二、安全生产保证措施 (47)第八节文明施工保证措施 (61)一、现场场容、场貌布置 (61)二、生活卫生 (63)第五章主要施工方法、技术措施 (63)第一节基础施工方案及技术措施 (63)一、土方工程 (63)二、、基础底板模板 (65)三、模板工程 ........................................................................... 错误!未定义书签。

四、钢筋工程 ........................................................................... 错误!未定义书签。

五、砼工程 ............................................................................... 错误!未定义书签。

六、安全措施 ........................................................................... 错误!未定义书签。

第二节钢筋砼主体结构工程施工方案及措施................... 错误!未定义书签。

一、施工顺序 ........................................................................... 错误!未定义书签。

二、钢筋工程 ........................................................................... 错误!未定义书签。

三、模板工程 ........................................................................... 错误!未定义书签。

四、砼工程 ............................................................................... 错误!未定义书签。

五、砌筑工程 ........................................................................... 错误!未定义书签。

六、安全技术措施 ................................................................... 错误!未定义书签。

第三节装饰工程施工方法及措施..................................... 错误!未定义书签。

第四节脚手架方案 .. (69)一、脚手架的选型 (69)二、外脚手架的构造 (69)三、脚手架的计算 (70)第六章劳动力机械材料安排措施 (71)第一节主要施工机械设备配置 (71)第二节劳动力供应及管理 (75)第三节机械设备管理 (75)第四节料具管理 (77)第五节项目料具采购管理 (77)第六节项目料具贮存管理 (78)第七节项目限额领料管理 (79)第八节主要周转材料需用量 (80)第九节现场劳动力的配备 (81)第七章质量、安全的人员保证体系 (81)第一节质量保证体系 (81)第二节土建质量管理组织体系 (84)第三节、公司各部门的质量责任制 (85)第四节公司各级人员的质量责任制 (87)第五节 QC小组运作程序图 (89)第六节质量保证体系流程表 (90)第七节安全生产组织保证体系网络 (90)第八节质量管理组织保证体系 (92)第九节项目部管理人员岗位职责: (93)第一章工程概况第一节编制说明在编制施工组织设计前,我们综合分析了本工程的特点、难点和各种可能影响本工程施工的因素,并结合我公司多年的施工经验、技术力量和施工装备,对本工程的施工制定了周密的计划和切实可行的技术措施,我们有充分的信心保证优质、按期、全面完成规定的承包范围内的任务。

根据招标文件的质量要求及本公司的质量目标,本施工组织设计在遵循国家质量标准及地方标准的基础上,对本工程各分部分项设计了合理的施工方案,并对各方案的工艺流程和质量保证措施作了详细的策划。

针对本工程的工期要求,编制了合理的施工进度计划,并制定了保证工期的措施。

根据施工现场情况,对施工现场进行了科学合理的总平面图布置设计,设立了现场文明施工小组对文明施工进行动态管理。

另外,为了使本工程按期完成,精心设计了施工部署,组织了具有丰富项目管理经验的项目部和高素质的施工队伍。

明确了项目管理机构的职能和各岗位职责及机构运作程序;对资源的需求作出估计,装备了各类施工机械;对各施工过程的安全生产制订出安全保证措施;对季节性施工制定了完善的技术保证措施。

在施工期间为了更好的与业主、设计单位配合,真心诚意接受质监、业主、监理现场代表和设计人员在施工全过程中的监督、检查、指导和帮助,我们将严格按照本设计中的各项施工方案和施工计划实施施工。

并在每周、月末向建设单位代表和总监各提供一份每周、月工程进度报表、质量报告以及工程实施情况报告、付款和下周、月工程计划申请,使整个施工过程中质量、进度、安全、文明、成本等主要技术经济指标,始终处于受控状态,从而确保本工程优质、安全、如期竣工。

第二节编制依据一、无锡锡山区厚桥花苑安置房小区B区工程招标文件。

二、现行建筑工程施工质量验收规范及验评标准;三、信息产业电子第十一设计研究院有限公司“无锡锡山区厚桥花苑安置房小区B区8#、12#房”施工图;四、《中华人民共和国建设工程安全生产管理条例》;第三节承诺条件1、公司上下对本工程给予高度重视,将发挥雄厚的技术优势,管理力量的优势,加大技术、设备、人员投入,加大施工力度,与业主、设计、监理一起共同建设好本工程,再创建筑精品。

2、我公司将在规定工期(小高层300日历天,高层450日历天)工期范围内完成招标文件规定任务的施工。

为使工程保质保量如期完成,并更好地为业主服务,我公司将为本工程配备优秀的技术力量和施工队伍及充足的机械设备。

3、我公司将严格按照建设方的质量要求进行施工,确保工程质量等级达到一次性验收合格,本工程项目部将严格按照国家规范中的各项规定以及公司ISO9002标准的各级质量文件的各项要求组织施工。

4、我们将积极配合业主在施工期间提出的各项意见,与业主一道使本工程优质、快速全面完成。

我公司将按无锡市创建办和有关建筑工程施工现场标准化管理规定组织现场创建施工。

加强工地安全保卫和防火工作,进出施工现场须出示证件,做到无证不得入内,争创“优质、高速、整洁、文明”的达标工地。

5、本工程模板体系主要采用胶合板模板和木模。

6、在本工程竣工后的保修期内将随叫随到,提供优质服务,即使保修期满后,凡属我公司的有关问题,我将负责到底,解决业主的后顾之忧;第四节编制范围:按招标文件执行。

第五节工程概况和工程特点(1)工程位于锡山区厚桥镇。

(2)建筑面积:本工程8#、12#房总建筑面积约为23447m2。

(3)本工程建设单位为锡山经济开发区总公司,设计单位为信息产业电子第十一设计研究院有限公司(1)工程特点:本工程呈以下二个特点:①工期紧根据招标文件,工期小高层300日历天,高层450日历天(具体以甲方开工令为准),我公司将以优秀的管理水平和一流的施工技术来缩短工期,在规定期限内交付业主。

②本工程为新建住宅,为高层建筑。

劳动力、周材、材料一次性投入大。

根据上述二大特点,我公司在组织施工过程中,将克服各种不利条件,以饱满的精神,拼搏、求实的工作作风,创一流的管理水平,一流的工程质量,一流的工程速度,以优良工程为目标,顺利完成保安押运公司业务用房工程建设任务。

第二章施工总平面设计和总平面图第一节临时设施布置1.出入口:为了与承建好出入口一致,根据场外运输道路便利,和现场实际情况,为便于施工和尽量避免涉及室外工程施工考虑,利用原有出入口作为工程主出入口以满足工程施工需要。

2.主干道:施工临时主干道从主入口位置沿围墙开始布置,作为临时通道。

临时主干道宽度为双车道,表层采及C25砼表面处理路面。

主干道施工时,要求埋设好水电管线的过路套管,减少对成型路面的破坏。

3.支干道:施工临时支干道从主干道分出,用C25砼面层,厚度120,详细位置见施工平面布置图。

4.办公用房:本工程在施工、生活、办公区布置时对业主和现场监理提供办公用房,统一布置彩板活动房。

(1)宿舍:根据本工程的特点,现场宿舍由公司统一安排管理。

(2)厕所:现场设水冲式厕所一座,排出污水与施工现场排污口管道按通,并指派专人负责保洁,以便施工人员使用。
