悬挑式及落地式钢管脚手架安全管理措施
悬挑式脚手架安全管理(三篇)

悬挑式脚手架安全管理(三篇)
方案计划参考范本
目录:
悬挑式脚手架安全管理一
施工脚手架安全管理规定二
落地式外脚手架安全管理三
- 1 -
悬挑式脚手架安全管理一
悬挑式脚手架一般两种:一种是每层一挑,将立杆底部顶在楼板、梁或墙体等建筑部位,向外倾斜固定后,在其上部搭设横杆、铺脚手板形成施工层,施工一个层高,待转入上层后,再重新搭设脚手架,提供上一层施工;另外一种是多层悬挑,将全高的脚手架分成若干段,每段搭设高度不超过25m,利用悬挑梁或悬挑架作脚手架基础分段悬挑分段搭设脚手架,利用此种方法可以搭设超过50m以上的脚手架。
(一)施工方案
1、悬挑脚手架在搭设之前,应制定搭设方案并绘制施工图指导施工。
对于多层悬挑的脚手架,必须经设计计算确定。
其内容包括:悬挑梁或悬挑架的选材及搭设方法,悬挑梁的强度、刚度、抗倾覆验算,与建筑结构连接做法及要求,上部脚手架立杆与悬挑梁的连接等。
悬挑架的节点应该采用焊接或螺栓连接,不得采用扣件连接作法。
其计算书及施工方案应经上级技术部门或总工审批。
2、施工方案应对立杆的稳定措施、悬挑梁与建筑结构的连接等关键部位,绘制大样说谎图指导施工。
(二)悬挑梁及架体稳定
1、单层悬挑的脚手架的稳定关键在斜挑立杆的稳定与否,施工中往往将斜立杆连接在支模的立柱上,这种作法不允许。
必须采取措施与建筑结构连接,确保荷载传给建筑结构承担。
2、多层悬挑可采用悬挑梁或悬挑架。
悬挑梁尾端固定在钢筋混凝土楼板上,另一端悬挑出楼板。
悬挑梁按立杆间距(1.5m)布置,梁上焊短管作底座,脚手架立杆插入固定,然后绑扫地杆;也可采用
4 / 4。
悬挑式脚手架安全管理制度

一、总则为加强施工现场悬挑式脚手架的安全管理,预防安全事故的发生,确保施工人员的人身安全和工程进度,特制定本制度。
二、适用范围本制度适用于施工现场所有悬挑式脚手架的设计、搭设、使用、拆除及维护全过程。
三、组织机构及职责1. 施工单位应设立悬挑式脚手架安全管理领导小组,负责组织、协调、监督施工现场悬挑式脚手架的安全管理工作。
2. 施工单位应设立专职安全员,负责施工现场悬挑式脚手架的安全检查、监督和管理工作。
3. 施工单位应设立脚手架搭设、拆除、维护等专业技术人员,负责脚手架的搭设、拆除、维护及安全技术交底工作。
四、安全管理要求1. 搭设前的准备工作(1)施工前,施工单位应编制悬挑式脚手架专项施工方案,明确搭设、拆除、维护等环节的安全技术要求。
(2)搭设前,施工技术人员应向作业人员进行安全技术交底,确保作业人员掌握安全操作规程。
2. 搭设要求(1)悬挑式脚手架应选用符合国家标准、规范的钢管、扣件等材料。
(2)搭设过程中,应严格按照设计方案进行,确保脚手架结构稳定、可靠。
(3)悬挑式脚手架的搭设高度应符合相关规定,不得超限。
3. 使用要求(1)悬挑式脚手架使用过程中,应加强巡查,发现安全隐患及时整改。
(2)作业人员应正确佩戴安全帽、安全带等个人防护用品。
(3)禁止在悬挑式脚手架上堆放杂物,确保通道畅通。
4. 拆除要求(1)拆除前,应制定详细的拆除方案,明确拆除顺序、方法及安全措施。
(2)拆除过程中,应逐层拆除,确保拆除作业安全有序。
(3)拆除后的材料应分类堆放,及时清理施工现场。
五、监督检查1. 施工单位应定期对悬挑式脚手架进行安全检查,发现问题及时整改。
2. 安全员应加强对施工现场悬挑式脚手架的巡查,发现问题立即制止,并报告给施工单位。
3. 施工单位应接受政府相关部门的监督检查,对发现的问题及时整改。
六、奖惩1. 对在悬挑式脚手架安全管理工作中表现突出的单位和个人给予表彰和奖励。
2. 对违反本制度,造成安全事故的单位和个人依法予以追究责任。
外脚手架搭设安全技术交底5篇

外脚手架搭设安全技术交底5篇【第1篇】落地式钢管外脚手架搭设安全技术交底1.搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
2.进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋上棚架操作。
严禁作业中吸烟,严禁酒后作业。
3.架设新用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料、扣件,不准钢、竹材料混搭。
4.架子地基应平整夯实(或和基础)。
并找平后,加设垫木、垫板或底座。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架。
不准用红砖作垫块。
5.严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度<1/1000,绝对值不大于15cm。
6.首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
7.传递杆件料具,不准碰触压钩搭高低压电源线和电气设备。
8.搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑、插地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45,不大于60、9.立网拉挂平整顺直,网连接材料要符合要求。
10.脚手架与建筑物之间每高4m,水平每隔7m应设置一道牢固的连接点,高层建筑工程的外脚手架应用刚性连墙杆,总高度超过100m时,应增设抗拔措施。
11.内排柱离建筑物不得大于200mm。
12.架上堆放材料、工具等荷载不得超过3kn/m。
13.钢管脚手架必须有良好可靠的防雷的接地,高于四周建筑物的脚手架应设避雷装置。
14.外脚手架搭设要有经审批的施工方案,每次搭高必须保持高于作业面1.2m以上,分段搭设完毕后应进行检查,分段量化验收,检查合格才能使用,不合格不准交付使用。
脚手架安全知识

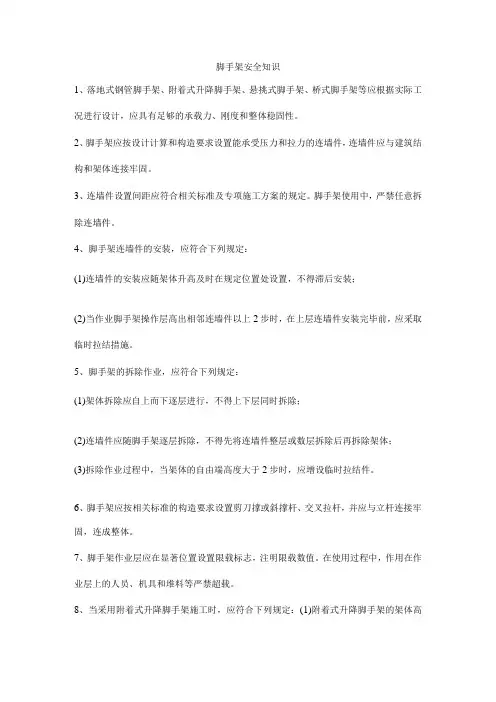

脚手架安全知识1、落地式钢管脚手架、附着式升降脚手架、悬挑式脚手架、桥式脚手架等应根据实际工况进行设计,应具有足够的承载力、刚度和整体稳固性。
2、脚手架应按设计计算和构造要求设置能承受压力和拉力的连墙件,连墙件应与建筑结构和架体连接牢固。
3、连墙件设置间距应符合相关标准及专项施工方案的规定。
脚手架使用中,严禁任意拆除连墙件。
4、脚手架连墙件的安装,应符合下列规定:(1)连墙件的安装应随架体升高及时在规定位置处设置,不得滞后安装;(2)当作业脚手架操作层高出相邻连墙件以上2步时,在上层连墙件安装完毕前,应采取临时拉结措施。
5、脚手架的拆除作业,应符合下列规定:(1)架体拆除应自上而下逐层进行,不得上下层同时拆除;(2)连墙件应随脚手架逐层拆除,不得先将连墙件整层或数层拆除后再拆除架体;(3)拆除作业过程中,当架体的自由端高度大于2步时,应增设临时拉结件。
6、脚手架应按相关标准的构造要求设置剪刀撑或斜撑杆、交叉拉杆,并应与立杆连接牢固,连成整体。
7、脚手架作业层应在显著位置设置限载标志,注明限载数值。
在使用过程中,作用在作业层上的人员、机具和堆料等严禁超载。
8、当采用附着式升降脚手架施工时,应符合下列规定:(1)附着式升降脚手架的架体高度、架体支承跨度、架体宽度、水平悬挑长度、架体全高与支承跨度的乘积应符合现行行业标准《建筑施工工具式脚手架安全技术规范》JGJ202规定。
(2)竖向主框架所覆盖的每个楼层处应设置一道附墙支座,其构造应符合相关标准规定,并应满足承载力要求。
在使用工况时,应将竖向主框架固定于附墙支座上;在升降工况时,附墙支座上应设具有防倾、导向功能的结构装置。
(3)附着式升降脚手架应设置安全可靠的具有防倾覆、防坠落和同步升降控制功能的结构装置。
升降时应设专人对脚手架作业区域进行监护,每提升一次都应经验收合格后方可作业。
(4)附着式升降脚手架和建筑物连接处的混凝土强度应由设计计算确定,且不得低于IOMPa0(5)附着式升降脚手架应按产品设计性能指标规定进行使用,不得随意扩大使用范围,不得超载堆放物料。
建筑施工悬挑式脚手架安全检查管理措施及规定

建筑施工悬挑式脚手架安全检查管理措施及规定为规范和加强项目部建筑施工悬挑式脚手架的使用及安全监督管理,预防安全事故发生,保障施工现场人员生命和财产安全,特制定本规定.第一条在本项目部从事建筑施工悬挑式脚手架的设计、施工搭设、拆除、使用、验收及实施监督管理,应遵守本规定.悬挑式脚手架以下简称悬挑架是指架体结构卸荷在附着于建筑结构的刚性悬挑梁架上的脚手架,用于建筑施工中的主体或装修工程的作业及其安全防护需要,每段搭设高度不得大于20m,如超出20m需专家论证方案方可进行搭设.第二条悬挑架搭设单位,应当服从施工总承包单位对施工现场的安全生产管理.悬挑架搭设单位应对搭设质量及其作业过程的安全负责.第三条悬挑架的设计、施工、检查与验收和监督管理等除遵守本规定外,尚应遵守其它相关现行国家标准、规范的规定.悬挑结构应符合钢结构设计规范GB50017-2003,架体部分应符合建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011.符合建筑施工检查标准JGJ59-2011.第四条悬挑架施工前应编制专项施工方案,必须有施工图和设计计算书,且符合安全技术条件,经施工企业技术负责人、总监理工程师批准后,在施工前报送"龙岗区施工安全监督站"进行专项方案备案监督.第五条悬挑架的专项施工方案应包括架体与建筑物连接及支承等构造详图、荷载取值、使用要求,架体搭设、维护及拆卸等安全技术措施.悬挑架依附的建筑结构应是钢筋混凝土结构或钢结构,不得依附在砖混结构或石结构上.并应对所依附的结构构件进行搭设后的承载能力及变形验算,满足要求后方可实施悬挑构件及架体的搭设.悬挑式脚手架的特殊部位处理如阳台、转角、采光井、架体开口处等部位,必须在专项安全施工组织设计中提出详细搭设要求,绘制节点详图指导施工,并做到架体立杆底部有可靠支承点且确保不发生位移.第六条悬挑架的支承结构应为型钢制作的悬挑梁或悬挑桁架等,不得采用钢管;其节点应螺栓联结或焊接,不得采用扣件连接.与建筑结构的固定方式应经设计计算确定,并经工程设计单位认可,工程设计单位应当对防范生产安全提出指导意见.悬挑梁制作采用的型钢,其型号、规格、固端和悬挑端尺寸的选用应经设计计算确定,与建筑结构连接应采用水平支承于建筑梁板结构上的形式,固端长度应不小于1.5倍的外挑长度,与建筑物连接必须可靠如由不少于两道的预埋U型螺栓与压板采用双螺母固定,螺杆露出螺母应不少于3扣,连接强度应经计算确定.采用钢筋焊接连接时,应采用HPB235Φ级钢筋.钢丝绳等柔性材料仅可以作为一种安全储备措施,不得作为悬挑结构的受力杆件,更不得参与方案中的计算.第七条悬挑架架体应采用刚性连墙件与建筑物牢靠连接,连墙件应设置在与悬挑梁相对应的建筑物结构上.脚手架每两步三跨或脚手架架体立面投影面积每27㎡以内应设置一道刚性连墙件.严禁采用钢筋等柔性连墙件.连墙件应靠近主节点设置,偏离主节点的距离不应大于300mm;连墙件应从底部第一步纵向水平杆开始设置,设置有困难时,应采取其它可靠措施固定.主体结构阳角或阴角部位,两个方向均应设置连墙件.第八条脚手架应在外侧立面沿整个长度和高度上设置连续剪刀撑,每道剪刀撑跨越立杆根数为5-7根,最小距离不得小于6m,剪刀撑水平夹角为45°-60°,将构架与悬挑梁架连成一体.一字型、开口型脚手架的端部必须设置横向斜撑;中间应每隔6个立杆间距设置一道,同时该位置应设置连墙件;转角位置可设置横向斜撑作为加固.横向斜撑应由底至顶层呈之字型连续布置.第九条构架底部与悬挑结构应连接牢靠,不得滑动或窜动.构架底部应设置纵向和横向扫地杆,横向扫地杆应贴近悬挑梁架,纵向扫地杆距悬挑梁架不得大于20cm;首步架纵向水平杆步距不得大于1.5m.第十条架体结构在下列部位应有加固措施:1、架体立面转角及一字形外架两端处.2、架体与塔吊、电梯、物料提升机、卸料平台等设备需要断开或开口处.3、其它特殊部位.第十一条卸料平台应单独搭设,其荷载应直接传递给工程结构或地面,不得传递给脚手架架体.不得将模板支架、缆风绳、泵送砼和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备.卸料平台的搭设方案与设计计算应按本办法中第七条规定执行.第十二条材料及制作:悬挑架构配件采用的原、辅材料材质及性能应符合现行国家标准、规范的要求.有下列情形之一,构配件不得使用.1、钢管、扣件无产品质量合格证、检验报告的.2、扣件无生产许可证的.3、悬挑支撑件有裂缝、变形的.4、螺栓连接件变形、磨损、锈蚀严重或螺栓损坏的.5、钢管、扣件未进行防锈处理的.第十三条搭卸前准备工作:1、搭设、拆卸作业前,编制专项施工方案的专业技术管理人员应向全体作业人员进行安全技术交底,并履行签字手续;搭设人员必须持证上岗.2、搭设前应按专项施工方案要求准确放线定位.3、拆卸前应对拟拆卸脚手架进行检查验收,确保架体结构安全,并对影响到正在使用的脚手架进行必要的加固.第十五条搭设:1、悬挑式脚手架必须严格按照设计、施工方案进行搭设.悬挑支承结构安装完后,应对其进行检查验收,合格后方可进行构架搭设.2、悬挑架高度应与施工进度同步,悬挑架构架的搭设应按现行规范建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011的要求及专项施工方案进行,应符合建筑施工高出作业技术规范JGJ80-91.3、悬挑式脚手架搭设过程中,须指定监护人员进行监护.4、脚手架采用租赁形式或由专业施工单位进行脚手架搭设施工的,总包单位对其搭设过程负有督促落实各项安全措施的义务.5、同一单体工程的外脚手架不得采用不同规格的钢管搭设.第十四条悬挑式脚手架搭设完毕后,方案编制人员、审批人员必须参加验收,确认符合设计要求,并签署意见后方可投入使用.在检查验收中如发现悬挑式脚手架不符合设计或规范规定的,应立即落实整改.对检查验收的结果及整改情况,应按实记录,并由验收人员签名留档保存.有下列情形之一,应进行检查验收.1单层悬挑架搭设完毕.2多层悬挑架每次搭设完毕.3强台风等恶劣天气后,投入使用前.4停用一个月以上,重新启用前.脚手架采用租赁形式或由专业施工单位进行脚手架搭设施工的,使用前必须办理验收和移交手续,由搭设单位和使用单位双方进行签字认可.第十五条悬挑架防护:1、沿架体外围必须采用密目式安全立网全封闭,密目式安全立网应设置在脚手架外立杆的内侧,并顺环扣逐个与架体绑扎牢固.安装时,密目式安全立网上的每个环扣都必须穿入符合规定的纤维绳,允许使用强力及其他性能不低于标准规定的其他绳索如钢丝绳或金属线代替.2、架体底层的脚手板必须铺设牢靠、严实,且应用平网及密目式安全网双层兜底.3、在每一个作业层架体外立杆内侧应设置上下两道防护栏杆和挡脚板,上道栏杆高度为1.2m,下道栏杆高度为0.6m,挡脚板高度不小于0.18m,塔吊处或开口及内立杆与外墙间距大于20cm的位置应密封严实.4、施工现场暂时停工时,应采取相应的安全防护措施.第十六条悬挑架在使用过程中严禁进行下列作业:1、在架体上推车.2、在架体上拉结吊装缆绳.3、利用架体吊运物料.4、物料平台与架体相连接.5、任意拆除架体结构件或连墙件.6、拆除或移动架体上安全防护设施.7、利用架体支顶模板.8、其它影响架体安全的作业.第十七条拆卸:1、拟拆卸悬挑架在保持原有的完好性的情况下,方可进行悬挑架拆卸作业.2、拆卸工作必须按专项施工方案及安全操作规程的要求进行.3、拆卸前应对作业人员进行安全技术交底,拆卸时应有可靠的安全作业条件与防止物料坠落措施,严禁抛掷物料.第十八条夜间或遇六级含六级以上大风及雷雨等天气,不得进行搭设与拆卸作业.第十九条悬挑架搭设、拆卸作业时,应设置警戒区,禁止无关人员进入施工现场.施工现场应当设置负责统一指挥的人员和专职监护的人员.各工序应当定岗、定人、定责.作业人员应当严格执行施工方案及有关安全技术规定.第二十条悬挑架应按专项施工方案的要求正确使用,不得随意扩大使用范围;架体上的施工荷载必须符合设计要求,不得超载或集中堆载;架体上的建筑垃圾及其他杂物应及时清理.第二十一条施工企业在悬挑外架的施工中应按以下要求执行:1 按相关要求完成专项施工方案的编制,聘请并组织专家进行评审,经施工企业技术负责人、总监理工程师批准后,在施工前报送"龙岗区施工安全监督站"进行专项方案备案监督..2 搭设过程中应分阶段组织监理等有关部门进行联合验收.第二十二条监理单位在悬挑外架的施工中应履行以下职责:1 对方案的评审过程进行监督.2 安装中分阶段进行对旁站监督.3 对施工企业的验收进行监督.第二十三条监督单位在悬挑外架的施工中应履行以下职责:1 对方案备案进行监督.2 对验收情况进行监督.3对安装及拆卸工程进行抽查监督.本规定自悬挑脚手架搭设之日起执行.20xx年x月x日。
落地式和悬挑式组合脚手架搭设方案

菏泽市中达逸景广场9#楼脚手架搭设方案批准:审核:编制:目录第一章编制总说明第二章工程概况第三章脚手架总体设计第一节脚手架形式的选择第二节、脚手架材料的选择第四章、落地式脚手架搭设第一节、脚手架搭设流程及构造要求第二节、脚手架的检查与验收第三节、脚手架搭设安全技术措施第四节、脚手架的拆除第五章、悬挑式脚手架搭设第一节、尺寸设计第二节、搭设形式第三节、施工方法第四节、悬挑脚手架搭设顺序第六章、脚手架施工安全要求第一节、技术保障措施第二节、质量保障措施第三节、安全保障措施第四节、注意事项第七章、脚手架使用与维护第八章、脚手架拆除第九章、脚手架配件的管理和保养第一章编制总说明一、编制说明本方案依据与建设单位签订的施工合同和设计及规范文件,结合现场施工条件,本着高标准、细管理、严验收的信则,从管理目标、组织、施工部署、施工方案编制、物资采购、机械设备配置、质量工期保证措施、季节性施工、重点难点施工方案、总分包管理、施工进度安排、内外部关系协调等12个方面进行统筹策划,切实做到“策划在先、目标管理、过程监控、突出特色、一次成优”结构安全稳定可靠、功能齐全、满足使用、观感上乘、达到施工规范化,从而实现“八字”方针。
二、编制依据1)中达逸景广场9#楼工程施工合同及附件2)中达逸景广场9#楼施工图纸3)《建筑施工脚手架安全技术统一标准》(GB51210-2016)4)企业内控文件、业务流程、安全标准等5)与工程建设有关的法律、法规和文件6)当地主管部门的批准文件7)建设单位对施工的要求第二章、工程总体概述本工程为中达逸景广场9#楼、13#楼工程,建设地点位于菏泽市昆明路以东,重庆路以西,曹州以南;基础形式为桩基,筏板基础;主楼为剪力墙结构。
总建筑面积为43185.72㎡,其中9#楼建筑面积35790.5㎡,建筑高度为95.9m;13#楼建筑面积7395.22㎡,建筑高度32.2m。
13#楼北侧与车库相连,南侧无;9#楼主楼周圈均与车库连接。
悬挑式脚手架的安全技术管理措施(正式)

编订:__________________单位:__________________时间:__________________悬挑式脚手架的安全技术管理措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2882-88 悬挑式脚手架的安全技术管理措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
悬挑式脚手架一般两种:一种是每层一挑,将立杆底部顶在楼板、梁或墙体等建筑部位,向外倾斜固定后,在其上部搭设横杆、铺脚手板形成施工层,施工一个层高,待转入上层后,再重新搭设脚手架,提供上一层施工;另外一种是多层悬挑,将全高的脚手架分成若干段,每段搭设高度不超过25m,利用悬挑梁或悬挑架作脚手架基础分段悬挑分段搭设脚手架,利用此种方法可以搭设超过50m以上的脚手架。
(一)施工方案1、悬挑脚手架在搭设之前,应制定搭设方案并绘制施工图指导施工。
对于多层悬挑的脚手架,必须经设计计算确定。
其内容包括:悬挑梁或悬挑架的选材及搭设方法,悬挑梁的强度、刚度、抗倾覆验算,与建筑结构连接做法及要求,上部脚手架立杆与悬挑梁的连接等。
悬挑架的节点应该采用焊接或螺栓连接,不得采用扣件连接作法。
其计算书及施工方案应经上级技术部门或总工审批。
2、施工方案应对立杆的稳定措施、悬挑梁与建筑结构的连接等关键部位,绘制大样说谎图指导施工。
(二)悬挑梁及架体稳定1、单层悬挑的脚手架的稳定关键在斜挑立杆的稳定与否,施工中往往将斜立杆连接在支模的立柱上,这种作法不允许。
悬挑式及落地式钢管脚手架安全管理措施

汇报人:日期:CATALOGUE 目录•引言•安全管理措施——搭建前准备•安全管理措施——搭建过程中的监管•安全管理措施——使用过程中的注意事项•总结与展望01引言安全保障法规要求脚手架安全管理的重要性脚手架的支撑结构直接落在地面上,通过钢管连接搭建而成,适用于低层建筑施工。
悬挑式与落地式钢管脚手架的简介落地式钢管脚手架悬挑式钢管脚手架目的意义安全管理措施的目的和意义02安全管理措施——搭建前准备现场勘察根据勘察结果,结合施工需求,制定脚手架的搭建方案,包括高度、跨度、荷载等参数,确保满足施工要求。
规划设计报批报备前期勘察与规划钢管检查扣件检查安全网、脚手板等材料检查材料检查与选用人员培训与组织技术人员培训01操作人员培训02施工组织0303安全管理措施——搭建过程中的监管搭建过程记录严格按照规范进行搭建监管人员培训搭建过程的监督防坠落设施脚手架防滑处理合适的照明和通风030201安全设施的设置1 2 3定期的结构完整性检查及时处理损坏设备更新与替换定期检查与维护04安全管理措施——使用过程中的注意事项严格控制荷载均匀分布荷载防止超载限定使用荷载使用防护设施人员在脚手架上通行时,应使用防护设施,如安全带、安全网等。
设定安全通道在脚手架的合适位置设定安全通道,确保人员安全通行。
禁止奔跑、跳跃人员在脚手架上通行时,禁止奔跑、跳跃等行为,避免发生意外。
人员通行规定停止使用加固措施排水措施恶劣天气应对措施05总结与展望对当前安全管理措施的总结安全管理制度完善专业技术培训到位监督检查机制健全强化科技支撑细化安全管理标准加强跨部门协作推广先进经验未来改进方向与建议WATCHING。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:SM-ZD-68155
悬挑式及落地式钢管脚手架安全管理措施
Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.
编制:____________________
审核:____________________
批准:____________________
本文档下载后可任意修改
悬挑式及落地式钢管脚手架安全管
理措施
简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。
文档可直接下载或修改,使用时请详细阅读内容。
一、工程概况
融汇半岛十一期C标段(3#~7#楼B车库)工程88771.73㎡,其中:3#楼地上26层住宅建筑面积16049.33㎡,4#、5#楼地上26层住宅建筑面积分别为16049.49㎡,6#楼地上26层住宅建筑面积16985.01㎡,7#楼地上21层住宅建筑面积14821.74㎡,防空地下室层建筑面积8816.67㎡。
±0.000以上结构高度最高约为85.95m。
本工程抗震设防烈度为6度,抗震等级三级,设计使用年限为50年,基础设计等级甲级,结构安全等级二级。
二、脚手架搭设方案选择
3#楼~7#楼采用落地式双排扣件钢管脚手架;
三、安全管理措施
脚手架搭设完毕后,必须通过相关部门的验收,合格后
才能投入使用,在使用期间必须派专人对脚手架进行定期检查和维护,并应注意以下问题:
1. 脚手架的验收、使用及安全管理
(1)把好验收关。
搭设过程中的架子,每搭设一个施工层高度(3层)必须由项目技术负责人组织技术、安全与搭设班组、工长进行内部检查,经施工、监理、业主和安监站复检合格悬挂合格证后方可上人使用。
架子未经检查、验收,除架子工外,严禁其他人员攀登。
验收合格的架子任何人不得擅自拆改,需局部拆改时,要经安全负责人同意,由架子工操作。
(2)施工负责人必须按脚手架方案的要求,拟定书面操作要求,向班组进行安全技术交底,班组必须严格按操作要求和安全技术交底施工。
(3)基础、卸荷措施和脚手架、分段完成后,应分层由制定方案及安全、技术、施工、使用等有关人员,按项目进行验收,并填写验收单,合格后方可继续搭设使用。
(4)使用按2KN/m²考虑,因此架子上不准堆放成批材料,零星材料(如:预埋线管、盒)可适当堆放。
(5)外架底部挂设一道水平防护网并在其上铺设第一道竹跳水平防护层,以后每10米铺设一道竹跳防护层,外侧满挂安全立网,以保证作业人员的安全。
(6)脚手架搭好后要派专人管理,未经项目部同意,不得改动,不得任意解掉架子与柱或其他连墙件连接的拉杆和扣件。
(7)脚手架上不准有任何活动材料,如扣件、飞脚手板、活动钢管、钢筋、小钢模,一经发现应及时清除。
(8)雨后要检查脚手架的稳定情况,发现钢丝绳松动应及时调紧钢丝绳,保持钢丝绳的均匀受力。
(9)在六级以上大风、大雾和大雨天气下不得进行脚手架作业,雨后上架前要有防滑措施。
(10)外架实行外挂立网全封闭。
外挂安全网要与架子拉平,网边系牢,两网接头严密,不准随风飘。
(11)作业层上的施工荷载应符合设计要求,不得超载,不得将模板、泵送混凝土输送管等支撑固定在脚手架上,严禁任意悬挂起重设备。
(12)外墙装饰时,作业层应用7厚竹胶板固定在扶手
栏杆和立杆上做作业层垂直封闭并随作业层下降。
(13)搭设及拆除脚手架时,为保证行人安全,防止物体坠落伤人,对出入建筑物的人员通道及靠生产区入口施工围墙外的人行道,搭设双层水平防护棚(如图所示)。
(14)钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于30Ω。
2.脚手架的管理
(1)脚手架的外立面必须保持整洁、美观;安全网应绑扎牢固,未经项目部同意,不得随意拆除;若需拆除时,必须在项目安全员的指导下进行,完成工作后及时恢复。
(2)发现有破损的安全网应及时更换。
(3)混凝土浇筑完毕后,清洗泵管时不得将管口对着安全网,以免水泥浆留在安全网上,影响美观。
(4)水平防护层上的建筑垃圾应及时清理。
3.人员素质要求
(1)高处作业人员必须年满18岁,两眼视力均不低于1.0,无色盲,无听觉障碍,无高血压、心脏病、颠痫、眩晕和突发性昏厥等疾病,无妨碍登高架设作业的其它疾病和生理缺陷。
(2)责任心强,工作认真负责,熟悉本作业的安全技术操作规程。
严禁酒后作业和作业中玩笑戏闹。
(3)明确使用个人防护用品和采取安全防护措施。
进入施工现场,必须戴好安全帽,在无可靠防护2米以上处作业必须系好安全带,使用工具要放在工具套内。
(4)操作工必须经过培训教育,考试、体检合格,持证上岗,任何人不得安排未经培训的无证人员上岗作业。
(5)作业所用材料要堆放平稳,高处作业地面环境要整洁,不能杂乱无章,乱摆乱放,所用工具要全部清点回收,防止遗留在作业现场掉落伤人。
4.劳动用品(三宝)要求
(1)安全帽
1)安全帽必须使用建设部认证的厂家供货,无合格证的安全帽禁止使用。
2)安全帽必须具有抗冲击、抗侧压力、绝缘、耐穿刺等性能,使用中必须正确佩戴。
(2)安全带
1)采购安全带必须要有劳动保护研究所认可合格的产品。
2)安全带应高挂低用(架子工除外),注意防止摆动碰撞,不准将绳打结使用,也不准将钩直接挂在安全网上使用,应挂在连接环上用,要选择在牢固构件上悬挂。
3)安全带上的各种部件不得任意拆掉,更换新绳时要注意加绳套。
(3)安全网
1)安全网的技术要求必须符合GB5725—85的规定。
规格为1.8m×6m,颜色为绿色的密目式安全立网。
进场时要做防火试验。
2)安全网在存放使用中,不得受有机化学物质污染或与其他可能引起磨损的物品相混,当发现污染应进行冲洗,洗
后自然干燥,使用中要防止电焊火花掉在网上。
3)安全网拆除后要洗净捆好,放在通风、遮光、隔热的地方,禁止使用
钩子搬运。
5、脚手架拆除
(1)、拆除前应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求,对不符合要求的要进行处理直至满足要求。
(2)、拆除时应自上而下逐层进行,不得上下同时作业;最后拆除钢丝绳和悬挑槽钢。
(3)、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不得大于2步,如高差大于2步,应增设连墙件加固。
(4)、拆架时派专人在现场值勤,并用黄带划出警戒区,以确保其下人员的安全。
(5)、当脚手架拆至下部最后一根长立杆的高度(约6m)时,应先在适当位置搭设临时拉杆加固后,再拆除连墙件。
(6)、脚手架分段、分立面拆除时,对不拆除的脚手架两端,应先设置连墙件和横向斜撑加固。
(7)、拆下的钢管、扣件等应及时清理,并分规格、按品种堆放整齐、尽快回库。
(8)、拆除中途不应换人,以免后来者因不了解情况而发生危险。
当不得不换人时,操作者必须向接替人员认真对搭、拆的进程和本处的工作情况做详细的报告,接替者完全明了后方可下架。
