《生产准备工作纲要》编制提纲

合集下载

中国石油化工总公司建设项目生产准备与试车规定1199499

中国石油化工总公司建设项目生产准备与试车规定1199499

中国石油化工总公司建设项目生产准备与试车规定1199499中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

建设项目生产准备与试车规定

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。

第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。

(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。

生产准备的工作内容

生产准备的工作内容

生产准备的工作内容生产准备工作内容第一部分生产准备工作的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第二部分组织准备一、根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

二、组建生产准备机构,按照精简、统一、效能的原则,逐步完善机构(生产技术部、调度指挥、各个车间、工段负责人、班长、主操、副操、巡检工),负责生产准备工作。

三、根据设计要求和工程建设进展情况,组建保运人员(可以从2个方面组建:1、组建公司的机、电、仪保运人员;2、组建化建公司的人员参与保运)以适应生产管理的实际需要。

第三部分人员准备一、根据批准的定员指标编制人员进厂总计划和年度计划,适时配备人员。

二、人员配备应注意年龄结构、文化层次、技术等级的构成,在相同或类似岗位工作过的人员应达到装置人员总数的三分之一。

新员工应从老企业成建制调剂和大中专毕业生中招聘,经过培训、考试和体检后,择优录用。

生产管理、技术人员及主要的操作、分析、维修人员,应在投料试车一至两年以前进厂。

其他人员在投料试车半年至一年以前进厂。

三、制定好全员培训计划,认真抓好培训工作,使各级管理人员、技术人员、工人经过严格培训和考核,达到任职上岗条件。

1、各级管理人员的培训,应重点进行本专业及相关知识教育,提高管理水平,适应试车指挥与生产管理的需要。

2、技术人员、班组长和主要操作人员等骨干的培训,应着重组织好专业知识学习、同类装置实习、计算机仿真及劳动安全、环保、消防和工业卫生知识的培训,通过单机试车和联动试车,提高业务素质和技术水平,使之在投料试车中发挥技术和生产骨干作用。

3、新工人经入厂三级安全教育后,一般分如下五个阶段进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。

通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

中石化建设项目生产准备与试车规定 石化股份建(2008)268号

中石化建设项目生产准备与试车规定 石化股份建(2008)268号

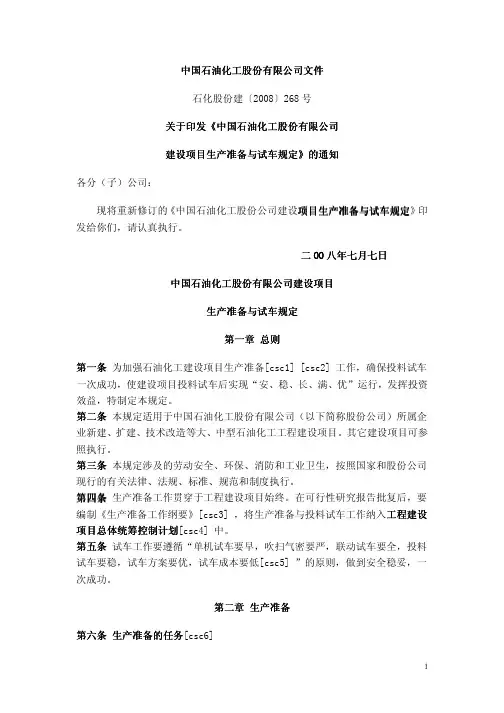

中国石油化工股份有限公司文件中国石油化工股份有限公司文件 石化股份建〔2008〕268号关于印发关于印发《《中国石油化工股份有限公司中国石油化工股份有限公司 建设项目生产准备与试车规定建设项目生产准备与试车规定》》的通知的通知 各分(子)公司:现将重新修订的《中国石油化工股份公司建设项目生产准备与试车规定项目生产准备与试车规定项目生产准备与试车规定》印发给你们,请认真执行。

二OO 八年七月七日八年七月七日中国石油化工股份有限公司建设项目中国石油化工股份有限公司建设项目 生产准备与试车规定生产准备与试车规定 第一章第一章 总则总则 第一条第一条 为加强石油化工建设项目生产准备[csc1] [csc2] 工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条第二条 本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条第三条 本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条第四条 生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》[csc3] ,将生产准备与投料试车工作纳入工程建设工程建设项目总体统筹控制计划项目总体统筹控制计划[csc4] 中。

第五条第五条 试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低[csc5] ”的原则,做到安全稳妥,一次成功。

第二章第二章 生产准备生产准备 第六条第六条 生产准备的任务生产准备的任务[csc6](一)组织准备组织准备;;(二)人员准备人员准备;;(三)技术准备技术准备;;(四)物资准备物资准备;;(五)资金准备资金准备;;(六)营销准备营销准备;;(七)外部条件准备外部条件准备。

生产准备的工作内容

生产准备的工作内容

生产准备工作内容第一部分生产准备工作的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第二部分组织准备一、根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

二、组建生产准备机构,按照精简、统一、效能的原则,逐步完善机构(生产技术部、调度指挥、各个车间、工段负责人、班长、主操、副操、巡检工),负责生产准备工作。

三、根据设计要求和工程建设进展情况,组建保运人员(可以从2个方面组建:1、组建公司的机、电、仪保运人员;2、组建化建公司的人员参与保运)以适应生产管理的实际需要。

第三部分人员准备一、根据批准的定员指标编制人员进厂总计划和年度计划,适时配备人员。

二、人员配备应注意年龄结构、文化层次、技术等级的构成,在相同或类似岗位工作过的人员应达到装置人员总数的三分之一。

新员工应从老企业成建制调剂和大中专毕业生中招聘,经过培训、考试和体检后,择优录用。

生产管理、技术人员及主要的操作、分析、维修人员,应在投料试车一至两年以前进厂。

其他人员在投料试车半年至一年以前进厂。

三、制定好全员培训计划,认真抓好培训工作,使各级管理人员、技术人员、工人经过严格培训和考核,达到任职上岗条件。

1、各级管理人员的培训,应重点进行本专业及相关知识教育,提高管理水平,适应试车指挥与生产管理的需要。

2、技术人员、班组长和主要操作人员等骨干的培训,应着重组织好专业知识学习、同类装置实习、计算机仿真及劳动安全、环保、消防和工业卫生知识的培训,通过单机试车和联动试车,提高业务素质和技术水平,使之在投料试车中发挥技术和生产骨干作用。

3、新工人经入厂三级安全教育后,一般分如下五个阶段进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。

通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。

【生产管理】生产准备工作大纲(DOCX 28页)

【生产管理】生产准备工作大纲(DOCX 28页)

生产准备工作大纲(DOCX 28页)部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,勿作商业用途目录1 概述 32 编制依据 33 生产准备工作目标和统筹网络计划 34 生产准备工作的任务 55 工作职责86 生产准备实施117 附录271概述鹤岗市华鹤煤化项目,是中海化学公司进入煤化工领域的第一个煤化工项目,该项目是黑龙江省、鹤岗市重点建设项目,项目总投资36.4亿元,其中“3052”化肥项目投资31.6亿元,煤矿投资4.8亿元。

主要由空分装置、气化装置、合成氨装置、尿素装置、锅炉热电站装置、水处理装置等主要生产装置组成。

主要产品及能力为30万吨合成氨年和52万吨尿素/年。

“3052”化肥项目计划于2014年底建成投产。

目前,项目已进入详细工程设计、施工阶段。

根据公司的安排,2011年8月开始启动生产准备工作,直至2014年8月工厂投料试车成功。

生产准备工作是项目建设的重要组成部分,它贯穿于项目建设的全过程,是保证投料试车和装置性能考核顺利实施的基础。

公司对生产准备工作重视程度、合理安排与项目建设、项目组的关系,最大限度的发挥生产准备人员的积极性等因素直接关系到项目建成后试车工作能否顺利进行、能否一次开车成功。

因此,做好生产准备工作对公司具有非常重要的意义。

2编制依据2.1 中国石油化工总公司编《中国石油化工总公司建设项目生产准备与试车规定》(中石化[1998]建字162号)2.2 原化工部部颁化工行业工程建设标准《化学工业大、中型装置生产准备工作规范》(HGJ232-92)2.3 中海化学编制的内部控制体系文件,2011年11月2.4 经中国海洋石油总公司批准的华鹤股份有限公司30.52项目《工程建设项目管理手册》2.5 中国天辰工程有限公司、中国五环工程有限公司为本项目提供的初步设计、详细设计、基础设计文件2.6 各工艺包厂商提供的工艺包文件3生产准备工作目标和统筹网络计划3.1 生产装置开车、投运时间计划(1)公用工程设施和辅助工程设施(2)主要生产装置3.2 生产准备工作总目标按照《鹤岗市华鹤煤化3052项目总体进度计划(第二版)》,生产准备工作总目标是各项生产准备工作能满足合成氨装置、尿素装置2014年8月投产,2014年8月30日生产出大颗粒尿素最终产品的目标。

中石化建设项目管理生产准备与试车规定

中石化建设项目管理生产准备与试车规定

中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设工程生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设工程生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设工程生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设工程生产准备工作,确保投料试车一次成功,使建设工程投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设工程。

其它建设工程可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设工程始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设工程的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设工程在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《生产准备工作纲要》编制提纲
生产准备工作是石油化工建设项目总体统筹控制计划的内容之一,需要有专门机构和人员抓早抓好,使生产准备与工程建设同步进行。

《生产准备工作纲要》应在总体设计(或初步设计)批复后半年内完成,并上报股份公司工程部备案。

具体编制提纲如下:
一、组织准备
生产准备的组织机构设置应始终贯彻股份公司关于改革工厂设计模式的精神,按照现代管理体制的要求,设置试车和生产经营管理机构。

二、人员准备
(一)根据审批的定员,编制劳动力配备总计划和年度计划。

1.人员类别、来源、素质要求。

2.各级管理人员、技术人员、技能操作人员调配到岗时间。

(二)人员培训。

1.人员培训的组织与管理。

2.人员培训方法与步骤:一般按基础知识学习、专业知识学习、对口装置(厂)和出国实习、参加单机试车和联动试车、现场练兵、计算机仿真培训等阶段进行。

3.培训单位的选择及时间安排。

4.各级管理人员、专业技术人员、技能操作人员的培训。

5.各培训阶段及各类人员培训的考试、考核。

6.编制人员培训总网络计划及阶段计划。

三、技术准备
(一)技术资料、图纸、操作手册的翻译编印。

(二)编制各种技术规程、岗位操作法。

(三)编制各类综合性技术资料。

(四)编制企业管理的各项规章制度。

(五)编制大机组试车和系统干燥、置换及三剂装填等方案,并配合施工单位作好系统吹扫、气密及化学清洗方案。

(六)编制储运、公用工程、自备发电机组、热电站、锅炉、消防等试车方案。

(七)编制总体试车、装置联动试车、投料试车、生产考核方案。

(八)计算机仿真培训技术准备。

(九)国内外技术资料编制(翻译)出版计划。

(十)各种试车方案的编制计划。

(十一)技术准备总体网络计划。

四、物资准备
(一)主要原料、燃料及试车物料。

(二)辅助材料、三剂、化学药品。

(三)润滑油(脂)。

(四)备品配件国内外订货计划,进口备品配件测绘、试制安排。

(五)引进装置三剂,化学药品,标准样气,润滑油(脂)
国内配套情况。

(六)生产专用工具、工器具、管道、管件、阀门等。

(七)安全卫生、消防、气防、救护器材、劳动保护等。

(八)运输车辆、铁路、码头。

(九)生产记录、办公及生活用品。

(十)通讯器材,包装材料。

(十一)其它物资。

五、资金准备
(一)编制年度生产准备资金计划,列入工程建设项目计划之中。

(二)编制大机组试车、联动试车等阶段的费用计划,投料试车阶段的费用计划,投料试车当年成本控制计划。

(三)编制各阶段的流动资金计划。

六、营销准备
(一)调查企业产品在市场上的需求使用情况,收集市场信息,研究销售策略。

(二)营销体制及责任制。

(三)召开用户座谈会,宣传介绍企业产品质量、性能、使用方法。

(四)落实产品流向,公路、铁路、水路运输方式。

(五)编印产品说明书,介绍产品质量、性能。

(六)组织企业产品商标设计,进行商标注册。

七、外部条件准备
(一)落实外部供给的电力、水源、蒸汽等动力的联网及
供给时间。

(二)厂外道路、雨排水、工业污水等工程的接通。

(三)外部电信与内部电信联网开通时间。

(四)铁路、码头、中转站、物料互供管廊等工程衔接。

(五)劳动安全、消防、工业卫生、环境保护、锅炉、压力容器、吊车、电梯等申报、审批、取证。

(六)落实依托社会的机电仪维护力量及公共服务设施。

八、生产准备统筹网络计划
将生产准备七项内容及大机组试车、系统吹扫、气密、干燥、置换、三剂装填、联动试车、“倒开车”、投料试车等方面,按年、季、月绘制出主要控制点,并纳入石油化工建设项目总体统筹控制计划之中。
