螺杆桩施工技术交底

按成桩总数的10%抽样检验,且每检验批不少于5根
测量
2
桩体垂直度
1%
经纬仪或吊线测钻杆倾斜度
3
桩体有效直径
不小于设计值
开挖50-100cm深后,钢尺丈量
4
桩顶高程
±50mm
仪器测量
交底接受人
交底人
审核人
注:监理抽查。
(3)测量放线,定出控制轴线、打桩场地边线并标识。
(4)组织技术人员熟悉图纸,理解设计意图,掌握其的工作流程和工作要点。
二、施工工艺流程及施工方法
螺杆桩施工工艺流程如下所示:
螺杆桩施工工艺框图
交底接受人
交底人
审核人
注:监理抽查。
中铁十七局集团张呼铁路ZHZQ-2标
技术交底书
工 程 项 目
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里 程
DK27+000~DK71+080
交底日期
交底地点
(1)场地清理、桩机就位。施工场地清理整平,测量布置桩点。按照测量放线的位置将桩机就位,调平并稳固,确保成孔垂直度(误差小于10mm)。施工时根据桩间距和周围建筑物的情况,按流水法分区考虑。对于较密集的满堂布桩可采取成排推进,并从中间向四周进行;若一侧靠近既有建筑物,宜从毗邻建筑物的一侧由近及远进行。同时根据桩的规格,宜先长后短进行施工。当桩距小于1.2m且地下有深厚淤泥层及松散砂层时,因采取跳跃式施工,或采用控制凝固时间间隔施工,以防桩孔间窜浆。
中铁十七局集团张呼铁路ZHZQ-2标
技术交底书
工 程 项 目
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里 程
DK27+000~DK71+080
交底日期
2014-5-22
交底地点
项目部会议室
一、施工准备
(1)核查地质资料,结合设计参数,选择合适的施工机械和施工方法。
(2)平整场地,清除障碍物,标记处理场地范围内地下构造物及管线。
检验方法:检查产品质量证明文件。在水泥库抽样检验水泥强度、安定性、凝结时间,在料场抽样检验粗细骨料含泥量、筛分试验颗粒级配。
交底接受人
交底人
审核人
注:监理抽查。
中铁十七局集团张呼铁路ZHZQ-2标
技术交底书
工 程 项 目
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里;080
(2)钻孔至设计深度。下钻过程中桩机自控系统严格控制钻杆下降速度和旋转速度,使二者匹配,要求钻杆旋转两周以上,下降一个螺距,钻至螺杆桩直线段设计深度,在土体中形成圆柱状段,此后钻杆旋转一周,下降一个螺距,钻至螺杆桩螺纹段设计深度,在土体中形成螺纹桩段。
(3)泵送混合料。钻头钻至设计标高后,桩机反向旋转提升钻杆,提升过程中自控系统严格控制钻杆提升速度和旋转速度,保持同步和匹配。与此同时将制备好的混合料采用泵送方式迅速填满由钻杆旋转提升所产生的螺纹状空间,提到螺纹部分的顶段设计深度时,螺杆钻杆直接提升产生柱状空间,并同时向钻杆内继续泵压灌注混合料。对于螺杆桩复合地基,根据承载力的情况可采用泵压混合料或者水泥砂浆。
技术交底书
工 程 项 目
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里 程
DK27+000~DK71+080
交底日期
交底地点
四、质量控制及检验
1.质量控制
(1)螺杆桩施工时,钻机就位后,应用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位置,使钻杆垂直对准桩位中心,确保螺杆桩垂直度允许偏差不大于1%,桩位允许偏差不大于10cm。
(2)保护土层清除后,应截桩头、设桩帽;采用人工截去设计高程以下0.5m以上桩长,截桩头完成后,质量检测合格后,凿毛桩顶,在桩顶设置高0.4m,直径1m的现浇C25混凝土桩帽(桩顶嵌入桩帽0.1m),在同一分区内相邻桩顶高程相差不大于5cm。
(3)桩长、桩顶标高及直径应符合设计要求。
(4)如果泵送过程被中断,应将泵送中断时的深度记录,发生泵送中断的桩应采用低应变法检测其桩身质量。
(4)停泵。提钻时钻头达到桩顶设计标高时停止泵压混合料,但应考虑灌注余量。
(5)提出钻头。待钻孔中心泵压混凝土形成桩体后,缓慢的提出钻头,钻杆拔出孔口前必须先将孔口浮土清理干净。
(6)成桩,准备下一循环作业。
交底接受人
交底人
审核人
注:监理抽查。
中铁十七局集团张呼铁路ZHZQ-2标
技术交底书
工 程 项 目
(5)冬季施工时注意混合料及施工设备、桩顶的保温防冻。
2.质量检验
(1)所用的水泥和粗细骨料品种、规格及质量应符合设计要求;
检验数量:同一产地、品种、规格、批号的水泥,袋装每200t为一批,不足200t时也按一批计,三装每500t为一批,不足500t时也按一批计。同一产地、品种、规格且连续进场的粗、细骨料,分别每400m3为一批,当不足400m3时也按一批计。各种原材料每批抽样检验1组。
交底日期
交底地点
(2)螺杆桩混合料坍落度应按工艺性试验确定并经监理工程师批准的参数进行控制;
检验数量:每台班抽样检验3次。
检验方法:现场坍落度试验。
(3)螺杆桩混合料强度应符合设计要求;
检验数量:每台班做一组(3块)试块。
检验方法:制作混合料试块,进行28天标准养护试件抗压强度检验。
(4)螺杆桩的数量、布桩形式应符合设计;
(4)混合料泵应根据桩径选择,安放位置应与钻机的施工顺序相配合,泵管布置应尽量减少弯道,泵与钻机的距离不宜超过60m。首盘混合料灌注前,应先用清水清洗管道,再泵送一定量的水泥砂浆润滑管道。混合料的泵送应连续进行,当钻机移位时,混合料泵料斗内的混合料应连续进行搅拌,泵送混合料时,料斗内混合料的高度不得低于400mm,以防吸进空气造成堵管。混合料输送管尽可能保持水平,长距离泵送时,泵管下面应垫实。
(2)螺杆桩机施工前必须进行试钻,就位后,应进行预检,钻头与桩位偏差不得大于20mm,刚接触地面时,下钻速度应缓慢。钻进过程中,如遇到卡钻、钻机摇晃、偏斜或者发出异常声响时,应立即停钻,查明原因,采取相应措施后方可继续作业。
(3)当气温高于30度时,宜在输送泵管上覆盖隔热材料每隔一段时间洒水湿润,以防管内混合料失水离析,造成泵管堵塞。达到设计标高后,灌注首次混凝土时,应停顿10-20s加压,再缓慢提升钻杆。通过自控系统,匀速控制提钻速度,桩径为400mm的桩钻杆提升速度为2.6m/min。钻进地下水以下的砂土层时,应采取防止钻杆内进水的措施,压灌混合料应连续进行。
交底日期
交底地点
(8)螺杆桩处理后的复合地基承载力应满足设计要求;
检验数量:总桩数的2‰,且每工点不少于3根。
检验方法:平板荷载试验。
(9)螺杆桩的桩位、垂直度、有效直径的允许偏差应符合下表的规定。
螺杆桩施工的允许偏差、检验数量及检验方法
序号
检验项目
允许偏差
施工单位检验数量
检验方法
1
桩位(纵横向)
50mm
(5)随时检查管道密封情况,以防漏水造成局部坍落度损失。螺杆桩的充盈系数为1.02-1.20。桩顶混合料超灌高度不宜小于300-500mm。成桩后,应及时消除钻杆及软管内残留的混合料,长时间停置时,应用清水将钻杆、泵管、混合料泵等清洗干净。
交底接受人
交底人
审核人
注:监理抽查。
中铁十七局集团张呼铁路ZHZQ-2标
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里 程
DK27+000~DK71+080
交底日期
交底地点
三、施工技术要求
(1)螺杆桩是一种“上部为圆柱型,下部为螺丝型”的组合式地基加固桩,采用钻机钻具旋转挤压土体成孔,管内泵压混凝土成桩。螺杆桩经0.4m,一般呈正三角形或正方形布置;间距由稳定、沉降计算确定,一般桩间距1.5-2m。
检验数量:全部检查。
检验方法:观察、现场清点。
(5)每根桩的投料量不得少于设计灌注量;
检验数量:全部检测。
检验方法:料斗现场计量或混合料泵自动记录。
(6)螺杆桩的有效长度应满足设计要求;
检验数量:全部检查。
检验方法:测量钻杆长度,并在施工中检查是否达到设计深度标志,施工后检查浮浆厚度,计算出桩的有效长度。
(7)螺杆桩的桩身质量、完整性应满足设计要求;
检验数量:按总桩数的10%抽样检验,且不少于3根。
检验方法:低应变检测。
交底接受人
交底人
审核人
注:监理抽查。
中铁十七局集团张呼铁路ZHZQ-2标
技术交底书
工 程 项 目
路基工程
合 同 号
ZHZQ-2标
分项工程名称
螺杆桩
施工单位
中铁十七局集团
里 程
DK27+000~DK71+080
合集下载

螺杆桩安全技术交底范文模板

螺杆桩安全技术交底范文模板

一、交底目的为确保螺杆桩施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。

二、交底内容1. 施工人员安全教育(1)所有参与螺杆桩施工的员工必须经过安全教育培训,掌握螺杆桩施工的安全操作规程。

(2)新入职的施工人员必须通过公司统一的安全培训,取得相关证书后方可上岗。

(3)定期对施工人员进行安全知识、操作技能的培训,提高施工人员的安全意识和自我保护能力。

2. 施工前的准备工作(1)施工前,应认真审查施工图纸,熟悉施工工艺,确保施工方案合理、安全。

(2)施工前,应做好施工区域的清理工作,确保施工场地整洁、畅通。

(3)施工前,应检查施工设备、工具是否完好,确保其安全可靠。

3. 施工过程中的安全措施(1)施工过程中,应严格按照施工方案进行操作,不得擅自更改施工工艺。

(2)施工人员应佩戴安全帽、安全带等个人防护用品,确保人身安全。

(3)施工过程中,应定期检查桩位偏差、垂直度等参数,确保施工质量。

(4)施工过程中,应加强施工现场的通风、防尘、防暑降温等措施。

4. 紧急事故处理(1)如发生安全事故,应立即停止施工,及时上报事故情况。

(2)根据事故原因,采取相应的应急措施,最大限度地减少事故损失。

(3)事故发生后,应做好事故调查、原因分析及责任追究工作。

三、注意事项1. 施工过程中,严禁酒后作业、疲劳作业。

2. 严禁施工人员违章操作、擅自改变施工工艺。

3. 施工现场严禁吸烟、动火。

4. 施工过程中,应加强现场管理,确保施工安全。

四、交底时间(此处填写具体日期)五、交底人(此处填写交底人姓名及职务)六、接受交底人(此处填写接受交底人员姓名及职务)七、备注1. 本安全技术交底书为范本,具体施工过程中应根据实际情况进行调整。

2. 施工过程中,如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。

3. 本安全技术交底书自发布之日起实施,如遇修订,则以最新版本为准。

螺旋管桩打桩的安全技术交底模板

螺旋管桩打桩的安全技术交底模板

一、交底目的为确保螺旋管桩打桩施工过程中的安全,预防事故发生,特进行安全技术交底,要求全体施工人员严格遵守。

二、交底内容1. 施工人员培训(1)施工人员必须经过专业培训,掌握螺旋管桩打桩施工技术及安全操作规程。

(2)施工人员应熟悉施工图纸、施工方案和施工规范,了解工程特点及施工要求。

2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如安全通道、警示线、警示牌等。

(2)施工现场应设置足够的照明设施,确保夜间施工安全。

(3)施工现场应配备消防器材,并定期检查、维护。

3. 螺旋管桩打桩设备安全操作(1)打桩机操作人员必须持证上岗,严格遵守操作规程。

(2)打桩机启动前,应检查设备各部件是否完好,液压系统、电气系统是否正常。

(3)打桩机作业时,操作人员应密切关注设备运行情况,发现异常立即停车检查。

(4)打桩机作业范围内严禁站人,非操作人员不得进入。

4. 螺旋管桩施工安全措施(1)桩位放样应准确,桩位偏差应符合设计要求。

(2)桩基施工前,应对地质情况进行勘察,了解土层分布、地下管线等。

(3)桩基施工过程中,应密切关注桩基垂直度、桩顶标高、桩长等指标。

(4)桩基施工完成后,应及时进行质量检查,确保桩基质量符合设计要求。

5. 施工人员个人防护(1)施工人员应佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)施工人员应穿着合适的劳保服装,避免裸露皮肤接触有害物质。

(3)施工人员应定期进行健康检查,确保身体健康。

6. 应急措施(1)发生事故时,立即停止施工,启动应急预案。

(2)组织救援,确保伤员得到及时救治。

(3)对事故原因进行调查,采取有效措施防止类似事故再次发生。

三、交底要求1. 施工人员必须认真学习本交底内容,熟悉施工安全操作规程。

2. 施工过程中,严格执行各项安全措施,确保施工安全。

3. 施工人员应相互监督,发现问题及时报告,共同维护施工安全。

4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

螺杆施工安全技术交底模板

螺杆施工安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 施工单位:________________________4. 施工负责人:______________________5. 施工时间:________________________二、施工安全注意事项1. 人员配备与培训- 所有参与螺杆施工的人员必须经过专业培训,熟悉螺杆施工的相关安全知识和操作规程。

- 严格执行持证上岗制度,确保施工人员具备相应的操作技能和安全意识。

2. 施工前准备- 施工前,对施工现场进行彻底的检查,清除障碍物,确保施工区域安全无隐患。

- 对施工设备进行检查和维护,确保其处于良好的工作状态。

3. 材料与工具- 所有材料必须符合国家标准,不得使用过期或损坏的工具和设备。

- 施工工具应定期检查和维护,确保其安全可靠。

4. 施工操作- 施工过程中,操作人员必须严格遵守操作规程,不得擅自更改施工方法。

- 操作人员应穿戴好个人防护用品,如安全帽、防护眼镜、手套、防尘口罩等。

5. 现场管理- 施工现场应设置明显的安全警示标志,并保持通道畅通。

- 定期进行安全巡查,及时发现并处理安全隐患。

三、具体施工步骤安全要求1. 螺杆安装- 在安装螺杆前,应对安装位置进行精确测量,确保螺杆位置准确。

- 安装过程中,应使用适当的工具,避免用力过猛造成设备损坏或人员伤害。

- 安装完毕后,应检查螺杆的紧固程度,确保其牢固可靠。

2. 钻孔作业- 钻孔作业前,应对钻机进行检查,确保其稳定性和安全性。

- 钻孔过程中,操作人员应密切观察钻机运行情况,发现异常应立即停止作业。

- 钻孔过程中,应保持足够的通风,防止有害气体积聚。

3. 混凝土浇筑- 浇筑混凝土前,应对模板进行检查,确保其牢固可靠。

- 浇筑过程中,操作人员应避免直接接触高温混凝土,防止烫伤。

- 浇筑完毕后,应及时进行养护,确保混凝土强度。

螺杆桩技术交底

螺杆桩技术交底

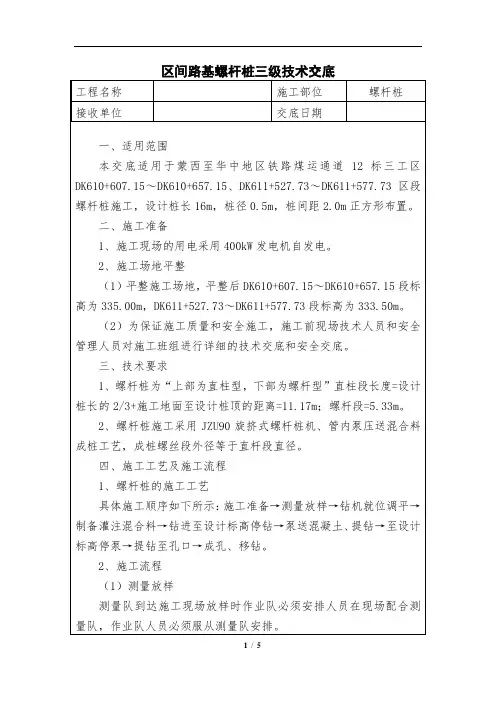

区间路基螺杆桩三级技术交底
工程名称
施工部位
螺杆桩
接收单位
交底日期
一、适用范围
本交底适用于蒙西至华中地区铁路煤运通道12标三工区DK610+607.15~DK610+657.15、DK611+527.73~DK611+577.73区段螺杆桩施工,设计桩长16m,桩径0.5m,桩间距2.0m正方形布置。
3、认真填写施工原始记录,记录内容包括:施工桩号、施工日期、天气情况;钻孔深度;钻机转速;钻进速度、提升速度;每米泵送混合料方量。
4、螺杆桩的桩距、桩长、桩径、垂直度的允许偏差应符合下表的规定。
螺杆桩施工允许偏差
序号
项目
允许偏差
检验频率
1
桩距
±50mm
全部检查
2
桩长
不小பைடு நூலகம்设计值
全部检查
3
桩径
不小于设计值
(3)钻孔施工
确认桩位无误后,启动桩机,下钻过程中保持均匀的下钻速度,每分钟2~3m,螺杆桩机自控系统严格控制钻杆下降速度和旋转速度,使二者匹配,直线段施工时要求钻杆旋转二圈,螺杆桩下降一个螺距,形成螺杆桩的上段直线段,直线段长度为设计桩长的2/3加施工地面至设计桩顶的距离。钻杆旋转一圈,螺杆桩下降一个螺距,在土体中形成螺纹段,当钻至预定的设计深度后停钻,在钻进过程中记录好钻进速度、钻进时间、钻孔深度、钻孔电流等数据。
4、现场所有电动机械设备使用前按规定进行检查、试运转,作业完拉闸断电锁好电闸箱,防止发生意外事故。
5、禁止非专业人员作业,作业前进行相关安全培训及技术交底,使作业工人了解安全知识。
6、严格执行安全用电制度,所有线路规范架设,做到一机一闸,按要求安装漏电保护装置。

螺旋桩安全技术交底模板

螺旋桩安全技术交底模板

一、交底目的为确保螺旋桩施工过程中的安全,提高施工人员的安全意识,降低安全事故发生的风险,特进行本次安全技术交底。

二、交底内容1. 施工人员要求(1)施工人员必须经过专业培训,熟悉螺旋桩施工工艺及安全技术操作规程。

(2)施工人员必须遵守施工现场的各项规章制度,服从现场管理。

(3)施工人员应穿戴好个人防护用品,如安全帽、工作服、防护手套、防护鞋等。

2. 施工现场布置(1)施工现场应设置明显的警示标志,如“施工重地”、“禁止通行”等。

(2)施工现场应保持整洁,不得堆放杂物,确保施工通道畅通。

(3)施工现场应配备必要的安全防护设施,如安全网、防护栏、警示灯等。

3. 施工设备安全操作(1)操作人员必须熟悉螺旋桩钻机的构造、性能和操作方法。

(2)操作前,应检查钻机各部件是否完好,油液是否充足。

(3)操作过程中,应严格遵守操作规程,不得超负荷、超速度作业。

(4)施工设备应定期进行保养和维护,确保设备处于良好状态。

4. 施工过程中注意事项(1)钻孔过程中,应密切关注钻头状态,发现异常情况立即停机检查。

(2)施工过程中,应密切关注桩孔内水位变化,防止泥浆外溢。

(3)在桩孔施工过程中,应确保钻杆垂直,防止偏斜。

(4)施工过程中,应防止碰撞、挤压等事故发生。

5. 施工结束后的安全防护(1)施工结束后,应及时清理施工现场,确保施工通道畅通。

(2)对已完成的桩孔进行验收,确保桩孔质量符合设计要求。

(3)对施工现场进行安全检查,确保无安全隐患。

三、应急处理1. 如发生机械故障,应立即停机,切断电源,通知维修人员进行处理。

2. 如发生人员伤害事故,应立即采取紧急措施,如拨打急救电话、进行现场急救等。

3. 如发生环境污染事故,应立即采取应急措施,如设置隔离带、清理污染物等。

四、总结通过本次安全技术交底,希望施工人员能够充分认识到螺旋桩施工过程中的安全重要性,严格遵守各项安全操作规程,确保施工过程安全、顺利进行。

同时,现场管理人员应加强监督检查,及时发现并消除安全隐患,确保施工安全。

螺杆桩桩帽技术交底书

螺杆桩桩帽技术交底书
表3-1桩帽的允许偏差、检验数量及检验方法
序号
项目
允许偏差
施工单位检验数量
检验方法
1
桩帽平面尺寸
+50
-20
mm
按桩帽数量的5%抽样检验
尺量直径2处
2
桩帽厚度
+30
-20
mm
尺量2处
3
中心位置
15mm
测量纵横各2点
(2)桩帽基坑底应平整, 无积水、杂物等。桩顶嵌入桩帽的长度应符合设计要求。
(1)严格控制桩帽孔开挖深度Leabharlann 桩帽孔开挖尺寸, 以防造成混凝土超方。
(4)桩头成型后打磨桩头进行桩基检测, 桩基检测合格后采用桩帽成型设备在原地表开挖桩帽孔, 无须支护模板, 桩帽混凝土浇筑完成后无须回填桩间土。
(5)此工艺能缩短开挖时间, 提高施工效率, 有效加快施工进度, 同时能保证工程质量。
(6)桩帽为上端直径140cm, 高25cm圆柱, 下端为上口直径140cm, 下口直径80cm, 高30cm的圆台。
编制
复核
审核
(2)桩帽混凝土标号不得小于C30, 桩顶嵌入桩帽10-15cm。
(3)同一桩帽混凝土浇筑必须连续进行。如因故停歇, 必须清除掉桩帽孔内混凝土重新浇筑震捣。
(4)桩帽必须采用挖土模施工, 桩帽土模开挖确保不破坏桩头。
(5)桩帽土模开挖完成后及时浇筑混凝土, 避免土模受水泡后土体强度降低。
(6)施工过程中按要求制作混凝土试块。试块标准养护28天立方体抗压强度不小于设计值。
(7)桩帽施工工艺流程图如下图2.1.
图2.1桩帽施工工艺流程图
(1)场地平整。桩帽开挖之前, 需要对现场进行平整, 先用挖掘机对现场进行找平, 然后用压路机进行碾压, 保证场地平整无凹凸。

螺杆桩技术安全交底记录模板

一、交底日期:____年____月____日二、交底地点:____项目名称施工地点三、交底对象:____施工班组全体人员四、交底内容:1. 施工前准备- 施工班组应提前熟悉施工图纸和施工方案,明确螺杆桩施工的技术要求和施工流程。

- 确保所有施工人员具备相应的专业技能和操作知识,并经过安全教育和技能培训。

- 准备好施工所需的材料、设备、工具等,并检查其完好性和适用性。

2. 施工区域安全- 施工现场应设置明显的安全警示标志,明确施工区域、危险区域和疏散通道。

- 施工区域应保持整洁,及时清理施工垃圾和杂物,防止滑倒和绊倒事故。

- 针对施工中的高空作业,必须设置安全防护措施,如安全网、防护栏杆等。

3. 机械操作安全- 操作螺杆钻机、挖掘机、装载机等大型机械时,必须严格遵守操作规程,确保机械运行稳定。

- 定期检查机械设备的维护保养情况,发现问题及时处理。

- 严禁酒后操作机械,确保操作人员精神状态良好。

4. 个人防护- 施工人员必须佩戴安全帽、安全带等个人防护用品,防止高处坠落和物体打击。

- 根据施工环境,佩戴防尘口罩、防噪音耳塞等防护用品。

- 遇到恶劣天气或特殊情况,应暂停施工,确保人员安全。

5. 施工工艺安全- 钻孔过程中,注意观察钻杆的入土深度和钻进速度,防止钻杆偏斜和卡钻。

- 钻孔过程中,发现异常情况,立即停止钻进,查找原因并采取措施。

- 混凝土浇筑过程中,注意观察浇筑速度和混凝土流动性,防止发生溢浆和堵塞。

6. 应急救援- 制定应急救援预案,明确事故报告、救援程序和应急措施。

- 定期组织应急演练,提高施工人员的应急处置能力。

- 配备必要的应急救援器材,确保事故发生时能够及时进行救援。

五、交底要求- 施工班组应认真听取交底内容,确保每位施工人员都清楚了解安全要求。

- 施工过程中,严格遵守安全规程,发现安全隐患及时报告并采取措施。

- 定期对施工人员进行安全教育和培训,提高安全意识和操作技能。

六、交底人签字:______七、施工班组负责人签字:______八、备注:(此处可填写其他需要说明的事项)---本模板仅供参考,具体交底内容应根据实际施工情况和项目要求进行调整。

螺杆桩技术安全交底记录模板

一、交底日期:____年__月__日二、交底地点:____施工场地三、交底人:____(项目经理或技术负责人)四、参加交底人员:____(施工班组全体成员)五、交底内容:1. 螺杆桩技术概述(1)螺杆桩技术是一种新型桩基础施工技术,具有施工噪音低、无振动、对已施工的桩无影响、无泥浆污染和弃土问题等优点。

(2)螺杆桩技术采用高强度钢纤维混凝土预制螺纹桩,施工过程中采用桩机钻具旋转挤压土体,泵压混凝土成桩。

2. 安全注意事项(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。

(3)施工前应进行安全检查,确保施工设备、工具、材料等符合安全要求。

(4)施工过程中,操作人员应严格按照操作规程进行操作,严禁违规操作。

(5)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、摔伤等事故发生。

3. 作业人员安全培训(1)施工人员应参加螺杆桩技术安全培训,了解螺杆桩施工过程中的安全风险和防范措施。

(2)培训内容包括:施工安全操作规程、个人防护用品使用、事故应急预案等。

4. 施工现场安全管理(1)施工现场应设置安全员,负责监督施工现场的安全管理工作。

(2)施工过程中,安全员应定期巡查,发现安全隐患及时整改。

(3)施工人员应严格遵守施工现场的安全管理制度,发现安全隐患应立即报告。

六、交底要求1. 施工人员应认真学习本次安全交底内容,确保掌握螺杆桩技术施工过程中的安全风险和防范措施。

2. 施工人员应严格遵守安全操作规程,确保自身和他人的安全。

3. 施工现场应加强安全管理,确保施工顺利进行。

七、记录人:____(交底人)八、备注:1. 本记录作为螺杆桩技术安全交底的重要依据,施工过程中应严格执行。

2. 施工过程中如遇特殊情况,应立即报告并采取相应措施,确保施工安全。

3. 本记录一式两份,一份交施工班组,一份存档。

螺旋桩机施工安全技术交底模板

一、交底目的为确保螺旋桩机施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行安全技术交底。

二、交底内容1. 施工人员安全教育(1)所有施工人员必须参加安全技术交底,了解并掌握本工程的安全技术要求。

(2)施工人员必须遵守国家安全生产法律法规,严格执行安全技术操作规程。

2. 螺旋桩机操作规程(1)操作人员必须熟悉螺旋桩机的构造、性能和操作方法。

(2)操作前,应检查设备各部件是否完好,油液是否充足,制动器是否灵敏。

(3)操作过程中,严禁酒后、疲劳驾驶,确保操作安全。

(4)作业时,应保持桩机平稳,严禁在桩机倾斜或震动时进行操作。

3. 施工现场安全管理(1)施工现场应设置明显的警示标志,非操作人员不得进入施工区域。

(2)桩机作业区应无高压线路,如有,应采取防护措施。

(3)桩机作业区内应保持通风良好,防止有害气体积聚。

(4)施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。

4. 防护措施(1)桩机操作人员应佩戴安全帽,使用安全带。

(2)桩机作业区内,非操作人员不得随意穿行,确保操作安全。

(3)桩机吊装、运输过程中,应严格遵守吊装安全规程,确保吊装安全。

(4)桩机作业时,严禁在桩机下方站立或行走。

5. 应急处理(1)发现设备故障,应立即停止操作,切断电源,报告现场负责人。

(2)遇有紧急情况,应立即采取紧急措施,确保人员安全。

(3)发生事故时,应立即报告现场负责人,并按照应急预案进行处理。

三、交底要求1. 施工单位应将安全技术交底内容书面记录,并组织施工人员进行签字确认。

2. 施工人员应认真学习安全技术交底内容,确保掌握各项安全操作规程。

3. 施工现场负责人应加强对施工人员的安全管理,确保施工安全。

4. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。

四、注意事项1. 施工过程中,应密切关注桩机运行状态,发现异常情况,立即停机检查。

2. 严格遵守操作规程,不得擅自改变设备操作方式。

螺杆桩机安全技术交底模板

一、交底目的为确保螺杆桩机施工过程中的安全,防止事故发生,特制定本安全技术交底。

二、适用范围本交底适用于所有参与螺杆桩机施工的施工人员、管理人员及相关部门。

三、螺杆桩机操作人员要求1. 操作人员必须经过专业培训,取得相关操作证书,熟悉螺杆桩机的工作原理、操作规程及安全注意事项。

2. 操作人员应保持良好的身体状态,严禁酒后操作。

3. 操作人员应穿戴好个人防护用品,如安全帽、工作服、防护手套、防护眼镜等。

四、施工前的准备工作1. 检查螺杆桩机各部件是否完好,特别是液压系统、电气系统、传动系统等关键部件。

2. 检查施工场地是否平整,是否满足施工要求。

3. 检查施工设备、工具是否齐全,符合施工要求。

4. 检查施工材料是否合格,符合设计要求。

五、施工过程中的安全注意事项1. 操作前,必须检查桩位,确保桩位准确无误。

2. 操作过程中,严禁酒后、疲劳、带病作业。

3. 操作人员必须严格遵守操作规程,不得擅自更改。

4. 液压系统、电气系统等关键部件出现异常,应立即停止操作,报告上级。

5. 施工过程中,注意观察桩身垂直度,发现偏差应及时调整。

6. 桩身达到设计深度后,应进行桩身质量检测。

7. 施工过程中,注意周围环境,防止对周边设施造成损害。

六、施工后的注意事项1. 施工结束后,对施工现场进行清理,确保无安全隐患。

2. 对螺杆桩机进行保养,确保设备完好。

3. 对施工人员进行总结,分析施工过程中的问题,提出改进措施。

七、应急处理措施1. 发生机械故障,应立即切断电源,报告上级。

2. 发生火灾,应立即使用灭火器灭火,并报告消防部门。

3. 发生人员受伤,应立即进行现场急救,并报告医疗部门。

4. 发生触电事故,应立即切断电源,进行现场急救,并报告医疗部门。

八、培训与考核1. 对施工人员进行安全技术培训,确保其掌握安全操作技能。

2. 定期对施工人员进行安全考核,确保其安全意识。

本交底自发布之日起实施,如遇特殊情况,应及时修订。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
