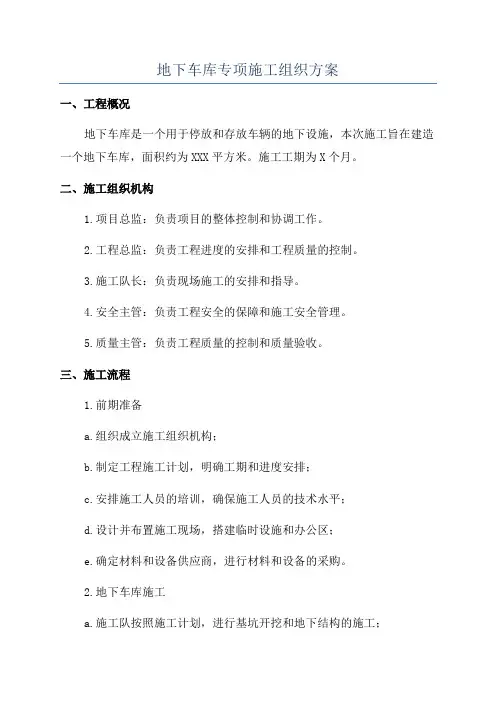

地下车库专项施工组织方案一、工程概况地下车库是一个用于停放和存放车辆的地下设施,本次施工旨在建造一个地下车库,面积约为XXX平方米。

施工工期为X个月。

二、施工组织机构1.项目总监:负责项目的整体控制和协调工作。

2.工程总监:负责工程进度的安排和工程质量的控制。

3.施工队长:负责现场施工的安排和指导。

4.安全主管:负责工程安全的保障和施工安全管理。

5.质量主管:负责工程质量的控制和质量验收。

三、施工流程1.前期准备a.组织成立施工组织机构;b.制定工程施工计划,明确工期和进度安排;c.安排施工人员的培训,确保施工人员的技术水平;d.设计并布置施工现场,搭建临时设施和办公区;e.确定材料和设备供应商,进行材料和设备的采购。

2.地下车库施工a.施工队按照施工计划,进行基坑开挖和地下结构的施工;b.进行地下防水、电气、通风等管线的敷设;c.进行地下车库楼层、支撑结构、通风系统等主体工程的施工;d.进行地下车库照明、消防、安全等设施的安装;e.进行地下车库楼面、墙面、地面的装饰和喷涂等施工工作;f.进行地下车库相关设备的调试和验收。

3.竣工验收a.施工总监组织对工程进行整体验收;b.安全主管组织对工程的安全性进行评估;c.质量主管组织质量验收,确保工程质量符合要求;d.编制竣工报告,正式交付使用。

四、施工安全管理1.制定详细的施工安全管理计划,包括安全目标、安全措施和安全责任;2.进行工地巡视,及时发现和解决存在的安全隐患;3.对施工人员进行安全培训,提高其安全意识和技能;4.严格执行安全操作规范,确保施工人员的安全;5.配备必要的安全设备,如安全帽、安全绳等。

五、质量控制措施1.制定施工质量管理计划,明确质量目标和要求;2.进行过程检查和验收,确保施工质量;3.使用符合标准的材料和设备,以提高施工质量;4.加强对施工人员的技术培训,提升施工技能;5.确保各项工艺流程的质量控制,如水电安装、墙体砌筑等;6.进行工程竣工验收,确保工程质量满足设计要求。

地下车库专项施工方案

地下车库专项施工方案

地下车库专项施工方案一、项目背景地下车库作为现代城市中解决停车难题的重要设施之一,其施工方案的制定和实施对于保证项目质量和工期具有重要意义。

本文档旨在介绍地下车库专项施工方案,确保施工过程中的安全和高效。

二、施工准备1.地质勘察:在施工前,应进行细致的地质勘察,了解地下的地质条件,包括土壤类型、地下水位、地下管线等情况,以便进行合理的设计和施工方案制定。

2.材料准备:根据设计要求,提前准备好所需的施工材料,包括混凝土、钢筋、防水材料等。

3.机械设备:准备必要的施工机械设备,如混凝土搅拌机、起重机、挖掘机等。

三、施工步骤1.地下车库的挖掘:根据设计图纸,将地下车库区域进行挖掘。

在挖掘过程中,应注意防止土方坡面坍塌和地下管线的损坏。

2.基础施工:挖掘完成后,进行地下车库的基础施工。

包括基础垫层的铺设、基础钢筋的安装和混凝土的浇筑。

3.结构施工:基础施工完成后,进行地下车库的结构施工。

包括地下车库墙体和楼板的施工。

在墙体和楼板的施工过程中,应注意施工的水平度和垂直度,确保施工质量。

4.防水处理:地下车库的防水处理是确保车库内部不受地下水渗漏的重要环节。

在墙体和楼板施工完成后,进行防水材料的涂刷或铺设,确保地下车库的防水效果。

5.通风和照明:地下车库施工完成后,按照设计要求进行通风和照明设施的安装。

确保车库内空气流通和光线充足。

6.消防设施安装:在地下车库中安装必要的消防设施,包括灭火器、消防栓等,以应对突发火灾情况。

四、安全措施1.安全防护:施工期间要加强安全防护,确保施工现场的安全。

包括设置警示标志、施工围栏、安全网等。

2.常规巡检:定期对施工现场进行巡检,发现安全隐患及时处理。

并对施工人员进行安全教育和培训。

3.紧急救援:建立健全的应急救援机制,准备好相应的紧急救援设备,并培训相关人员掌握应急处理的基本知识和技能。

五、施工质量控制1.质量检验:在施工过程中,定期进行质量检验,并记录检验结果。

对存在问题的地方及时进行整改。

地下车库专项安全施工方案

地下车库专项安全施工方案

地下车库专项安全施工方案地下车库作为停车场的一种形式,具有一定的安全隐患。

为了保证地下车库的安全使用,需要进行专项安全施工。

下面是一份地下车库专项安全施工方案,总字数超过3000字。

一、总则(一)本方案适用于地下车库的建设和改造工程,旨在规范施工过程中的安全管理,确保施工期间和工程竣工后的安全。

(二)施工方案编制人员应具备丰富的施工经验和安全管理能力,方案的编制要做到合理、可行、实用。

二、施工前的安全控制(一)施工前应对地下车库进行详细的勘察和调研,了解相关地下设施,包括地下管线、电缆等。

(二)根据勘察结果,制定详细的施工方案,包括划定施工范围、施工工序和施工时间等。

(三)施工前进行安全技术交底,明确施工人员的责任和安全操作规程。

(四)施工前组织安全会议,对整个施工过程进行安全研讨,防患于未然。

三、现场施工安全控制(一)施工现场应设立明确的施工标志和安全警示标志,指示施工人员注意安全。

(二)地下车库施工现场应设置足够的照明设备,确保施工人员的视野良好。

(三)施工现场应配备足够的安全设备,如安全帽、安全绳、警示装置等。

(四)施工现场应定期进行安全检查,发现安全隐患及时消除。

四、施工期间的特殊安全控制(一)开挖施工期间,应进行稳定性分析和土方工程安全控制,确保开挖工程的稳定和安全。

(二)地下车库的结构施工期间,应进行足够的支撑和加固,以确保施工人员和设备的安全。

(三)施工期间应妥善处理和保护地下管线和电缆,防止损坏和事故发生。

(四)施工期间应制定严格的施工工序和安全操作规程,确保施工人员按照规定操作,防止事故发生。

五、施工后的安全控制(一)地下车库竣工后应进行安全验收,确保施工质量符合要求。

(二)地下车库竣工后应设立明确的出入口和标识,指示使用人员的安全操作。

(三)地下车库竣工后应定期进行消防设备和安全设施的维护和检查,确保正常运行。

(四)地下车库竣工后应进行定期的安全培训,提升使用人员的安全意识和应急能力。

地下车库人防工程专项施工方案

地下车库人防工程专项施工方案

地下车库人防工程专项施工方案一、工程概况二、工程准备1.制定详细的工程施工方案,并按照国家相关标准进行设计和选择材料。

2.组织相关专业人员进行技术培训,确保施工人员具备相应的技术水平。

3.组织采购和配送工程所需材料和设备。

4.制定安全生产制度和施工组织纪律,确保施工过程中安全。

三、施工流程1.地下车库的施工前准备-清理车库内部物品,并做好防尘措施。

-确定施工现场,保证安全通道的畅通。

-安装施工现场的临时照明和通风设施。

2.地下车库的基础施工-根据设计要求,开挖基础,并做好土方支护。

-进行基础混凝土浇筑,保证基础的牢固和稳定。

3.地下车库的主体结构施工-根据设计要求,进行防护墙的施工。

采用高强度材料进行墙体的搭建,确保防护效果。

-安装防护门,采用耐冲击和炸药爆炸的防护门,确保车库内部的安全。

4.地下车库的防爆设备施工-安装防爆消防设备,包括自动喷水灭火系统、烟感探测器等。

-安装监控摄像头和报警系统,提高车库的安全性。

5.地下车库的细部装饰-进行地面的铺砖或涂料,保护地面,增加美观度。

-安装车辆防护设备,确保车辆停放时的安全。

四、施工要求1.施工人员必须遵守安全生产制度和纪律,佩戴相关安全防护用品。

2.施工现场必须保证畅通,设施完备,确保施工的顺利进行。

3.施工期间必须定期进行质量检查和安全检查,发现问题及时整改。

4.施工结束后,进行验收,确保人防工程质量和安全。

五、项目管理1.制定项目计划,确保工期内完成施工任务。

2.进行项目报告,及时向相关部门汇报工程进展。

3.相关人员必须定期开会,沟通协调,气氛和谐。

六、安全措施1.施工现场设置专门的警示标识和安全警示线,提醒施工人员和外来人员注意安全。

2.施工现场要设置临时警示灯,保证夜间施工的安全。

3.施工人员必须按照相关规定佩戴安全帽、防护鞋等个人防护装备,保证人身安全。

4.施工期间必须设置施工安全防护网,避免高空坠落事故。

5.施工现场必须配备消防器材和急救设备,及时应对紧急情况。

人防地下车库专项施工方案

人防地下车库专项施工方案

人防地下车库专项施工方案一、前言随着城市人口的增长和车辆数量的急剧增加,停车难题成为城市居民日常生活中的一大难题。

为有效缓解停车难问题,人防地下车库作为一种常见的停车设施受到越来越多城市的青睐。

本文将就人防地下车库的专项施工方案进行介绍,以期为相关工程实施提供有效指导。

二、工程准备在进行人防地下车库的施工前,需要进行充分的工程准备工作。

首先,要进行详细的勘察工作,包括地质勘察、水文勘察等,以确保施工过程中地质条件的了解。

同时,还需要根据规划要求进行人防地下车库设计,确定车库的规模、布置等。

三、施工方案1. 地下车库结构施工在进行地下车库结构施工时,首先要进行基坑的开挖工作。

开挖基坑时要注意与周围建筑的保持安全距离,避免对周边建筑结构造成影响。

然后进行基坑支护工程,以确保基坑的安全稳定。

接下来进行地下车库结构的混凝土浇筑,要确保混凝土的质量和强度满足相关标准要求。

2. 地下车库设施安装地下车库施工完成后,需要进行设施的安装工作。

包括通风系统、排水系统、照明系统等设施的安装。

通风系统要确保良好的通风效果,排水系统要保证排水顺畅,照明系统要保证车库内部的良好照明。

3. 车库装修工程最后进行车库的装修工程,包括地面铺装、标线绘制、标识设置等。

地面铺装要选择耐磨、防滑的材料,标线绘制要符合交通标准,标识设置要清晰醒目。

四、施工注意事项在进行人防地下车库的施工过程中,还需要注意以下事项:•施工过程中要严格遵守相关安全规定,确保施工人员和周边居民的安全;•施工过程中要及时清理施工现场,保持施工环境整洁;•施工过程中要加强与周边居民的沟通,减少施工对周边环境的影响。

五、总结人防地下车库作为解决城市停车难题的重要设施,在施工过程中需要充分考虑安全、质量等因素,确保施工顺利进行。

各个施工阶段的合理规划和有效实施,将为人防地下车库的建设提供有力保障,为城市交通发展贡献力量。

希望本文对人防地下车库专项施工方案的实施提供了一定的参考与帮助,推动相关工程的顺利进行。

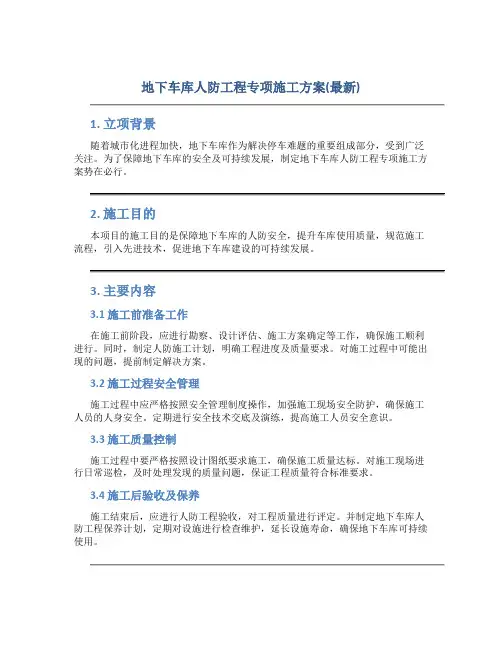

地下车库人防工程专项施工方案(最新)

地下车库人防工程专项施工方案(最新)

地下车库人防工程专项施工方案(最新)
1. 立项背景
随着城市化进程加快,地下车库作为解决停车难题的重要组成部分,受到广泛关注。

为了保障地下车库的安全及可持续发展,制定地下车库人防工程专项施工方案势在必行。

2. 施工目的
本项目的施工目的是保障地下车库的人防安全,提升车库使用质量,规范施工流程,引入先进技术,促进地下车库建设的可持续发展。

3. 主要内容
3.1 施工前准备工作
在施工前阶段,应进行勘察、设计评估、施工方案确定等工作,确保施工顺利进行。

同时,制定人防施工计划,明确工程进度及质量要求。

对施工过程中可能出现的问题,提前制定解决方案。

3.2 施工过程安全管理
施工过程中应严格按照安全管理制度操作,加强施工现场安全防护,确保施工人员的人身安全。

定期进行安全技术交底及演练,提高施工人员安全意识。

3.3 施工质量控制
施工过程中要严格按照设计图纸要求施工,确保施工质量达标。

对施工现场进行日常巡检,及时处理发现的质量问题,保证工程质量符合标准要求。

3.4 施工后验收及保养
施工结束后,应进行人防工程验收,对工程质量进行评定。

并制定地下车库人防工程保养计划,定期对设施进行检查维护,延长设施寿命,确保地下车库可持续使用。

4. 结论
地下车库人防工程是地下车库建设中的重要环节,其施工方案的制定对地下车库的安全与可持续发展至关重要。

通过本专项施工方案的执行,可以有效提升地下车库的人防安全水平,推动地下车库行业的健康发展。

以上是地下车库人防工程专项施工方案的内容,希望能对地下车库建设提供一些参考和帮助。

桩基施工安全专项施工方案地下车库

桩基施工安全专项施工方案地下车库

桩基施工安全专项施工方案地下车库地下车库的桩基施工安全专项施工方案一、项目概况地下车库是建筑物的重要组成部分,为了确保施工过程的安全,制定地下车库的桩基施工安全专项施工方案是必不可少的。

该方案旨在保障施工人员的安全,防止事故的发生,并保证施工质量。

二、施工环境1.地下车库施工环境复杂,通风条件较差,需要进行适当的通风措施。

2.地下车库施工过程中存在诸多危险因素,例如塌方、坍塌、地质灾害等。

三、施工前准备1.制定详细的施工计划,包括桩基施工的顺序、工期等,明确工作目标和安全要求。

2.确保施工场地的清洁整洁,充分清除施工区域内的杂物和障碍物。

3.检查所有机械设备的运行状况,确保设备正常工作。

4.配备齐全的施工用具和必备器材,包括安全防护装备,如安全帽、防护鞋、安全绳等。

四、工作操作1.桩机要按照操作规范进行安全操作,当地下桩机在工作状态时,不得有其他人员靠近作业区域。

2.严禁在桩周围进行堆放杂物,保持现场整洁。

3.使用合适的防滑措施,如铺设防滑垫、使用防滑鞋等,以防止操作人员在施工中滑倒或摔伤。

4.在进行桩基施工前,要进行地质勘察,了解地下车库的地质情况,选择合适的施工方法。

5.施工现场要配备专人监测,及时了解施工状态,及时发现并解决施工中的问题。

五、应急措施1.严格遵守施工现场的安全规程,不得擅自改变施工方案。

2.地下车库施工过程中发生事故时,应迅速报告领导,并采取相应的应急措施,保障人员的安全。

同时上级领导要提前制定应急预案,以备不时之需。

3.监测到地下车库周围地质条件变化时,及时采取安全措施避免次生灾害的发生。

六、施工质量控制1.施工过程中要进行严格的施工质量控制,确保施工符合设计要求。

对于任何施工过程中出现的质量问题,要及时纠正。

2.施工过程中要进行现场检查,及时发现和处理施工过程中可能产生的质量隐患,防止事故发生。

3.严格按照设计方案进行施工,不得擅自改动初始设计。

4.实施施工过程中的质量控制和安全监控,及时调整施工方案和操作方法,以确保工程质量。

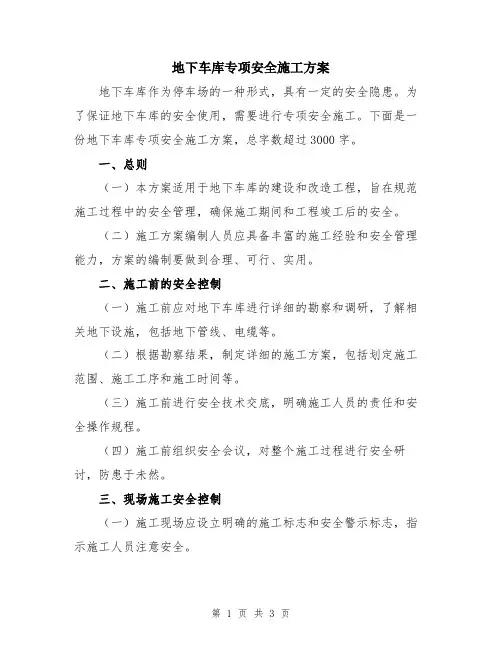

地下车库专项安全施工方案

地下车库专项安全施工方案

地下车库专项安全施工方案一、前言地下车库安全施工是保障城市建筑物质安全和人员生命财产安全的重要环节。

为了有效预防和控制施工期间可能出现的安全事故,制定和严格执行地下车库专项安全施工方案至关重要。

二、施工前准备1. 安全管理机构•确立专职安全管理负责人;•组建并完善安全管理人员队伍;•制定详细的安全管理制度和责任制度。

2. 安全培训•进行地下车库施工安全操作培训;•安排定期安全培训和演练。

3. 施工准备•完善安全技术措施方案;•各类机械设备检查和维护;•确认施工区域安全环境。

三、施工过程管理1. 安全防范措施•保证施工现场照明、通风良好;•安全警示标识设置;•货物堆放整齐、有序。

2. 作业人员管理•严格执行作业人员安全操作规程;•防止违章操作行为。

3. 特殊作业安全•针对特殊作业环境制定专项安全操作规程;•特殊设备使用前需经过专业人员检查和确认。

四、应急预案1. 应急演练•制定并实施施工过程的应急预案;•定期组织地下车库安全应急演练。

2. 事故处理•严格按照应急预案要求,及时有效处理发生的安全事故;•上报相关部门,配合调查处理工作。

五、施工结束后安全清理1. 工地清理•清理垃圾,并做好垃圾分类处理;•检查排水系统、安全标识等是否完好。

2. 安全检查•安排专业人员进行地下车库施工安全检查;•确保整体施工过程无安全隐患。

结语地下车库专项安全施工方案的执行需得到全体施工人员的积极配合和努力,只有在各方的共同努力下,才能确保地下车库施工的安全有序进行,保障城市建筑物和人员的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新余翠湖天地商住小区二期工程地下车库工程专项施工方案编制人:职务(岗位):审核人: 职务(岗位):审批人: 职务(岗位):编制日期: 年月日江西省新余市流星花园房地产开发有限公司施工组织设计《方案》报审表工程名称:江西省新余市翠湖天地小区二期地下车库本表由承包单位填表,一式四份。

目录一、工程概况二、建筑结构安全等级及设计使用年限三、施工部署四、主要施工方法五、主要施工机具计划六、施工进度计划七、质量保证措施八、安全生产、文明施工保证措施附图1、地下车库施工进度计划横道图(车库部分)2、地下车库施工进度计划横道图(住宅部分)3、施工平面布置图(基础阶段一)4、施工平面布置图(基础阶段二)一、工程概况:1.1建筑设计:建学建筑与工程设计所有限公司;1.2工程地址:本工程位于江西省新余市五一南路西侧;1.3地面建筑层数、高度:9层,最高28.20m;1.4地下建筑层数:42#、43#楼设置一层地下室;1.5工程用途:地下一层为车库,地上部分为住宅;1.6建筑体系:高层为框架结构,抗震详结构图;1.7建筑室内标高:±0.000相当于绝对标高详建施。

二、建筑结构安全等级及设计使用年限2.1建筑结构安全等级:二级2.2结构设计使用年限:50年2.3结构抗震设计类别:非抗震2.4地质基础设计等级: 乙级2.5结构抗震等级:非抗震2.6地下室防水等级:二级三、施工部署3.1施工段的划分:地下车库施工后按后浇带和变形缝分为二个施工段。

(1—7)轴为一段;(8—11)轴为一段,依次施工。

3.2施工工艺流程:测量、放线→基坑支护、开挖→细部放线→挖电梯井、地梁、基础→地基验槽→做垫层→砖模、抹灰、底板防水→砼底板施工→地下车库柱、墙→地下车库主体结构→地下车库、人防结构验收→地下车库外防水→土方回填3.3施工顺序:先施工车库部分,再施工住宅部分。

3.4现场安排:地下车库施工时,利用住宅做施工场地,地下车库土方开挖预留斜坡道,地下车库基坑底留0.5米厚保护土层。

地下车库基坑内按总平面布置图设钢筋原材料堆场10.0×20.0米、钢筋加工场10.0×10.0米、钢筋半成品堆场10.0×20.0米;上述场地铺100厚道渣,周边做好组织排水。

钢筋加工场采用钢管、石棉瓦搭设10.0×6.0米钢筋棚。

待地下车库完成后,利用住宅首层做施工场地,进行住宅施工。

在8—11轴处布置钢筋原材料堆场10.0×20.0米、钢筋加工场10.0×10.0米、钢筋半成品堆场10.0×20.0米。

此范围楼板采用杉原木支撑加固处理:杉原木支撑沿楼板梁布置,间距1000㎜,支撑上中下各设一道水平拉杆。

杉原木小头直径应大于80㎜.严格控制钢筋堆放:(1)钢筋堆放搁置点必须设在楼板梁上;(2)钢筋应均用堆放,堆放高度不得超过300㎜。

3.5工程分包:人防工程由建设单位直接发包给具有相应资质的单位施工。

3.6混凝土采用商品混凝土。

四、主要施工方法4.1人工挖基坑、基槽土方开挖及支护完立即进行人工挖基槽、基坑。

待土方开挖后,采取边清底,边逐块封闭垫层,清理一片,验收一片,浇筑一片。

垫层施工前须会同甲方、设计院、质监站、监理单位验槽。

4.2砖胎模垫层浇筑完成后,进行砖胎模施工。

砌筑工程垂直运输用塔吊将砖、砂浆运至砌筑地点,砌筑砖胎模用M5水泥砂浆,MU7.5机砖240㎜、120㎜厚砌筑。

用1:2水泥防水砂浆抹光。

底板后浇带地膜下沉150㎜,与地梁处砖胎模一侧局部加宽300㎜,。

底板后浇带两端设集水井。

4.3底板防水按设计做法进行底板防水层施工。

详见本方案4.8节。

4.4钢筋工程(一)底板钢筋施工(1)施工顺序:绑扎基础、地梁筋→绑扎底板钢筋、安放钢筋支架→绑扎底板面筋→放墙、柱、楼梯、水池线→焊墙、柱定位箍或水平筋→插墙、柱、楼梯、水池钢筋。

(2)钢筋配料:有专人负责,加工时按料单下料,并保证成型后的形状,尺寸准确,钢筋成型后分类挂牌堆放。

(3)垫块制作:地板垫块采用与底板砼强度等级相同的防水砼制作的砼块作为钢筋保护层,垫块几何尺寸为100×100×保护层厚度。

柱、墙、楼面梁、板垫块采用1:2水泥砂浆制作;柱、墙、楼面梁垫块带扎丝。

(4)钢筋制作:钢筋下料制作和绑扎时严格执行设计图和施工验收规范,不合格的半成品严禁绑扎成型。

(5)钢筋运输:钢筋的运输用塔吊直接吊入绑扎现场,吊装时应避免将制作好的材料撞歪、变形,应选择合理的吊点。

(6)钢筋绑扎:地下车库底板筋必须按设计间距在垫层上弹线摆放,保持间距大小,底板筋应在交叉点全部绑扎。

底板钢筋绑扎完毕进行柱墙插筋时,为确保上部柱墙位置准确,将柱墙轴线和边线在面筋上弹出,插筋后在柱墙插筋边点焊定位框(定位框用□12钢筋制作),并在离底板面高600以上绑扎两道箍筋或水平筋予以固定。

(7)钢筋连接:底板钢筋现场采用搭接焊,焊缝长度5d(10d)+20㎜,确保焊缝长度足够。

焊接前清除焊件表面铁锈及杂质。

并先将钢筋焊接部分预弯,使两钢筋的轴线位于同一直线上,用两点定位焊固定。

焊接时,优先考虑双面焊(5d),若操作位置受阻可采用单面焊(10d)。

加工场采用闪光对焊,对焊接头要求钢筋端头顺直,断头处于同一直线上。

对焊前将端部15㎜范围内的铁锈、油污清除干净,避免因接触不良而烧伤钢筋。

(8)钢筋支撑:地下车库底板为双层配筋,为防止面筋下挠,在底筋网片绑扎完后,设置钢筋支架,再绑扎面筋,支架用钢筋φ16制作成“”形,间距1000×1000摆放。

(二)地下车库墙柱钢筋施工(1)钢筋连接:墙柱坚向钢筋对于直径大于或等于16MM采用电渣压力焊接头,直径小于16的钢筋采用绑扎接头连接,接头应避开受力最大部位,即柱芯区上下各600MM范围内不应接头,在接头区段应使接头位置相互错开35d,并按设计要求,在柱节点上下规定范围内进行箍筋加密,柱墙坚筋绑扎完成后,加焊水平定位箍,确保位置正确,预防钢筋发生偏移。

(2)墙筋网绑扎:除靠近外围两行钢筋的相交点全部绑扎外,中间部分交叉点可间隔交错扎牢,相邻绑扎点的扎丝要扣成八字形,以免钢筋网片歪斜变形。

双层墙筋之间设φ8“︹”型铁,作拉筋间距450呈梅花形布置,以保证两层钢筋的间距的位置。

(3)保护层:用预制水泥砂浆垫块控制,规格50×50×保护层厚度。

制作垫块时预埋铁丝做绑扎。

摆放间距1000㎜.(三)地下车库顶板梁板筋施工(1)垫块制作:梁板钢筋保护层垫块用水泥砂浆预制,规格50×50×保护层厚度。

梁筋垫块每隔800交叉设置,分别在梁的底部和两侧面,板筋垫块1㎡放一个,垫在主筋下角并绑牢。

(2)钢筋连接:板筋全部采用绑扎连接;梁筋直径大于或等于16㎜采用单或双面搭接焊,小于16㎜采用焊接或绑扎连接。

(3)钢筋绑扎:梁筋绑扎时,主梁与次梁同时进行。

板、次梁与主梁交叉处,板筋在上,次梁钢筋居中,主梁筋在下,双层配梁筋,直接用直径25㎜短钢筋垫在两层钢筋之间,以保证两层钢筋间距准确。

箍筋弯钩叠合处,在梁中应交错绑扎在不同架立筋上。

板筋铺设前,先在模板上弹好主筋和分布筋间距,按间距摆放受力筋,再放分布筋。

单向板板筋出外围两根钢筋的相交点全部绑扎外,中间点可隔点交错绑扎,但双向板钢筋相交点应全部绑扎。

板上的负弯矩筋要按要求摆放,并确保位置正确。

(4)钢筋支撑:上下层板筋之间安放长800—1000㎜的小马凳,间距1000㎜,并与上下层钢筋绑牢,使之连成整体。

负弯矩筋处的马凳适当加密,并尽量靠近支座处。

(5)看护:砼浇捣时,派专人负责钢筋修理和纠偏工作。

4.5模板工程本工程模板工程中模板全部采用九夹板,规格为1830×920×18,主要用于大面积剪力墙和楼板工程。

支撑为¢12对拉螺栓、50×80木方和钢管支设体系。

(一)地下车库支模(1)基础、底板支模:地下车库基础、集水井、地梁、电梯井外模采用120、240厚砖模。

集水井、排水沟、电梯井内模采用木模。

支模时采用8号铁丝与底板钢筋拉结。

(2)投测轴线:基础底板砼浇筑完毕后,即可进行墙、柱放线工作,根据定位桩将轴线引测到基础底板上,然后用墨斗弹出轴线位置,用油漆做好标记。

引放墙、柱边线,经复查无误后方可进行钢筋绑扎。

(3)墙、柱、梁板模板安装:根据墙柱边线安装模板,墙面可临时安装、加固,柱模可先行配置,到现场只需整面安装校正,墙柱均采用九夹板,50×80木方和钢管模板支撑体系,全部散装散拆,以适应墙、柱模板一次支模以及截面尺寸的的变化。

木方坚向设置间距300㎜。

(4)地下车库外墙板施工缝:施工缝采用中埋2㎜钢板止水带,留设在底板上口500㎜处。

(5)对拉螺栓:人防墙体、外墙壁防水对拉螺栓用φ12@500的对拉螺栓拉结。

对拉螺栓中部加止水环与对拉螺栓满焊(对拉螺栓安装见下图)。

间距2M以下为500×500,2M以上为500×600,第一道螺栓距底板面高度700(内墙500),墙模校正后必须与满堂架拉结牢固。

柱模必须在施工前预先配置编号到现场安装,背楞用50×80木方间距300,对拉螺栓竖向间距500一道。

(6)柱模支设:柱模板下部固定采用在柱主筋上加焊φ16限位短钢筋,其尺寸与柱截面长、宽相等以控制模板内部尺寸,柱模底部间隙用砂浆填嵌密实,防止漏浆。

柱模校正后与满堂脚手架进行拉结,然后进行校正达到允许偏差范围内后方可浇筑砼。

(7)顶板支模:板底模均采用九夹板。

九夹板铺设在50×80木方上,木方中-中间距为300㎜。

木方支承在调节好标高的满堂钢管脚手架上,脚手架立杆间距为纵、横双向800㎜(地下车库夹层楼板为1000㎜),扫地杆距200㎜,第一步距1600㎜,以上每步步距均为1500㎜。

剪刀撑每6000㎜设置一道并双向设置。

(8)模板检查:在安装模板前在地上弹出柱墙的中线及边线,以便在安装模板后便于检查时吊线模板是否正中;另外做到上下吊垂线检查柱墙模板垂直度,两头拉通线检查模板是否在一条线上,用水准仪校核楼板标高。

发现问题及时安排工人整改完。

(9)看护:砼浇筑时派专人看模,发现问题及时修整。

4.6地下车库砼施工(一)地下车库底板砼施工本工程地下车库底板厚为300㎜,为防止砼产生温度裂缝,底板砼的浇捣是整个地下车库的施工的重点工作之一,其浇筑质量的好坏直接影响地下车库工程的质量优劣和使用要求,为此,要求在底板砼浇筑前,必须结合现场的实际情况编制详细的施工方案。

并做到分级交底,使各施工人员和操作工人清楚每项设计要求、技术要求、措施及方法,做到周密组织、层层把关,确保底板砼的施工质量。

(1)砼的主要技术要求①砼配合比要求a.质量要求:地下车库底板砼C30S6抗渗砼浇筑。
