监理月报及监理日记填写要求
B7 监理日记()
日期:年月日天气:
星期:气温:
江苏省建设厅监制
监理日志编写要点
1、天气情况
2、监理人员本日工作情况
○1工序验收内容及验收结果;
○2平行检查中发现的质量问题、处理意见及整改结果,要形成闭环;
○3材料、设备的验收及见证取样情况、结果;
○4监理致函(联系单、通知单、指令单、备忘录)记录;
○5审核、签发各种单据、报表、签证记录;
⑥业主提出的要求、变更、技术交底等;
⑦设计部门要求、变更、技术交底等;
⑧施工单位有关报告、致函。
3、施工状况
①施工部位及主要内容;
②劳动力、机械、材料及设备供应情况。
4、其它事项的记录
○1重要文件、通知的接受及处理记录;
②事故情况记录;
③现场停水、停电、停工、窝工等情况及原因记录;
④分包及协助施工单位进场施工情况记录;
⑤监理部完成的附加工作,或额外工作记录。
监理月报范本(新版规范)(最新)
监理月报范本(新版规范)(最新) 工程监理月报第一期年度:年月份:月编制人:项目总监:(监理负责人)XXX 项目监理办(部)目录一、本月工程实施概况1.工程概况2.本月工程进展概况二、进度控制1.本月实际完成情况与计划进度比较2.本月进度控制的措施及效果三、质量控制1.原材料试验检测情况2.配合比验证情况3.其他试验检测情况4.本月工程质量验收情况、质量问题情况及监理控制措施和效果四、安全、环保控制1.本月安全、环保监理情况2.下月安全、环保监理预防控制措施五、费用控制本月工程计量与工程款支付方面的工作情况六、合同管理及其它事项本月工程变更、延期及费用索赔情况七、本月监理工作小结八、下月监理工作重点九、工程资料完成情况十、附件一、工程基本情况及本月工程概况1.工程概况大桥桥面护栏维修工程位于长江主河道上,×××大桥的主桥未5跨预应力混凝土连续梁钢构,主桥全长1060米。
根据现场调查情况,×××大桥桥面护栏钢构件面积1814.0㎡出现了涂层开裂、剥落、起泡、粉化等病害。
结合其病害情况,采用重新涂装的维修方法,控制钢构件锈蚀的进一步发展,从而保证其耐久性,使其满足使用要求。
2.本月工程进展概况至本月已完成涂层处置(钢护栏防护涂装)项目的右幅,业主要求包括引桥部分5400m(左右幅)。
钢护栏打磨除锈,刷3层防护油漆。
实际完成量为5400m,设计未考虑引桥部分2120m(左右幅)。
三、质量控制1.原材料试验检测情况2.配合比验证情况3.其他试验检测情况4.本月工程质量验收情况、质量问题情况及监理控制措施和效果四、安全、环保控制1.本月安全、环保监理情况2.下月安全、环保监理预防控制措施五、费用控制本月工程计量与工程款支付方面的工作情况六、合同管理及其它事项本月工程变更、延期及费用索赔情况七、本月监理工作小结八、下月监理工作重点九、工程资料完成情况十、附件根据建造合同规定的工期,督促施工单位合理配置人力、材料、设备,科学安排进度计划,交叉作业、平行作业,保证关键路线工程进度连续、紧凑、合理,确保本工程按期完工。
安全监理日志和监理月报制度[2]
安全监理日志和监理月报制度背景由于建筑行业的复杂性和危险性,建筑物的施工过程中往往需要对安全进行严格的监督和管理。
而建筑监理的任务就是对建筑工地进行全方位的监督,以确保施工过程中的安全和质量符合规范和标准。
在建筑监理的过程中,监理人员需要对建筑工地的安全情况进行记录和监督。
这些记录和监督构成了安全监理日志和监理月报,有助于监理人员对建筑工地进行全面的安全管理和控制。
安全监理日志内容安全监理日志是建筑监理人员每天必须填写的记录表格。
它涵盖了建筑工地的所有安全问题,包括以下的内容:1.建筑工地的日常安全巡查和检查情况;2.建筑工地的所有安全事故和事故后的处理情况;3.建筑工地的安全设备和安全规程的使用情况;4.建筑工地的安全培训和教育情况;5.建筑工地的安全措施和改进方案。
填写要求安全监理日志需要按照一定的格式进行填写。
具体的填写要求如下:1.安全监理日志应按照时间和地点进行分类,每个施工场地应填写一个安全监理日志;2.安全监理日志应填写完整和准确的信息,不得模糊其内容或擅自修改;3.在发现问题后,监理人员应及时记录并处理,以防止后续安全问题的发生;4.安全监理日志应保密,不得随意泄露对外。
监理月报内容监理月报是基于每个工地的安全监理日志汇总,用于分析和总结每个月建筑工地的安全情况。
监理月报包括以下的内容:1.当月安全监理日志的核查和总结;2.当月建筑工地的安全情况分析和评估,以及建议改进方案;3.当月建筑工地的安全质量评估结果;4.当月建筑工地的安全培训和教育情况总结。
填写要求监理月报需要按照一定的格式进行填写。
具体的填写要求如下:1.监理月报应当按照月度进行分类;2.监理月报应当详尽地汇总每个建筑工地的安全日志,并分析总结其中的问题和建议;3.监理月报应当按照时间点、工作对象、问题类型等进行分类汇总数据;4.监理月报需要经过严格的审核和检查后方可发放。
总结安全监理日志和监理月报对于建筑工地的安全监管起着至关重要的作用。
监理月报填写管理办法(附填写范例)
项目监理部《工作月报》填报管理办法为了进一步规范各项目监理部《工作月报》的编制、审核、报送工作;提醒督促项目监理部对自身工作进行定期梳理,及时完成好相关工作;为项目监理部和公司提供一个沟通交流的平台和渠道,有利于公司及时了解项目信息,协助项目解决问题、困难,做好风险控制;经公司经理办公会研究决定,制定本管理办法。
一、工作月报基本规定1、项目监理部《工作月报》由总监理工程师组织编制,经总监理工程师审批签字后报送公司工程部,总监理工程师对《工作月报》准确性、完整性负责。
2、项目监理部必须认真、实事求是的填报“工作自查情况表”,尤其是工程质量、安全、监理费等方面存在的重大问题及建设单位意见等应如实报告。
要详细报告存在的问题及情况分析,如隐瞒不报,公司将严肃处理。
3、项目监理部应每月编制值班计划(详见附表2),并作为附件随上月工作月报一并报送。
二、工作月报编制的主要内容工作月报的主要包括以下十大项内容(详见附表1):1、项目概况;2、监理部当月人员情况;3、形象进度;4、安全管理;5、质量控制;6、资料及内业管理;7、政府部门(第三方)检查情况;8、工程部巡检的回复;9、需向公司反应解决的问题;10、项目大事记。
三、工作月报时间要求1、工作月报中统计填报的内容是一个自然月中项目监理部的工作情况,即当月一号至月末最后一天。
2、本月的工作月报应于下月1号至5号编制,并于5号17:00前在OA系统中填写“工作月报审批表”报送至公司工程部;如1号至5号均为法定节假日,则可顺延至假期结束后第一个工作日17:00前完成报送。
3、项目监理部《工作月报》报送的及时性、内容及格式的准确性将纳入到项目总监理工程师绩效考核指标中,具体考核方法另见《总监理工程师绩效考核指标》。
附表1:工作月报格式附表2:值班计划北京XX国际工程咨询有限公司工程部 2015年1月9日附表1:XXXXXXXXXX项目监理部工作月报月份:XXXX年XX月总监理工程师:XXX一、项目概况规划许可证开工许可证地基基础主体结构装饰装修机电安装市政园林其它二、监理部当月人员情况否是,请添加文字说明:未重新上报人月计划重新上报人月计划重新上报的人月计划已经审批三、形象进度施工进度描述。
监理月报范本5篇
监理月报范本5篇监理月报范本(一):一、工程概况1、验收情景(包含:分户质量检验情景和外墙淋水试验情景);2、分包单位进场情景;3、重要节点进展情景。
二、本月工程形象进度1、土建工程形象进度;2、安装工程形象进度;3、园林景观工程形象进度;4、精装修工程形象进度。
三、进度控制1、本月实际完成情景与计划进度比较分析,对出现的进度差异说明原因,并列出将采取的措施;2、对进度完成情景及采取措施效果的分析。
四、质量控制1、本月工程质量情景分析;2、本月采取的工程质量控制措施及效果。
五、安全礼貌施工管理1、本月安全礼貌施工概况;2、针对存在问题采取的措施及效果。
六、工程形象进度与工程款支付情景七、本月监理工作小结1、对本月进度、质量、安全礼貌施工等方面情景的综合评价;2、本月监理工作情景;3、有关本工程的意见、提议、可能出现的风险事项和急需甲方解决的问题;4、下月监理工作的重点。
八、其它监理月报范本(二):建设项目监理月报第一期2019年10月25日~2019年11月25日***监理咨询有限公司xx医院建设项目监理部总监理工程师:监理月报资料提要一、本月工程实施概况2(1)、本月工程基本施工情景2(2)、本月工程实际完成情景3(3)、本月工程实际进度与计划比较情景3(4)、本月工程材料进场使用及复检情景3(5)、本月施工单位安全生产管理工作评述3(6)、本月分项、分部工程验收情景4(7)、本月工程质量情景4二、本月监理工作情景5(1)、进度控制方面的工作情景5(2)、质量控制方面的工作情景5(3)、安全生产、礼貌施工管理方面的工作情景6(4)、工程计量与工程款支付方面的工作情景8(5)、合同其他事项的管理工作情景8(6)、监理工作统计及工作照片8三、本月工程实施的主要问题分析及处理情景11(1)、工程进度控制方面的主要问题分析及处理情景11(2)、工程质量控制方面的主要问题分析及处理情景12(3)、安全生产、礼貌施工管理方面的主要问题分析及处理情景12(4)、工程计量与工程款支付方面的主要问题分析及处理情景13(5)、合同其他事项的管理方面的主要问题分析及处理情景13四、下月监理工作重点13一、本月工程实施概况(1)、本月工程基本施工情景1、环保楼旧址已拆除完成并进行破碎。

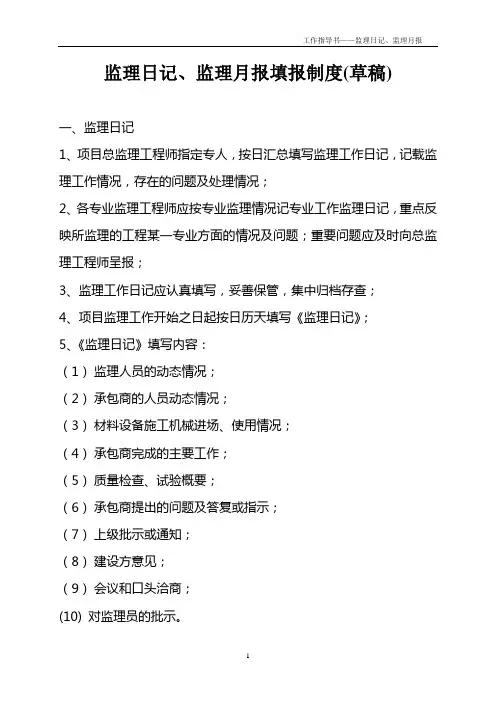

监理日记、监理月报填报制度
监理日记、监理月报填报制度(草稿)一、监理日记1、项目总监理工程师指定专人,按日汇总填写监理工作日记,记载监理工作情况,存在的问题及处理情况;2、各专业监理工程师应按专业监理情况记专业工作监理日记,重点反映所监理的工程某一专业方面的情况及问题;重要问题应及时向总监理工程师呈报;3、监理工作日记应认真填写,妥善保管,集中归档存查;4、项目监理工作开始之日起按日历天填写《监理日记》;5、《监理日记》填写内容:(1)监理人员的动态情况;(2)承包商的人员动态情况;(3)材料设备施工机械进场、使用情况;(4)承包商完成的主要工作;(5)质量检查、试验概要;(6)承包商提出的问题及答复或指示;(7)上级批示或通知;(8)建设方意见;(9)会议和口头洽商;(10) 对监理员的批示。
二、监理月报1、本公司实行工程监理月报制度,工程监理月报截止日期当月30日;2、工程监理月报的份数依监理工程实际情况确定,一般不少于四份,报送上级质监部门、业主、施工方,项目监理部存档一份;3、“工程项目监理月报”编制的工作由项目总监理工程师负责,统计资料由指定的专人负责;4、工程监理月报应本着既全面反映工程情况和监理工作情况,又简明扼要重点突出,既有文字说明,也可有明了的图、表,做到图、表、文并茂;监理月报目录如下(按建委表格说细填写,表格中应包括以下内容):(1)本月工程概况(2)本月工程形象进度(3)工程进度a.本月实际完成情况与计划进度比较;b.对进度完成情况及采取措施效果的分析;(4)工程质量a.本工程质量情况分析;b.本月采取的工程质量措施及效果;(5)工程计量与工程款支付a.工程量审核情况;b.工程款审批情况及月支付情况;c.工程款支付情况分析;d.本月采取的措施及效果;(6)合同其他事项的处理情况a.工程变更;b.工程延期;c.费用索赔;(7)本月监理工作小结a.对本月进度、质量、工程款支付等方面情况的综合评价;b.本月监理工作情况;c.有关本工程的意见和建议;d.下月监理工作的重点。

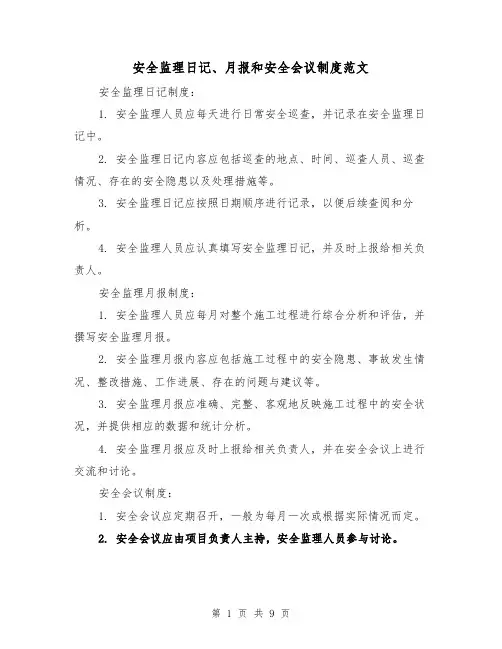

安全监理日记、月报和安全会议制度范文(4篇)
安全监理日记、月报和安全会议制度范文安全监理日记制度:1. 安全监理人员应每天进行日常安全巡查,并记录在安全监理日记中。
2. 安全监理日记内容应包括巡查的地点、时间、巡查人员、巡查情况、存在的安全隐患以及处理措施等。
3. 安全监理日记应按照日期顺序进行记录,以便后续查阅和分析。
4. 安全监理人员应认真填写安全监理日记,并及时上报给相关负责人。
安全监理月报制度:1. 安全监理人员应每月对整个施工过程进行综合分析和评估,并撰写安全监理月报。
2. 安全监理月报内容应包括施工过程中的安全隐患、事故发生情况、整改措施、工作进展、存在的问题与建议等。
3. 安全监理月报应准确、完整、客观地反映施工过程中的安全状况,并提供相应的数据和统计分析。
4. 安全监理月报应及时上报给相关负责人,并在安全会议上进行交流和讨论。
安全会议制度:1. 安全会议应定期召开,一般为每月一次或根据实际情况而定。
2. 安全会议应由项目负责人主持,安全监理人员参与讨论。
3. 安全会议的主要内容包括对安全隐患的分析和整改措施的落实情况的讨论,对发生的事故进行总结和归因分析,对安全监理工作的评估和改进措施的提出等。
4. 安全会议的决议和要求应记录在会议纪要中,并及时通知相关人员执行。
5. 安全会议纪要应归档保存,并定期进行查阅和复审,以确保整改工作的落实和监督的有效性。
安全监理日记、月报和安全会议制度范文(2)1、项目监理部每日由专业安全监理人员如实填写安全监理日记,做到内容详实,签字齐全。
2、项目监理部每月由专职安全监理工程师编写安全监理月报,内容准确,符合要求,经总监理工程师签发后于次月____日前,分别报送建设单位、监理公司。
3、项目监理部根据工程进度,每周应召开一次安全监理形势分析会,及时把握安全监理的重点,及时将安全事故隐患消灭在萌芽状态之中。
4、公司每月召开一次总监工作会议,安全监理形势分析作为总监例会的重要内容。
公司领导应当认真听取各项目监理部关于安全监理工作情况汇报,及时通报公司安全监理工作形势,及时发出加强安全监理工作指令。
2024年安全监理日志和监理月报制度(二篇)
2024年安全监理日志和监理月报制度安全监理日志和安全监理月报是对监理日常安全监管工作的记录,为了进一步加强监管工作,明确安全监理职责和工作内容,及时发现和消除安全生产事故隐患,我总监办对安全监理日志和监理月报的内容统一如下,并要求于工程开始时实施。
一、安全监理日志内容安全监理日志应以表格形式,由安全专监记录,总监理工程师审核;记录内容应真实、详细、准确,事故隐患应体现直接责任人,对发现的问题和事故隐患应有处理措施,监理程序应闭合。
日志内容包括:⑴当日施工内容和安全生产基本情况;⑵文明施工情况;⑶施工机械设备使用情况;⑷劳务用工情况;⑸安全技术措施落实情况;⑹现场存在事故隐患;⑺有关安全会议内容;⑻提出口头整改要求或发出的工作指令;⑼口头整改要求及上期隐患整改落实情况;⑽其它安全检查内容和情况。
二、安全监理月报内容安全监理月报可单独呈报,也可与质量、进度、环保、支付、合同管理等事项一并形成工程监理月报。
安全监理月报内容应包含以下内容:1、施工现场安全情况评述:①当月安全生产基本情况评述;施工现场存在的危险源,危害因素控制和预防措施的实施情况。
②施工单位在施工现场投入的安全管理人员(专职和兼职)、特种作业人员到位和持证情况,施工现场主要工种(岗位)作业人员数量及管理情况。
③施工单位在施工现场投入的大、中型机械设备的数量和使用情况。
④施工单位在施工现场执行安全法律及国家和地方以及行业有关安全生产强制性条文的情况。
现场安全技术措施落实情况。
⑤现场安全施工状况及对安全问题和隐患的处理情况。
⑥施工单位的安全费用使用情况。
⑦施工单位对施工现场安全管理的其他有关情况。
2、安全监理工作执行情况①本月中,安全监理的工作开展情况(分包单位安全资质、人员、机械、安全专项方案、应急预案审查等各类材料报审,参加安全会议、安全检查等);②监理对所发现的安全问题或隐患的处理和采取的措施(包括口头指出、签发工作指令、工程暂时停工指令等)。
安全监理日记、月报和安全会议制度
安全监理日记、月报和安全会议制度是为了加强工程项目的安全管理和监督,提高施工现场的安全水平而制定的规章制度。
安全监理日记是安全监理人员记录施工现场安全情况的工作日志。
具体内容包括监理人员每天检查的安全项目、存在的安全隐患和问题、采取的安全措施等。
安全监理日记应当详实、准确、及时,并经过监理人员和相关责任人签字确认。
安全监理月报是安全监理人员根据施工现场的安全情况和工作进展情况,汇总整理的安全工作报告。
月报内容包括施工现场的安全情况、存在的安全隐患和问题、整改措施和效果、安全培训和宣传情况等。
月报一般由安全监理人员填写,经相关责任人审核确认后上报给施工单位和业主代表。
安全会议制度是规定在工程施工期间定期召开安全会议的规定。
安全会议一般由安全监理人员组织召集,参会人员包括施工单位的相关人员、监理人员、业主代表等。
安全会议的主要内容包括安全情况通报、安全隐患整改措施的落实情况、施工中存在的安全风险和问题等。
安全会议是安全管理和沟通的重要方式,通过会议可以及时传达安全要求和措施,解决安全问题和纠正不安全行为。
以上三项制度的实施可以有效提升工程项目的安全管理水平,并确保施工现场的安全生产环境。
第 1 页共 1 页。
监理日记、监理月报、监理报告的内容填写
监理日记、监理月报、监理报告制度一、监理日记建设工程安全监理日记是监理人员本身工作的备忘录,是考察业绩的依据,也是分析研究承包人施工安全管理和业主安全生产管理的参考资料。
安全监理日记是安全监理档案中可追溯检查的最具有可靠性和权威性的原始记录之一,也是发生生产安全事故后,认定责任的重要依据之一。
1、安全监理日记的主要内容(1)当日气象情况气象记录一般以工程建设所在地附近的气象站所报的天气情况为准。
气象记录应视工程建设的实际情况确定所记录的内容。
(2)施工内容1)当日施工的分部分项工程;2)当日安全监理的主要工作;3)施工单位现场人员变动,以及材料和施工继续运转等情况;(3)施工现场的安全状况1)各项安全生产措施的使用和落实情况;2)现场安全检查发现的问题及处理情况;3)发生事故的详细情况;4)现场文明施工情况;5)其他临时会议、检查情况。
(4)有关安全生产方面各类问题的处理情况(5)安全监理人员、总监理工程师签字(6)监理日记的具体记载内容:1)应记录当日的施工单位的动态情况包括特殊工种人员的变动情况;机械设备的使用情况;存在安全方面的隐患;2)详细记录每日的现场安全巡视、检查情况,对检查中发现的安全方面的问题视问题的轻重缓急而采取的监理措施情况;如:当采取口头通知时,应记录通知的具体单位和具体负责人的名称;对签发的安全方面的“监理工程师通知单”、“工程暂停令”、“监理工作联系单”等,还应记录相当的文件名称和编号;3)详细记录质量、安全事故发生和处理情况,对相关报表的审批情况,如:“监理工程师通知回复单”等;4)仔细记录对分包商资质审查情况、有关施工管理人员持证上岗情况及特殊工种的操作审查情况、施工过程资质变化情况;5)仔细记录重要工序的安全跟踪、现场查验情况;6)仔细记录对施工组织设计和单项施工方案的审查情况,特别是与安全方面有关的施工措施的审查情况;7)详细记录施工单位对安全隐患拒不整改或者不停止施工,监理工程师及时向业主方领导和有关主管部门报告的具体情况;8)应在监理日记的相关部门出专设一个本日安全检查情况的标题,并详细记录上面的相关内容。
监理日记标准及要求
监理日记标准1、监理日记的作用监理日记是重要的工程档案资料,是工程建设监理过程中有关投资、进度、质量控制、施工安全监督、合同管理和其他重要工程建设活动的真实记录。
它是反映监理工作情况、总结监理经验、改进监理工作的重要参考依据,也是追寻解决有关纠纷,统一认识的重要原始资料。
2、监理日记的日常管理①项目总监理工程师驻场代表需在监理工作开展前,对监理日记的填写向每一个参与工程监理的专业人员作详细的交底、明确具体的填写内容和填写要求。
②项目总监理工程师每月不少两次抽查监理日记,对不符合要求的监理日记进行标识、责令返工;对符合要求的监理日记进行签认。
③公司总监部在巡回检查中,对监理日记记载情况进行监督检查,对不合格的监理记录及时签发不合格通知,项目监理部应按要求及时整改。
④监理工程结束后,由总监理工程师负责对监理日记进行审查分类汇总,与公司要求的其他归档监理资料一道在规定的期限内交公司总工程师验收归档。
对不合格的监理日记应责令项目监理部限期整改。
3、监理日记的填写要求①监理日记应由专人负责,做到当日填写。
节假日和夜间施工值班期间由当日当班监理人员按要求做好记录。
②监理日记填写必须字迹工整、清楚,并不得缺页。
③监理日记的填写内容要具体、真实、准确、完整,要有真实和数据,并具有可追溯性。
做到前后呼应,有头有尾。
4)监理日记的填写内容①监理日记应根据不同的承包商签订的工程承包合同分别归类,土建和安装单独填写,以免混淆不清。
②监理日记的内容包括施工活动情况记载,存在问题及处理情况,其他工程事宜,夜间施工情况记录。
对特殊控制过程应按公司要求填写旁站记录。
③施工活动情况记载:应记录承包商完成的主要工作情况,主要材料、机械、劳动力进出场及变异情况,材料试验及工程验收情况,工地会议情况等。
④存在问题及处理情况:应记录工程质量、进度、施工、安全等方面存在问题及整改情况,有关工程质量方面的通知,工程专题会议情况等。
⑤其他工程事宜:应对以下内容视情况作或详或略的记载。
