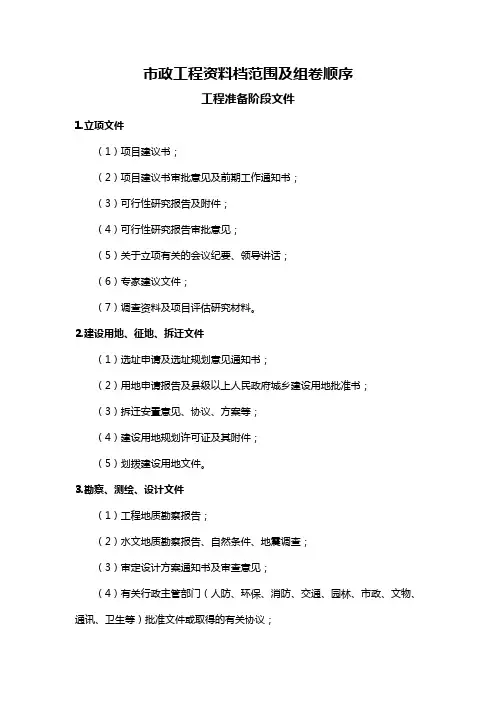

市政工程资料档范围及组卷顺序工程准备阶段文件1.立项文件(1)项目建议书;(2)项目建议书审批意见及前期工作通知书;(3)可行性研究报告及附件;(4)可行性研究报告审批意见;(5)关于立项有关的会议纪要、领导讲话;(6)专家建议文件;(7)调查资料及项目评估研究材料。

2.建设用地、征地、拆迁文件(1)选址申请及选址规划意见通知书;(2)用地申请报告及县级以上人民政府城乡建设用地批准书;(3)拆迁安置意见、协议、方案等;(4)建设用地规划许可证及其附件;(5)划拨建设用地文件。

3.勘察、测绘、设计文件(1)工程地质勘察报告;(2)水文地质勘察报告、自然条件、地震调查;(3)审定设计方案通知书及审查意见;(4)有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议;(5)政府有关部门对施工图设计文件的审批意见。

4.招投标文件(1)勘察设计承包合同;(2)施工承包合同;(3)监理委托合同;(4)中标通知书。

5.开工审批文件(1)建设项目列入年度计划的申报文件;(2)建设项目列入年度计划的批复文件或年度计划项目表;(3)建设工程规划许可证及其附件;(4)建设工程施工许可证;(5)投资许可证、审计证明、缴纳绿化建设费等证明;(6)工程质量监督及安全监督手续。

6.建设、施工、监理机构及负责人(1)工程项目管理机构(工程指挥部)及负责人名单;(2)工程项目监理机构(项目监理部)及负责人名单;(3)工程项目施工管理机构(施工项目经理部)及负责人名单。

监理文件1.监理规划(1)监理规划;(2)监理实施细则。

2.监理月报中的有关质量问题3.监理会议纪要中的有关质量问题4.进度控制(1)工程开工审批表;(2)工程停工、复工令。

5.质量控制(1)不合格项目通知;(2)质量事故报告及处理意见。

6.安全控制(1)安全检查记录;(2)安全事故报告及处理意见。

7.工程竣工决算审核意见书8.合同与其他事项管理(1)工程延期报告及审批;(2)合同争议、违约报告及处理意见;(3)合同变更材料。

山东省建筑工程施工技术资料管理规程

山东省建筑工程施工技术资料管理规程
原勘察、设计单位书面同意,建设单位也可委托不低于原勘察、设计单位资质等级的勘 察、设计单位进行变更。
c、对涉及工程建设强制性标准、地基基础和主体结构的安全性以及其他法律、法规、 规章规定必须审查的内容变更,建设单位应当将修改后的勘察设计文件等资料送原审查机 构审查。
对评审通过后的基坑支护设计文件进行重大变更,建设单位应当将修改后的基坑支护 设计文件等资料送原评审组织单位审查。
贯彻《山东省建筑工程 施工技术资料管理规程》讲义
贯彻省规程加强创精品工程资料整理
一、施工技术资料整理收集依据 二、施工技术资料内容及要求 ► 三、施工技术资料整理组卷及要求
一、施工技术资料整理收集依据
1.《建设工程文件归档整理规范》GB/T50328-2001;
2.《建设工程项目管理规范》GB/T50326-2006; 3.《建设工程施工质量验收统一标准》GB50300-2001; 4. 山东省《建筑工程施工技术资料管理规程》DBJ14-023-2004; 5.《现行建筑施工规范大全》修订缩印本 6. 山东省《建筑施工现场管理标准》DBJ14-033-2005 7. 青岛市建设委员会有关文件。
关于技术交底 ① 目的:技术交底是项目技术管理的一项十分重要的工作。它的目的是使参与工程施工的
操作者熟悉和了解所承担的工程施工任务的有关要求,从而确保工程质量和施工安全。 ② 对象:作业层的操作者和相关管理者。 ③ 主要内容:a.分项工程概况及主要特点;
b.施工准备(机具准备、材料、作业条件、人员资质、技术条件); c.施工工艺(具体的操作程序及操作方法,必要时可绘图); d.施工技术要求及质量标准; e.保证质量措施; f.安全操作要求; g.施工记录要求。
工技术交底,四新(新材料、新产品、新技术、新工艺)技术交底和设计变更技术交 底,上述交底应分别整理,交底标题应准确。主要内容应具体、详细,可操作性要强, 在保证工程质量的前提下,还要兼顾安全。达到施工规范、规程、质量标准的要求及 措施。各项交底应有文字记录,必要时附图示,交底双方签认应齐全。

建设部文件[2002](221号)市政基础设施工程施工技术文件管理规定

建设部文件[2002](221号)市政基础设施工程施工技术文件管理规定

市政工程施工技术资料管理规定第一章总则第一条为了加强市政基础设施工程施工技术文件的规范化管理,使其真实反映工程实体质量和管理水平,根据《中华人民共和国建筑法》、《建筑工程质量管理条例》、《城市建设档案管理规定》和国家有关规范、标准,制定本规定。

第二条本规定所称市政基础设施工程,是指城市范围内道路、桥梁、广场、隧道、公共交通、排水、供水、供气、供热、污水处理、垃圾处理处置等工程。

第三条本规定适用于新建、改建、扩建的市政基础设施工程。

凡参加上述工程的有关单位按本规定执行。

本规定中未涉及到的或有特殊要求需要增、减内容的,应按国家有关规定和设计要求执行。

第四条市政基础设施工程施工技术文件,是指在施工过程中,施工单位执行工程建设强制性标准和国家、地方有关规定而填写、收集、整理的文字记录、图纸、表格、音像材料等应当归档的保存的文件。

第五条市政基础设施工程施工技术文件,应按本规定的统一表格、表式(见附件)填写;未有统一规定表格、表式的,省级建设行政主管部门可根据需要作出规定。

第二章管理与职责第六条市政基础设施工程施工技术文件由施工单位负责编制,建设单位、施工单位负责保存,其他参建单位按其在工程中的相关职责做好相应工作。

建设单位应按《建设工程文件归档整理规范》(GB/T50328-2001)的要求,于工程竣工验收后三个月内报送当地城建档案管理机构。

第七条实行总承包的工程项目,由总承包单位负责汇集、整理各分包单位编制的有关施工技术文件。

第八条市政基础设施工程施工技术文件应随施工进度及时整理,所需表格应按本规定中的要求认真填写,字迹清楚,项目齐全、记录准确、完整真实。

第九条市政基础设施工程施工技术文件中,应由各岗位责任人签认的,必须由本人签字(不得盖图章或由他人代签)。

工程竣工后,文件组卷成册后必须由单位技术负责人和法定代表或法人托人签字并加盖单位公章。

第十条建设单位与施工单位在签订施工合同时,应对施工技术文件的编制要求和移交期限做出明确规定。

2018市政工程---归档

2018市政工程---归档

附件一2018市政工程文件的整理一、工程文件的归档范围对与工程建设有关的重要活动,记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。

第一部分:工程前期文件材料工程开工以前,在立项、审批、征地、勘察、设计、招投标等过程中形成的文件:1、项目建议书(代可行性研究方案)及批复文件2、征地、拆迁审批文件3、规划选址意见书及附图4、建设工程规划方案审查意见书及附图(管网综合图)5、工程地质和水文地质勘察报告6、建设用地规划许可证及附图7、建设工程规划许可证8、规划方案变更审批文件及附图9、计划任务书及投资计划的通知10、工程项目初步设计及概算的批复11、有关行政主管部门(排水、园林、环保、地震、人防、消防等)审批文件或取得的有关协议12、施工许可证13、验线申请表及附图14、市政工程质量监督书15、勘察测绘合同、设计合同、监理合同、施工合同及中标通知书16、设计说明书17、其它文件18、工程前期档案材料目录(见附表1)第二部分:施工文件施工单位在施工过程中形成的文件:1、施工组织设计2、施工图设计文件会审、技术交底记录3、设计变更通知单、洽商记录4、设计变更通知单、洽商记录联系单汇总表(见附表2)5、原材料、成品、半成品、构配件、设备出厂质量合格证书、出厂检(试)验报告和复试报告(须一一对应)6、主要原材料及构配件出厂证明及复试报告目录(见附表3)7、施工试验资料:回填压实度表、试块试压报告、钢筋焊接试验报告、桩基检测报告8、施工记录9、测量复核记录(导线点、临时水准点)10、隐蔽工程检查验收记录11、单位工程质量评定资料12、使用功能试验记录13、事故报告14、其它文件不要:工序评定表、水准测量记录、工序交接记录、配合比通知单、施工日志等。

第三部分:竣工验收文件建设工程项目竣工验收活动中形成的文件:1、单位工程质量等级评定表(含资料、外观、实测表)①单位工程质量等级评定表②质量保证资料检查评分表③外观项目评分表④实测项目检查评分表2、工程竣工报告3、施工单位工程竣工报告(合格证明)4、工程评价报告(设计单位、勘察单位)5、工程质量评估报告(监理单位)6、工程质量事故报告及处理意见(监理单位)7、工程质量保修书(施工单位)8、市政基础设施工程竣工验收报告(建设单位)9、市政工程质量监督报告(质监站)10、市政基础设施工程竣工备案表(备7、8、验1、2、监3)11、决算书及审计文件12、市政工程竣工移交书13、其它文件第四部分:竣工图工程竣工验收后,真实反映建设工程项目施工结果的图样:1、工程竣工图(施工单位),还有设计院出的CAD版的全套设计图纸的电子光盘2、工程竣工测量图(测绘单位)二、市政工程文件归档的质量要求1、归档的工程文件应为原件。

市政工程资料归档范围及组卷顺序

市政工程资料归档范围及组卷顺序

市政工程资料归档范围及组卷顺序一、工程准备阶段文件(一)立项文件1、项目建议书2、项目建议书审批意见及前期工作通知书3、可行性研究报告及附件4、可行性研究报告审批意见5、关于立项有关的会议纪要、领导讲话6、专家建议文件7、调查资料及项目评估研究材料(二)建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书2、用地申请报告及县级以上人民政府城乡建设用地批准书3、拆迁安置意见、协议、方案等4、建设用地规划许可证及其附件5、划拨建设用地文件(三)勘察、测绘、设计文件1、工程地质勘察报告2、水文地质勘察报告、自然条件、地震调查3、审定设计方案通知书及审查意见4、有关行政主管部门(人防、环保、消防、交通、园林、市政、文物、通讯、卫生等)批准文件或取得的有关协议5、政府有关部门对施工图设计文件的审批意见(四)招投标文件1、勘察设计承包合同2、施工承包合同3、监理委托合同4、中标通知书(五)开工审批文件1、建设项目列入年度计划的申报文件2、建设项目列入年度计划的批复文件或年度计划项目表3、建设工程规划许可证及其附件4、建设工程施工许可证5、投资许可证、审计证明、缴纳绿化建设费等证明6、工程质量监督及安全监督手续(六)建设、施工、监理机构及负责人1、工程项目管理机构(工程指挥部)及负责人名单2、工程项目监理机构(项目监理部)及负责人名单3、工程项目施工管理机构(施工项目经理部)及负责人名单二、监理部分(一)监理规划1、监理规划2、监理实施细则(二)监理月报中的有关质量问题(三)监理会议纪要中的有关质量问题(四)进度控制1、工程开工审批表2、工程停工、复工令(五)、质量控制1、不合格项目通知2、质量事故报告及处理意见(六)安全控制1、安全检查记录2、安全事故报告及处理意见(七)工程竣工决算审核意见书(八)合同与其他事项管理1、工程延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料(九)监理工作总结1、工程竣工总结2、质量评价意见报告三、施工文件(一)施工准备1、图纸会审记录2、工程定位测量资料3、工程定位测量复核记录4、导线点、水准点测量复核记录5、工程轴线、定位桩、高程测量复核记录(二)设计变更、洽商记录1、设计变更通知单2、洽商记录(三)原材料、成品、半成品、构配件、设备出厂质量合格证及试验报告(分材料按汇总表在前,合格证、试验报告在后的顺序排列组卷)1、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表2、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等质量合格证书和出厂检(试)验报告及现场复试报告3、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表4、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等出厂合格证和试验报告、现场复试报告5、混凝土预制构件、管材、管件、钢结构构件等试验汇总表6、混凝土预制构件、管材、管件、钢结构构件等出厂合格证书和相应的施工技术资料7、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表8、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等出厂合格证书及安装使用说明(四)施工试验记录1、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表2、道路压实度、强度试验记录⑴ 路堤回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告⑵ 石灰类、水泥类、二灰类无机混合料基层和标准击实试验报告⑶ 道路基层混合料强度试验记录⑷ 道路面层压实度试验记录3、混凝土试块强度试验记录⑴ 混凝土试块强度试验报告⑵ 混凝土试块抗渗、抗冻试验报告⑶ 混凝土试块强度统计、评定记录4、砂浆试块强度试验记录⑴ 砂浆试块强度试验报告⑵ 砂浆试块强度统计评定记录5、钢筋(材)焊、连接试验记录6、桩基础试(检)验报告(五)施工记录1、地基与基槽验收记录⑴ 地基钎探记录及钎探位置图⑵ 地基与基槽验收记录⑶ 地基处理记录及示意图2、桩基施工记录⑴ 桩基位置平面示意图⑵ 打桩记录⑶ 钻孔桩钻进记录及成孔质量检查记录⑷ 钻孔(挖孔)桩混凝土浇灌记录3、大型构件设备安装和调试记录4、预应力张拉记录⑴ 预应力张拉记录表⑵ 预应力张拉孔道压浆记录⑶ 孔位示意图5、沉井工程下沉观测记录6、管道、箱涵等工程项目推进(顶管施工)记录7、构筑物沉降观测记录8、预制安装水池壁板缠绕钢丝应力测定记录(六)隐蔽工程检查(验收)记录(七)分部工程质量评定记录(八)功能性试验记录1、道路工程的弯沉试验记录2、桥梁工程的动、静载试验记录3、无压力管道的严密性试验等记录4、压力管道的强度试验、严密性试验记录5、消化池气密性试验记录6、电气绝缘电阻、接地电阻测试记录7、电气照明、动力试运行记录8、供热管网、燃气管网等管网试运行记录9、燃气储罐总体试验记录10、电讯、宽带网等试运行记录(九)质量事故及处理记录1、工程质量事故报告2、工程质量事故处理记录(十)竣工测量资料1、建筑物、构筑物竣工测量记录及测量示意图2、地下管线工程竣工测量记录四、竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等交通工程6、地下铁道等轨道交通工程7、地下人防工程8、水利防灾工程9、排水工程10、供水、供热、供气、电力、电讯等地下管线工程11、高压架空输电线工程12、污水处理、垃圾处理处置工程13、场、厂、站工程五、竣工验收文件(一)工程竣工总结1、工程概况表2、工程竣工总结(二)竣工验收记录1、单位工程质量评定表及报验单2、竣工验收证明书3、竣工验收报告4、竣工验收备案文件,包括规划、消防、质量监督等各专项验收认可文件及备案证书(备案时已留存将作为管理档案移交城建档案馆、室的,可以不直接向城建档案馆、室移交)5、工程质量保修书(三)财务文件1、决算审计报告2、交会使用财产总表和财产明细表(四)声像、电子档案1、声像档案⑴ 工程照片⑵ 录音、录像材料2、电子档案⑴ 光盘⑵ 磁盘六、组卷形式(一)竣工技术资料要进行科学组卷,原则上按所属类别和专业进行,对照归档范围细则的顺序号对号入座进行排列,防止内容脱节。

工程档案组卷方案

工程档案组卷方案

工程档案组卷方案一、前言本方案是为了确保工程档案的完整性、准确性和可查询性,同时确保档案管理工作的规范化和持续性。

通过对工程档案的组卷工作进行规范和指导,以便保证工程档案的保管和利用工作的有序进行。

本方案适用于所有工程档案管理单位,对各级各类工程档案的组卷工作提供了详细的操作指南。

二、组卷范围本方案所述的工程档案组卷范围包括但不限于以下几个方面:1. 工程项目建设档案2. 工程项目设计档案3. 工程项目招标档案4. 工程项目施工档案5. 工程项目验收档案6. 工程项目竣工档案7. 工程项目维护档案组卷工作对各类工程档案都有相应的规范操作流程,以确保档案的完整性和准确性。

三、组卷程序1. 工程档案的准备在进行组卷工作之前,需要对相关的工程档案进行准备工作。

这个过程主要包括对档案进行分类、整理和归档的工作。

在这个阶段需要对档案进行梳理,清理掉无关文件和冗余文件,确保后续的组卷工作可以从清晰的档案基础上进行。

2. 工程档案的鉴定在准备工作完成之后,需要对档案进行鉴定。

这个过程主要是对档案的真实性和完整性进行检验,以确保档案中的所有文件都是真实的和完整的,没有遗漏或者伪造的情况。

3. 工程档案的编目在鉴定工作完成之后,需要对档案进行编目,将所有文件按照一定的分类和顺序进行编目。

这个过程需要按照一定的标准和规范进行,以确保后续的查询和利用工作可以进行。

4. 工程档案的装订在编目工作完成之后,需要对档案进行装订,将所有的文件按照编目的顺序进行装订,形成统一的文件册。

这个过程需要按照一定的装订标准进行,以确保档案的整洁和完整。

5. 工程档案的盖章在装订工作完成之后,需要对档案进行盖章,确保档案的真实性和真实性。

这个过程需要按照一定的盖章标准进行,以确保档案的合法性和规范性。

6. 工程档案的归档在盖章工作完成之后,需要将档案按照一定的存档规定进行归档,确保档案能够被长期保存和利用。

这个过程需要按照一定的归档规范进行,以确保档案的安全和可查询性。

资料员如何进行施工现场工程资料管理及收集

资料员如何进行施工现场工程资料管理及收集

资料员如何进行施工现场工程资料管理及收集资料员如何进行施工现场工程资料管理与收集一项工程施工过程中,资料员在施工现场应该做好什么工作呢?资料员应该做好施工现场涉及到的施工现场资料管理与收集。

一项工程施工过程中,资料员在施工现场应该做好什么工作呢?资料员应该做好施工现场涉及到的施工现场资料管理与收集。

下面介绍的是关于具体如何在施工现场做好工程资料管理与收集工作步骤。

一:施工现场管理与资料收集现场施工管理的构成:施工管理工作分为三个阶段:即1、施工准备 2、施工阶段 3、竣工验收(一)施工准备:1、技木准备承包合同,工程予算、施工组织设计、图纸会审。

2、现场准备三通一平、工程定位放线及复核、施工许可证申报、质监申报、临时占用道路申报、现场文明施工围蔽、临施建造、材料、机具组织进场。

3、组织准备组织劳动力进场( 1):确定施工及各工作工序,搭接次序。

( 2):组织分段平衡流水,交义作业计划。

( 3);组织新进场工人进行安全教育及考核。

(二):施工阶段:1:质量操纵贯沏施工组织设计、制度措施、监督执行规范、规程、工艺标准,贯沏工程质量验收标准,切实执行质量检查与质量验收,做好工序交接捡查验收,隐蔽工程检查验收,防渗漏试水检查验收,变更工程签证,操纵材料进场质量,加强施工复核,组织工程质量定期及不定期的质量检查。

2:安全操纵贯彻以“予防为主”的安全生产方针,操纵五个安全因素(人、材料、机械、方法、环境)其中包含:施工作业安排、用电与防火安全,落实层级安全生产责任制,贯沏安全生产奖惩制度措施,落实安全生产检查制度,组织安全技术交底及安全教育学习。

3:进度操纵根据合同工期及施工组织设计,分阶段编制施工进度作业计划,及时检查计划进度,及时调整计划,协调土建与专业施工的协作配合。

4:成本操纵及时做好经济签证,贯沏降低成本措施,优化进度计划,优化劳动力,严格操纵材料进场数量及质量,材料发放实行限额领料,加强施工放线复核,做到事前操纵质量,减少事后返工缺失,掌握经济索赔技巧,及签证索赔,减少经济缺失。

竣工资料的整理要求

竣工资料的整理要求

竣工资料的整理要求《规范》第16、3、4条规定:“竣工资料的整理应符合下列要求:1、工程施工技术资料的整理应始于工程开工,终于工程竣工,真实记录施工全过程,可按形成规律收集,采用表格方式分类组卷。

2、工程质量保证资料的整理应按专业特点,根据工程的内在要求,进行分类组卷。

3、工程检验评定资料的整理应按单位工程、分部工程、分项工程划分的顺序,进行分类组卷。

4、竣工图的整理应区别情况按竣工验收的要求组卷。

为了加强对工程竣工资料的统一管理,确保施工项目顺利交工,竣工验收前,承包人应负责汇总、整理所承包工程范围内的竣工资料。

工程竣工资料应随施工进度进行及时整理,应按系统和专业分类组卷。

审核项目经理部施工全过程中建立的竣工资料时,对存在的问题要提出整改要求,在交付竣工验收前必须加以解决。

实行建设监理的工程,还应具备取得监理机构签署认可的报审资料。

承包人的有关部门要指导项目经理部按建设工程文件归档整理规范的有关规定,进行分类组卷,使之符合工程竣工验收的要求。

项目经理部在进行工程竣工资料的整理组卷排列时,应达到完整性、准确性、系统性的统一,做到字迹清晰、项目齐全、内容完整。

各种资料表式一律按各行业、各部门、各地区规定的表格使用。

整理工程竣工资料的依据:一是国家有关法律、法规、规范对工程档案和竣工资料的规定;二是现行建设工程施工及验收规范和质量标准对资料内容的要求;三是国家和地方档案管理部门和工程竣工备案部门对竣工资料移交的规定。

1、工程施工技术资料主要内容整理的要求(1)工程准备阶段资料:①招投标文件及合同:A、承包人的投标文件由发包人保存;B、施工合同由承发包双方各自保存,发包人移交备案。

②项目经理部及负责人名单:A、项日经理、项目副经理应注明资质等级及编号;B、项目技术负责人应有专业技术职务任职资格及编号;C、施工管理负责人应有相应的上岗证书及编号;D、应书面通知发包人、监理人和报送当地建设主管部门备案。

(2)施工技术准备资料:①工程开工报告(包括复工报告):A、工程开工(或复工)报告应由承包人在施工准备各项工作完毕或复工条件具备后提出,每个单位工程开工(或复工)都应填写;B、发包人办理的施工许可和工程监理手续已经完备,具备施工条件;C、承包人、发包人、监理人应在工程开工(包括复工)报告上签认,报审手续齐备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4
施工图设计文件审查意见
5
工程监督手续
建设工程质量监督书
建设工程质量监督登记表(质监1-2)
建设、勘察、设计、检测单位质量责任制度报告表(1-3、1-4、1-5、1-8)
监理、施工单位质量保证体系报告表(1-6、1-7)
6
监督检查资料
监督记录
地基与基础工程质量监督检查表(质监3-5)
主体结构工程质量监督检查表(质监3-7)
商品混凝土随车单(A4纸粘帖)
11)道路混合料
主要原材料及构配件出厂证明及复试报告目录(沥青混凝土、二灰碎石、水泥稳定碎石等道路厂拌混合料)
工程材料报审表(道路厂拌混合料)A9表
材料、构配件检查记录(道路厂拌混合料)
混合料备案资料
厂拌混合料配合比通知单(委托单位为拌合厂)
厂拌混合料原材料检验报告(委托单位为拌合厂)
8
隐蔽工程检查验收记录
___报验申请表A4、隐蔽工程检查验收记录
隐蔽工程是指上道工序被下道工序所掩盖,其自身的质量无法再进行检查的工程。隐检即对隐蔽工程进行检查,并通过表格的形式将工程隐检项目的隐检内容、质量情况、检查意见、复查意见等记录下来。
隐检内容及检查情况:应填写所包含的检验项目情况汇总并附示意图
桥梁工程竣工测量资料
11
事故报告
12
竣工测量资料
车行道、人行道纵、横断面高程;排水检查井内流水面、井盖顶面高程;桥面、人行道断面高程等。
13
竣工图
1、按图施工没有变更的,在新的施工图上加盖竣工图章
2、无大变更,将修改内容用黑碳素笔修改在新的施工图上,并注明变更、洽商编号
3、结构形式、工艺改变、平面布置改变、项目改变及其他重大变更或难以在原施工图上表示清楚的,重新绘制竣工图
材料、构配件检查记录(路灯管、各类电力管材、胀缝填缝料等)
路灯管、各类电力管材、胀缝填缝料等合格证
路灯管、各类电力管材、胀缝填缝料等检验报告
10)商品混凝土
主要原材料及构配件出厂证明及复试报告目录(商品混凝土)
工程材料报审表(商品混凝土)A9表
材料、构配件检查记录(商品混凝土)
商品混凝土备案资料
商品混凝土配合比通知单
12)予应力材料
主要原材料及构配件出厂证明及复试报告目录(予应力锚具、夹具和连接器)
工程材料报审表(予应力锚具、夹具和连接器)A9表
材料、构配件检查记录(予应力锚具、夹具和连接器)
予应力锚具、夹具和连接器合格证
予应力锚具、夹具和连接器复试及静载锚固性能复试报告
13)其它
其它规范规定的检验报告和复试报告
勘察单位质量责任制度报告表(表质监1-4)
14
设计单位竣工验收检查表(表质监4-4)
15
设计单位质量责任制度报告表(表质监1-5)
16
理单位竣工验收监督检查表(表质监4-6)
5
施工试验资料
有见证试验汇总表
1)现场拌制混凝土
混凝土配合比通知单(预制构件现场施工时)
混凝土试块抗压报告汇总表
混凝土试块强度统计评定记录
见证取样记录
混凝土抗压强度试验报告(含同条件试块)
混凝土抗折强度试验报告(含同条件试块)
混凝土抗渗性能试验报告(含同条件试块)
2)砂浆
砂浆配合比通知单
砂浆试块抗压报告汇总表
3
施工现场总平面布置图
4
危险性较大的分部分项工程专项施工方案(原件)(基坑、沟槽深度大于5米)
5
毗邻建筑物和构筑物的地下管线资料、气象和水文观测资料
6
施工现场文明施工专项方案
7
临时设施搭设方案
8
施工现场拟使用的施工起重机械设备的规格型号、登记编号、数量及进场计划
9
安全防护用具购置计划
10
工程项目安全管理网络图
施工组织设计
施工组织设计、方案报审表A2
施工组织设计(附施管表3施工组织设计审批表)
2
施工设计文件会审、技术交底
施工图设计文件会审记录表
设计交底记录
施工组织设计交底记录
各工序技术交底记录
3
设计变更通知单、洽商记录
设计变更通知单(由原设计人与设计单位负责人签字并加盖设计单位公章)
工程洽商记录表(由参建各方签字)
主要原材料及构配件出厂证明及复试报告目录(砂、碎石、粉煤灰、石灰、侧石、人行道铺装材料等)
工程材料报审表(砂、碎石、粉煤灰、石灰、侧石、人行道铺装材料)A9表
材料、构配件检查记录(砂、碎石、粉煤灰、石灰、侧石、人行道铺装材料)
砂、碎石、粉煤灰、石灰、侧石、人行道铺装材料等进场检验报告
7)混凝土外加剂
二灰碎石、水泥稳定碎石压实度试验记录(灌砂法)
石灰类无机混合料中石灰剂量检测报告
道路基层混合料抗压强度试验记录
8)路面
沥青混合料筛分油石比试验报告
沥青混合料密度(压实度)试验报告
路面抗滑性能(构造深度)试验报告
路面抗滑性能(磨擦系数)试验报告
9)钢结构焊接质量检测报告
10)其它
其它规范规定的试验报告
钻孔桩水下混凝土灌注记录
予应力张拉数据表
予应力张拉记录(先张、后张)
予应力张拉孔道压浆记录
焊接材料烘焙记录
施工日志(包含日安全检查记录)
其他规范规定的施工记录
7
测量复核及预检记录(示意图、测量与复核的数据及结论)
1)设计交点(坐标、高程)记录(交接方签字)、___报验申请表A4、设计交点(坐标、高程)测量复核记录
6
建设工程竣工验收人员组成(表续质监4-2)
7
监理单位质量评估报告
8
工程竣工验收监督检查表(表质监4-8)
9
建设单位工程质量监督登记表(表质监1-1、1-2)
10
建设单位竣工验收监督检查表(表质监4-7)
11
建设单位质量责任制度报告表(表质监1-3)
12
勘察单位竣工验收监督检查表(表质监4-3)
13
主要原材料及构配件出厂证明及复试报告目录(混凝土外加剂)
工程材料报审表(混凝土外加剂)A9表
材料、构配件检查记录(混凝土外加剂)
混凝土外加剂合格证(复印件加盖经销单位公章)
混凝土外加剂出厂试验报告
见证记录
混凝土外加剂复试报告
8)备案材料
主要原材料及构配件出厂证明及复试报告目录(排水管材、电力维纶管、检查井偏心盖板、检查井盖座、收水井盖座、路灯座等预制构件)
4
安全技术交底
5
安全培训记录
6
重大安全事故应急预案
7
安全应急预案演练记录
8
安全检查记录(可写入施工日志)
9
下井作业审核表
四、工程竣工验收备案资料目录
序号
项目
1
建设工程竣工验收备案表
2
施工许可证
3
施工图审查意见书(复印件)、建设工程施工图设计文件审查批准书
4
工程竣工验收报告(质监3-8)
5
建设工程竣工验收监督申请书(表质监4-2)
4
原材料、成品、半成品、构配件、设备出厂质量合格证书、出厂检(试)验报告和复试报告
有见证试验汇总表
1)水泥
主要原材料及构配件出厂证明及复试报告目录(水泥)
工程材料报审表(水泥)A9表
材料、构配件检查记录(水泥)
水泥合格证
水泥出厂试验报告(28天强度报告)
见证记录
水泥复试报告
2)钢材
主要原材料及构配件出厂证明及复试报告目录(钢材、予应力钢筋、桥梁支座等)
沥青复试报告
4)焊接材料
主要原材料及构配件出厂证明及复试报告目录(焊接材料)
工程材料报审表(焊接材料)A9表
材料、构配件检查记录(焊接材料)
焊接材料合格证
5)各类砌体砖
主要原材料及构配件出厂证明及复试报告目录(砖)
工程材料报审表(砖)A9表
材料、构配件检查记录(砖)
砖合格证
见证记录
砖进场检验报告
6)只需做进场检验的材料
6
施工记录
混凝土浇筑记录(C20以上强度等级)
混凝土施工测温记录(重要构筑物及大体积混凝土工程)
冬施混凝土养护测温记录(温度低于5度时)
沥青混凝土到场及摊铺测温记录
沥青混合料碾压温度检测记录
构件吊装记录
沉降观测记录
箱涵顶(推)进记录
顶管工程顶进记录
钻孔桩钻进记录(冲击钻、旋转钻)
桩孔桩记录汇总表
钻孔桩成孔质量检查记录
14
工程竣工验收文件
工程竣工总结
竣工验收证书
单位(子单位)工程质量竣工验收记录
单位(子单位)工程观感质量评价表
单位(子单位)工程安全及使用功能评价表
单位(子单位)工程质量保证资料评价表
三、市政工程安全备案资料
1
工程中标《通知书》、施工企业安全生产许可证(副本原件及复印件)
2
施工组织设计(安全技术措施)
工程材料报审表(预制构件)A9表
材料、构配件检查记录(预制构件)
材料备案资料
预制构件合格证
预制构件检验报告(三个月有效期)
9)路灯及其它电力管材及其它有进场证、检验报告
主要原材料及构配件出厂证明及复试报告目录(路灯管材、各类电力管材、胀缝填缝料等)
工程材料报审表(路灯管、各类电力管材、胀缝填缝料等)A9表
砂浆试块强度统计评定记录
见证取样记录
砂浆抗压强度试验报告
予应力灌浆用水泥浆试块试验报告
3)商品混凝土
见证记录
商品混凝土抗压强度试验报告(含同条件试块)
商品混凝土抗折强度试验报告(含同条件试块)
商品混凝土抗渗性能试验报告(含同条件试块)
