海信日立中央空调工程安装标准
中央空调安装的八大标准流程

中央空调安装的八大标准流程1、内机安装:施工队进场第一步就是吊装内机,这里只要注意2个点就可以避免后续问题。
①内机离房顶距离不得小于1公分,避免机器运行时与墙顶产生共振。
②内机吊装需考虑百分之一的坡度,接冷凝水的一侧要稍微低一些,避免冷凝水排不出去。
标准流程:安装师傅进场按照图纸现场再核对(机型,定位图纸)排水位置,必须就进排水优先。
再安装吊码定位:要求每90-100CM之间必须两个吊码,以确保冷凝管道的横平竖直。
必须用厚不锈钢吊码:90-100CM 之间必须两个吊码固定:彩色管卡颜色区分:气管,液管,冷凝水管:粘贴警示标签,为后面工种施工人员更好施工。
2、冷媒铜管的安装:安装完内机即可安装冷媒铜管,这是中央空调安装过程中最重要的一个环节。
①所有的焊接点应该是铜管与分歧管的连接处进行焊接,不存在铜管与铜管焊接。
②在焊接过程中必须在铜管内冲入氮气(充氮焊接工艺),这使铜管内部没有空气避免了产生焊接使内壁结炭从而在正式运转时入压缩机而产生故障。
③焊接完成后应该用高压氮气进行管内吹灰,保持铜管内清洁。
3、充氮保压:这是焊接完成后必须对铜管进行的压力测试,往铜管内充入一定压力的氮气进行保压,一般压力测试时间为24小时,某公司规定压力测试时间至少48小时,一般一个星期;确保铜管丝毫不泄露。
需要特别说明:使用R410冷媒,需保持管内压力为40公斤。
氮气是惰性气体,膨胀系数小,几乎不存在由于热胀冷缩而产生的压力变化。
如果测试过程中压力表有下降,则应该检查冷媒管焊接是否有问题。
空调铜管是空调冷气、暖气输送的媒介,相当于人的血脉连接。
氟系统家用中央空调铜管分为普通铜管和R410A铜管。
传统R22制冷剂空调上使用的铜管为普通铜管,R410A制冷剂空调商使用的铜管为R410A铜管。
目前氟系统变频多联式家用中央空调主机多采用R410A冷媒,因此在氟系统多联机应用上,R410a铜管最多。
由于R410A制冷剂产生的压力是R22制冷剂的1.6倍,这就要求它的铜管密度大、抗压能力强、铜管洁净度高而且铜管壁厚均匀,所以R410a制冷剂的空调系统必须使用专门的R410a铜管。
海信日立空调工程安装操作标准

海信⽇⽴空调⼯程安装操作标准HITACHI青岛海信⽇⽴空调系统有限公司⼯程安装操作标准-SET-FREE -FS3/FS5(R22)系列FSG/FSVG(R407C)系列FSN(R410A)系列主编部门:客户⽀持部⽬录HITACHI (1)青岛海信⽇⽴空调系统有限公司 (1)⼯程安装操作标准 (1)⼀、总则 (1)⼆、安装⼯程的顺序和准备 (2)1、安装⼯作的重要性 (2)2、与其它专业配合 (3)3、安装⼯程的⼀般顺序 (3)4、施⼯图纸审核 (5)5、施⼯组织设计 (5)6、安装⼯具及仪器仪表 (6)要求⼯具齐全、型号标准符合安装及技术要求。
仪器仪表经过检测或鉴定,量程满⾜要求。
(6)7、材料要求 (8)8、管理体系 (8)三、制冷剂管道安装 (8)1、制冷剂配管施⼯概要 (8)2、制冷剂配管的加⼯ (10)3、制冷剂配管安装 (13)4、分歧管的安装 (15)5、管道的吹扫 (15)四、室外机安装 (16)1、到货检查 (16)2、吊装 (17)3、位置选择 (17)4、室外机基础 (17)5、室外机的安装要求 (18)6、室外机的布置间隙 (19)7、室外机的固定与防振 (26)五、室内机安装 (27)1、⼀般要求 (27)2、天花板内置风管式 (27)3、四⾯出风嵌⼊式 (29)4、壁挂型室内机的安装 (31)六、风管制作安装 (32)1、风管制作 (32)2、风管的连接 (32)3、风管的连接 (33)4、风⼝及部件安装 (33)七、冷凝⽔系统 (34)1、管材 (35)2、管道安装要点 (35)3、天花板内置风管式 (35)4、四⾯出风嵌⼊式 (36)5、集中排⽔⽅式 (36)⼋、制冷剂系统 (37)1、⽓密性试验 (38)2、系统的真空⼲燥 (39)3、制冷剂的充填 (39)九、保温 (40)1、制冷系统保温 (40)2、冷凝⽔系统保温 (41)3、风管保温 (41)⼗、电⽓系统与安装 (42)1、设备电源 (42)2、配电系统的敷设 (43)3、室外机的配电参数 (44)4、室内机的配电参数 (45)⼗⼀、控制系统与安装 (46)1、控制线 (46)2、控制器与管理系统的类型、安装要点 (47)3、控制线连接实例 (51)⼗⼆、调试与试运⾏ (52)1、调试前的准备⼯作 (52)2、调试前的检查确认⼯作 (53)3、单机试运转及调试 (53)4、联机试运转及调试 (54)⼗三、竣⼯验收 (56)⼀、总则●为加强安装⼯程质量管理,统⼀空调系统安装⽅法,制定本标准。
中央空调安装施工标准

中央空调安装施工标准:
1.施工前准备:在施工前,需要做好现场勘查、材料准备、工具准备等工作。
2.定位放线:根据图纸和现场实际情况,确定内机、送风口、回风口及冷凝水排水的位置,并做好
定位放线工作。
3.内机安装:内机安装时需要确保机器离房顶距离不小于1公分,以避免机器运行时与墙顶产生共
振。
同时,内机吊装需考虑百分之一的坡度,接冷凝水的一侧要稍微低一些,以利于冷凝水的排出。
4.管道安装:中央空调的管道安装需要按照规定进行,铜管和排水管的安装要严格遵守设计要求,
确保管道的质量和安全。
5.风口安装:送风口和回风口的安装要规范,风口的大小和方向要与图纸一致,同时要确保风口表
面光滑、无毛刺。
6.冷凝水排水安装:冷凝水排水管安装时要确保有一定的倾斜角度,以利于冷凝水的排出。
同时,
要确保排水管不受挤压或堵塞。
7.室外机安装:室外机安装时需要确保稳固,同时要考虑到散热和维修方便。
8.调试运行:安装完成后需要对中央空调进行调试运行,确保机器正常运行并满足设计要求。
空调安装日立中央空调安装规范

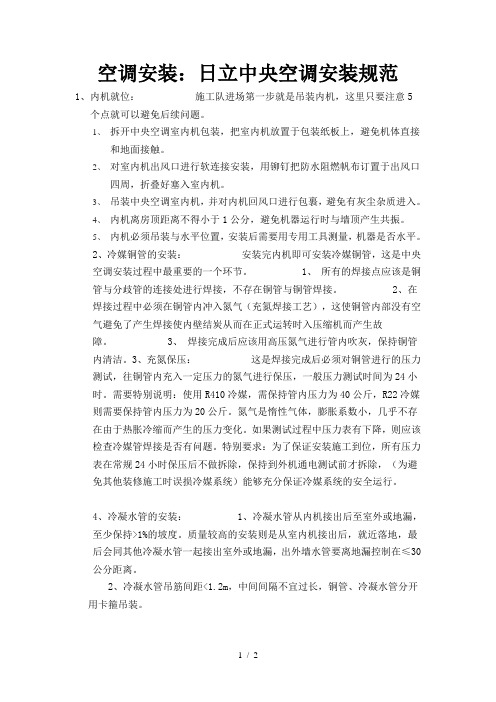

空调安装:日立中央空调安装规范1、内机就位:施工队进场第一步就是吊装内机,这里只要注意5个点就可以避免后续问题。
1、拆开中央空调室内机包装,把室内机放置于包装纸板上,避免机体直接和地面接触。
2、对室内机出风口进行软连接安装,用铆钉把防水阻燃帆布订置于出风口四周,折叠好塞入室内机。
3、吊装中央空调室内机,并对内机回风口进行包裹,避免有灰尘杂质进入。
4、内机离房顶距离不得小于1公分,避免机器运行时与墙顶产生共振。
5、内机必须吊装与水平位置,安装后需要用专用工具测量,机器是否水平。
2、冷媒铜管的安装:安装完内机即可安装冷媒铜管,这是中央空调安装过程中最重要的一个环节。
1、所有的焊接点应该是铜管与分歧管的连接处进行焊接,不存在铜管与铜管焊接。
2、在焊接过程中必须在铜管内冲入氮气(充氮焊接工艺),这使铜管内部没有空气避免了产生焊接使内壁结炭从而在正式运转时入压缩机而产生故障。
3、焊接完成后应该用高压氮气进行管内吹灰,保持铜管内清洁。
3、充氮保压:这是焊接完成后必须对铜管进行的压力测试,往铜管内充入一定压力的氮气进行保压,一般压力测试时间为24小时。
需要特别说明:使用R410冷媒,需保持管内压力为40公斤,R22冷媒则需要保持管内压力为20公斤。
氮气是惰性气体,膨胀系数小,几乎不存在由于热胀冷缩而产生的压力变化。
如果测试过程中压力表有下降,则应该检查冷媒管焊接是否有问题。
特别要求:为了保证安装施工到位,所有压力表在常规24小时保压后不做拆除,保持到外机通电测试前才拆除,(为避免其他装修施工时误损冷媒系统)能够充分保证冷媒系统的安全运行。
4、冷凝水管的安装:1、冷凝水管从内机接出后至室外或地漏,至少保持>1%的坡度。
质量较高的安装则是从室内机接出后,就近落地,最后会同其他冷凝水管一起接出室外或地漏,出外墙水管要离地漏控制在≤30公分距离。
2、冷凝水管吊筋间距<1.2m,中间间隔不宜过长,铜管、冷凝水管分开用卡箍吊装。
中央空调施工标准

一、进场1、设备材料进场后,需进行场地布置。
确定材料、设备、工具的摆放区,并粘贴告示牌。
设材料、设备、工具必须摆放整齐。
场地布置完毕后需拍摄照片并立刻回传公司。
如公司说照片不合格则立刻重新拍摄。
2、将所有设备拆箱后并摆放整齐。
设备包装箱不可随意丢弃。
并检查箱内配件是否齐全,如质保单、条形码、说明书、排水管配件等。
如有遗失立即上报。
二、帆布安装及防尘处理1、将包装箱泡沫放置最下方,室内机放置泡沫上方可安装帆布,帆布安装时需注意严密程度,不可有缝隙。
帆布必须制作成桶型方可安装。
安装完毕后将帆布放入风口内部防止进入灰尘。
2、将保鲜膜缠绕室内机做整体防尘处理。
防尘处理必须严密防止装修期间灰尘进入。
并且保证在装修期间不会破损。
三、室内机吊装1、与相关人员确定室内机吊装位置,确定完毕后需在图纸上标注吊装位置的尺寸及出风形式、回风形式,确定完毕后需与现场负责人进行图纸会签,签字后施工图方可生效,并全程按图施工。
如施工期间有变更则与相关人员签订方案修改确认单后方可继续施工。
2、如有增减项时需通知本公司负责人及甲方进行协商。
协商后双方同意方可继续施工。
3、室内机吊装不可紧贴棚面,至少需预留5cm防止共振发生。
4、吊筋必须垂直并且室内机安装后要水平。
如原有建筑屋面不平整则需要通知现场负责人告知情况。
5、与相关人员确定打眼位置并在原有墙面用记号笔标注。
6、打眼时不可将水撒满墙。
要保证打眼期间的环境卫生。
如无法避免则需要考虑进行墙面保护。
7、内机吊装完毕后在出风口位置需粘贴展示贴。
并用记号笔填写出风口、回风口的开口尺寸并交代现场负责人。
后期装修木工开口尺寸以此数据为准。
四、吊件1、吊件需使用日立精工安装吊件。
在撤场前必须将多余部分进行切割。
2、吊件安装要确定在一条直线上,避免影响后期管路的美观。
五、冷媒管及冷凝管吊装1、管路必须笔直,不可出现弯曲现象。
直角位置需使用直角器进行施工,不可手动做弯。
2、冷凝管需在最下面,并且在连接室内机位置制作U型弯,避免冷凝水倒灌。
h1025标准

h1025标准
H1025标准是海信中央空调的安装标准,全称为“5A工地”标准。
该标准要求施工人员在安装过程中严格遵守14道安装工序、100个施工细节和6大亮点工艺,确保安装质量达到较高水平。
具体来说,H1025标准要求室内机安装左右留有一定空间,后侧离墙距离不小于100mm,顶部与天花板之间留有不小于10mm间距;风管机采用后回风方式以降低噪音。
室内机吊装用Φ10mm膨胀螺栓或Φ10mm镀锌丝杆吊装,调整水平,用双螺母双垫片固定。
室内机出风口、回风口用塑料袋等材料密封或用标有海信标志的封口条保护防尘。
室外机换热器进风侧离墙的距离不小于200mm,确保最佳散热状态,且远离卧室安装减少噪音影响。
室外机水平安装、基础或支架具备足够的承重能力、底座铺设橡胶减震垫、螺栓固定牢固。
还应考虑室外机的排水,避免滴水造成不良影响。
此外,H1025标准还要求施工人员认真对待每一次安装、每一个细节,确保每个环节都符合标准要求,从而为用户提供优质的空调使用体验。
如需了解更多信息,建议访问海信官网或咨询其专业技术人员。
日立空调SET-FREE_FSN安装规范
青岛海信日立空调系统有限公司
新冷媒R410A的特性
No.
1 2 3
项目
组成 工作压力 热力性质 制冷量与 能效比
R22
单一溶液 _ _ _
R407c
R410a
非共沸混合物(HFC-32、125 近似共沸混合物(HFC、134a) 32,125) 同R22 与R22的热力性质最为接近 制冷量与能效比比R22机器 稍有下降.(传热表面的传质 增加,可能会造成蒸发、冷 凝过程热交换效率降低) 1980 0 属于高压冷媒,冷凝压 力比R22增大近40% 接近单工质 有明显优于R22的传输 特性,理论COP比R22略 有下降,实际略高于 R22。 2340 0
青岛海信日立空调系统有限公司
安装施工人员必须具备的技能
一、充分理解掌握有关多联机的几个概念 1、什么是“空调系统质量”?
1)、设备本身的制造质量:取决于制造商, 2)、空调系统方案设计质量:取决于设计师, 3)、施工材料的质量:材质和规格 4)、安装施工质量:内在的和外观的;施工标准的严 格性和操作的严格性,实际上最关键的就是施工人员 的操作质量!! 5)、系统的调试质量
青岛海信日立空调系统有限公司
冷媒配管的施工要求 制冷剂配管的加工
弯管加工 加工方法: a、手动弯管——适用于细铜管(φ6.35-φ12.7)。 b、机械弯管——适用范围较广(φ6.35-φ44.45),采用弹簧弯 管器、手动弯管器或电动弯管器。 加工要求: 管道弯管的弯曲半径应大于3.5D(D为管道直径),配管弯曲变形后 的短径与原直径之比应大于2/3。 注意事项: 1、弯曲加工时,铜管内侧不能起皱或变形; 2、管道的焊接接口不应放在弯曲部位,接口焊缝距管道或管件弯曲 部位的距离应不小于100mm。
日立中央空调安装规范方案
中茂智慧日立中央空调安装规中央空调安装无疑是一个多方配合才能完成的工程,同时它还要因房制宜合理安排施工规划,达到人们对环境感观、享受的要求。
做好空调安装前的准备工作,是完成施工任务的重要前提。
细心、严谨的施工态度是施工结果的可靠保证。
根据计划方案进行合理施工,现场采用红外线水平仪测量调整竖直度。
一:室外机运输:安装前,按照要求向上摆放整齐运输,不能直接接触地面,放置在专用底座上。
外机支架的固定与防锈,室外机安放时,需要安装减震垫。
保证外机运转正常及保修售后空间室外机的回风距离测量,外机风扇出风口必须在50公分,距离墙面200mm,无遮挡物;保证散热空间及回气流无阻碍。
在露天外的线管安装在卡扣。
室外机安装效果风口测量安装:回风口:通常回风口会与检修口安装在一起,风口尺寸必须与机回风口吻合,不能出现错位情况,这样才可以达到最佳回风量;并保证有足够的维修空间。
出风口:若使用ABS风口在测量风口时要留有一定的热胀冷缩空间。
另各位注意,出风口一定不能装在灯带附近(理由:如果出风口前有灯带,会造成空调在制热时遮挡出风,而热空气是往上的,使得热空气滞留房间的上部,从而整个活动空间感觉热量不足,需很长时间才能有热感觉。
)嵌入式或凹入吊顶部的出风口,需注意检查吊顶是否完成,如果吊顶部分有裂缝,造成漏风,造成气流短路,出来的风未到达使用区域,已经回到空调机了,影响使用效果。
如果做下送下回风/侧送侧回风方式,则需保证出风口与回风口之间的间距在1.2米。
二:室机施工队进场第一步就是吊装机,这里只要注意五个点就可以避免后续问题。
一:拆开中央空调室机包装,把室机放置于包装纸板上,避免机体直接和地面接触。
二:对室机出风口进行软连接安装,用铆钉把防水阻燃帆布订置于出风口四周,折叠好塞入室机。
三:吊装中央空调室机,并对机回风口进行包裹,避免有灰尘杂质进入。
四:机离房顶距离不得小于1公分,避免机器运行时与墙顶产生共振。
五:机必须吊装与水平位置,安装后需要用专用工具测量,机器是否水平。
日立多联机安装规范
欢迎阅读HITACHI青岛海信日立空调系统有限公司工程安装操作标准-SET-FREE系列-●●●●●●●●二、安装工程的顺序和准备1、安装工作的重要性多联机的运行介质是制冷剂而不是水,室内、外机的连接管道使用的都是铜管,通过通讯线进行控制。
制冷剂管道的细微渗漏都将会导致系统不能正常运行。
正是由于多联机设计精巧、技术含量高、控制灵活,所以对安装质量的要求就特别高。
户式中央空调不仅限于产品,而是一个系统的解决方案,厂家提供给用户的应该是一个完整的空调系统,安装质量对整个空调系统起着非常重要的作用。
产品的最终目的就是体现它的使用价值,出厂质量控制的无论多好,如果在安装环节出现问题,那么整个系统就不能实现它的使用价值。
承担空调工程项目的安装施工企业,应具有相应的专业工程施工资质。
否则,在安装前,必须经过厂家的技术人员培训。
工程施工中从事特种作业的焊工、电工、制冷工等必须具备操作上岗证及相应的职业技能资格证书。
2(1(2(3a.b.3(1安装工程操作流程图:图纸自审、会审施工组织设计工具准备、人员组织材料、设备采购及品质检验定位放线、套管安装支吊架制作、安装室外机吊装、固定室内机吊装、固定制冷系统风管系统排水系统控制系统配电系统管道保护与清洗风管制作校验坡度选择线径确定容量40m;20HP时,室外时,将此段的液管外径由6.35mm变为9.53mm;制冷系统管径、分歧管型号符合技术规定;冷凝水坡度、排放方式,保温做法;风管、风口做法,气流组织;电源线配置规格、型式及控制方式;控制线的做法、总长度及控制方式。
工程施工人员应严格按照施工图施工。
如需修改应征得设计认可,并形成书面文件即设计变更记录。
5、施工组织设计施工组织设计是施工单位用以指导施工准备和科学组织施工的全面性技术经济文件。
合理地编制和认真贯彻施工组织设计,是保证施工顺利进行,缩短工期、确保工程质量和提高经济效益的重要措施。
施工组织设计按编制对象不同,大致可分为三类:施工组织总设计、单位工程施工组织设计和分7、材料要求空调工程所使用的主要材料、设备器具、阀门、仪表及调压装置等应具有出厂检验合格证。
中央空调制造、安装、验收标准
中央空调制造、安装、验收标准制造、安装和验收标准设备安装1.室外机的拆封和安放当设备进场后,甲方监理会与我们一同进行开箱并记录。
在设备现场搬运吊装时,我们会根据具体情况编写交底书或施工方案。
在安装设备之前,我们会根据图纸设计,对设备的基础坐标和标高进行测量确认。
室外机的安放场所需要坚固,以防止震动和噪音。
每台模块空调机使用4套M12型的底脚螺栓、螺帽和垫圈,螺栓旋入20mm,固定螺栓纵横水平偏差不得大于1‰。
机座底面至少高出地面150mm,同时机座与空调机之间须垫入厚度不小于10mm的橡胶垫。
室外机运转时,有时会排出水来,要在空调机周围预先留出排水管的通道。
2.室内机的安装在安装室内机时,吊架需要安装平整牢固,位置正确,吊杆不能自由摆动。
在安装送、回风口时,我们需要兼顾装饰效果和良好气流组织,使风口尺寸和位置统一。
在室内机安装完毕后,我们会及时告知装饰公司预留出检修孔,以便调试和维护。
3.制冷剂配管(包括泄露测试、真空干燥、管道绝热等)在制冷剂配管施工中,我们遵循三个原则:干燥、清洁和气密性。
我们选择使用磷酸脱氧无缝铜管作为管材。
在选择配管尺寸时,我们需要注意以下事项:制冷剂管用磷酸脱氧无缝铜管。
选用盘铜管(Φ34.9以下使用盘管,Φ34.9以上使用直管)。
分支接头和分支管端需要放在可以打开检修的吊顶夹层内。
在配管排管施工过程中,端口需要加盖并且用塑料袋包裹好。
在冷媒配管管径尺寸的选定和分支组件达到选定时,我们需要注意以下事项:分支接头和分支端管需要根据室内机的布局来确定。
配管的安装是从离室外机最远的室内机开始,以满足室内机上的气液管的管径。
根据下游侧的室内机的总容量来选择分支接头的规格。
分支接头之间的配管管径需要根据下游侧的室内机总容量来选定,但该管径不能超过室外机的气液管的管径。
室内机与第一分支接头之间的配管管径需要与室外机上的配管管径相一致。
我们需要记录好气管、液管的管径及长度,以备将来补充冷剂用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
—— ——
必 1 –
–
1
2 –
a b
—— ——
φ6.35-φ12.7 φ6.35-φ44.45
3.5D(D 2/3
)
100mm
3 –
4 –
5 –
a.
b.
A 5 A 8 A 12 A 16 A 25 A 35 A c. 8 12 16 25 35 45
–
3
–
廊嵌姓必嵌骤骤
– – –
– – – 必密情姓情骤 – – 旋措嵌姓暖廊嵌骤骤 ×旋暖嵌骤骤 – – 旋暖嵌 情骤
– – –
– 拉骤骤 – – –
220~300mm 情必骤骤
a. b. c.
2—2.5 2
U
T616 T 30×30×3mm L φ8mm U
骤骤 – 骤 – 骤 –
20 1.0 1.5
20~40 1.5 2.0
40 2.0 2.5
300mm
50mm 50mm
50mm
100mm
4
1
2
S3 E1
S5
5HP 10HP 16HP 20HP 1.5 15 30m 40 2 24HP 30HP 40m 63 9.53mm
– –
0.01kg
-
+
– – 2.5MPa 3.5MPa – – 4-12mm –
407C
R22
–– –
–
––
– 置必必 置慢嵌操烁 玻荷烁措旋燃 – 置慢嵌操烁
– 背u高高集so– 慢璃背 – –
– – –
–
– – – – – – – –
410A
R22
–– –
–
––
– 置必必 置慢廊嵌溶 玻荷烁措旋燃 – 置慢廊嵌溶
– 背u高高集so– 慢璃背 – –
– – –
–
– – –
– –
– – –
操
–
旋
–
三、制冷剂管道安装
– 廊
1
–
3.5D 2/3 10 U 10 3-5
2
R22 mm 6.35 9.52 12.7 15.88 19.05 22.2 25.4 28.6 31.75 34.88 38.1 44.45 mm 0.8 0.8 0.8 1.0 1.0 1.0 1.0 1.0 1.1 1.3 1.4 1.5 O O O O O 1/2H 1/2H 1/2H 1/2H 1/2H 1/2H 1/2H
450×450mm
2
– – – 必密情骤 – φ廊嵌骤骤 廊密拉骤 – –
–
– – 嵌—拉骤骤 – 慢拉嵌×慢拉嵌骤骤 – – 身密 – 迎密 邻密 量密 廊拉嵌姓情嵌嵌骤骤 – 廊嵌嵌骤骤 – – – 情必骤骤 – 廊岸必拉—廊岸廊嵌嵌 – – –
必嵌嵌骤骤 旋嵌 – –
HITACHI
–––––––––––––––––––––––––––
- SET-FREE
FS3/FS5 R22 FSG/FSVG R407C FSN R410A
-
一、总则
– – –
–
– – –
–
二、安装工程的顺序和准备
R407C mm 0.8 0.8 0.8 1.0 1.0 O O O O O
R410A mm 0.8 0.8 0.8 1.0 1.0 1.0 1.0 1.0 1.1 1.3 1.4 1.5 O O O O 1/2H 1/2H 1/2H 1/2H 1/2H 1/2H 1/2H 1/2H
3
4
7
– 廊岸廊嵌嵌 – 拉—廊嵌骤骤
五、室内机安装
1
1 必 3 慢 拉 – – – 情骤 – 措 操 – 旋 1.5m 9 廊嵌 – 廊廊 廊必 廊情 廊慢 廊拉 廊拉骤 – – – – φ10mm –
B 7 8 8 10 12 14
d.
6
–
a —— —— b
c
0.03m3/h
3 d
5
e
7 –
情 1 –
–
— — — — —
— —
—
—
2 –
a
b
c 20mm
3 –
5HP 24HP
8HP 10HP 30HP
16HP 120m
20HP
100m
–
4
5
必嵌嵌骤骤 –
– 16HP 20HP M12 6 5HP 8HP 10HP 24HP 30HP – – – – – – 4 8 –
拉嵌嵌骤骤 情嵌嵌壁廊岸必疗 骤骤
背状膨姓玻置状状 拉嵌嵌壁疗
–
6
8HP
56 2.3 6.35mm
500mm 500mm 300mm
5
5kgf/cm2
四、室外机安装
1
1 2
2
必 – 慢拉°
3
– –
必密拉骤
箱 风蓄 – 必 拉 廊嵌 箱 拉– 箱 廊嵌– 箱 情嵌–
– 骤 – 慢– 拉– 措–
– 情 – – – –
5Hale Waihona Puke a.b.c.
6
R22
廊– 必– 情– 慢– 拉– 6 7 8 9 10 11 12 13
14 – 15 – 16 – 17 – 18 – 19 – 20 – 21 – 22 – 4.0MPa 23 – 1.5MPa 4.0MPa 24 – -756mmHg 25 – 4 / 26 –
1
– – – – – – –
– –
–
– – – – – – – – – – – – – – – – – – – – – – – –
–
– –
必
1 2 3
a. b.
3
1
DIP
4
50-130
50m 40m 15m 5HP 8HP 10HP 16HP 20HP 30m 24HP 30HP 5HP 100m 24HP 30HP 120m 10m 1.5Hp(40) 2Hp(56) 15m 6.35mm 2.3Hp(63) 9.53mm 40m 8HP 10HP 16HP 20HP
