止水修复施工方案
止水钢板修补施工方案及流程

止水钢板修补施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!止水钢板修补施工方案与流程详解止水钢板,作为一种重要的防水材料,广泛应用于地下室、隧道、污水处理池等建筑结构的防水工程中。
深基坑竖井止水注浆方案

深基坑竖井止水注浆方案一、前期准备工作1.调查勘探:对施工区域进行详细的地质勘探,了解地下水位、地质结构以及可能存在的渗水源。
2.制定施工方案:根据调查勘探结果,制定合理的止水注浆方案,包括注浆材料的选择、注浆施工的方法等。
3.准备材料和设备:根据止水注浆方案,准备好所需的注浆材料,如水泥、注浆剂等,以及注浆设备,如注浆泵等。
二、注浆施工工艺1.施工准备:清理基坑及竖井的周围地表,确保施工区域的干净整洁,防止污染地下水。
2.预处理:根据需要,对基坑和竖井的墙壁进行清洗和修复工作,确保墙壁的平整与牢固。
3.钻孔:根据施工方案,用钻机在基坑墙壁或竖井周围钻孔,钻孔深度和孔距根据实际情况确定。
4.注浆操作:将预先准备好的注浆材料通过注浆泵注入到钻孔中,注浆压力和注浆量根据注浆方案确定。
5.排浆处理:在注浆过程中需要注意排浆处理,即在注浆施工区域设置合理的排浆装置,确保浆液排出,以免堵塞钻孔。
6.监测评估:在注浆施工过程中,需不断监测注浆孔的注浆压力和流量,对注浆效果进行评估。
三、后期处理工作1.止水效果评估:施工完成后,对止水注浆效果进行评估,观察是否达到了预期的止水效果。
2.施工场地清理:清理施工现场,将废弃的材料和设备进行集中处理,恢复场地的整洁。
3.记录归档:对止水注浆施工过程进行记录归档,包括施工方案、施工过程中的监测数据、施工效果评估等,以便今后参考。
总结:深基坑竖井止水注浆方案的实施是一个复杂而关键的工程措施,在施工过程中需要高度的技术指导和专业的设备。
通过严格的工艺管理和详细的施工记录,能够确保止水注浆的效果,为基坑及竖井的施工提供稳定的工作环境,同时也保护地下水资源的安全。
铜片止水施工方案

铜片止水施工方案1. 引言铜片止水是一种常用的施工方法,用于阻止水流通过建筑物或结构物中的缝隙或裂缝。
本文将介绍铜片止水的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的处理方法。
2. 施工前的准备工作在进行铜片止水施工前,需要进行以下准备工作:2.1 安全考虑施工人员应遵守相关安全规定,佩戴必要的个人防护设备,如安全帽、防滑鞋等。
确保施工现场的安全。
2.2 工具和材料准备准备好所需的施工工具和材料,如铜片、螺丝刀、铜片止水胶水等。
确保工具和材料的质量和数量充足。
2.3 施工区域清理清理施工区域,确保施工面干净整洁,无杂物和灰尘。
清除可能妨碍施工的障碍物,确保施工的顺利进行。
3. 施工过程中的注意事项在施工过程中,需要注意以下事项:3.1 铜片选择和安装选择适合的铜片材料,确保其质量和强度满足止水要求。
将铜片固定在需要止水的缝隙或裂缝处,使用螺丝刀将铜片牢固地固定在建筑物或结构物上。
3.2 施工质量控制施工过程中需要保证施工质量,确保铜片与建筑物或结构物的接触面均匀紧密,确保止水效果。
对施工现场进行巡视,及时发现和修正施工中的问题。
3.3 渗漏测试完成止水施工后,进行渗漏测试。
可以使用水压试验或渗漏检测仪等方法,检测止水效果,确保施工质量满足要求。
4. 施工后的处理方法施工完成后,需要进行适当的处理,包括以下方面:4.1 施工区域清理清理施工区域,清除施工过程中产生的垃圾和残留物,保持施工区域干净整洁。
4.2 施工记录和整理记录施工过程中的关键步骤和数据,整理施工文件和相关图纸,以备将来参考和验收。
4.3 后续维护定期检查和维护止水施工区域,确保其正常运行和持久效果。
如发现问题,及时进行修复和处理。
5. 总结铜片止水是一种常用的施工方法,通过使用铜片来阻止水流通过缝隙或裂缝。
本文介绍了铜片止水的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的处理方法。
在施工过程中,需要注意安全、选择合适的材料和工具,并进行质量控制和渗漏测试。
止水支护工程施工方案

止水支护工程施工方案一、概述止水支护工程是为了防止地下水或地面水对工程建筑物的侵蚀和渗透,从而保障建筑物的安全性和稳定性而采取的一系列措施的总称。
施工方案就是关于止水支护工程的具体实施计划。
在进行止水支护工程施工时,我们需要充分考虑工程的具体情况以及环境因素,合理规划施工流程,采取科学有效的方法和措施,确保施工的顺利进行,并最大限度地保证工程的质量和安全。
二、前期准备工作1.调查研究:在进行止水支护工程前,需要对工程的具体情况进行调查研究,包括地质环境、地下水情况等,为后续工作提供基础数据。
2.方案设计:根据前期调查研究的结果,制定合理的止水支护施工方案,包括施工工艺、施工方法、材料选用等。
3.技术准备:对施工需要用到的技术人员和技术装备进行准备,确保施工期间技术支持的到位。
4.材料采购:根据方案设计的要求,采购相应的止水支护材料,确保施工需要。
5.安全防护措施:制定严格的安全操作规程,确保施工期间的安全。
6.环保措施:制定环保措施,保护周边环境,避免对周边环境造成不利影响。
三、施工工艺流程1.基坑开挖:根据设计要求,进行基坑开挖工作,确保基坑的大小和深度符合要求。
2.基坑处理:对基坑进行加固和处理,采取有效的方式确保基坑的稳定性,防止发生坍塌。
3.止水材料施工:根据设计要求,选用合适的止水材料进行施工,包括土工膜、防水涂料等。
4.支护结构施工:根据设计要求,对支护结构进行施工,包括钢支撑、混凝土支护等。
5.排水系统安装:在施工完成后,需要对基坑进行排水处理,保证基坑内水位稳定。
6.验收和监测:施工完成后,进行验收工作,确保工程质量符合要求,同时对工程进行监测,及时发现和解决问题。
四、施工方法和措施1. 整体施工:在进行止水支护工程时,需要统一规划、统一指挥、统一施工,确保施工的整体性和协调性。
2.分段施工:根据基坑的情况,分段进行止水支护工程施工,确保施工过程中的安全和稳定。
3.安全防护:在进行止水支护工程时,各个岗位的工作人员需要严格遵守操作规程,加强安全防护,确保施工中的安全。
止水施工方案范文

止水施工方案范文一、工程概述止水施工是指在建筑物或水利工程中,为了防止地下水或水源渗漏而采取的一系列措施。
止水施工方案的综合设计和施工工艺对于工程的质量和安全至关重要。
本文将详细介绍止水施工方案的相关内容。
二、前期准备工作1.方案设计:根据工程的实际情况和需要,制定相应的止水方案,明确施工范围和技术要求。
2.材料准备:根据方案设计要求,准备所需的止水材料,包括止水胶、止水带、止水管等。
3.施工队伍:组建专业的施工队伍,确保施工人员具备相应的技术和经验。
4.设备准备:准备所需的施工设备和工具,包括混凝土搅拌机、钢筋切割机等。
三、施工工艺1.打钻:先按设计要求,在需要施工的位置打钻孔,孔的直径和深度根据工程的不同而定。
2.清理孔洞:将打钻的孔洞清理干净,确保孔壁光滑无杂物。
3.止水胶涂抹:将止水胶均匀涂抹在孔洞内部和周边,确保与混凝土或砖石墙面贴合牢固。
4.止水带的安装:根据需要,在施工位置围绕止水部位安装止水带,确保止水效果。
5.止水管的安装:根据需要,在施工位置安装止水管,确保及时排出地下水。
6.加固处理:对已安装的止水带和止水管,进行加固处理,确保其稳固牢固。
四、质量控制1.工艺控制:严格按照施工工艺进行操作,确保每个步骤的质量。
2.材料控制:对所选用的止水材料进行质量检测,确保符合国家标准。
3.现场检验:对施工工艺和质量进行现场检查,并进行记录。
五、安全防护1.施工现场要进行严格的安全防护措施,确保施工人员的安全。
2.施工人员要佩戴相应的安全用具,如安全帽、手套等。
3.施工现场要设置警示标志,并保持通畅的消防通道。
六、施工记录1.施工过程中要及时记录工程进展情况,包括施工时间、施工工艺和质量等。
2.施工完成后要进行验收,确保止水效果符合要求。
七、注意事项1.施工过程中要严格遵守相关的施工规范和标准。
2.施工前要认真检查施工场地的地质条件,确保施工的可行性。
3.施工人员要具备相关的技术和安全意识,以确保施工质量和安全。
橡胶止水施工方案

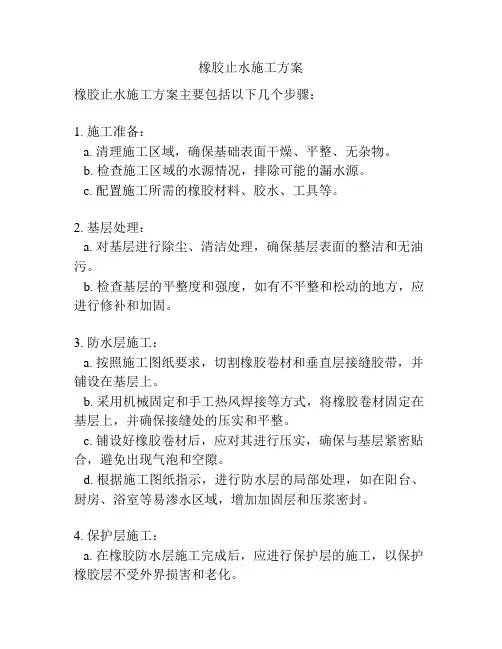

橡胶止水施工方案
橡胶止水施工方案主要包括以下几个步骤:
1. 施工准备:
a. 清理施工区域,确保基础表面干燥、平整、无杂物。
b. 检查施工区域的水源情况,排除可能的漏水源。
c. 配置施工所需的橡胶材料、胶水、工具等。
2. 基层处理:
a. 对基层进行除尘、清洁处理,确保基层表面的整洁和无油污。
b. 检查基层的平整度和强度,如有不平整和松动的地方,应进行修补和加固。
3. 防水层施工:
a. 按照施工图纸要求,切割橡胶卷材和垂直层接缝胶带,并铺设在基层上。
b. 采用机械固定和手工热风焊接等方式,将橡胶卷材固定在基层上,并确保接缝处的压实和平整。
c. 铺设好橡胶卷材后,应对其进行压实,确保与基层紧密贴合,避免出现气泡和空隙。
d. 根据施工图纸指示,进行防水层的局部处理,如在阳台、厨房、浴室等易渗水区域,增加加固层和压浆密封。
4. 保护层施工:
a. 在橡胶防水层施工完成后,应进行保护层的施工,以保护橡胶层不受外界损害和老化。
b. 涂刷高分子聚合物材料,如涂料、沥青等,形成保护膜。
5. 清洁和验收:
a. 完成施工后,及时清理施工现场,清除杂物和垃圾。
b. 对施工的防水层进行验收,确保其质量和效果。
c. 如存在问题,及时整改和修补。
以上就是橡胶止水施工方案的基本步骤。
需要注意的是,在施工过程中,应严格按照标准操作流程进行,避免施工不规范导致防水层失效。
同时,施工过程中要注意安全措施,确保施工人员的人身安全。
止水带修补方案

梁万站逆作顶板钢边止水带破损修补方案
破损原因及损坏程度:
梁万站西区逆作顶板两侧钢边止水带由于出土司机操作失误将
整个钢边及部分橡胶损坏。
处理措施:
1.钢边止水带位于10cm企口上方,企口上方橡胶部分大致完好。
将破损钢边止水带橡胶部分切齐,尽量保持一条直线,将破损止水带部分混凝土上下各凿出一个凹槽(凿出混凝土同时注意防止止水带受到二次损坏),凹槽深5cm,加长渗水通道的同时方便下一步施工。
2.将止水带橡胶部分的突起部分用角磨机破平,另取一半新的止水带采用高模量聚氨酯密封胶冷接、压实,橡胶部分的上下接缝安放遇水膨胀止水条。
3.在混凝土基面上涂刷水泥结晶性防水涂料;止水带下方安装全断面注浆管,4-8m甩出一条注浆导管。
4.顶板施工完成后在施工缝凿一条2cm宽2cm高的缝隙,依次安放牛皮纸及密封胶,上方铺一层宽10cm聚乙烯薄膜,增设一条500cm防水加强层。
5.施工后期密切关注此处施工缝渗水情况,及时发现及时处理。
止水+支护专项施工方案

止水+支护专项施工方案一、施工概况本施工方案是针对某工程项目中止水和支护工程的特殊要求制定的。
止水和支护是保障工程安全、提高工程质量的重要环节,本方案旨在有效实施止水和支护工程,确保工程顺利进行。
二、设计原理1.止水设计原理止水工程是为防止土壤侵蚀和水流侵袭而设计的工程措施。
本方案将采用橡胶止水带和防水涂料结合的方式进行止水处理,确保工程在地下水位较高时不受水的侵蚀。
2.支护设计原理支护工程是为防止土体塌方和保护施工人员安全而设计的工程措施。
本方案将采用钢支撑和混凝土梁结合的方式进行支护处理,确保工程施工时土体稳定。
三、材料及设备准备1.止水材料–橡胶止水带–防水涂料2.支护材料–钢支撑–混凝土梁四、施工步骤1.止水施工步骤1.准备止水材料2.在地基中央位置设置橡胶止水带3.涂抹防水涂料4.压实止水带,确保密封2.支护施工步骤1.准备支护材料2.设置钢支撑3.浇筑混凝土梁4.检验支护结构五、施工质量控制1.止水质量控制–确保橡胶止水带无损伤–防水涂料均匀涂抹2.支护质量控制–钢支撑垂直度检查–混凝土梁强度测试六、安全与环保措施1.安全措施–施工现场设置警示标识–施工人员佩戴安全帽和防护装备2.环保措施–合理利用材料,减少浪费–处理废弃物,做到资源回收利用七、施工进度计划•第1周:施工准备和现场布置•第2周:止水施工•第3周:支护施工•第4周:施工质量检验和收尾工作八、总结本施工方案合理利用止水和支护工程的设计原理和材料设备,通过严格的施工步骤和质量控制,确保了工程的顺利进行。
同时,加强了安全与环保措施的实施,保障了施工过程中人员和环境的安全。
希望该方案能够为止水和支护工程的实施提供参考,促进工程施工的质量和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
青海省黄南州扎毛水库工程
铜止水修复施工方案
一、概述
2014年3月24日由业主牵头、监理组织、各施工单位共同参加2014年第一期监理例会,会议要求对大坝趾板周边缝的铜止水进行现场专项检查,并详细记录存在质量缺陷的部位及处理措施。
由于铜止水长期被砂石掩埋、工人的踩踏,停工期间水平趾板的铜止水被集水淹没,铜止水的质量缺陷主要为:锈蚀、撕裂、孔洞、缺口、弯折变形。
针对上述止水破坏情况,结合《2014年第一期监理例会》的精神,我部特编制铜止水的修复施工方案。
二、施工依据
1、2014年第一期监理例会会议纪要
2、水工建筑物止水带技术规范(DL/T5215-2005)
三、铜止水修复方法
铜止水损坏的形式主要为:锈蚀、撕裂、孔洞、缺口、弯折变形。
针对每种破损形式的修补方法如下:
1、锈蚀
对于产生锈蚀的铜止水片,先清理干净表面的灰浆等附着物,然后用砂纸对锈蚀部位进行打磨,直至表面光滑为止。
2、撕裂、孔洞、缺口
对于撕裂的铜止水片,先使被撕裂的铜止水复位,然后对裂口进行双面焊接;对于有破洞或缺口的铜止水片,先恢复破洞或缺口部位止水的平整,然后采用与受损止水同母材的铜片(尺寸根据破洞或缺口的大小决定,采用搭接焊接的方式)进行补洞焊接,双面焊接。
具体要求如下:
(1)修复施工前,铜止水片表面应清理干净,无灰浆、油渍等;
(2)焊条及修补用的止水片材质应与母材一致;
(3)修复施工焊接采用搭接和对接在双面进行,搭接长度应大于20mm;
(4)双面焊接困难时,应采用单面焊接两遍进行;
(5)尽量减少铜止水焊缝区域焊接氧化部位的面积,并把氧化部分控制在焊缝两侧1cm 范围内;
(6)铜止水焊接接头表面应光滑、无砂眼、无裂缝、无气泡、无夹渣、无假焊、不渗水;
3、弯折变形
对于产生弯折变形的铜止水片,待其表面清理干净后,利用橡胶锤使其复位。
四、铜止水修复质量保证措施
1、项目部组织有经验的人员成立专业的止水修复施工队,严格按技术规范要求进行施工,项目部技术员马进贵主要负责;
2、质安部专职质检人员刘辉,对止水修复工作进行过程监控,严把质量关;
3、在铜止水清理干净后,施工单位、监理单位、业主单位三方联合进行检查记录,再进行铜止水修复,修复完成后组织“三方”联合验收,验收合格方可进行下道工序;
4、现场实际施工中,用目测法检测紫铜片止水焊接接头的外观质量,并采用煤油或其他液体做渗透试验。
用煤油或其他液体在焊缝的一面涂沫后,等几分钟,看煤油或其他液体是否渗过止水铜片。
紫铜片止水焊接试验有“一看、二摸、三闻”的要点,一看就是用眼睛观察焊缝外观,二摸就是涂抹煤油或其他液体后在另一面用手摸拭,三闻就是手摸完后闻手上是否有煤油或其他液体气味,以此来确定焊缝是否合格,不漏水;
附件:检查记录表。
