施工组织设计(总开工报告)
总体开工报告

施工组织设计文字说明一、工程概况:沿海高速公路是河北省高速公路布局规划“五纵六横七条线”骨架中横3北戴河-京唐钢-天津-霸州-徐水-阜平-冀晋届的重要组成部分,是沟通沿海地区联系的主要通道,它连接了沿线的秦皇岛、唐山、曹妃甸、天津港口,对临海产业带的形成具有重要意义。
1、设计标准沿海公路秦皇岛至乐亭段高速公路采用双向四车道,路基宽度28m,计算行车速度120km/小时,全封闭、全立交。
路基宽度28m,行车道宽度2*7.5m,中间带宽度4.5m,中央分隔带宽度3.0m,硬路肩宽度3.5m,路拱标准横坡2%,路肩横坡3%,桥涵设计荷载:公路-I级,大、中、小桥涵及路基设计洪水频率:1/100。
2、本段主要工程路基工程:K13+481-K17+796.5。
大桥1座:k14+962 下新庄大桥。
中桥3座:k15+574 下新庄中桥;k16+119 席庄中桥;k16+572 桃源村中桥。
小桥1座:k17+500 小营村小桥。
通道10个:k13+481箱型通道;k13+800箱型通道;k13+865箱型通道;k14+350薄壁通道;k14+657箱型通道;k15+256.5箱型通道;k16+343箱型通道;k16+800薄壁通道;k17+392.5箱型通道。
涵洞5个:k14+500箱型涵洞;k14+737箱型涵洞;k15+340箱型涵洞;k15+986.8箱型涵洞;k17+319箱型涵洞。
二、施工准备:1、设备进场:根据业主、总监办和驻地监理工程师的指标要求,迅速组织施工人员和机械设备,有计划,有步骤进场,及早形成生产能力。
同时抓紧各种临时房屋的施工,及生产、生活用水、用电设施的布臵和场地的布臵建设,搞好道路的修整和施工便道的修建。
2、技术准备:(1)做好施工图纸和技术文件的复审及技术资料的准备,全面熟悉核对设计文件,充分了解设计意图,核对地形及地质资料,组织本合同段的现场调查,在此基础上分工序认真编制实施性施工组织设计,制定具体施工方案,并报请驻地监理工程师、总监办和业主审批。
总体开工报告

工程开工申请报告由北京成业市政有限责任公司承建的航天部研发中心楼市政给水工程,已于XXXX年X月XX日与北京市公联公路联络线有限责任公司签定了合同协议书。
从XXXX年X月XX日开始进场,截止现在,施工准备工作已经完毕,且《总体施工组织设计》已被批准,具备了总体开工条件,现申请工程动工。
1、合同协议书:由发包人(北京市公联公路联络线有限责任公司)与承包人(北京成业市政有限责任公司)已于2006年8月10日签订了航天部研发中心楼市政给水工程施工合同协议书,并已在2006年8月10日在北京市招标办备案,合同备案登记编号 06--0259 。
2、临建情况:我部积极组织本合同段工程施工管理人员入场,并深入施工现场进行选点调查,为方便工程施工过程管理,把项目经理部建在北京清洁机械厂院内,已完成驻地建设,施工用电及施工用水问题都已解决。
3、总体施工组织设计:已完成航天部研发中心楼市政给水工程总体施工组织设计,并上报总监办,已批准。
4、工料机准备我部根据蒲航天部研发中心楼市政给水工程施工设计图纸,积极组织各部门有关人员对设计图纸进行会审,详细了解道路工程情况,并细致认真复核了工程数量原始清单,做好了施工前的工料机的准备工作。
并积极组织施工人员、机械、材料进场;施工用料可陆续进场,土方机械车辆随时可进场;施工人员已到位。
5、图纸及拆迁截止目前航天部研发中心楼市政给水工程设计图纸已到位,导线点和水准点交桩、复测、原状地面线复测、设计交底均已完成。
我们进场后,立即与当地政府及相关单位联系,进行沟通,对本工程的拆迁进行现场详细调查,现已完成各项拆迁调查工作,并将相关数据上报了业主及相关管理部门。
6、自保体系:为了保证优质、高效的完成本合同段的工程,我部选派具有多年施工管理经验的项目经理,并组织一个高效、精干的项目经理部,对本合同实行科学化管理。
经理部下设六部一室:工程计划部、技术质量部、设备物资部、安全环保部、经营合同部、财务管理部、综合办公室。

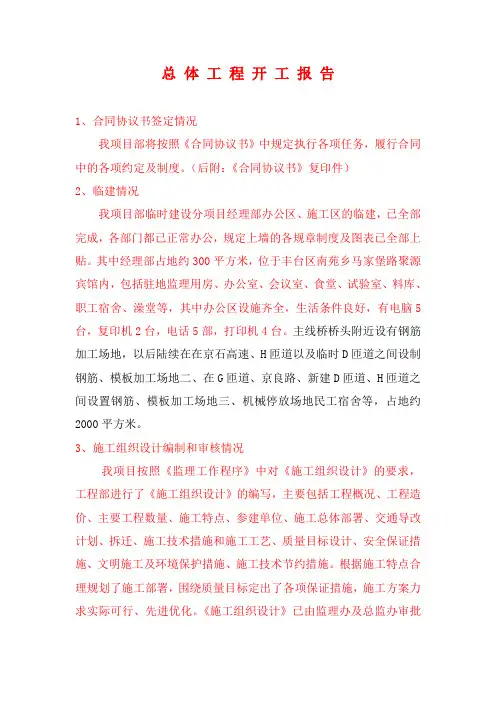

总体开工报告

总体工程开工报告1、合同协议书签定情况我项目部将按照《合同协议书》中规定执行各项任务,履行合同中的各项约定及制度。
(后附:《合同协议书》复印件)2、临建情况我项目部临时建设分项目经理部办公区、施工区的临建,已全部完成,各部门都已正常办公,规定上墙的各规章制度及图表已全部上贴。
其中经理部占地约300平方米,位于丰台区南苑乡马家堡路聚源宾馆内,包括驻地监理用房、办公室、会议室、食堂、试验室、料库、职工宿舍、澡堂等,其中办公区设施齐全,生活条件良好,有电脑5台,复印机2台,电话5部,打印机4台。
主线桥桥头附近设有钢筋加工场地,以后陆续在在京石高速、H匝道以及临时D匝道之间设制钢筋、模板加工场地二、在G匝道、京良路、新建D匝道、H匝道之间设置钢筋、模板加工场地三、机械停放场地民工宿舍等,占地约2000平方米。
3、施工组织设计编制和审核情况我项目按照《监理工作程序》中对《施工组织设计》的要求,工程部进行了《施工组织设计》的编写,主要包括工程概况、工程造价、主要工程数量、施工特点、参建单位、施工总体部署、交通导改计划、拆迁、施工技术措施和施工工艺、质量目标设计、安全保证措施、文明施工及环境保护措施、施工技术节约措施。
根据施工特点合理规划了施工部署,围绕质量目标定出了各项保证措施,施工方案力求实际可行、先进优化。
《施工组织设计》已由监理办及总监办审批通过。
(后附:施工组织设计审批单)4、工料机准备情况(1)人员目前我项目部的主管领导、各部门主管、技术员、工班长和工人已全部进场,共计20余人,技术力量雄厚,人员具有丰富的施工经验;现进场民工为100人,主要有顶管工、模板工、钢筋工和混凝土技工以及其他壮工,其中顶管工及钢筋焊工均具有专业技术上岗证。
(2)机械截止到目前,我项目现进场设备有:装载机2台、推土机1台、压路机2台、平板车2台、挖掘机1台、吊车3台、旋挖钻机3台,还有空压机、电焊机、发电机、对焊机等小型机械,整体工程形成施工流水作业后,机械将陆续进场,保证连续施工,根据施工需要计划在机械租赁公司租赁补充机械。
工程施工项目开工报告(3篇)

第1篇一、项目基本信息1. 工程编号:XXXXX2. 承包单位:XX建筑工程有限公司3. 工程名称:XX住宅小区项目4. 建筑执照号码:XXXXX5. 工程造价:人民币壹仟万元整6. 计划开工日期:2023年3月1日7. 建筑面积:20000平方米8. 预定竣工日期:2024年12月31日9. 工程层次及结构:地下1层,地上18层,框架剪力墙结构10. 工程地点:XX市XX区XX街道二、施工准备情况1. 施工图纸:施工图纸已全部到齐,尚缺消防设施图纸。
2. 技术设计书:技术设计书已编制完成,并经审查通过。
3. 图纸审查:图纸审查已完成,主要问题已解决。
4. 施工组织设计:施工组织设计已编制完成,并经相关部门审批。
5. 材料到场情况:主要建筑材料已陆续进场,部分材料待定。
6. 施工人员安排情况:施工人员已按计划到位,并进行岗前培训。
7. 机具设备情况:施工机具设备已到位,并完成调试。
三、项目进度安排1. 开工前:完成施工现场平整、临时设施搭建、施工人员培训等工作。
2. 施工阶段:按照施工组织设计,分阶段、分批次完成各工序施工任务。
3. 竣工验收:在预定竣工日期前,完成竣工验收,确保工程质量。
四、项目质量控制措施1. 严格执行国家及地方相关建设法规和标准。
2. 建立健全质量管理体系,确保工程质量。
3. 加强原材料、半成品、成品的质量检验,确保不合格产品不得进入施工现场。
4. 严格工序交接,确保各工序质量符合要求。
5. 加强施工现场巡查,及时发现和处理质量问题。
五、项目安全管理措施1. 严格执行国家及地方相关安全法规和标准。
2. 建立健全安全生产责任制,确保安全生产。
3. 加强施工现场安全管理,定期开展安全检查。
4. 加强施工人员安全教育培训,提高安全意识。
5. 配备必要的安全防护设施,确保施工安全。
六、项目环境保护措施1. 严格执行国家及地方相关环境保护法规和标准。
2. 加强施工现场环境管理,确保施工期间不造成环境污染。
开工报告 施工组织设计

开工报告施工组织设计一、项目概述本项目是某市政项目,在指定区域修建一座高楼建筑。
本建筑将成为该区域重要的地标性建筑,具有重大的经济和社会意义。
为了确保工程的顺利进行,特编制本施工组织设计,以指导后续的施工工作。
二、施工组织设计目标1. 实现施工工作的科学化、规范化、高效化;2. 确保工程质量和安全,保障施工人员的生命安全;3. 优化资源配置,降低施工成本,提高经济效益;4. 建立高效的沟通协作机制,确保施工进度的紧凑和项目的顺利进行。
三、施工组织设计内容1. 施工组织管理体系1.1 建立施工组织管理机构,明确各级管理人员职责和权限;1.2 设立施工指挥部,并配备专业的技术人员和管理人员;1.3 制定施工组织管理规章制度,明确施工工艺、安全措施等内容。
2. 施工现场布置方案2.1 按照工程进度和施工要求,合理布置施工现场;2.2 划定施工区域,保证各施工区域之间的隔离和安全;2.3 确定材料堆放、设备摆放和施工路线等参数。
3. 施工机械设备选择与调配方案3.1 根据施工过程需要的机械设备种类和数量,制定设备调配方案;3.2 确定机械设备的进场时间、位置和工作方式,以确保施工进度;3.3 在设备调配过程中,优先选择节能环保设备,降低对环境的影响。
4. 施工工艺流程和施工安全预控方案4.1 制定施工工艺流程,明确每个施工环节的作业方法和要求;4.2 制定施工安全预控方案,对施工期间可能出现的安全风险进行评估和预防;4.3 建立安全生产责任制,加强施工人员的安全教育和培训。
5. 物资供应及施工质量控制方案5.1 制定物资供应计划,确保施工所需材料及时足量供应;5.2 建立物资采购管理制度,保证物资的质量和采购价值;5.3 制定施工质量控制方案,明确施工过程中的验收标准和质量控制要求。
6. 监理和验收机制6.1 聘请专业监理机构进行监理,确保施工工程符合规范和设计要求;6.2 制定监理人员和施工人员的工作配合机制,加强协作与沟通;6.3 制定工程验收标准,按时进行工程验收,确保工程质量合格。
工程施工的开工报告(3篇)

第1篇一、工程概况工程名称:XX建设项目工程编号:[工程编号]承包单位:[承包单位名称]工程地点:[工程地址]工程规模:[工程规模描述]工程造价:[工程造价]计划开工日期:[计划开工日期]预定竣工日期:[预定竣工日期]二、工程准备情况1. 施工图纸与技术资料:- 施工图纸已全部到位,包括主体结构、装饰装修、给排水、电气等各专业图纸。
- 技术设计书齐全,已通过审查,主要问题已解决。
2. 施工组织设计:- 施工组织设计已编制完成,包括施工方案、进度计划、资源配置、安全措施等。
- 施工单位已对施工组织设计进行内部审核,确保方案合理、可行。
3. 施工人员与设备:- 施工人员已按要求配备,包括项目经理、技术负责人、施工员、质量员等。
- 施工设备已准备就绪,包括各类施工机械、工具、材料等。
4. 材料供应:- 主要材料已按要求采购,并已运至现场,待验收合格后投入使用。
- 辅助材料已按要求采购,部分材料已到位,其余材料正在采购中。
5. 施工用水用电:- 施工现场已接入水源和电源,满足施工需求。
三、施工进度计划1. 施工阶段:- 基础阶段:预计工期为[工期],完成主体结构施工。
- 装饰装修阶段:预计工期为[工期],完成室内外装饰装修工程。
- 竣工验收阶段:预计工期为[工期],完成工程验收。
2. 进度控制:- 施工单位将严格按照施工进度计划执行,确保工程按期完成。
- 项目部将定期对施工进度进行跟踪、检查,确保施工进度与计划相符。
四、施工安全措施1. 安全生产责任制:- 施工单位将建立健全安全生产责任制,明确各级人员的安全职责。
- 项目部将定期开展安全生产教育培训,提高施工人员的安全意识。
2. 施工现场安全管理:- 施工现场将设置安全警示标志,确保施工区域安全。
- 施工单位将加强对施工现场的巡查,及时发现并消除安全隐患。
3. 施工现场应急救援:- 施工单位将制定应急救援预案,配备必要的应急救援设备。
- 项目部将定期组织应急演练,提高应急处置能力。
总体开工报告范文

总体开工报告范文尊敬的领导、各位同事:大家好!今天,我向大家汇报我所负责部门的总体开工情况。
首先,我所负责的部门是XXX部门,主要负责XXX工作。
在过去的一个月里,我们全体员工紧密团结,积极努力,取得了一些可喜的成绩。
一、工作目标:我们制定了具体的工作目标,即在本季度内完成XXX工作,确保质量和进度。
为了达成这一目标,我们采取了一系列的措施和工作计划。
二、组织建设:我们加强了部门内部的组织建设,通过重新分工和职责规划,提高了工作效率和协作能力。
同时,我们还组织了一系列培训活动,提升员工的专业素质和技能水平,为工作的顺利进行提供了保障。
三、工作计划:我们根据工作目标,制定了详细的工作计划,并按照计划逐项推进。
我们将工作分段,合理安排时间,并设定了明确的里程碑,以确保工作按时完成。
同时,我们高度重视风险控制,建立了风险应对机制,以应对可能出现的问题。
五、工作进展:目前为止,我们已经完成了部分工作任务,取得了一些初步成果。
同时,也在进行中的工作项目取得了一些实质性进展。
我们按照计划持续推进工作,并在问题出现时及时调整方案,确保工作进度和质量。
六、团队建设:我们注重团队建设,加强了团队的凝聚力和归属感。
大家在工作中相互支持和鼓励,并且关心员工的工作和生活。
我们建立了一个和谐的工作环境,营造了积极向上的工作氛围。
七、存在问题:在工作中我们也面临一些困难和问题,主要表现为XXX。
我们已经意识到这些问题的严重性,并制定了相应的解决方案。
我们将采取积极措施加以解决,确保工作的顺利进行。
八、下一步工作:基于目前工作的实际情况,我们将进一步完善工作计划和措施,确保工作目标的实现。
我们将继续加强沟通协调,完善团队建设,提升工作效率和协作能力。
同时,我们将持续关注风险情况,及时调整方案,确保工作稳步推进。
以上就是我所负责部门的总体开工情况报告。
感谢领导和各位同事的支持和帮助,在接下来的工作中,我将按照我们的计划,继续努力,为实现工作目标而不断奋斗!谢谢大家!。
开工报告及施工组织设计范文

开工报告及施工组织设计范文一、项目概述根据合同要求及相关规定,本项目拟定于 XX年XX月XX日开始施工。
本报告旨在详细描述开工前的准备工作和施工组织设计方案,确保项目能够顺利进行。
二、开工前的准备工作1. 确定施工目标和计划在开工前,我们与业主充分沟通,明确施工目标和计划。
根据业主需求以及施工条件,我们制定了详细的施工计划,并将其与业主进行了确认。
2. 准备施工材料和设备为确保施工顺利进行,我们按计划准备了所需的施工材料和设备。
其中包括钢筋、水泥、砂石等施工材料,以及搅拌机、起重机等相关设备。
我们对这些材料和设备进行了检查和测试,确保其质量和性能符合要求。
3. 组织人员培训和技能提升为确保施工操作的准确性和安全性,我们组织了施工人员的培训和技能提升。
培训内容包括施工操作规程、安全操作规范等。
经过培训后,施工人员具备了良好的专业知识和操作技能。
4. 检查施工现场在开工前,我们对施工现场进行全面检查。
包括检查土地平整情况、临时设施搭建情况以及周边环境的影响等。
通过检查,我们确保施工现场符合施工要求,并采取相应措施解决存在的问题。
三、施工组织设计方案1. 施工工序流程根据施工计划,我们设计了详细的施工工序流程。
工序流程包括土方工程、基础工程、主体结构工程、装饰工程等。
我们对每个工序进行了详细的描述,并确定了相关的施工方法和要求。
2. 施工分包和协调为保证施工的高效和质量,我们将部分施工工序进行了分包。
对于分包工程,我们严格按照合同约定进行管理,并与分包单位进行协调和沟通,确保施工进度和质量的控制。
3. 质量控制和安全防护为了保证工程的质量和施工安全,我们制定了详细的质量控制和安全防护措施。
其中包括做好施工现场的安全警示标识、规范施工工艺、加强施工现场巡查等。
我们将严格执行这些措施,确保施工过程中的质量和安全。
4. 施工进度控制为了保证项目的按时完成,我们对施工进度进行了详细的规划和控制。
通过编制进度计划表、制定关键节点和阶段目标等措施,确保施工进度的控制和推进。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
东(和)师(庄)线改造工程第一合同段总开工报告长治市隆坤路桥建设工程有限公司二OO七年五月八日东(和)师(庄)线改造工程施工组织设计长治市隆坤路桥建设工程有限公司二OO七年五月八日施工组织设计一、编制依据我公司项目部根据现场调查情况、与业主签订的合同协议书、施工图及我单位的实际情况,并结合以下技术规范编制而成。
1、《公路路基施工技术规范》(JTJ033-95)2、《公路路面基层施工技术规范》(JTJ034-2000)3、《公路沥青路面施工技术规范》(JTGF40-2004)4、《公路工程施工监理规范》(JTJ077-95)5、《公路工程质量检验评定标准》(JTGF80/1-2004)二、工程概况东(和)师(庄)线改造工程第一合同段,分两个段落,即207国道至北楼底段及寨沟连接线,207国道至北楼底段起止桩号为:K0+000-K1+900,长度1.9KM,寨沟连接线起止桩号为:K0+000-K1+172,长度1.172KM,均系沥青路面,采用二级公路平原微丘区技术标准设计。
三、施工布臵(一)、施工组织机构我公司为承建该段工程,组建了长治市隆坤路桥建设工程有限公司东(和)师(庄)线改造工程第一合同段项目部,负责履行合同,指挥生产,按期优质完成该段工程。
项目部设项目经理、总工程师各一人,经理部下设工程组、机械组、设备组、材料组、安全组、后勤组、质检组、试验组、技术组、财务组等职能部门(详见施工组织机构框图)。
(二)、劳动力进场计划我部将根据工程进展情况,配备专业的施工队伍,分别为:路基施工队、路面施工队等。
我部先期进场的民工约50多人,主要从事整修路基及铺筑石灰土工程。
(三)、机械设备进场计划我部将根据工程进展情况,陆续将机械设备运至工地,其主要机械:挖掘机、平地机、振动压路机,三轮压路机、装载机、推土机、水稳拌和设备、摊铺机、钢轮压路机、胶轮压路机等。
现已到位的机械设备有:挖掘机、平地机、振动压路机、三轮压路机、装载机、推土机,能满足淮备开工的工程项目,其余主要施工机械按工程进度安排进场。
(四)、材料进场计划碎石及石灰由长治县购进,水泥采用壶关红旗水泥及长钢瑞昌水泥,沥青由中海石化购进。
各种材料经太行路桥试验检测中心及工地试验室检验合格后才能进场。
进场过程中,按公路工程原材料试验规程进行抽检,对不合格材料坚决不准进场,水泥、沥青应有产品质量合格证。
(五)、工地试验室及试验、质检仪器配备我部在进驻工地后,开始着于修建工地试验室,现已建成,并配备了试验、质检仪器,其主要试验、质检仪器有:标准筛、称量工具、钙镁含量自动测定仪、维勃仪、标准养护室、水泥净浆搅拌机、坍落筒、自动击实仪、液塑限联合测定仪、灌砂筒、弯沉仪、钻芯取样机、万能试验机、路面材料强度试验仪器、电热干燥箱、针入度仪、软化点仪、沥青抽提仪、经纬仪、水准仪等。
工地试验室设主任1名,专职实验员2名,汽车一部。
(六)、驻地建设我公司项目部设在207国道路边(位于该合同段K0+000处左侧),房屋分配科室齐全,项目部配臵了3部工地交通用车。
(七)、拌和站设臵水稳拌和站设臵在207国道路边,距离工地1.0公里;沥青拌和站设在郊区大辛庄农场,距离工地20公里。
(八)、三通一平情况(1)、本合同段交通便利,各种材料可从207国道通往各地运输,通水、通电已与当地村委联系并已落实。
(2)、料场及拌和站平整场地已结束。
四、施工进度计划我公司项目部计划工期为2007年5月12日-2007年8月10日(详细进度计划见《施工进度总体计划图》附后)。
五、施工方案我公司项目部总的施工方案为:开工后,首先进行路基土方工程,且尽快完成一段路基工程,以便进行石灰稳定土底基层的施工。
各主要工程项目具体方案如下:(一)路基工程1、土方开挖1)、施工放样施工恢复定线测量及施工放样,根据设计资料准确放出中线及边线。
2)、开挖土方土方开挖根据路槽深度和纵向长度,用挖掘机开挖汽车装运土方。
2、土方路基填筑土方路堤采用与设计纵坡平行分层填筑法,原地面不平的先由低处分层填筑,每填一层压实度合格后,再进行下一道工序。
填土整平采用推土机粗平,人工精平,用振动压路机及静压压路机进行碾压,在填筑过程中应形成不小于2%的路拱,以利于路基的排水。
3、整修路基。
整修路基包括整修路拱及边坡,我部计划采取人工配合机械整修路拱,人工利用坡度尺整修边坡,路拱及边坡应符合设计和规范要求。
(二)路面工程路面工程底基层及基层都应做试验段,试验段长度为200m,通过试验段的施工,来检验施工方案和方法的适用性,以及获知拌和、摊铺与压实机械所具有的实效、组合及碾压遍数,检验和确认施工中各道工序的质量控制指标,保证质量的有效措施以及质量检验的试验方法,以指导路面施工。
一)石灰稳定土底基层该合同段石灰稳定土底基层,分两层施工,即15cm10%石灰稳定土下底基层及15cm10%石灰稳定土上底基层,我部对石灰稳定土的施工,计划采取路拌法施工,具体方案如下:1、备下承层石灰土的下承层表面应平整、密实,具有规定的合格的高程、宽度、横坡度,没有松散材料和软弱地点。
2、测量放样恢复中线桩,并在两侧边缘外设指示桩,标出石灰土的边缘的松铺高程和设计高程。
3、摊铺土用汽车将土运至工地,按照试验段确定的松铺系数和松铺厚度用人工配合推土机摊铺,后用推土机均匀稳压(注意边部稳压),用平地机粗平。
4、洒水闷料平整好的土含水量较小,用洒水车在土层上均匀洒水,闷料。
5、摊铺石灰本段工程采用场地集中消解石灰的方法,根据石灰土厚度和试验的干容重及石灰剂量计算每平方米石灰土所需的石灰用量,并计算出每立方消解石灰的摊铺面积;然后计算出每车消解石灰的卸放位臵,即纵向间距。
用消解石灰在土层作出标记,同时画出摊铺石灰的边线。
用刮板将石灰均匀摊开。
量测石灰的松铺厚度,根据石灰的松密度和含水量,校核石灰用量是否正确。
6、拌和用稳定土路拌机进行拌和,拌和深度应达到层底。
确保拌和层底部不残留素土夹层,并将下承层略做破坏,以利于上下层粘结。
并设专人跟随拌和机随时进行检查。
在拌和过程中及时检查含水量。
用喷管式洒水车补充洒水,使混合料含水量等于或略大于最佳值。
混合料拌和均匀和最终标志是色泽均匀,没有灰条、灰团和花面,且水分合适均匀。
拌和后的石灰土混和料,量测其含水量,用洒水车洒水,且闷料一夜,第二天再进行拌和,拌和方法与上述方法一样。
7、整型碾压混合料拌和均匀后,立即用推土机均匀稳压(注意边部稳压),后用平地机粗平。
对于局部的低洼处,用齿耙将其表层5CM以上耙松,用新拌的混合料找补平整,再用平地机整型1次。
最后通过人工挂线打白灰点的方式用平地机精平,先用CA30振动压路机振压两遍,后用18T静碾压路机静压两遍,按由边到中、有低到高、重叠1/2轮宽的原则进行碾压,在规定时间内碾压至达到要求的压实度,并且无明显的轮迹为止。
8、接缝处理我部计划采取全幅施工,不设纵向接逢,两工作段之间应采取搭接施工,即前一段拌和机整型后,留5--8M不进行碾压,后一段施工时,应与前段留下未压部分一起再进行拌和。
9、养生在碾压结束后立即进行保湿养生一周。
二)水泥稳定碎石基层水泥稳定碎石基层,计划采用拌和站集中拌和,摊铺机摊铺施工。
1、材料1)、水泥水泥的物理性能及化学成份符合《矿渣硅酸盐水泥》的规定,用于水泥稳定碎石的水泥采用标号32.5级的矿渣硅酸盐水泥,水泥选用初凝时间3h以上和终凝时间较长(一般为4.5h以上)。
水泥进场时,有产品合格证化验单。
对水泥的细度、凝结时间、安定性、强度等主要技术性能规程进行检验,检验合格后方可使用。
2)、碎石洁净、干净,并具有足够的强度和耐磨耗性。
不得含有软质和其它杂质,集料压碎值不大于30%。
3)、水洁净,不含有害物质,来自可疑水源的水应按照《公路工程水质分析操作规程》要求进行试验,未经监理工程师批准的水源不得使用。
2、水泥稳定碎石的组成设计1)、水泥稳定碎石的组成设计应符合《公路路面基层施工技术规范》的有关规定,7d龄期的无侧限抗压强度、压实度符合规范规定的要求。
2)、原材料及混合料试验用于水稳碎石基层的原材料应先进行标准试验,水泥稳定碎石混合料按设计掺配后,进行重型击实试验、7d龄期的无侧限抗压强度及延迟时间检测。
水泥稳定碎石混合料设计考虑到气候、水文条件等因素,按《公路工程无机结合料稳定材料试验规程》规定进行试验,通过试验选取最适宜于稳定碎石的材料,水泥剂量采用设计值,厂拌实际采用的水泥剂量可比室内试验确定的剂量适当增加,不超过0.5%~1%,应取得监理工程师的批准。
3、施工方案1)、拌和拌和水稳碎石采用专用稳定土拌和设备,在设备安装检测完毕,进行设备调试,使拌和的水稳碎石混合料颗粒组成等达到规范要求。
调试完成后,再进行出料,拌和中,及时抽检水泥剂量及矿料级配。
2)、运输运输水稳碎石的车辆根据需要配臵,注意装载均匀,及时将水稳碎石运至现场。
3)、摊铺水稳碎石的摊铺采用稳定土摊铺机进行摊铺,按试验段确定的松铺厚度均匀地摊铺在要求的宽度上。
4)、碾压①水稳碎石的碾压速度按照试验路段确认的方法施工。
碾压过程中,水稳碎石的表面始终保持潮湿,如表面水分蒸发得快,及时补洒少量的水。
②压路机不在已完成的或正碾压的路段上“调头”和急刹车,以保证水泥稳定碎石表面不受破坏。
③施工中,从加水拌和到碾压终了的延迟时间,不得超过水泥终凝时间,按试验路段确定的延迟时间严格施工,厂拌法施工不应超过2h。
5)、养生碾压完成后,立即进行养生,养生时间不小于7d,养生方法采用洒水进行养生,养生期间封闭交通,始终保持稳定层表面潮湿。
4、质量检验1)、基本要求集料符合规范要求;水泥用量按设计要求控制准确;碾压达到要求的压实度;养生符合规范要求2)、质量检查项目必须满足规范规定的要求外,对弯沉值及水泥剂量检测,其中弯沉值检测频率及方法按照有关规程进行,水泥剂量检测值不小于设计值—1%。
三)、透层准备浇洒透层油的工作面,先清扫水泥稳定碎石基层顶面,彻底清除表面浮灰,洒水,保证透层和基层结合和渗透,然后采用沥青洒布车喷洒透层油。
透层油采用乳化沥青,用量0.8—1.0kg/m2,所洒布的粒料为0—5mm 石屑,用量为2-3m3/1000m2。
四)、热拌沥青砼采取全幅摊铺热拌沥青砼面层。
在正式铺筑之前,做好试验段,通过试验段,验证沥青混合料的配合比是否符合要求,以及混合料质量的稳定性,摊铺机是否适用;确定压实机具的组合、压实顺序、遍数,施工温度,作业段的合适长度,松铺系数及压实度,质量检验的试验方法,以指导热拌沥青砼施工。
1、材料1)、粗集料粗集料洁净、干燥、无风化、无杂质,具有足够的强度、耐磨耗性。
骨料选用质地坚硬的玄武岩加工碎石。
2)、细集料可采用天然砂和石屑两者的混合料,细集料应干净、坚硬、清洁、干燥、无风化、无杂质或其他有害物质泥土含量不大于3%,并有适当的级配。
