工期定额(福建省)

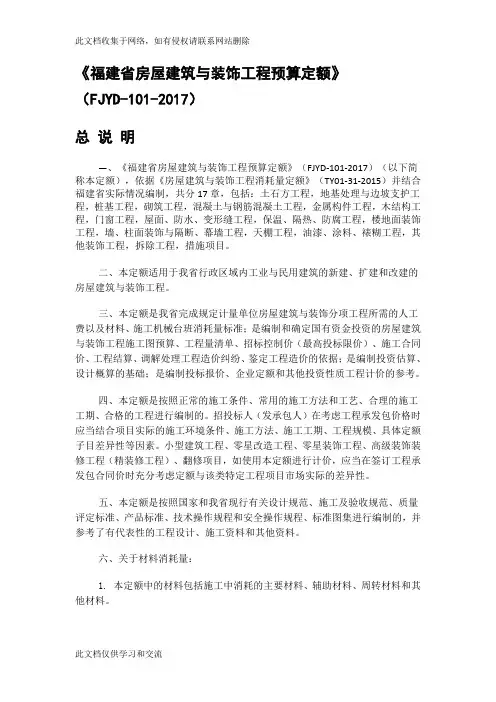

新定额《福建省房屋建筑与装饰工程预算定额》(fjyd-101-2017资料

《福建省房屋建筑与装饰工程预算定额》(FJYD-101-2017)总说明—、《福建省房屋建筑与装饰工程预算定额》(FJYD-101-2017)(以下简称本定额),依据《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)并结合福建省实际情况编制,共分17章,包括:土石方工程,地基处理与边坡支护工程,桩基工程,砌筑工程,混凝土与钢筋混凝土工程,金属构件工程,木结构工程,门窗工程,屋面、防水、变形缝工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程,措施项目。
二、本定额适用于我省行政区域内工业与民用建筑的新建、扩建和改建的房屋建筑与装饰工程。
三、本定额是我省完成规定计量单位房屋建筑与装饰分项工程所需的人工费以及材料、施工机械台班消耗量标准;是编制和确定国有资金投资的房屋建筑与装饰工程施工图预算、工程量清单、招标控制价(最高投标限价)、施工合同价、工程结算、调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算、设计概算的基础;是编制投标报价、企业定额和其他投资性质工程计价的参考。
四、本定额是按照正常的施工条件、常用的施工方法和工艺、合理的施工工期、合格的工程进行编制的。
招投标人(发承包人)在考虑工程承发包价格时应当结合项目实际的施工环境条件、施工方法、施工工期、工程规模、具体定额子目差异性等因素。
小型建筑工程、零星改造工程、零星装饰工程、高级装饰装修工程(精装修工程)、翻修项目,如使用本定额进行计价,应当在签订工程承发包合同价时充分考虑定额与该类特定工程项目市场实际的差异性。
五、本定额是按照国家和我省现行有关设计规范、施工及验收规范、质量评定标准、产品标准、技术操作规程和安全操作规程、标准图集进行编制的,并参考了有代表性的工程设计、施工资料和其他资料。
六、关于材料消耗量:1.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
福建省建筑工程预算定额

福建省建筑工程预算定额附件1《福建省建筑工程预算定额》(2002版)说明及工程量计算规则修订内容总说明第十条后增加“层高在2.2米(含2.2米)以上计算层数,不足2.2米不计算层数,顶层与坡屋面之间的架空层不计算层数。
”第一章土石方工程一、说明增加第十六条“定额中的‘主墙’是指结构厚度在120mm以上(不含120mm)的各类墙体。
”二、工程量计算规则第二条第7点取消。
三、工程量计算规则增加第九条“基础土方、石方开挖深度应按基础垫层底面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定;管沟有设计基础时,平均深度以沟垫层底面标高至交付施工场地标高计算,管沟无设计基础时,直埋管深度应按管底外表面标高至交付施工场地标高的平均高度计算。
”第二章桩基础工程一、说明第八条取消。
二、说明增加第十九条“泥浆护壁钻孔灌注混凝土桩采用泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工1.374工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其余不变;泥浆护壁钻孔灌注混凝土桩采用非泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工0.853工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其他消耗量不变;混凝土单价按各设区市发布的商品混凝土单价计算。
”三、工程量计算规则第十九条改为“预制钢筋混凝土方桩的混凝土与模板工程量,按桩全长(包括桩尖)乘以方桩截面积,再乘以构件制作、场内运输和打(压)桩损耗系数1.015(外购的损耗系数为1.014)计算”。
第三章砌体工程一、说明第四条改为“砌体内采用钢筋加固的,按设计重量套用第四章的相应定额。
”二、说明增加第十六条“定额中的零星砖砌体项目适用于台阶、台阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、花台、花池、楼梯栏板、阳台栏板、地垄墙、屋面隔热板下的砖墩、0.3m2以内的孔洞填塞。
《福建省安装工程消耗量定额》简介

-253
-345 0 0 0 131 -50 216 -12 0 -354 -16 -683
合 计
15108
15791
二、编制依据、主要内容及表现形式
• 表现形式
采用消耗量定额表现形式
三、作用、适用范围及编制原则
• 四个作用 • 是我省完成规定计量单位安装分项工程所需的 人工、材料、施工机械台班消耗量标准; • 是编制安装工程施工图预算、招标标底和工程 造价鉴定、确定工程造价的依据; • 是编制安装工程设计概算、投资估算的基础; • 是编制安装工程企业定额、投标报价的参考。
一、施行日期
• 《福建省安装工程消耗量定额》(FJYD-301-2012~ 312-2012)(以下简称2012安装定额)自2012年6月18 日起发布
• 主编单位: 福建省建设工程造价管理总站 • 批准部门: 福建省住房和城乡建设厅 • 施行日期: 2 0 1 2 年 1 0 月 1 日
二、编制依据、主要内容及表现形式
• 编制依据: • 《全国统一安装工程预算定额》(GYD-201~ 211-2000) • 《建设工程劳动定额-安装工程》 (LD/T74.1~4-2008)
• 《全国统一安装工程预算定额福建省综合单价 表(2002版)》执行以来补充调整
二、编制依据、主要内容及表现形式
• 主要内容: • 分12册,共15108个子目,大部分定额 项目较2002安装定额作了调整,减少了 683个子目,调整变化见下表
四、改革主要内容
• 定额计量单位 • 2012安装定额的定额计量单位均统一以 “基本单位”作为计量单位,便于工程 量计算及清单计价模式的定额套用,方 便使用,减少差错。
四、改革主要内容
• 细化定额子目步距,使计价更加合理
《福建省建筑安装工程费用定额》(2017版)正式版201762012615

《福建省建筑安装工程费用定额》(2017版)批准部门:福建省住房和城乡建设厅主编单位:福建省建设工程造价管理总站执行日期:2017年7月1日目录总则第一章建筑安装工程费用构成要素第二章建筑安装工程造价组成内容第三章建筑安装工程造价计算程序和计价办法第四章建筑安装工程费用取费标准第五章其他有关规定总则一、为了适应我省建筑业发展需要和建筑业营业税改增值税,合理确定工程造价,根据国家和本省有关规定,并结合本省实际情况,编制《福建省建筑安装工程费用定额》(2017版)(以下简称“本定额”)。
二、本定额编制的主要依据有:《建筑法》、《社会保险法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《建筑安装工程费用项目组成》(建标〔2013〕44 号)、《建设工程工程量清单计价规范》(GB50500—2013)、各专业工程工程量清单计算规范(GB50854~50862—2013)及我省有关规定、《财政部、国家税务总局关于全面推开营业税改增值税试点的通知》(财税[2016]36号)、《财政部关于取消、停征和整合部分政府性基金项目等有关问题的通知》(财税[2016]11号) 及其他有关政策规定。
三、本定额适用于在本省行政区域范围内新建、扩建和改建的房屋建筑与市政基础设施工程,包括房屋建筑与装饰工程、装配式建筑工程、仿古建筑工程、古建筑修复保护工程、通用安装工程、市政工程、园林绿化工程、构筑物工程、城市轨道交通工程、爆破工程、抗震加固工程、市政维护工程等专业工程。
四、本定额是编制和确定国有资金投资工程施工图预算、工程量清单、招标控制价(最高投标限价)的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;是编制投资估算、设计概算的基础;是投标报价以及其他投资性质工程计价、编制企业定额的参考。
五、本定额是按照增值税税制、正常施工条件、施工方法、施工工艺、合理施工工期、合格工程进行编制的,反映了多数企业正常、合理的费用支出。

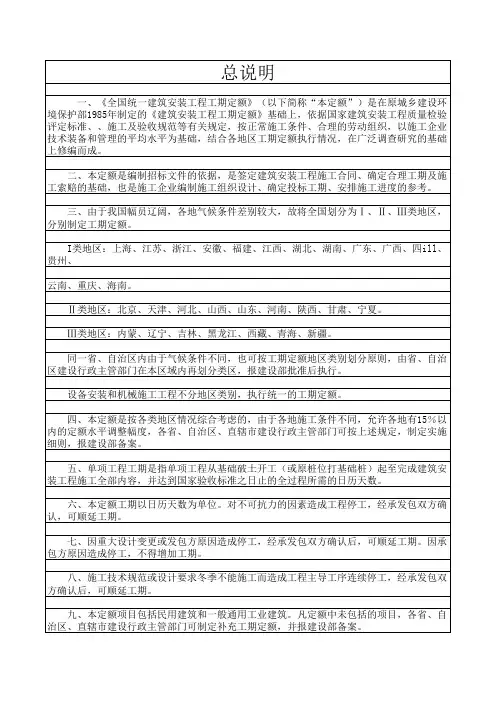

国家工期定额电子版

《工期定额计算方法》一、工期定额的选定:发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。
装修工程工期包括:内装修、外装修及相应的机电安装工程。
二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
二、工期计算方法:无地下室工程:按首层建筑面积计算;±0.00以下工程:有地下室工程:按地下室建筑面积总和计算;±0.00以上工程:按±0.00以上部分建筑面积总和计算;总工期:按±0.00以下与±0.00以上工期之和计算;影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
工程造价工程计量知识整理-福建省-福建定额总说明

福建定额总说明一、《福建省建筑工程消耗量定额》(FJYD-101-2005)(以下简称本定额),依据《建设工程工程量清单计价规范》(GB50500-2003)、《全国统一建筑工程基础定额》(GJD-101-95),并结合福建省实际情况编制。
二、本定额是福建省完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准;是编制建筑工程施工图预算、招标标底和确定建筑工程造价的依据;是编制建筑工程设计概算、投资估算的基础。
是编制建筑工程企业定额、投标报价的参考。
三、本定额适用于福建省行政区域内新建、扩建和改建的工业与民用建筑工程、仿古建筑工程以及建筑物地下室的人防工程。
四、本定额是按照正常的施工条件,目前多数企业具备的机械装备程度,施工中常用的施工方法、施工工艺和劳动组织,以及合理工期和合格工程进行编制的,反映了社会平均消耗水平。
五、本定额是依据国家和省有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
六、本定额的人工消耗量:人工以综合工日表示。
内容包括基本用工、超运距用工、辅助用工以及人工幅度差。
七、本定额的材料消耗量:1.材料消耗量包括主要材料、辅助材料和零星材料等,并计算了相应的施工场内运输及施工操作损耗。
2.混凝土的养护均按自然养护考虑。
3.周转性材料已按规定的周转次数摊销计入定额内。
4.用量少、占材料费比重小的材料合并为其他材料费,以“元”表示。
5.施工工具用具性消耗材料,未列出定额消耗量,在生产工具用具使用费中考虑。
6.本定额取定的混凝土、砂浆等半成品与设计不同时,按《福建省建设工程混凝土、砂浆等半成品配合比》调整。
八、本定额的施工机械台班消耗量:1.机械台班消耗量是按正常合理的机械配备和机械施工工效编制的,包括了机械幅度差。
2.随工作班组配合的中小型机械台班消耗量已列入相应定额项目内。
3.未列出消耗量的施工机械台班合并为其他机械费,以“元”表示。
福建省工期定额规定

福建省工期定额规定-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN福建省建设厅关于印发《福建省建筑安装工程工期定额管理规定》的通知闽建法[2001]1号各设区的市建委:根据建设部“关于印发《全国统一建筑安装工程工期定额》(建标[2000]38号文)的通知”精神,结合我省实际情况,制定了《福建省建筑安装工程工期定额管理规定》,现印发给你们,请认真组织实施。
附件:福建省建筑安装工程工期定额管理规定福建省建设厅二○○一年一月九日福建省建筑安装工程工期定额管理规定第一条为适应建筑市场的需要,规范招标投标行为,加强建筑安装工程工期的管理,根据建设部“关于发布《全国统一建筑安装工程工期定额》(建标[2000]38号文,以下简称新定额)的通知”,结合本省实际,制定本规定。
第二条福建省建设厅负责工期定额的管理工作,福建省建设工程造价管理总站受省建设厅委托负责全省工期定额执行的监督、检查和业务指导工作;各级建设行政主管部门负责本行政区域内工期定额的管理工作,各级建设工程造价管理站受委托负责本行政区域内工期定额执行的监督与检查工作。
第三条新定额及本规定制定的建筑安装工程工期为定额工期,适用于本省民用建筑、工业及其它建筑、设备安装和机械施工的新建、扩建工程以及整体更新改造的装修工程;不适用于抢险救灾、军事建设及其他临时性房屋建筑和农民自建低层住宅工程。
第四条定额工期是招标人或其委托的招标代理机构编制招标文件的依据,是签订承发包双方合同工期及施工赔偿的基础,也是施工企业编制施工组织设计、安排施工进度、确定投标工期参考的依据。
第五条工程施工过程中,因设计变更、建设单位供应材料不及时而影响主导工序、资金不到位等原因造成实际工期与合同工期不一致,引起工期延误,建设单位应依据合同法和合同规定给予签证、赔偿和工期顺延。
第六条承发包双方签订合同工期,应以定额工期为基础,并在以下规定范围内调整,超出以下规定的,即为任意压缩合理工期。
福建省建筑工程预算定额

附件1《福建省建筑工程预算定额》(2002版)说明及工程量计算规则修订内容总说明第十条后增加‚层高在2.2米(含2.2米)以上计算层数,不足2.2米不计算层数,顶层与坡屋面之间的架空层不计算层数。
‛第一章土石方工程一、说明增加第十六条‚定额中的‘主墙’是指结构厚度在120mm以上(不含120mm)的各类墙体。
‛二、工程量计算规则第二条第7点取消。
三、工程量计算规则增加第九条‚基础土方、石方开挖深度应按基础垫层底面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定;管沟有设计基础时,平均深度以沟垫层底面标高至交付施工场地标高计算,管沟无设计基础时,直埋管深度应按管底外表面标高至交付施工场地标高的平均高度计算。
‛第二章桩基础工程一、说明第八条取消。
二、说明增加第十九条‚泥浆护壁钻孔灌注混凝土桩采用泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工1.374工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其余不变;泥浆护壁钻孔灌注混凝土桩采用非泵送商品混凝土时,每立方米混凝土定额消耗量扣除人工0.853工日,水0.85m3,混凝土搅拌机0.075台班,钻孔机0.0136台班,定额中混凝土消耗量乘1.005系数,其他消耗量不变;混凝土单价按各设区市发布的商品混凝土单价计算。
‛三、工程量计算规则第十九条改为‚预制钢筋混凝土方桩的混凝土与模板工程量,按桩全长(包括桩尖)乘以方桩截面积,再乘以构件制作、场内运输和打(压)桩损耗系数1.015(外购的损耗系数为1.014)计算‛。
第三章砌体工程一、说明第四条改为‚砌体内采用钢筋加固的,按设计重量套用第四章的相应定额。
‛二、说明增加第十六条‚定额中的零星砖砌体项目适用于台阶、台阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、花台、花池、楼梯栏板、阳台栏板、地垄墙、屋面隔热板下的砖墩、0.3m2以内的孔洞填塞。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
16以下 16以下 18以下 18以下 18以下 18以下 18以下 20以下 20以下 20以下 20以下 20以下 8以下 8以下 8以下 8以下 8以下 10以下 10以下 10以下 10以下 10以下 12以下 12以下 12以下 12以下 12以下 14以下 14以下 14以下 14以下 14以下 16以下 16以下 16以下 16以下 16以下 18以下 18以下 18以下 18以下 18以下 20以下 20以下 20以下 20以下
360 380 360 375 390 400 420 385 400 415 430 450 205 220 230 250 270 240 250 270 290 315 280 300 320 345 370 310 330 350 375 395 340 360 380 400 425 390 405 430 455 475 415 435 460 480
30000以外 3000以内 5000以内 7000以内 7000以外 5000以内 7000以内 10000以内 15000以内 15000以外 7000以内 10000以内 15000以内 20000以内 2000以外 10000以内 15000以内 20000以内 25000以内 25000以外 10000以内 15000以内 20000以内 25000以内 25000以外 10000以内 15000以内 20000以内 25000以内 25000以外 15000以内 20000以内 25000以内 30000以内 30000以外 15000以内 20000以内 25000以内 30000以内 3000以外 15000以内 20000以内 25000以内 30000以内 30000以外 20000以内 25000以内
+-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程
+-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程 +-0.00以上住宅工程
序号
类别
定额编号
层数或名称
建筑面积或规格
结构类型(装修标准)
1类
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46
全现浇结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构 现浇框架结构
505 205 220 235 255 285 300 320 340 365 330 350 370 390 415 380 405 430 455 480 415 440 465 485 515 450 475 500 520 550 505 530 555 580 610 540 560 585 615 645 570 595 620 650 675 630 655
94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140
25000以内 25000以外 15000以内 20000以内 25000以内 30000以内 30000以外 15000以内 20000以内 25000以内 30000以内 30000以个 5000以内 7000以内 10000以内 15000以内 15000以外 7000以内 10000以内 15000以内 20000以内 20000以外 10000以内 15000以内 20000以内 25000以内 25000以外 10000以内 15000以内 20000以内 25000以内 25000以外 10000以内 15000以内 20000以内 25000以内 25000以外 15000以内 20000以内 25000以内 30000以内 30000以外 15000以内 20000以内 25000以内 30000以内
1-146 1-147 1-148 1-149 1-150 1-151 1-152 1-153 1-154 1-155 1-156 1-157 1-158 1-159 1-160 1-161 1-162 1-163 1-164 1-165 1-166 1-167 1-168 1-169 1-170 1-171 1-172 1-173 1-174 1-175 1-176 1-177 1-178 1-179 1-180 1-181 1-182 1-183 1-184 1-185 1-186 1-187 1-188 1-189 1-190 1-191 1-192
内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 内浇外挂结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构 全现浇结构
20以下 6以下 6以下 6以下 6以下 8以下 8以下 8以下 8以下 8以下 10以下 10以下 10以下 10以下 10以下 12以下 12以下 12以下 12以下 12以下 14以下 14以下 14以下 14以下 14以下 16以下 16以下 16以下 16以下 16以下 18以下 18以下 18以下 18以下 18以下 20以下 20以下 20以下 20以下 20以下 22以下 22以下 22以下 22以下 22以下 24以下 25以下
