机电部关于机械建设工程质量监督管理实施细则文章属性•【制定机关】机械电子工业部(已撤销)•【公布日期】1993.02.14•【文号】机电建[1993]201号•【施行日期】1993.02.14•【效力等级】部门规章•【时效性】现行有效•【主题分类】建筑市场监管正文机械建设工程质量监督管理实施细则(机电建(1993)201号1993年2月14日)第一章总则第一条为提高机械工业建设工程质量,维护国家和人民生命财产安全,强化和完善建设单位(项目业主,下同)的工程质量监督管理工作,遵照国务院国发〈1992〉41号《国务院关于进一步加强质量工作的决定》的指示精神及建设部建建字〈1990〉第151号文印发的《建设工程质量监督管理规定》的具体要求,结合机械工业实际情况,特制定本实施细则。

第二条建设单位实施的工程质量监督管理工作,是在施工单位进行群众自检、交接检、专业检查保证工程质量的基础上,对工程质量进行监督管理,防止不合格工程投入生产或交付使用。

第三条工程质量是勘察质量、设计质量、设备质量、施工质量、检测质量、原材料、半成品、成品以及使用维护质量的综合反映,建设单位质量管理部门必须与各有关方面(设计、施工单位)密切配合,各负其责,精心设计、精心施工,对建设各阶段的重要环节严格检查监督,实行全过程的质量管理。

第四条工程质量监督管理工作,必须贯彻“百年大计、质量第一”的建设方针,坚持“严格把关与积极预防相结合,以预防为主”的原则。

第五条要进一步完善和加强承包合同的工程质量条款,有关工程质量检查与验收的要求,返工、包修等内容要具体明确,有约束力。

第二章部门质量管理与职责第六条根据建设部建建字第151号文中“国务院工业、交通主管部门负责所属的和相应的国家专业投资公司投资的大中型建设工程的质量监督工作”的规定,本部负责直属单位和机械行业大中型建设项目工程质量的指导、监督、协调和服务工作,其主要职责是:(一)贯彻国家有关建设工程质量方面方针、政策和法律、法规,制订本部门建设工程质量监督、检测工作实施细则。

购买设备选型及主要技术规格要求.doc

购买设备选型及主要技术规格要求.doc

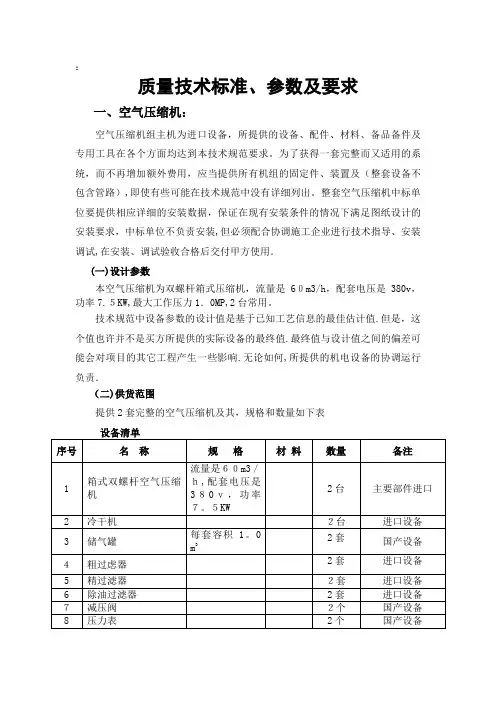

:质量技术标准、参数及要求一、空气压缩机:空气压缩机组主机为进口设备,所提供的设备、配件、材料、备品备件及专用工具在各个方面均达到本技术规范要求。

为了获得一套完整而又适用的系统,而不再增加额外费用,应当提供所有机组的固定件、装置及(整套设备不包含管路),即使有些可能在技术规范中没有详细列出。

整套空气压缩机中标单位要提供相应详细的安装数据,保证在现有安装条件的情况下满足图纸设计的安装要求,中标单位不负责安装,但必须配合协调施工企业进行技术指导、安装调试,在安装、调试验收合格后交付甲方使用.(一)设计参数本空气压缩机为双螺杆箱式压缩机,流量是60m3/h,配套电压是380v,功率7.5KW,最大工作压力1.0MP,2台常用。

技术规范中设备参数的设计值是基于已知工艺信息的最佳估计值.但是,这个值也许并不是买方所提供的实际设备的最终值.最终值与设计值之间的偏差可能会对项目的其它工程产生一些影响.无论如何,所提供的机电设备的协调运行负责.(二)供货范围提供2套完整的空气压缩机及其,规格和数量如下表1、投标商应列出质保期满后保证设备一年正常运行所需要的随机备品备件(包括润滑剂).2、所有备品备件应是全新的、未使用过的,并与所需更换的备件完全吻合。

这些备品备件都要进行防腐处理,仔细包装,要满足在高温、高湿环境中长期储存的要求。

在包装外面应注明备品备件的名称和编号,以便在不打开包装的情况下辨认。

3 、卖方应保证备品备件的供应,并将此项备品备件的厂家、名称、规格及单价详细列出清单,供买方选购.2。

1.2设备使用和维护手册1.投标商应随设备提供3份完整的使用手册和维护手册.2.使用手册应有总体安装和各种操作的具体步骤,包括安装、调试、检测、运行、维护、拆卸和修理等,内容必须齐全,简明易懂,要强调的是,使用手册应是对我们所需安装的设备的图纸和文字叙述,特别是产品生产厂家提供的资料也应附在总使用手册中,并注明相互参照的出处,图纸和部件清单应齐全,手册应是中文或中英文对照,并以中文为准,且印刷装订良好。

工程机械设备采购制度

工程机械设备采购制度

工程机械设备采购制度第一章总则第一条为规范公司工程机械设备采购行为,确保公司各类机械设备的质量和性能,提高公司在工程领域的竞争力,特制定本制度。

第二条本制度适用于公司内所有工程项目对机械设备的采购管理。

第三条机械设备采购必须符合国家相关法律法规和公司内部管理制度,遵从公平、公正、诚实、守信的原则。

第四条采购部门是公司机械设备采购的主要执行机构,具体负责采购计划、招标、评标、合同签订和设备验收等工作。

第五条公司工程机械设备采购资金来源于公司经费预算,必须按照公司的财务管理制度进行资金管理和审批程序。

第六条公司工程机械设备采购中涉及机密和保密内容的,须按照公司的有关规定进行保密。

第七条公司对工程机械设备的采购实行全过程的控制和管理,并建立采购档案,以备查阅。

第二章机械设备采购程序第八条公司机械设备采购程序包括采购计划确定、供应商资格审核、招标和报价、评标、合同签订、设备验收等环节。

第九条公司在确定机械设备采购计划时,应根据工程项目需求、预算控制、设备性能和质量等因素进行合理规划,并提前报公司领导审批。

第十条公司采购部门应根据采购计划要求,对供应商进行资格审核,了解其注册资本、设备生产能力、质量管理体系等情况,确保供应商具备生产机械设备的能力和信誉。

第十一条公司机械设备采购采用公开招标的方式进行,招标公告应在公司官方网站等媒体上发布,确保公开透明。

第十二条公司在招标阶段应严格按照规定的招标文件要求,供应商提交的报价单应有详细的价格、型号、规格等信息,并在规定时间内提交。

第十三条公司设立评标委员会,负责对采购机械设备供应商的资质审核、技术方案、价格、服务等综合评定,确定中标供应商。

第十四条公司与中标供应商签订合同前,应对其报价进行审核,合同内容应明确协议双方的权责,确保供应商提供的设备符合规定的性能和质量标准。

第十五条公司对购入的机械设备进行验收,验收标准应符合国家标准和合同约定,确保设备的性能和质量符合公司要求。

机电设备进场验收制度范文

机电设备进场验收制度范文

机电设备进场验收制度范文一、引言本文旨在概述机电设备进场验收制度,该制度的目的是确保机电设备的质量和性能达到合同规定的要求,并保障工程质量和安全。

本制度适用于机电设备的进场验收工作,并包括验收范围、程序、要求等内容。

二、验收范围1. 机电设备包括但不限于发电机组、电气设备、机械设备等。

2. 验收对象为新购进的机电设备或更换设备。

3. 验收时机为机电设备进场安装完成后。

三、验收程序1. 提交验收申请:项目班组在机电设备安装完毕后,填写《机电设备进场验收申请表》,并提交给项目经理。

2. 验收准备:项目经理接到申请后,组织验收小组,并向供应商预约验收时间。

验收小组由质量、安全、工程等相关部门人员组成。

3. 验收前会议:项目经理主持召开验收前会议,通知供应商参加。

会议内容包括验收范围、程序、要求等,并进行现场安全交底。

4. 验收过程:验收小组根据验收范围和要求进行验收,主要包括以下内容:a. 外观检查:检查机电设备外观是否完好,有无变形、裂纹等;b. 功能测试:测试机电设备各项功能是否正常;c. 参数测量:检测机电设备的各项参数,并与合同要求进行比对;d. 预防措施:检查机电设备的防护装置是否完好,并符合安全要求;e. 文档审核:审核机电设备的质保文件、使用说明书、安装维修记录等。

四、验收标准1. 外观检查:机电设备的外观应完好,无变形、裂纹、划伤等现象。

2. 功能测试:机电设备各项功能应正常,能够按照要求启动、运行、停止。

3. 参数测量:机电设备的各项参数应符合合同要求,如额定功率、转速、电流等。

4. 预防措施:机电设备应安装有必要的防护装置,并符合安全要求。

5. 文档审核:机电设备的质保文件、使用说明书、安装维修记录等应齐全、准确、合规。

五、验收记录1. 验收小组应填写《机电设备进场验收记录表》,记录验收过程中的重要发现和意见。

2. 验收记录应包括验收日期、验收人员、验收结果、验收意见等内容。

3. 验收记录由项目经理审核并签字确认后,归档保存。

DL∕T 459-2000 电力系统直流电源柜订货技术条件

DL∕T 459-2000 电力系统直流电源柜订货技术条件

电力系统直流电源柜订货技术条件 Specifictions of D.supply cabinet in power system前言 本标准是根据我国电力工业的发展现状镉镍蓄电池直流屏(柜)订货技术条件修订后的标准名称为保留了仍适用电力系统直流电源柜要求的内容因新技术新装置的引入增加了新的内容 a.阀控式密封铅酸蓄电池的技术要求及试验c.微机控制器的技术要求及自动转换程序试验e.静电放电干扰度试验g.三遥功能试验代替DL/T459-1992本标准由电力行业高压开关设备标准化技术委员会提出并归口中国电力科学研究高压开关研究所和四川电力试验研究院国家电力规划设计总院河北省电力工业局北京供电局大连旅顺电力电子设备有限公司深圳奥特迅电力设备有限公司珠海泰坦电气系统有限公司沈阳东北蓄电池股份有限公司山东文隆电池有限公司李嘉顾霓鸿1 范围 本标准规定了直流电源柜的订货技术要求包装及贮运条件变电所及其他电力工程对直流电源柜的选择和订货GB/T2900.11GB/T2900.333859.2标准的规定外 3.1充电charge 充电装置用不同的方式对蓄电池进行充电以恒压充电方式工作充电装置在承担经常负荷的同时向蓄电池补充充电使蓄电池以满容量的状态处于备用3.4恒压充电constant voltage charge 充电电压维持在恒定值的充电 3.5限流恒压充电current content voltage charge 采用限制电流 3.6直流标称电压direct nominal voltage 用直流系统中受电设备的直流额定电压表示3.8直流额定电流direct rated current 用充电装置直流额定电流表示与直流电量平均值之比且不对该环境的任何事物构成不能承受的电磁骚扰的能力3.11电磁骚扰electromagnetic disturbance 任何有可能引起装置 3.12共模电压common mode voltage 在每个导体与规定参考点之间(通常是地或机壳)的相电压的平均值3.14蓄电池容量符号battery capacity symbol C5--5h率额定容量 C10--10h率额定容量 3.15放电电流符号discharge current symbol I5--5h率放电电流A数值C10/10 4 型号与基本参数 4.1型号 型号含义如图1所示4.2基本参数 4.2.1额定输入电压 单相 三相 4.2.2额定输入频率 50Hz115 4.2.4直流标称电压 48220V10204080 4.2.6蓄电池的额定容量3000)Ah1%2%0.5%1%4.2.10纹波系数 0.5% 5 通用技术要求 5.1正常使用的环境条件 5.1.1海拔不超过1000m不低于-512 5.1.3日平均相对湿度不大于95% 5.1.4安装使用地点无强烈振动和冲击外磁场感应强度均不得超过0.5mT5.1.6使用地点不得有爆炸危险介质不允许有霉菌存在2%+15%5.2.4交流输入电压应为正弦波根据需要2200mm1200)mm宽 2300mm1200)mm 高度公差为宽度公差为0-2mm1.5mm接地处应有防锈措施和明显标志开启角不小于90门锁可靠可靠紧固连接应有防松措施层次分明便于维护拆装5.3.2元器件的要求 5.3.2.1柜内安装的元器件均应有产品合格证或证明质量合格的文件落后的元器件导线颜色按钮涂漆5.3.2.3设备面板配置的测量表计测量最大值应在满量程85%以上数字表应采用四位半表熔断器应具有安一秒特性曲线 5.3.2.5重要位置的熔断器如蓄电池组 5.3.2.6馈线开关应并接在直流汇流母线上更换应接触可靠插接件的接触电阻允许电流及寿命 5.4电气间隙和爬电距离 柜内两带电导体之间均应符合表1规定的最小电气间隙和爬电距离的要求表1 电气间隙和爬电距离 额定绝缘电压Ui额定工作额定电流 63A 额定电流 63A 电压交流均方根值或直流V 电气间隙mm 爬电距离mm 电气间隙mm 爬电距离mm 60 3.0 5.0 3.0 5.0 60<UI 300< td> 5.0 6.0 6.0 8.0 300<UI 600< td> 8.0 12.0 10.0 12.0 注以及裸露带电导体与未经绝缘的不带电导体之间的电气间隙不小于12mm在断开所有其他连接支路时按其工作电压应能承受表2所规定历时1min的工频耐压的试验5.5.3试验部位 a)非电连接的各带电电路之间c)柜内直流汇流排和电压小母线 5.5.4冲击耐压 柜内各带电电路对地(金属框架)之间试验过程中应无击穿放电5.7噪声 在正常运行时风冷式设备的噪声平均值应不大于60dB(A)在额定负载下长期运行时表3 设备各部件的极限温升 部件或器件 极限温升K 部件或器件 极限温升K 整流变压器整流管外壳 70 电阻发热元件 25(距外表30mm处) 母线连接处 铜与铜 铜搪锡蓄电池组允许进行三次充放电循环放电终止电压应符合表4的规定叠加规定的冲击电流冲击放电时间为500ms在10次冲击放电的时间内5.11负荷能力 设备在正常浮充电状态下运行要求其直流母线上电压不得低于直流标称电压的90%交流电源突然中断其直流(控制)母线电压瞬间波动不得低于直流标称电压的90%采用无级自动调压装置的设备当备用调压装置投入运行时 5.14 充电浮充电装置的技术性能 5.14.1 设备应有充电(恒流浮充电及自动转换的功能 5.14.2 相控型 表5 充电装置的精度及纹波系统允许值 充电浮充电装置类别 相控型 项目名称 高频开关电源型 稳压精度 ±0.5% ±1% ±0.5% 稳流精度 ±1% ±2% ±1% 纹波系数 1% 1% 0.5% 注表示充电浮充电装置的精度分类 5.14.3 高频开关电源模块并机均流要求 多台高频开关电源模块并机工作时5%充电浮充电装置以稳流充电方式运行设备应能自动限制电压充电浮充电装置以稳压充电方式运行设备能自动限制电流输出电流将会立即降至整定值以下高频开关电源型充电装置的效率应不小于90%表6 绝缘水平整定值 输出电压V 普通绝缘监察装置KÙ 输出电压V 普通绝缘监察装置KÙ 220 25 48 1.7 110 7 5.16.1.2 当设备直流系统发生接地故障(正接地应满足以下要求b)能直读接地的极性5.16.2 电压监察要求 设备内的过压继电器电压返回系数应不小于0.95 当直流母线电压高于或低于规定值时应满足以下要求b)设备应发出灯光信号 c)设备的电压监察装置应配有仪表并具有直读功能设备可设置完善的闪光信号装置和相应的试验按钮充电浮充电装置故障或蓄电池组熔断器熔断时报警信号长期运行 5.17.2 显示及报警功能 5.17.2.1 监控装置应能显示控制母线电压充电电压充电浮充电装置输出电流等参数修改交流电压异常母线电压异常母线接地等其保护及报警功能应符合5.16的规定实现对设备的遥信 5.18 电磁兼容性(抗扰度) 5.18.1 振荡波抗扰度要求 装有微机监控装置或高频开关电源的设备应能承受GB17626.12中规定的试验严酷等级为三级的振荡波抗扰度试验装有微机监控装置或高频开关电源的设备应能承受GB/T17626.2中规定的试验严酷等级为三级的静电放电抗扰度试验交流输入端谐波电流含有率应不大于30%6.1 出厂试验 出厂设备应逐台进行出厂试验 6.2 型式试验 设备属于下列情况者应进行型式试验b)当设计材料 c)停产二年以上再次生产时每三年进行一次型式试验通用型直流电源柜 微机型直流电源柜 序号 试验项目 型式试验 出厂试验 型式试验 出厂试验 1 一般检查 电气绝缘性能试验  绝缘电阻测量 工频耐压试验 2 冲击耐压试验 3 防护等级试验 4 嗓声试验 5 温升试验 6 蓄电池组容量试验 7 事故放电能力试验 8 负荷能力试验 9 连续供电试验 10 电压调整功能试验 11 稳流精度试验 12 稳压精度试验 13 纹波系数试验 14 并机均流试验 15 限流及限压特性试验 16 效率试验 17 保护及报警功能试验 18 控制程序试验*) 19 显示及检测功能试验 20 三遥功能试验 电磁兼容性(抗扰度)试验  振荡波抗扰度试验 21 静电放电抗扰度试验 22 谐波电流测量 *)有此功能时进行 6.4 试验方法 6.4.1 一般检查 6.4.1.1 柜体结构及安装保护接地的检查结果应符合5.3.1的规定 6.4.1.3 导线指示灯行线槽6.4.1.4 电气间隙6.4.2 电气绝缘性能试验 6.4.2.1 绝缘电阻测量 用1000V兆欧表测量被测部位 6.4.2.2工频耐压试验 用工频耐压试验装置按表2规定的试验电压应无闪络和击穿其他电路和外露的导电部分连在一起接地加3次正极性和3次负极性雷电波的短时冲击电压试验后设备应符合5.5.3的规定6.4.4噪声试验 将设备在额定负载和周围环境噪声不大于40dB的条件下运行时后右各1m处1.5)m处 6.4.5 温升试验 设备在额定输入电压浮充电工作状态下连续运行时调压装置通过的电流为其额定电流使各发热元件的温度逐渐上升测得各发热元件的温升不得超过表3的规定6.4.6 蓄电池组容量试验 a)为简化试验工作量对进行型式试验蓄电池组的蓄电池数量见表8b)将设备中蓄电池充至满容量后1)镉镍蓄电池按GB/T9368规定的试验方法进行容量试验c)以蓄电池组中首只放电到终止电压的蓄电池的放电时间来计算蓄电池组容量时 6.4.7 事故放电能力试验 a)为简化试验工作量对220V电压等级设备的事故放电电流见表9500 1 2.5 I5 7.5 I5 2 100 1 2 I10 16 I10 阀控式密封铅酸蓄电池 12 按表9规定的事故电流放电1h叠加表9规定中的冲击电流冲击放电每二次时间间隔为2s测得直流(动力)母线在冲击放电时的电压值应符合5.10的规定投入到浮充电状态下运行按表9规定的冲击电流进行一次冲击放电冲击电流的示波图直流(控制)母线电压值应符合5.11的规定人为中断交流电源1000)ms以内交流电源恢复供电要求交流电源中断后直流母线电压波动值应符合5.12的规定均应作手动调压和自动调压试验动力母线电压值不变控制母线电压变化一次也可反向进行试验 b)自动调压试验将动力母线电压从最大值连续下降时动力母线电压从最小值逐渐上升到最大值时其测试结果应符合5.13条的规定设备在浮充电状态下运行使备用调压装置自动投入电流波形 6.4.11 稳流精度试验 6.4.11.1 充电(稳流)电压的调节范围 充电浮充电装置的充电电压调节范围应符合表10的规定镉镍碱性蓄电池 1.2 (90%-145%)U (90%-130%)U 阀控式密封2 (90%-125%)U (90%-125%)U 铅酸蓄电池 6U--直流标称电压 6.4.11.2 稳流精度试验 充电浮充电装置在充电(稳流)状态下-10%的范围内变化输出电流在其额定值20%其稳流精度 100% (1) 式中I--稳流精度IZ--输出电流整定值6.4.12.2稳压精度试验 充电浮充电装置在浮充电(稳压)状态下-10%的范围内变化100%范围内变化其稳压精度均应符合5.14.2中表5的规定 100% (2) 式中U--稳压精度UZ--输出电压整定值交流输入电压在其额定值的+15%输出电流在其额定值的0%输出电压在浮充电电压调节范围内任一数值上纹波系数用以下公式计算=(Uf-Uq/2Up)Uf--直流电压脉动峰值Up--直流电压平均值在浮充电(稳压)状态下运行模块输出额定电流Ie使设备输出电流为50%额定值[50%测量各模块输出电流调整负载测量各模块输出电流其值应符合5.14.3的规定 均流不平衡度=(模块输出电流极限值-模块输出电流平均值/模块的额定电流值)nIe时测量其余各模块的输出电流其值应符合5.14.3的要求改变负载充电浮充电装置将自动地降低直流输出电压值达到限流和保护设备的目的110%中任一数值当直流输出电压超过限压整定值时达到限压保护的目的6.4.16 效率试验 设备在输人为额定输入电压直流输出电压为浮充电电压调节范围上限值运行时直流输出的电流值和电压值其值应符合5.15的规定 100% (5) 式中WZ--直流输出功率 高频开关电源效率可按单模块进行6.4.17.2 调整所需参数值设备的保护和报警动作值及保护和报警动作方式 6.4.18 监控装置控制程序试验 参照附录A设定监控装置的充电电流充电电压浮充倒计时时间(为缩短试验时间5)min模拟代替) 6.4.18.1 充电程序 通过人为调整负荷充电电流下降到最小值时 6.4.18.2 长期运行程序试验 装置在正常浮充电状态时 6.4.18.3 交流中断程序试验 a)按6.4.9方法试验6.4.19 监控装置显示及检测功能试验 6.4.19.1 根据5.17.2的要求实际值应与设定值6.4.19.2 人为模拟故障 6.4.20 三遥功能试验 6.4.20.1 遥信试验 人为模拟各种故障6.4.20.2 遥测试验 改变设备运行状态6.4.20.3 遥控试验 应能通过与监控装置通信接口连接的上位计算机对设备进行开机充电 6.4.21 电磁兼容性(抗扰度)试验 6.4.21.1 振荡波抗扰度试验 设备在正常状态下运行第一个半波电压幅值为2500V进行历时2s的共模试验及1000V历时2s的差模试验设备能正常运行或试验结束后 试验部位b)同一电路的端子之间--差模试验设备在正常状态下运行正常工作易于接触的按钮开关手柄等采用接触放电法施加6kV试验电压每一试验点时间间隔应为1s或试验结束后设备能恢复正常运行使输出电流为设备的额定电流要求第2次至第19次的谐波电流含有率(%)符合5.19中的规定包装贮存 7.1 标志 7.1.1 每套直流电源柜必须有铭牌铭牌上应标明以下内容蓄电池组额定容量 额定输入电压 直流额定电流 直流标称电压 d)质量kg e)出厂编号 f制造年月 g)制造厂名 7.1.2 直流电源柜里的各种开关信号灯动力母线应有相应的文字符号作为标志要求字迹清晰易辨不脱落便于观察装箱资料应有不应有剧烈振动冲击和倾倒放置等应放在空气流通55)月平均相对湿度不大于90%在贮存期间不应淋雨凝露和霜冻附录A (提示的附录) 运行状态示意图 。

煤矿机电设备管理制度(三篇)

煤矿机电设备管理制度(三篇)

煤矿机电设备管理制度煤矿机电设备是煤矿生产和运输的重要设备,对于煤矿的安全生产和经济效益起着关键的作用。

为了保障煤矿机电设备的正常运行和管理,制定一套科学、严格的机电设备管理制度是非常必要的。

一、总则1. 本制度是为了加强煤矿机电设备管理,维护煤矿生产的安全、高效运行而制定的。

2. 本制度适用于煤矿生产过程中的所有机电设备,包括煤矿机械设备、电气设备等。

3. 本制度的内容包括设备管理的组织机构、设备管理的基本原则、设备的日常管理、设备的检修与维护、设备的更新与淘汰等。

二、组织机构1. 设备管理部门:负责煤矿机电设备的管理,包括设备的采购、验收、投用使用、维修等工作。

2. 设备管理人员:负责具体的设备管理工作,包括设备的巡检、维护、保养等。

三、设备管理的基本原则1. 安全第一:设备管理必须以安全为重点,保障设备的安全运行。

2. 预防为主:设备管理要以预防为主,加强设备的保养、维修,发现问题及时处理。

3. 经济合理:设备管理要尽最大可能维护设备的正常运行,提高设备的利用率,确保煤矿的生产经济效益。

四、设备的日常管理1. 设备使用管理:设备使用前必须进行检查,确保设备的安全性和可靠性。

2. 设备巡检:定期对设备进行巡检,发现问题及时处理,确保设备的正常运行。

3. 设备保养:根据设备的使用情况,按照维护手册进行设备保养和润滑。

4. 设备故障处理:对于设备故障,要及时报修,并记录故障发生的原因,及时处理故障。

五、设备的检修与维护1. 设备的定期检修:设备的定期检修要按照制定的计划进行,确保设备的安全可靠。

2. 设备的关键部件检修:对于设备的关键部件,要定期进行检修和更换,确保设备的长期稳定运行。

3. 设备维修记录:对于设备的维修工作,要进行详细记录,包括维修的内容、维修的时间、维修人员等。

六、设备的更新与淘汰1. 设备更新的计划:根据设备的使用寿命和工作需求,制定设备的更新计划,确保设备的更新及时。

2. 设备淘汰的程序:对于达到报废标准的设备,要按照设备淘汰的程序进行处理,包括报废申请、报废审批等。

机电设备采购技术方案

机电设备采购技术方案

机电设备采购项目技术方案目录第1章优惠及服务承诺 (3)第2章售后服务承诺书 (5)第3章售后服务体系 (7)第4章技术服务和联络、人员培训一览表、质量保证措施 (9)第5章服务承诺 (12)第6章设备的先进性 (14)第7章设备质量的保证 (16)第8章人员培训计划 (17)第9章质保期内服务承诺 (18)第10章质保期外服务承诺 (19)第11章联合试车现场服务承诺 (20)第12章项目所提供的其它免费物品和供货及时性承诺 (26)第13章全新货物保证书 (29)第1章优惠及服务承诺服务要求:我方完全响应招标文件的售后服务要求。

服务承诺:我方响应招标文件的售后服务要求,并作出以下承诺:一、所有货物质保期为13个月(国家有特殊要求的从其规定提),提供13个月上门免费维修,1.5小时内到达现场,20小时内解决问题。

二、保质期内服务承诺:1、保质期内服务承诺是产品实行三包,免费提供备品,备件。

2,保修期满服务承诺:终身维修。

3,我们有客服专车:***,市内保证1小时到达现场。

三、保修期外服务承诺:1、供方对销售产品一律实行终身跟踪,指导用户保养及维修,保修期外出现的维修和配件仅收取成本费。

2、服务响应时间24小时全天候服务。

设备如发生故障,我方在接到买方通知后立即给予答复,并在24小时内到买方处进行维修。

我方对其所提供的产品在质量保证期内负全部责任。

3、供方保证所供产品在其使用寿命期限内的配件供应不受公司产品技术更改影响。

4、供方保证在保修期外零配件供价格的合理性,其涨跌幅度等同同期原材料涨跌幅度。

5、供方承诺在大修期间,公司免费派技术工程师指导。

售后服务电话:***四、优惠条件:1、免费送货。

2、免费指导安装3、免费调试及技术指导,4、免费对设备的操作人员进行技术培训。

5、13个月质量保证,终身保修(自有关部门验收合格并颁发准运证之日起计算)。

6、接到用户报修时起,2小时到达用户现场并解决问题。

贵州煤矿机电设备要求规定

贵州煤矿机电设备要求规定

贵州煤矿机电设备要求规定(一)总则1、为适应公司的快速发展,加强机电设备管理,提高生产装备水平和经济效益,保证安全生产和设备正常运行,根据国家有关规定,结合我矿特点,特制定本规定。

2、机电设备管理要依靠科技进步,充分发挥设备效能和投资效益,坚持决策、研制、与使用相结合,维护、保养与计划检修相结合,修理、改造与更新相结合,技术管理与经济管理相结合的原则。

3、公司采购中心是设备采购供应的专门机构,凡列入公司专用资金计划的设备,均由其统一组织采购供应;公司财务部负责设备固定资产的购入、折旧提取、大中修、报废、调拨等财务帐目及经济核算工作;公司生产技术部参与矿井技术改造机电设备部分的设计审核工作,参与主要机电设备的选型配套审定,参与机电工程的竣工投产验收工作。

4、机电设备管理人员要自觉执行本规定,维护公司利益,面向基层、服务生产,热情周到地搞好本职工作。

(二)机电设备的购置计划与采购5、机电管理部门应根据年度计划、月度计划或紧急情况下安全生产急需设备的指令、指示编制采购计划。

6、各单位机电设备管理部门要根据设备需要时间,按规定期限向供应部门申请设备购置计划,要求详细准确。

8、设备的选型应注意通用化、标准化,严禁采购无生产许可证、无质量合格证、无煤矿安全标志的质次价高、假冒伪劣产品,对国家安全质量强制性产品必须有“3C”认证。

9、所有设备采购都要签订设备订货合同,要按照国家对产品的有关规定及经营许可,严格审查卖方的有关资质,并予以复印备案。

除一般常规采购设备外,其余设备在签订合同前必须签订《技术协议》,以确定设备参数、性能、使用环境、工作条件、安装配套形式及尺寸等。

《技术协议》为合同必备附件,若无《技术协议》,合同无效。

对于急需采购的设备,可签定采购单或急采单。

10、对于大型设备及综采、综掘、高档设备,部门负责组织有关技术人员验收。

(三)机电设备的安装使用与维护11、所有机电设备都要根据设备使用说明书,结合生产技术条件正确安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2
机电设备订货技术要求
1.4设备运行的环境条件
1.4.1基本气象要素
多年平均气温21.8℃
极端最高气温38.5℃
极端最低气温0.7℃
多年平均降雨量1890mm
多年平均风速3m/s
1.4.2设备使用条件
安装地点:启闭机安装在室内,水位计安装在室外。
1.4.3地震基本烈度Ⅵ度
1.4.4交通运输
(1)对外交通
2.30m/min,电动机功率11kW,卷筒
直径300mm

1
3
超声波水位计
(分体式)
测量探头:型号FDU91,测量范围0-
10m,输出信号4~20mA,防护等级
IP68,配套电缆长度50m;测量仪:
型号FMU90,测量分辩率1mm,防护
等级IP65,LCD发光显示;配套室外
安装支架及防盗保护箱;

2.5机架..............................................4
2.6电气设备..........................................4
2.7备品备件..........................................4
园泵站取水口水质。工作闸门共设1孔,孔口净宽10m,孔口高度8m,内河设计水
位8.29m,外江设计水位6.57,校核水位12.20m,闸底板高程1.40m。工作闸门为
平板钢闸门结构,行走支承采用滚轮。
工作闸门下游设置检修闸门,用于工作闸门检修期间挡内河污水,避免影响下
游东深供水太园泵站取水口水质。检修闸门孔口共1孔,尺寸为净宽10m,挡水水

1
机电设备订货技术要求
1概述
1.1工程概况
东岸水闸位于潼湖围的东江堤段上,坐落于东岸泵站左侧,是属于潼湖水利工
程一部分。东岸水闸为中型水闸,其主要建筑物等级为3级,次要建筑物等级为4
级。水闸设计采用20年一遇洪水标准,设计过闸洪峰流量为241.4m3/s。
东岸水闸工作闸门主要用于防洪,兼作挡内河污水,避免影响下游东深供水太
1.3供货设备清单......................................1
1.4设备运行的环境条件................................2
2卷扬式启闭机专用技术条款.............................2
2.1主要技术参数......................................2
2.2操作要求..........................................3
2.3性能保证..........................................3
2.4机构..............................................3
位取内河设计水位6.5m,加0.4m超高确定,底槛高程1.4m,则门叶高5.5m。检
修闸门为平板钢闸门,行走支承采用滚轮。
工作闸门和检修闸门均采用双吊点卷扬式启闭机启闭。
1.2承包范围
本合同卖方承包范围包括:
1.2.1卷扬式启闭机及其附属设备,包括:
①工作闸门卷扬式启闭机:QPQ-2×25t,额定起重量2×25t,起升高度13m;
2.8工厂预装和试验....................................4
2.9现场试验..........................................5
3水位计专用技术条款..................................5
3.1概述..............................................5
机电设备订货技术要求
1概述.................................................1
1.1工程概况..........................................1
1.2承包范围..........................................1
②检修闸门卷扬式启闭机:QPQ-2×12.5t,额定起重量2×12.5t,起升高度
13m;
③每台启闭机配套1块闸门控制箱,带PLC控制,具备现地/远程控制功能,
与现有计算机控制系统通过RS-485接口通讯;
④每台启闭机配套2个行程开关;
1.2.2超声波水位计及其附属设备,包括:
①超声波水位计,测量范围0-10m,DC4-20mA二线制;
②超声波水位计附件,包括水位计安装支架、信号防雷器、信号电缆及穿缆钢
管;
③水位计安装、调试、读数整定,直至交接验收等全部工作。
1.3供货设备清单
本合同设备的供货清单见下表1.3-1。
1
序号
设备名称
型号规格
单位
数量
筒直径400mm
2
双吊点卷扬式启闭机
型号QPQ-2×12.5t,集中驱动方式,
起升高度13m,起升速度
2.1主要技术参数
主要技术参数见表2.1-1。
表2.1-1卷扬式启闭机主要技术参数表
项目参数
2
3.2测量仪技术参数....................................5
3.3测量探头技术参数..................................5
i
序号
设备名称
型号规格
单位
数量
1
双吊点卷扬式启闭机
型号QPQ-2×25t,集中驱动方式,
起升高度13m,起升速度
1.68m/min,电动机功率18.5kW,卷
本工程位于惠州市惠城区潼湖镇,惠州至珠三角主要城市有高速公路直通。广
梅汕铁路穿越市区,单件重小于36Байду номын сангаас且外形尺寸在铁路运输限制内的机电设备,均
可由广梅汕铁路运至惠州火车西站。
(2)工地运输条件
如采用公路运输,汽车可直接运至泵站室外空地;如采用铁路运输,需经汽车
转运至泵站室外空地。
2卷扬式启闭机专用技术条款
