SF憎水膨珠保温砂浆屋面层施工技术要求

SF憎水膨珠保温砂浆屋面层施工技术要求

SF膨珠保温砂浆屋面层施工技术要求关键词:憎水膨珠保温砂浆、SF憎水膨珠保温信阳中信成喜憎水珍珠岩厂生产的SF憎水膨珠保温砂浆是以SF憎水珍珠岩轻骨料为主要原料,加入无机胶凝材料和多种外加剂后,通过预混合干拌制成的无机保温砂浆。

一、梯调楼屋面保温层做法:1、采用信阳中信成喜SF憎水膨珠保温砂浆现浇铺设;二、施工工艺及施工技术:1、施工工艺:基层处理→保温砂浆搅拌→铺设、压紧→刮平→找平。

2、施工技术:⑴、基层处理:在抹信阳中信成喜SF憎水膨珠保温砂浆之前,应事先检查基层,基层过于凹凸的部位,高出的部分须剔平,低处用水泥砂浆分层填实,基层表面的灰尘、污垢等应事先清除干净。

⑵、信阳中信成喜SF憎水膨珠保温砂浆搅拌:①、机械搅拌:a、搅拌之前先将所需水量倒入搅拌机内,启动搅拌机1~2min后加入膨珠保温砂浆粉料。

b、搅拌时间以1.5~2.0min为宜。

c、信阳中信成喜SF憎水膨珠保温砂浆的加水量以拌和好的料浆稠度为7.5cm左右,密度控制在950~1050g/L加水量一般为,粉料:水=1:1(重量比)。

d、搅拌好的信阳中信成喜SF憎水膨珠保温砂浆要及时装车运至施工现场,超过使用时间的砂浆严禁加水后在用。

②、人工搅拌:人工搅拌时必须搅拌均匀,并严格控制加水量,不能使信阳中信成喜SF憎水膨珠保温砂浆过稀,同时要求在铁板或灰槽中搅拌,严禁在铺设面或室内地面搅拌。

⑶、铺设保温层:①、首先将屋面各控制点的高度用信阳中信成喜SF憎水膨珠保温砂浆或普通砂浆做好,然后根据已做好的控制点拉线,将信阳中信成喜SF憎水膨珠保温砂浆按照压缩比(压缩比是指屋面上松散的保温层厚度与压实后的厚度之比)为130%的比例进行虚铺保温层,同时找坡,虚铺后的保温层用木杠压紧、刮平,再压实至设计厚度。

②、信阳中信成喜憎水珍珠岩厂生产的SF憎水膨珠保温砂浆保温屋面做好后,经过2-3d后再做找平层,该找平层层面上必须设置分格缝充当保温层的排气道,以便保温层的水分在做防水前充分蒸发,分格缝纵横最大间距6m,分格缝宽为30mm,具体做法见西南J212-1第42页节点C。

保温砂浆施工工艺流程

保温砂浆施工工艺流程

保温砂浆施工工艺流程保温砂浆施工工艺流程1. 材料准备首先,需准备好施工所需的保温砂浆材料,包括水泥、砂子、保温材料等。

将这些材料按照施工需求精确配比,确保施工质量。

2. 基层处理在开始施工之前,需要对基层进行处理。

将基层表面清理干净,并修复裂缝和空鼓部位。

如果有脱落的旧保温层,也需要将其清除。

3. 打底处理在基层处理完毕后,可以进行打底处理。

将准备好的保温砂浆倒入特殊打底机中,均匀喷涂在基层表面。

保持一定的厚度,确保保温层的质量。

4. 保温材料粘贴打底处理完成后,可以开始粘贴保温材料。

将选好的保温材料剪裁好,用防水胶水粘贴在基层上。

保持材料紧密贴合,并确保无浮浆、露网等情况。

5. 涂刮保温砂浆保温材料粘贴完毕后,可以开始涂刮保温砂浆。

将准备好的保温砂浆均匀涂抹在保温材料表面,涂刮厚度一般为3-15mm。

需要注意的是,涂刮要均匀,并保持施工面的垂直度。

6. 保温层压塑保温砂浆涂刮完毕后,可以进行保温层压塑。

在保温砂浆未完全干燥之前,使用编织袋或竹帘轻轻按压保温层表面。

这样可以提高保温层的密实度和平整度。

7. 应力消除处理保温层压塑完毕后,需进行应力消除处理。

在保温层完全干燥之后,使用工具在保温层表面进行均匀的切割,形成一定间距的网格状切口。

这样可以有效减少保温层的收缩应力。

8. 表面装饰处理最后一步是对施工面进行表面装饰处理。

可以使用防水材料对保温层进行涂刷,以提高保温层的防水性能。

也可以进行装饰面层的施工,如贴瓷砖、涂刷涂料等。

总结:保温砂浆施工工艺流程涵盖了材料准备、基层处理、打底处理、保温材料粘贴、涂刮保温砂浆、保温层压塑、应力消除处理以及表面装饰处理等过程,每个步骤都需要严格按照施工规范进行操作。

通过这些流程的有序进行,可以保证保温砂浆施工的质量和效果。

25厚憎水膨珠保温浆料技术交底

25厚憎水膨珠保温浆料技术交底
2、抹灰完后,应加强对抹灰工程的保护,防止阳角碰坏。
3、推小车或搬运东西时要注意不要碰坏口角和墙面。抹灰用的大杠和铁锨不要靠放在墙上。严禁踩蹬窗台,防止损坏其棱角。
六、安全保证措施与环境保护措施
1、进入施工现场必须戴安全帽,不得穿带钉易滑的鞋。
2、进入施工现场应规范作业,禁止带病上岗,酒后作业。
3、安全用电,三级防护。电线必须按要求架空布设,不得拖地或泡在水中。
一、工程做法
适用范围:地下室人防与非人防交界墙面、电梯间的填充墙等部位,详见附图
保温墙面做法:
1、刮(抹)0.5厚石粉
2、1.5厚石粉
3、抹25厚SF憎水膨珠浆料
4、钢筋混凝土墙,墙面作界面处理
二、施工方法
1、施工工具:搅拌机、手推车、抹灰桶、钢抹刀、刮杠木抹子等用抹灰工具。
2、作业条件:砌体上抹灰前必须要清除表面杂物、残留灰浆、舌头灰、尘土等。
6,刮抹专用石粉。
四、质量标准
1、一般抹灰工程的表面质量应符合下列规定:
表面应光滑、洁净、接槎平整,分格线应清晰、阴阳角清晰。表面应光滑、洁净、颜色均匀、无抹纹,分格线和灰线应清晰美观。检验方法:观察,手模检查。
2、抹灰工程质量的允许偏差和检验方法应符合下表:
五、成品保护措施
1、抹灰前应对已完成的主体、砌体、安装工程进行交接检查,抹灰时应注意对已完工程进行保护,避免破坏或将安装工程管道堵塞,墙上电线盒、水暖设施预留洞等不要随意抹死。
3、施工前需吊垂直,弹厚度控制线,找好厚度基准点,贴饼、冲筋。
4、配料:1kg憎水膨珠保温砂浆加水量约为0.9-1kg,加入规定水量搅匀,即可使用,保温浆料必须即配即用。
5、刮抹憎水膨珠保温砂浆,根据施工厚度,分层操作,每次刮抹厚度小于等于2cm。用力要均匀,比抹水泥砂浆时用力要轻,浆料需均匀密实的覆盖墙面,待第一次硬化后可进行第二次抹浆,当抹至规定厚度以后,用刮杠刮平整,再用木抹子搓抹一遍,使砂浆表面平整密实。

二次结构工程施工工艺流程

二次结构工程施工工艺流程

一、屋面工程:1、坡屋面:钢筋混凝土屋面→10mm厚DS砂浆找平层→1。

5mm厚聚合物水泥基防水涂料(分三层刷)→铺0。

4厚厚聚氯乙烯塑料薄膜隔离层→分层抹60厚SF憎水膨珠保温砂浆,每6mX6m分缝;缝宽10,缝内填密封膏→6厚DS砂浆抹平,中间压入一层耐碱玻纤网格布→彩色水泥瓦用∅3的专用钢钉固定。

2、平屋面:钢筋混凝土屋面→10mm厚FS憎水膨珠保温砂浆找20%坡→10mm厚DS砂浆找平层→1。

5mm厚聚合物水泥基防水涂料(分三层刷)→铺0。

4厚厚聚氯乙烯塑料薄膜隔离层→分层抹60厚SF憎水膨珠保温砂浆,每6mX6m分缝;缝宽10,缝内填密封膏→6厚DS砂浆抹平,中间压入一层耐碱玻纤网格布→12-20mm厚DS砂浆抹面,每3*3m分缝,缝宽10mm,缝内填密封膏。

二、墙题工程1、外墙工程:做法参见11BJZ59—3页,外墙SLT-A1、外墙SLT-A1M。

采用A级酚醛防火保温板,厚度为70mm。

(如图)做法流程:基层墙面→DP砂浆找平→DEA砂浆粘贴70mm厚A级酚醛防火保温板→抹3-4mm厚DBI砂浆→固定热镀锌钢丝网→抹5—6mm厚DBI砂浆→DTA砂浆粘贴6mm厚面砖。

1—10#楼室内装修表一、π接室及弱电井1、π接室及弱电井内墙做法:(内墙3C):8mm厚DP-MR砂浆打底→2mm厚DP-MR砂浆罩面→喷或刷无机内墙薄涂料2道或厚涂料1-2道.2、π接室及弱电井顶棚做法:(棚2A)板低刷2mm厚耐水腻子→刷无机涂料。

3、π接室及弱电间楼地面做法:(地3A)素土夯实,压实系数0.90→100mm厚C15混凝土垫层→20mm厚DS干拌砂浆抹面压实赶光.厚100mm。

4、π接室及弱电井踢脚做法:(踢2C):8mm厚DP—MR砂浆→6mm厚DP-HR砂浆压光。

踢脚高度为100mm。

二、起居室、卧室、餐厅、书房、封闭阳台1、起居室、卧室、餐厅、书房、封闭阳台内墙做法:有争议,未定.2、起居室、卧室、餐厅、书房、封闭阳台顶棚做法:(棚2C,內涂2):底板8mm厚DP—LR砂浆抹平→刮2mm厚耐水腻子→喷或刷无机内墙薄涂料2道或厚涂料1-2道.3、起居室、卧室、餐厅、书房、封闭阳台楼地面做法:首层:(地12):素土夯实,压实系数为0。

SF憎水膨珠保温砂浆施工工艺

SF憎水膨珠保温砂浆施工工艺

SF憎水膨珠保温砂浆施工工艺憎水膨珠保温砂浆施工工艺一、材料及主要机具1.1SF憎水膨珠保温砂浆:经过特殊加工处理的颗粒状憎水珍珠岩,干表观密度为110Kg/m3,导热系数小于0.054w/m.k,憎水率大于90%,有出厂合格证,检测报告;1.2SF防水溶液:有出厂合格证,按如下要求进行配制:将每袋700克的SF浓缩防水材料(粉状袋装)用3Kg清水彻底溶化,然后加到盛有100kg冷水里静止10分钟后使用。

(注:在静止过程中不允许搅拌)。

1.3主要机具:手推车、压滚石制或铁制(直径200mm,长600mm)、平铁锹、计量器、喷壶、木拍板、3m和1m长木制大杠、笤帚等。

二、作业条件2.1基层处理完毕。

如有质量问题要同甲方协商,组织人员进行整改修补。

2.2基层面平整,用长直尺检查,直尺与基层间隙不超过5mm。

2.3预埋管件安装完毕,出气孔安装完毕,上人孔处理完毕,经检查符合设计要求,并已办理隐蔽预检手续。

经检查符合设计要求。

2.4原材料必须做复试(每组取样数量为3KG),符合有关规范标准的规定。

三、施工工艺3.1基层清理干净,验收合格;3.2将SF憎水膨珠保温砂浆材料分层铺摊在基层上,每层虚铺厚度不超过100mm厚,坡屋面应沿低处向高处铺摊,用刮杠刮平;3.3用配制好的SF防水溶液用喷壶均匀喷洒,每立方(虚方)用防水溶液80公斤根据每立方铺设的平米数计算每层防水溶液的用量;3.4防水溶液喷洒完后紧跟用铁碾子压实两遍,然后用刮杠刮平再次碾压平整(压实系数为0.6)压实后。

超过100mm厚的要分层摊铺,方法同上,最后拉线检验厚度是否符合设计图纸要求。

3.5继续用3.3方法喷洒SF防水溶液。

3.6排气孔:屋面保温完成后安装,按设计及有关规范要求施工,管径不小于75mm,埋入保温层内深度至结构板顶。

SF膨珠保温砂浆墙面基层处理说明SF憎水膨珠保温砂浆是以憎水膨珠为轻骨料配制而成的一种无机保温砂浆。

产品呈不规则球状体颗粒,内部为空腔结构,表面玻化封闭,具有质轻、隔热防火、耐高温、抗老化、吸水率小、不空鼓、不开裂、强度高、粘结力强、抗流挂性能好、防虫蚁噬蚀,施工方便,现场施工加水搅拌即可直接施工于干状墙体或者屋面上。

保温砂浆工程施工工艺(2篇)

保温砂浆工程施工工艺(2篇)

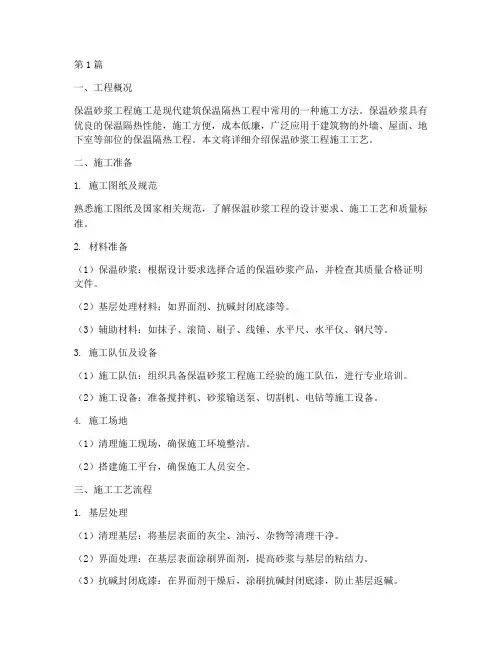

第1篇一、工程概况保温砂浆工程施工是现代建筑保温隔热工程中常用的一种施工方法。

保温砂浆具有优良的保温隔热性能,施工方便,成本低廉,广泛应用于建筑物的外墙、屋面、地下室等部位的保温隔热工程。

本文将详细介绍保温砂浆工程施工工艺。

二、施工准备1. 施工图纸及规范熟悉施工图纸及国家相关规范,了解保温砂浆工程的设计要求、施工工艺和质量标准。

2. 材料准备(1)保温砂浆:根据设计要求选择合适的保温砂浆产品,并检查其质量合格证明文件。

(2)基层处理材料:如界面剂、抗碱封闭底漆等。

(3)辅助材料:如抹子、滚筒、刷子、线锤、水平尺、水平仪、钢尺等。

3. 施工队伍及设备(1)施工队伍:组织具备保温砂浆工程施工经验的施工队伍,进行专业培训。

(2)施工设备:准备搅拌机、砂浆输送泵、切割机、电钻等施工设备。

4. 施工场地(1)清理施工现场,确保施工环境整洁。

(2)搭建施工平台,确保施工人员安全。

三、施工工艺流程1. 基层处理(1)清理基层:将基层表面的灰尘、油污、杂物等清理干净。

(2)界面处理:在基层表面涂刷界面剂,提高砂浆与基层的粘结力。

(3)抗碱封闭底漆:在界面剂干燥后,涂刷抗碱封闭底漆,防止基层返碱。

2. 保温砂浆施工(1)搅拌保温砂浆:按照产品说明书要求,将保温砂浆与水按比例搅拌均匀。

(2)抹灰:将搅拌好的保温砂浆均匀涂抹在基层表面,厚度根据设计要求确定。

(3)找平:使用抹子、滚筒等工具对保温砂浆进行找平,确保表面平整。

(4)养护:保温砂浆施工完成后,应进行养护,防止砂浆早期开裂。

3. 表面处理(1)检查保温砂浆表面:检查保温砂浆表面是否有裂缝、空鼓、脱落等现象。

(2)修补:对保温砂浆表面出现的裂缝、空鼓、脱落等现象进行修补。

(3)表面装饰:根据设计要求,对保温砂浆表面进行装饰,如涂刷涂料、贴面砖等。

四、施工质量控制1. 材料质量:严格按照设计要求选择保温砂浆及辅助材料,确保材料质量合格。

2. 施工工艺:严格按照施工工艺流程进行施工,确保施工质量。

SF憎水膨珠保温砂浆

SF憎水膨珠保温砂浆全名:有两种,憎水性膨胀珍珠岩保温砂浆,憎水性膨胀玻化微珠保温砂浆,做墙体后者更适合,SF就是憎水剂的型号那个和保温砂浆的实质没有关系,玻化微珠或者珍珠岩在生产过程中要用喷雾器将憎水剂喷洒在其表面使其达到不吸水的作用。

玻化微珠保温砂浆现在保温产品的一种,其主要特点如下:玻化微珠保温砂浆是一种新型保温隔热材料,与用聚苯颗粒和普通膨胀珍珠岩作轻质骨料的保温砂浆相比,具有强度高、质轻、保温、隔热好、电绝缘性能好、耐磨、耐腐蚀、防辐射等显著特点。

1、粘结力强、耐候性好、不空鼓、不开裂。

2、柔性好、收缩性小。

3、耐水、耐高温、不会霉变腐蚀。

4、无毒、环保。

适用范围1、玻化微珠保温砂浆适用于节能50%和65%夏热冬冷、夏热冬暖、温和地区新建、改扩建的公共和民用建筑的外墙内、外。

2、保温、屋面保温节能工程。

3、饰面为涂料和面砖的外保温层。

4、包括楼梯间、分户隔墙、厨厕、封闭式阳台、顶棚等维护结构在内的内保温层。

5、钢结构建筑的保温层、建筑异型结构保温层。

6、干挂饰面内层的保温填充。

7、地面保温、上人屋面、种植屋面、木结构屋面保温。

玻化微珠保温砂浆的基面预处理:底材表面应结实平整、干燥清洁、无油脂及其它松散物。

应按照国家相关规范的要求对基面进行界面处理。

玻化微珠保温砂浆的施工工艺:先将水倒入容器中,再加入粉料,按1kg粉剂:约0.7-0.9kg水的配合比,混合后用电动搅拌器搅拌成均匀、无颗粒的膏糊状,产品静置3-5分钟后,再次搅拌均匀后即可使用。

用刮刀均匀抹于工作面上,待其24小时干固后,再进行下一道刮涂,同样用刮刀均匀抹于工作面上再抹平;每次刮涂应保持厚度在15mm-20mm为宜(单次最大厚度不超过35mm),待达到设计厚度要求后,自然养护3-7天即可进行下道工序。

SF憎水膨珠保温砂浆用于外墙保温施工方法

SF憎水膨珠保温砂浆用于外墙保温施工方法施工前准备:1.准备好所需的材料和工具,包括SF憎水膨珠保温砂浆、水泥、石膏板、批刀、砂浆涂刷机等。

2.清理外墙表面,将松动的灰浆、油漆等完全清除。

施工步骤:1.将SF憎水膨珠保温砂浆倒入清水中搅拌均匀,直至形成均匀的糊状物。

2.将搅拌好的SF憎水膨珠保温砂浆涂抹在清洁干燥的外墙表面上。

可以使用批刀或砂浆涂刷机进行施工。

首先先进行一次底层施工,确保墙面全面覆盖。

如果外墙表面有明显的不平整,可以使用轻微的挤花施工方法,将保温层均匀地涂抹在墙面上。

3.第一层施工完成后,等待其干燥后,进行第二次施工。

第二次施工的目的是保证保温层的厚度均衡,并达到设计要求。

涂抹时需均匀、整齐,且尽量减少现场修整工作。

4.当第二层施工干燥后,进行石膏板的安装。

可以使用石膏板胶进行固定并保证墙面的垂直度,也可以使用封口胶进行石膏板与保温层的连接。

5.将第三层SF憎水膨珠保温砂浆施工在石膏板上。

施工方法同前两层相同,确保保温层厚度均匀,表面平整。

第三层施工完成后,等待其干燥。

6.施工完成后,进行保温层的检查。

检查保温层表面的平整度、垂直度等。

若有需要,可以使用批刀进行修整。

7.最后,根据设计要求和地方标准,进行外墙保温层的装饰。

可以使用水泥砂浆、彩色涂料等进行装饰,以增加建筑物的美观性。

需要注意的是,在施工过程中要注意防止保温层脱落、漏浆,保证施工质量。

此外,施工完成后要对保温层进行养护,确保其干燥、固化,提高保温层的稳定性和使用寿命。

总的来说,使用SF憎水膨珠保温砂浆进行外墙保温施工需要进行多层次的涂抹,确保保温层的厚度均匀、表面平整。

通过严格的施工操作和养护,可以获得优秀的外墙保温效果。

保温砂浆施工工艺流程

保温砂浆施工工艺流程
《保温砂浆施工工艺流程》
保温砂浆是一种用于建筑保温的材料,其施工工艺流程包括多个步骤。

下面我们将详细介绍保温砂浆的施工工艺流程。

1. 材料准备
首先,施工人员需要准备好所需的保温砂浆、粘结料、网格布等材料。

在准备材料时,需要仔细检查每种材料的质量和规格,确保符合施工要求。

2. 基层处理
在进行保温砂浆施工之前,需要对建筑的基层进行处理。

首先,清除基层表面的杂物和附着物,并进行必要的修补和处理。

然后,在基层表面涂刷粘结料,提高保温砂浆与基层的附着力。

3. 砂浆施工
接下来是保温砂浆的施工过程。

施工人员需要按照规定的比例将保温砂浆和水混合,制成砂浆状。

然后使用刮刀或喷涂机将砂浆均匀地涂抹在基层表面,并充分压实,确保表面平整。

4. 网格布加固
在保温砂浆施工完成后,需要立即在表面铺设玻璃纤维网格布,并用砂浆加固。

这样可以增加保温砂浆的抗裂性能,提高其使用寿命。

5. 表面处理
最后,施工人员要对保温砂浆进行表面处理。

这包括修整表面,使其平整、光滑,并确保完全干燥。

可以根据需要进行喷涂或刷涂装饰层,美化建筑外观。

通过以上几个步骤,保温砂浆的施工工艺流程就完成了。

在施工过程中,需要严格按照施工规范和要求操作,确保施工质量和工程安全。

保温砂浆施工工艺流程的顺利进行,将为建筑提供有效的保温效果,提高建筑的整体节能性能。

SF憎水膨珠保温砂浆施工事项

SF憎水膨珠保温砂浆施工注意事项北京宽华建材有限公司2013-4-2。

一、SF憎水膨珠保温砂浆保温系统性能介绍说明:1.1.1保温系统概述SF憎水膨珠珠保温系统以憎水膨胀玻化微珠干混保温砂浆为保温层,在保温层面层涂抹一层具有防水抗渗、抗裂性能的抗裂砂浆,与保温层复合形成一个集保温隔热、抗裂、防火、抗渗于一体的完整体系。

该系统不仅具有良好的保温性能,同时具有优异的隔热、防火性能且能防虫蚁噬蚀,属新型建筑保温材料,已有大量的工程实践SF憎水膨珠保温系统适用于多层及高层建筑的钢筋混凝土、加气混凝土、砌块、烧结砖和非烧结砖等围护墙的内、外保温抹灰工程,以及地下室、车库、楼梯、走廊、消防通道等防火保温工程,也适用旧建筑物的保温改造工程。

二.SF憎水膨珠保温砂浆施工步骤2.1、基层处理:墙面应清理干净,无油、无浮尘等。

旧墙面松动、风化部分剔除干净,表面凸起部分≥10mm应铲平。

2.2、砼梁柱或加气砼等墙体基层必需用砼界面剂一遍。

2.3、吊垂直,套方找规矩,弹厚度控制线,按设计要求厚度用膨胀玻化微珠保温砂浆作标准厚度冲筋。

2.4、拌:SF憎水膨胀玻化微珠外墙保温砂浆与水必须按【1:(1~1.2)】的重量比,先将水放入搅拌容器中,再将保温砂浆放入搅拌使用。

2.5、送料上墙粉刷,每遍厚度在20㎜内,第二遍间隔在24小时以上。

2.6、保温层固化干燥后(一般的48小时)方可进行抹聚合物抗裂砂浆,首层应铺贴双层网格布。

2.7、钎网网格布按楼层间竖尺寸事先载好,网格布包边应剪掉。

2.8、抹聚合物抗裂砂浆厚度约3~4㎜,抹完一定宽度立即用铁抹子压入另一侧,严禁干搭。

2.9、网格布之间搭接宽度不应小于50㎜,当压入一侧,再抹一些抗裂砂浆压入另一侧,严禁干搭。

2.10、网格布铺贴要平整,无褶皱,砂浆饱满度应达到100%。

2.11、窗口处均应翻包收口处理,应在窗口四角应力集中部位附加200㎜×400㎜的玻钎进行加强处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

SF憎水膨珠保温砂浆施工工艺
1.材料及主要工具:
1.1.SF憎水膨珠保温砂浆:经过特殊加工处理的颗粒状憎水珍珠岩,
干表面密度为110Kg/m3,导热系数小于0.054w/m.k,憎水率大于98%,有出厂合格证,检测报告。

1.2.SF防水溶液:有出厂合格证,按如下要求进行配置:将每袋300g
的SF浓缩防水材料(分装袋装)用3Kg温水(50℃)彻底熔化,然后加到盛有97Kg常温水里静止10分钟后使用。

1.3.水泥(立面施工用料):P.O 4
2.5普通硅酸盐水泥,进场时必须有
质量证书及复试报告,存放期应防止受潮。

1.4.主要机具:手推车、碾压滚子(直径200mm,长600mm,铁制
内罐混凝土)、平铁锹、计量器、喷壶、木拍板、3m和1m长木制刮杠、扫帚等。

2.作业条件
2.1.基层处理完毕。

2.2.基层面平整用长直尺检查与基层间隙不超过5mm。

2.3.屋面各专业预埋(避雷、水电管线等)施工完毕,并办理完验收
手续。

3.平面施工工艺
3.1.工艺流程
基层清理→虚铺SF憎水膨珠保温砂浆→喷洒防水溶液→碾压SF憎水膨珠保温砂浆
3.2.将混凝土基层表面的尘土、杂物及石子清理干净。

使其平整、干
燥。

3.3.将SF憎水膨珠保温砂浆按照每方20袋(约1m³)的材料倒出来,
堆在一起,用刮杠刮平。

每层虚铺厚度不超过100mm后,坡屋面应沿低处向高处铺摊。

3.4.将配制好的SF防水溶液用喷壶均匀喷洒,每立方米(虚方)SF
憎水膨珠保温砂浆喷洒80KgSF防水溶液(根据每立方铺设的平方米数计算每层SF防水溶液用量)。

配置溶液及喷洒溶液应当在气温5℃以上时进行。

3.5.淋湿后的SF憎水膨珠保温砂浆,已经进行了二次憎水处理,用
木抹子压实,或上人踩压,如面积大可用石制或铁制压滚压实,以不起灰,碾压滚子来回碾压没有明显压痕。

每100mm厚碾压一次,按照10:6的压缩比,碾压实即可。

摊铺100mm厚时,用铁碾子压实,再摊铺第二层,按上面方法进行。

最后拉线检验厚度是否符合设计图纸要求。

3.6.排气孔:在保温层施工前,按设计图纸要求设置排气孔,排气管
间距不大于6000mm,管径不小于75mm。

排气管固定方法:在做找平层之前,铁丝穿过排气管小孔与找平层结合在一起。

4.立面施工工艺
4.1.工艺流程
基层清理→女儿墙立面拉毛处理→配置SF-Ⅲ聚合物保温砂浆→SF-Ⅲ聚合物保温砂浆施工
4.2.基层表面清理干净,突出物、砂浆(混凝土)疙瘩等异物剔除。

凹凸不平的部位提前用1:2.5水泥砂浆修补平整。

4.3.基层提前浇水湿润,用水泥素浆(加用水量的10%的界面剂)进
行拉毛处理,终凝后养护,24小时后可进行保温砂浆施工。

4.4.SF-Ⅲ聚合物保温砂浆材料配比:水泥:SF憎水膨珠保温砂浆:
SF防水溶液(质量比)=1:0.3:0.7。

4.5.SF-Ⅲ聚合物保温砂浆搅拌(人工):将按上述配合比计量后的SF
憎水膨珠保温砂浆、水泥投放在一起,干搅拌三遍搅拌至均匀,然后将按配合比计量后的SF防水溶液加入搅拌均匀的干料中,反复湿搅拌三遍,检查材料是否搅拌均匀,SF-Ⅲ聚合物保温砂浆搅拌完成。

4.6.保温层厚30mm或按设计要求厚度,将SF-Ⅲ聚合物保温砂浆分
三遍抹压,每层不得超过10mm,待第一遍初凝后抹第二遍,最后抹压第三遍,24小时后淋水养护。

5.质量标准
5.1.所用材料的品种、质量必须符合设计要求。

5.2.保温层粘结牢固、不松散、有一定密实度,检验方法为标准碾压
滚子来回碾压没有明显压痕。

5.3.表面平整、洁净,平整度误差不大于±5mm。

6.成品保护
6.1.SF憎水膨珠保温砂浆尽快完成施工,夏季有暴雨和大风天气时不
得进行施工作业。

6.2.如有下雨和大风天气时,应对SF憎水膨珠保温砂浆及时覆盖。

6.3.已铺好的保温层上不得直接行走小推车,如果运输需要应铺垫脚
手板。

北京科帮科贸有限公司
2011年10月26日。
