房地产开发建设质量管理与考核管理制度一、背景介绍随着社会经济的快速发展,房地产市场也呈现出蓬勃发展的态势。

为保证房地产开发项目的质量和规范化建设,建立科学的质量管理体系和考核机制显得尤为重要。

本文将介绍房地产开发建设质量管理与考核管理制度的相关内容。

二、房地产开发建设质量管理制度2.1 建设质量管理目标•确保房地产开发项目的建设质量达到国家标准要求;•提升业主对项目质量的认可度和满意度;•保障房地产市场的健康发展。

2.2 质量管理组织架构房地产开发建设质量管理需要明确各级管理人员的职责和权责划分,确保质量管理工作的顺利开展。

根据实际情况,可以设立质量管理部门或组织专门的工作小组来负责质量管理工作。

2.3 建设质量管理流程•项目前期:包括申请立项、项目规划等环节,需制定明确的标准和规章制度,确保项目从一开始就具备可行性和高质量。

•设计阶段:按照国家和行业的相关规定,参与设计评审,确保设计方案合理、科学,并符合质量标准。

•施工阶段:严格按照施工图纸进行施工,确保施工质量符合规定要求。

建立合理的施工流程和操作规范,进行必要的专业技术培训,提高施工质量。

•质量验收:在建设完成后进行质量验收,确保项目符合国家标准和合同要求。

对质量不达标的部分,进行整改和追责。

2.4 质量管理制度的运行与改进建设质量管理制度需要不断进行运行和改进,以适应新的业务环境和市场需求。

可以通过以下方式进行监控和改进: - 建立定期的质量评估和检查制度; - 形成质量管理经验库,将过去的经验教训进行总结和分享; - 建立质量管理问题反馈渠道,及时解决质量问题。

三、考核管理制度3.1 考核管理目标•评估房地产开发项目的建设质量,对开发商进行绩效评价;•激励开发商提供高质量的房地产产品;•提升房地产市场的整体质量。

3.2 考核管理指标建设质量考核指标应结合国家相关法律法规和行业标准,具体包括: - 工程质量:包括建筑物结构稳定性、水电安装质量、装修工程等方面的质量评估; - 安全生产:评估开发商是否按照国家安全生产法律法规进行施工,保障工人和社会大众的生命财产安全; - 环境保护:评估开发商对施工过程中的污染物处理、环境影响评估等方面的管理情况; - 业主满意度:包括售后服务、物业管理等方面的评估。

设计评审管理办法办法(一)2024

设计评审管理办法办法(一)2024

设计评审管理办法办法(一)引言概述:设计评审在项目的开展过程中起到至关重要的作用,它旨在确保设计方案的质量和可行性,并减少项目开发过程中的风险。

设计评审管理办法办法(一)旨在规范设计评审的流程和要求,提高设计评审的效率和准确性,确保项目的顺利进行。

正文:一、评审前准备1.明确评审目标:制定明确的评审目标,明确设计评审的重点,确保评审的针对性。

2.确定评审人员:根据项目需求和设计领域的专业特点,确定评审人员的组成,确保评审人员具备相关背景和经验。

二、评审流程1.材料准备:评审前,评审人员要准备好项目设计文档、项目需求文档等相关材料,并进行仔细审阅。

2.评审会议:安排评审人员和项目负责人参加评审会议,对设计方案进行全面审查和讨论。

a)讨论设计方案的优势和不足之处;b)就设计方案的可行性和实施风险展开讨论;c)提出修改意见和改进建议。

三、评审内容1.设计合理性:评估设计方案的合理性,包括功能性、可用性、可扩展性等方面。

2.技术可行性:评估设计方案的技术实现是否可行,对设计方案使用的技术和工具进行评价。

3.风险评估:评估设计方案可能存在的风险,并制定相应的风险应对措施。

4.资源分配:评估设计方案对项目资源的需求,包括人力资源、物力资源和财务资源等。

5.时间计划:评估设计方案的实施进度和时间安排,确保项目能够按时完成。

四、评审结果处理1.总结讨论结果:对评审会议中的讨论结果进行总结,记录所有的意见和建议。

2.修改设计方案:根据评审的结果,设计人员对设计方案进行修改,消除不足之处并改进设计。

3.再次评审:针对修改后的设计方案,再次进行评审,确保改进的有效性。

4.决策与批准:评审结果经过评审人员讨论后,由项目负责人进行决策和批准。

五、评审后跟踪1.跟踪实施进展:在设计方案实施过程中,及时跟踪项目进展情况,确保设计方案的有效实施。

2.解决问题与改进:发现问题及时进行处理,制定相应的改进方案,并跟踪改进的效果。

总结:设计评审管理办法办法(一)旨在规范设计评审的流程和要求,确保评审的高效性和准确性。

房地产项目设计成果管理办法

房地产项目设计成果管理办法

房地产项目设计成果管理办法第一章总则第一条为规范房地产项目设计成果的评审与决策程序,使项目各阶段的设计成果在合理的时间内得到评审确认,从而确保设计质量、保障设计进度,根据XX地产设计管理的相关制度,制订本办法。

第二条本办法所称总部,系指XX地产股份有限公司;所称子公司,系指XX地产股份有限公司全资、控股及控制的各级投资企业。

第三条本办法所称设计成果是:第四条本办法适用于XX地产房地产开发项目设计过程中各阶段设计成果的评审与决策(不含二次设计和市政设计)。

第二章设计成果审批权限第五条以下设计成果由总部负责审批:(一)建筑设计1.概念设计任务书,概念设计成果;2.方案设计任务书,方案设计成果;3.单体平面及户型方案;4.单体立面方案;5.扩初设计任务书,扩初设计成果;6.材料部品清单,清单中属总部权限范围内材料设备的选型定板。

(二)景观设计1.概念设计任务书,概念设计成果;2.方案设计任务书,方案设计成果;3.材料部品清单,清单中属总部权限范围内材料设备的选型定板。

(三)室内设计1.精装修室内设计概念设计任务书,概念设计成果;2.精装修室内设计方案设计任务书,方案设计成果;3.销售展示区设计概念设计任务书,概念设计成果;4.销售展示区设计方案设计任务书,方案设计成果;5.材料部品清单,清单中属总部权限范围内材料设备的选型定板。

(四)专项设计1.公建类机电系统设计方案;2.公建类标识系统设计方案;3.创新类技术方案(绿色建筑)。

第六条以下设计成果由子公司负责审批:(一)建筑设计1.施工图设计任务书,施工图设计成果;2.清单中属子公司权限范围内材料设备的选型定板。

《年度设计评审决策计划表》,经部门负责人审核后,送设计分管副总经理、总经理,交企业管理部、营销拓展部、成本管理部、工程管理部备案,作为年度设计工作主要管控依据,如有变动项目设计负责人应及时更新。

第十条流转签批流转签批是指根据设计成果审批权限,项目设计负责人组织相关部门对设计成果进行审核的过程。

房地产设计成品质量评定管理办法_secret

房地产设计成品质量评定管理办法_secret

欢迎共阅附件五:设计成品质量评定管理办法第一章总则 第一条 目的确保建设项目的设计达到安全可靠、适用和经济。

第二条 内容 由各专业工程师从安全性、功能性、经济性、可实施性、适应性、采用“四新”的可靠性等方面评审设计产品的质量特性是否满足规定要求。

第三条 阶段按方案设计、初步设计,施工图设计三阶段进行评定。

第四条 重点确保设计成品符合公司的项目开发理念和市场定位,并在同行业中处于技术先进、质量领先水平。

第五条 标准依据现行的建筑设计规范、规定、标准、设计深度要求及业主编写的设计指引。

第六条 结果汇总设计评审意见,提出设计改进措施,对设计成品作出正确评价。

设计产品评定结果可作为设计单位评价的依据,同时作出相应奖惩。

第二章建筑第七条设计原则设计文件是否符合经评审和确定的设计依据,即国家规范、规划设计要点、任务书、阶段批文等要求。

第八条图纸设计要求(一)设计说明说明书的内容与该项目的规划设计要点和任务书是否相符。

(二)总平面图1.建筑物、构筑物的定位坐标和控制位置(或相互关系尺寸)、名称(或编号)、室内标高及层数是否注明;建筑布置和间距是否满足防火、日照、防噪、卫生等有关规定的要求。

管线交叉密集的部位、上下层次是否符合有关规定,各管线标高2.是否相碰。

3.总体功能分区是否适合开发商要求,做到分区明确、联系方便、防止干扰,和符合有关专业技术规定。

4.主要出入口设置是否适应城市规划、环境交通道路、消防、疏散、人流方向及车流量等要求和有关规定。

5.评审每栋建筑出入口(包括别墅每户出入口)在总平面图中的关系是否合理;是否做到尽量满足每户都有最合理的朝向、景观,并无视线干扰。

(三)平面图1.建筑设计是否符合消防技术规范方面的各项要求如:18建筑物耐火等级划分要求;总平面布置对单体建筑的要求;防火分区、防烟分区、防火隔断等要求;安全疏散要求、消防电梯(包括机房、梯井等)要求;消防控制中心要求.2.建筑平面布局、空间处理等是否适应使用上对“量、形、质、流、线”等方面的功能要求,和符合有关规定。

房地产项目设计后评估管理办法

房地产项目设计后评估管理办法

一、目的为全面贯彻集团全竞提升的工作要求,加强项目全周期设计管控能力,通过对项目的关键设计指标、产品定位、设计质量和设计服务等维度进行复盘分析,总结经验教训,持续提升竞争力,特制订本办法。

二、适用范围(一)本办法适用于自发布之日起首次开盘及首批交付完成的国内所有项目。

(二)下列项目不纳入后评估范围:1.非我司设计操盘的合作项目。

2.一级开发、产城、长租、代管代建、美丽乡村、医疗教育、旅游养老等非常规项目。

(三)设计后评估工作包含:项目开盘设计后评估和交付后设计后评估。

三、工作原则(一)客观性根据已发生的真实数据,对项目操盘过程中的实际情况进行分析研究。

(二)全面性设计后评估是对项目发展全过程的综合评价,涉及到项目执行过程的各个阶段,如市场定位、设计进度、报批报建、成本控制、设计质量和服务等,并据此得出综合、全面的评估结论。

(三)应用性项目后评估完成后应按相关要求及时将有关工作成果输出给集团及区域相关部门,达到持续改进的目的。

四、工作要求(一)开盘设计后评估工作要求 1.区域设计管理应在项目首次开盘后组织开展开盘设计后评估工作,并在开盘后2周内完成并提交开盘设计后评估成果资料。

2.开盘设计后评估成果资料应包括但不限于以下内容,详见附件 5-1:(1)聚焦关键设计指标精准落地,分析项目主要经济技术指标包括容积率、可售面积及可售比、配套、地下室的变化情况及原因。

(2)聚焦产品标准化的执行情况,分析产品定位偏差率,对于主力户型去化差的情况,应着重分析原因和解决方案。

(3)聚焦展示区落地效果的设计还原度,分析设计亮点、还原差距和缺陷原因,提出后续优化思路。

(4)分析总结前置设计、出图周期、服务配合以及设计管理等方面存在的问题及改进建议。

(二)交付后设计后评估工作要求1.区域设计管理应在项目首批货量区交付后组织开展交付设计后评估工作,并在交付后 30 天内完成并提交交付后设计后评估报告。

2.交付后设计后评估成果资料应包括但不限于以下内容,详见附件 5-2:(1)根据实测阶段的可售面积以及限额指标达成情况,对比分析前期确定的设计标准、设计目标与建设完成的项目实际差异。

房地产公司质量管理制度

房地产公司质量管理制度

房地产公司质量管理制度在当今竞争激烈的房地产市场中,房屋质量是房地产公司立足的根本,也是消费者关注的焦点。

为了确保公司开发的房地产项目达到高质量标准,满足客户的需求和期望,同时提升公司的品牌形象和市场竞争力,特制定本质量管理制度。

一、质量管理目标1、总体目标确保公司开发的房地产项目符合国家和地方相关法律法规、标准规范的要求,一次性通过竣工验收,交付使用后客户满意度达到 90%以上。

2、分项目标(1)设计质量目标:设计方案科学合理,满足功能需求,符合环保、节能要求,设计变更率控制在 5%以内。

(2)工程质量目标:工程施工质量符合国家验收标准,主体结构优良率达到 80%以上,装饰装修工程质量合格率达到 100%。

(3)材料设备质量目标:采购的材料设备质量符合合同约定和相关标准要求,进场验收合格率达到 100%。

(4)服务质量目标:售前、售中、售后服务周到热情,及时解决客户问题,投诉处理率达到 100%,处理满意度达到 90%以上。

二、质量管理组织机构及职责1、质量管理领导小组成立以公司总经理为组长,副总经理、总工程师为副组长,各部门负责人为成员的质量管理领导小组,负责制定公司质量管理方针、目标和政策,决策重大质量问题。

2、质量管理部门设立质量管理部,作为公司质量管理的专职部门,负责质量管理体系的建立、运行和维护,监督检查项目质量,组织质量培训和考核等工作。

3、项目部项目部是项目质量的直接责任单位,项目经理对项目质量全面负责,项目技术负责人负责项目技术质量管理工作,项目质量员负责日常质量检查和验收工作。

4、相关部门职责(1)设计部:负责项目的规划设计和施工图设计,确保设计质量符合要求。

(2)工程部:负责项目施工过程的质量管理,组织施工单位、监理单位进行质量控制。

(3)采购部:负责材料设备的采购,确保采购的材料设备质量合格。

(4)营销部:负责收集客户对产品质量的意见和建议,反馈给相关部门。

(5)客服部:负责客户投诉的处理和售后服务工作,提高客户满意度。

房地产公司工程质量管理制度

房地产公司工程质量管理制度1. 引言房地产公司在进行房地产项目开发过程中,需要确保工程质量符合相关法规和标准要求。

为此,制定和实施有效的工程质量管理制度对于提高工程质量、降低风险具有重要意义。

本文将介绍房地产公司工程质量管理制度的相关内容。

2. 目标和范围2.1 目标本工程质量管理制度的目标是确保房地产公司的工程项目在设计、施工和验收阶段能够遵循相关法规和标准要求,以提供优质的房地产产品。

2.2 范围本工程质量管理制度适用于房地产公司所有的工程项目,包括建筑、土木、水电、装修等各类项目。

3. 质量管理组织和职责3.1 质量管理组织房地产公司将建立质量管理部门,负责制定和推行工程质量管理制度。

该部门将由质量经理领导,并设有质量工程师和质量监督员等岗位。

3.2 职责划分 - 质量经理:负责制定和更新工程质量管理制度,协调各个部门的质量管理工作,并确保工程项目的质量目标得以实现。

- 质量工程师:负责编制工程项目的质量计划、质量检查方案等,协助质量经理进行质量管理工作。

- 质量监督员:负责实施现场质量监督,确保施工过程符合相关法规和标准要求。

4. 工程质量管理流程4.1 设计阶段 4.1.1 工程设计要求 - 工程设计应符合国家相关法规和标准要求。

- 工程设计应满足建设规划和用户需求。

4.1.2 设计文件审查 - 设计文件应按照相关法规和标准进行审查,确保设计方案合理。

- 审查内容包括结构、材料、施工工艺等。

4.1.3 设计变更管理 - 设计变更需按照规定流程进行审批,并进行记录和通知。

4.2 施工阶段 4.2.1 施工过程管理 - 施工前,应编制详细的施工方案,并进行审批。

- 施工过程中,应按照施工方案进行施工,并进行现场监督。

4.2.2 施工质量检查 - 施工过程中,应进行质量检查,确保施工质量符合设计要求。

- 检查内容包括材料质量、施工工艺、安全管理等。

4.2.3 施工记录与验收 - 施工过程中应及时记录施工的关键信息,包括质量问题、设计变更、施工进度等。

房地产设计成品质量评定管理手册_secret

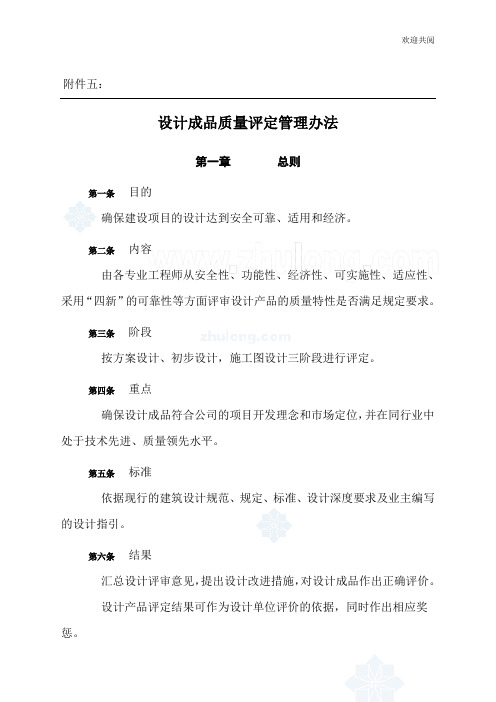

附件五:设计成品质量评定管理办法第一章总则第一条目的确保建设项目的设计达到安全可靠、适用和经济。

确保设计成品符合公司的项目开发理念和市场定位,并在同行业中处于技术先进、质量领第七条设计原则设计文件是否符合经评审和确定的设计依据,即国家规范、规划设计要点、任务书、阶段批文等要求。

第八条图纸设计要求(一)设计说明说明书的内容与该项目的规划设计要点和任务书是否相符。

(二)总平面图1.建筑物、构筑物的定位坐标和控制位置(或相互关系尺寸)、名称(或编号)、室内标高及层数是否注明;建筑布置和间距是否满足防火、日照、防噪、卫生等有关规定的要求。

2.管线交叉密集的部位、上下层次是否符合有关规定,各管线标高是否相碰。

3.总体功能分区是否适合开发商要求,做到分区明确、联系方便、防止干扰,和符合有关专业技术规定。

4.主要出入口设置是否适应城市规划、环境交通道路、消防、疏散、人流方向及车流量等要求和有关规定。

5.1.2.1.2.1.2.无矛盾。

(六)详图1.详图与详图索引的位置是否相符,详图名称是否准确;2.建筑构造是否经济、合理和便于施工,各种埋件是否表示清楚。

(七)庭院景观环境设计图1.详细了解设计师对整个设计的主旨,各景点的意境,重要复杂大样的讲解,以确保指导施工质量。

2.除土建图外,水、电施工总图是否齐全,附主要设备明细表;3.是否提供铺地、种植等的彩色样板图;4.设备管线出入口与小区管线相接是否合理;5.总平面图上的索引是否与大样图相符;6.大样图中的构筑物的尺寸是否都已标注;7.庭院土建设计图、构筑物的设计图及大样图、设备管线图、铺地图、种植图所表示的关系是否相符,有无矛盾之处,1.2.3.4.5.6.7.8.9.使(二)设计说明及施工要求是否合理和方便施工。

(三)结构构造措施是否合理并方便施工。

(四)结构重点部位、薄弱环节的处理是否采取相应措施予以加强。

(五)选用的材料是否经济、合理、就地取材。

(六)抗震设防烈度、结构抗震等级、场地类别、楼面荷载、基本风压、特殊房间荷载值等是否准确合理。

房地产集团设计文件评审管理规定

房地产集团设计文件评审管理规定房地产集团设计文件评审管理规定第一章总则为了进一步落实事前控制的管理理念,规范集团房地产开发项目设计文件评审工作程序与内容,保证设计文件评审工作质量,提高效率,保障设计文件做到安全适用、经济合理、技术先进,特制定本规定。

本规定适用于集团下属房地产开发企业在建和新建的所有项目。

设计工作是房地产开发过程中的基础和关键的业务环节,房地产开发项目设计文件的质量对项目成败有着举足轻重的作用,必须高度重视。

本规定适用于集团内部并用于指导设计文件评审工作的开展,其主要内容包括:设计文件评审工作的职能划分、设计文件评审工作程序、设计文件审查要点等。

原则上,XXX房地产系统下属企业进行项目开发,必须按照本规定的内容、程序与要求,系统、全面地开展设计文件评审工作。

本规定未涵盖景观工程、市政工程设计文件的评审。

景观工程、市政工程设计文件的评审可参照本规定进行。

第二章职能划分集团研发中心、工程技术部是项目设计文件评审的归口管理部门。

原则上设计文件评审的组织工作由集团研发中心负责。

鉴于集团目前工程管理现状,为了搞好设计文件评审工作,可以调动全集团工程管理力量。

设计文件评审可分为:概念设计文件评审、方案设计文件评审、初步设计文件评审、施工图设计文件会审、施工图设计技术交底等。

其中施工图设计技术交底工作应由监理单位主持进行。

集团内部参加概念设计、方案设计文件评审工作主要人员一般为:集团公司领导、营销总监、工程总监、成本总监、研发中心经理、集团设计文件审核人员等。

集团内部参加初步设计文件评审和施工图设计文件会审工作主要人员一般为:集团公司分主管工程领导、工程总监、成本总监、设计管理部经理、集团设计文件审核人员、子公司主管工程领导等。

施工图设计技术交底应通知集团公司工程总监、成本总监、研发中心总监参加。

第三章工作程序评审工作一般采取会议的方式进行,评审结果应形成会议纪要。

采取方案竞赛方式的项目,其评审工作参照《集团规划设计管理规定》中的有关要求进行,应推荐中选方案。

房地产项目质量管理办法

房地产项目质量管理办法
本文档旨在规范房地产项目的质量管理,保障房屋建设的安全和质量。

目标
保障房地产项目建设的安全和质量,让购房者得到物超所值的房屋产品。

质量管理要求
在房屋项目的建设过程中,需要遵循以下质量管理要求:
1. 建立健全的质量管理体系,随时发现和解决问题,防止质量事故发生。

2. 严格遵守相关法律法规和标准,确保每一项工程都符合国家规定的相关标准和法律法规。

3. 严格控制建设过程中的环保标准,保证房屋周围环境的卫生和健康,预防环境污染事故的发生。

4. 保证建筑材料的真实性和质量,杜绝不合格材料进入工地。

5. 掌握现场施工情况,加强施工质量监测,严格控制建筑工程质量。

6. 对房屋的竣工验收必须按照相关政策规定进行。

质量验收
质量验收是保障房屋建设质量和安全的最后一道关口,必须认真严肃对待。

具体要求如下:
1. 建筑工程竣工前必须经过质量验收,验收合格后才能进行交付。

2. 验收项目必须涵盖所有房屋内部和外部的质量问题。

3. 验收应该由专业的验收机构和资深的验收人员进行,确保验收结果的公正性和科学性。

总结
房地产项目质量管理办法是保障房屋质量和安全的重要制度,请大家严格遵守相关要求,确保项目的质量和安全性。

如果在建设过程中发现任何质量问题,请及时处理并报告有关部门。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件五:设计成品质量评定管理办法第一章总则第一条目的确保建设项目的设计达到安全可靠、适用和经济。

第二条内容由各专业工程师从安全性、功能性、经济性、可实施性、适应性、采用“四新”的可靠性等方面评审设计产品的质量特性是否满足规定要求。

第三条阶段按方案设计、初步设计,施工图设计三阶段进行评定。

第四条重点确保设计成品符合公司的项目开发理念和市场定位,并在同行业中处于技术先进、质量领先水平。

第五条标准依据现行的建筑设计规范、规定、标准、设计深度要求及业主编写的设计指引。

第六条结果汇总设计评审意见,提出设计改进措施,对设计成品作出正确评价。

设计产品评定结果可作为设计单位评价的依据,同时作出相应奖惩。

第二章建筑第七条设计原则设计文件是否符合经评审和确定的设计依据,即国家规范、规划设计要点、任务书、阶段批文等要求。

第八条图纸设计要求(一)设计说明说明书的内容与该项目的规划设计要点和任务书是否相符。

(二)总平面图1.建筑物、构筑物的定位坐标和控制位置(或相互关系尺寸)、名称(或编号)、室内标高及层数是否注明;建筑布置和间距是否满足防火、日照、防噪、卫生等有关规定的要求。

2.管线交叉密集的部位、上下层次是否符合有关规定,各管线标高是否相碰。

3.总体功能分区是否适合开发商要求,做到分区明确、联系方便、防止干扰,和符合有关专业技术规定。

4.主要出入口设置是否适应城市规划、环境交通道路、消防、疏散、人流方向及车流量等要求和有关规定。

5.评审每栋建筑出入口(包括别墅每户出入口)在总平面图中的关系是否合理;是否做到尽量满足每户都有最合理的朝向、景观,并无视线干扰。

(三)平面图1.建筑设计是否符合消防技术规范方面的各项要求如:建筑物耐火等级划分要求;总平面布置对单体建筑的要求;防火分区、防烟分区、防火隔断等要求;安全疏散要求、消防电梯(包括机房、梯井等)要求;消防控制中心要求.2.建筑平面布局、空间处理等是否适应使用上对“量、形、质、流、线”等方面的功能要求,和符合有关规定。

(四)立面图1.外墙饰面做法、颜色和划分界线是否标注清楚;2.门窗分隔是否与门窗大样图相符,分隔是否美观,玻璃色彩是否美观。

(五)剖面图1.剖面图与剖切线切割部位是否一致;2.剖面图所表示的圈梁、过梁、楼板主次梁的位置是否与结构专业相一致,与设备管线有无矛盾。

(六)详图1.详图与详图索引的位置是否相符,详图名称是否准确;2.建筑构造是否经济、合理和便于施工,各种埋件是否表示清楚。

(七)庭院景观环境设计图1.详细了解设计师对整个设计的主旨,各景点的意境,重要复杂大样的讲解,以确保指导施工质量。

2.除土建图外,水、电施工总图是否齐全,附主要设备明细表;3.是否提供铺地、种植等的彩色样板图;4.设备管线出入口与小区管线相接是否合理;5.总平面图上的索引是否与大样图相符;6.大样图中的构筑物的尺寸是否都已标注;7.庭院土建设计图、构筑物的设计图及大样图、设备管线图、铺地图、种植图所表示的关系是否相符,有无矛盾之处,(八)装修设计图1.设计文件是否符合经评审和确定的设计依据(国家规范、任务书、阶段批文等)的要求。

2.详细了解设计师对整个设计的主旨,重要复杂大样的讲解,以确保指导施工质量。

3.小样图、大样图、各材料表(灯具、家具、洁具、五金规格表、物料表)是否齐全;4.是否提供应有的彩色图片、样板;5.装修建筑图是否与已建现场符合;6.装修设计图是否与结施、设施、电施、水施相协调,有无矛盾之处;7.小样图上的索引是否与大样图相符,索引的材料是否与材料表相符;8.节点大样的设计深度是否已达到施工要求;9.特别审视各管道井门、消火栓、空调风口、落水管等的隐蔽设计;10.特别装饰设计,要提供结构可行性数据认证。

第三章结构第九条设计原则(一)应注重建筑结构抗震的概念设计,重视结构选型和构造,择优选用抗震和抗风性能好且经济合理的结构体系,优化平面和竖向布置方案,加强构造连接,保证结构的整体抗震性能,使建筑结构具有足够的承载力、刚度和延性。

(二)设计说明及施工要求是否合理和方便施工。

(三)结构构造措施是否合理并方便施工。

(四)结构重点部位、薄弱环节的处理是否采取相应措施予以加强。

(五)选用的材料是否经济、合理、就地取材。

(六)抗震设防烈度、结构抗震等级、场地类别、楼面荷载、基本风压、特殊房间荷载值等是否准确合理。

(七)高层建筑的埋深是否满足要求。

第十条图纸设计要求(一)设计说明:1.说明是否合理、清晰,总说明与图纸说明是否一致。

2.施工注意事项、特殊结构及结构特殊部位施工时应注意的问题是否标明。

3.材料的品种、规格、设计强度值、强度等级是否表示清楚。

(二)图纸部分:1.图纸标志尺寸是否齐全、正确,与建筑图是否一致。

2.结构梁、柱、剪力墙的布置是否满足建筑平面及空间功能要求。

3.结构变形缝的设置是否合理。

4.图纸中是否明确设备专业预留洞位置及尺寸,与有关专业是否会签一致,洞口加强措施是否合理。

5.楼面局部标高变化处是否表示清楚。

(三)其他:1.屋面或水池设计,其防渗要求、施工缝位置及施工要求是否注明。

2.基础设计是否注明地质概况、承载力标准值及施工的有关要求,如需沉降观测,其测点布置及埋置详图。

3.沟(坑)、设备基础的标高、地下管井的标高及尺寸是否齐全,与有关专业图纸有无矛盾。

4.节点构造详图是否表示清楚,是否符合构造要求及方便施工。

5.钢筋、箍筋间距及含钢率是否符合规定。

第四章电气第十一条设计原则(一)各种设备用房设置合理,安全可靠;小区的消防控制室、智能管理中心宜合用或相邻布置。

(二)高层建筑的强、弱电井应分开设置;安装综合布线及智能化设施的弱电井应适当放大。

(三)公用的箱、盒、线路应设在公共场所。

(四)配电用保护管采用镀锌钢管或聚氯乙烯阻燃塑料管,阻燃塑料管的质量应符合行业标准规定,氧指数大于27。

(五)平面图、系统图、说明书、计算书的内容应一致。

第十二条强电设计(一)电力、照明系统设计是否合理和符合规范的要求。

(二)系统中接线方式、控制、保护方式及设备元件选择是否恰当。

(三)负荷、电压损失、照度等计算,取值要合理,计算方法要正确,并提供计算数据。

(四)变电所位置要位于负荷中心,尽可能靠近大的用电负荷。

(五)高低压接线在满足供电要求的情况下,尽可能的简化,做到安全、可靠、合理、运行灵活,有利于维护。

(六)应急发电机组的容量、型号、性能的选择,要满足消防要求,在日常情况下,能够满足重要负荷能正常运行。

(七)设备的型号、规格、技术条件、数量要与计算一致,要求技术参数必须明确无误,同时满足环境要求,满足施工、订货要求。

(八)图纸的表示方法、图例、符号、标注要符合统一规定。

(九)防雷等级的确定要明确,防雷措施要安全、合理、明确。

第十三条弱电设计(一)采用的图例及标注方法要符合国家标准,自制图例应在设计中说明。

(二)信息网络系统应考虑详细,信息点应统计无误,应考虑到日后的发展。

(三)络布线敷设方式应合理,出线盒位置应和建筑装修结合设计。

(四)电视用户系统分配系统应合理,电视用户盒应配合建筑装修设计。

(五)灾报警系统设计应做到安全、可靠、方便使用、技术先进,选用国家检测合格产品。

(六)全防范系统应选用成熟、稳定的产品,应满足实际情况和具体要求,在软件的选用上要经过检验、应用的产品,保证系统正常运行。

(七)可视对讲系统要考虑系统的容量,防止系统堵塞发生。

(八)在重要地点设置摄像机,闭路电视监控应与周界防范结合起来。

第五章暖通第十四条设计原则(一)制冷主机的选用、材料设备选用合理性、系统布置是否符合施工、制造、安装和使用要求等。

(二)计算理论及数据的采用是否正确合理。

(三)新技术、新设备、新材料的采用是否先进合理、可靠,是否符合本工程的特点与建设条件。

(四)设备选型是否恰当,设备与管道的连接、布置是否正确。

(五)通风及空调管道布置是否经济、合理、美观和便于施工及检修。

(六)系统选用的风口、消声器、调节阀、防火阀的位置是否正确。

(七)系统的水管、风管的安装、保温以及穿过建筑伸缩缝的做法是否妥当。

(八)通风、空调设备的安装、隔音、减震、消音等处理等是否符合环保的要求。

(九)通风、空调及采暖设计的参数和计算指标,采用是否正确。

(十)自动控制方案是否先进、合理、经济。

(十一)防排烟系统设置的部位与风量、风压的计算及系统控制(自动与手动)是否正确、合理。

排烟系统所选用的风机、阀门及材料是否符合防火要求。

(十二)与平时通风相结合的防排烟系统,由平时转换成火灾时防排烟的措施是否合理、可靠。

(十三)设计、施工说明是否详尽准确。

第六章设计图纸要求(一)主要设备材料表1.设计所选用的设备型号、性能规格、数量及应配带的附件等选用是否正确合理。

2.设计所选用的阀门、材料等是否合理。

3.设备及材料的技术规格是否齐全清楚。

4.设备及材料有无漏项、数量是否正确。

(二)设计说明1.工程的主要概况、功能及建筑面积、层数等是否说明清楚。

2.工程的设计依据、范围、性质及要求是否说明清楚。

3.室外设计参数、冷源、热源参数是否齐全。

4.室内房间设计参数的采用是否合理。

5.制冷系统、空调系统、采暖系统、通风系统、消防防排烟系统等的阐述是否合理清楚。

6.制冷系统、空调系统、采暖系统、通风系统、消防防排烟等系统对自控的要求是否阐述清楚。

7.制冷、通风、空调、采暖系统安装施工及设备试运转的依据是否正确。

8.风管、水管及设备保温使用的材料要求及保温做法是否注明。

9.各种管道的防腐、试压标准及做法是否注明。

10.选用国标或地区图纸是否列出。

(三)计算书1.冷、热负荷的计算、通风及防排烟的计算采用的指标是否正确、是否符合设计规范等。

2.设备选择和匹配、计算公式、管道流速选择是否恰当。

3.水泵扬程计算是否正确。

4.风机风压的计算、风管的截面和风口及其它通风构件的选择是否恰当。

(四)图纸1.各类管道尺寸标注是否清楚。

2.各类设备、管道、消音器、风口、调节阀和防火阀等的定位尺寸是否标明。

3.管道及设备布置是否合理。

4.凝结水管的走向有无注明、是否妥善接至水专业下水道。

5.各种管道与其他工种管道有无碰撞。

6.管道、坡度、坡向有无注明。

7.系统的管道标高是否标注清楚、与剖面图是否一致。

8.膨胀水箱、冷却塔连接是否合理,补水管、放空阀、排污等是否齐全、有无遗漏。

第七章给排水第八章设计原则(一)设计水量、水压、水质等要求是否与建设方提出的设计条件相一致(二)核对市政管网给排水连接点平面位置、管径、标高、坡度。

(三)全面了解设计审查部门各阶段设计的批文,设计是否符合审批意见及有关文件规定(四)给排水、消防设计原则、方案、系统是否合理(五)设计采用的数据、公式是否符合国家有关规范、规程,计算结果是否正确无误(六)查对设备选型是否正确、合理。
