烟囱拆除爆破设计方案
烟囱拆除爆破设计方案

烟囱拆除爆破设计方案一.工程概况1.烟囱结构烟囱高65米, 距地面1米处,周长16.2米,无内衬,壁厚63cm ,75号红砖浆砌成。
烟囱顶部外径1.2米,壁厚0.24米 2.烟囱周围环境待拆除烟囱位于焦化厂南部 ,南距相邻厂区的厂房45米、北距焦炉车间5米,东距院墙8米据厕所5米、西距停车棚20米;西南方向有宽14米、长70米空地(有几颗杨树);环境非常复杂。

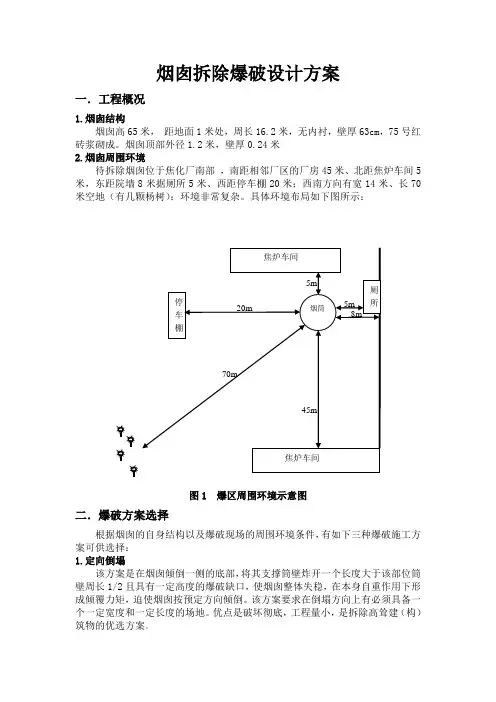

具体环境布局如下图所示:图1 爆区周围环境示意图二.爆破方案选择根据烟囱的自身结构以及爆破现场的周围环境条件,有如下三种爆破施工方案可供选择: 1.定向倒塌该方案是在烟囱倾倒一侧的底部,将其支撑筒壁炸开一个长度大于该部位筒壁周长1/2且具有一定高度的爆破缺口,使烟囱整体失稳,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倾倒。
该方案要求在倒塌方向上有必须具备一个一定宽度和一定长度的场地。
优点是破坏彻底,工程量小,是拆除高耸建(构)筑物的优选方案。
2.折叠倒塌当现场的任意方向上都不能满足烟囱整体定向倒塌的情况下,可采用折叠倒塌爆破以缩短爆破范围。
其基本原理是,根据现场条件,除了在主体底部布置一个爆破缺口外,还需在主体上部适当高度处布置一同向或者反向的缺口,并设置一定的爆破时间间隔,从而达到在受限的不利环境中进行折叠爆破的目的。
其缺点是:施工难度大,技术要求高,风险高,需要专家评审后才能使用。
3.原地坍塌原地爆破拆除爆破适用于爆破主体周边空间十分狭窄,没有其一般高度大小的爆破空间。
该方案施工难度大,稍有失误便会朝任意方向倾倒,易造成安全事故。
因此,为保证爆破工作的安全可靠,不到万不得已一般不会采用此法。
4.最终方案选择通过现场布局图可以知道,在烟囱主体西南方向有可以提供整个烟囱倒塌的空间。
且为了一次性彻底破环烟囱,便于施工,提高爆破工作的安全性、可靠性最终权衡利弊决定选用定向倒塌方案。
三.爆破设计1.爆破切口设计(1)缺口形状选择为保证倾倒定向准确,防止施工过程忠出现前冲、后坐和偏转现象,施工操作省时省力采用梯形缺口。
烟囱拆除爆破设计正式版

90m高钢筋混凝土烟囱拆除爆破设计学员:宦吉运指导老师:房泽法保康县中坪磷化工有限公司二O一二年十二月十七日90m 高钢筋混凝土烟囱拆除爆破设计1工程概况根据某市环保及环境治理精神,拟将90m 高钢筋混凝土烟囱实施爆破拆除。
1.1 施工环境拟拆除的钢筋混凝土烟囱位于市某厂内,高90m ,烟囱北22m 处为包装车间,车间东西长为180m ,南北宽为30m ;烟囱南侧65m 为外加剂厂车间,车间东西向长为90m ;烟囱西侧60m 处为水泥厂厂房;烟囱东侧厂房已经拆除,为空旷地带。
烟囱周围环境见图1。
1.2 烟囱结构尺寸钢筋混凝土烟囱始建于1971年,筒体为钢筋混凝土结构,混凝土标号为200号,烟囱高为90m ,烟囱底部外直径为7.85m ,底部壁厚为0.4m 。
顶部外直径为4.3m ,壁厚0.18m 。
内衬为耐火砖,厚24cm ,内衬与烟囱内壁间隙10cm ,拟拆除烟囱筒体体积为414.2m 3。
烟囱标高4.2m 处为烟道口,烟道口高3.5m ,宽3.5m ,顶部为圆拱形,烟道口朝向为正东向。
烟道口下部为清灰漏斗口,漏斗口底部标高为+0.0m ,漏斗口高宽均为1m ,朝向也为正东向。
烟囱筒体底部配筋:竖向主筋为φ20的螺纹钢筋,间距为130mm ,环形钢筋直径20mm ,间距140mm 。
烟囱断面尺寸见图2。
1.3 拆除工程要求⑴ 工期要求:7天。
⑵ 安全要求:爆破拆除施工应确保周围建筑物的安全。
301010018022厂区围墙60框架结构厂房框架结构厂房框架结构厂房65爆区环境图图中单位:m拟爆破烟囱图1 爆区环境图3.750m烟囱壁厚烟囱外半径段底部标高280mm 10m3.925m烟囱壁厚烟囱外半径段底部标高400mm 1.250m3.550m烟囱壁厚烟囱外半径段底部标高260mm 20m3.350m烟囱壁厚烟囱外半径段底部标高240mm 30m 3.150m烟囱壁厚烟囱外半径段底部标高220mm 40m2.950m烟囱壁厚烟囱外半径段底部标高210mm 50m2.750m烟囱壁厚烟囱外半径段底部标高200mm 60m2.550m烟囱壁厚烟囱外半径段底部标高190mm 70.5m2.350m烟囱壁厚烟囱外半径段底部标高180mm 80m2.150m烟囱壁厚烟囱外半径段底部标高180mm 90m图2 烟囱断面图2 爆破方案选择该烟囱结构坚固完整,爆破时需要保护周围建筑物的安全。
电厂烟囱爆破拆除施工方案

徐州**发电有限公司4×137.5MW+2×220MW燃煤发电机组等拆除工程烟囱爆破拆除专项施工方案**爆破技术工程联合有限公司2007年10月29日目录一、编制依据 (2)二、工程概况 (2)三、爆破拆除方案 (5)3.1 210米A烟囱单向爆破 (5)3.2 180米B1、B2烟囱单向爆破 (8)四、爆破安全计算 (11)4.1爆破引起的震动速度计算 (11)4.2烟囱倒塌触地震动速度计算 (11)4.3爆破飞石和倒塌着地的碎石飞溅距离 (12)4.4空气冲击波 (14)五、安全技术措施 (14)六、工期安排 (16)七、应急预案 (17)八、附图 (18)8.1 烟囱环境及倒向图8.2 A烟囱爆破设计图8.3 B烟囱爆破设计图徐州**发电有限公司4×137.5MW+2×220MW燃煤发电机组等拆除工程烟囱爆破拆除专项施工方案一、编制依据:(1)招标文件提供的建筑物平面分布图纸等资料。
(2)现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。
(3)中华人民共和国《民用爆破管理条例》(4)《爆破安全规程》(GB6722-2003)(5)《中国爆破新技术》(2004年)(6)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)(7)特殊作业人员安全技术考核管理规定(GB5306—85)二、工程概况:3座烟囱属徐州**发电有限公司4×137.5MW+2×220MW燃煤发电机组等拆除工程中的高耸构造物,钢筋混凝土结构,高度分为210米和120米,南侧1座烟囱即靠近#5-6#机组主厂房的为210米(编号A),北侧2座烟囱即靠近#1-4#机组主厂房的为180米(编号B1、B2)。
A烟囱距周边保留建筑最近距离约30米,B烟囱距周边保留建筑最近距离约70米,东北方向为拆除后留下来的开阔地,A烟囱东距开阔地边线(厂院墙位置)不小于292米,B 烟囱东距开阔地边线(厂院墙位置)不小于257米。
烟囱爆破拆除设计与施工组织方案

因天华公司发展需要,拟将原有机硅厂区烟囱爆破拆除。
根据建设方的要求,我公司派出了具有丰富拆除爆破施工经验的有关专家进行了现场勘查,在反复研究的基础上,制定了本拆除施工方案。
1.工程概述1.1 周边环境待拆除目标周围环境复杂,其南侧 25m 是厂内正在使用的电缆沟;东偏南 62.5m 是控制房;北侧 13m 是要保护的 2 层风机房;西侧 15m 是一暂时浅埋的供水管。
可供烟囱崩塌的的区域为一长 80m,宽 35m 的狭长通道,在该通道的地下有三条电缆沟。
1.2 拆除内容要拆除的烟囱为砖结构,高55m,下部直径 5.48m,壁厚 91cm,周长 17.2m ,在其西侧有一高 2m ,宽 1.5m 的出灰口;其 7.27m 处为一烟道,宽 1.17m ,高 2.3m。
1.3 工程要求( 1 )安全要求: 爆破时,保证拆除点周围人员、车辆、设备、管线、建造物的安全。
( 2 )工期要求: 按施工进度计划,在规定的时间内完成。
可能的情况下尽量提前。
( 3 )质量要求:按照设计要求爆破破碎,解体块度达到清运要求。
1.4 工程特点1.4.1 环境复杂:待拆除的烟囱只能就地崩塌,周边的电缆、建造要保护好,周边的桥架的安全更要保证安全。
1.4.2 爆破前准备工作量大:由于烟囱周边的环境复杂,爆前准备工作量大。
1.4.3 拆除施工区四周为正在生产的厂区,对周边环境要求较高。
1.4.6 拆除采用控制爆破方法施工,技术含量较高。
2、施工方案设计的原则与依据2. 1 设计依据2.1.1 业主提供相关招标文件资料及现场勘察所获取的有关资料;2.1.2 爆破安全规程 gb6722-2003;2.1.3 中华人民共和国民用爆炸物品管理条例;2.1.4 合江县公安局爆破作业的有关规定;2.1.5 我公司类似工程的施工经验。
2.2 设计原则2.2.1 安全是整个工程设计、施工的灵魂。
2.2.2 优质是整个工程施工过程的基本要求。
2.2.3 工期是业主对工程的重要要求,追求高效是工程各方的共同目标。
电厂烟囱爆破拆除施工方案

电厂烟囱爆破拆除施工方案一、背景介绍在电力行业中,随着技术的发展和设备的更新换代,老化的烟囱需要进行拆除,以确保安全和环境保护。
本文将介绍一种常用的电厂烟囱拆除方法——爆破拆除,并详细描述其施工方案。
二、施工准备1. 方案制定在进行爆破拆除前,需编制详细的施工方案。
方案应包括爆破区域的确定、安全防护措施、爆破器材的准备等内容。
2. 爆破区域清理在爆破区域进行清理,移除所有可能影响安全爆破的障碍物,确保施工区域的畅通。
3. 安全防护设施设置在施工现场设置安全防护设施,包括警示标志、安全警戒线、封锁道路等,防止无关人员进入危险区域。
三、爆破器材准备1. 爆破药品采购采购符合国家标准的爆破药品,确保质量合格。
2. 爆破器材检查对爆破器材进行检查,确保设备完好,保证爆破过程的安全性。
3. 爆破器材摆放将爆破器材摆放在安全区域,做好防火、防水措施。
四、爆破拆除流程1. 爆破器材安装在烟囱底部或指定位置安装爆破器材,确保器材的牢固性和正确性。
2. 安全疏散通知周围居民和工作人员撤离危险区域,确保安全疏散。
3. 爆破执行由专业爆破人员按照爆破方案执行爆破,确保整个爆破过程的安全和顺利进行。
4. 安全巡查在爆破后,对现场进行安全巡查,确保没有残留危险物质或安全隐患。
五、清理整理1. 烟囱残骸清理清理爆破后的烟囱残骸,确保施工现场的整洁。
2. 化学污染处理对由爆破产生的化学污染进行处理,保护环境。
结语通过爆破拆除的施工方案,可以高效、安全地完成烟囱的拆除工作。
在施工过程中,务必严格按照安全操作规范执行,确保人员安全和环境保护。
45米烟囱爆破拆除技术方案

45米烟囱爆破拆除技术方案爆破方案为确保周围建筑物及人员安全,决定采用控制爆破法定向倒塌方案,使烟囱按预定方向倒塌。
并且汽轮发电机不能停,一旦停机损失会相当严重。
根据烟囱周围空地情况,确定烟囱倒塌方向为西北方向旧运煤长廊及上煤工房之间10 m宽的空地上。
内衬对烟囱倒塌的方向影响较大,准确地预先拆除内衬是保证爆破成功的关键,爆破前进行人工拆除,拆除部位及面积与爆破切口对应。
爆破切口采用梯形切口。
爆破切口区内预先开3个窗洞,中间1个,两边起导向作用的各1个,其好处是便于拆除内衬,且能直接观察烟囱结构的实际情况,还可以减少爆破器材用量。
3.1 爆破参数的选定与计算结果[1]烟囱壁厚t=0.50 m,炮孔深度l=0.35 m,炮孔间距a =0.35 m,炮孔排距b =0.30 m,单孔药量q =70 g,底部需要清渣,故底部两排实际装药量增加25%,即每孔装药85 g,其它装药70 g,爆破缺口高度H =1.4 m(爆破缺口高度大于1.5 m),爆破缺口底部长度L =8.20 m,上部缺口长度L =4.10 m(爆破部周长12.4 m)。
3.2 炮孔布置根据倒塌方向,用切线法确定爆破中心线,经过烟囱外壁的A、B两点,以B点为中心,向左右两边对称布置炮眼。
爆破切口类型采用梯形切口,共布眼5排,排距0.30 m,孔距0.35 m,采用梅花型布眼,共布眼74个,其中1段20个,3段30个,5段24个。
3.3 爆破器材及消耗雷管选用煤矿5段毫秒延期电雷管,炸药选用2#煤矿硝铵炸药。
1段布孔20个,需雷管20发,装药1.86 kg。
2段布孔30个,需雷管30发,装药2.79 kg。
5段布孔24个,需雷管24发,装药2.32 kg。
本次爆破实耗炸药6.97 kg。
为了确保安全,杜绝瞎炮,采用复式网路两套并联方式,如果其中一条出现问题,另一条也可以使其准爆。
共需雷管148发。
每套均为每5发并联然后串联,这样每套网路中为了雷管配置的平衡,各需增加1发,因此,实际需要雷管150发。
烟囱拆除爆破设计正式版

90m高钢筋混凝土烟囱拆除爆破设计学员:宦吉运指导老师:房泽法保康县中坪磷化工有限公司二O一二年十二月十七日90m 高钢筋混凝土烟囱拆除爆破设计1工程概况根据某市环保及环境治理精神,拟将90m 高钢筋混凝土烟囱实施爆破拆除。
1.1 施工环境拟拆除的钢筋混凝土烟囱位于市某厂内,高90m ,烟囱北22m 处为包装车间,车间东西长为180m ,南北宽为30m ;烟囱南侧65m 为外加剂厂车间,车间东西向长为90m ;烟囱西侧60m 处为水泥厂厂房;烟囱东侧厂房已经拆除,为空旷地带。
烟囱周围环境见图1。
1.2 烟囱结构尺寸钢筋混凝土烟囱始建于1971年,筒体为钢筋混凝土结构,混凝土标号为200号,烟囱高为90m ,烟囱底部外直径为7.85m ,底部壁厚为0.4m 。
顶部外直径为4.3m ,壁厚0.18m 。
内衬为耐火砖,厚24cm ,内衬与烟囱内壁间隙10cm ,拟拆除烟囱筒体体积为414.2m 3。
烟囱标高4.2m 处为烟道口,烟道口高3.5m ,宽3.5m ,顶部为圆拱形,烟道口朝向为正东向。
烟道口下部为清灰漏斗口,漏斗口底部标高为+0.0m ,漏斗口高宽均为1m ,朝向也为正东向。
烟囱筒体底部配筋:竖向主筋为φ20的螺纹钢筋,间距为130mm ,环形钢筋直径20mm ,间距140mm 。
烟囱断面尺寸见图2。
1.3 拆除工程要求⑴ 工期要求:7天。
⑵ 安全要求:爆破拆除施工应确保周围建筑物的安全。
301010018022厂区围墙60框架结构厂房框架结构厂房框架结构厂房65爆区环境图图中单位:m拟爆破烟囱图1 爆区环境图3.750m烟囱壁厚烟囱外半径段底部标高280mm 10m3.925m烟囱壁厚烟囱外半径段底部标高400mm 1.250m3.550m烟囱壁厚烟囱外半径段底部标高260mm 20m3.350m烟囱壁厚烟囱外半径段底部标高240mm 30m 3.150m烟囱壁厚烟囱外半径段底部标高220mm 40m2.950m烟囱壁厚烟囱外半径段底部标高210mm 50m2.750m烟囱壁厚烟囱外半径段底部标高200mm 60m2.550m烟囱壁厚烟囱外半径段底部标高190mm 70.5m2.350m烟囱壁厚烟囱外半径段底部标高180mm 80m2.150m烟囱壁厚烟囱外半径段底部标高180mm 90m图2 烟囱断面图2 爆破方案选择该烟囱结构坚固完整,爆破时需要保护周围建筑物的安全。
烟囱爆破常用方案

烟囱爆破常用方案烟囱爆破是烟囱拆除过程中不可避免的一部分,通常采取使用爆破剂将烟囱拆除,但是在实际操作中,对于不同类型的烟囱,采取的爆破方案也存在区别。
本文将对烟囱爆破常用方案进行介绍。
1. 钻眼爆破钻眼爆破是一种常见的烟囱爆破方式。
它是在烟囱上预留一个小钻孔,然后在钻孔中放入炸药或者起爆剂,然后进行爆破,达到烟囱拆除的目的。
这种方案的优点是可以准确掌握爆破的范围和方向,从而能够保证拆除效果的达到。
同时,由于这种方案采用的是小型化的爆破,因此也大大减小了对周围环境的影响。
但是这种方案需要对烟囱进行钻孔,需要一定的预处理,因而效率较低。
2. 下行爆破下行爆破与钻眼爆破不同,它是在烟囱上方预留出足够的空间,将炸药或者起爆剂直接放置在烟囱内部,然后进行爆破,将烟囱从上向下拆除。
这种方案的优点是可以避免钻孔,因此效率更高。
同时,这种方案也可以控制爆破的方向和范围,减小对周围环境的影响。
但是这种方案需要对烟囱的腰部进行一定的加固,以保证烟囱不会在爆破过程中倒塌。
3. 全部爆破全部爆破是一种简单粗暴的烟囱拆除方式。
它直接对烟囱进行全面的炸药或者起爆剂爆破,将烟囱炸成碎片。
这种方案的优点是非常简单,而且效率非常高,能够在最短时间内清除掉烟囱。
但是这种方案的缺点也明显,它会对周围环境产生严重影响,同时由于爆破的威力非常大,也容易引起不可预测的安全事故。
烟囱爆破是一项非常危险的操作,采用不当的方案很容易引起安全事故,因此在实际操作中一定要选择适合的方案,并且进行严格的安全措施。
同时,在操作之前需要对烟囱进行全面的检查和分析,了解其结构和性质,从而避免在操作过程中出现意外。
最后,感谢各位对于本篇文章的阅读,希望能够对大家了解烟囱爆破常用方案有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
西南科技大学环境与资源学院控制爆破技术课堂设计教师:***类别:烟囱拆除爆破设计班级:采矿 1 0 0 1班学号: ********姓名:***烟囱拆除爆破设计方案一.工程概况1.烟囱结构烟囱高36m, 底部地面以上到4.6m, 截面外部为边长a=1.25m的正八角形,截面内部为内径Φ=1.5m的圆。
边长的中点墙的厚度为80cm。
2.烟囱周围环境烟囱东面离东华门幼儿园的围墙只有1.5m,西部13.5m处是一排平房,正北24m 处是一座四层楼,西北方向为一座二层的办公楼,环境比较复杂。
具体环境布局如下图所示:北图1 烟囱爆破周围环境平面图3.注意事项①.周围环境复杂,只有一个方向可供烟囱倒塌,因此必须严格控制烟囱倒塌方向。
②.除考虑爆破本身产生的飞石外,还应加强对烟囱主体触地时产生的飞石进行防护。
③. 除考虑爆破本身的振动外,还应关注烟囱主体触地时产生的震动。
④.爆破现场离幼儿园较近,为防止惊吓到孩子,应合理选择爆破时间。
⑤.确保起爆线路安全可靠。
⑥.加强对爆破现场杂散电流的检测,以免出现意外情况。
⑦.雇佣专业施工队伍,确保钻孔,装药等高要求环节的施工质量。
二.爆破方案选择根据烟囱的自身结构以及爆破现场的周围环境条件,有如下三种爆破施工方案可供选择:1.定向倒塌该方案是在烟囱倾倒一侧的底部,将其支撑筒壁炸开一个长度大于该部位筒壁周长1/2且具有一定高度的爆破缺口,使烟囱整体失稳,在本身自重作用下形成倾覆力矩,迫使烟囱按预定方向倾倒。
该方案要求在倒塌方向上有必须具备一个一定宽度和一定长度的场地。
优点是破坏彻底,工程量小,是拆除高耸建(构)筑物的优选方案。
2.折叠倒塌当现场的任意方向上都不能满足烟囱整体定向倒塌的情况下,可采用折叠倒塌爆破以缩短爆破范围。
其基本原理是,根据现场条件,除了在主体底部布置一个爆破缺口外,还需在主体上部适当高度处布置一同向或者反向的缺口,并设置一定的爆破时间间隔,从而达到在受限的不利环境中进行折叠爆破的目的。
其缺点是:施工难度大,技术要求高,风险高,需要专家评审后才能使用。
3.原地坍塌原地爆破拆除爆破适用于爆破主体周边空间十分狭窄,没有其一般高度大小的爆破空间。
该方案施工难度大,稍有失误便会朝任意方向倾倒,易造成安全事故。
因此,为保证爆破工作的安全可靠,不到万不得已一般不会采用此法。
4.最终方案选择通过现场布局图可以知道,在烟囱主体北偏西30°方向有可以提供整个烟囱倒塌的空间。
且为了一次性彻底破环烟囱,便于施工,提高爆破工作的安全性、可靠性最终权衡利弊决定选用定向倒塌方案。
三.爆破设计1.爆破缺口设计①.缺口形状选择为保证倾倒定向准确,防止施工过程忠出现前冲、后坐和偏转现象,施工操作省时省力采用梯形缺口。
②.修整爆破部位外部轮廓由于烟囱外部为八边形,且倾倒中心线不一定重合于其对称线。
因此,这样一来在倒塌的过程中便可能出现受力不均匀,从而偏移预定倾倒中心线的情况。
为确保安全,避免百密一疏的悲剧重演,设计决定由人工对烟囱缺口上下1m范围内的烟囱外体进行精细修整,使这一范围内的外部轮廓变为以原八边形各边中点距烟囱中心距离为半径的圆形(即外径D=3.1m,内部直径为1.5m的圆筒)。
从而保证倾倒的准确性。
③.缺口参数设计为保证爆破工作安全可靠,爆破切口的长度应大于烟囱1/2周长,小于烟囱2/3周长。
如果切口过长,会减小定向爆破方向的准确性;切口长度过小,又会导致倾倒力矩小于结构抗弯力矩,从而出现爆而不倒的现象。
a.参照课本设计公式(假想该烟囱为砖结构烟囱),选取梯形缺口底边长度L 如下: 58.0~55.0=S L,此处取0.57得:m 55.51.357.0≈**=πLb.参照课本缺口高度h 计算公式:()。
心角,口部位支撑截面的半圆为建(构)筑物爆破缺;口部位外直径,为建(构)筑物爆破缺;度,为建(构)筑物重心高;为爆破缺口高度,rad m m H m h 2h 2cos 1-2c c 2c c θθD H D H H ≤≤+-其中H c 取18m ;根据计算︒≈=⎪⎭⎫⎝⎛*=7743.02-21ππππD L D θ 验算:︒≤︒=*︒︒≤︒240206277-360200因此得出梯形底部缺口长度L 合理。
带入数据计算h 得: 0.9h 6.0≤≤.又因为对于砖烟囱中h=(2.0~3.0)δ; 其中δ=0.8m 为烟囱壁厚。
故代入数据又得: 4.2h 6.1≤≤再参照类似拆除爆破,综合权衡取h 取1.7m 。
c.参照课本内容梯形底角取值范围为30°- 40°。
再结合类似拆除爆破设计,结合本次拆破爆破特点选定本次爆破选用梯形底角为40°。
梯形的底边L 、高度h 以及底角确定后其顶边的长度便也确定了。
顶边具体长度据现场施工得出。
如之前所诉,梯形两边的三角形区域作为定向窗,且在爆破前三角形部分底边的2/3区域由人工开凿(即图中阴影部分),并确保严格对称于倾倒中心线。
d.参照类似拆除爆破设计,决定设计保留的支撑部分高度为3m 。
e.爆破缺口展开图如下所示:2.爆破参数设计①孔径设计采用手风钻由外部钻Ф=40mm炮孔。
其中钻孔时,炮孔分布应严格对称于倾倒中心线。
最好有一排炮孔就位于倾倒中心线上。
②.炮孔深度设计根据课本经验公式:l=(0.65~0.68)δ本次取系数为0.67,代入数据计算得:l=0.67*0.8=0.536m≈0.54m③.孔网参数设计对于砖结构烟囱,根据课本经验公式有:a=(0.8~0.9)l ,式中系数取0.85 ,则代入数据计算得:a=0.85l=0.85*0.54≈0.46mb=0.85a=0.85*0.46≈0.39m④.单孔装药量计算(注:采用连续装药)单孔装药量根据体积公式:δQ计算。
=qab为顺利将爆破产生的碎块冲出炮孔应采用加强抛掷爆破。
参照类似拆除爆破设计并查表得单耗q=1000g/m3。
代入计算得:Q=1000*0.46*0.39*0.8=144g(如现场条件允许,可进行试爆,以进一步优化单孔装药量。
)⑤.起爆网络设计因为爆破现场无任何强磁场和强电场,故拟定采用电起爆网络。
a.尽管无强电磁场,但是在起爆前仍应加强对爆破周边环境杂散电流的监测,以保证电起爆网络的安全性。
b.起爆网络应采用同一厂家,同一批次的电起爆雷管,以确保整个爆破网络的可靠性。
c.为避免出现盲炮,提高爆破可靠性,宜采用串联爆破网络。
d.为了能让缺口准确、快速形成,保证精确、顺利实现定向倒塌,故采用齐发爆破。
e.为在一定程度上减少灰尘对周围居民的影响,选用水炮泥作为炮孔堵塞物。
四.施工与安全1.预拆除工作a.如前所诉,对烟囱外体采用人工进行精细切割,使其在爆破缺口及缺口上下1m范围内的外部轮廓为圆形,确保倾倒准确性。
b.若烟囱内有耐火砖内衬,为确保烟囱爆破后能按预定方向顺利倒塌,在爆破前应采用人工方法或者爆破点方法将内衬砖拆除。
内衬砖的拆除长度至少是周长的1/2,高度与爆破缺口相同,位置与爆破缺口对应。
对于强度较差的内衬,为保证施工安全,可在内衬打装药眼或贴药包与主起爆网络一起起爆。
c.关注烟囱上有无贯穿主体的楼梯等设施,若有则应在爆破前进行拆除以排除其附加重量和拉扯作用对主体倾倒准确度的不良影响。
2.减震与飞石防护a.高耸建(构)筑物拆除爆破产生的触地震动往往远大于爆破本身的震动,因此,要加强对触地震动的预防。
根据现场条件,可在预计的倒塌范围内铺上适当厚度的土层和树枝树叶的混合松散铺垫层(层数越多越佳),起缓冲作用,并在一定程度上防止碎石飞溅。
b.由于爆破本身也会产生大量飞石,故在爆破缺口位置覆盖两到三层草垫和一层竹芭并困扎牢固,以防止飞石四溅。
为进一步确保安全再在离缺口部位3m左右位置正对缺口布设两排竹芭,以二次削弱飞石能量,降低爆破危害。
c.同时,对离爆破现场较近的设施和居民住房应做好遮挡覆盖工作,避免造成不必要的损失。
必要时还应疏散部分人员。
3.风力影响为确保爆破的倾倒的准确性,不宜在当风向与倒塌方向不一致且风力很大时进行爆破施工,应推迟爆破时间。
4.起爆与警戒装药作业时,所有与爆破无关人员撤离现场,装药作业结束检查无误后,所有人员撤离现场,警戒人员到位,警戒范围为距爆区边缘300m的范围。
待确认警戒区内无人后,发出起爆指令,实施爆破。
爆破后5分钟,安全人员进入现场检查,确认安全后,撤除警戒。
爆破信号有三次,其意义规定如下:①预告信号,断交、清场开始,在起爆前30分钟发出,预示无关人员马上撤离现场;②起爆信号,在起爆前1分钟发出。
指挥长开始倒数“5”“4”“3”“2”“1”。
起爆站听到“1”时起爆;③解除警戒信号,检查现场安全后发出。
五.施工组织及材料消耗量表表1 施工进度表(天)表2 所需机械设备表表3 主要爆破器材和防护材料用量表六.注意事项高耸建(构)筑物的拆除爆破,本身施工技术难度大,未知因素多。
因此为尽量减小施工过程中对周围环境造成的不良影响,实行以下几种简便有效的措施。
①搭设围挡。
拆除动工前,先在烟囱开设缺口的周边架设钢管架及彩条布围挡,此措施不但能有效的降低视觉污染,对机械噪音、粉尘和少数飞溅碎块也能起到一定的防护作用。
②加强对乙炔等火源的重点管理,严格执行氧气瓶与乙炔瓶间距管理规定(两瓶间距大于5m)。
施工材料和拆除材料的存放及保管应符合防火要求,易燃物品要分类单独存放。
③进入爆破区、警戒区人员和参加施爆人员按规定佩戴相应标志进入相关区域工作。
④对爆破施工、安全警戒和后勤保障等人员要求:要按时、按位到岗,严守岗位、文明礼貌、执行命令,服从指挥,认真完成岗位责任,确保爆破工作安全顺利完成。
⑤爆前二天,检查爆破安全防护措施各项工作准备落实情况,向有关单位、附近居民住户发出安民告示。
七.应急救援措施应急预案主要是针对爆破意外:1.盲炮;2.个别飞石对周边保护物的外表及人员的损害。
为预防上述爆破意外发生,本次爆破施工制定如下紧急抢险措施:①由爆破公司工程师负责爆破安全检查,发现盲炮,及时上报处理,并向公安汇报,制定处理办法。
②由爆破项目部负责,配备一台机动车,5名工人,组成应急抢险队,爆破时待命准备。
③爆破前预备一台高压洒水车,一方面作为火险应急预备,另一方面作为爆破降尘的重要措施。
④爆破时,爆破单位起爆站与现场执勤保安队建立通话联系,爆破单位现场负责人各就各位。
⑤烟囱爆破前拉闸切断周边电力设施。
⑥成立电力设施抢修小组,以备万一。
八.设计依据1.现场布局图纸2.《控制爆破技术》,韦爱勇主编3.《爆破工程》,郭学彬、张继春主编。
