坡屋面小青瓦施工

合集下载

小青瓦屋面施工方案及操作要点--新版

小青瓦屋面施工方案及操作要点--新版

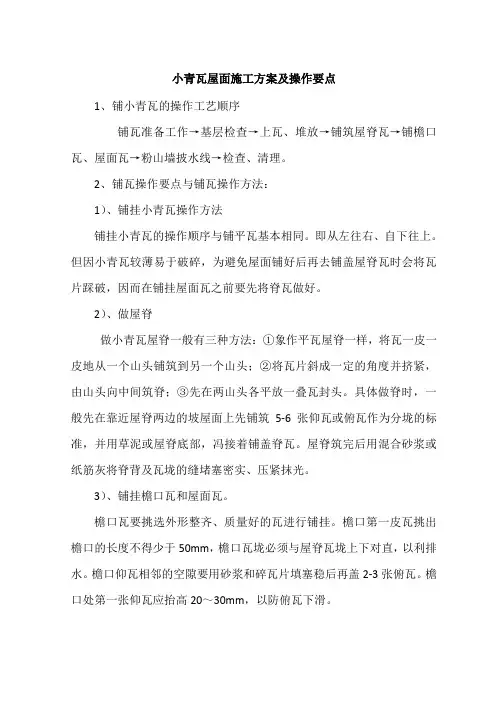

小青瓦屋面施工方案及操作要点1、铺小青瓦的操作工艺顺序铺瓦准备工作→基层检查→上瓦、堆放→铺筑屋脊瓦→铺檐口瓦、屋面瓦→粉山墙披水线→检查、清理。

2、铺瓦操作要点与铺瓦操作方法:1)、铺挂小青瓦操作方法铺挂小青瓦的操作顺序与铺平瓦基本相同。

即从左往右、自下往上。

但因小青瓦较薄易于破碎,为避免屋面铺好后再去铺盖屋脊瓦时会将瓦片踩破,因而在铺挂屋面瓦之前要先将脊瓦做好。

2)、做屋脊做小青瓦屋脊一般有三种方法:①象作平瓦屋脊一样,将瓦一皮一皮地从一个山头铺筑到另一个山头;②将瓦片斜成一定的角度并挤紧,由山头向中间筑脊;③先在两山头各平放一叠瓦封头。

具体做脊时,一般先在靠近屋脊两边的坡屋面上先铺筑5-6张仰瓦或俯瓦作为分垅的标准,并用草泥或屋脊底部,冯接着铺盖脊瓦。

屋脊筑完后用混合砂浆或纸筋灰将脊背及瓦垅的缝堵塞密实、压紧抹光。

3)、铺挂檐口瓦和屋面瓦。

檐口瓦要挑选外形整齐、质量好的瓦进行铺挂。

檐口第一皮瓦挑出檐口的长度不得少于50mm,檐口瓦垅必须与屋脊瓦垅上下对直,以利排水。

檐口仰瓦相邻的空隙要用砂浆和碎瓦片填塞稳后再盖2-3张俯瓦。

檐口处第一张仰瓦应抬高20~30mm,以防俯瓦下滑。

4)、铺屋面瓦时,应先顺斜坡拉线,再从檐口开始,自下往上一垅一垅地进行铺挂。

铺瓦要求“一搭三或压二露三”,即要求瓦面上下搭接2/3。

俯仰瓦屋面的相邻两垅俯瓦和仰瓦的边之间要搭接40mm。

铺俯仰瓦时,应先铺两垅仰瓦,并在其两垅仰瓦之间空隙处用灰浆塞垫稳后再铺俯瓦。

若铺仰瓦屋面,则要在每两垅瓦之间空隙处用灰泥堵塞饱满后,用麻刀灰做出灰埂,并在灰埂上涂刷一屋与瓦颜色相近的灰浆,再抹压圆直。

若是不做灰埂的仰瓦屋面应挑选外形整齐一致的小青瓦铺挂,且要求边缘必须咬接紧密,坐浆饱满,铺挂密实稳牢。

悬山屋面,山墙处的瓦应挑出半块瓦宽,再粉披水线。

硬山屋面则可用仰瓦随屋面坡度侧贴于墙上作泛水。

5)、操作要点运瓦与堆瓦。

运瓦上屋面之前,应检查椽子与檩条是否钉好,是否平整牢固,偏差过大的要经修整或返工后才能运瓦上屋面。

小青瓦仿古屋面铺贴施工方案及工艺方法

小青瓦仿古屋面铺贴施工方案及工艺方法

小青瓦仿古屋面铺贴施工方案及工艺方法小青瓦施工时,首先根据屋面形状确定屋脊样式,进行屋脊铺筑,然后根据坡屋面尺寸排列小青瓦,确定城数和每城小青瓦数,并按从檐口到屋脊的顺序铺筑,最后进行山墙批水线的粉饰一、施工准备1、技术准备提前确定材料品牌及质量要求,选定屋面施工队伍。

及时签定承包合同,组织施工队及时进场。

组织材料提前进场做复试,复试合格后,方可进行施工。

认真看图领会设讣意图,结合屋面防水标准,明确各部位做法、质量要求。

结合厂家工艺标准及要求,编制专项方案。

随工程进度,提前对操作人员进行书面的技术交底,确保工程质量。

提前编制工程预算、机具和材料计划,在保证工期、质量的前提下,尽量降低工程造价。

2、工序准备待结构屋面板、找平层、防水层、保护层施工完毕后,为屋面的施工创造条件。

3、材料机具准备(1)材料准备材料质量、技术性能必须符合设计要求和施工及验收规范的规定。

(2)机具准备根据实际情况、工程规模及人员配备惜况,配备施工设备及工具,根据具体需要分发至工地,易耗品一次性备足。

二、施工工艺流程及施工顺序1、工艺流程防腐木木基层基层检查一铺瓦准备一上小青瓦一堆放一铺筑屋脊瓦一铺檐口瓦一屋面小青瓦一粉山墙披水线一检查一清理。

2、铺挂顺序从左往右、自下往上,为避免屋面铺好后再去铺盖屋脊瓦时将瓦片踩破,在铺挂屋面瓦之前要先将屋脊瓦做好,铺筑屋脊瓦一般采用三种方法:将小青瓦一片一片地从一个山墙边铺筑到另一个山墙边;将小青瓦瓦片斜成一定的角度并挤紧,由山墙两头向中间筑脊;先在山墙两头各平放一叠瓦封头,再将小青瓦直立从两边对称向中间合拢、此法最常用,按地区风俗和建筑物用途。

小青瓦屋面与立墙及突出屋面的烟囱天窗等结构交接处,均要做好泛水处理, 在迎水面中部应抹出分水线,其侧面小青瓦伸入泛水宽度不小于50,且要同屋面瓦铺筑一道进行泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏。

三、施工方法1、铺贴准备首先将屋面防水系统做好,稀释混凝土做好,达到做屋面的要求。

2023小青瓦屋面工程施工技术交底

2023小青瓦屋面工程施工技术交底
3、屋面坡度大于30°时,除上述措施外,现浇钢筋混凝土屋面 应平行屋脊每问隔 3600预留(或植筋)中Φ 10锚筋(L=B+60, @1200)与细石混凝土内的钢筋网扎牢整浇。
九、大样图
九、大样图
九、大样图
九、大样图
九、大样图
九、大样图
九、大样图
九、大样图
九、大样图Biblioteka 九、大样图九、大样图
九、大样图
九、大样图
九、大样图
十、交底说明
技术交底的目的旨在让接收交底人(如施工员、作业人员等)明确设 计施工图的要求以及施工规范要求,重点注意原设计施工图内是如何 要求的一定要交代清楚,按图施工,需在施工作业开展前进行。
交底过程中把图纸、规范内的要求描述清楚,面对面表述时注意表达 用语尽量易于让人理解,太书面化的东西工人师傅们难以理解。
1、瓦材加强固定要求
(1)抗震设防烈度为7度及7度以上的地区∶全部瓦材均 采取固定加强措施;
(2)大风地区∶全部瓦材均采取固定加强措施;建设地址 是否位于大风地区,由个体工程设计明确。建设地址不属 于大风地区,但建筑物因地势较高,周围无遮挡,或地处 风口、或为高层建筑,也应采用固定加强措施,由个体工 程设计明确。
交底完成以后呢还是要记得签字,后续及时对交底资料进行整理、备 案。
7、烧结瓦、混凝土瓦的贮运、保管应符合下列规定:
(1)烧结瓦、混凝土瓦运输时应轻拿轻放,不得抛扔、碰撞; (2)进入现场后应堆垛整齐。 8、进场的烧结瓦、混凝土瓦应检验抗渗性、抗冻性和吸水 率等项目。
六、细部构造
(一)、屋面坡度大于100%以及大风和抗震设防烈度 为7度及7度以上的地区,应采取加强瓦材固定等防止瓦 材下滑的措施。
3、水泥砂浆或细石混凝土持钉层可不设分格缝;持钉层与 突 出屋面结构的交接处应预留30mm宽的缝隙。

小青瓦屋面施工方案

小青瓦屋面施工方案

青筒瓦屋面施工方案一、工程概况方圆云山诗意一标段的1、2、3、5、6、7、8号房工程,屋面坡度30°-35°的斜屋面采用盖小青瓦构造装饰做法:无保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺。

②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。

③、10厚1:3水泥砂浆找平抹光。

④、2厚911聚氨酯防水涂膜,遇墙上翻500高。

⑤、20厚1:2.5水泥砂浆找平层。

⑥、钢筋砼现浇板,预埋¢10钢筋头,露出屋面80(设计要求60,实际应为80),中距双向900-1000。

有保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%麻刀(或耐碱短纤维玻璃丝)卧铺。

②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。

③、10厚1:3水泥砂浆找平抹光。

④、50厚挤塑聚苯板保温隔热层。

⑤、2厚911聚氨酯防水涂膜,遇墙上翻500高。

⑥、20厚1:2.5水泥砂浆找平层。

⑦、钢筋砼现浇板,预埋10钢筋头,露出屋面130(设计要求60,实际应为130),中距双向900-1000(用于核心筒坡屋顶)。

二、材料要求及规格1、片瓦 180×1802、 2、瓦头 185×1103、滴水瓦 185×1854、正档沟 220×1305、大花脊 200×220×1456、民居爪角三、主要工序施工方法1、基层施工:①、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工。

同时在施工期间应注意复合檐口及屋脊的标高是否符合设计。

②、为防止砼浇筑时由于屋面坡度过大引起砼坍落,在双层双向板筋。

扎好后,沿屋脊平行方向。

每隔1m 设置钢丝网片一道。

做法如下图:板厚③、在斜屋面板的双层板钢筋,绑扎完成后。

小青瓦施工方案

小青瓦施工方案

(七)小青瓦屋面施工1、铺小青瓦的操作工艺顺序铺瓦准备工作→基层检查→上瓦、堆放→铺筑屋脊瓦→铺檐口瓦、屋面瓦→粉山墙披水线→检查、清理.2、铺瓦操作要点与铺瓦操作方法1)、铺挂小青瓦操作方法铺挂小青瓦的操作顺序与铺平瓦基本相同。

即从左往右、自下往上。

但因小青瓦较薄易于破碎,为避免屋面铺好后再去铺盖屋脊瓦时会将瓦片踩破,因而在铺挂屋面瓦之前要先将脊瓦做好。

2)、做屋脊做小青瓦屋脊一般有三种方法:①象作平瓦屋脊一样,将瓦一皮一皮地从一个山头铺筑到另一个山头;②将瓦片斜成一定的角度并挤紧,由山头向中间筑脊;③先在两山头各平放一叠瓦封头。

具体做脊时,一般先在靠近屋脊两边的坡屋面上先铺筑5—6张仰瓦或俯瓦作为分垅的标准,并用草泥或屋脊底部,冯接着铺盖脊瓦。

屋脊筑完后用混合砂浆或纸筋灰将脊背及瓦垅的缝堵塞密实、压紧抹光。

3)、铺挂檐口瓦和屋面瓦。

檐口瓦要挑选外形整齐、质量好的瓦进行铺挂.檐口第一皮瓦挑出檐口的长度不得少于50mm,檐口瓦垅必须与屋脊瓦垅上下对直,以利排水。

檐口仰瓦相邻的空隙要用砂浆和碎瓦片填塞稳后再盖2—3张俯瓦。

檐口处第一张仰瓦应抬高20~30mm,以防俯瓦下滑.4)、铺屋面瓦时,应先顺斜坡拉线,再从檐口开始,自下往上一垅一垅地进行铺挂。

铺瓦要求“一搭三或压二露三”,即要求瓦面上下搭接2/3。

俯仰瓦屋面的相邻两垅俯瓦和仰瓦的边之间要搭接40mm。

铺俯仰瓦时,应先铺两垅仰瓦,并在其两垅仰瓦之间空隙处用灰浆塞垫稳后再铺俯瓦.若铺仰瓦屋面,则要在每两垅瓦之间空隙处用灰泥堵塞饱满后,用麻刀灰做出灰埂,并在灰埂上涂刷一屋与瓦颜色相近的灰浆,再抹压圆直。

若是不做灰埂的仰瓦屋面应挑选外形整齐一致的小青瓦铺挂,且要求边缘必须咬接紧密,坐浆饱满,铺挂密实稳牢.悬山屋面,山墙处的瓦应挑出半块瓦宽,再粉披水线。

硬山屋面则可用仰瓦随屋面坡度侧贴于墙上作泛水。

5)、操作要点运瓦与堆瓦.运瓦上屋面之前,应检查椽子与檩条是否钉好,是否平整牢固,偏差过大的要经修整或返工后才能运瓦上屋面。

屋面小青瓦施工方法

屋面小青瓦施工方法

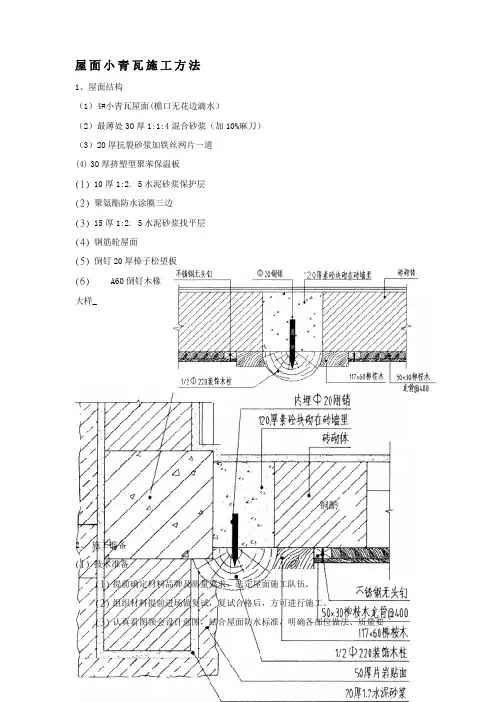

屋面小青瓦施工方法1、屋面结构(1)4#小青瓦屋面(檐口无花边滴水)(2)最薄处30厚1:1:4混合砂浆(加10%麻刀)(3)20厚抗裂砂浆加铁丝网片一道(4)30厚挤塑型聚苯保温板(1)10厚1:2. 5水泥砂浆保护层(2)聚氨酯防水涂膜三边(3)15厚1:2. 5水泥砂浆找平层(4)钢筋轮屋面(5)倒钉20厚樟子松望板(6)A60倒钉木椽大样_铜齡2、施工准备(1)技术准备(1)提前确定材料品牌及质量要求,选定屋面施工队伍。

(2)组织材料提前进场做复试,复试合格后,方可进行施工。

(3)认真看图领会设计意图,结合屋面防水标准,明确各部位做法、质量要求。

(4)提前对操作人员进行书面的技术交底,确保工程质量。

(2)生产准备:待结构屋面板、找平层、防水层、保护层施工完毕后,为屋面的施工创造条件。

(3)材料机具准备(1)材料准备:材料质量、技术性能必须符合设计要求和施工及验收规范的规定。

(2)机具准备:根据实际情况、工程规模及人员配备情况,因此项目部配备如下施工设备及工具,根据具体需要分发至工地,易耗品一次性备足。

3、工艺流程、施工方法(1)工艺流程基层检查一铺瓦准备一上小青瓦一堆放一铺筑屋脊瓦一铺檐口瓦一屋面小青瓦—粉山墙披水线一检查一清理。

(2)操作顺序:(1)从左往右、自下往上、为避免屋面铺好后再去铺盖屋脊瓦时将瓦片踩破,在铺挂屋面瓦之前,要先将屋脊瓦做好,这也是本法与其它一般瓦屋面做法最大的区别所在、铺筑屋脊瓦一般有三种方法.•将小青瓦一片一片地从一个山墙边铺筑到另一个山墙边;将小青瓦瓦片斜成一定的角度并挤紧,由山墙两头向中间筑脊;先在山墙两头各平放一叠瓦封头,再将小青瓦直立从两边对称向中间合拢、此法最常用,按地区风俗和建筑物用途。

(2)小青瓦屋面与立墙及突出屋面的烟囱天窗等结构交接处,均要做好泛水处理,在迎水面中部应抹出分水线,其侧面小青瓦伸入泛水宽度不小于50,且要同屋面瓦铺筑一道进行泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏。

小青瓦屋面施工方案

小青瓦屋面施工方案

小青瓦屋面施工方案1. 介绍小青瓦是一种常见的屋面材料,具有优美的外观和良好的防水性能。

本文档为小青瓦屋面施工方案,以确保施工过程的高效性和质量。

2. 准备工作在施工开始之前,需要进行一系列的准备工作,以确保施工顺利进行。

2.1 材料准备•小青瓦:根据屋顶面积和设计要求,准备足够的小青瓦。

在选购过程中,注意检查瓦片的质量和尺寸是否符合要求。

•砂浆:选择高质量的砂浆,以保证砌筑的牢固性。

•防水材料:使用符合标准的防水材料,确保屋面的防水效果。

•其他工具:如瓦片切割机、扫帚、水平仪等。

2.2 工具准备•砖砌工具:如镐子、铲子、抹子等。

•安全工具:如安全帽、手套、安全绳等。

•检测工具:如红外测温仪、水平仪等。

3. 施工步骤3.1 屋面清理在施工之前,首先需要清理屋顶表面,将杂物、灰尘等清除干净。

确保屋面平整、干净,并进行检查,如果有破损的地方,需要提前修补。

3.2 布置工作区域在施工现场设置工作区域,确保施工人员的安全。

标示出施工区域并设置警示标志,禁止未经授权的人员进入工作区域。

3.3 砌筑基础小青瓦的砌筑需要有坚实的基础。

根据设计要求和实际情况,在屋顶上预留出一定的基础空间。

在基础上进行砂浆砌筑,并使用水平仪进行调整,以确保基础的平整和牢固。

3.4 砌筑小青瓦将小青瓦放置在砌筑基础上,使用砂浆将瓦片粘合在一起。

在施工过程中,要注意瓦片的排列和均匀性。

使用瓦片切割机对需要修剪的瓦片进行修剪,并确保瓦片的尺寸和形状与设计要求一致。

3.5 防水处理小青瓦屋面需要进行防水处理,以确保屋面的防水性能。

在瓦片的接缝处和屋面附近使用符合标准的防水材料进行封闭和处理。

3.6 屋面检测在施工完成后,进行屋面的检测工作。

使用红外测温仪对屋面进行温度检测,并使用水平仪检查屋面的平整度。

如果发现问题,及时修正。

4. 安全注意事项在施工过程中,要注意以下几点安全事项:•确保施工现场的安全,设置警示标志并限制未经授权的人员进入施工区域。

小青瓦屋面施工方案完整版

小青瓦屋面施工方案完整版

小青瓦屋面施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】小青瓦屋面施工方案一、屋面采用盖小青瓦构造装饰做法:无保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%或耐碱短纤维玻璃丝卧铺。

②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。

③、10厚1:3水泥砂浆找平抹光。

④、2厚911聚氨酯防水涂膜,遇墙上翻500高。

⑤、20厚1:水泥砂浆找平层。

⑥、钢筋砼现浇板,预埋¢10钢筋头,露出屋面80(设计要求60,实际应为80),中距双向900-1000。

有保温瓦屋面做法:①、小青瓦(搭七露三)用20厚1:1:4水泥砂浆加水泥重3%麻刀(或耐碱短纤维玻璃丝)卧铺。

②、30厚1:3水泥砂浆,最薄处20厚,内配¢6双向钢筋网@250,屋脊处相连,与预埋¢10钢筋头绑牢。

③、10厚1:3水泥砂浆找平抹光。

④、50厚挤塑聚苯板保温隔热层。

⑤、2厚911聚氨酯防水涂膜,遇墙上翻500高。

⑥、20厚1:水泥砂浆找平层。

⑦、钢筋砼现浇板,预埋 10钢筋头,露出屋面130(设计要求60,实际应为130),中距双向900-1000(用于核心筒坡屋顶)。

二、材料要求及规格1、片瓦 180×1802、 2、瓦头 185×1103、滴水瓦 185×1854、正档沟 220×1305、大花脊 200×220×1456、民居爪角三、主要工序施工方法1、基层施工:①、在斜屋面板施工时,模板底模应根据设计要求的囊度曲线在现场足尺放样并复核无误后方可进行施工。

同时在施工期间应注意复合檐口及屋脊的标高是否符合设计。

②、为防止砼浇筑时由于屋面坡度过大引起砼坍落,在双层双向板筋。

扎好后,沿屋脊平行方向。

每隔1m设置钢丝网片一道。

做法如下图:③、在斜屋面板的双层板钢筋,绑扎完成后。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

坡屋面小青瓦施工
1、一般是先做屋脊,再铺盖屋面,同时做屋面泛水,最后做瓦头粉饰。

2、在基层上铺设泥背时,前后坡应自下而上同时进行,并至少分两层铺抹。

第一层铺抹后特其略徽干燥,再铺抹第二层。

3、屋面上瓦应前后两坡同时进行。

并隔沟堆放,以防止滑动。

做屋脊前,应在靠近屋脊两边的坡面上先铺5~6张仰瓦及俯瓦,作为瓦垅划分的标准,并宜拉通长麻线。

以求平直。

脊瓦底部用碎瓦片和砂浆将分垅的瓦垅垫平。

脊瓦铺完后,脊瓦底部与瓦垅的空隙需用1:1:4水泥石灰砂浆加1.5% 麻刀堵塞密实,并压紧抹光。

也可将整个屋脊用麻刀青灰浆粉面+再用青灰水涂刷I~2道与青瓦色调一致。

4、檐口瓦应挑选外形整齐、质量较好的小青瓦,挑出檐口宜为50毫米。

檐口瓦的盖瓦应抬高30~80毫米(俗称“望檐 ),以防盖瓦下滑。

檐口瓦楞必须与屋脊瓦楞上下对直,切勿歪斜,以利排水。

5、铺屋面瓦一般自檐口开始,自下而上,一垅一垅地铺盖,排垅必须上下均匀,前后对正。

一般要求瓦面上下搭接三分之二,俗称“一搭三”,每铺完一垅,用2米或更长一些的直尺(杆)将瓦楞和瓦面校直。

俯仰瓦屋面的俯瓦搭盖仲瓦的宽度每边应为40~60毫米;铺仰瓦屋面时,两垅仲瓦之间的空隙应用草泥垫实,然后用麻刀灰做出灰埂,再在灰埂上涂刷青灰浆,并抹压圆直光滑。

如不做灰埂,应挑选外形整齐一致的青瓦,瓦垅边缘应相互咬接紧密,瓦应坐灰饱满、
牢靠。

6、山墙上面瓦的挑出部分宜为瓦宽的1/2,瓦垅侧面应校直。

7、质量要求
(1)屋脊平直,脊瓦底部垫塞平稳,坐灰饱满,屋脊不沉陷变形。

(2)檐口瓦出檐一致,瓦头高度相同,檐头整齐平直。

屋面瓦瓦垅平直,与屋檐、屋脊互相垂直,瓦片搭盖疏密一致,瓦片无翘角和张口现象。
