最新桩位偏差验收记录表

合集下载

灌注桩桩径、平面位置和桩身垂直度偏差记录簿表

灌注桩桩径、平面位置和桩身垂直度偏差记录簿表
施工单位
湖南东方红建设集团有限公司
项目经理
陈密
施工执行标准名称及编号
建筑地基基础工程施工质量验收规范GB 50202-2002
施工质量验收规范的规定
施工单位检查评定记录
监理(建设)单位验收记录
主控项目
1
力学性能检验
符合要求
2
外观质量
3
桩身完整性现场检验检测
符合要求
一般项目
泥浆护壁钻孔桩
桩径允许偏差(mm)
单位(子单位)工程名称
文家)工程名称
基础分部(桩基子分部)
验收部位
349#、350#、356#、357#、358#、359#、360#、361#、362#、363#、364#、365#、366#、367#、382#、383#、384#、385#、412#、413#、471#、472#、473#夯扩桩
灌注桩桩径、平面位置和桩身垂直度偏差记录表
单位(子单位)工程名称
文家市秋收起义陈列馆改扩建工程
分部(子分部)工程名称
基础分部(桩基子分部)
验收部位
329#、330#、331#、336#、337#、338#、342#、343#、344#、345#、346#、347#、348#夯扩桩
施工单位
湖南东方红建设集团有限公司
灌注桩桩径、平面位置和桩身垂直度偏差记录表
单位(子单位)工程名称
文家市秋收起义陈列馆改扩建工程
分部(子分部)工程名称
基础分部(桩基子分部)
验收部位
302#、304#、305#、306#、307#、308#、309#、310#、311#、312#、313#、332#、551#、552#、553#夯扩桩
D≤1000mm

挖至设计标高时灌注桩桩位偏差验收记录

挖至设计标高时灌注桩桩位偏差验收记录

挖至设计标高时灌注桩桩位偏差验收记录日期:XXXX年XX月XX日项目名称:XXX工程项目(示例)工程地址:XXX市XXX区XXX街道(示例)检测单位:XXX检测有限公司(示例)一、背景根据项目施工计划和设计要求,本次工程对灌注桩进行了挖至设计标高的作业。

为了确保桩位的准确性,经过工程方的要求,本检测单位对灌注桩桩位进行了偏差验收。

二、检测方法本次偏差验收采用全站仪、测量标杆、水平仪等工具进行测量。

首先,使用全站仪对指定的桩位进行高程的测量,并记录测量结果。

其次,使用测量标杆和水平仪对各桩位的偏差进行测量,并记录测量结果。

最后,综合各项测量数据进行分析,并参考设计要求进行评估。

三、检测目标本次偏差验收的目标是判断灌注桩的桩位是否满足设计要求,以保证工程的安全性和质量。

四、检测过程与结果(此处根据实际检测情况填写)1.检测前准备:确认所有工具设备的工作正常,并调试仪器使其达到精度要求。

2.桩位测量:使用全站仪对各桩位的高程进行测量,并记录测量结果如下表所示:桩位编号,设计高程(mm),实测高程(mm)------,------------,------------1,1000,10012,1005,10023,1010,10094,1015,10145,1020,10223.偏差测量:使用测量标杆和水平仪对各桩位的偏差进行测量,并记录测量结果如下表所示:桩位编号,水平偏差(mm),垂直偏差(mm)------,------------,------------1,1,02,3,23,2,14,1,05,2,14.结果分析与评估:根据测量结果,计算各桩位的实测高程与设计高程之间的偏差,并综合考虑水平和垂直偏差的结果,得出以下评估结果:- 桩位1:高程偏差为1mm,水平偏差为1mm,垂直偏差为0mm,满足设计要求。

- 桩位2:高程偏差为-3mm,水平偏差为3mm,垂直偏差为2mm,未满足设计要求。

- 桩位3:高程偏差为-1mm,水平偏差为2mm,垂直偏差为1mm,未满足设计要求。

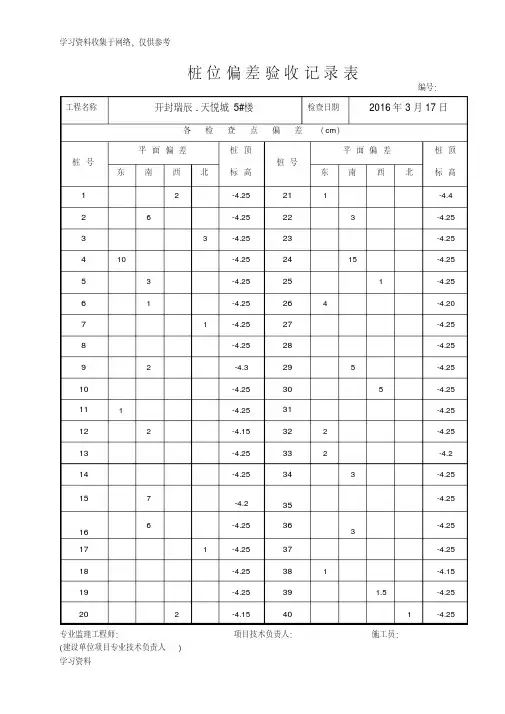

5#桩位偏差验收记录表

5#桩位偏差验收记录表

桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北1 2 -4.25 21 1 -4.42 6 -4.25 223 -4.253 3 -4.25 23-4.25 410 -4.25 2415 -4.255 3 -4.25 25 1 -4.256 1 -4.25 26 4 -4.207 1 -4.25 27-4.25 8-4.25 28-4.25 9 2 -4.3 29 5 -4.25 10-4.25 30 5 -4.2511 1 -4.25 31-4.2512 2 -4.15 32 2 -4.25 13-4.25 33 2 -4.2 14-4.25 34 3 -4.25157-4.2 35-4.2516 6 -4.25 363-4.2517 1 -4.25 37-4.2518-4.25 38 1 -4.15 19-4.25 39 1.5 -4.2520 2 -4.15 40 1 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北41 6 -4.4 61 5 -4.2542-4.25 62 1 -4.25 437 -4.25 63 3 -4.2544 3 -4.25 6410 -4.1545-4.35 65 3 -4.25 46-4.25 66 1 -4.2547 2 -4.25 67 5 -4.2548-4.25 68-4.2549 2 -4.25 69 2 -4.2550 2 -4.25 70-4.351 1 -4.35 71 1 -4.2552 2 -4.25 72 2 -4.2553-4.25 73-4.2554 1 -4.25 74 2 -4.25557 -4.25 7510 -4.2556 6 -4.2 76 6 -4.2557 1 -4.25 77 1 -4.2558-4.25 78 2 -4.2559 1 -4.25 79 1 -4.1560 2 -4.45 80 2 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北81 2 -4.25 101 1 -4.2582-4.25 102 6 -4.2583 3 -4.25 103 3 -4.28410 -4.25 104 6 -4.2585 3 -4.15 105 2 -4.2586 1 -4.25 106 1 -4.2587 1 -4.25 107 1 -4.2588-4.35 108-4.289 2 -4.25 109-4.390-4.2 110 2 -4.2591 1 -4.25 111 1 -4.2592 2 -4.25 112 2 -4.2593-4.25 113 1 -4.2594 2 -4.25 114-4.2957 -4.35 1157 -4.2596 6 -4.25 116-4.2597 1 -4.25 117 6 -4.2598-4.25 118-4.2599 1 -4.15 119 1 -4.2100 2 -4.25 120 2 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北121-4.2 141-4.25 122-4.25 142 2 -4.25 123 2 -4.25 143 3 -4.25124 3 -4.25 144 1 -4.25 125-4.25 145-4.25 126 1 -4.25 146 3 -4.2 127 1 -4.25 147 1 -4.25 128-4.25 148 1 -4.25 129 2 -4.35 149 3 -4.25 130-4.25 150-4.25 131 1 -4.25 151-4.2 132 2 -4.25 152 1 -4.25 133-4.25 153-4.25 134-4.25 154-4.25 1357 -4.15 155 1 -4.25 136 6 -4.25 156 3 -4.25 137 1 -4.25 157 1 -4.25 138-4.25 158 2 -4.15 139 2 -4.25 159-4.25 140 2 -4.2 160-4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北161-4.25 181 2 -4.25162 1 -4.25 182-4.2 163 3 -4.2 183-4.25 164 1 -4.25 1847 -4.25 165 3 -4.25 185-4.25 166 1 -4.25 186 2 -4.25 167 1 -4.25 187-4.25 168-4.25 188 2 -4.25 169 2 -4.25 189 2 -4.25 170-4.25 190 1 -4.25 171-4.20 191-4.15 172 2 -4.25 192-4.25 173-4.25 193 6 -4.25 174 1 -4.25 194-4.25 175 2 -4.25 1957 -4.25 176 6 -4.25 196-4.25 177 1 -4.25 197 1 -4.25 178-4.25 198-4.2 179 3 -4.25 199-4.25 180 2 -4.35 200 2 -4.35专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北201 2 -4.25 221-4.25 20210 -4.2 222 1 -4.25 203-4.25 223 3 -4.25204 2 -4.25 224 1 -4.25 205-4.25 225 3 -4.2 206 1 -4.25 226 1 -4.25 207-4.25 227 1 -4.25 208 1 -4.25 228-4.25 209 2 -4.25 229 5 -4.25 210-4.25 230-4.25 21112 -4.15 231 1 -4.2 212 2 -4.25 232 2 -4.25 213-4.25 233-4.25 214 2 -4.25 234-4.25 215-4.25 2357 -4.25 216 6 -4.25 236-4.25 217 2 -4.25 237 1 -4.25 218 2 -4.2 238 5 -4.35 219-4.25 239 1 -4.25 2208 -4.35 240 2 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北241 1 -4.25 261-4.25242 3 -4.25 262 2 -4.25 243-4.25 263-4.25 244 1 -4.25 264 5 -4.15 245 1 -4.2 265 1 -4.25 246-4.25 266 2 -4.25 2479 -4.25 267-4.25 248-4.25 268 2 -4.25 249-4.25 269 5 -4.25 250 5 -4.25 270-4.25 251-4.25 271-4.25 252 2 -4.25 272 2 -4.25 253-4.2 273 1 -4.15 254 3 -4.25 274 3 -4.25 255-4.25 275 3 -4.25 256 1 -4.25 276 3 -4.25 257-4.25 277 2 -4.25 258 1 -4.25 278 1 -4.25 259 1.5 -4.25 279-4.25 260 1 -4.35 280 1 -4.3专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北281-4.25 301 1 -4.25 282 3 -4.25 302 6.5 -4.25 283-4.25 303 1 -4.25284 3 -4.2 304-4.25 285 1 -4.25 305 2 -4.25 286 4 -4.25 306 1 -4.25 287 1 -4.25 307-4.25 288-4.25 308 1 -4.25 289 5 -4.25 309 1 -4.15 290 1 -4.25 310 5 -4.25 291-4.25 311 1 -4.25 292 1 -4.5 312 2 -4.25 293-4.25 313 2 -4.25 294 3 -4.25 314-4.25 295-4.25 315 4.5 -4.2 296 3 -4.25 316 1 -4.25 297-4.25 317-4.25 298 1 -4.25 318-4.25 299 1.5 -4.3 319 5 -4.3 300-4.25 320 1 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北321 4 -4.25 341-4.35322 3 -4.25 342 2 -4.25 323-4.25 343-4.25 324-4.3 344 2 -4.25 325-4.25 345 2 -4.2 326 1 -4.25 346 4 -4.25 327 1 -4.25 347-4.25 328-4.25 348-4.25 329 2 -4.25 349 5 -4.2 330-4.25 350 5 -4.25 331 2 -4.25 351-4.25 332 2 -4.25 352-4.25 333 2 -4.25 353-4.25 334 1 -4.2 354 3 -4.25 335-4.25 355-4.25 336 3 -4.25 356-4.2 337-4.25 357-4.25 338 1 -4.25 358 2 -4.25 339-4.25 359 2 -4.25 340 1 -4.25 360 1 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北361 3 -4.15 381 1 -4.35362-4.25 382 3 -4.25 363-4.25 383-4.25 364 2 -4.2 384-4.25 365 2 -4.25 385 1 -4.25 366 3 -4.25 386 1 -4.25 367 3 -4.25 387-4.25 368-4.2 388 1 -4.25 369 2 -4.25 389-4.4 370 5 -4.25 390 5 -4.25 371-4.25 391-4.2 372-4.20 392 2 -4.25 373-4.25 393 3 -4.25 374 3 -4.25 394-4.25 375-4.2 395-4.25 376 3 -4.2 396-4.25 377-4.25 397 2 -4.25 378-4.25 398 1 -4.25 379 1.5 -4.25 399-4.35 380 1 -4.25 400 1 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位偏差验收记录表编号:工程名称开封瑞辰.天悦城5#楼检查日期2016年3月17日各检查点偏差(cm)桩号平面偏差桩顶标高桩号平面偏差桩顶标高东南西北东南西北401 2 -4.25 421 1 -4.4 402-4.25 422 1 -4.25 403-4.25 423 3 -4.25 404 1 -4.2 424 2 -4.45 405-4.2 425-4.25 406 4 -4.25 426 5 -4.25 407 2 -4.25 427-4.25 408 2 -4.25 428-4.25 409 1 -4.2 429 5 -4.25 410-4.25 430 2 -4.15 411 2 -4.25 431 3 -4.25 412 1 -4.25 432 3 -4.25 413 2 -4.25 433-4.25 414 3 -4.15 434 2 -4.25 415 2 -4.25 435-4.25 416 2 -4.25 436-4.2 417-4.2418 2 -4.25419 1 -4.25420 1 -4.25专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)桩位验收报验申请表工程名称:编号:001 致:(监理机构)我单位已完成了工作,现上报该工程报验申请表,请予以审查和验收。

桩位偏差验收记录表

桩位偏差验收记录表
钻孔灌注桩
检查日期
检查部位
/层/轴线/标高
检查依据:施工图图号QL-02,设计变更编号及有关国家现行标准等。
主要材料名称及规格/型号:钻孔灌注桩D1200。
隐蔽内容:
钻孔灌注桩D1200:35根桩顶标高为-0.900m,本工程桩顶均为绝对标高。
检查意见及结论
专业监理工程师:月年日
建设单位:月年日
设计单位:日月年
2-4
2
2
-0.91
2-24
2
3
-0.89
2-5
1
3
-0.89
2-25
2
3
-0.92
2-6
2
1
-0.89
2-26
1
3
-0.91
2-7
2
2
-0.92
2-27
2
3
-0.89
2-8
3
3
-0.91
2-28
2
3
-0.89
2-9
2
1
-0.89
2-29
2
3
-0.91
2-10
3
1
-0.92
2-30
2
2
-0.88
2-11
2
3
-0.91
2-31
2
1
-0.91
2-12
2
2
-0.89
2-32
1
3
-0.89
2-13
3
2
-0.92
2-33
3
3
-0.91
2-14
3
2
-0.91
2-34
2
2
-0.92

最新桩基础验收表格

最新桩基础验收表格
4
泥浆面标高
m
0.5~1.0
5
沉渣厚度
端承桩
mm
≤50
摩擦桩
mm
≤150
6
混凝土坍落度
水下灌注
mm
160~220
干施工
mm
70~100
7
钢筋笼安装深度
mm
±100
8
混凝土充盈系数
>1
9
桩顶标高
mm
+30,-50
施工操作依据
质量检查记录
施工单位检查
结果评定
项目专业项目专业
质量检查员:技术负责人:
年月日
审查意见:
项目监理机构:
总/专业监理工程师:
日期:
本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
混凝土灌注桩钢筋笼检验批质量验收记录
编号:
工程名称
分项工程名称
机械钻孔灌注桩
项目经理
施工单位
验收部位
#桩
施工执行标准
名称及编号
《建筑地基基础工程施工质量验收规范》B50202-2002
施工单位自检记录
监理(建设)单位验收记录
检查项目
质量要求
单位
数值
主控项目
1
桩位偏差
D/6,且不大于100
2
孔深偏差
mm
+300
3
桩体质量检验
按基桩检测技术规范。如钻芯取样,大直径岩桩应钻至桩尖下50cm
4
混凝土强度
符合设计要求
5
承载力
按基桩检测技术规范
一般项目
1
桩垂直度
<1%
2
桩径

偏差记录表完整

偏差记录表完整

偏差记录表
(可以直接使用,可编辑实用优秀文档,欢迎下载)
*********
偏差处理单(一)
*********
偏差处理单(二)
*********
偏差处理单(三)
*********
偏差处理单(四)
结构外观及尺寸偏差检查记录表
注:检查数量与方法
1、采用2米检测尺、5米钢卷尺、拉线、吊线、水准仪、经纬仪配合检查,钢筋保护层厚度,板厚采用局部钻小孔的方法进行检查,检查数量按没栋每楼层抽检30%;
2、楼板面有无积水,采用泼水检查;
3、逐层检查楼板面裂缝情况,要求有修补方案及隐蔽记录;
4、砌体施工前,要求有完善的后植钢筋施工方案、隐蔽记录及相关的抗拔试验报告。

桩位偏差验收记录表
专业监理工程师:项目技术负责人:施工员:(建设单位项目专业技术负责人)
桩位验收报验申请表
隐蔽工程验收记录。

桩位偏差验收记录表

桩位偏差验收记录表

编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11002
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
桩位偏差验收记录表
编号:01-11001
专业监理工程师:项目技术负责人:施工员:
(建设单位项目专业技术负责人)。

桩位偏差验收记录表

桩位偏差验收记录表
桩位偏差验收记录表
编号:
工程名称
苍南县城市中心区春晖路桥梁工程
检查日期
2013年6月28日
各检查点偏差(cm)
桩号
平面偏差
桩顶
标高(m)
桩号
平面偏差
桩顶
标高(m)

西

西

2-1
2
3
-0.91
2-21
2
3
-0.91
2-2
2
2
-0.88
2-22
3
1
-0.89
2-3
3
1
-0.92
2-23
2
3
-0.88
2
3
-0.91
2-31
2
1
-0.91
2-12
2
2
-0.89
2-32
1
3
-0.89
2-13
3
2
-0.92
2-33
3
3
-0.91
2-14
3
2
-0.91
2-34
2
2
-0.92
2-15
1
3
-0.92
2-35
3
2
-0.89
2-16
2
2
-0.91
2-17
1
2
-0.89
2-18
3
1
-0.91
2-19
1
2
-0.89
检查依据:施工图图号QL-02,设计变更编号及有关国家现行标准等。
主要材料名称及规格/型号:钻孔灌注桩D1200。
隐蔽内容:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隐蔽内容:
钻孔灌注桩D1200:35根桩顶标高为-0.900m,本工程桩顶均为绝对标高。
检查意见及结论
专业监理工程师:
年月日
建设单位:
年月日
设计单位:
年月日
项目技术负责人:
施工员:
年月日
桩位验收报验申请表
工程名称:苍南县城市中心区春晖路桥梁工程编号:
致:浙江大成工程项目管理有限公司(监理机构)
我单位已完成了2号台钻孔灌注桩35根桩的桩位验收工作,现上报该工程报验申请表,请予以审查和验收。
附件:
1、隐蔽工程验收记录
2、桩基工程桩位验收记录表
项目技术负责人(项目经理):
年月日
监理机构意见
