xx市xx联围xx一期、xx一期应急除险加固工程第二标混凝土工程施工方案工程地点:广东省xx市xx区施工单位:xx股份有限公司合同编号:XX项目经理:xx技术负责:xxxx股份有限公司xx联围xx一期工程项目经理部编写:年月日校核:年月日审核:年月日批准:年月日目录1. 概述 (1)2. 主要施工方法 (1)2.1. 挡土墙施工 (1)2.2. 护坡及压顶施工 (6)2.3. 防浪墙施工 (8)3. 施工进度计划 (12)3.1. 施工进度计划控制 (12)3.2. 施工进度计划安排 (12)4. 机械设备配置 (12)5. 人力资源安排 (13)6. 混凝土结构质量保证措施 (13)6.1. 试验、检验措施 (13)6.2. 混凝土外观质量保证措施 (15)6.3. 混凝土质量保证措施 (15)6.4. 雨天施工质量特别保证措施 (17)6.5. 质量检查与验收 (17)7. 施工安全保证措施 (20)7.1. 安全管理措施 (20)7.2. 用电安全措施 (20)7.3. 现场作业安全措施 (21)附图:《混凝土工程施工进度计划》。
xx股份有限公司1.概述本标段混凝土工程主要包括混凝土挡墙、混凝土压顶、混凝土护坡、混凝土防浪墙,混凝土标号为C20,工程量约为1.96万m3,其中混凝土护坡1.34万m3。
本标段混凝土分布见下表。
主要混凝土工程量表2.主要施工方法2.1.挡土墙施工本标段挡土墙施工桩号20+209~23+800,全长约3600m。
原则上20m设一条分缝,分缝厚度2cm,分缝材料沥青杉木板共计约175m2。
混凝土标号C20,坍落度6~8cm,二级配。
2.1.1.施工程序挡土墙施工程序框图如下:挡土墙施工程序框图2.1.2.测量放样采用全站仪进行放样,将挡土墙的开挖边线用白灰粉标示于开挖面上,定出挡土墙开挖位置。
2.1.3.基础开挖挡土墙的础基开挖宽度为1.2m,开挖宽度小,属基槽开挖,须沿挡土墙轴线倒退法进行开挖,鉴于施工的挡土墙基本都位于现大堤的坡脚处,反铲挖掘机开挖就位的工作面一部分位于斜坡上,不便于用反铲挖掘机用倒退法进行开挖,须将挡土墙的开挖工作面进行平整。
开挖采用PC220反铲挖掘机进行开挖,沿已放好样的白灰粉线进行倒退开挖,用水准仪控制基础面的开挖高程,基础开挖深度为1.5~2.0m之间,均一次开挖到位,坡比按1:0.3进行控制,若土质较差的部位,根据实际情况进行放坡,基础底部预留5cm 保护层,待人工修规格时开挖。
根据设计高程与xx水位情况,如果基础高程高于xx水位,开挖基槽不会有地下水渗出,如果基础高程低于xx水位,开挖基槽时会有地下水渗出。
施工时既要考虑低于xx水位挡土墙基槽的地下渗水的抽排工作,还要考虑降雨的抽排工作。
排水方法为开挖排水沟和集水井组成排水网再用水泵抽排。
开挖出的土在基槽旁边堆放,但要与基槽保持一定距离,防止基槽坍塌。
开挖好的基槽经验收合格后才能进行下道工序。
2.1.4.模板工程2.1.4.1.模板安装挡土墙挡模板主要采用1500cm×600cm、1500cm×20cm的标准钢模板。
(1)模板的安装,遵循安全、方便、快速并使混凝土表面美观的原则,根据不同部位的混凝土而选用不同的模板安装方式;(2)模板施工前,先组织学习图纸,进行技术交底,提出安装方案,测量人员放样,保证模板安装位置的准确。
模板安装前先除去模板污垢,涂刷矿物油类的防锈保护涂料。
模板安装必须保证模板接缝平直、整齐、严密,预埋件和预留孔洞位置准确无偏差,加固安全可靠,便于钢筋的安装和混凝土的浇筑、养护,并有利于加快施工进度。
模板安装过程中设置临时的拉、撑加固设施,以防倾覆;(3)模板安装完毕后,对位置、模板面的平整度、接缝宽度、加固和支撑体系等进行检查,经验收合格后,再浇筑混凝土。
采用对拉螺栓采用“螺栓+扁铁+拉筋”的组合方式,扁铁置于模板缝间,螺栓与扁铁焊接外伸至外楞,用“3”形扣和螺母将螺栓固定于外楞,拉筋焊于扁铁上,伸入结构钢筋并与之焊接具体安装如下:模板安装主要采用60cm宽的钢模板,倒角部位采用30cm宽的钢模,模板安装如下图所示。
挡土墙模板安装示意图模板加固方式:内拉外顶,内部用φ10钢筋对拉,外部用φ48钢管支撑,模板加固如下图所示。
挡土墙模板加固示意图2.1.4.2.模板工程质量控制(1)模板安装前,根据设计图纸进行现场测量放样,按要求设立控制点,个别特殊部位,适当加密控制点,必要时将主要控制点引出施工部位以外不易破坏位置,以备校正用;(2)模板安装时有足够的刚度以保证混凝土浇筑过程不变形。
安装过程中,反复测试水平度、垂直度,及时校正偏差,模板安装的允许偏差,不得超过规范规定的数值。
(3)混凝土浇筑过程中,设置专人负责经常检查,调整模板的形状及位置;(4)模板拆除:拆除模板的期限,遵守下列规定:1)不承重的侧面模板,在混凝土强度达到3.5MPa以上,能保证其表面棱角不因拆模而损坏后,再进行拆除;2)拆除的模板、支架及配件及时清理、维修,分类堆放整齐。
2.1.5.混凝土浇筑2.1.5.1.施工程序混凝土浇筑施工程序如下框图所示:混凝土浇筑施工程序图2.1.5.2.混凝土的制备为保证混凝土质量,全部混凝土在混凝土搅拌站集中拌制,为改善混凝土的和易性、提高其抗渗能力等,混凝土加外加剂和掺粉煤灰。
混凝土生产工艺流程如图,其原材料来源如下框图所示:混凝土生产工艺流程图(1)水:直接采用xx江水作为水源,xx江水水量充沛,水质良好可满足混凝土拌和要求;(2)水泥:采用合格厂家生产的散装水泥,用水泥罐存放;(3)砂:就近当地砂场购买合格砂料,砂的细度模数控制在2~3的范围内。
汽车运到拌和系统料场储存;(4)骨料:按监理指定的当地石场统一采购;(5)掺和料:采用经监理批准的符合国标的粉煤灰;(6)外加剂:采用缓凝型减水剂、早强型减水剂和膨胀剂等。
2.1.5.3.混凝土分层挡土墙浇筑分两层进行浇筑,第一层为50cm高,第二层为70cm高,结构尺寸如下图所示:挡土墙结构尺寸图2.1.5.4.入仓方式该部分混凝土在工地混凝土搅拌站拌制,用6m3混凝土搅拌运输车运至挡土墙的堤顶,在坡面上设溜槽,砼通过溜槽入仓。
挡土墙每20m设置一道结构缝,用沥青杉板(杉板厚1cm)间隔。
2.1.5.5.平仓振捣混凝土浇筑应保持连续性,且允许间隙时间应按相关规定执行;若超过允许间歇时间,则应按工作缝处理。
砼振捣采用软轴振捣器,振捣时振捣器垂直插入下层混凝土5cm以上,每点振捣时间以混凝土不再出现气泡,不再显著下沉,并开始泛浆为止。
2.1.5.6.养护混凝土浇筑完成12~18小时后,即由专人进行养护,养护时间为7~14天。
一般采用人工洒水养护,养护时间近规范要求执行。
2.2.护坡及压顶施工2.2.1.概述护坡混凝土从▽1.50护坡脚挡土墙至▽10.00混凝土护坡压顶按6m分块,伸缩缝宽10mm,并用沥青杉板塞填。
砼护坡板上设φ75@6000mmPVC排水孔,砼护坡施工时采用“跳块法”进行施工。
2.2.2.施工程序混凝土护坡施工程序如下框图所示。
混凝土护坡施工流程图2.2.3.清基、修坡及垫层铺设(1)清基采用推土机将迎水坡的草皮进行清除,集中成堆后用反铲挖掘机装车,将开挖的有机土壤运到指定地区堆放,防止土壤被冲刷流失,有机土壤用于工程区的环境保护及草皮种植前腐植土回填。
(2)修坡汛期内施工的砼护坡,修坡时不破坏大堤的堤顶结构,边坡的削坡分段进行,在汛期时段施工时每次削坡长度控制在50m以内,在削一段完成一段砼护坡的原则上进行,确保汛期施工大堤的安全。
削坡用无齿长臂反铲挖掘机削坡,将根据迎水坡实际情况进行削高补低。
对用土填高的部位(如挡土墙开挖的工作面),备用柴油发电机组,用立式打夯机进行夯实。
(3)石粉垫层与反滤料铺设坡面修整完后用东风自卸汽车运输石粉,在堤顶将石粉卸到工作面,反铲挖掘机配合人工进行铺填,用3KW平板振动器振实,若石粉太干,可适当洒水湿润,确保石粉垫层的密实度。
砼护坡真缝下的反滤料宽度为30cm,石粉铺填时将护坡真缝下面反滤料的位置空出,有部分石粉进入反滤料位置的,人工清理后铺设土工布,土工布上面铺一层10cm厚碎石,真缝下土工布沿缝通长布置50cm,其中底宽30cm,两侧向上卷10cm与护坡砼接触。
砼护坡排水孔下300mm×300mm范围设一层土工布,上面铺一层10cm厚碎石,土工布四周向上卷10cm与护坡砼接触。
2.2.4.模板安装砼护坡厚度为15cm厚,护坡砼的模板采用600cm长×15cm高的槽钢,结合φ20的钢筋以将槽钢固定。
压顶的模板采用60cm×150cm的标准钢模板进行安装。
护坡混凝土每6m一分块,相邻块之间设置有纵、横真缝,每块在3m 处纵、横方向各设置一条假缝。
施工时,护坡混凝土按跳块浇筑,沥青衫板先镶置于先浇块混凝土结构缝面,并用水泥钢钉钉牢。
需注意沥青杉板面必须与砼浇筑面相平,保持护坡面美观、平整。
模板安装详见“2.1.4章结”。
2.2.5.砼浇筑浇筑采用“跳块法”进行,砼在拌和楼集中拌制,用6m3的砼搅拌运输车运输到工作面的堤顶,在坡面上设溜槽,砼通过溜槽入仓。
砼入仓人工进行平整,采用平板振动器进行振捣密实,将砼振出浆后,人工用专门定制7m长的铝合金尺靠侧模顶面对砼面进行刮面,初步将护坡砼面刮平,视气温及护坡面凝固的实际情况,再分次人工抹平、压光,确保护坡混凝土外观质量。
2.3.防浪墙施工砼防浪墙每10m设一条结构分缝,用20mm厚沥青杉板(杉板厚10mm)间隔,钢筋保护层为50mm。
2.3.1.钢筋工程防浪墙全段钢筋制安41.1t,钢筋在钢筋加工厂配料加工,然后用车运至安装现场进行安装。
2.3.1.1.钢筋的供应、验收、堆放和标识(1)钢筋采用合格的产品;(2)钢筋进场后,先分批进行检查验收,并按监理工程师的要求取样,无钢筋出厂合格证,不予验收,然后按其厂家、种类、规格、批号和进厂时间分类定点整齐堆放,钢筋堆放一律用方木垫起,离地面20cm以上,并将该批钢筋的铭牌挂于明显处;(3)钢筋加工厂内设交通通道,满足搬运钢筋的交通要求,周边设排水沟,确保厂内不积水;(4)钢筋的试验每批钢筋筋均应附有产品质量证明书及出厂检验单,在使用前,分批进行以下钢筋机械性能试验:1)钢筋分批试验,以同一炉(批)号、同一截面尺寸的钢筋为一批,取样的重量不大于60kg;2)根据厂家提供的钢筋质量证明书,检查每批钢筋的外表质量,并测量每批钢筋的代表直径;3)在每批钢筋中,选取经表面检查和尺寸测量合格的两根钢筋中各取一个拉力试件(含屈服点、抗拉强度和延伸率试验)和一个冷弯试验,如一组试验项目的一个试验项目的一个试件不符合监理人规定的数值时,则另取两倍数量的试件,对不合格的项目作第二次试验,如有一个试件不合格,则该批钢筋为不合格产品。
水利施工砼工程施工方案
水利施工砼工程施工方案水利施工中的砼工程施工方案是保障水利工程施工质量和进度的重要环节。
砼工程施工作为水利工程的基础工程,其质量将直接影响水利工程的安全可靠性。
在砼工程施工前需认真制定细致的施工方案,合理安排工艺流程和施工工序,确保砼工程施工过程中的质量和安全。
一、施工准备1. 施工前期准备•确定施工组织设计方案,明确施工人员组织结构和分工;•制定施工计划,包括工程量清单、计划进度表等;•确定施工现场布置方案,包括设备、材料堆放位置等;•落实施工人员的技术培训和安全教育;•检查施工机械设备的状态和性能,确保施工设备完好。
2. 施工材料准备•确保施工砼的配合比符合设计要求;•采购符合质量标准的水泥、砂、砾石等原材料;•定期检查和维护施工设备,确保设备运行正常;•落实生产车间的卫生整洁,确保生产环境干净。
二、施工工艺1. 砂浆配制•严格按照设计要求配制水泥浆;•在砂浆中添加外加剂,根据设计要求进行调配调整;•进行砂浆试验,确保砂浆质量符合要求。
2. 砼浇筑•在砼浇筑前,要进行模板安装和整理,确保模板的平整度和垂直度;•搅拌砼时,要加入外加剂和起拌剂,搅拌均匀;•控制好砼的浇筑速度和温度,防止裂缝的产生。
3. 抗渗处理•在砼初凝后,进行抗渗处理,通过涂刷防水涂料等方式提高砼的抗渗性能;•按照设计要求,进行加密处理,确保砼结构的密实性。
三、施工质量控制1. 质量检验•对砂浆和砼进行抽检,检验其配合比、强度等指标;•对砼表面进行质量检查,确保砼表面平整光滑。
2. 强度监测•设置监测点,对砼的早期强度和强度发展过程进行监测;•定期进行抽检,确保砼的强度符合设计要求。
四、施工安全1. 安全防护•确保施工人员佩戴安全防护用具,如安全帽、安全鞋等;•设置安全警示标志,划定安全作业区域;•定期组织安全演练,提高施工人员应急处理能力。
2. 施工环境•确保施工现场通风良好,排除有害气体;•维护施工道路畅通,确保交通流畅。
(完整)水利工程砼专项施工方案
混凝土浇筑施工方案一、工程概况1、本工程为南安市石井镇小青内水库除险加固工程,小青内水库位于南安市石井镇菊江村,所在河流为溪东溪。
水库大坝坝址以上控制流域面积0.37kmVII,主河道长0。
71km河道比较74.71%。
本次除险加固设计洪水位为40。
33rm (黄海高程,余同),相应库容为29.07万m3,校核洪水位为40.54由,相应库容为30.78万m3, 正常蓄水位39.77由,相应库容25.2万m3,死水位25m (本次推测),水库大坝坝顶长161.00由,最大坝高17.18m,该水库是一座以灌溉为主的小(2)型水库。
工程等级为V等工程,水库大坝,溢洪道等主要永久性建筑物级别为5级,施工临时建筑物为5级。
2、本次除险加固工程的建设内容分大坝,溢洪道和放水涵洞等三个部分,主要内容如下。
大坝部分包括:(1).坝体防渗及迎水坡加固;(2).大坝坝顶加固;(3)。
大坝背水坡加固。
溢洪道部分包括:(1)。
溢洪道泄槽段清理,勾建;(2).新建过溢洪道交通桥;(3).新建消力池。
放水涵洞部分:(1).新建进口消力井;(2).新建启闭房;(3).更换启闭设备。
其他建设内容包括大坝安全检测设施配套建设,设置警示标志,岸坡治理,白蚁防治等。
二、现浇砼浇筑方法1、原材料要求砂:采用淡水河流的中粗砂,应质地坚硬、结净,其杂质含量应在规范的允许范围内。
其细度模数在2.4〜2。
8之间.碎石:采用人工破碎碎石,碎石应质地坚硬、干净,其超径、逊径应满足规范的要求,碎石应具有良好的级配。
水泥:采用R32。
5普通硅酸盐水泥。
水:采用经检验符合要求的河水、地下井水或采用可饮用的自来水。
2、配合比的选定根据设计强度的要求,结合实际选用的骨料经试验确定施工配合比.现场施工配合比应根据骨料含水率及时调整施工用水量。
施工用各种材料应按配合比准确称重配料。
3、砼拌和为了提早拆模减少模板数量,砼配合比中拟加非氯离子MNC—A3型高效早强减水剂,常温成型后一天可拆模,掺量为2%.此早强剂为粉状,使用时按配合比计算与水的比例浓度,加在水中搅拌溶解后,由拌和机水泵抽取计量入机拌和砼,严禁干加。
水利水电工程混凝土施工方案
水利水电工程混凝土施工方案水利水电工程混凝土施工方案1.混凝土材料的要求及控制1.1水泥在施工过程中,水泥是至关重要的材料。
为确保施工质量,我们需要对水泥进行严格的控制和检验。
具体要求如下:1) 运至工地的水泥,应有生产厂家的产品质量试验报告。
工地试验室应按照50~100t同品种、同标号为一个取样单位,不足100t的也应作为一个取样单位进行抽样复检。
2) 主要检测项目包括水泥标号、凝结时间、安定性、稠度、细度、比重、水化热等。
3) 试验报告的内容应逐项核对,水泥厂应在水泥发出日起7天内,寄发出28天强度以外的各项试验结果。
28天的强度数值,应在32天内补报。
4) 选用的水泥标号应与砼设计标号相适应。
5) 水泥的运输、保管、使用必须符合下列规定:水泥的品种、标号不得混杂;在运输过程中应避免受潮;水泥仓库应保持干燥并有通风排水措施;堆入袋装水泥时,设木板防潮层,距地面、边墙至少有30cm,堆放高度不超过15袋;先到的水泥应先用,袋装水泥储运时间超过三个月,使用前应重新检验。
1.2水水是混凝土中不可或缺的组成部分。
我们需要对水进行严格的控制和检验。
具体要求如下:1) 凡适用于饮用的水,均可用于拌制和养护砼。
2) 若对水质有怀疑时,应进行砂浆强度试验,用强度对比值来确定是否能用。
1.3粗骨料粗骨料是混凝土中的主要组成部分之一,对混凝土的力学性能和耐久性能有着重要的影响。
我们需要对粗骨料进行严格的控制和检验。
具体要求如下:1) 粗骨料的力学指标的要求和检验,应执行《水工砼试验规程》(SDJ105-82)中的有关规定。
2) 粗骨料的最大粒径,不应超过钢筋净间距的2/3及构件断面最小边长的1/4,素砼板厚的1/2,对少筋或无筋结构,应选用较大的粒径。
3) 在施工中,我们将粗骨料按料径分成以下料径段,即5~20mm、20~40mm、40~80mm,应分段严格检验。
4) 应严格控制各级骨料的超逊径含量,以圆孔筛检验,其控制标准超径<5%,逊径<10%,最大粒径不得大于80mm。
水库工程混凝土施工方案(3篇)

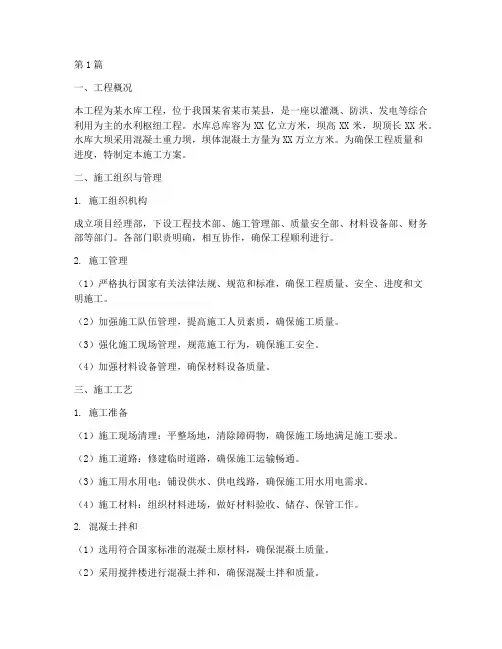

第1篇一、工程概况本工程为某水库工程,位于我国某省某市某县,是一座以灌溉、防洪、发电等综合利用为主的水利枢纽工程。
水库总库容为XX亿立方米,坝高XX米,坝顶长XX米。
水库大坝采用混凝土重力坝,坝体混凝土方量为XX万立方米。
为确保工程质量和进度,特制定本施工方案。
二、施工组织与管理1. 施工组织机构成立项目经理部,下设工程技术部、施工管理部、质量安全部、材料设备部、财务部等部门。
各部门职责明确,相互协作,确保工程顺利进行。
2. 施工管理(1)严格执行国家有关法律法规、规范和标准,确保工程质量、安全、进度和文明施工。
(2)加强施工队伍管理,提高施工人员素质,确保施工质量。
(3)强化施工现场管理,规范施工行为,确保施工安全。
(4)加强材料设备管理,确保材料设备质量。
三、施工工艺1. 施工准备(1)施工现场清理:平整场地,清除障碍物,确保施工场地满足施工要求。
(2)施工道路:修建临时道路,确保施工运输畅通。
(3)施工用水用电:铺设供水、供电线路,确保施工用水用电需求。
(4)施工材料:组织材料进场,做好材料验收、储存、保管工作。
2. 混凝土拌和(1)选用符合国家标准的混凝土原材料,确保混凝土质量。
(2)采用搅拌楼进行混凝土拌和,确保混凝土拌和质量。
(3)严格控制混凝土配合比,确保混凝土强度、耐久性等性能。
3. 混凝土运输(1)采用混凝土运输车进行混凝土运输,确保混凝土运输过程中不产生离析、沉淀等现象。
(2)运输过程中,严格控制运输速度,确保混凝土到达现场后仍保持良好的工作性能。
4. 混凝土浇筑(1)根据施工进度计划,合理安排混凝土浇筑顺序。
(2)采用滑模、吊模等施工方法,确保混凝土浇筑均匀、密实。
(3)严格控制混凝土浇筑温度,防止混凝土出现裂缝、收缩等缺陷。
(4)加强混凝土浇筑过程中的质量控制,确保混凝土质量。
5. 混凝土养护(1)混凝土浇筑完成后,及时进行养护,防止混凝土出现裂缝、收缩等缺陷。
(2)养护期间,严格控制混凝土温度、湿度等环境条件,确保混凝土强度、耐久性等性能。
水中混凝土工程施工方案
一、工程概况本工程位于我国某大型水利枢纽工程,主要建设内容包括大坝、溢洪道、电站厂房等。
水中混凝土工程主要涉及大坝主体工程、溢洪道主体工程、电站厂房基础工程等。
为确保工程质量和施工安全,特制定本水中混凝土工程施工方案。
二、施工准备1. 技术准备:组织技术人员对水中混凝土施工技术进行学习,了解相关规范、规程,确保施工人员掌握水中混凝土施工技术。
2. 材料准备:提前准备好水泥、砂、石子等原材料,确保质量符合设计要求。
3. 设备准备:提前检查和调试混凝土搅拌站、混凝土运输车、混凝土泵送设备等,确保设备运行正常。
4. 人员准备:组织施工人员参加水中混凝土施工技术培训,提高施工人员的操作技能和安全意识。
三、施工方法1. 技术要求(1)水中混凝土强度等级不低于C25,混凝土配合比应满足设计要求。
(2)水中混凝土浇筑过程中,严禁随意加水,以保证混凝土配合比稳定。
(3)水中混凝土浇筑过程中,应严格控制混凝土坍落度,防止离析、分层现象发生。
2. 施工工艺(1)折叠导管法:适用于水深不超过15~25m的情况。
导管的直径为25~30cm,每节长1~2m,用橡皮衬垫的法兰盘连接,底部应装设自动开关阀门,顶部装设漏斗。
导管的数量与位置,应根据浇筑范围和导管的作用半径来确定。
(2)折叠袋砌法:将混凝土半满地装入牢固的麻袋或布袋中,由潜水员在水下进行浇筑。
(3)水下自密实混凝土浇筑:采用水下自密实混凝土,无需导管和袋装,直接将混凝土泵送至水下。
3. 施工步骤(1)根据设计图纸和施工方案,确定水中混凝土浇筑顺序和范围。
(2)清理施工现场,确保施工环境满足施工要求。
(3)按照施工工艺要求,进行水中混凝土浇筑。
(4)监测混凝土浇筑过程中的各项指标,确保混凝土质量。
(5)完成混凝土浇筑后,进行养护工作。
四、质量控制与安全管理1. 质量控制(1)对原材料进行严格检验,确保质量符合设计要求。
(2)严格控制混凝土坍落度,防止离析、分层现象发生。
水利工程混凝土浇筑施工方案
水利工程混凝土浇筑施工方案一、前言混凝土在水利工程中扮演着重要的角色,它不仅是构筑物的主要材料,还直接影响着构筑物的使用寿命和安全性。
因此,在水利工程混凝土浇筑施工中,必须严格遵守相关施工规范和标准,确保施工质量,保证工程安全。
本文将从混凝土配合比、施工工艺、材料质量、施工质量监督等方面,对水利工程混凝土浇筑的施工方案进行详细的阐述。
二、混凝土配合比1. 混凝土配合比设计应按照水利工程混凝土结构的设计要求和强度等级确定,同时考虑材料的可获取性和性能。
2. 确定精准的配合比,需要充分考虑混凝土的抗渗性、耐久性、抗冻融性、收缩性等性能要求。
3. 每批混凝土试块和梁、板的拆模期,应符合设计与施工要求,保证混凝土强度的合格。
三、施工工艺1. 浇筑混凝土前,应用清水冲洗模板,保持模板表面清洁,保证混凝土表面的光滑度和牢固度。
2. 在混凝土浇筑前,应对模板及支撑进行必要的试验,确保其承载能力和使用性能。
3. 对混凝土的浇筑过程应做好安全防护措施,避免发生坍塌事故和其他意外事件。
4. 浇筑过程中,应严格控制混凝土的坍落度,保证混凝土的坍塌度符合设计要求。
5. 在混凝土初始凝结后,应及时对混凝土进行养护,保证混凝土的早期强度和耐久性。
6. 混凝土浇筑结束后,应及时对施工场地进行清理,保持环境整洁,预防混凝土固化物对环境造成污染。
四、材料质量1. 混凝土原材料(水泥、骨料、粉煤灰等)的采购应符合国家强制性标准,并进行必要的质量检测。
2. 水泥的品种和标号应符合设计要求,选用普通硅酸盐水泥和矿渣水泥等合格产品。
3. 骨料应符合设计要求,有合格的供货合同、检验报告、砂石抽样报告等材料。
4. 在混凝土浇筑过程中,应对原材料、混凝土和配合比等进行实时监测和检验,确保混凝土质量符合设计要求。
五、施工质量监督1. 水利工程混凝土浇筑施工前,必须召开施工方案会议,明确浇筑进度、质量标准和管理要求。
2. 混凝土浇筑过程中,应配备足够的施工人员和监理人员,确保施工过程中的实时监控和质量管理。
水利工程砼施工方案
水利工程砼施工方案水利工程是指为了调节、利用水资源而进行的工程建设。
水利工程涉及到水利设施的建设与管理,包括水库、水闸、输水管道等。
在水利工程的建设过程中,砼施工是非常关键的环节之一、下面是一份水利工程砼施工方案,详细介绍了砼施工的主要步骤和注意事项。
一、工程概况1.工程名称:XX水利工程2.工程地点:XX地区3.工程规模:包括水库大坝、溢洪道等主要设施4.施工单位:XX施工公司二、施工准备1.组织人员:安排施工队伍,包括工程师、技术员、施工人员等。
2.设备调配:准备所需的砼搅拌机、泵车、模板等施工设备。
3.材料准备:采购合格的水泥、砂石、骨料等材料。
4.施工场地准备:清理施工场地,确保施工区域平整,并动态管理场地的进出。
三、砼配合比设计1.根据工程要求,设计符合相关标准的砼配合比。
2.考虑到混凝土强度、耐久性等因素,选择合适的水泥种类和掺合料。
四、模板安装1.根据设计图纸,安装模板,确保模板的垂直度和平整度。
2.对模板进行检查,确认无变形、开裂等情况。
五、混凝土浇筑1.砼搅拌:将水泥、骨料、砂石按砼配合比进行搅拌,确保均匀混合。
2.运输过程:使用泵车将混凝土输送至施工现场。
在输送过程中,要注意砼的坍落度和流动性的保持。
3.浇筑方式:可以采用抛掷法或者泵送法进行浇筑。
4.浇筑顺序:根据工程要求,确定浇筑的顺序和分区域进行施工。
5.振捣:采用机械或手动振捣的方式,使混凝土充分密实。
6.表面处理:对混凝土表面进行养护和处理,如喷水养护、覆盖湿布等。
六、质量控制1.施工现场:定期进行施工现场检查,确保施工操作符合规范要求。
2.强度检测:抽取混凝土样本,进行强度检测,确保砼强度符合设计要求。
3.成品保护:对已浇筑的混凝土进行养护,防止龟裂、渗水等质量问题的发生。
七、安全措施1.建立健全的安全管理制度,明确责任分工和安全操作规程。
2.加强教育培训,提高施工人员的安全意识和技能。
3.定期进行安全检查,排除隐患,确保施工过程安全。
水利混凝土施工方案
水利混凝土施工方案水利混凝土施工方案一、施工前准备工作1. 施工前的场地准备:对施工场地进行清理,将杂物、草木等清理干净,保持场地整洁,打造良好的施工环境。
2. 施工材料准备:根据设计要求和施工方案所需的混凝土、钢筋、模板、胶水等材料进行准备,并对材料进行检查和验收。
3. 设备准备:根据施工方案所需的设备,如搅拌机、运输车辆、扬机等进行准备,并对设备进行检查和维护,确保设备的正常运转。
4. 施工人员配备:根据施工方案所需的人员,如工程师、技术工人、监理人员等进行配备,并对人员进行培训和安全教育,确保施工人员具备相应的专业知识和技能。
二、混凝土浇筑工作1. 混凝土配比:根据设计要求,进行混凝土的配比计算,并按照配比比例进行混凝土的配制,确保混凝土的质量符合要求。
2. 模板安装:根据设计要求和施工图纸,进行模板的安装,确保模板的稳固和精准,以保证混凝土的浇筑质量。
3. 钢筋布置:根据设计要求和施工图纸,进行钢筋的布置,确保钢筋的位置准确和牢固,以增加混凝土的强度和稳定性。
4. 混凝土浇筑:在模板安装和钢筋布置完成后,进行混凝土的浇筑工作,确保混凝土均匀、密实地填满模板,并用振捣器进行振捣,使混凝土充分凝结。
5. 养护工作:在混凝土浇筑完成后,进行养护工作,包括覆盖保温层、及时浇水、遮阳等措施,保持混凝土的湿润和稳定,以保证混凝土的强度和耐久性。
三、施工安全措施1. 安全培训:在施工前,对施工人员进行安全培训,强调施工中的安全注意事项和操作规范,提高施工人员的安全意识和技能。
2. 安全防护:在施工现场设置警示标志和安全标识,明确危险区域和安全通道,确保施工人员和周围人员的安全。
3. 安全检查:定期进行安全检查,检查施工现场是否存在安全隐患,及时采取措施进行整改,确保施工安全。
四、质量控制1. 施工过程监控:对施工过程进行全程监控,确保混凝土的配比、浇筑、振捣等各个环节符合设计要求和施工规范。
2. 质量检验:对混凝土进行质量检验,包括强度检测、密实度检测等,确保混凝土的质量符合要求。
水利工程砼专项施工方案
水利工程砼专项施工方案1.项目背景水利工程砼专项施工方案是针对水利工程建设项目中的混凝土施工工作制定的详细方案。
混凝土在水利工程中广泛应用于水坝、渠道、河堤等结构,承载着工程的压力和荷载,因此施工过程中需要严格控制质量,确保工程的稳定和安全。
2.施工目标(1)确保混凝土质量稳定,满足工程设计要求;(2)合理安排施工进度,提高施工效率;(3)保障施工人员安全,防止事故发生;(4)合理利用资源,降低成本。
3.施工前准备(1)组织编制详细的混凝土施工方案,并通过专家评审;(2)进行现场勘察,了解地形、地质情况,评估施工条件;(3)采购符合质量要求的混凝土原材料;(4)设立施工组织机构,明确各部门职责;(5)安排专业技术人员参与施工。
4.施工工艺(1)准备工作:对施工场地进行平整处理,搭建脚手架,并设置安全警示标志;(2)模板安装:根据工程设计要求搭建混凝土模板,确保模板的平整度和尺寸精度;(3)钢筋加工和安装:按照工程设计要求进行钢筋加工和预埋件的安装;(4)混凝土搅拌和浇筑:选用搅拌机对原材料进行充分搅拌,然后使用泵车将混凝土输送到模板内进行浇筑;(5)养护:对新浇筑的混凝土进行养护,包括保湿、覆盖防护和温度控制等措施。
5.施工质量控制(1)原材料质量控制:严格按照标准要求采购混凝土原材料,并进行必要的检测;(2)模板质量控制:确保模板的平整度和尺寸精度,避免因模板失稳而影响混凝土质量;(3)钢筋质量控制:对钢筋进行验收检查,保证其质量达到设计要求;(4)混凝土浇筑质量控制:确保混凝土浇筑均匀、密实,并进一步充实振捣;(5)养护质量控制:对新浇筑的混凝土进行养护,保证养护措施的有效性。
6.安全管理措施(1)设置安全警示标志,并指定专人负责安全工作;(2)施工现场必须配备各类消防设施,并做好消防检查;(3)严格执行施工现场安全操作规程,提高员工的安全意识;(4)建立健全的安全管理制度,及时查找和消除施工安全隐患;(5)开展安全培训,提升员工的安全技能。
水利工程混凝土施工方案
水利工程混凝土施工方案一、工程概况项目名称:某某水利工程工程地址:某某地区建设单位:某某公司施工单位:某某建筑工程有限公司二、工程概况某某水利工程是一项具有重要意义的水利工程,主要包括水库、渠道、泵站等建设内容。
混凝土施工作为水利工程建设中的重要一环,直接影响工程的质量和安全性。
本方案旨在对混凝土施工过程进行科学规划和有效管理,确保施工质量和工期进度。
三、施工准备工作1.技术准备:施工单位应派遣具有丰富施工经验的技术人员负责混凝土施工的管理,并配备相应的仪器设备和施工机械。
同时,对施工人员进行专业培训,确保操作人员具备相应的技能和知识。
2.物资准备:在施工前,施工单位需准备好各类混凝土原材料,如水泥、沙、石子等,并对原材料进行质量检测,确保符合施工要求。
另外,还需要准备好各类模板、模具等施工用具,以及保障施工中所需用水、用电等生产生活用品。
3.安全准备:施工单位需按照相关规定,对施工现场进行安全隐患排查和整改,设置施工标识和安全警示牌,并确保施工人员参加安全教育培训,提高安全意识和自我保护能力。
四、施工工艺1. 混凝土配合比的确定根据设计要求和实际施工情况,确定混凝土的配合比,包括水泥、砂、石子和掺合料的比例。
同时,需对混凝土原材料的质量进行严格监控,确保配合比的稳定性和合理性。
2. 模板和模具的制作安装根据设计图纸和施工要求,制作各类混凝土模板和模具,并进行安装固定。
在安装过程中,需注意模板和模具的平整度和密实度,确保混凝土浇筑后的表面质量。
3. 混凝土浇筑在进行混凝土浇筑时,需根据设计要求和工程进度,采用合适的浇筑方法和工艺。
在浇筑过程中,需注意混凝土的坍落度和浇筑速度,避免出现空鼓和裂缝等质量问题。
4. 养护混凝土浇筑完毕后,需对混凝土进行适当的养护,保持混凝土表面的湿润度,防止混凝土龟裂和强度降低。
同时,需防止外界因素对混凝土养护的影响,确保养护效果。
五、施工管理1. 现场管理施工单位需在施工现场设置专门的管理人员负责施工管理工作,对施工过程进行全程跟踪和监督。
