某楼桩基础工程专项施工方案(DOC 39页)

合集下载

桩基础工程的专项方案

桩基础工程的专项方案

一、工程概况本工程为某高层住宅楼桩基础工程,建筑层数为16层,主体高度为49.6米。

根据地质勘察报告,场地土层主要为粉土、砂土和粘土,地下水位较浅,桩基础设计采用钻孔灌注桩。

二、编制依据1. 施工组织设计依据:挖孔桩施工图、合同及现场踏勘情况,以及相关规范等进行;2. 《建筑工程施工质量验收统一标准》;3. 《建筑桩基技术规范》;4. 《建筑工程地质勘察规范》;5. 《建筑工程地质勘察报告》。

三、施工部署1. 施工顺序:先进行桩基础施工,再进行上部结构施工;2. 施工组织:成立桩基础施工项目部,明确各岗位职责,确保施工顺利进行;3. 施工进度:根据施工组织设计,制定合理的施工进度计划,确保工程按期完成。

四、钻孔灌注桩施工方法1. 钻孔:采用旋转钻机进行钻孔,钻孔直径应大于设计桩径;2. 清孔:钻孔完成后,采用泥浆进行清孔,确保孔底沉渣厚度小于设计要求;3. 钢筋笼制作与吊装:根据设计要求,制作钢筋笼,并采用起重机进行吊装;4. 混凝土浇筑:采用混凝土输送泵进行混凝土浇筑,确保混凝土质量;5. 桩顶处理:混凝土浇筑完成后,对桩顶进行凿毛处理,确保桩顶质量。

五、针对本工程特殊性的技术方案1. 地下水位较浅,采用泥浆护壁,防止孔壁坍塌;2. 钻孔过程中,加强地质勘察,发现异常情况及时采取措施;3. 钢筋笼吊装时,确保垂直度,防止偏位;4. 混凝土浇筑过程中,加强振捣,确保混凝土密实;5. 桩基础施工完成后,进行桩基质量检测,确保桩基础质量满足设计要求。

六、施工安全措施1. 施工现场设置安全警示标志,确保施工人员安全;2. 钢筋笼吊装时,设置专人指挥,确保吊装安全;3. 混凝土浇筑过程中,加强现场安全管理,防止发生意外事故;4. 施工人员应穿戴安全防护用品,确保人身安全。

七、环境保护措施1. 施工现场设置围挡,防止扬尘污染;2. 钻孔过程中,及时清理泥浆,防止污染环境;3. 混凝土浇筑过程中,加强现场洒水,减少扬尘;4. 施工结束后,对施工现场进行清理,恢复原状。

桩基础施工专项方案

桩基础施工专项方案

桩基础施工专项方案
桩基础施工专项方案如下:
一、前期准备
1. 确认施工地点的桥梁、房屋或设备的荷载要求,以及现场土层情况和地下水位。

2. 定义施工目标,确定施工变化,并制定施工计划。

3. 确定施工组织和管理机构,明确各部门职责和任务。

4. 制定桩基础设计方案,确定桩基础直径、深度、间距、承载力等参数。

二、材料准备
1. 选用符合设计要求的桩基础材料,包括钢管、钢筋、混凝土等。

2. 对材料进行质量验收,确保符合国家相关标准。

3. 配置现场混凝土分装站和各种混凝土材料,确保混凝土质量。

三、现场施工
1. 在施工现场,进行现场勘察和上桩前排列。

2. 拆除地表积土,清理桩基层面,并进行沉降观测。

3. 根据设计要求,开挖桩基础的孔洞、用遮土板和小型井道进行深基坑作业及加压立管等。

4. 逐层、逐段安装桩筒和连续墙,采取对应策略强化漏土控制。

5. 船靠码头钢管桩地下承台、铁路桥梁桩基础、建筑物桩基础等,还需配制混凝土,进行灌注。

6. 完成安装后对桩基础进行加固、预应力、防护等工作。

四、施工质量控制
1. 实施质量控制计划,对各个阶段的工作进行检验和评估。

2. 采取可靠的质量保证措施,如质量保证合同、质量验收记录、质量分析报告等。

3. 保证施工过程的准确性和可靠性,对施工过程和成果进行检查。

以上便是桩基础施工的专项方案,希望能为您提供帮助。

桩基工程施工完整方案(3篇)

桩基工程施工完整方案(3篇)

第1篇一、工程概况本项目为XX地区XX建筑项目,桩基础工程是整个项目施工的关键环节。

桩基础工程主要包括桩基设计、桩基施工、桩基检测等环节。

本方案旨在为桩基施工提供详细的指导,确保工程质量和施工进度。

二、施工准备1. 技术准备:组织施工人员学习桩基施工规范、工艺流程和操作规程,确保施工人员熟悉施工技术和质量要求。

2. 材料准备:提前采购符合设计要求的桩基材料,如钢筋、混凝土、桩基预制构件等。

3. 机械设备准备:准备施工所需机械设备,如桩基钻孔设备、混凝土搅拌运输车、混凝土泵等。

4. 施工场地准备:清理施工场地,确保场地平整、排水畅通。

三、施工工艺流程1. 桩基设计:根据地质勘察报告,进行桩基设计,确定桩型、桩径、桩长、桩基配筋等参数。

2. 桩基施工:(1)桩基钻孔:根据设计要求,采用旋挖钻、冲击钻等设备进行钻孔。

(2)钢筋笼制作与吊装:根据设计要求,制作钢筋笼,并在现场进行吊装。

(3)混凝土浇筑:将混凝土运输至施工现场,采用混凝土泵进行浇筑。

(4)桩基检测:对桩基进行检测,确保桩基质量符合设计要求。

3. 桩基验收:桩基施工完成后,进行验收,包括桩基质量、桩基位置、桩基垂直度等。

四、施工质量控制1. 桩基设计质量:严格按照规范和设计要求进行桩基设计,确保桩基设计合理、可靠。

2. 桩基施工质量:严格控制桩基施工过程,确保桩基质量符合设计要求。

(1)钻孔质量:严格控制钻孔深度、孔径、孔位等参数,确保钻孔质量。

(2)钢筋笼制作与吊装:严格控制钢筋笼的尺寸、形状、位置等,确保钢筋笼质量。

(3)混凝土浇筑:严格控制混凝土配合比、浇筑速度、浇筑高度等,确保混凝土质量。

3. 桩基检测:对桩基进行检测,确保桩基质量符合设计要求。

五、施工安全措施1. 人员安全:加强对施工人员的安全教育培训,提高安全意识。

2. 机械设备安全:定期检查机械设备,确保设备运行正常。

3. 施工现场安全:设置安全警示标志,加强施工现场管理,确保施工安全。

桩基础工程施工专项施工方案

桩基础工程施工专项施工方案

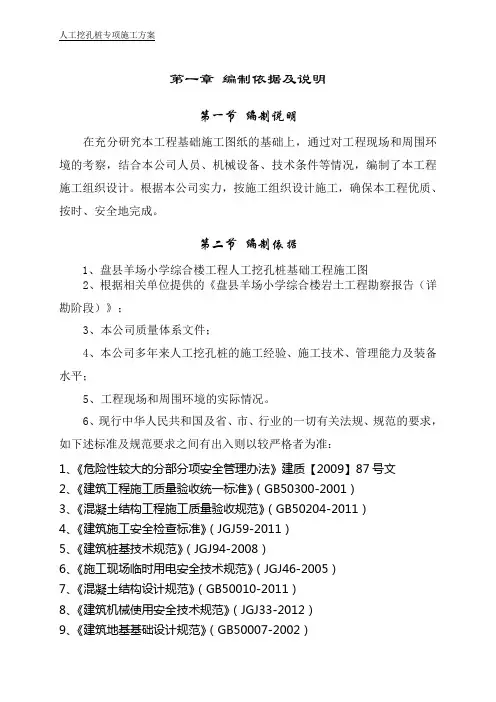

第一章编制依据及说明第一节编制说明在充分研究本工程基础施工图纸的基础上,通过对工程现场和周围环境的考察,结合本公司人员、机械设备、技术条件等情况,编制了本工程施工组织设计。

根据本公司实力,按施工组织设计施工,确保本工程优质、按时、安全地完成。

第二节编制依据1、盘县羊场小学综合楼工程人工挖孔桩基础工程施工图2、根据相关单位提供的《盘县羊场小学综合楼岩土工程勘察报告(详勘阶段)》;3、本公司质量体系文件;4、本公司多年来人工挖孔桩的施工经验、施工技术、管理能力及装备水平;5、工程现场和周围环境的实际情况。

6、现行中华人民共和国及省、市、行业的一切有关法规、规范的要求,如下述标准及规范要求之间有出入则以较严格者为准:1、《危险性较大的分部分项安全管理办法》建质【2009】87号文2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、《混凝土结构工程施工质量验收规范》(GB50204-2011)4、《建筑施工安全检查标准》(JGJ59-2011)5、《建筑桩基技术规范》(JGJ94-2008)6、《施工现场临时用电安全技术规范》(JGJ46-2005)7、《混凝土结构设计规范》(GB50010-2011)8、《建筑机械使用安全技术规范》(JGJ33-2012)9、《建筑地基基础设计规范》(GB50007-2002)10、《建筑桩基检测技术规范》(JGJ10-2003)11、《钢筋焊接及验收规程》(JGJ18-2012)12、《工程测量规范》(GB50026-2007)13、《人工挖孔灌注桩施工技术规程》(DB22/11-2000)14、本项目《施工组织设计》15、本项目《岩土工程勘察报告》16、本项目《工程设计文件》17、建工集团现行管理规章制度、合同及招投标文件。

第二章工程概况第一节工程简介该工程位于盘县羊场乡中心小学。

建筑地点:盘县羊场乡中心小学内。

总建筑面积1801.2㎡,建筑基底面积354.16㎡,建筑层数:地下0层,地上5层,建筑总高度18.3m,防火设计的建筑分类为一类:其耐火等级为地上以及,地下一级,建筑结构为砖混结构,建筑结构的类别为乙类,使用年限为50年,抗震设防烈度为七度。

桩基础工程施工方案

桩基础工程施工方案

# 桩基础工程施工方案## 1. 施工总体策划### 1.1 工程概况本次工程为XX项目,位于XX地区,主要建筑为XX层高的住宅楼和商业楼。

工程占地面积XX平方米,总建筑面积XX平方米。

根据工程设计,本工程采用桩基础结构,以确保建筑物的稳定性和安全性。

### 1.2 施工组织机构为了确保桩基础工程的顺利进行,我们将成立一个专门的项目管理团队。

团队将由项目经理、施工负责人、质量管理员、安全监督员、技术员、施工人员等组成。

各自职责明确,协同合作,确保施工过程的顺利进行。

## 2. 施工前期准备工作### 2.1 技术准备工作在施工前,我们将组织技术团队进行图纸会审和技术交底。

施工图纸和岩土工程详细勘察报告将是施工的主要依据。

同时,我们将结合国家有关建设工程的施工规定规程,制定详细的施工方案和技术措施。

### 2.2 生产准备工作在施工前,我们将与供应商协调,确保所需原材料的供应。

主要包括钢筋、混凝土、预应力钢筋混凝土管桩等。

同时,我们将对施工设备进行全面的检查和维护,确保设备的正常运行。

### 2.3 劳动力准备根据施工需求,我们将组织相应的施工人员,包括钢筋工、混凝土工、桩基工等。

同时,我们将对施工人员进行技术培训和安全教育,确保他们具备相应的技能和安全意识。

### 2.4 施工协调配合工作我们将与相关部门和单位进行密切的协调配合,包括勘察、设计、监理、质检等。

确保施工过程的顺利进行,并及时解决施工中出现的问题。

### 2.5 地下管线勘测工作在施工前,我们将进行地下管线的勘测工作,以了解地下管线的分布和位置。

确保施工过程中不会损坏地下管线,避免发生安全事故。

### 2.6 交通组织方案我们将制定详细的交通组织方案,确保施工过程中的交通畅通。

我们将设置施工区域警示标志,并采取必要的交通引导措施。

## 3. 施工平面布置图根据施工需求,我们将制定详细的施工平面布置图。

图中将明确标示施工区域、材料堆放区、设备停放区等,以确保施工过程的有序进行。

某楼桩基础工程专项施工方案

某楼桩基础工程专项施工方案

目录第一章、工程总体概述..................................... - 2 - §1.1工程概况2 -ﻩ-§1.2工程工期要求 ................................... - 2 - §1.3工程地质条件2 -ﻩ -第二章、施工准备工作................................... -4 - §2.1技术准备....................................... - 4 - §2.2场地三通一平 .................................... - 5 - §2.3建立测量控制基准点5 -ﻩ-§2.4文明施工准备工作5 -ﻩ-§2.5组织机械设备进场 ............................... - 5 - §2.6组织材料和构配件的进场......................... - 6 - 第三章、现场组织管理..................................... - 6 - §3.1管理组织机构................................. - 6 -§3.2管理职责7 -ﻩ -§3.3质量、安全、文明施工、创优达标监控系统10 -ﻩ-第四章、施工方案14 -ﻩ -§4.1液压管桩施工工艺流程......................... - 14 - 第五章、施工进度计划、工期保证措施18 -ﻩ -§5.1施工进度计划 ................................. - 18 - §5.2综合进度计划18 -ﻩ -§5.3施工进度计划表 ............................... - 18 - §5.4工期保证措施 ................................ - 18 - 第六章、施工准备工作及各项资源需用量计划.............. - 20 -§6.1施工准备工作计划及开工条件20 -ﻩ -§6.2主要投入机械设备计划及其运输方式.............. - 20 - §6.3主要材料计划及其运输方式....................... - 21 - 第七章、质量保证措施21 -ﻩ -§7.1质量目标及质量保证体系21 -ﻩ-§7.2施工质量管理与工程监理验收................... - 23 -§7.3工程质量控制26 -ﻩ -§7.4各分项工程质量保证措施27 -ﻩ-第八章、现场成品、半成品保护方案........................ - 29 - §8.1成品、半成品保护措施........................... - 29 - §8.2成品、半成品保护措施30 -ﻩ-§8.3施工过程中的成品、半成品保护................. - 30 -第九章、施工安全保证措施31 -ﻩ-§9.1安全生产目标31 -ﻩ-§9.2安全生产管理原则 ............................. - 31 - §9.3安全生产保证体系.............................. - 32 - §9.4安全防护措施33-ﻩ-§9.5施工用电安全保证措施33 -ﻩ -§9.6机械安全保证措施 ............................... - 34 - §9.7电(气)焊作业安全保证措施.................... - 35 -§9.8其他安全保证措施35 -ﻩ -第十章、文明施工和环境保护措施......................... - 36 - §10.1责任保证体系36 -ﻩ-§10.2文明施工保证措施36 -ﻩ-§10.3环境保护措施 ................................. - 37 -第一章、工程总体概述§1.1工程概况拟建的工程为清远市灏景房地产有限公司碧琴轩6#、8#楼,位于清远市清城区源潭镇格木冚开发区;结构类型及层数:现浇框架结构,该工程6#楼地上11层地下不设地下室,建筑高度为33m,总建筑面积5219m2;8#楼地上10层地下不设地下室,建筑高度为30.5m,总建筑面积5370.97m2;本工程为单多层民用建筑,设计使用年限50年;建筑按六度抗震设防;耐火等级为一级。

桩基础工程专项施工方案

桩基础工程专项施工方案

桩基础工程专项施工方案一、项目概述桩基础工程是建筑工程中常见的一种基础形式,其作用是通过桩基础将建筑物的荷载传递到地基深部,从而保证建筑物的安全稳定。

本方案针对某个具体工程的桩基础施工进行设计与规划,旨在确保施工过程安全、高效并符合相关技术标准。

二、工程背景与前期准备1. 工程背景本工程为某商业综合体项目的桩基础工程施工,地处城市中心区域,需满足较高的承载要求。

地质情况为稍密实、稍硬土层,地下水位较深,对桩基础工程施工提出了一定的挑战。

2. 前期准备为确保施工过程顺利进行,前期需准备工作包括:(1)编制施工方案与技术文件;(2)选取适当的施工桩机设备;(3)组织施工人员的培训与技术交底;(4)准备必要的工程材料和施工辅助设备。

以上准备工作将有助于保障施工的顺利进行与高效完成。

三、施工方案1. 桩基础类型选择根据工程实际情况以及相关规范要求,本工程选取预制桩作为主要的桩基础类型。

预制桩在施工过程中较为灵活,适用范围广泛,同时能够保证一定的施工质量。

2. 施工工艺流程(1)预备工作1)对工地进行勘察,确认地质情况与地下设施情况;2)制定施工方案,包括工程实施计划、技术交底与安全交底等;3)选取适当的施工桩机,并进行设备检测、维护与调试。

(2)施工准备1)施工人员进行技术交底,并进行相关的安全防护知识培训;2)准备好所需的桩基础材料、施工机具及辅助设备。

(3)施工过程1)进行桩基础的预制,严格按照预制桩的设计要求进行浇筑、养护等工艺;2)桩基础的现场安装,包括桩基础的清理、基础沉降监测、桩头切割及锚固等。

(4)施工结束桩基础的施工结束并不代表整个项目的结束,需要进行相关的验收工作,包括:1)相关部门的验收;2)施工质量验收;3)安全质量验收。

3. 关键技术与工艺要点(1)桩基础预制1)配制混凝土时,应按照设计要求进行配合比的确定与现场试块的浇筝;2)预制桩的模具安装要求,包括光洁度、模具封固与养护;3)现场浇筑的控制,包括振捣、坍落度要求、养护与模具拆除。

桩基础工程专项施工方案(钻孔灌注桩)

桩基础工程专项施工方案(钻孔灌注桩)

桩基础工程专项施工方案(钻孔灌注桩)一、施工准备工作在进行钻孔灌注桩施工前,需要做好充分的准备工作,包括但不限于以下几个方面: 1. 确认场地平整度和承载力,保证施工安全。

2. 准备好所需的施工机械和设备,包括钻孔机、搅拌车等。

3. 确保相关材料的供应充足,并严格按照质量标准进行验收。

4. 制定详细的施工计划和安全措施,保障施工高效、安全进行。

二、施工工艺流程1. 钻孔准备1.根据设计要求确定钻孔位置和孔径。

2.在确定的位置上标示孔径和深度,开始进行钻孔前的准备工作。

2. 钻孔施工1.使用钻孔机进行钻孔,确保孔径和深度达到设计要求。

2.钻孔过程中,要及时清理孔内的泥浆,保持孔壁的清洁。

3. 砼灌注1.在钻孔完成后,进行砼灌注。

首先进行浆液试验,确保浆液的质量符合标准。

2.将浆液通过管道注入孔内,同时进行振捣,确保砼的均匀性和致密性。

3.在灌注完成后,进行标志,记录并进行养护。

三、施工质量控制1.在施工过程中,严格按照设计要求和工艺流程进行操作,确保施工质量。

2.对砼浆料进行抽检,确保浆料质量符合标准。

3.进行桩身质量检测,包括静载试验和动载试验等。

四、施工注意事项1.桩基础工程需在设计范围内施工,不得越界施工。

2.涉及到周边建筑物的桩基础工程需严格控制振动和噪声,确保对周围环境的影响最小化。

五、总结钻孔灌注桩是一种常用的桩基础工程施工方式,合理的施工方案和严格的质量控制能够保障工程的顺利进行和质量安全。

在实际施工中,需要根据具体情况制定详细的施工方案,并严格执行,以确保工程的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某楼桩基础工程专项施工方案(DOC 39页)目录第一章、工程总体概述§1.1工程概况拟建的工程为清远市灏景房地产有限公司碧琴轩6#、8#楼,位于清远市清城区源潭镇格木冚开发区;结构类型及层数:现浇框架结构,该工程6#楼地上11层地下不设地下室,建筑高度为33m,总建筑面积5219m2;8#楼地上10层地下不设地下室,建筑高度为30.5m,总建筑面积5370.97m2;本工程为单多层民用建筑,设计使用年限50年;建筑按六度抗震设防;耐火等级为一级。

本工程内容为静力液压管桩,桩基础采用预应力管桩,管桩型号为Φ400-AB,桩数约为247根。

单桩竖向承载力设计值为800KN,设计有效桩长约20~28米。

§1.2工程工期要求本工程工期为20个晴天日。

§1.2工程工期工程施工总工期:拟定合同内全部工程施工工期为20个晴天日,本方案计划开工日期为2017年7月28日,计划竣工日期为2017年8月16日。

§1.3工程地质条件1.3.1施工场地特征施工场地位于清远市清城区源潭镇,四面均为空地,属冲坡积平地地貌。

1.3.2地质条件1、场地地形地貌:拟建场地现状为闲置地,场地已大致整平。

2、场地土层分布:根据地质勘探报告,地基岩土按地质成因类型和岩土层性质,场区地层自上而下分为:第四系填土层(Q ml)、第四系冲--坡积层(Q al+dl)、第四系残积层(Q el)及燕山期花岗岩(Y)具体描述如下:1)、填土层(Q ml)素填土(层号1):黄色,浅红色,褐红色,填料主要为粘性土,夹少量碎块及砼块,很干-稍湿,松散,新近堆填。

场区普遍分布,厚度:0.30~12.10,平均5.35m;层顶标高:20.87~23.42m平均22.92m。

2)、第四系冲--坡积层(Q al+dl)粉质黏土(层序号2-1):黄红色、棕黄色、粉黏粒为主,黏性稍强,含砂粒,无摇振反应,稍有光泽,高干强度,中等韧性,湿,可塑,坡积成因。

场区部分分布,见于ZK2、ZK6、ZK8、ZK12、ZK13、ZK15、ZK16、ZK18、ZK19孔,层厚:050~11.40m,平均4.40m;层顶标高:11.42~22.67m,平均18.56m;层顶埋深:0.50~11.40m,平均4.50m。

中砂(层序号2-2):灰色-浅灰色,石英质,粉粘粒含量大,含水量少木屑,颗粒不均,级配一般,饱和,松散-稍密,冲积成因。

场区仅在ZK11、ZK14孔分布,层厚:2.30~3.6m,平均2.95m;层顶标高:10~10.83m;层顶埋深:11.70~11.80m,平均11.75m|.3)第四系残积层(Qel)砂质黏性土(曾序号为3):肉红-棕红色,灰黄色,褐黄色,系花岗岩风化残积而成,组织结构已全部破坏,矿物成分除石英外已全部风化成土状,粉粒含量大,含砂砾粒,局部含砂砾量少为粘性土,稍湿,可-硬塑,遇水易软化、崩解。

场区普遍分布,层厚:4.70~17.00m平均12.79m;层顶标高:7.23~22.62m,平均15.29m,层顶埋深:0.30~15.40m,平均7.63m。

4)、燕山期花岗岩(Y)根据岩石风化程度,在钻孔揭露深度内,仅揭露至全风化(岩层序号为4-1)、强风化(岩层序号为4-2),分述如下:全风化花岗岩(岩层序号为4-1):灰黄色,褐黄色,灰白色,肉红-棕红色,岩石组织结构已基本破坏,但尚可辨认,并有微弱残余结构强度,风化剧烈,手可捻碎,岩芯呈坚硬土状,浸水易软化、崩解。

场区普遍分布,层厚:16.80~26.30m,平均5.55m;层顶标高:-3.82~6.52m,平均2.51m;层顶埋深:16.80~26.30m,平均20.41m。

强风化花岗岩(岩层序号为4-2):灰黄色,褐黄色,灰白色,肉红-棕红色,岩石组织结构已大部分破坏,原岩结构清晰可辨,风化强烈,矿物已风化变质,岩芯呈土状,浸水易软化、崩解。

场区普遍揭露,揭露厚度:3.00~5.00m,平均3.90m;层顶标高:-10.51~4.16m,平均-0.18m;层顶埋深:20.00~30.50m平均25.96m。

第二章、施工准备工作§2.1技术准备由项目总工程师组织有关人员认真学习和研究图纸,并进行自审、会审等工作,以便熟练、准确地施工。

1、通过学习,熟悉内容,了解设计上要求施工达到的技术标准,明确工艺流程。

2、进行自审,组织施工管理人员对有关图纸进行审查,掌握和了解图纸中的细节。

3、组织各施工班组共同学习施工图纸,商定施工配合事宜。

4、组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计要求。

§2.2场地三通一平1、在现场范围内修通临时道路,接通施工用水、用电。

2、要求现场提供足够的电力电源;如所需电力市电供应不能满足,可采用发电机供电,以满足现场施工用电;现场供水主要满足生活用水,要求提供不少于2寸供水管的水源。

§2.3建立测量控制基准点施工前按总平面图的规划,在一定的距离布点,组成测量控制网,各控制点均应为永久性的坐标桩和水平基准点桩,采取设保护措施,以防破坏,利用测量控制网控制和校正建筑物的轴线等,确保施工质量。

§2.4文明施工准备工作1、建立文明施工管理体系,制订文明施工检查考评制度,落实文明施工保证措施,并组织项目部有关管理人员和班组人员进行有关交底。

2、临时设施:主要由集装箱组成,分成办公区和宿舍区两大部分。

3、施工前应向有关部门办好报建、开工、消防等必要手续。

§2.5组织机械设备进场根据施工机具的需用量计划,并按施工平面布置图的要求,我司在接到中标通知书或开工命令后组织施工机械设备进场,机械设备进场后按规定地点和方式布置,并进行相应的保养和试运转等工作。

§2.6组织材料和构配件的进场根据管桩及其他材料、构配件的需用量计划组织其进场,按规定地点和方式存放或堆放,并做好组织和保护措施。

第三章、现场组织管理我公司将以做精品工程的高标准严格要求,调集全公司的精干力量,全力以赴、以高效优质的工程向业主交出一份满意的答卷。

在本工程项目中,我公司将实行项目管理法进行施工组织管理,成立本工程项目经理部,工程施工采用《建设项目管理规范》(GB/T50236-2001)进行项目管理。

项目经理全权负责项目经理部的运作,项目管理的工作体系如下图:指统经济系统图3-1项目管理的工作体系§3.1管理组织机构为使本项目工程质量达到《建筑地基基顾工程施工质量验收规范GB50202-2002》合格等级,争创优良样板工程,确保按期、保质顺利竣工,我司组织一支具有丰富桩基施工经验的项目管理部全面负责现场管理,实行项目法管理制度;工程技术方面组成“工程师为龙头,助理工程师为为辅”的技术组。

§3.2管理职责1、项目经理职责(1)主持项目部全部工作,对本工程的合同履约,并负责组织和实施。

(2)负责项目部的组建和协调管理,调动项目部全体成员的积极性。

作为本工程的质量、工期、安全、防火等第一责任人或领导责任人对工程质量、工程进度、安全生产、文明施工、成本核算负完全责任。

(3)协调内外关系,处理好与业主、监理、设计、政府各管理部门、当地居民和其它施工单位的关系。

2、项目总工程师职责(1)主管施工技术、质检、测量、试验等业务部门的工作;(2)主持编制实施性施工组织设计、优化方案,确定施工进度计划、工艺标准、质量目标,对施工全过程实施全面管理和质量监控;(3)主持各种业务学习和技术交流会,代表性工程施工方案,批准质量计划和作业指导书;(4)对施工质量全面负责,并接受监理的监督、检查和评审;(5)组织工程质量的分析、安全事故分析及制定处理方案。

3、工程部职责(1)项目施工生产计划、进度控制及统计工作;(2)各工种专业、各工序、各施工班组的协调管理;(3)严格按施工方案及施工规范组织施工;(4)配合做好质量、安全事故的分析及处理。

4、技术部职责(1)负责实施工性施工组织设计编制。

(2)负责施工过程中的技术交底、技术指导、质量监督和技术资料的整理工作。

(3)负责施工测量和试验工作,并对检验、测量和试验仪器做好送检工作,确保仪器的有效性。

(4)负责与设计、图纸会审、设计修改、施工方案、技术措施有关的所有资料的管理。

(5)成立相应的技术专业小组,施工监测等专业小组,专门负责解决相应的技术问题和落实施工。

(6)负责与图纸有关的竣工资料的整理。

5、质量管理部职责(1)严格执行ISO9001:2000质量体系程序文件的有关要求。

(2)负责施工质量的监督检查工作,组织工程质量的自检和复检。

(3)积极推行全面质量管理,开展创优,报优活动,开展QC小组活动。

(4)负责验收资料的整理和归档,牵头组织竣工资料的整理和归档。

(5)负责优良样板工程的申报、资料整理和评定会的组织。

6、安全部职责(1)建立健全安全生产责任制并负责落实,在项目经理领导下对项目部的安全生产、防火和文明施工承担直接管理责任。

(2)每一个分项工程开工前进行安全生产和文明施工的交底。

(3)建立健全安全检查检验评比制度。

定期组织安全生产检查评定工作,根据评定结果按规定进行奖罚。

(4)定期召开安全生产会议,深化教育,强化意识,发现隐患及时处理。

7、设备材料部职责(1)负责材料物资、施工机械设备的计划、采购、评审管理工作,建立材料、设备的有关台帐。

(2)负责原材料进场和质量保证工作,由管桩公司负责把管桩运送到工地现场,并按规定提交检测报告和出厂合格证。

(3)负责机械设备安全和故障的检查及预防工作,完善技术和保修措施,建立设备运行档案及设备维修记录。

8、综合办公室职责(1)负责职工生活和各项后勤保障管理工作;组织员工参加培训和各项有益活动。

(2)负责来往文件统一归档及上传下达。

(3)负责各项办公设备和办公用品的管理等,加强完善项目部安排的其他事项。

§3.3质量、安全、文明施工、创优达标监控系统1、质量监控系统(1)公司自检控制系统竣工验收图3-3公司自检控制系(2)业主检验控制系统不合格合格合格合格合格报送监理工程师不合格合格图3-4业主检验控制系统图2、安全监控系统图3-5安全监控系统图3、文明施工监控系统4、创优达标监控系统图3-7创优达标监控系统图5、应急系统3-8应急系统图第四章、施工方案§4.1液压管桩施工工艺流程详见下页液压管桩施工工艺流程图图4-1液压管桩施工工艺流程图§4.1-2液压管桩施工顺序4.1-2.1试桩我司中标进场后,按照业主的要求先进行工程桩试桩工作(试桩的位置、数量由设计单位指定),以便验证地质资料,确定压桩控制参数,以及进行工程桩度桩后设计单位认为有必要进行的破坏性试验桩的施工(破坏性试验由发包人另行委托)。
