快易收口网施工工艺

合集下载

快易收口网的安装

快易收口网的安装

五、制定对策
1、切割快易收口网:快易收口网运送到施工现场后再进行 切割加工,运至现场的成品网片尺寸为2200×450mm。 1)、框柱与剪力墙交界处按照地下2层3.6m、地下1层3.8m 的总长度,并需保证上下两块网片搭接100mm的要求分别 对快易收口网进行裁割。
下面为小组成员一览表:
小组名称 课题名称 成立时间 姓名 吕建军 王伟 小组成 员 毕晓军 毕崇波 崔坤领 课题活动时间 平均受教育时间 威建五公司中顺国际商务大厦项目部 快易收口网的安装与使用 2009年12月 性别 男 男 男 男 男 年龄 39 29 29 52 41 注册登记号 文化程度 大本 大本 大本 高中 高中 2009年1 2月-2010年5月 80课时 小组职务 组长 副组长 组员 组员 组员 项目部职务 项目经理 项目工程师 项目技术员 项目施工员 项目质检员 小组类型
3)、浇筑混凝土时,网眼上的余角片就嵌在混凝土里, 具有加强网片与砼间的结合功效,形成一个紧密相连 的机械式楔,接缝的质量受到严格控制。 4)、便于钢筋的穿筋和连续绑扎钢筋,收口网的多孔 性特种网格,稍微用力便可保证剪力墙水平钢筋C12、 C14的穿越。 若采用此方案可起到既保证不同强度等级砼的有效 分隔,又保证不留设施工冷缝的效果,此方案
方案一-----采用传统做法,分开浇筑:通过查阅规范等资料 及走访调查,剪力墙与框架柱间两种不同强度等级的抗渗砼 分开浇筑,由此形成的施工缝将使后期的防水功能达不到预 期的效果。地下室外墙施工完毕后,需在施工缝处增加聚氨 酯防水附加层,既增加了施工成本又不利于保证防水质量, 后期隐患较多,分开浇筑方案不可行。
一、基本概况
1、工程简介
本工程为中顺国际商务大厦,建筑面积为41204.3m2, 建筑总高度为100.4m。地下2层,地上27层,属框架核心 筒结构,地下室防水等级为二级。

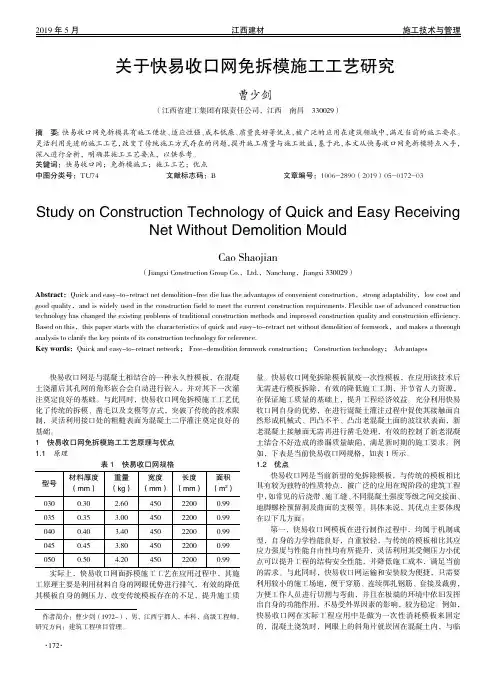

关于快易收口网免拆模施工工艺研究

关于快易收口网免拆模施工工艺研究

作者简介:曹少剑(1972-),男,江西宁都人,本科,高级工程师,研究方向:建筑工程项目管理。

快易收口网是与混凝土相结合的一种永久性模板,在混凝土浇灌后其孔网的角形嵌合会自动进行嵌入,并对其下一次灌注奠定良好的基础。

与此同时,快易收口网免拆模施工工艺优化了传统的拆模、凿毛以及支模等方式,突破了传统的技术限制,灵活利用接口处的粗糙表面为混凝土二序灌注奠定良好的基础。

1 快易收口网免拆模施工工艺原理与优点1.1 原理表1 快易收口网规格型号材料厚度(mm)重量(kg)宽度(mm)长度(mm)面积(m 2)0300.30 2.6045022000.990350.35 3.0045022000.990400.40 3.4045022000.990450.45 3.8045022000.990500.504.2045022000.99实际上,快易收口网面拆模施工工艺在应用过程中,其施工原理主要是利用材料自身的网眼优势进行排气,有效的降低其模板自身的侧压力,改变传统模板存在的不足,提升施工质量。

快易收口网免拆除模板鼠疫一次性模板,在应用该技术后无需进行模板拆除,有效的降低施工工期,并节省人力资源,在保证施工质量的基础上,提升工程经济效益。

充分利用快易收口网自身的优势,在进行混凝土灌注过程中促使其接触面自然形成机械式、凹凸不平、凸出老混凝土面的波纹状表面,新老混凝土接触面无需再进行凿毛处理,有效的控制了新老混凝土结合不好造成的渗漏质量缺陷,满足新时期的施工要求。

例如,下表是当前快易收口网规格,如表1所示。

1.2 优点快易收口网是当前新型的免拆除模板,与传统的模板相比具有较为独特的性质特点,被广泛的应用在现阶段的建筑工程中,如常见的后浇带、施工缝、不同混凝土强度等级之间交接面、地脚螺栓预留洞及曲面的支模等。

具体来说,其优点主要体现在以下几方面:第一,快易收口网模板在进行制作过程中,均属于机制成型,自身的力学性能良好,自重较轻,与传统的模板相比其应应力强度与性能自由性均有所提升,灵活利用其受侧压力小优点可以提升工程的结构安全性能,并降低施工成本,满足当前的需求。

后浇带、施工缝快易收口网永久性模板施工工法

后浇带、施工缝快易收口网永久性模板施工工法

后浇带、施工缝快易收口网永久性模板施工工法后浇带、施工缝快易收口网永久性模板施工工法一、前言后浇带、施工缝快易收口网永久性模板施工工法是指在建筑施工过程中,利用快易收口网与后浇带及施工缝快速连接,并作为永久性模板进行施工。

该工法具有简便、高效、经济、安全等特点,被广泛应用于各类建筑工程。

二、工法特点后浇带、施工缝快易收口网永久性模板施工工法具有以下特点:1. 施工速度快:利用快易收口网的优势,施工过程简化,节省了大量人力和时间成本。

2. 施工质量高:采用永久性模板施工,可以保证施工质量稳定,避免了传统模板使用后拆除可能引起的施工缺陷。

3. 使用寿命长:快易收口网具有较好的耐久性和抗腐蚀性能,能够长期使用,减少维护成本。

4. 环境友好:快易收口网材质可回收再利用,符合环保要求。

三、适应范围后浇带、施工缝快易收口网永久性模板施工工法适用于各类建筑工程,尤其适用于需要后浇带加固或施工缝处理的工程,如高层建筑、桥梁、地下管廊等。

四、工艺原理该工法的实际工程应用基于以下几个原理:1. 快易收口网与后浇带及施工缝的连接原理:通过预埋连接件实现快易收口网与后浇带及施工缝的牢固连接,确保施工缝的连续性和后浇带的加固效果。

2. 永久性模板的作用原理:使用快易收口网作为模板,在后浇带施工过程中起到固定混凝土的作用,形成强度优良的结构整体。

五、施工工艺后浇带、施工缝快易收口网永久性模板施工工艺包括以下施工阶段:1. 施工准备:确定施工范围、进行现场勘测和标记,准备必要的材料和设备。

2. 固定快易收口网:在后浇带及施工缝上预设连接件,将快易收口网固定在连接件上。

3. 混凝土浇筑:按照设计要求进行混凝土浇筑,并保证浇筑过程中快易收口网的稳定性。

4. 后浇带施工:在混凝土达到规定强度后,进行后浇带施工,利用快易收口网作为永久性模板。

5. 完善施工缝处理:根据设计要求,对施工缝进行必要的处理,确保其连续性和稳定性。

6. 质量验收:对施工过程进行质量检查,确保施工质量符合设计要求。

快易收口网免拆模板在后浇带施工中的应用

快易收口网免拆模板在后浇带施工中的应用

快易收口网免拆模板在后浇带施工中的应用摘要:快易收口网免拆模板是在工程建设中使用的新型材料,永久性地浇筑到混凝土中,在生产厂家用薄型热浸镀锌钢板加工制成,是一种单向V型密肋骨架和单向立体网格,该材料具有自重轻、优良的力学性能和广泛的适用性。

钢板止水带是工程中常用材料,主要用于施工缝部位止水,通过阻断水的传递路线或改变水的渗透路径,延长水的渗透路线的作用。

关键词:施工缝;快易收口网免拆模板;钢板止水带引言施工缝在建筑施工中经常出现,在干燥环境或无水产生的部位,施工缝无需进行特殊处理,简单清理干净,剔除松动混凝土即可进行二次混凝土浇筑,但在有渗水隐患的部位,则需设置止水带以保证新老混凝土施工缝部位不渗水。

目前较普遍采用的做法是:钢筋绑扎完成后安装钢板止水带,钢板止水带两侧断面采用长条方木条在钢筋缝中封堵,或采用穿洞模板(根据钢筋位置穿洞)进行封堵加固,模板支设困难,且封堵质量不易控制。

浇筑施工缝时,凿除松散混凝土,凿毛断面混凝土,工序较多,施工复杂。

通常出现的问题是,横向施工缝由于止水带钢板遮挡,其下部的混凝土无法清理及清理不干净,后期隐患较多,容易出现渗水、开裂现象。

凿毛及清理过程产生大量垃圾需外运弃置,不经济、不环保。

采用快易收口网免拆模板代替传统的模板,结合钢板止水带施工,一次成型不需拆模,免凿毛,有效降低操作工人的劳动强度,节约传统模板材料,降低了工程施工成本,减少废弃模板材料的产生,环保节能,对于控制地下结构后浇带部位渗漏质量通病的发生具有良好的效果。

表1传统材料与快易收口网免拆模板性能比较1工艺原理快易收口网免拆模板在地下结构施工后浇带混凝土浇筑完成后,其网眼上的角片材料会镶嵌在混凝土界面上,混凝土浆液通过网眼孔隙渗出,在浇筑界面上自然形成凹凸不平的纹路,凸出老混凝土的波纹表面,使后浇带新老混凝土接触面在施工无需进行凿毛等处理,可有效减少后浇带新老混凝土结合不密实造成的结构渗漏水等质量缺陷。

施工缝采用定型免拆快易收口网支模新型施工工法(2)

施工缝采用定型免拆快易收口网支模新型施工工法(2)

施工缝采用定型免拆快易收口网支模新型施工工法施工缝采用定型免拆快易收口网支模新型施工工法一、前言:随着建筑施工行业的不断发展,施工工法也在不断创新与改进,旨在提高施工效率,降低成本,并确保施工质量的同时保障施工人员的安全。

其中,施工缝采用定型免拆快易收口网支模新型施工工法是一种具有广泛应用价值的技术。

二、工法特点:施工缝采用定型免拆快易收口网支模新型施工工法具有以下几个特点:1. 快速、高效:该工法采用模具定型设计,减少施工现场的拆卸和组装时间,大大提高了施工效率。

2. 简化施工流程:采用免拆设计,不需要额外的拆模工序,减少了劳动力成本,同时降低了人为失误的风险。

3. 节约材料:通过定型设计,有效控制了模板的浪费,节约了板材的使用量。

4. 质量可靠:该工法采用预制模具,保证了施工缝的精准度和一致性,提高了施工质量。

三、适应范围:施工缝采用定型免拆快易收口网支模新型施工工法适用于各类建筑施工工程,特别适用于需要大量施工缝的项目,如住宅楼、商业综合体、公共建筑等。

四、工艺原理:施工缝采用定型免拆快易收口网支模新型施工工法的工艺原理主要是基于模板结构的设计和施工工艺的优化。

首先,通过对施工缝进行模具定型设计,确保了施工缝的准确度和一致性,保证了施工过程中的施工质量。

其次,采用免拆设计,减少了拆卸和组装时间,提高了施工效率,同时降低了工人的劳动强度和事故风险。

五、施工工艺:施工缝采用定型免拆快易收口网支模新型施工工法的施工工艺包括以下几个阶段:1. 模具设计与制造:根据实际工程需求,进行施工缝的模板设计,并制造相应的模具。

2. 模具安装与调整:将制造好的模具安装到施工位置,根据实际需要进行模具的调整,确保施工缝的准确度。

3. 浇筑混凝土:在进行施工缝浇筑前,需要将模具内部进行处理,以便达到合理的粘结效果。

4. 整体拆模:待混凝土达到一定强度后,进行模具的拆除,并对施工缝进行后续的处理和修补。

六、劳动组织:施工缝采用定型免拆快易收口网支模新型施工工法的劳动组织需要合理安排施工人员的工作任务和时间,确保施工过程的顺利进行。

后浇带快易收口网(鱼鳞网)施工技术方案交底(带图片)

后浇带快易收口网(鱼鳞网)施工技术方案交底(带图片)

技术交底记录编号表C2-1工程名称分项工程名称快易收口网后浇带模板施工单位交底日期交底内容:筏板及外墙后浇带模板采用免拆快易收口网做法本工程后浇带位置,筏板厚度为450mm,外墙厚度为600mm、800mm等。

为保证施工质量,同时加快施工进度,研究决定筏板及外墙后浇带模板采用快易收口网模板。

1、材料要求:快易收口网:型号:SM050;厚度为0.5mm;宽度为450mm;重量4.2kg/㎡。

原材进场后按照后浇带厚度尺寸进行现场裁剪加工制作。

2、施工工艺:施工准备→绑扎钢筋→裁剪收口网与焊接钢筋骨架绑扎链接→现场安装收口网→收口网支撑加固→浇筑混凝土3、快易收口网安装注意事项:3.1、快易收口网采用三级14的钢筋焊接骨架固定,快易收口网与骨架之间采用铁丝绑扎牢靠。

3.2、快易收口网沿底板或外墙钢筋横向布置,必须垂直于筏板或外墙上下铁且垂直于待浇筑混凝土面,形成90°角。

3.3、快易收口网肋骨必须冲向待浇筑混凝土面。

3.4、快易收口网相搭接部分必须沿V字形肋骨重合,并绑扎牢固。

搭接长度不得小于150mm。

4、具体安装节点见附图:附图1、后浇带快易收口网布置大样图;附图2、快易收口网焊接钢筋支架图;附图3、后浇带快易收口网支撑大样图;附图4、后浇带三维示意图及类似工程照片5、混凝土浇筑要求:浇筑混凝土时应分层浇筑,混凝土振捣时,振捣棒距快易收口网模板的距离应大于450mm,以减少快易收口网所受的冲击荷载,并保证混凝土振捣密实,避免产生蜂窝等质量问题。

技术负责人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

1附图1、附图2、附图3、1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2附图4、后浇带三维示意图及类似工程照片:1、本表由施工单位填写,交底单位与接受交底单位各存一份。

3。

快易收口网技术交底

快易收口网技术交底

一、施工准备1.1 机具准备: 800mm宽快易收口网1.2钢筋人员: 6人。

1.2 通常工具: 钢丝钩子、绑扎丝、撬棍。

1.3 技术准备:1.3.1快易收口网部署示意图:沿坡道斜面由下向上部署, 间距2m。

西南出口共九道北出口共九道地道西南出口共九道东南出口底板12道, 顶板6道。

二、操作工艺2.1 工艺步骤:2.2 快易收口网固定:2.1.1 快易收口网上下口固定在上下铁中间, 可用上下铁钢筋穿过收口网楞处固定, 并用绑扎丝绑扎牢靠。

2.2.2 为增加收口网刚度, 可用A10勾筋(B12)钢筋充当背楞, 横向间距600mm, 沿收口网长向部署在上下铁中间。

2.2.3 收口网固定示意图:板上铁快易收头网板下铁板勾筋快易收口网固定示意图三、 质量标准3.1、 收口网必需固定牢靠, 严格按分布图部署, 且绑扎牢靠。

搭接宽度大于15cm 。

3.2、 收口网必需封堵严密。

不得存在漏缝现象。

3.3、 浇筑次序必需从坡下至坡上, 次序浇筑, 严禁由坡上至坡下浇筑。

3.4、 坡面收口网之间混凝土衔接牢靠, 无裂缝无下滑现象, 且收面光洁、 平整。

3.5、 混凝土养护到位, 不得出现裂缝。

3.6、 主控项目: 3.6.1、 确保项目:1.1混凝土所用水泥、 水、 骨料、 外加剂等必需符合施工规范和相关标准要求。

1.2混凝土配合比、 原材料计量、 养护等必需符合施工规范要求。

1.3评定混凝土强度试块必需按《混凝土强度检验评定标准》(GB-107-87)要求取样、 制作、 养护和试验, 其强度符合施工规范要求。

2、 许可偏差: 见下页表所表示四、温度和收缩裂缝控制方法1、在砼浇注以后, 做好长时间保温保湿养护;2、改善约束条件, 削减温度应力: 采取斜面分层浇注砼, 每层厚度为自然流淌厚度, 约为40cm。

预防水化热积聚, 降低温度应力。

五、快易收口网安装针对性交底:5.1、快易收口网沿底板钢筋横向部署, 必需垂直于上下铁且垂直于待浇筑混凝土面。

快易收口网后浇带施工工法

快易收口网后浇带施工工法

快易收口网后浇带施工工法快易收口网后浇带施工工法一、前言快易收口网后浇带施工工法是一种在混凝土梁与板柱交接部位采用快易收口网加固,然后浇筑混凝土形成后浇带的施工工法。

该工法通过使用快易收口网材料,能够提高构件之间的连接性和整体的稳定性,从而有效地提高施工质量和工程的使用寿命。

二、工法特点1. 简单易行:快易收口网后浇带施工工法操作简单,不需要复杂的施工设备和专业技术,适用于各种复杂场地和条件下的施工。

2. 施工效率高:该工法能够提高施工的效率,减少施工周期,节省人力物力资源。

3. 提高结构强度:快易收口网能够增加梁与板柱交接部位的承载能力,提高整体结构的强度和稳定性。

4. 灵活性好:该工法适应范围广,适用于不同形状和尺寸的构件,可根据实际需要进行调整和应用。

5. 经济实用:快易收口网材料成本低,施工工艺简便,能够降低施工成本,提高工程经济效益。

三、适应范围快易收口网后浇带施工工法适用于大型建筑工程和桥梁工程中的梁与板柱交接部位的加固和加强。

特别适用于长跨度、大荷载或需求较高的建筑结构,对结构性能要求较高的工程。

四、工艺原理该工法主要通过快易收口网材料加固梁与板柱交接部位,提高整体结构的稳定性和承载能力。

将快易收口网材料按照设计要求固定在梁与板柱交接部位,形成一个稳定的支撑面,然后进行浇筑混凝土形成后浇带。

快易收口网材料能够有效地提高梁与板柱之间的粘结性,增加整体结构的强度和稳定性。

五、施工工艺1. 准备工作:清理施工现场,确保施工面平整,清除杂物。

2. 安装快易收口网材料:按照设计要求,将快易收口网材料固定在梁与板柱交接部位,保证其牢固性和平整度。

3. 浇筑混凝土:在安装好的快易收口网上进行混凝土浇筑,确保浇筑均匀,且完全填满快易收口网材料。

4. 表面处理:混凝土凝固后,对表面进行平整处理,使其符合设计要求。

5. 养护:及时进行养护,保证混凝土的强度和稳定性。

六、劳动组织根据工程规模和施工要求,组织专业人员进行施工策划和现场协调,确保施工进度和质量的控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

快易收口网特点
快易收口网是作为消耗性模板来固定的。

当混凝土在模板后面浇注时,网眼上的余角片就嵌在混凝土里,形成一个与邻近浇注块相连的机械式楔。

接缝的质量受到严格控制。

其粘接及剪切方面的强度可与经过良好处理的粗琢缝合相媲美。

特点:
1、力学性能好,受侧压力小
相当于一般模板承受压力的60%,故可减少模板支撑龙骨量的40%。

2、直接观察浇注过程
因本身的特殊网孔,可使肉眼监察浇注工程,因而减低孔隙和蜂巢出现之风险。

3、自重轻,运输和安装方便
只是普通定型钢模重量十分之一,安装快速,运输容易。

4、优化工艺,增加抗剪界面
浇注时砂浆通过网眼格孔渗透到界面而成一种抗剪性能非常理想的粗粒界面。

5、便于穿筋和连续绑扎钢筋
由收口网的多孔性用密布的特种网格,稍微用力便可使用12mm以下钢筋穿越。

直径稍大的钢筋可以剪开网格,待钢筋穿越后板回位置便可。

而快易收口网也可以安装于绑扎钢筋之前,然后可透过其网孔刺入装妥。

6、适应分段浇注混凝土,施工文明
永久模板,无须拆模或造接缝而作准备便可粘结下一次浇注混凝土,故此简化接口准备工作。

7、套接及裁剪操作简便
多性能,容易切割,可依据所要求支模形状而屈摺弯曲成形。
