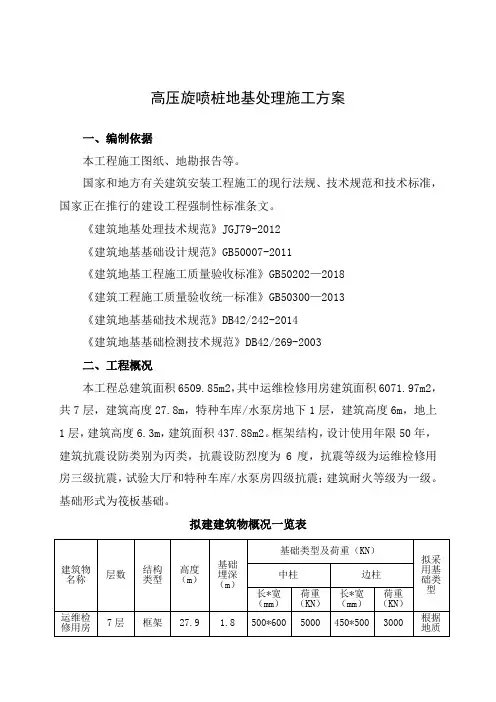

高压旋喷桩地基处理施工方案一、编制依据本工程施工图纸、地勘报告等。

国家和地方有关建筑安装工程施工的现行法规、技术规范和技术标准,国家正在推行的建设工程强制性标准条文。

《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011《建筑地基工程施工质量验收标准》GB50202—2018《建筑工程施工质量验收统一标准》GB50300—2013《建筑地基基础技术规范》DB42/242-2014《建筑地基基础检测技术规范》DB42/269-2003二、工程概况本工程总建筑面积6509.85m2,其中运维检修用房建筑面积6071.97m2,共7层,建筑高度27.8m,特种车库/水泵房地下1层,建筑高度6m,地上1层,建筑高度6.3m,建筑面积437.88m2。

框架结构,设计使用年限50年,建筑抗震设防类别为丙类,抗震设防烈度为6度,抗震等级为运维检修用房三级抗震,试验大厅和特种车库/水泵房四级抗震;建筑耐火等级为一级。

基础形式为筏板基础。

拟建建筑物概况一览表1、场地岩土层结构特征该工程属于山间盆地地貌,孔口高程在887.35—891.81m之间,盆地四周为山体,坡度较缓,植被发育。

场地土层自上而下分为素填土、粉质粘土、卵石、淤泥质粉质粘土。

第一层素填土地:褐色,松散,稍湿,主要由粘性土及少量砾石、卵石堆积而成,欠压实。

第二层粉质粘土:褐色,可塑,稍湿,粘粒为主,次为粉粒,局部含少量砾石,刀切面稍滑,土质较均,粘性较好。

第三层卵石:黄褐色,稍密,稍湿—湿,卵石为主,含量约55-65%,粒径30-60mm,个别达100mm,多呈次圆状,成份主要为灰岩、硅质岩等,级配一般,分选性一般,余为粘土及粉细砂充填。

第四层淤泥质粉质粘土:褐灰色,可塑,湿,粘粒为主,次为粉粒,局部夹少量砾石及淤泥,刀切面较光滑,土质较均,粘性较好,土质较软。

第四—1层卵石:褐灰色,稍密,饱和,卵石为主,含量约55%,粒径20-50mm,个别达90mm,多呈次圆状,成份为灰岩、硅质岩等,级配一般,分选性一般,余为粘土及中粗砂充填。

旋喷桩施工方案

旋喷桩施工方案
三、工程地质与水文地质概况
3.1工程地质特性 方~沈明挖区间底板随地质变化分别位于:③-1b1-2粉质粘土层,
fak=220kPa;③-3b1-2粉质粘土层,fak=210kPa;③-2bc2粉质粘土夹
粉土层,fak=160kPa;③-2b2-3粉质粘土层,fak=135kPa;②-1c2-3粉 土层,fak=120kPa。
机具就位 调整钻架角度
钻孔 试喷 旋喷成桩 喷射结束 拔管 器械清洗 泥浆排放处理
机具移位 插旋喷管
旋喷桩施工工序图
3.3施工过程 施工前先进行场地平整,挖好排浆沟和废浆储存池;采用全站仪和 钢卷尺等,采用坐标法进行桩位测定。对施工区域内的所有桩进行测量 定位,根据场地位置选择打桩顺序。 (1)机具就位、调整钻架: 钻机基本就位后,调平安稳,将转盘、钻杆轴线对准桩位,对准误 差控制在2cm以内,再调整钻架、钻杆,使钻杆垂直度控制在1%以内。
第二章 施工计划安排
一、施工总体安排
根据工程现场施工要求,φ800@1000钻孔灌注围护桩与洞门外 φ850@600×600三轴搅拌桩加固区间设置一排三重管旋喷桩封堵洞门。 钻孔灌注桩外施作旋喷桩作为止水帷幕,与钻孔桩共同构成围护结构体 系。旋喷桩采用桩径为mm,旋喷桩止水帷幕插入粉质粘土层5~7m。 施工中,旋喷桩从地面到地面以下6m段施作为空桩(即只钻孔不喷 浆),其余部分施作为实桩。 旋喷桩施工布置图如下图所示:
承压强度50Mpa,内径 25mm
200m
输送浆液
电焊机
2台
施工焊接
主要机具性能要求: ①旋转钻机转速:20r-25r/min; ②旋喷管:采用外径φ65mm地质钻杆; ③喷嘴:采用2个收敛圆锥形喷嘴,喷嘴孔径φ2~φ2.5mm; ④高压泵:压力20~35Mpa,流量60~130L/min; ⑤注浆管:采用内径φ25mm无缝钢管,工作压力50Mpa。

旋喷桩施工方案

旋喷桩施工方案

旋喷桩施工方案一、工程概况第一节工程设计概况本工程位于广州市萝岗区新安路与永顺大道交汇处,交通条件较为便利; 本工程开挖面积约4388m2,基坑开挖深度为8.2m,基坑西北角开挖深度9.6m, 周长约300m,基坑支护设计采用桩撑支护方案。

支护桩采用①1000和①800 旋挖桩,止水帷幕采用桩间①600双管旋喷桩。

第二节设计要求及特点支护桩设计桩径为①1000及①800,实桩长为12.20〜17.10m,旋喷桩设计为e600双管旋喷桩,桩端入不透水层1m,桩长15m〜18m。

主要工程量第三节水文地质情况一、场区地形地貌场地地貌单元经人工填土,场区地面较平坦,场地表面填土比较松散。

二、岩土分层描述根据工程地质勘察报告,场地内岩土分层自上而下简述为:1层、人工杂填土:松散〜中密,主要人工杂填土,平均厚4.5米。

2-1层、淤泥质土,流塑为主,平均厚2米。

2-2层、粉质粘土,可塑为主,平均厚3米。

2-3层、粗砂,平均厚2.3米。

2-4层、砾砂,平均厚4.6米。

2-5层、粉质粘土,平均厚3.9米。

2-6层、砾砂,平均厚4.5米。

4-1层、全风化花岗岩平均厚约13米。

二、施工方法及技术措施钻孔桩桩间采用①600旋喷桩止水,旋喷桩要求穿过不透水层1米,并达到止水效果。

旋喷桩在钻孔桩桩芯混凝土达到设计强度70%以后、冠梁施工前进行施工。

桩间止水旋喷桩桩径为①600,间距为950mm与1200mm (即每桩间施作一根)。

旋喷桩止水桩间孔位布置形式如图3所示。

图3旋喷桩止水帷幕图施工机具、施工工艺流程及施工参数主要施工机具型号及主要技术参数见表1表1施工工艺流程图如图4、5所示图4高压旋喷桩施工工艺流程图高压胶管(b) (c) (d) (e)(a)钻机就位钻孔(b)钻孔至设计高程(c)旋喷开始(d)边旋喷边提升(e)旋喷结束成桩图5高压旋喷桩施工方法示意图高压旋喷桩施工技术参数见表2表2序项目单位参数值号1压缩空气压MPal/min0.71500〜3000气气量浆比重kg/l 1.52 水泥浆浆量l/min 80 〜1203 提升速度cm/min 10 〜124 喷嘴直径mm 2〜35 浆液压力MPa 22 〜28①测量定位施工方法及技术措施先采用液压锤破除路面砼,再依据控制桩和设计图,准确放出旋喷桩孔位。

基坑地基加固工程施工方案

基坑地基加固工程施工方案

一、工程概况本工程为某市某住宅小区基坑地基加固工程,工程位于市区繁华地段,占地面积约10000平方米,基坑深度约为5米。

地基主要为软土地基,地下水位较高,为确保基坑施工安全及后续建筑物的稳定性,需对地基进行加固处理。

二、施工目标1. 确保基坑施工安全,防止地基失稳、沉降、滑坡等事故发生。

2. 提高地基承载能力,满足建筑物荷载要求。

3. 降低地下水位,为基坑施工创造有利条件。

4. 优化施工工艺,提高施工效率,确保工程质量。

三、施工工艺1. 地基处理(1)采用旋喷桩加固地基,桩径为500mm,桩间距为1000mm,形成网格状加固体。

(2)施工前,对地基进行平整、清除杂物,确保施工面整洁。

2. 地下水位控制(1)采用井点降水法降低地下水位,井点间距为3米,井点深度根据实际情况进行调整。

(2)在降水过程中,对地下水位进行实时监测,确保水位降至设计要求。

3. 施工步骤(1)施工前,对施工现场进行勘察,了解地质情况,制定施工方案。

(2)根据施工方案,进行旋喷桩施工,确保桩体质量。

(3)进行井点降水施工,降低地下水位。

(4)监测施工过程中的各项指标,确保施工质量。

四、施工组织与管理1. 施工组织(1)成立施工项目组,明确各成员职责。

(2)制定施工进度计划,确保施工顺利进行。

(3)加强施工过程中的质量控制,确保工程质量。

2. 施工管理(1)严格执行施工方案,确保施工安全。

(2)加强施工过程中的技术指导,提高施工效率。

(3)做好施工过程中的各项记录,为后续工程验收提供依据。

五、施工质量控制1. 旋喷桩施工质量(1)桩体直径、桩间距、桩体强度等应符合设计要求。

(2)桩体垂直度误差控制在规定范围内。

2. 地下水位控制(1)确保地下水位降至设计要求。

(2)监测过程中,发现异常情况及时处理。

六、施工安全措施1. 严格遵守施工现场安全规定,确保施工安全。

2. 加强施工过程中的安全教育,提高施工人员安全意识。

3. 定期对施工现场进行安全检查,发现问题及时整改。

旋喷桩1000加固施工方案

旋喷桩1000加固施工方案

旋喷桩1000加固施工方案旋喷桩地基加固施工方案一、工程概述1、长江南京段上游过江通道左汊隧道浦口明挖工程里程LK3+479~+600段地基加固使用高压旋喷桩,工程量较大。

为了确保高压旋喷桩地基加固施工质量,对高压旋喷桩地基加固进行了两次试桩(使用二重管法),通过两次试桩,取得了该地层高压旋喷桩施工数据,确定了该地层高压旋喷桩施工参数。

2、工程地质条件:里程LK3+479~+600段地基加固所处地层从上至下要紧为:②-2层素填土、④层淤泥质粉质粘土、④-1粉土、⑥层淤泥质粉质粘土夹粉土、⑧层粉粘砂。

二、施工内容根据南京长江隧道工程左汊隧道设计图纸SS-ZS-JG01-01-14、SS-ZS-JG01-01-15、SS-ZS-JG01-01-15B与SS-ZS-JG01-01-15及施工现场实际情况,将高压旋喷桩地基加固(桩径为ф1000)分为井后续段与工作井段,设计要求高压旋喷桩地基加固土28d的无侧限抗压强度应不小于1.0MPa,划分区域如下:1、井后续段裙边地基加固有10排(见附图),编号为Q1~Q10,比如Q6排第16号桩,高压旋喷桩编号为Q6-16,其中里程LK3+531~+535段高压旋喷桩长为9.144m(标高为-7.182m~-16.326m),数量为50根;里程LK3+572.387~+576.387段(东线)高压旋喷桩长为7.210~7.050m(其中LK3+576.387段标高为-13.626m~-20.74m),数量为53根;其余均为3m,数量为1120根;以上合计1223根。

2、井后续段抽条地基加固分为11个区域(见附图),编号为A 区~K区,比如K区2排第16号桩编号为K2-16,其中A区(里程LK3+531~+535段)高压旋喷桩长为9.144m(标高为-7.182m~-16.326m),数量为163根;K区里程LK3+571.387~+575.387段范围内高压旋喷桩长为7.114m(标高为-13.626m~-20.74m),数量为198根;其余均为3m,数量为1371根;以上合计1732根。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

长江南京段上游过江通道左汊隧道浦口明挖段工程旋喷桩地基加固施工方案一、工程概述1、长江南京段上游过江通道左汊隧道浦口明挖工程里程LK3+479~+600段地基加固采用高压旋喷桩,工程量较大。

为了确保高压旋喷桩地基加固施工质量,对高压旋喷桩地基加固进行了两次试桩(采用二重管法),经过两次试桩,取得了该地层高压旋喷桩施工数据,确定了该地层高压旋喷桩施工参数。

2、工程地质条件:里程LK3+479~+600段地基加固所处地层从上至下主要为:②-2层素填土、④层淤泥质粉质粘土、④-1粉土、⑥层淤泥质粉质粘土夹粉土、⑧层粉粘砂。

二、施工内容依据南京长江隧道工程左汊隧道设计图纸SS-ZS-JG01-01-14、SS-ZS-JG01-01-15、SS-ZS-JG01-01-15B和SS-ZS-JG01-01-15及施工现场实际情况,将高压旋喷桩地基加固(桩径为ф1000)分为井后续段和工作井段,设计要求高压旋喷桩地基加固土28d的无侧限抗压强度应不小于1.0MPa,划分区域如下:1、井后续段裙边地基加固有10排(见附图),编号为Q1~Q10,例如Q6排第16号桩,高压旋喷桩编号为Q6-16,其中里程LK3+531~+535段高压旋喷桩长为9.144m(标高为-7.182m~-16.326m),数量为50根;里程LK3+572.387~+576.387段(东线)高压旋喷桩长为7.210~7.050m(其中LK3+576.387段标高为-13.626m~-20.74m),数量为53根;其余均为3m,数量为1120根;以上合计1223根。

2、井后续段抽条地基加固分为11个区域(见附图),编号为A区~K区,例如K区2排第16号桩编号为K2-16,其中A区(里程LK3+531~+535段)高压旋喷桩长为9.144m(标高为-7.182m~-16.326m),数量为163根;K区里程LK3+571.387~+575.387段范围内高压旋喷桩长为7.114m(标高为-13.626m~-20.74m),数量为198根;其余均为3m,数量为1371根;以上合计1732根。

3、工作井地基加固区域为JJ区(见附图),有29排,每排编号为1~57,例如第2排第16号桩编号为JJ2-16,高压旋喷桩长为4m(标高为-18.84m~-20.84m),数量为1296根。

4、工作井与井后续段接头外侧地基加固区域为WE区和WW区(见附图),WE区和WW区各有39根高压旋喷桩,例如WW区第9号桩编号为WW9,高压旋喷桩长为25.74m(标高为5m~-20.74m),数量为78根。

以上高压旋喷桩合计为4329根,其中加固长为25.74m的高压旋喷桩为78根,加固长为9.144m的高压旋喷桩为213根,加固长为7.114m 的高压旋喷桩为251根,加固长为4m的高压旋喷桩为1296根,加固长为3m的高压旋喷桩为2491根,高压旋喷桩(桩径为ф1000)长合计18398m,需要水泥8306t,水玻璃113.3t,木质素磺酸钙16.6t。

另外地下连续墙接缝采用高压旋喷桩(桩径φ800mm)止水,桩长为冠梁顶标高至基坑底以下5m,水泥掺量为310kg/m,桩身15m以下掺加木质素磺酸钙(水泥重量的0.2%)和水玻璃(水泥重量的1.364%),确保高压旋喷桩止水效果。

桩间距(中对中)为600mm,桩中心距离地下连续墙外侧为30mm,桩位置对准地下连续墙分幅中心,1000mm厚地下连续墙接缝采用2根高压旋喷桩桩径止水,其中工作井N1-6槽段两端接缝各采用4根高压旋喷桩桩径止水;800mm和600mm厚地下连续墙接缝采用1根高压旋喷桩桩径止水,依据设计要求高压旋喷桩(桩径φ800mm)有88根。

三、施工流程及施工方法高压旋喷桩是在普通化学注浆法的基础上发展起来的加固土体的一种新方法,是采用高压射流切削土体,同时高压注入设计浆液对土体加固的一项施工技术。

(1) 施工流程:旋喷桩施工过程中一般先用钻机引孔,再下注浆管,用高压泵(一般为25~35MPa )将水泥浆液通过特殊注浆管端头的喷嘴(ф1.8),以高速喷入土层,喷嘴在喷浆液时,一面缓慢旋转(10rpm )、一面徐徐提升(10~15cm/min ),高压喷出的浆液不断切削土层,并使强制切削下来的土体与浆液充分混合,最后在喷射力的有效射程范围内形成一个混合物圆形凝柱体,依据实际地质情况旋喷法采用的二重管法,即:同时压入水泥浆和压缩空气,使用φ73钢管为注浆管,喷射流为浆液,以30MPa 压力从喷嘴中喷出,直接冲击切削土体,达到水泥浆置换土体颗粒,满足图 旋喷注浆施工工艺流程设计要求。

施工流程详见旋喷注浆施工工艺流程。

(2)施工方法:施工时首先用钻机引孔,再用旋喷机喷射,即先把浆液管下到预定加固范围最深点,然后自下而上进行高压喷射注浆切割土体,将开孔和灌注桩体同时进行,一次成桩,其工作步骤为:1)钻机就位:钻机需平置于牢固坚实的地方,钻杆对准孔位中心,偏差不超过5cm。

2)钻孔下管:钻孔的目的是将注浆管顺利置入预定位置,在下管过程中,需防止管外泥砂堵塞喷嘴,确保下管顺利,下管过程中同时输送压缩气流,当注浆喷头下到预定位置(预定加固范围最深点)。

3)制浆:不同地层选取不同注浆材料,本项目旋喷桩喷射注浆材料采用海螺牌普通硅酸盐水泥(32.5#),水泥浆液的水灰比为0.65:1(连续墙接缝止水旋喷桩水灰比为0.8:1),由于粉细砂渗透系数大,依据施工实际情况和试桩结果,确定适量掺加水玻璃(水玻璃参量为水泥重量的1.364%)和木质素磺酸钙(木质素磺酸钙参量为水泥重量的0.2%),加快沉淀凝结。

4)试管:当注浆管置入土层预定深度后应用清水试压,若注浆设备和高压管路安全正常,则可搅拌制作水泥浆,开始高压注浆作业。

5)高压注浆作业:高压射浆自下而上连续进行,注意检查浆液初凝时间、注浆流量、压力、旋转和提升速度等参数,应符合操作规程要求。

开动高压注浆泵,开始注浆,当注浆压力和电机转速稳定并达到施工设计参数后,再按施工设计提升速度开始提升钻杆,边旋转边喷浆边提升。

6)喷浆结束与拔管:喷浆由下而上至设计高度后,停止喷浆,拔出喷浆管,喷浆即告结束,把浆液填入注浆孔中,多余的清除掉,但需防止浆液凝固时产生收缩的影响,拔管要及时,切不可久留孔中,否则浆液凝固后将难以拔出。

7)注浆设备清洗:当喷浆结束后,立即清洗高压泵、输浆管路、注浆管及喷头。

四.施工保障措施1、加强施工机械设备准备,钻机提升所用电动机(一般为11KW)能保证钻杆顺利提升,钻杆旋转所用电机能保证钻杆顺利按正常匀速旋转,防止出现卡钻和堵管现象,施工前钻机和注浆机等设备要经试运转,各种管线检查合格。

2、作好材料准备和现场其它准备工作,主要准备海螺水泥(等级为32.5)和外加剂(水玻璃和木质素磺酸钙), 对进场海螺水泥作好检验,数量要满足施工材料要求, 水玻璃要检验波美度和重量,木质素磺酸钙要满足7天高压旋喷桩地基加固施工所需数量。

现场所用搅拌桶、电动机及相关施工工具安装调试完好,比重仪、钢尺和垂球等检查仪器准备好,确保能顺利施工。

3、加强施工过程控制,开钻前检查钻杆的垂直度和钻杆长度满足钻孔深度,钻孔要超钻50cm,孔底注浆稳定一段时间并由现场值班技术人员检查后才能上提,认真监督提升速度和旋转速度,出现卡钻后要重新下钻注浆,确保整个施工处于可控状态。

五.施工机械设备及主要技术参数(1)施工机械设备表1(2)二管旋喷施工主要技术参数如下:项目参数喷嘴直径(mm)φ1.8旋喷速度(r/min) 5~10提升速度(mm/min) 10~15高压泵压力(MPa) 30流量(L/min) 50~70(浆液)空压机压力(MPa) 0.7高压旋喷桩(ф1000)水泥浆参数表表2表3高压旋喷桩(ф800)水泥浆参数表六、旋喷桩质量(1)质量标准1)保证项目旋喷桩使用的水泥品种、标号、水泥浆的水灰比符合设计要求。

检验方法:检查出厂证明、合格证、试验报告。

2)基本项目高压旋喷桩桩体深度、直径和桩体强度等符合设计要求。

检验方法:钻孔取芯检验、标准贯入试验等。

检查桩体均匀性:可采取钻孔取芯的方法,该方法也可用来检验桩体的抗压强度。

依据设计要求,一般高压旋喷桩桩体强度通过钻孔取芯满足28d的无侧限抗压强度不小于1.0MPa即可判定为合格。

3)允许偏差旋喷桩的允许偏差和检验方法应符合下表的规定。

项目允许偏差检验方法桩体中心位置 50mm 拉线及尺量检查钻孔垂直度 1.5H/100 吊线和尺量检查(2)施工注意事项1)钻机就位后应进行水平、垂直校正,钻杆应与桩位吻合,偏差控制在10mm内。

2)旋喷桩施工前必须确定旋喷施工参数:旋喷速度、提升速度、喷嘴直径等。

3)旋喷桩管达到预定深度后,应进行高压射水试验,合格后方可喷射浆液,待达到预定压力排量后,再逐渐提升旋喷管,深层旋喷时应先喷浆后旋喷和提升,防止注浆管扭断。

4)旋喷冒浆处理冒浆:旋喷时高压喷射流在地基中切削土体,其加固范围就是喷射距离加上渗透部分长度为半径的圆柱体。

一部分细小的土粒被喷射浆液所置换,随着液流被带到地面上(俗称冒浆),其余与浆液搅拌混合。

在旋喷过程中往往有一定数量土粒随着一部分浆液沿着注浆管冒出地面,通过对冒浆观察,冒浆量小于注浆量20%为正常现象,超过20%或完全不冒浆者,应查明原因,采取相应的措施。

地层中有较大的空隙而引起不冒浆,则可在浆液中掺加适量的外加剂(水玻璃和木质素磺酸钙),使浆液在一定范围内凝固。

5)在插管旋喷过程中,要注意防止喷嘴被堵,压力和流量必须符合设计值,否则要拔管清洗,再重新进行插管和旋喷。

插管过程中,为防止泥砂堵塞,可边射水边插管,以免泥砂堵塞。

6)选用水泥应经试验及过筛,其细度应在标准筛(孔径0.08mm)的筛余量不大于15%,浆液搅拌后不得超过1小时。

7)钻杆的旋转和提升必须连续不中断,拆卸钻杆要保持钻杆有0.1m 以上搭接长度,以免旋喷固结体脱节。

中途机械发生故障时,应停止提升和旋喷,以防断桩。

并应立即检查,排除故障。

为提高旋喷桩桩体质量,在桩底部1m 范围内应采取较长持续时间的措施。

8)旋喷桩施工完成后,不能随意堆放重物,防止旋喷桩变形。

9)旋喷桩体的施工质量是保证施工期间基坑底稳定的关键,旋喷桩施工时,应严格按照施工规范进行施工。

其施工要点如下:①高压喷射注浆的施工参数应根据地质条件,通过现场施工经验调整,并在施工中严格加以控制。

②施工时应保证钻孔的垂直偏差不应超过0.5%,桩位偏差不应大于50mm。

③喷射压力,提升速度对成桩直径有较大影响,根据桩径(桩径为ф1000)进行调整。

七、旋喷桩安全保证措施旋喷施工采用高压喷射为主的手段,尤应注意安全措施。
