内蒙古冬季施工保障措施

内蒙古冬季施工保障措施

内蒙古冬季施工保障措施在施工队伍中,冬季施工是一项不可避免的任务。

然而,由于严寒的气候条件,内蒙古的冬季施工面临着很多困难和挑战。

为了保证施工质量和施工进度,我们必须采取有效的保障措施。

首先,我们应该充分考虑气温对施工材料的影响。

在低温环境下,许多材料的物理性能会发生变化。

因此,在冬季施工中,我们需要选择适用于低温环境的材料。

这些材料应该具有良好的抗冻性能,以保证施工质量。

其次,我们应该注意施工设备的保养和维护。

低温环境对机械设备的影响较大,容易导致设备故障和事故发生。

因此,我们需要定期检查和保养施工设备,确保它们的正常运转。

同时,在使用设备过程中,操作人员应严格按照操作规程进行操作,确保施工安全。

另外,我们还需要在施工现场做好防寒保暖工作。

工人在寒冷的环境下工作,容易出现感冒、冻伤等健康问题。

因此,我们需要为工人提供充足的防寒保暖用品,如保暖服、手套、帽子等。

同时,需要在施工现场搭建临时的取暖设施,确保工人在施工过程中保持良好的工作环境。

此外,我们还要合理安排工期和施工顺序。

冬季施工受限于气温和天气条件,施工时间相对较短。

因此,我们需要合理规划工期,合理安排施工顺序,以最大程度地提高施工效率。

同时,要密切关注天气情况,及时调整施工计划,确保施工进度不受过大的影响。

最后,我们必须加强施工现场的安全管理。

冬季施工面临的安全隐患较多,如冰雪积聚、结冰道路等。

为了防止事故的发生,我们需要加强施工现场的安全巡查,及时清理冰雪,保持施工道路的通畅。

同时,严格落实安全操作规程,提高工人的安全意识,减少安全事故的发生。

综上所述,内蒙古冬季施工保障措施是确保施工质量和施工进度的关键。

我们需要选择适用于低温环境的材料,保养和维护好施工设备,做好工人的防寒保暖工作,合理安排工期和施工顺序,加强施工现场的安全管理。

只有这样,我们才能顺利完成冬季施工任务,为项目的顺利进行打下坚实的基础。

内蒙冬季施工技术措施标准范本

内蒙冬季施工技术措施标准范本

解决方案编号:LX-FS-A96704 内蒙冬季施工技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑内蒙冬季施工技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、概述霍林河2×350MW #5标段#10机组因厂址属于寒温带大陆季风气候,其特点是:冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速。

一般6~8月炎热,11月末到次年3月寒冷,5月中至9月底为雨季,10月到次年5月上旬是雪季。

全年日最低气温等于或低于0℃的日数为220天左右,无霜期仅70天左右。

大风日数多,5级及8级以上大风天数年平均为173天和59天。

因工期紧张,需在冬季进行施工,为保证施工进度,特编制本施工指导方案。

二、编制依据1. 《霍林河电厂工程初步设计文件》2. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段施工组织设计》3. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段创优实施细则》4. 各专业有关厂家图纸及安装说明书5. 设计院的图纸及技术文件6. 《电力建设安全工作规程》DL5009.1-20027. 《电力建设安全施工管理规定》电建[1995]761号8. 《电力建设施工技术规范》汽轮发电机组篇(DL/T5190.2-2012)9. 《电力建设施工技术规范》锅炉机组篇(DL/T5190.2-2012)10. 《电力建设施工技术规范》管道及系统篇(DL/T5190.5-2012)11. 《电力建设施工质量验收及评价规程》汽轮发电机组篇(DL/T5210.3-2009)12. 《电力建设施工质量验收及评价规程》锅炉机组篇(DL/T5210.3-2009)13. 《电力建设施工质量验收及评价规程》管道及系统篇(DL/T5210.5-2009)14. 《电力建设施工及验收技术规范》电厂化学篇(DL/T5190-2004)15. 《电力建设施工质量验收及评价规程》水处理及制氢设备和系统篇(DL/T5210.6-2009)16. 《电力建设施工质量验收及评价规程》焊接工程篇(DL/T5210.7-2009)17. 《电力建设施工质量验收及评价规程》加工配制篇(DL/T5210.8-2009)18. 我公司及其他有关类似机组的施工经验三、冬季施工项目:见附件:《#5标段三级网络计划》四、施工准备1. 进入冬季施工前,编制冬季施工措施,并组织有关人员学习、交底。

冬季施工措施

冬季施工措施

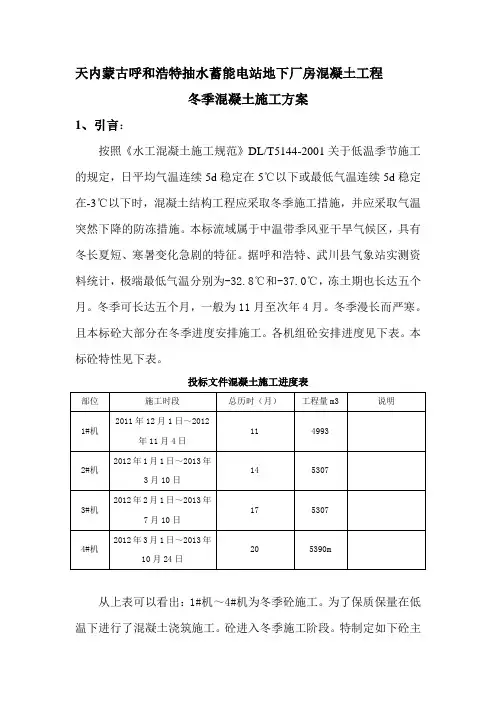

天内蒙古呼和浩特抽水蓄能电站地下厂房混凝土工程冬季混凝土施工方案1、引言:按照《水工混凝土施工规范》DL/T5144-2001关于低温季节施工的规定,日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,混凝土结构工程应采取冬季施工措施,并应采取气温突然下降的防冻措施。

本标流域属于中温带季风亚干旱气候区,具有冬长夏短、寒暑变化急剧的特征。

据呼和浩特、武川县气象站实测资料统计,极端最低气温分别为-32.8℃和-37.0℃,冻土期也长达五个月。

冬季可长达五个月,一般为11月至次年4月。

冬季漫长而严寒。

且本标砼大部分在冬季进度安排施工。

各机组砼安排进度见下表。

本标砼特性见下表。

投标文件混凝土施工进度表从上表可以看出:1#机~4#机为冬季砼施工。

为了保质保量在低温下进行了混凝土浇筑施工。

砼进入冬季施工阶段。

特制定如下砼主要施工措施。

投标文件混凝土施工进度表2、冬季施工方法选择本标砼冬季施工采用蓄热法,尽量避开-10℃以下浇筑砼。

3、施工措施3.1混凝土浇筑施工主要采用综合蓄热法进行施工,保证混凝土安全度过临界强度,确保混凝土浇筑质量。

经对混凝土搅拌、运输和浇筑等施工过程的热工计算可知,当保证混凝土入仓温度不低于10℃时,其温度降至0℃的时间为10天。

根据普通硅酸盐水泥混凝土在10℃时的强度增长曲线可知,混凝土达到设计强度的30%时间为7天,即当混凝土保证最低入仓温度不低于10℃,在同条件下可满足强度增长要求。

3.2主要施工措施3.2.1砼浇筑前的准备砼开仓浇筑尽量安排上白天进行。

a.基岩与砼表层加热在严寒条件下,基岩或老砼表层温度通常都呈负温,在这些部位浇筑砼前,必须将基岩和老砼上10cm范围内用蒸气加热成正温,表面上没有冰霜,以防施工缝早期受冻。

b.基岩及砼面清基与保温当日平均气温高于-5℃时,在白班和前半夜清基。

如有结冰,用蒸气冲洗。

当日平均气温低于-5℃时,浇筑前应用蒸气给钢筋和模板加热。

内蒙冬季施工方案

内蒙冬季施工方案

喀喇沁草原水泥股份有限责任公司4500T/D熟料水泥生产线A标段工程冬季施工方案编制:审核:审批:日期:苏州中材建设有限公司第十项目部目录1.编制依据 (2)2.组织保证措施 (2)3.施工准备 (3)3.1现场准备 (3)3.2材料、设备准备 (4)3.3冬期施工技术准备 (5)4.冬期施工技术措施 (5)4.1土方工程 (5)4.1.1土方开挖工程 (5)4.1.2土方回填 (6)4.2基础防水工程 (7)4.3砌筑工程 (7)4.4钢筋工程 (8)4.4.1钢筋负温加工 (8)4.4.2钢筋负温焊接 (8)4.5模板工程 (9)4.6混凝土工程 (9)4.6.1外加剂选用 (9)4.6.2砼拌制 (11)4.6.3砼运输 (11)4.6.4砼浇筑 (11)4.6.5大体积混凝土施工 (12)4.6.6砼养护 (12)4.6.7混凝土热工计算 (13)5.现场的机械设备 (15)6.安全措施 (15)1.编制依据1. 喀喇沁草原水泥有限责任公司4500T/D熟料水泥生产线协同工业尾矿处理及配套9MW纯低温余热发电A标段工程建筑、结构施工图纸;2.主要建筑规范、规程:2.1建筑工程施工质量验收规范汇编(中国建筑工业出版社2002月9月第一版);2.2建筑工程冬期施工规程JGJ104—97;2.3建筑施工手册(第四版)3. 喀喇沁草原水泥有限责任公司4500T/D熟料水泥生产线协同工业尾矿处理及配套9MW纯低温余热发电A标段工程施工组织总设计;2.组织保证措施本工程主要施工内容均应在冬期结束前进行施工,考虑到冬期施工内容量大面广,且对工程质量要求极为重要,故应首先建立冬期施工组织管理体系,明确各有关人员的职责,确保从技术、施工、设备、材料、资料等各方面,保证冬期施工要求。

总负责人:孟凡敏(项目执行经理)生产组织协调负责人:张军培(生产主管)策划、技术、质量管理总负责人:刘兴强(项目技术负责人)各专业及子项工程施工负责人:石灰石预均化堆场及辅助原料,原煤堆棚土建:刘永杰A标段所有转运站、输送支架、设备基础土建:温庆朝钢筋施工负责人:李广奎管道、电气:户章伏材料保证:李万生试验、计量:邱岭设备保证:魏明生、吴平先消防、安全管理:张桂林模板工施工队负责人:秦雪峰钢筋工施工队负责人:杨加利混凝土工施工队负责人:李玉学3.施工准备3.1现场准备(1)冬季施工时间:日平均气温连续5天低于5℃或日最低气温低于0℃时,为冬期施工开始日期;日平均气温连续5天高于5℃时,为冬期施工结束日期。

呼市某工地冬期施工方案

呼市某工地冬期施工方案

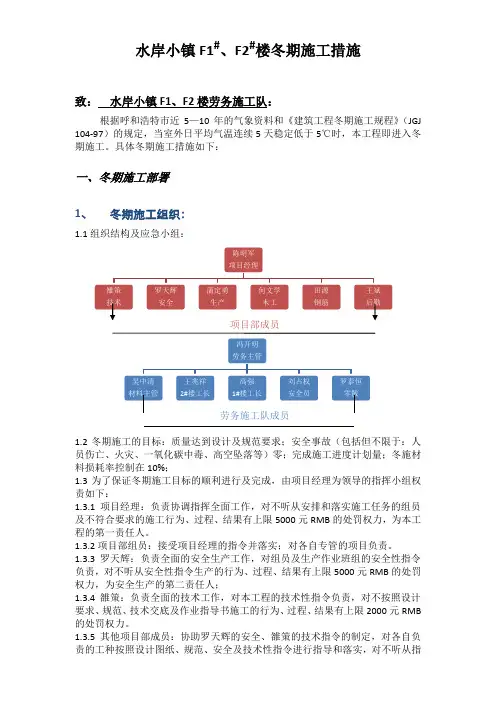

水岸小镇F1#、F2#楼冬期施工措施致:水岸小镇F1、F2楼劳务施工队:根据呼和浩特市近5—10年的气象资料和《建筑工程冬期施工规程》(JGJ 104-97)的规定,当室外日平均气温连续5天稳定低于5℃时,本工程即进入冬期施工。

具体冬期施工措施如下:一、冬期施工部署1、冬期施工组织:1.1组织结构及应急小组:1.2冬期施工的目标:质量达到设计及规范要求;安全事故(包括但不限于:人员伤亡、火灾、一氧化碳中毒、高空坠落等)零;完成施工进度计划量;冬施材料损耗率控制在10%;1.3为了保证冬期施工目标的顺利进行及完成,由项目经理为领导的指挥小组权责如下:1.3.1项目经理:负责协调指挥全面工作,对不听从安排和落实施工任务的组员及不符合要求的施工行为、过程、结果有上限5000元RMB的处罚权力,为本工程的第一责任人。

1.3.2项目部组员:接受项目经理的指令并落实;对各自专管的项目负责。

1.3.3罗天辉:负责全面的安全生产工作,对组员及生产作业班组的安全性指令负责,对不听从安全性指令生产的行为、过程、结果有上限5000元RMB的处罚权力,为安全生产的第二责任人;1.3.4雒策:负责全面的技术工作,对本工程的技术性指令负责,对不按照设计要求、规范、技术交底及作业指导书施工的行为、过程、结果有上限2000元RMB 的处罚权力。

1.3.5其他项目部成员:协助罗天辉的安全、雒策的技术指令的制定,对各自负责的工种按照设计图纸、规范、安全及技术性指令进行指导和落实,对不听从指导和落实的劳务施工队组员及施工班组的行为、过程、结果有上限2000元RMB 的处罚权力。

劳务施工队成员:接受项目部成员的指令并落实,根据设计要求、规范、技术和安全交底及作业指导书对各自负责的项目实施动态过程管理,对本工程产品质安及冬期施工目标负责。

2、冬期施工进度计划3、冬期施工资源需求计划3.2防火草帘、棉毡、煤炭、煤炉、其他附件:(常设3层)4、冬期施工程序外架搭设→钢筋绑扎墙柱→梁板模板→梁板钢筋及墙柱模板→浇筑砼→反复(同步)彩条布合围——————→架设煤炉→草帘合围→砼浇筑前升温→测温→据温度拆墙柱模→塑料薄膜合围墙柱→视温度停止升温→保温→楼层反复5、冬期施工安全生产5.1由罗天辉制定冬施专项安全生产措施5.2项目部及劳务队的值班人员每天巡视检查制度5.3工人安全生产意识的教育二、冬期施工准备工作1、技术准备1.1管理人员应熟悉施工图纸及冬施步骤、主控项目和一般项目、安全(防火、防中毒、防坠落等)预防及注意事项;1.2防止砼体冻害是冬施的关键环节,要求值班人员负责砼体冬施的检查、测温记录并针对偏差做出整改指令和落实;1.3根据实时气象与商砼公司及时协调,保证商砼的入模温度在要求内2、物资准备所需物资由劳务施工队提出计划(盈余量≯10%),项目部在收到计划3天内提供所需物资;3、其他准备(资金、劳保等)冬施资金专款专用;劳保用品务必在10月30日前采购到位,三、冬期施工技术措施:1、商品混凝土的要求:1.1采取措施保证入模温度不低于5℃;详细见《热工计算4.1及4.2》1.2掺防冻剂其组分构成:早强剂、减水剂、引气剂、防冻剂,必须符合行业标准《混凝土防冻剂》(JC475)的要求,并根据气象条件做适当调整;1.3采用42.5R普通硅酸盐水泥配制,水泥用量不少于300kg/m³并控制水灰比≯6%2、砼浇筑的要求2.1严禁在现场加水,塌落度控制在120±20;2.2振捣密实,浇筑顶板时,随抹平随铺贴塑料薄膜及棉毡和防火草帘,要求保温材料必须铺贴严密;3、养护:根据《JGJ104-97建筑工程冬期施工规程》及本工程框架架构的特点,从节约人力物力成本、加快施工进度、保证施工质量、所在地气象条件等考虑,拟采取蓄热法及综合蓄热法进行养护,即在室外平均温度为0℃至5℃时,覆盖保温;在-15℃至0℃时,采取楼层下升温养护,升温时间视测温记录而定;3.1工艺特点:经预加热的商砼浇筑后的混凝土周围用保温材料严密覆盖。

内蒙冬季施工方案

内蒙冬季施工方案

喀喇沁草原水泥股份有限责任公司4500T/D熟料水泥生产线A标段工程冬季施工方案编制:常核:审批:日期:苏州中材建设有限公司第十项目部1. 编制依据 (2)2. 组织保证措施 (2)3. 施工准备 (3)3.1现场准备 (3)3.2材料、设备准备 (3)3.3冬期施工技术准备 (4)4. 冬期施工技术措施 (4)4.1 土方工程 (4)4.1.1 土方开挖工程 (4)4.1.2 土方回填 (5)4.2基础防水工程 (5)4.3砌筑工程 (5)4.4钢筋工程 (6)4.4.1钢筋负温加工 (6)4.4.2钢筋负温焊接 (6)4.5模板工程 (7)4.6混凝土工程 (7)4.6.1外加剂选用 (7)4.6.2碌拌制 (8)4.6.3碌运输 (9)4.6.4碌浇筑 (9)4.6.5大体积混凝土施工 (9)4.6.6碌养护 (10)4.6.7混凝土热工计算 (10)5. 现场的机械设备 (12)6. 安全措施 (12)1. 编制依据1. 喀喇沁草原水泥有限责任公司4500T/D熟料水泥生产线协同工业尾矿处理及配套9MW纯低温余热发电A标段工程建筑、结构施工图纸;2. 主要建筑规范、规程:2.1建筑工程施工质量验收规范汇编(中国建筑工业出版社2002月9月第一版);2.2建筑工程冬期施工规程JGJ104— 97;2.3建筑施工手册(第四版)3. 喀喇沁草原水泥有限责任公司4500T/D熟料水泥生产线协同工业尾矿处理及配套9MW纯低温余热发电A标段工程施工组织总设计;2. 组织保证措施本工程主要施工内容均应在冬期结束前进行施工,考虑到冬期施工内容量大面广,且对工程质量要求极为重要,故应首先建立冬期施工组织管理体系,明确各有关人员的职责,确保从技术、施工、设备、材料、资料等各方面,保证冬期施工要求。

总负责人:孟凡敏(项目执行经理)生产组织协调负责人:张军培(生产主管)策划、技术、质量管理总负责人:刘兴强(项目技术负责人)各专业及子项工程施工负责人:石灰石预均化堆场及辅助原料,原煤堆棚土建:刘永杰A标段所有转运站、输送支架、设备基础土建:温庆朝钢筋施工负责人:李广奎管道、电气:户章伏材料保证:李万生试验、计量:邱岭设备保证:魏明生、吴平先消防、安全管理:张桂林棋板工施工队负责人:秦雪峰钢筋工施工队负责人:杨加利混凝土工施工队负责人:李玉学3. 施工准备3. 1现场准备(1) 冬季施工时间:日平均气温连续5天低于5C或日最低气温低于0C时,为冬期施工开始日期;日平均气温连续5天高于5C 时,为冬期施工结束日期。

地下管网内蒙区域冬季施工方案

地下管网内蒙区域冬季施工方案

冬季施工防寒防冻、防火措施目录第一章工程概况 (1)第二章编制依据 (1)第三章人员组织机构 (2)第四章冬季施工质量保证措施 (3)第五章冬季施工安全保障措施 (7)江苏能源白音华电厂项目冬季施工小组值班表 (10)冬季施工防寒防冻、防火措施第一章工程概况《建筑工程冬期施工规程》(JGJ/T104-2011)第1.0.3条规定,“当室外日平均气温连续5d稳定低于5℃即进行入冬期施工:当室外日平均气温连续5d高于5℃时解除冬期施工”。

内蒙古自治区锡林郭勒盟西乌珠穆沁旗冬季施工定义范围约10月中下旬至第二年3月中旬为冬季施工阶段,此阶段施工需要做好冬施防寒、防冻、防火保护措施;本工程处于冬期施工阶段,冬期施工任务非常繁重,同时,由于冬期施工的特殊性及复杂性,在这个季节进行施工,是工程质量问题出现的多发季节,所以选好施工方法,制定出较佳的质量保证措施是确保工程质量,加快工程进度减少能耗及材料消耗的关键。

冬季施工主要内容:生活给水、消防管道、生活污水、生产废水、雨水管线、高力罕(疏干水)管网安装,包含施工过程中的管沟开挖、焊接、热熔、回填施工。

第二章编制依据1、工程施工图纸;2、《建筑工程冬期施工规程》(JGJ104-2011);3、《给水排水管道工程施工及验收规范》 GB50268-20084、《火力发电厂焊接技术规程》DL/T869-2021第三章人员组织机构冬期施工成立以项目经理为组长,以生产经理、项目技术负责人为副组长的的管理机构,分层落实方案及制定的措施,提供有力的组织及质量保证体系。

冬期施工开始后,该体系开始运行,以确保冬期施工的有条不紊的进行。

图3-1 项目施工管理组织机构图一、冬季三防领导小组成员成立冬施工作领导小组:组长:副组长:成员:项目小组下设“三防”办公室,地点设在项目部。

二、冬季三防物资第四章冬季施工质量保证措施第一节冬季三防施工准备一、冬期施工气象资料准备1、自2024年10月20日起,建立日平均气温测定工作(日平均气温是指在地面以上1.5m 并远离热源处,1天内2、8、14和20时四次室外气温的平均值)以确定冬期施工开始时间。

内蒙古冬季施工应对措施

内蒙古冬季施工应对措施

内蒙古冬季施工应对措施内蒙古地处北方,冬季寒冷、干燥,气温低,风力大,对施工工作提出了较高的要求。

为了保证冬季施工的顺利进行,可以采取以下措施:1.土方工程施工在冬季进行土方工程施工时,应注意采取措施防止土壤冻结。

可以通过覆盖保温层、加热地面、加强排水等方式来保证土壤的温度和湿度,防止土壤过早冻结。

2.混凝土施工在冬季进行混凝土施工时,可以选择采用低温混凝土。

通过使用低温混凝土可以提高混凝土的早期强度,减少冻胀裂缝的发生。

此外,还可以加热混凝土原材料,控制水泥的水分含量,减少冻胀现象。

3.钢结构施工冬季施工时,钢材的强度会下降,容易受到冻胀的影响。

因此,在设计和施工中要考虑钢结构的变形和应力分布,合理控制施工速度,避免冻胀导致的安全隐患。

同时,要加强钢材的防锈工作,以延长使用寿命。

4.砌体施工在冬季进行砌体施工时,要注意防止砂浆的冻结。

可以采用预热水或添加防冻剂的方法来保证砂浆的温度和流动性,防止砂浆的冻结和结冰。

此外,还可以使用保温材料覆盖砌体临时遮挡,保持室内温度较高,提供一个适宜的施工环境。

5.屋面施工在冬季进行屋面施工时,要注意保护屋面材料免受低温和风力的侵害。

可以采用预热材料、临时覆盖屋面等方式来保护材料,防止材料破损和老化。

6.排水施工冬季施工中,地面和道路易受雪水和冰冻的影响。

因此,在施工前要进行合理的排水设计,保证施工现场的排水系统通畅。

同时,要及时清除积雪和冰块,防止施工过程中出现滑倒事故。

7.安全防护冬季施工中,由于天气恶劣,施工人员易受寒冷、风寒和冻伤的影响。

因此,要加强对施工人员的防寒保暖工作,提供充足的保暖装备,并注意施工现场的安全标识和警示。

8.人员管理冬季施工工期较长,工作强度大,需要合理安排施工人员的轮班和休息时间,保证施工质量和安全。

此外,还要加强施工人员的培训和教育,提高他们的安全意识和技术水平。

总之,内蒙古冬季施工的主要问题是寒冷、干燥和风力大。

为了保证冬季施工的顺利进行,需要加强土方工程、混凝土施工、钢结构施工、砌体施工、屋面施工、排水施工等方面的管理和控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.内蒙冬季施工技术措施正式版内蒙冬季施工技术措施正式版下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

一、概述霍林河2×350MW #5标段#10机组因厂址属于寒温带大陆季风气候,其特点是:冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速。

一般6~8月炎热,11月末到次年3月寒冷,5月中至9月底为雨季,10月到次年5月上旬是雪季。

全年日最低气温等于或低于0℃的日数为220天左右,无霜期仅70天左右。

大风日数多,5级及8级以上大风天数年平均为173天和59天。

因工期紧张,需在冬季进行施工,为保证施工进度,特编制本施工指导方案。

二、编制依据1. 《霍林河电厂工程初步设计文件》2. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段施工组织设计》3. 《霍林河循环经济示范工程2×35万“上大压小”自备电厂扩建项目#5标段创优实施细则》4. 各专业有关厂家图纸及安装说明书5. 设计院的图纸及技术文件6. 《电力建设安全工作规程》DL5009.1-20027. 《电力建设安全施工管理规定》电建[1995]761号8. 《电力建设施工技术规范》汽轮发电机组篇(DL/T5190.2-2012)9. 《电力建设施工技术规范》锅炉机组篇(DL/T5190.2-2012)10. 《电力建设施工技术规范》管道及系统篇(DL/T5190.5-2012)11. 《电力建设施工质量验收及评价规程》汽轮发电机组篇(DL/T5210.3-2009)12. 《电力建设施工质量验收及评价规程》锅炉机组篇(DL/T5210.3-2009)13. 《电力建设施工质量验收及评价规程》管道及系统篇(DL/T5210.5-2009)14. 《电力建设施工及验收技术规范》电厂化学篇(DL/T5190-2004)15. 《电力建设施工质量验收及评价规程》水处理及制氢设备和系统篇(DL/T5210.6-2009)16. 《电力建设施工质量验收及评价规程》焊接工程篇(DL/T5210.7-2009)17. 《电力建设施工质量验收及评价规程》加工配制篇(DL/T5210.8-2009)18. 我公司及其他有关类似机组的施工经验三、冬季施工项目:见附件:《#5标段三级网络计划》四、施工准备1. 进入冬季施工前,编制冬季施工措施,并组织有关人员学习、交底。

2. 进入冬季施工前,对掺外加剂人员、测温保温人员和管理人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责。

3. 与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。

4. 根据实物工作量提前组织有关机具、外加剂和保温材料进场。

5. 敷设管道,要进行试压,对各种材料设备进行检查维修。

6. 做好冬季施工混凝土、砂浆等材料掺外加剂的试配试验工作,由试验室分阶段提出施工配合比。

7. 图纸准备:冬季施工项目,必须复核施工图纸,是否适应冬季施工要求。

8. 全面检查施工用水及采暖管道,对损坏处进行修复并做好管道保温工作。

9. 冬季施工项目详见《#5标段一、二、三级网络进度计划》。

10. 冬季施工难点主要分为空冷岛设备及管道安装、五、冬季施工保证措施冬季施工的起止时间,连续5d的日平均气温稳定在5℃以下或最低温度低于0℃,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一组5d的日平均气温稳定在5℃以下,则此5d的最后一天为冬季施工的终日。

根据内蒙古霍林河站气象统计资料,本工程冬季施工的时间一般从10月开始,到次年的5月为止,总计8个月。

(一)、生产、生活临建部分:1. 项目部办公区、生产区、生活区通用部分1.1. 窗户为塑钢窗,分为固定扇与开启扇;采用双层玻璃,单层玻璃厚度为5mm;窗框与彩板之间、玻璃与窗框之间等位置,采用密封胶密封处理。

1.2. 采用地暖供热方式,房间内地暖管道间距在20cm之间。

1.3. 屋面坡度大于8%,采用自由排水方式;因厂址处风力较大且频繁,房顶屋面不存在积雪现象。

1.4. 采暖、热水供水、冷水供回水等管道采用直埋敷设,埋于同一管沟内,管道中心距地面2m;供回水管道间距500mm。

1.5. 采暖、热水供水、冷水供水管道外侧保温采用岩棉管壳,外缠玻璃丝布两道。

1.6. 为保证各建筑物地基不被雨雪冲刷,建筑物外施工散水600mm宽。

2. 项目部办公区、生产区、生活区不同部分2.1. 项目部及职工宿舍屋面及外墙采用150mm保温彩钢板,内墙采用75mm保温彩钢板;2.2. 现场办公室、职工食堂、浴室、车库等建筑物屋面及外墙采用100mm保温彩钢板,内墙采用75mm保温彩钢板。

(二)、汽机及空冷岛安装部分:? 冬季施工前的准备工作1. 在进入冬季施工前,应对全工地的施工用水管、生活用水管,阀门进行全面的检查、维修和保温。

2. 主厂房及附属厂房不具备封闭条件时,须采取临时封闭措施。

3. 关键路径的室内施工项目(汽轮机房施工),要考虑临时暖气以保证工期和施工质量。

4. 冬季汽机房增设DN80临时暖气管道,分别均匀布置在0米层、6米层、12米层,0米层布置14个暖气片,6米层布置8个暖气片,12米层布置12个暖气片,暖气片用DN80管道自行制作。

届时根据天气情况可适量再增设煤碳炉,煤碳炉可用废油桶制作。

? 冬季施工1. 对一般工程的露天作业,遇到大雨雪可暂时停工,待雨雪过后清理施工现场再行施工。

2. 零米以下工程施工特别是厂区埋地管道的施工,管沟四周设围堰,截流沟,保证雨雪水不流入管沟,管沟内应设排水设施,及时将积水和地下渗水排出。

3. 冬季前应仔细检查防雷、防风、防雨雪的工作情况,疏通排水沟,露天机械和主要设备要架好防雨雪罩或用篷布覆盖。

4. 室外施工用电盘、闸箱要加防雨雪罩,漏电保护装置应灵敏有效,并要经常检查绝缘情况。

5. 暴风雨雪天气要停止一切高处作业。

雨雪过后作业时,要做好防滑及防触电的措施。

6. 空冷岛施工时,要准备好充足的防寒用品,配备好防寒服、手套等,做好采暖设备准备,用临时采暖炉或临时暖气,必要时施工人员可进行现场采暖。

空冷岛上的积雪、积霜要及时清理,防止滑倒,吊装工器具在使用前要认真检查是否有脆裂现象,在气温低于-15℃时,倒链的负荷减半,起重机械落钩时,派专人监护卷筒钢丝绳是否松脱,对起重工器具定期进行检查并提高安全系数使用,防止出现意外。

7. 露天放置的设备,做好覆盖保护措施,防雪、雨等进行把设备冻坏。

8. 由于空冷岛全为户外高空作业,加上冬季严寒天气的影响,作业人员工作效率低,在施工人员组织上要做好储备,在人数上要按照正常施工人员的1.2倍以上考虑。

在重要项目的施工时可以实行两班倒的工作作息制度,尽量将天气对施工的影响降到最低。

9. 凝结水精处理设备采用防护棚保温(三防苫布6米×8米的20块),保证内部温度高于+5℃,内部不低于-5℃,确保厂房内温度高于+5℃,否则在衬里设备内部或周边加设电暖器4台。

10. 对衬胶、衬塑、塑料设备管道禁止露天放置,应在冬季到来之前,将设备管道移至室内放置,箱罐设备内的积水及时清理,禁止窗口内积水存在,对有温度要求的设备管道,应采取必要的取暖措施,例如包裹棉被、加伴热或者电热毯,设备管道周围增设临时暖气或者煤碳炉。

11.12. 工程处及时向工地安全部门了解天气情况,以便合理安排施工,调整作业计划。

? 焊接工程1. 钢材在负温焊接时应调整焊接工艺参数,使焊缝和热影响区缓慢冷却。

2. 焊后未冷却的焊口,避免碰到冰雪,必要时应用石棉或岩棉保温。

3. 在组合场、锅炉侧露天施焊的项目应用篷布搭设工作棚,达到挡风雪的目的。

4. 对合金钢焊口应按热处理措施进行预热和保温并做好防雨雪措施。

? 吊装工程冬季施工1. 管道封口严密。

2. 空冷岛钢结构、空冷设备以及排汽管道等吊装前清理结合面及连接处冰冻,钢丝绳拴绳牢靠。

3. 风力大于四级时,停止露天吊装工作。

4. 为减少霍林河工程冬季气候对施工工期的影响,提高安装速度,采用白天加大地面组合四季度,利用无风时段集中进行吊装的施工方案,并在具备条件的情况下提前对空冷岛进行封闭,减少大风、雪天气对上部结构及设备安装带来的影响,保证施工安全和施工时间。

并且在吊装机械允许的条件下,尽量加大吊装件的组合重量,减少高空作业,降低施工难度,提高工作效率。

? 冬季安全施工措施1. 施工现场严禁明火或用碘钨灯取暖,取暖设施应进行全面检查并加强用火管理,及时消除周围易燃物。

2. 冬季施工脚手架应采取防滑措施。

3. 大雪后必须将施工现场清理干净后才能施工,所有孔洞必须加设盖板。

4. 施工采暖供热设施必须悬挂明显的标志,防止人员烫伤。

5. 雨、雪过后应做好防滑措施,特别是管道运输、钢结构梯栏、栏栅等,作业时要注意防滑与清扫工作。

6. 施工现场禁止吸烟。

? 冬季设备防护1. 冬雨季凡是出库设备及时进入厂房安装,减少现场放置。

2. 现场放置设备应采取防雨雪、防冻措施,用塑料布覆盖,安排责任人定期检查。

3. 精密仪器、精密仪表一般存放在仓库,如须安装,应随领随装,避免现场放置,且温度等存放条件符合设备要求。

4. 衬塑管道、衬塑阀门、衬塑设备冬季-5度以下禁止现场放置,应采取室内防冻放置。

5. 补给水处理系统填料(树脂等)禁止露天放置,应存放仓库并温度不能低于-5度。

? 小口径管道冬季施工措施1. 冬季小口径管道施工脚手架应采取防滑措施。

2. 管道、管件、阀门运输过程中要注意防滑与清扫工作。

3. 小口径管件保管要注意防雨雪防冰,尽量用塑料布覆盖。

? 机组试运1. 试运人员应正确使用御寒用品、劳保用品,防止冻伤、确保个人安全。

2. 现场采暖供热以及高温设施必须悬挂明显的标志,施工时防止人员烫伤。

3. 现场禁止明火、电炉、电加热棒、照明灯具取暖。

(三)、锅炉部分:? 锅炉受热面安装:1. 冬季严寒,设备吊装、倒运选用钢丝绳要有10-12倍的安全系数,防止钢丝绳脆断。

2. 锅炉管排通球用空压机采用棉篷布防护,通球前用采暖炉对空压机油室进行均匀加热,通球用橡胶管使用前均匀加热,确认畅通后方可使用。
