主要设备拆除方案样本
设备拆除工程安全方案范文

设备拆除工程安全方案范文一、工程概况1.1 项目名称:设备拆除工程1.2 工程内容:本项目是对某公司旧设备的拆除工程,包括设备清理、分解、搬运和处置等工作。
1.3 工程地点:某公司生产厂区1.4 工程时间:预计工期为1个月1.5 项目负责人:XX二、危险源分析2.1 高空作业:拆除过程中可能涉及到高空作业,存在坠落风险。
2.2 重物搬运:设备拆除后,需要对重物进行搬运和运输,存在起重机械操作不慎的危险。
2.3 机械设备:使用拆卸设备时,存在机械设备操作不当导致事故的风险。
2.4 电气设备:拆除过程中需要断电处理,存在触电、电气火灾等风险。
2.5 场地环境:施工场地可能存在杂物堆放、地面积水等危险因素。
2.6 作业人员:作业人员缺乏相关拆除经验或操作技能,存在操作不慎、自身安全隐患等危险。
三、安全管理措施3.1 管理机构和责任人本工程设专门的安全管理机构,负责制定和执行安全方案,保障施工工作的安全进行。
3.2 安全技术交底在工程进场前,负责安全管理的单位应对施工人员进行全面的安全技术交底,告知施工人员工地情况、危险源、安全措施等,确保每名施工人员了解和理解相关安全规程。
3.3 安全教育培训对施工人员进行必要的安全教育培训,包括高空作业、起重作业、机械设备操作、电气设备安全等方面,提高安全意识和技能水平。
3.4 安全资料在施工现场设置安全资料牌,包括现场安全记录、紧急救援电话、安全规程等,提醒施工人员随时关注安全事项。
3.5 安全检查在施工前进行现场安全检查,确保场地、设备、人员等符合安全要求。
并定期进行安全检查,发现隐患及时整改,确保施工现场安全。
3.6 安全保证施工单位需购买劳动保险、第三者责任保险以及意外伤害保险等,为施工人员提供安全保障。
3.7 紧急救援设立专门的紧急救援队伍和应急预案,定期进行应急演练,确保在发生事故时能够迅速进行紧急救援。
四、具体安全措施4.1 高空作业必须经过培训合格且持证的作业人员方可进行高空作业,需佩戴安全带及其他安全装备,实施严格的安全防护措施。
拆除工厂设备施工方案

拆除工厂设备施工方案一、工程概况本次工程为拆除工厂设备施工项目,主要包括对工厂内陈旧设备进行拆除、搬运及清理。
工程地点位于XX市XX工厂,工程面积约为10000平方米。
工程内容涉及大型设备、重型机械的吊装、运输及拆除。
工程周期预计为2个月,自即日起至XX年XX月XX日止。
二、吊装管理(一)、吊装施工组织流程1. 编制吊装施工方案,报请相关部门审批;2. 吊装前组织现场踏勘,了解设备状况、现场环境及吊装条件;3. 确定吊装工艺,选择合适的吊装设备、工器具及人员;4. 吊装前进行安全技术交底,明确各岗位责任;5. 吊装过程中严格执行吊装方案,确保施工安全;6. 吊装完成后进行现场清理,确保环境卫生;7. 对吊装过程进行总结,不断提高吊装施工水平。
(二)、现场吊装组织机构1. 项目部:负责整个拆除工程的组织实施,协调各部门工作;2. 吊装班组:负责具体的吊装工作,包括设备拆卸、搬运、安装等;3. 安全监督组:负责现场安全监督,及时发现并处理安全隐患;4. 质量控制组:负责监督吊装质量,确保施工质量符合要求;5. 后勤保障组:负责现场物资供应、设备维护及生活保障。
(三)、管理职责1. 项目部:负责组织编制吊装施工方案,审批吊装计划,对吊装过程进行监督、检查,确保工程进度和质量;2. 吊装班组:严格按照吊装方案进行施工,负责现场吊装设备的操作、维护及保养,确保吊装安全;3. 安全监督组:负责现场安全检查,对吊装人员进行安全教育,发现安全隐患及时整改;4. 质量控制组:对吊装过程进行质量监督,确保吊装设备、工器具及施工质量符合标准;5. 后勤保障组:负责现场物资采购、设备维修及生活保障,为吊装施工提供有力保障。
三、工器具的选用1. 根据拆除设备的类型、重量及现场条件,选用合适的吊装工器具,主要包括:a. 汽车吊:用于大型、重型设备的吊装,具有较好的移动性和适应性;b. 桥式起重机:用于室内重型设备的吊装,稳定性好;c. 龙门架:用于小型设备或货物的吊装,操作简便;d. 滑轮组、吊索、卸扣等辅助工具:用于配合主要吊装设备,完成吊装作业。
设备拆除工程施工方案

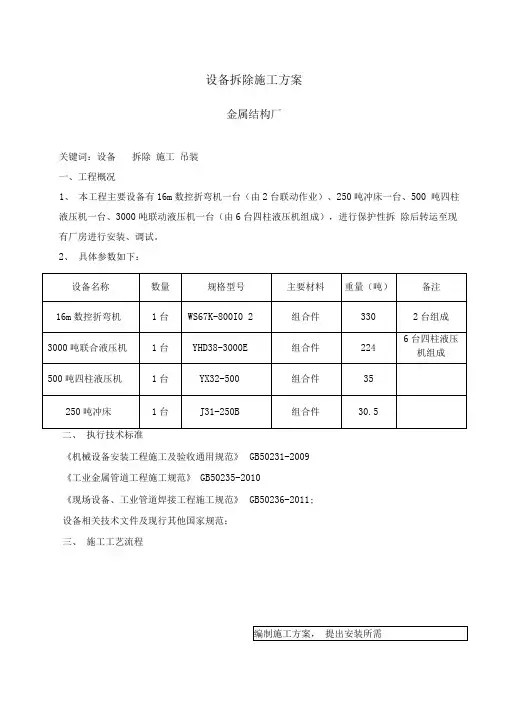

设备拆除施工方案金属结构厂关键词:设备拆除施工吊装一、工程概况1、本工程主要设备有16m数控折弯机一台(由2台联动作业)、250吨冲床一台、500 吨四柱液压机一台、3000吨联动液压机一台(由6台四柱液压机组成),进行保护性拆除后转运至现有厂房进行安装、调试。
2、具体参数如下:二、执行技术标准《机械设备安装工程施工及验收通用规范》GB50231-2009《工业金属管道工程施工规范》GB50235-2010《现场设备、工业管道焊接工程施工规范》GB50236-2011;设备相关技术文件及现行其他国家规范;三、施工工艺流程四、施工工艺4.1施工准备1)施工前,应具备设计和设备的技术文件,施工人员应熟悉各类设备的结构,性能及安装要求,提出设备安装所需的材料,机具及劳动力计划。
2)土建施工工程已经完工,基础混凝土强度达到安装要求,安装施工地点及附近的建筑材料、泥土、杂物等应清除干净。
3)拖运、起吊设备时,应对起吊机具及承力点进行换算,确保设备安全就位。
4)绘制施工现场平面图,选定材料、构件存放场地、加工场地等;水源点、电源搭接点进行确认;施工机具清点、检查是否完好等;4.2设备状态确认所有设备拆解前,将设备通电空运转一次,检查设备运转是否有故障、异响,发现问题提出并记录,并由二方进行签字确认,以确保设备拆除前的性能得到完整体现。
4.3设备基础检查1)设备基础的位置,几何尺寸和质量要求,应符合现行国家标准《钢筋混凝土工程施工及验收规范》的规定,土建施工人员应提供设备基础验收资料和记录,设备安装人员对设备基础位置和几何尺寸进行复检2)设备基础上各孔洞应清理干净,预埋地脚螺栓的螺丝和螺母应保护完好,放置垫铁的位置应凿平。
4.4设备放线就位和找正调平1)设备就位前,应按施工图和有关建筑物的轴线或边缘线及标高线划定安装的基程线,互相有连接衔接、衔接或排列关系的设备。
应划定共同的安装基准线,必要时,对重要设备应埋设永久性的中心标板或基准点。
设备拆解实施方案模板范文

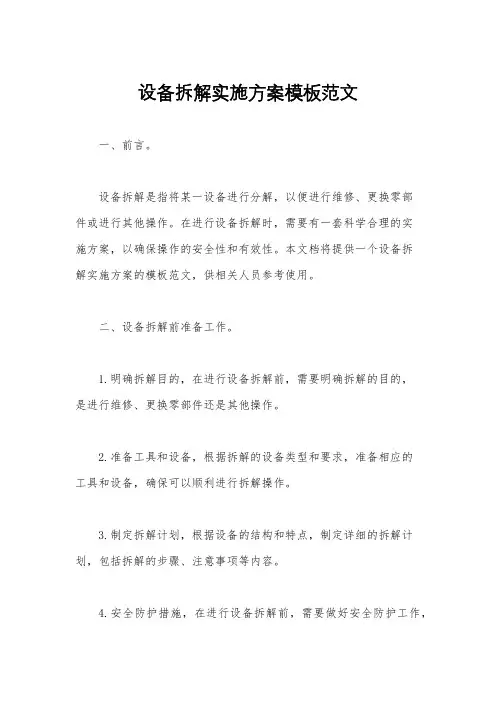

设备拆解实施方案模板范文一、前言。
设备拆解是指将某一设备进行分解,以便进行维修、更换零部件或进行其他操作。
在进行设备拆解时,需要有一套科学合理的实施方案,以确保操作的安全性和有效性。
本文档将提供一个设备拆解实施方案的模板范文,供相关人员参考使用。
二、设备拆解前准备工作。
1.明确拆解目的,在进行设备拆解前,需要明确拆解的目的,是进行维修、更换零部件还是其他操作。
2.准备工具和设备,根据拆解的设备类型和要求,准备相应的工具和设备,确保可以顺利进行拆解操作。
3.制定拆解计划,根据设备的结构和特点,制定详细的拆解计划,包括拆解的步骤、注意事项等内容。
4.安全防护措施,在进行设备拆解前,需要做好安全防护工作,包括佩戴个人防护用具、设置安全警示标识等。
三、设备拆解实施步骤。
1.拆解前检查,在进行设备拆解前,需要对设备进行全面检查,确保设备处于停机状态,并且没有残留的压力或能量。
2.拆解操作,按照拆解计划,进行设备的分解操作,注意操作的规范和细节,避免损坏设备或造成安全事故。
3.零部件标识,在拆解过程中,对拆下的零部件进行标识,包括名称、位置、数量等信息,以便后续的组装和使用。
4.清洁和保养,在拆解完成后,对设备和零部件进行清洁和保养,确保设备在后续使用中的性能和寿命。
四、设备拆解注意事项。
1.遵守操作规程,在进行设备拆解时,需要严格遵守相关的操作规程和安全操作规范,确保操作的安全性和有效性。
2.注意环境保护,在拆解过程中,需要注意环境保护工作,避免对周围环境造成污染或损害。
3.防止交叉污染,在拆解操作中,需要防止不同物质之间的交叉污染,避免对设备和操作人员造成危害。
4.安全交接,在拆解完成后,需要将拆下的零部件进行安全交接,确保后续使用的安全性和可靠性。
五、设备拆解实施方案的总结。
设备拆解是一项复杂的操作,需要在严格遵守操作规程和安全操作规范的前提下进行。
制定科学合理的拆解实施方案,对于确保操作的安全性和有效性具有重要意义。
设备拆除方案范本

设备拆除方案范本设备拆除方案范本1. 方案背景和目的:本次设备拆除方案的目的是为了将当前使用的设备进行拆除,并确保拆除过程符合相关安全规范和环保要求。
此方案旨在提供一个安全可靠的方法,以确保设备拆除过程顺利进行。
2. 拆除范围:本次设备拆除的范围包括XXX设备的拆除,具体设备的详细信息如下:- 设备名称:XXX设备- 设备类型:XXX类型- 设备数量:XXX台3. 拆除前准备工作:- 确认拆除的设备是否已经停止使用,并与相关部门进行沟通。
- 确保所有相关工作人员已接受相关培训,并具备相关设备拆除的操作经验。
- 准备必要的拆除工具和设备。
4. 拆除步骤:- 步骤1:准备工作a) 制定详细的工作计划,并确保所有工作人员理解和遵守。
b) 为拆除区域设置适当的警示标志,并确保工作区域内的人员安全。
c) 检查并确保使用的工具和设备处于良好的工作状态。
- 步骤2:设备断电a) 确保所有相关电源已经切断,并遵循相关安全规程操作。
b) 断开设备与电源之间的电缆连接,并妥善地处理电缆。
- 步骤3:设备拆卸a) 按照设备拆卸顺序,逐一拆除设备的各个组件。
b) 使用适当的工具和设备进行设备拆卸,以确保拆除过程安全可靠。
c) 拆卸过程中,特别注意不损坏其他设备或者工作区域内的设施。
- 步骤4:设备运输和处理a) 所拆除的设备需要妥善包装和标记,并安全运输至指定地点。
b) 根据相关规定和要求,对设备进行适当的处理,确保符合环保要求。
- 步骤5:清理工作a) 清理设备拆除过程中产生的垃圾和废料,并妥善处理。
b) 恢复拆除区域的正常使用状态,并确保该区域符合相关安全要求。
5. 安全措施:- 所有工作人员必须佩戴适当的个人防护装备,如安全帽、安全鞋等。
- 使用适当的工具和设备进行设备拆除。
- 确保所有电源已切断,并针对电气设备采取适当的安全措施。
- 遵守相关安全规定和操作流程。
6. 环保措施:- 拆除过程中产生的废弃物必须进行正确分类和处理,符合相关的环保要求。
设备拆除工程方案范本

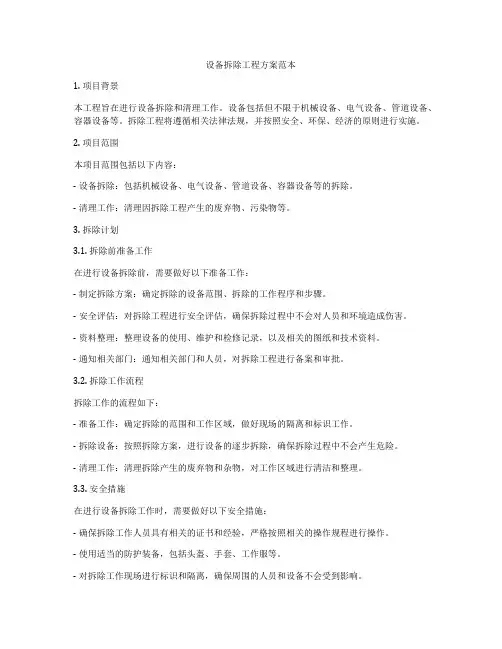

设备拆除工程方案范本1. 项目背景本工程旨在进行设备拆除和清理工作。
设备包括但不限于机械设备、电气设备、管道设备、容器设备等。
拆除工程将遵循相关法律法规,并按照安全、环保、经济的原则进行实施。
2. 项目范围本项目范围包括以下内容:- 设备拆除:包括机械设备、电气设备、管道设备、容器设备等的拆除。
- 清理工作:清理因拆除工程产生的废弃物、污染物等。
3. 拆除计划3.1. 拆除前准备工作在进行设备拆除前,需要做好以下准备工作:- 制定拆除方案:确定拆除的设备范围、拆除的工作程序和步骤。
- 安全评估:对拆除工程进行安全评估,确保拆除过程中不会对人员和环境造成伤害。
- 资料整理:整理设备的使用、维护和检修记录,以及相关的图纸和技术资料。
- 通知相关部门:通知相关部门和人员,对拆除工程进行备案和审批。
3.2. 拆除工作流程拆除工作的流程如下:- 准备工作:确定拆除的范围和工作区域,做好现场的隔离和标识工作。
- 拆除设备:按照拆除方案,进行设备的逐步拆除,确保拆除过程中不会产生危险。
- 清理工作:清理拆除产生的废弃物和杂物,对工作区域进行清洁和整理。
3.3. 安全措施在进行设备拆除工作时,需要做好以下安全措施:- 确保拆除工作人员具有相关的证书和经验,严格按照相关的操作规程进行操作。
- 使用适当的防护装备,包括头盔、手套、工作服等。
- 对拆除工作现场进行标识和隔离,确保周围的人员和设备不会受到影响。
- 针对可能产生的风险和危害做好预防和控制措施,确保拆除过程中不会对人员和环境造成危害。
3.4. 环保措施在进行设备拆除工作时,需要做好以下环保措施:- 对拆除产生的废弃物进行妥善处理,分类收集和储存,确保不会对环境造成污染。
- 节约能源和资源,减少拆除工程对环境的影响。
- 对拆除工作现场进行清理和整理,确保不会留下任何污染物和危险物质。
4. 废弃物处理拆除工程产生的废弃物包括但不限于金属废料、工业废水、粉尘、油污等。
设备拆除计划和拆除方案
设备拆除计划和拆除方案一、设备拆除计划。
# (一)拆除前准备阶段(预计[X]天)1. 组建拆除小队。
我得找几个靠谱的兄弟来干这拆除的活儿。
有经验丰富的老大哥,他见多识广,知道各种设备的脾气;再找个细心的小弟,负责记录各种小零件啥的,可不能丢三落四。
这就像组建一个超级战队,每个人都有自己的本事。
然后大家坐一块儿,开个小会,说说这设备的情况,比如它长啥样、有啥特殊的地方,就像战前分析敌人一样。
2. 工具和材料准备。
先列个工具清单,就像去超市买菜一样。
什么大扳手、小螺丝刀、电钻这些基本的肯定不能少。
还有那些防护用品,安全帽、手套,这就好比战士的盔甲,得保护好自己呀。
根据设备的大小和安装情况,看看是不是需要准备一些特殊的工具或者辅助材料,像吊车的话得提前联系好,要是有一些连接特别紧的地方,可能还得准备点润滑油啥的。
3. 设备资料收集。
翻箱倒柜找出设备的说明书、安装图纸这些宝贝。
这就像寻宝一样,找到了这些,就知道设备的内部结构、线路走向了,拆除的时候心里就有底多了。
要是没有这些,就像在黑暗里摸索,很容易出错的。
# (二)设备拆除阶段(预计[X]天)1. 断电和标记。
先把设备的电给断了,这可是很重要的一步,就像把设备的“电源开关”给关掉,让它乖乖听话。
然后给各种线路、管道都做上标记,就像给它们贴上名字标签一样,这样在重新安装或者处理的时候就不会搞混了。
2. 大型部件拆除。
从最大的部件开始拆起,就像拆积木一样,先把大的拿下来。
用吊车或者其他合适的工具把这些大家伙稳稳地吊下来,放到指定的地方。
这时候大家都得小心翼翼的,就像捧着易碎的瓷器一样,要是不小心砸下来,那可就麻烦大了。
3. 小型部件拆除。
大部件拆完了,就轮到那些小零件了。
这些小零件虽然小,但也很重要,就像小螺丝虽然不起眼,但少了它设备可能就装不起来了。
用小螺丝刀把它们一个一个拧下来,放在专门的小盒子里,可不能乱放,不然到时候找都找不到。
# (三)拆除后清理和整理阶段(预计[X]天)1. 现场清理。
大型设备拆除方案范本
大型设备拆除方案范本1. 引言本文档旨在提供大型设备拆除方案的范本,以便于项目团队在拆除大型设备时进行参考。
拆除大型设备通常涉及到安全风险和环境保护等因素,因此需要制定详细的拆除方案,以确保拆除工作能够安全、高效地进行。
2. 拆除前准备工作在拆除大型设备之前,需要进行一系列的准备工作,以确保拆除工作的顺利进行。
以下是拆除前准备工作的主要步骤:2.1 安全评估在拆除大型设备之前,需要进行全面的安全评估,识别潜在的安全风险,并制定相应的措施进行控制和预防。
安全评估应包括但不限于以下内容:•设备结构和重量的评估•设备所在区域的环境评估,包括周围的设施和地形等因素•设备本身及附件的状态评估,包括损坏和腐蚀等情况2.2 拆除计划制定根据安全评估的结果,制定详细的拆除计划。
拆除计划应该包括以下内容:•拆除方案的设计和图纸•拆除过程中需要使用的工具和设备•拆除工作的时间安排和进度计划•拆除工作的人员配备和分工2.3 材料和设备准备根据拆除计划,准备所需的材料和设备。
这包括但不限于:•爆破、切割和起重设备•安全防护装备,如头盔、手套、安全带等•拆除过程中所需的材料和工具3. 拆除过程3.1 防护措施在拆除大型设备的过程中,需要采取一系列的防护措施,以确保工作人员和周围环境的安全。
这些防护措施包括但不限于:•设立工作区域的隔离标志和警戒线,限制非相关人员进入•提供适当的防护装备给参与拆除工作的人员,确保其人身安全•确保设备附近的气体、液体等危险物质得到妥善处理和控制3.2 拆除方法和工序根据拆除方案中设计的拆除方法和图纸,按照预定的工序进行拆除工作。
拆除工序应按照安全、高效的原则进行,避免对周围环境和设备造成损害。
3.3 废弃物处理拆除大型设备后产生的废弃物应按照相关规定进行妥善处理和处置。
废弃物处理的步骤包括但不限于:•分类和清理废弃物•使用适当的包装材料将废弃物加以封装•将封装的废弃物运输到指定的处置场所4. 后续工作拆除大型设备完成后,还需要进行一些后续工作,以确保拆除工作的完整性和结果的满意度。
设备拆除施工方案
设备拆除施工方案设备拆除施工方案一、项目背景本次设备拆除项目位于某市的一家化工厂,此次拆除的是该厂在年初更新换代进行设备改造时,更新更换的一些陈旧设备。
但是由于这些设备存在老旧安全隐患、存在使用年限到期等原因,需要进行拆除。
二、项目范围本次设备拆除的范围主要包括液氯罐、反应釜、高温加热箱和氮气储罐等陈旧设备。
具体包括:1、液氯罐拆除:拆除两个液氯罐。
其中,一个液氯罐高度为8米,直径为3.5米,容积为75立方米;另一个液氯罐高度为7米,直径为3米,容积为50立方米。
2、反应釜拆除:拆除8个反应釜。
反应釜高度为2-3米,直径为1.5-2米,反应罐内有残留物。
3、高温加热箱拆除:拆除1个高温加热箱。
高温加热箱长度为4米,宽度为2米,高度为2米。
4、氮气储罐拆除:拆除1个氮气储罐。
氮气储罐高度为5米,直径为2.5米,容积为20立方米。
三、施工方案1、前置工作:(1)制定具体的施工方案和质量安全计划;(2)设立安全文明施工标志,并配备专职安全员进行安全管理;(3)对涉及的设备、管道、电气线路进行检查,确认已切断所有电源及介质;(4)周边设备、设施的保护,做好防护及防尘措施。
2、拆除工作:(1)拆除液氯罐:目标为尽量减少环境污染和人身伤害。
采用拆卸方式,依次割开骨架并缩短罐体,最后逐层拆卸。
过程中测量空气质量,同时洒水降尘以及采取防冻措施。
(2)拆除反应釜:采用卸除、割下罐盖和抽出残留物等方式,并在操作范围内放置警示牌。
(3)拆除高温加热箱:拆除顺序为先拆下附件、泄压,然后打开消声器、拆除导板、断开输气管道,进行高温部位的处理,最后拆除本体。
(4)拆除氮气储罐:采用先固定再拆卸的方式,先将储罐锚固在地上,然后通过搭起塔架、使用吊装设备进行拆卸。
3、后续工作:(1)施工过程中产生的废弃物,需要进行分类、充分利用或无害化处理。
(2)施工结束后,对现场进行清理和复原,并进行环境检测,确保安全和无环境污染。
(3)对拆除的设备进行清理、验收,记录重要数据并停妥。
设备拆除方案范本
设备拆除方案范本一、背景在现代社会生活中,设备常常需要进行拆除和更换,可能是因为设备老化、功能失效或者需要更新。
因此,拆除设备是一个必不可少的环节。
本文将介绍设备拆除方案的一般步骤和范本,帮助读者更好地理解和实践设备拆除的过程。
二、拆除准备工作在开始拆除设备之前,需要做好充分的准备工作,以确保拆除过程顺利进行。
以下是拆除准备工作的步骤:1.确定拆除时间和地点:首先要确定拆除设备的具体时间和地点,避免影响其他工作和人员。
2.准备必要的工具和设备:根据拆除设备的具体情况,准备好需要的工具和设备,如扳手、凿子、电钻等。
3.制定拆除方案:根据设备类型和拆除难度,制定详细的拆除方案,包括拆除步骤、安全措施等。
4.通知相关人员:通知相关人员关于设备拆除的时间、地点和安全注意事项,确保所有人能够配合。
三、设备拆除步骤一般来说,设备拆除的步骤可以分为以下几个阶段:1.拆除外壳:首先需要拆除设备的外壳,通常使用扳手或螺丝刀来拆卸外壳螺丝。
2.断开电源:在拆除电气设备时,一定要先断开电源,以确保安全。
3.拆除连接线:将设备与电源或其他设备连接的线路逐一断开。
4.拆卸部件:根据拆除方案逐步拆卸设备的各个部件,注意保持部件的完整性。
5.清理工作:拆除完成后,要对现场进行清理,确保不留下任何零部件或碎片。
四、安全注意事项在进行设备拆除过程中,安全始终是第一位的。
以下是一些必须遵守的安全注意事项:•戴好安全手套和护目镜,避免被细小零件或化学物质刺伤。
•确保断开电源,避免发生电气事故。
•注意设备的重量和稳定性,在拆除过程中避免崩塌或倒塌。
•严格按照拆除方案操作,不要随意更改或省略步骤。
•拆除完成后,将所有工具和设备归位,避免造成场地混乱和危险。
五、总结设备拆除是一个细致而重要的工作,需要做足准备工作并严格遵守拆除方案和安全注意事项。
通过本文介绍的范本,希望读者能够掌握设备拆除的基本步骤和要点,确保拆除过程顺利进行并保证安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1.0 工程概况 (1)
2.0编制说明与编制依据 (1)
2.1编制说明 (1)
2.2编制依据 (2)
3.0 拆除方案 (3)
3.1主要拆除工作量 (3)
3.2拆除时间安排 (3)
3.3主要设备拆除方法 (3)
3.4停气期间主要拆除吊车安排 (6)
3.5主要拆除设备汇总 (7)
4.0 其它要求 (8)
4.1300吨吊车站位处路面处理 (8)
4.2吊装吊耳 (8)
5.0 大型吊车及拖车使用计划 (8)
6.0 人力使用计划 (9)
7.0安全措施 (9)
7.1脚手架搭设与使用 (9)
7.2受限空间内作业 (9)
7.3吊装运输作业 (10)
8.0 机索具、手段用料使用计划 (10)
8.1主要施工机具 (10)
8.2主要手段用料计划 (11)
1.0 工程概况
1. 概述
镇海炼化二常改造工程是将原常减压装置规模由300万吨/年扩建为600万吨/年, 工作量很大; 改造装置占地面积较小, 只有100m×90m, 而且装置周边全是在用装置, 外围施工场地狭窄; 该装置施工周期较短, 改造总工期只有六个月, 其中主装置停气时间只有两个月; 该装置在厂区中间偏南位置, 运输道路上胀力众多, 给大型设备的运输带来困难。
2.主要工作量
拆除一台汽提塔, 三台减粘塔, 常压框架内设备, 四台脱盐罐, 一套余热回收系统, 金属烟囱, 部分塔内件, 绝大部分工艺管线。
3. 施工工期
三台减粘塔、余热回收系统、金属烟囱拆除, 3月初开始, 计划用时10天;
电脱盐罐及泵房拆除, 5月初开始, 计划用时10天;
汽提塔、常压框架内部设备及装置区工艺管线, 7月初开始, 计划用时8天; 。
2.0编制说明与编制依据
2.1编制说明
1. 本施工方案借鉴以往我公司常减压改造工程施工经验, 结
合本工程特点编制;
2. 为克服装置改造工程最主要矛盾——工期紧张, 在吊车选型方面, 必须作到吊车一次站位吊装尽可能多的设备, 减少吊车移位次数, 以节省吊装时间;
3. 因为装置施工场地狭窄, 拆除物件应尽可能直接装车运出装置外, 尽量减少在现场的二次拆分( 切割) 工作量;
4. 装置停气期间要合理分布吊车, 尽量作到一方面要使每个需使用吊车的作业地点都能有吊车配合, 同时又能保证运输汽车行走道路的畅通;
5. 运输道路经过现场勘察, 从我公司预制场地向北到海堤路, 从海堤路向西到污水处理场, 从污水处理场向南到7#门, 从7#门向东走到装置区, 该路线有一条跨路架空水线和一道胀力的距地净高度为5米, 其余胀力高度均高于5.5米, 能够运输装车高度低于5米设备; 其它装车高度低于4米的设备能够从炼油厂内道路运输。
2.2编制依据
1.镇海炼化股份有限公司二常改造施工相关设计资料;
2.《大型设备吊装施工工艺标准》SHJ515-90;
3.《炼油、化工施工安全规程》SH3505-1999;
4.DEMAG TC2600(500吨)吊车性能参数表;
5.160吨汽车吊性能参数表;
6.多田野120吨汽车吊性能参数表;
7.多田野110吨汽车吊性能参数表;
8.KATO NK-800型80吨吊车性能表;
9.中国石化集团第二建设公司《质量手册》SCCG/QG1801- ;
10.中国石化集团第二建设公司《企业管理标准、制度》。
3.0 拆除方案
3.1 主要拆除工作量
1. 三台减粘塔, 四台脱盐罐, 一组空气预热器, 一台汽提塔, 一座50米金属烟囱;
2. 装置框架内设备拆除;
3. 装置工艺管线约20公里。
3.2 拆除时间安排
1. 三台减粘塔、空气预热器、金属烟囱在三月份拆除;
2. 四台脱盐罐五月份拆除;
3. 装置框架内设备、装置工艺管线七月份拆除
3.3 主要设备拆除方法
1. 减粘塔拆除。
