九年级数学上册教学进度安排表
6
10月1日-10月8日
黄金周
7
10月9日-10月10日
回顾与反思(1课时)检测(1课时)
8
10月12日--10月16日
29-1形状相同的图形(1课时)29-2比例线段(1课时)
29-3相似三角形(1课时)29-4三角形相似的条件(1课时)
9
10月19日--10月23日
17
12月14日--12月18日
32-2平行四边形的定理和判定定理及其证明(1课时)
32-3矩形、菱形的性质和判定定理及其证明(2课时)
32-4等腰梯形的性质和判定定理及其证明(1课时)
18
12月21日--12月25日
回顾与反思(1课时)测验(1课时)
33-1用列举法求概率(1课时)33-1用列举法求概率(1课时)
31-2锐角三角函数值的求法(1课时)31-3锐角三角函数的应用(1课时)
15
11月30日--12月4日
31-3锐角三角函数的应用(1课时)回顾与反思(1课时)
课题学习测量电视转播塔的高(1课时)检测(1课时)
16
12月7日-12月11日
32-1等腰三角形的性质和判定定理及其证明(2课时)
32-2平行四边形的定理和判定定理及其证明(2课时)
30-2反比例函数的图象和性质(1课时)、30-3反比例函数的应用(1课时)
12
11月9日-11月13日
期中复习考试
13
11月16日--11月20日
试卷讲评(1课时)回顾与反思(1课时)
检测(1课时)31-1锐角三角函数(1课时)
14
11月23日--11月27日
31-1锐角三角函数(排表
青龙教育网信息网·(2009-9-23上午11:49:47)·教研室
九年级数学上册教学进度安排表
每周4课时(总58课时)2009年9月
周次
时间
章节及内容
1
9月1日----9月4日
试卷讲评(2课时)27-1圆的基本概念和性质(2课时)
2
9月7日--9月11日
27-2圆心角和圆周角(2课时)27-3过三点的圆(1课时)
29-4三角形相似的条件(1课时)29-5相似三角形的性质(1课时)
29-6相似多边形及其性质(1课时)29-7位似图形(1课时)
10
10月26日--10月30日
29-8相似三角形的应用(2课时)回顾与反思(1课时)
检测(1课时)
11
11月2日--11月6日
30-1反比例函数(1课时)30-2反比例函数的图象和性质(1课时)
19
12月28日--12月31日
33-2概率树形图(2课时)33-3概率的估计(1课时)
33-4几何概率(1课时)
20
1月4日---1月8日
回顾与反思(1课时)检测(1课时)
期末总复习
21
1月11日--1月15日
期末考试
27-4弧长和扇形的面积(1课时)
3
9月14日--9月18日
27-4弧长和扇形的面积(1课时)回顾与反思(1课时)、
课题练习管道的截面为什么都是圆形的(1课时)
检测(1课时)
4
9月21日--9月25日
28-1一元二次方程(1课时)28-2解一元二次方程(3课时)
5
9月27日---9月30日
28-2解一元二次方程(1课时)28-3用一元二次方程解决实际问题(2课时)
九年级数学上册课程教学进度表.doc
赠送以下资料《背影》教学设计【教学目标】知识与能力:学习本文选取动人情景,生动描写人物,以情感人的方法。
过程与方法:感受作者朴实的语言风格。
情感态度与价值观:通过体味文章所表现的父子之间的深情,培养学生懂得感受爱,也懂得回报爱的优良品德。
【教学重点、难点】1、作者对“父亲买橘子”的背影方法。
2、儿子对父亲的关心的不解、顿悟、感念的过程。
【预习设计】1、学生需认真朗读全文,弄懂重点词语的音、形、义;2、整体感知文章主要内容,注意事件发生的背景;3、你是如何看待文中的父亲和儿子的?【教学过程】一、导入新课运用多媒体播放歌曲《父亲》,并欣赏一首小诗。
“父爱是拐杖,让我们在人生中少摔跟头。
父爱是良言,让我们作出正确的判断。
父爱是阳光,让我们健康的成长。
父爱是音乐,让我们快快乐乐的生活。
父爱是蜡烛,默默的为我们奉献着自己。
”今天,就让我们一起来学习《背影》,看看这篇文章感人至深的地方究竟在哪里?二、检查预习(小组之内检查)1、正音练习:给加粗的词注音。
变卖典质(diǎn zhì) 颓唐 狼藉交卸 奔丧(bèn sāng) 簌簌晶莹 迂腐 琐屑栅栏 差使 照看行李妥帖 蹒跚(pán shān) 踌躇(chóu chú)2、根据解释填词语。
乱七八糟的样子。
狼藉失业在家。
赋闲凄惨暗淡,不景气。
惨淡因为腿脚不灵便,走路缓慢摇摆的样子。
蹒跚言行守旧,不合时宜。
迂腐细小而繁多的事。
琐屑不幸的事接二连三的发生。
祸不单行把自己的财产、衣服出卖和典当出去。
变卖典质精神不振作。
颓唐三、朗读课文,交流探讨1、刚才我已经说过,《背影》是一篇脍炙人口的名篇,几十年来为人们所传诵,这说明大家在读这篇文章的时候肯定给大家留下极其深刻的印象,或者产生了某方面的疑惑,那么同学们在读这篇文章的时候,有没有特别深刻的印象或疑惑。
九年级数学上册教学进度安排表
11月10日-11月14日
期中复习考试
13
11月17日--11月21日
试卷讲评(1课时)回顾与反思(1课时)
检测(1课时)31-1锐角三角函数(1课时)
14
11月24日—11月28日
31-1锐角三角函数(1课时)31-2锐角三角函数值的求法(1课时)
31-2锐角三角函数值的求法(1课时)31-3锐角三角函数的应用(1课时)
黄金周
7
10月6日-10月10日
回顾与反思(1课时)检测(1课时)
8
10月13日--10月17日
29-1形状相同的图形(1课时)29-2比例线段(1课时)
29-3相似三角形(1课时)29-4三角形相似的条件(1课时)
9
10月20日--10月24日
29-4三角形相似的条件(1课时)29-5相似三角形的性质(1课时)
课题练习管道的截面为什么都是圆形的(1课时)
检测(1课时)
4
9月15日--9月19日
28-1一元二次方程(1课时)28-2解一元二次方程(3课时)
5
9月22日---9月26日
28-2解一元二次方程(1课时)28-3用一元二次方程解决实际问题(2课时)
28-4方程的近似解(1课时)
6
9月29日—10月3日
33-4几何概率(1课时)
20
1月5日---1月9日
回顾与反思(1课时)检测(1课时)
期末总复习
21
1月12日--1月16日
期末试
29-6相似多边形及其性质(1课时)29-7位似图形(1课时)
10
10月27日--10月31日
29-8相似三角形的应用(2课时)回顾与反思(1课时)

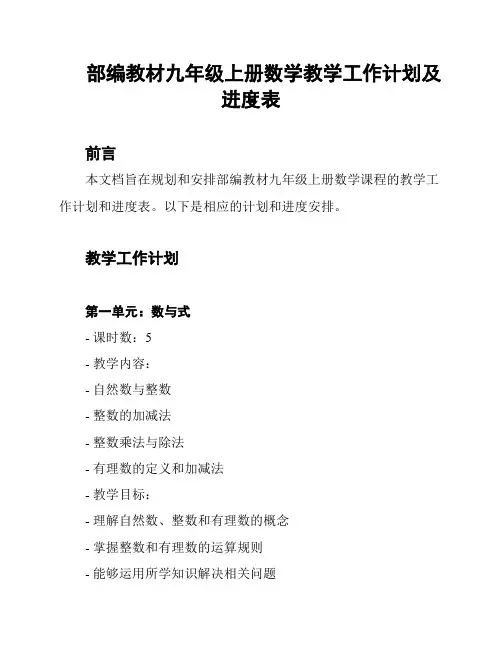

部编教材九年级上册数学教学工作计划及进度表
部编教材九年级上册数学教学工作计划及进度表前言本文档旨在规划和安排部编教材九年级上册数学课程的教学工作计划和进度表。
以下是相应的计划和进度安排。
教学工作计划第一单元:数与式- 课时数:5- 教学内容:- 自然数与整数- 整数的加减法- 整数乘法与除法- 有理数的定义和加减法- 教学目标:- 理解自然数、整数和有理数的概念- 掌握整数和有理数的运算规则- 能够运用所学知识解决相关问题第二单元:平面图形的认识- 课时数:6- 教学内容:- 面元素- 正多边形的性质- 平行四边形的性质- 等腰三角形的性质- 教学目标:- 了解各种面元素的基本概念- 掌握正多边形、平行四边形和等腰三角形的性质- 能够辨认和绘制各种图形第三单元:方程与不等式- 课时数:7- 教学内容:- 方程的解- 一次方程的解集- 不等式的解- 教学目标:- 理解方程和不等式的概念- 掌握一次方程和不等式的求解方法- 能够运用所学知识解决相关问题第四单元:二次根式- 课时数:4- 教学内容:- 二次根式的定义- 二次根式的计算- 二次根式的应用- 教学目标:- 理解二次根式的概念- 掌握二次根式的计算方法- 能够运用二次根式解决实际问题第五单元:数据的收集整理和分析- 课时数:8- 教学内容:- 调查和数据收集- 数据整理和总结- 数据的分析和表示- 教学目标:- 能够进行调查和数据收集- 掌握数据整理和总结的方法- 能够进行数据分析和表示进度表以下是本学期九年级上册数学课程的进度安排:- 第一周:第一单元课时1-3- 第二周:第一单元课时4-5- 第三周:第二单元课时1-3- 第四周:第二单元课时4-6- 第五周:第三单元课时1-4- 第六周:第三单元课时5-7- 第七周:第四单元课时1-3- 第八周:第四单元课时4- 第九周:第五单元课时1-4- 第十周:第五单元课时5-8总结通过本文档的教学工作计划和进度表,我们能够清楚地安排部编教材九年级上册数学课程的教学内容和进度安排。
部编版九年级数学上册教学计划 含教学进度表
部编版九年级数学上册教学计划含教学
进度表
教学目标
- 熟练掌握九年级数学上册的基本知识点和概念
- 提高学生的数学思维能力和解决实际问题的能力
- 培养学生的数学兴趣和研究乐趣
- 帮助学生建立数学知识体系,为高中数学的研究打下基础
教学内容
1. 有理数部分
- 有理数的概念与性质
- 有理数的运算
- 有理数的比较与序关系
- 有理数的混合运算
2. 代数式与方程部分
- 代数式的基本概念与计算
- 代数式的合并与因式分解
- 一元一次方程与一元一次方程的应用
3. 几何部分
- 平面直角坐标系
- 图形的性质与判定
- 三角形的性质与判定
- 三角形的面积和周长计算
4. 概率与统计部分
- 随机事件的概念与计算
- 几何概率与统计直方图的构建- 排列与组合的基本概念与计算
教学进度表
备注:以上进度表仅供参考,教师可根据实际情况进行调整。
部编教材九年级上册数学教学工作计划及进度表
部编教材九年级上册数学教学工作计划及进度表一、教学目标本学期数学教学的主要目标是帮助学生巩固和拓展基础知识,提高数学思维能力和解决问题的能力。
具体目标如下:1. 熟练掌握九年级上册数学教材中的基本概念和定理。
2. 提高学生的计算能力和运算技巧。
3. 培养学生的数学思维和逻辑推理能力。
4. 培养学生的问题解决能力和实际应用能力。
5. 培养学生的合作与沟通能力。
二、教学内容和进度安排本学期的教学内容和进度安排如下:第一单元:数与式教学内容:1. 实数和整式2. 多项式的加减和乘法3. 简单的多项式除法4. 一元一次方程式及其解法教学进度安排:- 第1课:实数和整式(2学时)- 第2课:多项式的加减和乘法(4学时)- 第3课:简单的多项式除法(2学时)- 第4课:一元一次方程式及其解法(6学时)第二单元:平面几何图形的认识教学内容:1. 点、线、面及其性质2. 四边形的性质和判定3. 三角形的性质和判定4. 直角三角形和勾股定理教学进度安排:- 第5课:点、线、面及其性质(2学时)- 第6课:四边形的性质和判定(4学时)- 第7课:三角形的性质和判定(4学时)- 第8课:直角三角形和勾股定理(2学时)第三单元:图形的坐标表示教学内容:1. 直角坐标系2. 点的坐标及其运算3. 图形的平移、旋转和对称4. 图形的相似和全等教学进度安排:- 第9课:直角坐标系(2学时)- 第10课:点的坐标及其运算(4学时)- 第11课:图形的平移、旋转和对称(4学时)- 第12课:图形的相似和全等(2学时)第四单元:数据的收集、整理与分析教学内容:1. 统计调查与数据收集2. 统计图表的制作和分析3. 中心位置和离散程度4. 随机事件和概率教学进度安排:- 第13课:统计调查与数据收集(2学时)- 第14课:统计图表的制作和分析(4学时)- 第15课:中心位置和离散程度(4学时)- 第16课:随机事件和概率(6学时)三、教学方法本教学工作计划将采用以下教学方法:1. 探究式教学法:通过引导学生提出问题、思考和实际操作,培养学生的研究兴趣和主动研究能力。
数学九年级上册教学进度计划表
11.8
38 中心对称
11.9
39 平面直角坐标系中的图形的旋转变换
11.10
40 旋转图形复习课
11.11
41 圆的概念
11.21
42 垂径定理
11.22
43 垂径定理的应用
11.23
44 圆心角,弦,弧,弦心弦心距间关系
11.25

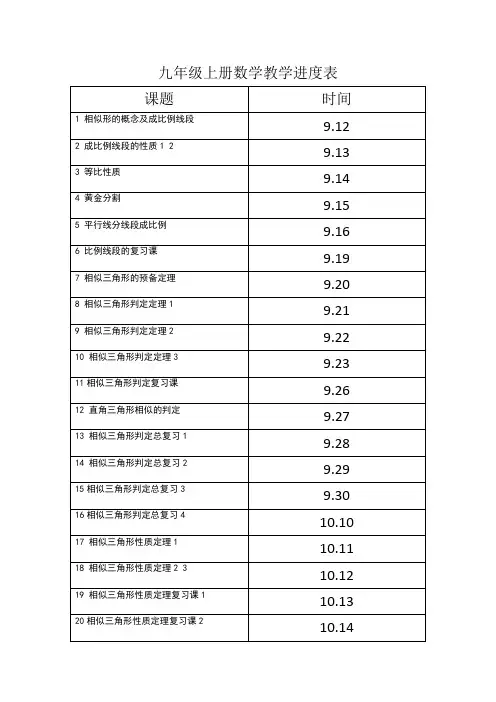

九年级上册数学教学进度表
课题
时间
1 相似形的概念及成比例线段
9.12
2 成比例线段的性质1 2
9.13
3 等比性质
9.14
4 黄金分割
9.15
5 平行线分线段成比例
9.16
6 比例线段的复习课
9.19
7 相似三角形的预备定理
9.20
8 相似三角形判定定理1
9.21
9 相似三角形判定定理2
9.22
10 相似三角形判定定理3
46 圆心角,弦,弧,弦心距间关系的应用
11.28
47 圆的确定
11.29
48 反证法
11.30
49 圆的基本性质习题课
12.1
50 圆周角的概念
12.2
51 圆周角的定理及推论
12.5
52 圆的内接四边形性质定理
12.6
53 直线与圆的位置关系及切线性质
12.7
54 圆的切线判定定理
12.8
55 直线与圆的位置关系习题课
12.9
56 切线长定理
12.12
57 切线长定理习题课
12.13
58 三角形的内切圆
12.14
59 三角形内切圆的应用
12.15
60 正多边形与圆
人教版九年级上册数学教学进度表
人教版九年级上册数学教学进度表周次教学内容教学目标教学重难点。
::1 -2 第二十一章一元二次方程 <br> 21.1一元二次方程 <br> 概念的引入、定义及一般形式 1. 理解一元二次方程的概念。
<br> 2. 能将一元二次方程化为一般形式,并准确指出各项系数。
重点:一元二次方程的概念和一般形式。
<br> 难点:准确识别一元二次方程各项系数。
3 -4 21.2解一元二次方程 <br> 配方法 1. 理解配方法的原理。
<br> 2.会用配方法解一元二次方程。
重点:配方法的步骤。
<br> 难点:配方过程中对完全平方式的理解和运用。
5 -6 公式法 1. 推导一元二次方程的求根公式。
<br> 2. 会用公式法解一元二次方程。
重点:求根公式的推导和运用。
<br> 难点:求根公式的理解及在解方程中的正确应用。
7 - 8 因式分解法 1. 掌握用因式分解法解一元二次方程。
<br> 2. 能根据方程特点选择合适的方法解方程。
重点:因式分解法的原理及应用。
<br> 难点:将方程正确地进行因式分解。
9 一元二次方程的根与系数的关系 1. 发现一元二次方程根与系数的关系。
<br> 2. 能运用根与系数关系解决简单问题。
重点:根与系数关系的内容。
<br> 难点:根与系数关系的灵活运用。
10 一元二次方程的应用 1. 能建立一元二次方程模型解决实际问题。
<br> 2. 提高分析和解决实际问题的能力。
重点:将实际问题转化为一元二次方程模型。
<br> 难点:实际问题中的等量关系的寻找。
11 - 12 第二十二章二次函数 <br> 22.1二次函数的概念、图象和性质 <br> 二次函数的概念 1. 理解二次函数的概念。
九年级数学上册教学计划及进度
九年级数学上册教学计划及进度引言本教学计划旨在为九年级学生提供一份全面、系统的数学研究指导。
教学计划将按照教材的章节顺序安排,并根据学生的研究进展进行调整。
以下是数学上册的教学计划及进度。
课程目标掌握九年级数学上册的基本概念和知识点。
培养学生的数学思维和解决问题的能力。
提高学生的数学推理和逻辑思维能力。
培养学生的数学建模和应用能力。
教学计划以下是九年级数学上册的教学计划:1.第一章:有理数概念:正负数、绝对值、相反数、绝对值与数轴。
进度:第1-4节。
2.第二章:整式与分式概念:整式、分式、分母为一元二次式的分式。
进度:第1-3节。
3.第三章:一次函数与一元一次方程概念:函数、方程、一次函数与一元一次方程的关系。
进度:第1-4节。
4.第四章:二次根式与二次函数概念:二次根式、二次函数的图像与性质。
进度:第1-3节。
5.第五章:统计与概率概念:样本调查、频率分布表、概率的计算。
进度:第1-4节。
6.第六章:圆的认识概念:圆的性质与定理。
进度:第1-3节。
7.第七章:相似三角形概念:相似三角形的性质与定理。
进度:第1-4节。
8.第八章:平面向量概念:平面向量的性质与运算。
进度:第1-3节。
9.第九章:立体图形概念:长方体、正方体、棱柱、棱锥等的性质与计算。
进度:第1-4节。
教学进度调整具体教学进度调整将根据学生的研究情况而定。
如果学生在某个章节掌握较快,可以适当提前进入下一章节的教学内容。
如果学生在某个章节进度较慢,可以适当延长教学时间以确保学生的掌握程度。
总结本教学计划旨在帮助九年级学生全面而系统地学习数学上册的知识。
教学进度将根据学生的学习情况进行适时调整,以确保学生的学习效果和掌握程度。
希望学生能够积极参与课堂学习,提高自己的数学能力。
九年级数学上册教学进度计划
日期
83 12.25一
54 第 11.14二
55 11 11.15三 周
56 11.16四
圆复习及检测 习题讲评
随机事件与概率
84 第 12.26二
85 17 12.27三 周
86 12.28四
57 11.17五
求随机事件的概率
87 12.29五
58 11.20一
59 第 11.21二 60 12 11.22三
习题讲评 复习备考 复习备考 复习备考 复习备考 复习备考 复习备考 复习备考 复习备考 复习备考 复习备考 期末考试 投影的概念 正投影的概念 三视图的概念(1) 三视图的概念(2) 三视图复习及检测 习题讲评 寒假
序 号
日期
