天然砂砾石垫层施工方案
天然砂砾垫层施工方案

天然砂砾垫层施工方案
1、试验路段
选择砂砾垫层试验段,通过试验路段确定施工机械、松铺系数、施工方法、施工长度、一次铺筑的合适厚度等。
试验路段所使用和确认的材料、松铺系数、碾压机具、碾压程序、碾压遍数、碾压速度、压实标准和施工工艺等,应与正式施工时使用的相同。
2、用料计算与运输
(1)根据路段的宽度、试验确定的一次铺筑厚度及松铺系数,计算各段需要的材料数量;根据运料车的装载体积,计算每车材料的堆放距离。
(2)装车时,应控制使每车运料的数量基本相同。
(3)卸料时,根据计算的堆放距离由远及近卸置在下承层上;卸料距离应严格掌握,避免材料不足或过多。
料堆每隔一定距离留一缺口。
(4)堆入材料的时间不宜过长。
运送材料只宜较摊铺工序提前一、二天、并视天气是否晴朗而定。
3、摊铺
(1)用平地机配合推土机将材料均匀地摊铺在预定的宽度上,表面力求平整,并具有规定的路拱。
(2)检验松铺厚度是否符合要求,必要时应进行减料或补料。
4、碾压
(1)用轮胎压路机在初平的路段上快速碾压一遍,以暴露潜在的不平整,再进行整平和整型。
(2)经过整平和整型,使垫层达到要求的路拱和纵坡,然后按试验路段所确认的压实施工方案,包括机具、程序、遍数、速度以及注意事项,在全宽范围内,将垫层均匀地压实标准密实度。
(3)两段作业衔接处,第一段留下5~8m不进行碾压,第二段施工时,将前段留下未压部分与第二段一起碾压。
砂砾石垫层施工方法

砂砾石垫层施工方法一、施工准备(一)材料1、砂砾石垫层主要采用天然砂砾石、中粗砂等材料。
2、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
(二)作业条件1、施工前应进行验槽,将基底表面浮土、淤泥、杂物等清除干净,并不得有积水。
2、根据设计要求,确定砂砾石垫层的厚度、宽度和长度。
3、准备好垫层所需的材料,包括砂砾石、中粗砂等。
4、准备好施工机具,如搅拌机、平板振动器、压路机等。
二、施工工艺流程(一)铺设砂砾石垫层1、铺设前应对基底进行清理,并洒水湿润。
2、根据设计要求,铺设砂砾石垫层。
对于较厚的垫层,可分两层铺设。
3、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。
4、砂砾石垫层铺设完毕后,应立即进行压实。
可采用平板振动器或压路机进行压实,压实度应符合设计要求。
(二)注意事项1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
2、铺设时应保证垫层的平整度和密实度,不得有粗细颗粒分离现象。
3、压实时应采用平板振动器或压路机进行压实,压实度应符合设计要求。
4、砂砾石垫层施工完毕后,应进行质量检验,检验合格后方可进行下一道工序的施工。
三、质量标准及检验方法(一)质量标准1、砂砾石垫层应采用级配良好的材料,不得采用风化石块或含泥量很大的砂砾石。
2、砂砾石垫层的厚度、宽度和长度应符合设计要求。
3、垫层的平整度和密实度应符合要求,不得有粗细颗粒分离现象。
4、垫层的压实度应符合设计要求。
(二)检验方法1、用钢尺检查垫层的宽度和长度,用直尺或水准仪检查垫层的标高。
2、用平板振动器或压路机进行压实试验,检查垫层的密实度。
砂砾垫层施工方案一、工程概述本工程为某小区住宅楼基础施工阶段,根据设计要求,需要在地基上铺设一层砂砾垫层,以提高地基的承载力和稳定性。
砂砾垫层厚度为300mm,采用天然级配的砂砾料进行铺设。
本施工方案旨在明确砂砾垫层的施工工艺、质量要求和安全措施,确保施工顺利进行。
砂砾石垫层施工方案下载

砂砾石垫层施工方案【范本一:专业版】【施工方案】第一章、前言1.1 施工方案的制定目的本施工方案的制定旨在详细介绍砂砾石垫层施工过程,确保施工人员按照标准化的流程进行施工。
该方案涉及工程的施工要点、施工流程及施工管理要求等内容。
第二章、砂石垫层的基本概念2.1 砂石垫层的定义砂石垫层是指在道路、广场等基础地面上施工的一种砼基层,具有分散荷载、吸收水分、平整地表等功能。
主要由砂石、水泥和掺合材料构成。
第三章、施工前的准备工作3.1 材料准备施工前需对所使用的砂石、水泥、掺合材料进行检验,确保质量合格。
3.2 设备准备所需设备包括挖掘机、平地机、卡车等。
确保设备状态良好,保证施工过程中设备的正常操作。
3.3 人员组织安排合适的施工人员,并进行工作责任划分,确保施工现场的安全与顺利进行。
第四章、施工流程4.1 地面处理对施工区域进行清理,清除杂物和障碍物,保证地面平整干净。
4.2 坑槽开挖利用挖掘机进行坑槽的开挖,根据设计要求进行开挖尺寸的控制。
4.3 砂石垫层的铺设预先浇注混凝土底层,再进行砂石的有序铺设,确保整个垫层的平整度和稳定性。
4.4 压实处理利用振动压路机进行施工区域的压实处理,以提高垫层的密实度。
4.5 管理与检验定期进行施工现场的管理与检验,保证施工的顺利进行和质量的合格。
第五章、施工安全措施5.1 移动设备操作注意事项在施工现场,操作人员需佩戴安全防护装备,严格按照操作规程进行操作。
5.2 施工现场安全预警根据实际施工情况,设置相应的安全预警标识和安全防护措施。
第六章、施工管理要求6.1 原材料管理对施工使用的砂石、水泥和掺合材料进行统一管理,确保质量安全。
6.2 现场施工管理施工现场需设置专人负责施工管理,确保施工按照方案要求进行。
6.3 质量监控与检验将质量监控与检验纳入施工管理范畴,对施工过程进行全程监控和抽样检验。
第七章、施工后的验收与交接7.1 施工完成验收完成施工后,由工程负责人进行验收,满足验收标准后方可交付使用。
(整理)【最新精选】天然砂砾石垫层施工方案

天然砂砾石垫层施工方案一、工程概况本工程位于--------------------生产服务中心,拟建综合办公区道路,全长598米。
该建设对于改善厂区与沿线道路的连接提供了方便的条件,具有非常重要的意义。
主要技术指标路基宽度:7.8米行车道宽度: 7.0米路面结构:上面层为水泥混凝土路面;基层为水泥稳定砂砾;垫层为砂砾。
路线最大纵坡: 0.33转弯半径:9.0米道路做法及标准:1. 22cm厚混凝土面层,抗弯拉强度不小于4.5mpa。
2. 20cm厚水泥稳定砂砾基层,水泥含量为集料重量比的10%,大于5mm砾石含量60-70%,从拌和到养生时间不超过3小时,应满足道路施工验收规范。
3. 20cm厚天然砂砾底垫层。
4. 基地土夯实(压实系数0.96)二、施工组织机构为了统一指挥,便于协调,强化施工管理,在施工现场设置工程项目经理部作为常设组织机构,组织专业的技术管理人员常驻现场,装备优良的机械设备投入施工,坚持“统筹兼顾,重点突出,强化施工管理,狠抓工程质量”的原则,做到机构严密,现场指挥有力,施工方案合理,检测手段可靠,工期安排紧凑,质量把关严格。
根据业主和招标文件对本合同段的施工要求,以及工程规模、工期、质量等方面的要求和本合同段的特点,结合我公司施工能力和经验,我单位将为本合同段的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。
本合同段项目部设项目经理:李//、技术负责人:张//、工程部成员:王/ 、材料员:刘//等职员。
1、项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期,以优良质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工队顺利完成分项工程施工生产,如工程进度、工程计划、对外关系等工作。
技术负责人负责工程质量与工程施工技术。
2、工程部的职能是协助技术负责人解决各施工队施工中遇到的技术难题,编制重大施工项目的施工方案。
天然砂砾垫层施工方案 天然砂砾石垫层施工方案共8页word资料

天然砂砾垫层施工方案天然砂砾石垫层施工方案导读:就爱阅读网友为您分享以下“天然砂砾石垫层施工方案”的资讯,希望对您有所帮助,感谢您对92to的支持!天然砂砾石垫层施工方案一、工程概况本工程位于--------------------生产服务中心,拟建综合办公区道路,全长598米。
该建设对于改善厂区与沿线道路的连接提供了方便的条件,具有非常重要的意义。
主要技术指标路基宽度:7.8米行车道宽度: 7.0米路面结构:上面层为水泥混凝土路面;基层为水泥稳定砂砾;垫层为砂砾。
路线最大纵坡: 0.33转弯半径:9.0米道路做法及标准:1. 22cm厚混凝土面层,抗弯拉强度不小于4.5mpa。
2. 20cm厚水泥稳定砂砾基层,水泥含量为集料重量比的10%,大于5mm 砾石含量60-70%,从拌和到养生时间不超过3小时,应满足道路施工验收规范。
3. 20cm厚天然砂砾底垫层。
4. 基地土夯实(压实系数0.96)二、施工组织机构为了统一指挥,便于协调,强化施工管理,在施工现场设置工程项目经理部作为常设组织机构,组织专业的技术管理人员常驻现场,装备优良的机械设备投入施工,坚持“统筹兼顾,重点突出,强化施工管理,狠抓工程质量”的原则,做到机构严密,现场指挥有力,施工方案合理,检测手段可靠,工期安排紧凑,质量把关严格。
根据业主和招标文件对本合同段的施工要求,以及工程规模、工期、质量等方面的要求和本合同段的特点,结合我公司施工能力和经验,我单位将为本合同段的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。
本合同段项目部设项目经理:李//、技术负责人:张//、工程部成员:王/ 、材料员:刘//等职员。
1、项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期,以优良质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工队顺利完成分项工程施工生产,如工程进度、工程计划、对外关系等工作。
砂砾石垫层施工方案

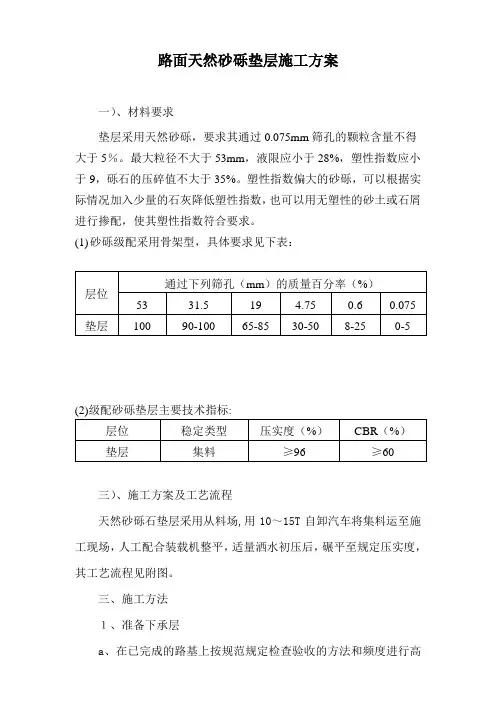

路面天然砂砾垫层施工方案一)、材料要求垫层采用天然砂砾,要求其通过0.075mm筛孔的颗粒含量不得大于5%。
最大粒径不大于53mm,液限应小于28%,塑性指数应小于9,砾石的压碎值不大于35%。
塑性指数偏大的砂砾,可以根据实际情况加入少量的石灰降低塑性指数,也可以用无塑性的砂土或石屑进行掺配,使其塑性指数符合要求。
(1)砂砾级配采用骨架型,具体要求见下表:三)、施工方案及工艺流程天然砂砾石垫层采用从料场,用10~15T自卸汽车将集料运至施工现场,人工配合装载机整平,适量洒水初压后,碾平至规定压实度,其工艺流程见附图。
三、施工方法1、准备下承层a、在已完成的路基上按规范规定检查验收的方法和频度进行高程、宽度、横坡度、平整度的检查。
b、采用18t压路机或等效压实机具进行碾压检验(压3~4遍)在碾压过程中,如发现土过干,表层松散,适当洒水,如土过湿,发生“弹簧”现象采用挖开晾晒、换土、掺石灰或粒料等措施进行处理。
c、在槽式断面的路段、两侧路肩上每隔8米交错开挖泄水沟。
2、施工放样a、在下承层上恢复中线10米设一桩,并在两侧路肩边缘外0.5米设指示桩。
b、进行水平测量,在两测指示桩上用明显标记标出底基层边缘的设计高。
3、计算材量用量。
a、根据施工路段垫层的宽度、厚度及预定的干压实密度并按确定的需要数量,并计算每车料的填筑距离。
b、施工时应洒水加湿,控制好含水量。
4、运输和摊铺运输和摊铺a、集料装车时,必须控制每车料的数量基本相等。
b、在同一料场供料的路段内,由远到近将料按计算的距离卸置于下承层上,严格掌握卸料距离避免料不够或过多。
c、料堆每隔一定距离留一卸口。
d、集料在下承层的堆置时间不宜过长,运头集料较摊铺料只宜提前二天。
e、通过试验确定松铺系数。
f、用装载机将料均匀地摊铺在预定的宽度上,检查含水量补充洒水,使含水量达到最佳值,表面力求平整,并具有规定的路拱,同时摊铺路肩用料。
5、稳压整型a、用装载机或压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平整。
砂石垫层专项施工方案

一、工程概况本工程为某住宅小区地基基础施工阶段,根据设计要求,需在地基上铺设一层砂石垫层,以提高地基的承载力和稳定性。
砂石垫层厚度为300mm,采用天然砂砾石混合料,施工质量要求符合国家相关规范和标准。
二、施工准备1. 材料准备:选用粒径均匀、含泥量低的天然砂砾石,符合设计要求。
砂砾石应经过筛选,去除杂质和杂物,确保垫层的质量。
2. 机械设备准备:准备推土机、挖掘机、压路机、平板振动器、水准仪、钢卷尺等施工设备。
3. 施工人员准备:组织具有相关施工经验的施工队伍,明确各岗位职责,确保施工顺利进行。
三、施工工艺及质量控制1. 施工工艺流程:材料准备→基础处理→砂石垫层铺设→碾压密实→检测验收。
2. 施工步骤:(1)基础处理:清除地基表面的浮土、淤泥、杂物,确保地基表面平整、坚实。
(2)砂石垫层铺设:按照设计要求,将砂砾石均匀摊铺在地基上,厚度控制在300mm。
(3)碾压密实:采用压路机进行碾压,确保砂石垫层密实。
碾压过程中,注意碾压遍数和碾压速度,避免过快或过慢。
(4)检测验收:施工完成后,对砂石垫层进行检测验收,确保垫层厚度、密实度、平整度等符合设计要求。
3. 质量控制:(1)材料质量:严格控制砂砾石的质量,确保粒径、含泥量等符合设计要求。
(2)施工质量:严格按照施工工艺进行操作,确保垫层厚度、密实度、平整度等符合设计要求。
(3)检测验收:施工完成后,对砂石垫层进行检测验收,确保垫层质量。
四、安全文明施工措施1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 施工过程中,加强现场管理,保持施工环境整洁。
3. 施工人员应佩戴安全帽、手套等防护用品,确保施工安全。
4. 施工结束后,及时清理施工现场,恢复原状。
五、进度安排根据工程进度计划,砂石垫层施工周期为15天,确保施工进度满足工程需求。
六、总结本砂石垫层专项施工方案旨在确保施工质量、提高施工效率,为住宅小区地基基础施工提供有力保障。
在施工过程中,严格按照施工工艺和质量控制措施进行操作,确保砂石垫层施工质量达到设计要求。
砂砾石垫层施工方案

# 砂砾石垫层施工方案1. 引言砂砾石垫层是道路基础层中的一种重要材料。
它具有排水性能好、稳定性高等优点,广泛应用于道路、铁路、机场等基础工程中。
本文档旨在提供砂砾石垫层施工方案的详细说明,以确保施工的质量和效果。
2. 施工准备在进行砂砾石垫层施工前,需要进行以下准备工作:•确定砂砾石垫层的设计要求,包括厚度、石粒级配、密实度等。
•确定施工区域的地基状况,必要时进行地基处理,如填土、翻浆等。
•准备施工所需的人力、机械设备及材料,包括挖掘机、压路机、砂砾石等。
3. 施工步骤3.1 挖掘土方根据设计要求,使用挖掘机在施工区域进行土方挖掘。
挖掘的深度应考虑到垫层的厚度及基底的稳定性要求。
3.2 基底处理在土方挖掘后,对基底进行处理,以提高其稳定性。
基底处理可以采用填土、翻浆等方式,确保基底的平整度和排水性。
3.3 安装边界线在施工区域的四周安装边界线,以确保砂砾石垫层的施工范围清晰,并避免材料溢出。
3.4 铺设防排水层在基底处理完成后,铺设防排水层以保护垫层。
防排水层可以采用土工布等材料,确保过水和排水功能。
3.5 铺设过渡层在防排水层上铺设过渡层,过渡层的材料可以采用砂石混凝土等。
过渡层的厚度和材料的选择应符合设计要求。
3.6 铺设砂砾石垫层在过渡层上铺设砂砾石垫层。
砂砾石的选择应符合设计要求,并按照设计要求进行石粒级配和密实度的控制。
3.7 确保平整度和密实度在铺设砂砾石垫层后,使用压路机对其进行压实,确保其平整度和密实度。
压实应采用逐层逐段进行,以充分保证砂砾石垫层的稳定性。
3.8 检查质量在施工过程中,应进行质量检查,确保各项施工工艺符合设计要求。
检查内容包括砂砾石垫层的厚度、石粒级配、密实度等。
4. 施工注意事项在进行砂砾石垫层施工时,需要注意以下事项:•严格按照设计要求进行施工,确保施工质量和效果。
•注意施工现场的安全,避免发生事故。
•控制施工过程中的水分,防止砂砾石垫层出现过湿或过干的情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天然砂砾石垫层施工方案
一、工程概况
本工程位于--------------------生产服务中心,拟建综合办公区道路,全长598米。
该建设对于改善厂区与沿线道路的连接提供了方便的条件,具有非常重要的意义。
主要技术指标
路基宽度:7.8米
行车道宽度: 7.0米
路面结构:上面层为水泥混凝土路面;基层为水泥稳定砂砾;垫层为砂砾。
路线最大纵坡: 0.33
转弯半径:9.0米
道路做法及标准:
1. 22cm厚混凝土面层,抗弯拉强度不小于4.5mpa。
2. 20cm厚水泥稳定砂砾基层,水泥含量为集料重量比的10%,大于5mm
砾石含量60-70%,从拌和到养生时间不超过3小时,应满足道路施工
验收规范。
3. 20cm厚天然砂砾底垫层。
4. 基地土夯实(压实系数0.96)
二、施工组织机构
为了统一指挥,便于协调,强化施工管理,在施工现场设置工程项目经理部作为常设组织机构,组织专业的技术管理人员常驻现场,装备优良的机械设备投入施工,坚持“统筹兼顾,重点突出,强化施工管理,狠抓工程质量”的原则,做到机构严密,现场指挥有力,施工方案合理,检测手段可靠,工期安排紧凑,质量把关严格。
根据业主和招标文件对本合同段的施工要求,以及工程规模、工期、质量等方面的要求和本合同段的特点,结合我公司施工能力和经验,我单位将为本合同段的施工组成一套高效、精干、强有力的领导机构和装备先进、施工水平过硬的队伍。
本合同段项目部设项目经理:李//、技术负责人:张//、工程部成员:王/ 、材料员:刘//等职员。
1、项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期,以优良质量完成合同范围内的所有工程项目,项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工队顺利完成分项工程施工生产,如工程进度、工程计划、对外关系等工作。
技术负责人负责工程质量与工程施工技术。
2、工程部的职能是协助技术负责人解决各施工队施工中遇到的技术难题,编制重大施工项目的施工方案。
制订和下达施工计划,检查、督促各施工队,按时完成任务,每月对各施工队完成的施工任务,报送监理和业主。
3、财务部负责对施工队进行工程拨款控制,并进行工程成本考核与分析,随时提供这方面的报告,供项目经理进行决策。
4、质检员直接在技术负责人的领导下负责全合同段的质量工作,是质量控制的专职部门,施工中同监理工程师密切配合,接受和传达业主和监理工程师有关质量的指令。
5、设备部统一控制全合同段内机械设备的维修、维护、保养、调度设备使用安全工作。
6、材料员统一控制全合同段内主要材料的购置和保管,做到有计划、高质量、低价格,监控好各施工队自购材料的质量和价格,最大限度地降低工程材料的成本,堵塞漏洞。
三、施工日期:
拟定施工日期:2***年7月2日-2***年7月22日。
四、砂砾垫层的施工方案、施工方法
(一)、施工方案
所有路段均采用20mm厚砂砾垫层。
施工方案如下:
砂砾垫层的砂砾用自卸汽车直接从料场运至摊捕现场摊铺,采用机械配料、摊铺的方法施工,用YLZ2812压路机进行碾压,碾压遍数不得少于3遍。
(二)、施工工艺及有关规定
首先在已完路基上作20-50米试验段,以确定拌和、压实方法、压实机械类型、工序、压实系数、碾压遍数和压实厚度、最佳含水量、水泥剂量等作为今后施工现场的控制依据。
1.施工准备工作
①查路基封层:
对已完工的路基封层进行交工验收,加强对路基宽度、标高、平整度等项目的检验,质量合格后方可进行底基层施工,否则应采取相应措
施进行处理。
②施工放样:
在准备好的下承层每20米断面准确放样,标出基层边缘桩,测出标高,标明桩号。
2.施工工艺
1)铲车配料及摊铺
①确定松铺系数。
②砂砾的含水量
③清扫现场,洒水湿润保证良好的连接性。
④砂砾的运输:
运砂砾汽车装好砂砾后要检查后箱板是否关牢,避免运输中后箱松动而遗失砂砾。
车辆应按运输选定好的最佳路线,快速运到路槽内,以
减少砂砾水分蒸发量,为压实提供充足水分条件。
⑤砂砾的装卸
卸砂砾时一定要听从施工管理人员的指挥,为推、平、压提供最优卸料位置,加快施工进度。
根据垫层的设计厚度和松方系数测算出卸料间距后,开始用自卸汽车卸料。
⑥摊铺
摊铺时用铲车摊铺。
然后按规定的标高、路拱,并配一用的水车在现场。
⑦碾压
砂砾摊铺完毕后用压路机全路压2遍,最后用拖振进行终压,直至表无轮迹且潮湿。
压路机碾压速度,两遍宜采用1档(1.5-1.7Km/h)为宜,使砂砾归位档(2.0-2.5 Km/h)。
压路机碾压时,严禁“调头”“刹车”,刚开始
要慢些,不能突然加速,以保证垫层表面不被扒起和松散。
在施工过程中,配备专用洒水车,视砂砾含水量情况进行适当均匀的洒水。
每一段施工完毕后,立即进行厚度、压实度检测。
测量人员进行标高,路拱检查,如有不符合要求段,应进行修整,铲高垫低洒水碾压、
达到要求标准为止。
⑧接头处理和交通管理
两工作段搭接部分,应采用对接直立形式接缝(头)处理。
砂砾垫层已完成的段落要绝对封闭交通,禁止一切车辆通行,以免伤害表层,影
响平整度。
路面砂砾垫层施工工艺流程图
陕西****建筑工程有限公司
2***年7月2日。
