探放水钻孔设计
探放水钻孔设计说明书

一、探放水目的二、水文地质情况(包括水温、水压、放水量预计)二、设计技术要求:1、钻孔参数:孔号方位(度)倾角(度)孔深(米)钻孔开孔位置1.2.2、应由测量人员进行标定,负责探放水工作的人员必须亲临现场,共同确定钻孔方位、倾角和钻孔布置数目以及钻进的深度。
3、套管要求:选用Φ95mm钻头开孔 10 米后,安装Φ89mm套管 10 米。
然后用水泥浆泵对其进行高压封固,待其凝固 48 小时后,进行打压实验,压力达到1MPa,持续 30 分钟,孔口管牢固不动,孔口无渗、漏水现象方为合格。
否则必须重新封固。
合格后上好孔口阀,改用Φ65mm钻头重新扫孔钻进,直至终孔。
4、钻机型号:取芯。
5、孔口装置:正常钻进前必须装好孔口闸阀,孔口闸阀的耐压能力必须达到1MPa以上,为能在终孔撤完钻具时尽快关闭钻孔,孔口闸阀应选用球形阀。
6、套管外露端应安装水压表,并配好闸阀,以便随时观测水压,并检查钻孔是否堵塞。
7、现场施工人员必须严格按设计方向、角度施工。
8、钻孔出水后,钻探人员每小班测量水压、水量1次,若发现水量、水压变大应加密观测次数,并详细记入班报表中。
9、钻孔终孔后,由调度室、安监处、防治水组、进行联合验收,确认合格后方可终孔,并填写好验收报告。
三、安全技术措施1、孔口套管必须达到设计要求,严格按照设计安装、测试。
2、钻孔在施工前必须形成完善的防排水系统,排水系统必须保证灵活、可靠、达到设计要求。
3、开工前由班长向参加施工人员传达技术设计和本措施,使全体人员都了解钻探目的、施工地点、技术要求和安全规定,并要在学习记录上签字,不学习签字者不准参加施工。
1、值班人员或工班长要组织开好班前会,重点安排当日安全工作,职工要认真听讲,并熟记有关规定,严格执行。
2、所有钻具要全部装入钻杆箱。
装箱前要检查钻杆质量和数量。
根据钻孔设计配备钻杆长度和各规格、型号的钻具和专用工具,钻机运输时,要用拉子封车,捆紧扎牢,并跟人护送。

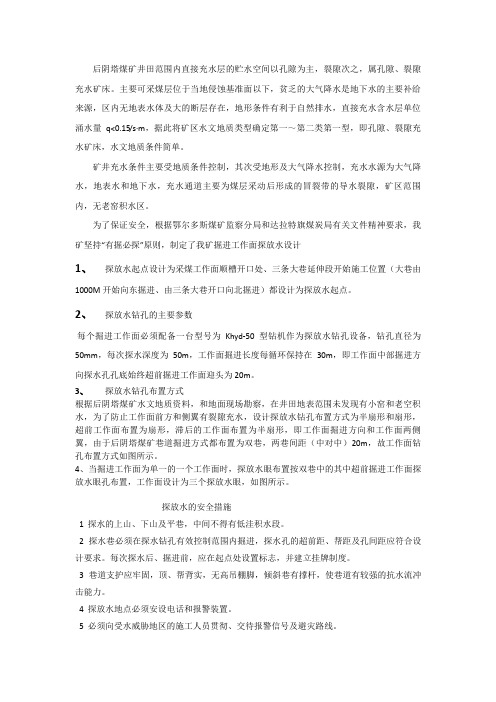

后阴塔煤矿探放水钻孔设计及技术措施

后阴塔煤矿井田范围内直接充水层的贮水空间以孔隙为主,裂隙次之,属孔隙、裂隙充水矿床。
主要可采煤层位于当地侵蚀基准面以下,贫乏的大气降水是地下水的主要补给来源,区内无地表水体及大的断层存在,地形条件有利于自然排水,直接充水含水层单位涌水量q<0.15/s·m,据此将矿区水文地质类型确定第一~第二类第一型,即孔隙、裂隙充水矿床,水文地质条件简单。
矿井充水条件主要受地质条件控制,其次受地形及大气降水控制,充水水源为大气降水,地表水和地下水,充水通道主要为煤层采动后形成的冒裂带的导水裂隙,矿区范围内,无老窑积水区。
为了保证安全,根据鄂尔多斯煤矿监察分局和达拉特旗煤炭局有关文件精神要求,我矿坚持“有掘必探”原则,制定了我矿掘进工作面探放水设计1、探放水起点设计为采煤工作面顺槽开口处、三条大巷延伸段开始施工位置(大巷由1000M开始向东掘进、由三条大巷开口向北掘进)都设计为探放水起点。
2、探放水钻孔的主要参数每个掘进工作面必须配备一台型号为Khyd-50型钻机作为探放水钻孔设备,钻孔直径为50mm,每次探水深度为50m,工作面掘进长度每循环保持在30m,即工作面中部掘进方向探水孔孔底始终超前掘进工作面迎头为20m。
3、探放水钻孔布置方式根据后阴塔煤矿水文地质资料,和地面现场勘察,在井田地表范围未发现有小窑和老空积水,为了防止工作面前方和侧翼有裂隙充水,设计探放水钻孔布置方式为半扇形和扇形,超前工作面布置为扇形,滞后的工作面布置为半扇形,即工作面掘进方向和工作面两侧翼,由于后阴塔煤矿巷道掘进方式都布置为双巷,两巷间距(中对中)20m,故工作面钻孔布置方式如图所示。
4、当掘进工作面为单一的一个工作面时,探放水眼布置按双巷中的其中超前掘进工作面探放水眼孔布置,工作面设计为三个探放水眼,如图所示。
探放水的安全措施1 探水的上山、下山及平巷,中间不得有低洼积水段。
2 探水巷必须在探水钻孔有效控制范围内掘进,探水孔的超前距、帮距及孔间距应符合设计要求。
探放水单孔设计及安全技术措施

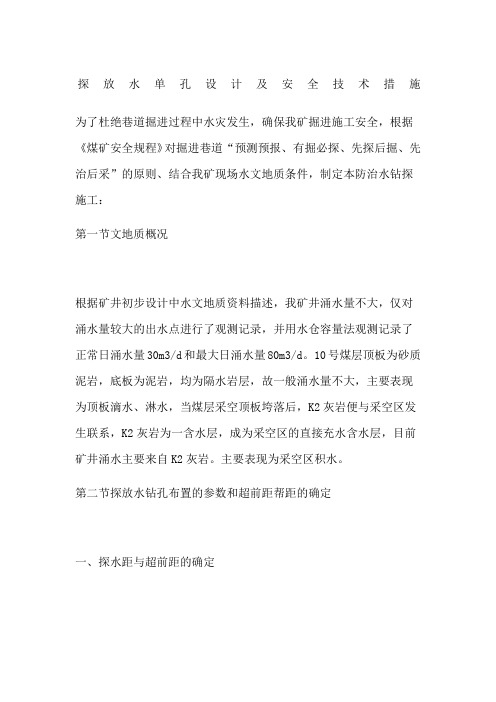

探放水单孔设计及安全技术措施为了杜绝巷道掘进过程中水灾发生,确保我矿掘进施工安全,根据《煤矿安全规程》对掘进巷道“预测预报、有掘必探、先探后掘、先治后采”的原则、结合我矿现场水文地质条件,制定本防治水钻探施工:第一节文地质概况根据矿井初步设计中水文地质资料描述,我矿井涌水量不大,仅对涌水量较大的出水点进行了观测记录,并用水仓容量法观测记录了正常日涌水量30m3/d和最大日涌水量80m3/d。
10号煤层顶板为砂质泥岩,底板为泥岩,均为隔水岩层,故一般涌水量不大,主要表现为顶板滴水、淋水,当煤层采空顶板垮落后,K2灰岩便与采空区发生联系,K2灰岩为一含水层,成为采空区的直接充水含水层,目前矿井涌水主要来自K2灰岩。
主要表现为采空区积水。
第二节探放水钻孔布置的参数和超前距帮距的确定一、探水距与超前距的确定1、探水与掘进循环作业,探水作业超前于掘进作业,即探水——掘进——探水,探水循环进度75m,超前距为35m,允许掘进距离40m,依此交替作业。
2、帮距:为使巷道两帮与可能存在的水体之间保持一定的安全距离,布置的最外侧探水钻孔所控制的范围与巷道帮的距离取20米。
3、探水设备:钻机型号:ZLJ-350型煤矿用坑道钻机,钻具配备:Ф75mm钻杆80m,泥浆泵1台,合金钻头3个及钻具1套。
二、探水钻孔布置的参数说明孔号开孔位置钻孔方位(度)钻孔倾角(度)孔深(m)1#中心孔1800752#仰孔180+5783#俯孔1800764#左孔165-5785#右孔195076以后按此施工方式循环施工。
三、钻探完毕后由安监、地测、通风、调度联合进行现场验收,并及时进行分析,为采区其它大巷掘进提供水文地质依据,确认无水害危险待下发允许掘进通知单后方可掘进,掘探交替进行至设计位置为止。
四、孔口安全装置的布设探放水孔必须使用孔口安全装置,孔口安全装置由孔口管、泄水测压三通、孔口阀门和钻杆逆止阀等组成,其施工和安装程序如下:1、选择岩层坚硬完整的地段开孔,孔径应比孔口管直径大3-5mm,钻至预定深度(视水位高低和煤岩层强度而定)后,将孔内冲洗干净。
单孔探放水设计及安全技术措施

单孔探放水设计及安全技术措施概述单孔探放水是常用的岩土工程技术,用于探测深层水位、机构位置和岩土层性等信息。
它通过安装探棒、管子等工具,在工程施工途中进行水位探测及水压力测试,以保障施工安全。
然而,单孔探放水存在一定的风险,可能会对工程质量和施工安全造成威胁。
为了规范单孔探放水操作,保障施工安全,需要采用相关技术措施。
本文将介绍单孔探放水的设计方法及安全技术措施。
单孔探放水设计单孔探放水的设计依据钻孔进行。
在设计时需考虑以下因素:1. 钻孔深度钻孔深度应根据工程需要合理确定,一般不低于最深浮水位,也不宜过深。
过深会导致孔洞内水压大,增加施工难度和风险。
2. 孔径孔径要根据需要进行选择,考虑到实际施工情况和探测需求。
一般情况下钻孔孔径应大于探棒、钻头的外径,以确保钻孔能够顺利进行。
3. 钻孔倾角单孔探放水的钻孔倾角应控制在安全范围内,在设计时需根据实际情况进行选择。
如果钻孔倾角过大,会增加施工难度和风险,严重时还会影响探测效果。
4. 钻孔位移钻孔的位置应合理确定,避免钻孔位置与工程结构相冲突。
特别是对于重要部位的钻孔,需考虑结构的稳定性和安全性。
安全技术措施为保障施工安全,单孔探放水操作时需采用相关技术措施。
1. 工作装备作业过程中,需要配备完善的检测装备,如探棒、管子、水表、真空压力计等。
2. 施工人员要求施工人员必须经过岩土工程相关培训,具有一定的理论知识和操作技能,能够熟练使用相关装备。
并且一定要戴上安全帽、防护鞋和手套等防护用具。
3. 施工现场安全单孔探放水作业时,需配备现场安全人员进行保护。
同时,现场必须设置警示标识,禁止无关人员进入现场。
4. 松散圈防护和红外防护单孔探放水时,须设置松散圈。
为避免操作中的误伤,需在松散圈周边设置红外防护,以确保作业人员的安全。
5. 水力平衡在进行放水操作之前务必先进行钻孔前的水力平衡试验,以了解孔内水位及水流状况,避免放水强度过大导致孔穴坍塌等问题。
结论单孔探放水是常用的岩土工程技术,但其施工过程存在一定的风险,可能会对工程质量和施工安全造成威胁。
探放水钻孔单孔设计

探放水钻孔单孔设计一、中心眼1、中心眼位置:中心眼眼口位于巷道中线底板向上1.0米处。
2、中心眼直径中心眼钻孔直径的大小,以既能使积水顺利排出,又能防止冲跨煤壁,保证遇到积水时,能加以控制为标准,选用探放水钻孔终孔直径不大于75mm(放水时孔径小于50mm为宜)。
3、中心眼长度根据要求,中心眼长度≮200m,可供向前掘进140米,超前距60m。
4、中心眼施工角度钻孔在水平面上沿掘进方向施工,在垂直面上以0°角钻进。
二、外斜眼1、外斜眼位置共施工2组4个外斜眼,眼口在平面上分别位于中心眼两侧距两帮1.0米处,垂直面上位于巷道底板向上1.0米和1.5米处。
2、外斜眼直径中心眼钻孔直径的大小,以既能使积水顺利排出,又能防止冲跨煤壁,保证遇到积水时,能加以控制为标准,选用探放水钻孔终孔直径不大于75mm(放水时孔径小于50mm为宜)。
3、外斜眼长度根据要求,外斜眼长度≮200m,可供向前掘进140米,超前距60m,帮距20米。
4、外斜眼角度在水平面上与中心眼成6°夹角,距底板1.5米的外斜眼在垂直面上分别以0°角钻进,距地板1米的外斜眼在垂直面上以俯角0°40′夹角钻进。
三、安全技术措施1、钻孔钻进时要严格按照地质技术人员、测量人员标定的孔位及施工措施中规定的方位、角度、孔深等进行施工,不经技术人员同意不得擅自改动。
2、打钻时,必须加强原有的支护,改变支护方式时,应制定安全措施,报有关部门批准后施工。
3、钻机等设备安装前要检查、整修设备,并检查加固钻场及其周围支架,防止冒顶片帮;清理各种脏杂物,挖好清水池和疏水沟。
4、钻机立轴对准钻孔位置,摆正钻机架,机座与地梁木之间用螺栓连接,固定于基台木上。
基台木要安放牢固、平稳,在四角打上压柱及戗柱固定。
使用木柱时,直径不小于18厘米。
5、机身安放平稳,上紧底固螺丝。
各种电气设备必须防爆,机械传动部分要安装防护栏、保护罩。
电器设备的安装、使用,必须严格执行《煤矿安全规程》和相关规定。
探放水单孔设计及措施(最终版)4.28

探放水单孔设计及安全技术措施。
为了杜绝巷道掘进过程中水灾发生,确保我矿掘进施工安全,根据《煤矿安全规程》对掘进巷道“预测预报、有掘必探、先探后掘、先治后采”的原则、结合我矿现场水文地质条件,制定本防治水钻探施工:第一节文地质概况一、区域水文地质1)地表水系区域地表河流主要为恢河,属海河流域桑干河水系。
恢河常年流水,经宁武县往北流入朔州市朔城区辖区内汇入桑干河,其他河流(七里河、元子河等)除雨季外,均常年干涸。
本井田位于神头泉域水文地质单元内,该水文地质单元总面积5316km2,单元边界北起阎家窑~高家堡~潘家窑一线,南到南峰~宁武南~盘道梁,西至阎家窑~暖崖~南峰,东至马邑断层和大夫庄~潘家窑一线。
其中西界南段暖崖~南峰一线为地下分水岭。
单元内水文地质条件主要受岩性、构造、地形地貌等多种因素控制和影响。
2)含水层(1)寒武奥陶系石灰岩岩溶裂隙含水层地层总厚度在500 m以上,岩性以灰色石灰岩为主,白云质灰岩、白云岩次之,另有少量泥灰岩和角砾状白云质灰岩及竹叶状灰岩,广泛出露于泉域北、西、南三面山区,平原区则埋藏于石炭二叠系及新生界地层之下,岩溶裂隙发育,富水性强,但不均一。
寒武系单位涌水量0.025 L/s.m~0.26L/s.m,奥灰水单位涌水量0.1L/s.m~93.358L/s.m。
水位埋深在山区一般100m~300m,平原区4.90m~150m。
神头泉口标高1048.39m~1059.20m(1984~1996年),泉水平均流量6.33m3/s(1964年最大流量9.28m3/s),由于大型矿山的开发,岩溶水的开采量越来越大,神头泉流量将会受到一定影响。
神头泉域岩溶水大致从北、西、南三面向泉口方向汇集,在泉口处排泄,大气降水是主要的补给来源。
水质类型为HCO3-Ca·Mg型,矿化度小于0.4g/l。
(2)石炭二叠系碎屑岩裂隙含水层主要分布于宁武县和朔城区、平鲁区境内,水文地质单元的中部、南部及北部的向斜区,主要由砂岩、泥岩、炭质泥岩及煤层组成,本溪组含1~3层石灰岩。
探放水单孔设计及安全技术措施
•探放水单孔设计•探放水设备与工具•探放水安全技术措施目录•探放水环境保护措施•探放水工程实例与案例分析探放水单孔设计的主要目的是确定合理的探放水方案,包括探放水孔的布置、角度、深度等参数,以确保矿山的安全生产。
0102探放水单孔设计图纸主要包括1. 探放水工程平面图:表示探放水孔的布置、角度、深度等参数。
2. 探放水工程断面图:表示探放水孔在某一断面上的具体位置及相应的地质信息。
01 02 03 04轻便钻机车载钻机液压钻机030201钻机设备活塞泥浆泵柱塞泥浆泵螺杆泥浆泵泥浆泵设备钻杆钻头钻具与钻头测斜仪泥浆处理设备起重设备其他辅助工具钻机稳固操作钻机时应由专业人员负责,并严格遵守安全操作规程。
安全操作定期维护控制阀安全阀防喷器佩戴防护用品工作人员在钻进过程中应佩戴必要的防护用品,如安全帽、防护服、手套等。
保持距离在钻进过程中,工作人员应保持与钻机一定的安全距离,避免发生意外伤害。
观察警示标志在钻进区域设置明显的警示标志,提醒工作人员注意安全。
钻进过程中的安全措施03事故报告01制定应急预案02事故处理事故预防与处理安全措施废弃物处理与再利用措施废弃物分类01废弃物处理02废弃物管理制度03噪声与振动控制措施选用低噪声设备减震措施噪声与振动监测水资源节约水资源管理制度水资源保护水资源保护与节约措施土地复垦生态恢复土地复垦与生态恢复监管土地复垦与生态恢复措施工程实例一:某煤矿探放水工程总结词:成功应用详细描述:某煤矿在进行井下开采时,通过探放水工程成功地避免了水患对开采的影响。
在设计中,采用了单孔设计,通过合理地确定孔径、孔深、孔斜等参数,确保了探放水工程的可靠性。
同时,针对可能出现的突发情况,制定了相应的安全技术措施,有效地保障了矿工和设备的安全。
工程实例二:某金属矿探放水工程总结词:成功应用详细描述:某金属矿在开采过程中,面临着地下水丰富、矿体赋存条件复杂等问题。
通过采用探放水工程,成功地降低了水患对开采的影响。
探放水设计
采掘工作面探放水设计郑州登电阳城煤业有限公司二O一一年元月采掘工作面探放水设计为做好我矿采掘工作面的探放水工作,消除水害隐患,确保安全,特做探放水设计如下:一、设备配置探水钻采用ZDY-660型矿用探水钻。
ZDY-660型探水钻系一种钻进深度大、各项性能良好的钻眼器具,钻孔深可达50m~150m。
我矿主要用于井下打探水孔,深度比较大。
由于探水钻孔一般可兼作排水钻孔,我矿钻杆直径为42mm,符合要求。
二、探放水孔布置1、顶板水的探放水孔布置:1#孔:仰角+200(顺巷道仰角),孔深30米;2#孔:仰角+300,孔深30米。
2、采煤工作面前方的探放孔布置:每隔一米沿工作面推进方向布置一组探眼,每组三个,眼距0.6米,第一个眼距巷顶0.5米,孔深30米,倾角80,第二个孔30米,沿水平方向钻进,第三个孔深30米,俯角30掘进工作面探放孔布置:孔数采用5个钻孔,孔深30米,角度7——15度按扇形布置超前距20米,孔径不得大于58mm.3、接近采空区时探放水钻孔设计如下:1#孔:仰角+80,孔深30米;2#孔:仰角+1.50,孔深30米;3#孔:仰角+20,孔深30米;4#孔:仰角-1.50,孔深30米;5#孔:仰角+30,孔深30米;6#孔:仰角-20,孔深30米;7#孔:仰角-4.50,孔深30米。
5、钻孔方位和仰角可根据井下实际情况略作调整,每组钻孔个数可根据实际打钻情况进行增减。
6、钻孔开孔孔径为89mm,钻进6米后下入套管,套管长6米,直径75mm。
下入套管后,要进行注浆加固,使套管固定牢固,孔口加止水阀和压力表,以便有控制的进行放水。
埋管凝固后用58mm的钻头进行扫孔,扫孔钻进超过孔口管不小于1m,再用稀水泥浆(1:1)注浆试压,压力不小于5Mpa,且稳压不少于30min,试压不合格严禁钻进。
然后用58mm的钻头钻进,直至达到设计深度。
7、探放老空水,首先要分析查明老空水体的空间位置、积水量和水压,老空积水区高于探放水点位置时,只准用钻机探放水。
探放水单孔设计及安全技术措施
探放水单孔设计及安全技术措施汇报人:日期:•探放水单孔设计•探放水设备与工具•探放水安全技术措施目•探放水环境保护措施•探放水工程实例与案例分析录01探放水单孔设计探放水单孔设计是指为满足煤矿、金属矿等地下开采矿山的安全生产要求,对矿井内不同地段的水文地质情况进行探查,并根据探查结果设计相应的单孔方案。
设计概述中应明确探放水任务、目的、意义和特点,概述中还应包括对矿区水文地质条件的简要描述。
0102设计依据中应包括对矿区水文地质条件的详细描述,以及相关法律法规和标准规范的具体要求。
探放水单孔设计应根据相关法律法规、标准规范、矿山设计文件、水文地质资料等,结合矿山实际情况进行。
探放水单孔设计流程应包括以下步骤1. 收集并分析矿山及周边区域的水文地质资料;2. 根据矿山实际情况,确定需要探查的目标地段;3. 进行现场踏勘,了解目标地段的地形地貌、工程地质条件、水文地质条件等;4. 根据踏勘结果,制定探放水方案;5. 进行钻孔设计,确定钻孔位置、角度、深度等参数;6. 根据设计图纸进行施工。
01020304设计图纸与文档探放水单孔设计中应包括钻孔设计图纸、水文地质勘察报告、施工方案等。
设计图纸中应标注钻孔位置、角度、深度等参数,并附有相应的文字说明。
02探放水设备与工具轻便、易搬运,适用于浅孔和移动性强的探放水作业。
轻便钻机车载钻机液压钻机钻孔深度大、钻进速度快,适用于深孔和固定场所的探放水作业。
钻孔深度大、钻进速度快,但需要液压动力系统支持。
030201钻机设备适用于小流量、高扬程的泥浆输送,具有较高的泵效。
活塞泥浆泵适用于大流量、低扬程的泥浆输送,能够提供稳定的泵压。
柱塞泥浆泵适用于输送高粘度、高浓度的泥浆,具有自吸能力强、泵效高的特点。
螺杆泥浆泵泥浆泵设备用于连接钻机与钻头,传递扭矩和轴向压力。
钻杆用于破碎岩石和土层,形成钻孔。
根据探放水作业需求,可选择不同类型的钻头,如金刚石钻头、硬质合金钻头等。
探放水钻孔设计
泸县雨坛镇铁丁山煤矿探放水钻孔设计泸县雨坛镇铁丁山煤矿探放水钻孔设计探水钻孔的布置(一)探放水的主要参数1.超前距探水时从探水线开始向前方打钻孔,一次打透积水情况少见,常就是探水-掘时-再探水-再掘进,循环进行。
而探水钻孔终孔位置应始终超前掘进工作面一段距离,该距离称超前距)。
2允许掘时距离经探水证实无水害威胁,可以安全掘进的长度称允许掘进距离。
3.帮距帮距就是指使巷道两帮与可能存在的老窑积水之间保持一定的安全距离,即呈扇布置的最外侧探水孔所制的范围与巷道帮的距离。
其值应与超前距相同,超前距一般采用20m在薄煤层中可缩短,但不得小于8m,也可用下式计算: 式中a――超前距,m;A――安全系数,一般取2~5;L――巷道跨度(宽或高取大值),m;P――水头压力,MPa;Kp――煤的抗张强度,MPa。
4.钻孔密度(孔间距)它指允许掘进距离终点横剖面上探水钻孔之间的间距,不超过3m,以免漏掉老窑巷道。
(二)探放水孔布置方式探水钻孔的布置方式与巷道类型、煤层厚度与产状有关,情况不同时,布置方式也有所不同。
总的说来,探水钻孔的布置从平面上瞧,主要有扇形与半扇形两种。
1.扇形布置巷道处于三面受水威胁的地区,进行搜索性探放老窑水,其探水钻孔多按扇形布置,探水钻孔之间的平面夹角,一般在70~150,使巷道前进方向及左右两侧需要保护的煤层空间均有钻孔控。
2.半扇形布置对于积水肯定在巷道一侧的探水地区,探水钻孔可呈半扇形布置。
半扇形的钻孔向巷道一侧撒开,使巷道一侧需要保护范围内的煤层空间有钻孔控制。
(三)探水与掘进的配合1.双巷掘进交叉探水因积水区在上方,上山巷道三面受水威胁,一般应双巷掘进。
其中一条适当超前探水、泄水,另一条随后,用来安全撤人。
双巷之间每隔30m~50m掘一联络巷,并设挡水半墙,以便在其中一条上山出水时,水不会窜到另一条上山中去。
2.双巷掘进单巷超前探水在倾斜煤层中进平巷时,一般就是用上方巷道超前探水,探水钻孔布置成扇形,下方巷道为泄水巷,两巷之间每隔30m~50m掘一联络巷。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泸县雨坛镇铁丁山煤矿探放水钻孔设计泸县雨坛镇铁丁山煤矿探放水钻孔设计探水钻孔的布置(一)探放水的主要参数1.超前距探水时从探水线开始向前方打钻孔,一次打透积水情况少见,常是探水-掘时-再探水-再掘进,循环进行。
而探水钻孔终孔位置应始终超前掘进工作面一段距离,该距离称超前距)。
2允许掘时距离经探水证实无水害威胁,可以安全掘进的长度称允许掘进距离。
3.帮距帮距是指使巷道两帮与可能存在的老窑积水之间保持一定的安全距离,即呈扇布置的最外侧探水孔所制的范围与巷道帮的距离。
其值应与超前距相同,超前距一般采用20m在薄煤层中可缩短,但不得小于8m,也可用下式计算:式中a――超前距,m;A――安全系数,一般取2~5;L――巷道跨度(宽或高取大值),m;P――水头压力,MPa;Kp――煤的抗张强度,MPa。
4.钻孔密度(孔间距)它指允许掘进距离终点横剖面上探水钻孔之间的间距,不超过3m,以免漏掉老窑巷道。
(二)探放水孔布置方式探水钻孔的布置方式和巷道类型、煤层厚度与产状有关,情况不同时,布置方式也有所不同。
总的说来,探水钻孔的布置从平面上看,主要有扇形和半扇形两种。
1.扇形布置巷道处于三面受水威胁的地区,进行搜索性探放老窑水,其探水钻孔多按扇形布置,探水钻孔之间的平面夹角,一般在70~150,使巷道前进方向及左右两侧需要保护的煤层空间均有钻孔控。
2.半扇形布置对于积水肯定在巷道一侧的探水地区,探水钻孔可呈半扇形布置。
半扇形的钻孔向巷道一侧撒开,使巷道一侧需要保护范围内的煤层空间有钻孔控制。
(三)探水与掘进的配合1.双巷掘进交叉探水因积水区在上方,上山巷道三面受水威胁,一般应双巷掘进。
其中一条适当超前探水、泄水,另一条随后,用来安全撤人。
双巷之间每隔30m~50m掘一联络巷,并设挡水半墙,以便在其中一条上山出水时,水不会窜到另一条上山中去。
2.双巷掘进单巷超前探水在倾斜煤层中进平巷时,一般是用上方巷道超前探水,探水钻孔布置成扇形,下方巷道为泄水巷,两巷之间每隔30m~50m掘一联络巷。
3.平巷与上山配合探水在煤层内,准备回采工作面时,平巷(上风道)应先探水,掘到位置后,然后再施工开切眼,这样既减少开切眼掘进危险性,又减少开切眼掘进时的探水工作量。
4.隔离式探水在水量大、水压强、煤层松软和节理发育的情况下,直接探水很不安全,需要采取隔离式探水,如开掘石门时,在石门中预先探放水或在巷道迎头砌隔水墙,在墙外探水。
此外当相邻煤层间距大于20m时,还可采用隔层打孔的方法,探放另一煤层的老窑水。
探放老空水钻孔,应按巷道的设计方向在其水平面和竖直面内呈扇形布置;钻孔应成组布设,其孔数视超前距和帮距而定。
竖直扇形面内钻孔间的终孔垂距不得超过1.5m。
水平扇形面内各组钻孔间的终孔水平距离不得大于3m。
探水钻孔的最小超前距或帮距一般不得小于10~20m。
一般倾斜煤层平巷的探放水孔,应呈半扇面形布置在巷道正前和上帮。
倾斜煤层上山巷道探放水孔,呈扇面形布置在巷道的前方。
探放断层水及底板岩溶水的钻孔,必须沿掘进方向的前方及下方布置;底板方向的钻孔不得少于2个。
探放水钻孔除兼做堵水或疏水用外,终孔孔径一般不得大于58mm。
巷道接近可能导水的老钻孔探水线时,应向老钻孔布设扇形探水钻孔。
对水压大于1MPa的断层水、陷落柱水或强含水层水,不宜沿煤层布置探放水钻孔。
必要时按《煤矿防治水工作条例》第17条五、六两款的规定执行。
探放水钻孔的布设必须遵循以下原则:探老窑水。
探水钻孔应成组布设,并在平面(如煤层厚大于3m,还要考虑立面)图上呈扇形。
钻孔终孔位置一般可考虑满足平距3m为准,厚煤层内各孔终孔的垂距不得超过1.5m。
探放断层及底板岩溶水的钻孔,必须沿掘进方向的前方及下方布置。
底板方向的钻孔不得少于2个。
探水钻孔除兼作注浆堵水孔或疏水用孔外,终孔孔径一般不得大于58mm。
探水钻孔超前距离和止水管长度应符合以下要求:1、探放小窑老窑积水和本矿老空区积水的超前钻孔,其超前距规定如下:水平巷道①厚煤层及中厚煤层中掘进时,探水钻孔超前距为15—20m;②薄煤层中掘进时,探水钻孔超前距为10—15m;③岩石中掘进时,探水钻孔超前距为10m;防探老空水(一)查明有无漏填、错填的积水老硐、老塘和废弃井巷。
在采掘工程平面图上标明积水区及其最洼点的具体位置和积水外缘标高,并外推60米用红线圈出积水老空区的警戒线。
(二)以平面图、剖面图确切反映积水区与采掘工作面的空间关系。
对于缓倾斜、近水平复煤层或厚煤层分层回采的上覆采空区,应绘制小等高距的采空区底板等深线图,以表明积水区的构造和形状,要分析其主要的充水因素,预计可能的积水量和动水量。
(三)掘进工作面进入积水警戒线后,必须超前探放水,并在距积水实际边界20米处停止掘进,进行打钻放水,在确证积水已被基本放净后,才允许继续掘进。
(四)探放水钻孔必须具有孔口控水装置。
探放大范围老空水或工作面上方的老硐水时,应预计各放水孔的最大放水量,以供生产部门合理组织排、放水使用。
(五)探水或接近老空积水地区掘进前或排放被淹井巷的积水前,安监部门必须制定防止瓦斯和其他有害气体溢出伤人的专门措施。
防探底板水(一)当煤层底板以下赋存高水压岩溶或裂隙含水层(组) 时,必须预防底板突水或岩溶泥石流涌出。
采掘前,必须具备勘探或补充勘探资料,水文地质条件要基本清楚。
(二)全面整理已有勘探、生产资料、分析研究含水层(组)的含水性特征和已采掘区的突水规律,并在采掘地质说明书中,对可能发生的水害及预防措施提出建议。
(三)编制隔水层或相对隔水层等厚线图(包括水文地质实际材料)。
(四)预测有突水可能的危险区。
(五)预计最大涌水量,并采取相应扩大排水措施。
(六)底板隔水层厚度达不到安全开采要求时,原则上必须进行疏水降压开采。
有条件时,也可采取在加强排水能力前提下的分区隔离开采。
(七)在可能有岩溶泥石流突出的地段采掘时,应加强前兆观察和探放,如有异常,应及时采取有效措施。
防探断层水(一)应核准(包括补钻探明)断层产状、位置,分析断层带的富(导)水性,并在平面图、剖面图上确定断层与采掘工作面的空间几何关系。
(二)井巷通过导水或可能导水断层前,必须超前探水。
探水线(探水起点)至断层交面线的最小距离不得小于20米,水压大于20公斤力时应按比例增大(三)当井巷通过含(导)水断层时,要严防来压冒顶突水或迟到突水(突泥砂),并及时建议采掘部门采取相应的防水措施,如加强支护、砌、注浆封闭等。
(四)对与强含水层连通的导水断层,必须按规定留设防隔水煤柱。
采掘工作面接近断层煤柱前,要复查煤柱的可靠性。
断层防隔水煤柱的留设方法,参见《矿井水文地质规程》附录八。
开拓下山防探水(一)下山开拓前必须充分调查、分析研究下山所在地质构造和含水层的富水性,绘制开拓下山地段的预想水文地质剖面图。
(二)下山顶、底板存在高压富含水层或充水构造带时,应在开拓之前沿下山轴线一侧,进行专门的水文地质勘探工作,查清含水层或充水构造的富水性及下山可能承受的水压,并保留一定数量的勘探钻孔,进行动态观测。
(三)预计下山的最大涌水量。
(四)在揭穿下山前方富含水层或强充水构造带时,应采取安全技术措施,如:疏放降压、预注浆等。
(五)掘下山前,应对其上或能发生的积水进行调查,防止上方积水由于人为和自然的原因,导入下山造成伤亡事故的发生。
防冲积层(松散层)水(一)当含可采层的煤系岩层露头被冲积层特别是被厚冲积层覆盖时,对第一开采水平以上受采动影响范围内的冲积层的层次、层厚、含水量和隔水层的岩性特征,水位、水量、水质等情况,都要基本清楚,否则应进行补充勘探加以查明。
(二)在冲积层底部无富含水层的情况下,可按《矿井水文地质规程》附录八的方法留设风化带防隔水煤(岩)柱。
在冲积层底部有富含水层时,必须按水体下采煤有关要求解决。
(三)在生产过程中,当发现煤系露头风化带深度或上覆冲积层厚度变动较大,需要提高或降低开采上限,缩小或扩大风化带防隔水煤(岩)柱时,都要按规定报批。
防钻孔水(一)为防止钻孔突出,年初对本年度采掘范围内所有穿越煤层顶,底板富含水层的钻孔,核查其封孔报告书或封孔资料,分析判定封孔质量。
(二)对查出的封闭不良的钻孔,要建立台帐,并根据不同情况,在与采掘工作面相遇前,分别采取扫封孔、井下探水、留设隔水煤柱等措施。
走向长壁工作面防探顶板水回采工作面顶板导水裂隙带范围内分布有含水层时,应做到以下各点:(一)采前要查明充水因素,提出防探顶板水的措施意见,并预计涌水量。
(二)应特别注重提前做好下列地段或部位的探放水工作。
l、新井、新水平、新彩区的首采工作面。
2、充水断层或向斜、背斜的扭曲部位。
3、地表水、老塘水、老硐水、老窑水对回采有可能充水的地段。
钻机选型探放水选用先进的MK—4型液压全自动钻机。
隔水煤柱选择根据《煤矿安全规程》、《煤矿防治水工作条例》及有关探放水的规定,同时依据探放水经验,留设20m隔水煤柱。
钻窝及泵窝的布置在工作面24 m时停掘,靠上帮,垂直布置一钻窝,长4 m,宽4 m,高2.2 m,全锚网加锚索支护,并套上金属梯形棚子。
在下帮布置2 个泵窝,要求长3m,宽3 m,高2 m,泵窝底部低于巷道底板2.0 m,实施全锚网支护。
钻孔布置在钻窝迎头共设计放水孔3个,见图1,其中1号孔居中并垂直于工作面巷,2号、3号孔扇形分列在两边,均与1号孔呈25°夹角,钻孔开孔高度1m,终孔位置为工作面巷顶板以下0.4m处,3孔倾角以实测标高计算后确定。
如果前两个放水孔已达到放水目的,第3个孔不再施工。
钻孔结构三个钻孔结构相同见图2,设计钻窝前煤柱20m,下Φ110 mm的套管10m,前方钻孔Φ56mm。
套管外端接4吋阀门,再接孔口密封装置(防喷装置)以保证有控制放水。
放水钻孔堵孔严重,达不到放水效果时,需要在原套管内下第二层Φ73mm套管,套管长22 m,一直下至采空区内,如图3所示。
图2 钻孔结构及孔口装置示意图图3 双套管结构示意图探水施工(1)开孔。
开孔前要重新标定钻机定轴方位和倾角,然后用Φ42mm钻杆,接Φ130mm钻头开孔。
钻进至10.3m时停钻,准备下套管。
(2)注浆固套管。
将Φ110mm长10m套管前方接Φ110mm锯齿钻头,边回转边下入孔内,在下入最后3m套管时要缠上海带,在制浆容器内制好水泥浆,要求水泥浆的水灰比为1:1.2,容重1.6t/m3,然后用注浆泵将水泥浆压入套管内,当水泥浆由套管外环间隙返浆到孔口时,停止注浆,用碎布,捣实。
停1h后再补注1次。
(3)测压。
固管水泥养护24h后,用Φ89mm钻头将套管内水泥柱扫清,套管外口接测压装置测水压,直到套管内水压达到0.5MPa时停止测压。
如测压时压力值未到0.5MPa而套管外即漏水,需采取注浆加固补救措施。
