1.混凝土预制块护坡的施工方法(总2页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--◆混凝土预制块护坡的施工方法1.1.测量放样:按施工图进行测量放样。

2.2.坝坡坡面平整施工时按控制工程对坝面进行平整,达到设计边坡。

分两道工序:第一道工序为坡面削坡,清除坝坡表面腐殖土、草皮草根等杂物,再采用人工自上而下分段削坡,使坡面平顺。

第二道工序为坡面压实,采用打夯机进行坡面压实。

3、砼预制块制作混凝土预制场布置在背水坡下部平台处及溢洪道口处,预制砼设计标号为C20,砼块为25cm x 25cm正六边形,厚15cm。

(1)地面整平及模板安装为保证预制块底面光滑,在预制场采用砼浇筑一块场地用于预制砼。

模板采用5mm厚钢板制作,尺寸、强度达到设计要求,在砼浇筑和捣固过程中不变形,模板表面光洁平整。

(2)混凝土拌和、运输、振捣及清光混凝土拌和采用砼搅拌机拌制,胶轮车运送,人工入模,采用手持电动振捣器密实。

混凝土初凝前进行初步清光,终凝后再次进行清光,确保表面光滑平整。

(3)混凝土预制块养护、拆模混凝土预制块在浇筑完成后12-18h进行湿草袋覆盖养护,在砼强度达到2. 5MPa以上,确保拆模不损坏预制块表面及边角时可拆模,拆模后集中堆放,养护不低于14天。

4、砼预制块安装混凝土预制块在坡面平整、垫层铺设完成并经监理人检验合格后进行;在预制场预制好混凝土预制块,其强度达到设计强度后,背水坡草框预制块采用人工直接挑运至安砌地点安装,迎水坡砼预制块从溢洪道口预制场人工挑运到工作仓面安装。

预制块铺设时,不得破坏垫层,自下而上进行,表面平整,砌缝紧密、整齐有序,无通缝,砌块底部垫平填实,无架空。

对周边不能被预制块覆盖的坡面,采用合适的碎砌块铺设,最后用现浇砼封堵。

混凝土预制块护坡施工方案

混凝土预制块护坡施工方案

混凝土预制块护坡施工方案目录一、编制范围 (3)二、编制依据 (3)三、施工目标 (3)五、主要施工工艺: (4)六、质量保证措施 (7)七、安全保证措施 (8)一、编制范围本施工方案适用于油房沟泄洪工程初步设计所含护坡段施工,主要施工项目有护坡破面修整、护坡护脚浇筑、砂石垫层、混凝土预制块铺设、坡肩浇筑。

二、编制依据◆工程施工设计图及有关设计文件◆《堤防工程施工质量评定与验收规程》SL239-1999◆《建筑工程施工质量验收统一标准》GB50300-2001◆市政道路工程质量检验评定标准》CJJ01-90◆《建筑地基基础工程施工质量验收规范》GB50502-20021、以工程的高质量、快工期、文明、安全、环保、经济、实用为中心思想编制本施工方案。

2、从公司的工程师和专家及在类似工程施工的老技术人员经验中学习,并参考了一部分实用的施技术规范。

三、施工目标1、安全目标:坚持“安全第一,预防为主”的方针,伤亡率为零,杜绝重大安全事故。

2、文明施工:佩戴好安全“三宝”安全帽、安全带、安全生命绳,配备齐全劳动保护。

施工现场做到活完、料净、场地清,严格遵守区文明工地的规定和要求。

四、施工准备1、天气情况:因本工程作业特殊性,管理人员应精确掌握在施工期间天气变化情况。

2、现场勘察:护坡坡度较大,因此要合理安排临时道路,管理人员应熟悉现场状况并妥善安排施工流程与施工机具。

3、工具准备:施工人员在护坡上行走时要佩戴安全绳。

4、工作人员作业人员应穿戴整齐,按规定系好安全带,将自锁器单独悬挂于安全绳子;现场安全监督员到位,安全监督员应设二人,坡顶一个坡脚一人。

放置安全警示牌,做到严格规范,万无一失。

五、主要施工工艺:1、施工工序2、主要施工方法2.1砼预制块的生产1)原材料要求水泥:采用符合国家标准的普通硅酸盐水泥,出厂必须有合格证,水泥运至工地后,存放在干燥、密闭、具有良好通风的地方,其堆放和保管应满足规范中的有关要求。

水利工程混凝土预制块护坡、草皮护坡施工方法

水利工程混凝土预制块护坡、草皮护坡施工方法

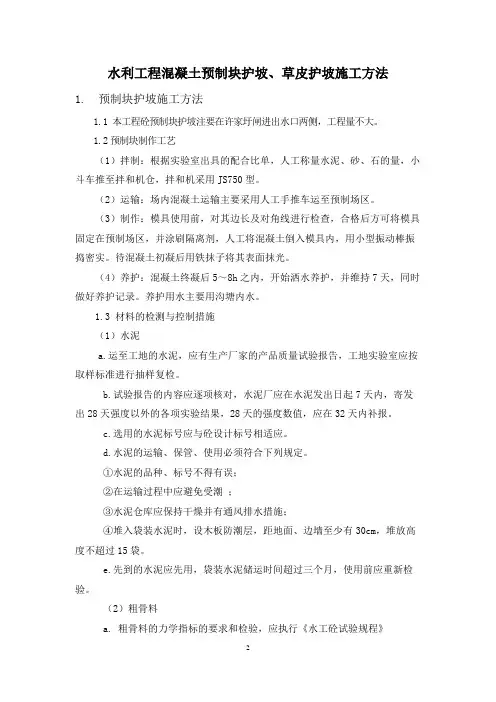

水利工程混凝土预制块护坡、草皮护坡施工方法1. 预制块护坡施工方法1.1 本工程砼预制块护坡注要在许家圩闸进出水口两侧,工程量不大。

1.2预制块制作工艺(1)拌制:根据实验室出具的配合比单,人工称量水泥、砂、石的量,小斗车推至拌和机仓,拌和机采用JS750型。

(2)运输:场内混凝土运输主要采用人工手推车运至预制场区。

(3)制作:模具使用前,对其边长及对角线进行检查,合格后方可将模具固定在预制场区,并涂刷隔离剂,人工将混凝土倒入模具内,用小型振动棒振捣密实。

待混凝土初凝后用铁抹子将其表面抹光。

(4)养护:混凝土终凝后5~8h之内,开始洒水养护,并维持7天,同时做好养护记录。

养护用水主要用沟塘内水。

1.3 材料的检测与控制措施(1)水泥a.运至工地的水泥,应有生产厂家的产品质量试验报告,工地实验室应按取样标准进行抽样复检。

b.试验报告的内容应逐项核对,水泥厂应在水泥发出日起7天内,寄发出28天强度以外的各项实验结果,28天的强度数值,应在32天内补报。

c.选用的水泥标号应与砼设计标号相适应。

d.水泥的运输、保管、使用必须符合下列规定。

①水泥的品种、标号不得有误;②在运输过程中应避免受潮;③水泥仓库应保持干燥并有通风排水措施;④堆入袋装水泥时,设木板防潮层,距地面、边墙至少有30cm,堆放高度不超过15袋。

e.先到的水泥应先用,袋装水泥储运时间超过三个月,使用前应重新检验。

(2)粗骨料a. 粗骨料的力学指标的要求和检验,应执行《水工砼试验规程》(SDJ105-82)中的有关规定。

b. 粗骨料的最大粒径,不应超过钢筋净间距的2/3及构件断面最小边长的1/4,素砼板厚的1/2,对少筋或无筋结构,应选用较大的粒径。

c. 应严格控制各级骨料的超逊径含量,以圆孔筛检验,其控制标准,超径<5%,逊径<10%,最大粒径不得大于40mm。

d. 粗骨料中含有的活性骨料如黄锈等,应尽量避免,否则必须进行专门的试验论证。

e. 其它质量技术要求应符合下表规定:(以600t为一批验收)(3)细骨料a. 砂料应质地坚硬、清洁、级配良好;b. 砂的细度模数宜在2.4~2.8范围内;c. 砂中有活性骨料时,必须进行专门的试验论证;1.4混凝土拌合(1)为确保混凝土质量,工程所用砼配合比必须通过实验确定,并经监理单位批准。

堤防工程护坡施工(3篇)

堤防工程护坡施工(3篇)

第1篇一、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程规模、设计要求及施工工艺。

2. 施工组织设计:编制施工组织设计,明确施工方案、施工进度、质量保证措施等。

3. 施工人员及设备:组织施工队伍,确保人员素质;准备施工设备,如挖掘机、装载机、混凝土搅拌车等。

4. 材料及施工工具:准备所需材料,如混凝土、钢筋、石子、水泥等;准备施工工具,如模板、支架、手推车等。

二、施工工艺1. 护坡基础处理:对护坡基础进行清理,确保基础平整、坚实。

必要时进行换填,保证基础承载能力。

2. 护坡结构施工:根据设计要求,采用混凝土护坡、石笼护坡、生态护坡等施工方法。

a. 混凝土护坡:先进行模板安装,然后进行钢筋绑扎,接着浇筑混凝土,最后进行养护。

b. 石笼护坡:先进行基础处理,然后安装石笼,填充石子,最后进行混凝土浇筑。

c. 生态护坡:先进行基础处理,然后铺设植被网,填充种植土,最后进行植被种植。

3. 护坡面层施工:根据设计要求,进行面层施工,如铺设草皮、混凝土路面等。

4. 护坡坡脚处理:对护坡坡脚进行加固,如采用混凝土浇筑、石笼加固等。

5. 施工缝处理:对施工缝进行密封,防止水分渗透。

三、施工要点1. 施工顺序:先进行基础处理,然后进行护坡结构施工,最后进行面层施工。

2. 质量控制:严格控制混凝土强度、钢筋间距、石笼尺寸等,确保工程质量。

3. 安全生产:加强施工现场安全管理,确保施工人员生命安全。

4. 生态保护:在施工过程中,尽量减少对生态环境的影响,如合理规划施工路线、控制扬尘等。

5. 施工进度:合理安排施工进度,确保工程按期完成。

四、施工总结堤防工程护坡施工是保障河道安全、维护生态平衡的重要环节。

通过合理的施工工艺、严格的施工质量控制和安全生产管理,可以确保工程顺利进行,为我国水利事业贡献力量。

在实际施工过程中,应根据工程特点、环境条件等因素,灵活调整施工方案,提高施工质量,确保工程效益。

第2篇一、施工准备1. 施工方案:根据工程设计图纸,结合现场实际情况,制定合理的施工方案。

预制块护坡施工方案

预制块护坡施工方案

预制块护坡施工方案预制块护坡施工方案一、施工前准备工作1. 验收设计图纸、材料检验报告、备料清单等相关文件。

2. 准备所需的施工设备、工具和人员。

3. 查明施工现场的地质情况,确保施工地基符合要求。

4. 对施工现场进行清理、平整。

二、施工工序1. 建立基础(1) 根据设计要求进行测量、定位和标线。

(2) 进行开挖工作,挖掘出足够宽度和深度的基坑。

(3) 清理基坑内的杂物和泥浆,确保基坑干燥洁净。

(4) 浇筑混凝土基础,待基础完全固化。

(5) 安装并固定预制块。

2. 安装预制块(1)检查预制块的质量和数量,确保没有破损和缺陷。

(2)按照设计图纸的要求,进行分块、切割、抛光等处理工作。

(3)准备粘结剂,确保粘结剂的质量符合要求。

(4)在基础上涂抹一层粘结剂。

(5)将预制块按照设计图纸进行堆放,并通过粘结剂将预制块粘贴在一起,确保固定牢固。

3. 维护和检查(1)施工过程中,保持现场的整洁和安全,防止杂物或水泥渣污染预制块。

(2)在每一道施工工序完成后进行检查,确认质量符合要求。

(3)并及时对出现的问题进行维护和修复。

三、施工安全措施1. 确保施工现场人员戴好安全帽,穿防护服,并配备好安全绳、安全网等防护设备。

2. 设立施工现场警示标志,并对施工现场进行警示隔离。

3. 对机械设备进行定期检查、维护和保养,确保其安全可靠。

4. 在施工现场设置消防器材,并对人员进行消防安全培训。

四、质量控制1. 根据设计图纸要求进行施工,并定期对施工质量进行自查和抽查。

2. 严格控制预制块和粘结剂的质量,杜绝使用有破损和缺陷的预制块。

3. 确保预制块的粘结剂涂抹均匀、粘结牢固,达到预期效果。

4. 定期对施工现场进行检查,及时发现并修复施工中出现的问题。

以上是一份关于预制块护坡施工方案的简要介绍,该方案主要包括施工前准备工作、施工工序、施工安全措施和质量控制等内容。

通过合理的施工流程和安全措施,可以确保预制块护坡施工的顺利进行和施工质量的保证。

砼预制块护坡工程

砼预制块护坡工程

砼预制块护坡工程(总3页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--砼预制块护坡工程一、施工工艺施工准备→砼板块预制→坡面验收→无纺布铺设→砼板块铺砌→测量复检、验收→结束。

二、施工方案(一)预制砼板块模具采用定型朔钢模板,表面光洁,保证板块尺寸方正不变形、厚度误差小于规范要求。

(二)板块砼预制根据砼浇注强度30m3/d,选用2台350型砼拌和系统,生产能力12m3/h,350型拌和机后台采用人工上料,拌和时,砼配比严格按照砼试验配比单进行。

砼输送采用V型翻斗车运输至预制现场,人工装盒、平整,放入振捣工作台振捣密实,人工运至停放场地。

(三)砼板块养护、存放砼浇注12-18小时后的砼板块,表面达到终凝后,人工脱模并及时用覆盖物覆盖,洒水养护,保持砼表面湿润,养护期14天。

养护期结束后采用分层立面堆放,板块间保留3-5 cm间隙,并继续洒水养护。

(四)砼板块安装在人工精修合格的坡面铺设无纺布,无纺布铺设时,应自下游开始依次向上游侧进行。

无纺布长边宜顺坡铺设,避免张拉受力折叠,打皱等情况发生。

并采用∏型门钉固定在坡面上。

板块铺设至下而上分层铺砌,铺砌时横纵挂线,保证缝隙顺直。

三、施工质量要求1、水泥品种、标号等级均符合设计要求。

2、外加剂、水满足设计和规范要求,外加剂溶液浓度均匀、稳定。

3、水泥、外加剂进场后均需复检,合格方可使用。

4、砂子不含泥块,含泥量小于3%。

5、中料、小料含泥量小于1%,大料含泥量小于%,超径小于5%,逊径小于10%,针片状含量小于15%。

6、骨料常规试验每班定期检查,符合规范要求。

7、计量使用电子称,水、外加剂溶液根据流量计量,误差范围:水泥、水、外加剂±1%,骨料±2%。

8、配合比严格按下料单计量拌和,配合比要根据骨料情况、含水率的改变而改变。

9、拌和时间要保证(通过试验来确定)。

10、运输要尽量缩短时间,保证运输过程中混凝土的质量。

预制块护坡施工方案

预制块护坡施工方案

预制块护坡施工方案抚州市城市防洪工程中洲堤城区段除险加固(应急)工程的预制块护坡施工方案由XXX的抚州城防中洲堤项目部编写。

该工程的主要内容为预制块护坡,施工桩号为20+800~26+730、26+92~28+060、29+566~0+000、0+650~1+350,主要施工项目包括现浇砼齿槽及护肩、砂卵石垫层、预制块制作与铺设。

此外,还需要进行施工临时工程,包括现场施工临时设施和施工临时道路。

该方案的编制依据包括《防洪标准》GB-94、《水利水电建设工程验收规程》SL223-1999、《建设工程质量检验评定标准》GBJ301-88、《建设地基基础工程施工质量验收规范》GB-2002、《堤防工程施工规范》SL260-98、《堤防工程施工质量评定与验收规程》(试行)SL239-1999、《土工试验规程》SL237-99、《混凝土质量控制标准》GB-92、《水工混凝土施工规范》DL/T 5144-2001和《水工混凝土试验规程》DL/T5150-2001.此外,还需要根据本标段工程实施性编制《施工组织设计》。

施工部署分为总体规划和具体施工部署。

该工程计划于2010年11月8日开始施工,于2011年3月13日全部结束。

施工高程较高,工程量较大且施工时间较短,为确保工程安全度汛,施工项目部决定全力以赴,尽可能多布置预制作业面,加大人力物力投入。

根据本工程结构特点和施工现场条件,结合本标段实际人、材资源,均衡组织施工进行。

施工准备期进行砼预制块预制场地的布置、原材料的准备。

完毕后组织砼预制、砼施工队、砌体施工队相继进场施工,先进行齿槽土方开挖、砼浇筑,接着进行砂卵石垫层铺设、预制块铺砌、勾缝等,最后进行压顶砼浇筑。

施工进度计划包括砼预制块制作、齿槽土方开挖及砼浇筑、砂卵石垫层铺设,计划开始时间为2010年11月8日,结束时间为2011年3月13日。

主要工程项目的控制性计划已经制定。

During the d from December 8.2010.to March 13.2011.the nof prefabricated block paving and jointing was carried out。

砼预制块护坡方案-混凝土护坡施工方案

砼预制块护坡方案-混凝土护坡施工方案

砼预制块护坡专项施工方案一、工程概况1、工程地点:安徽省某市某县境内2、工程概况某某水库工程规模为中型,工程等别为皿等,永久性主要水工建筑物级别为 3 级,永久性次要建筑物级别为 4 级。

本次除险加固设计防洪标准:挡、泄水建筑物按100 年一遇洪水设计,2000 年一遇洪水校核;消能防冲建筑物按30 年一遇洪水设计;施工期导流按枯水期5年一遇洪水标准设计。

相应设计洪水位66.91m,校核洪水位68.84m,水库总库容3180用,水库为年调节水库,正常蓄水位63.5m, 死水位52.0m。

本次主要除险加固项目如下:( 1 )、大坝:坝顶结构改造;上下游坝坡加固;坝体坝基和左右坝肩防渗加固;导流洞封堵。

(2)、泄洪隧洞:进出口闸门控制段整治;洞身衬砌加固;(3)、溢洪道恢复与改建(4)、泄水闸和干渠进水闸改造(5)、机电与金属结构改造(6)、东坝头天然垭口:新建砼挡水坝二、预制块护坡施工方案(一)、砼预制块护坡施工工艺(详见砼预制块护坡施工工艺流程图)(二)、砼预制块工作量1.砼采用C20,总用量1265立方米,总共36040块预制块,其中1720 块预留排水孔.(三)、砼预制块的制作1.预制场地因预制量较大,为确保施工进度项目部在施工场内和砂场附近设置两处砼预制块预制场地。

2.预制砼材料。

(1)在砼预制块制作前,对所有施工材料必须取样送至试验室进行检验,检验报告单经工地监理认可后方可将其投入使用,严禁不合格材料进入施工现场。

对于不同品牌的水泥严禁混用,袋装水泥超过三个月,散装水泥超过六个月,在使用前必须重新进行复检,浇筑砼预制块用的黄砂必须用中粗砂,砂料应质地良好,粗细适中,砂的细度模数控制在 2.4〜2.8范围内,砂的含泥量不大于2%,砂的比重大于 2.5t/m 3,碎石采用质地坚硬级配良好,且含泥量不大于2%粒径控制在1〜4cm以内,工程用水可用洁净的河水,严禁使用污水浇筑砼预制块。

3.模板的安装与拆除模板采用定型钢模预制砼,按施工图纸尺寸制作六方体框格模板40套。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

堤防工程混凝土预制块护坡的现场施工集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-南港南岸堤防工程混凝土预制块护坡的施工1工程概况?闽江下游南港南岸堤防工程位于闽江下游南港南岸的砂洲上,属福州市闽侯县上街镇辖区,工程由上街防洪堤与水闸组成,防洪标准为百年一遇,工程等级为2级。

上街防洪堤起点位于上街镇厚美村,终点接南屿六十份洲防洪堤,堤线全长11.076km,其主要作用是保护福州地区大学新校区和上街镇,使该地区不受闽江百年一遇洪水的袭扰,并规整堤线,归顺河道。

本工程所在地区属亚热带海洋性季风气候,温暖潮湿,雨量充沛。

年平均降雨量约12 00~1600mm,降雨主要集中在4~9月,占全年总降雨量的70~77%。

常风向为东南,强风向为西北西,最大风速28m/s,极大风向东北东,极大风速40.7m/s,多年平均风速2.7m/ s,7月中旬至9月下旬为台风盛行期,平均风速12级,风向东北。

闽江口为强潮陆相河口,潮型为规则半日潮,闽江下游河道受径流和潮流两个方面的影响,一般马尾以上高水位受径流控制,马尾以下受潮汐控制,侯官以下为感潮区。

本工程位于上街镇的闽江南港河漫滩上,地势较平坦,出露的滩地或江心洲较多。

场地内的地下水以孔隙潜水为主,受大气降水及江水位的补给,其水位变化与闽江涨潮水位密切相关。

堤基以深厚的砂层为主,主要存在砂基渗漏与渗透变形问题、堤基抗冲刷稳定问题;同时局部堤段分布有淤泥质土夹薄层中细砂、淤泥夹薄层中细砂或淤泥层,堤基存在沉降变形与抗滑稳定性问题。

2堤防工程范围?本堤段为福州市闽江下游南港南岸堤防工程,包括桩号4+980.00~7+000.00段上街防洪堤;堤防工程包括堤基清理土方开挖,堤身填砂筑堤,迎水坡铺设500g/m2无纺土工布61583m2、铺设碎石垫层18222m3、铺砌混凝土预制块9681m3,堤顶铺二级配碎石垫层、水泥砂浆卧底、铺砌混凝土预制块、设防浪墙与路沿石,迎水侧护岸10m范围内铺无纺土工布、铺碎石垫层、上部抛石保护,堤身中心采取双排搅拌桩进行堤身防渗。

3护坡的结构设计与选材3.1护坡结构型式在填砂堤身按设计与规范要求完成,并经监理工程验收合格后,按设计坡度进行修坡。

坡面先铺一层500g/m2的土工布,上面铺0.10m厚的瓜子片细石,再铺0.20m厚的碎石(规格D20~40mm),上砌铺混凝土预制块,护脚底部设0.70m×1.00m的齿墙,顶部设浆砌条石防浪墙封顶。

护坡结构布置见图1。

3.2护坡材料?该段堤防采用福州市闽侯县水泥制品公司生产的正六角形混凝土预制块厚度0.20m,从堤脚至护坡顶之间,采用预制块护砌;堤线长每15.75m设一道0.02m沉降伸缩缝,内设沥青杉板;堤脚与堤顶不足预制块的采用同标号现浇混凝土浇灌补齐。

预制块制品质量要求正六角边必须不变形,无边角破损和蜂窝;混凝土质量符合设计和规范要求。

4施工方法?本工程为闽江下游南港堤岸工程,时间紧、任务重,质量要求严格。

在施工时,根据实际情况,除合理调配各种资源外,还积极开展研究、实践新的施工工艺,科学地调整施工方案以满足预制块护坡的施工要求。

为切实正确地贯彻执行施工方案,克服了施工过程中的各种技术难题,确保了工程质量和按期完工。

4.1施工程序及施工工艺流程?4.1.1测量?在工程开工伊始,以监理提供的测量基准点(线)为基础控制网,按国家测绘标准和本工程施工精度要求,测设用于工程施工的控制网,并由专人保护,保证了在整个施工过程中无缺失或损坏。

并将测量成果及时报监理工程师批准备案。

4.1.2清基修坡、放样?清基与修坡直接影响到工程总体质量。

在进行清基时,将施工范围内的堤基表层不合格土、杂物等清除干净,堤基范围内的坑、槽、沟等按碾压筑堤法进行填筑,分层辗压使其相对密度符合规定要求。

修坡以铲坡为主,尽量不回填,保证工程完成时总体外观平顺、美观;施工时,将坡面上一切可能损伤土工布的带尖棱硬物等清除。

修坡时根据设计图要求测定施工范围,放好修坡样架,将坡铲修平整,夯打结实。

整个堤段分几段进行,在坡面接头处力求平顺,保证砌坡后无波浪状起伏。

护砌迎水面坡度要求为1:3.5。

混凝土预制块护坡坡面平整度要求为2m靠尺检测,凹凸不超过1cm。

混凝土砌块护坡坡面平整度检测沿堤线每10~20m多于一个点次检测,合格率大于70%。

在堤身根据设计图纸和规范要求填筑完成,并在抽样送检满足验收规范要求,报监理工程师验收合格后,在堤坡堤顶,每隔50~100m设置临时水准桩一根,作为施工放样的依据。

在堤身横断面方向,每隔20~30m根据护坡设计高度及坡度定出顶桩、坡脚桩和坡面桩一排,并根据坡面情况每排打样桩5个,再按照护坡设计厚度在样桩定出碎石垫层和混凝土预制块厚度。

根据样桩的分层记号,拴上纵向和横向的塑料丝,逐层铺筑土工布、瓜子片细石、碎石、预制块。

4.1.3护脚齿墙施工?⑴护脚齿墙基槽开挖采用机械开挖人工配合的方法进行,开挖边坡根据设计图纸要求控制为1:1.5,开挖土料用于基槽回填外,其余弃土于外滩地就地摊平。

⑵根据规范要求清基完成,及时报监理工程师验收合格后进行齿墙底部土工布的铺设,土工布铺设宽度及压枕按设计要求进行施工。

⑶齿墙底回填土分层回填压实,在满足设计、规范要求,并报监理工程师验收批准后进行齿墙模板安装;模板安装必须符合规范要求,报监理工程师验收备案。

⑷齿墙混凝土施工:混凝土所用水泥品质应符合国家标准,并按设计要求和使用条件选用适宜的品种。

粗骨料宜用质地坚硬,粒形、级配良好的碎石。

细骨料宜采用质地坚硬、颗粒洁净、级配良好的天然砂。

拌制用水用适宜饮用的水均,未经处理的工业废水不得使用,pH值不小于4。

水泥、砂、石子、混合材料均以重量计;称量偏差不得超过允许偏差:水泥、混合材料为±2%;骨料为±3%。

混凝土拌制、混凝土运输、砼浇筑、砼养护必须符合规范规定和设计要求。

混凝土浇筑质量控制:砼各种材料的配合量,每班至少检验3次,衡器随时抽查,定期校正。

抗压试件的组数应按不同标号、不同配合比的砼分别取试件;每100m3成型试件1组;每一工作班至少成型试件1组。

抽样和检验要求必须符合相关规范规定。

4.1.4土工布与垫层铺设方法?选择符合保土性、透水性、防堵性设计要求的500g/m2土工布;铺设前进行复检,选择无扯裂、蠕变、老化的土工布。

铺设自下而上进行,与砂土面密贴,不留空隙;铺设力求平顺,松紧适度,无张拉受力、折叠、打皱等情况发生。

土工布按工程要求裁剪、拼幅,无损伤,无脏物污染,相邻土工布拼接采用缝接或搭接,缝接采用手提缝纫机间隔0.10cm缝三道,搭接宽度为1.00m。

铺设时工人全部穿软底鞋,避免损伤土工布。

按到货土工布卷数的5%以上取样次数送有资质的检测中心进行检验,确保合格材料用于本工程。

4.1.5基层检验?土工布铺设完毕后,经现场监理检验合格,立刻铺筑0.10m厚的瓜子片细石垫层,上铺0.20m厚碎石(规格:D20~40mm),铺设要求平整、密实、厚度均匀。

要求分层厚度符合设计要求,每层厚度均不得小于设计要求的85%。

4.1.6混凝土预制块护坡铺设程序及方法?垫层铺筑经检验合格后,开始铺设护坡混凝土预制块。

护坡预制块的强度、形状、平面尺寸和厚度等经检验及送检均符合设计要求。

护坡混凝土预制块在坡面平整、垫层铺设完成,并经监理人检验合格后进行。

护坡预制块铺设时,自下而上进行,表面平整、砌缝紧密、整齐有序,无通缝。

砌块底部垫平填实,无架空,块间紧密连结,缝隙宽符合规范要求,确保了护坡的整体性及稳定性。

对周边不能被护坡块覆盖的坡面,采用现浇混凝土封堵。

4.2施工注意事项?⑴所有样桩、样线均是施工依据,在每天施工开始与结束时加以校核,严格要求施工工人妥善保护,不得任意松动,保证施工标准;⑵护坡两边(砌坡开始、终了处)沉降伸缩缝,根据设计要求设置沥青杉板。

坡面与封顶、坡面与齿墙等接头处及时用现浇混凝土浇灌;⑶施工中严格控制混凝土护坡预制块砌筑平整、稳定,缝线规则紧密;⑷铺砌时严格控制,不允许直接用铁锤找混凝土块,应在混凝土块上垫木块或废轮胎敲击密实;⑸施工材料根据计划需要量、使用次序分别按种类在工地分段堆放,便利取用,避免往返搬运。

4.3施工质量管理措施?⑴施工质量检查实行自检、复检、抽检的分级质量管理,按每个单元工程“三检制”(初检、复检、终检)的程序进行自检;自检合格后,填写单元工程质量评定表并报请监理复检;⑵质检人员和施工人员按施工技术要求的有关项目和内容,在施工现场进行经常性的检查和取样试验检测;⑶单元工程质量检测的数量按规范要求,严格做到:厚度及平整度沿轴线方向每20m 应不少于两个点次;⑷质量检测取样位置,选在有代表性部位,并力求分布均匀,在质量可疑处和作业面接头处抽查取样,每个接头处每层抽查取样不小于2个;⑸混凝土护坡预制块生产企业的质检人员坚守施工现场,检查、督促施工质量,及时发现和解决施工中存在的问题。

对一般性质量问题及其处理经过、遗留问题如实记录,并拍摄照片。

?参考文献:[1]水利部淮河水利委员会.堤防工程施工规范,SL260-98[M].北京:中国水利水电出版社,1998.[2]华北水利水电学院北京研究生部.水利水电工程土工合成材料应用技术规范,SL/T2 25-98[M].北京:中国水利水电出版社,1998.[3]由陕西省建筑科学设计院.砌体工程施工质量验收规范,GB50203-2002[M].北京:中国建筑工业出版社,2002.[4]中华人民共和国水利行业标准.水利水电工程施工质量检验与评定规程[M].北京:中国水利水电出版社,2007.。
