浆砌片石边沟 (4)
浆砌片石边沟施工方案

浆砌片石边沟施工方案浆砌片石边沟施工方案一、施工前准备1. 确定边沟施工的位置和长度,并根据实际情况制定施工计划。
2. 购买所需的材料和设备,包括片石、水泥、沙子、水泥浆攪拌机、铁锹、扫帚等。
3. 清理施工区域,将杂草、垃圾等清理干净。
二、施工步骤1. 根据设计要求,在边沟施工区域进行标定,并使用铁锹将边沟区域挖掏出来。
边沟的深度一般为20厘米,宽度根据设计要求决定。
2. 将挖掘出的土方进行清理,确保边沟底部平整,无杂物和凸起。
3. 在边沟底部和两侧墙壁刷上防水涂料,以增加边沟的密封性和耐久性。
4. 使用水泥浆攪拌机将水泥和沙子按一定比例掺和,并加入适量水搅拌成均匀的浆状物。
5. 将制成的水泥浆均匀的涂抹在边沟的底部和墙壁上,厚度应控制在2-3厘米,确保边沟的牢固性和耐久性。
6. 在施工过程中,应注意及时清理和处理浆料的冲洗,以免污染周边环境。
7. 将预制好的片石依次铺设在边沟的两侧墙壁上,并用橡皮锤轻轻敲击石块,使其紧密贴合。
8. 施工完成后,应进行养护处理。
在施工结束后的24小时内进行浇水保湿,并避免车辆和人员踩踏边沟。
三、安全措施1. 施工人员应佩戴好安全帽、安全鞋等防护用品,确保施工人员的人身安全。
2. 在施工现场设置警示标志,避免行人和车辆误入施工区域。
3. 使用电动设备时,应注意电源接地和线路的保护,防止发生触电事故。
4. 施工过程中,应注意及时清理工地,防止材料和堆积物堵塞沟道,造成积水。
以上就是浆砌片石边沟施工方案的详细内容。
在施工前需要做好充分的准备工作,包括购买材料和设备,清理施工区域等。
在施工过程中,要按照设计要求进行边沟的挖掘、清理和涂浆,确保边沟的牢固性和耐久性。
同时,还要注意施工安全和清理工地的工作,保证施工的顺利进行。
最后,施工完成后要进行养护处理,确保边沟的质量。
浆砌片石边沟施工工艺及注意事项

浆砌片石边沟施工工艺及注意事项一、施工工艺1.材料准备:首先要准备好石材和砌缝浆材。
石材一般选择质地坚硬、结构稳定的石材,并进行充分的清理和浸湿处理。
砌缝浆材一般选用水泥、石英砂等材料。
2.坡度设计:在进行浆砌片石边沟施工之前,要进行坡度设计。
边沟的坡度要合理设计,以确保雨水能够顺利流入下水道。
3.布砌缝材料:在石材表面涂抹一层砌缝浆材料,将其填充到石缝中,使石材之间形成牢固的连接。
4.粘贴石材:将涂抹砌缝浆材料的石材按照设计好的排列方式一块块粘贴在道路或广场边沟的石材底座上,注意要保持石材之间的间距一致。
5.整理修剪:粘贴完石材后,要用小锤进行整理和修剪,保持石材的整齐和平整。
同时要检查石材的稳固性,确保其不会因为外力而移动或倾斜。
6.填充砌缝:填充砌缝是整个施工过程中最重要的环节。
要将砌缝浆材均匀地填充到石材之间的缝隙中,并且要确保填充到位,没有空隙。
7.清理整理:粘贴完石材和填充砌缝后,要进行清理整理工作。
清理掉多余的砌缝浆材,保持石材表面的整洁和光滑。
8.养护保养:完成施工后,要对浆砌片石边沟进行养护保养。
养护时要注意保持表面湿润,以防止砌缝浆材的开裂和脱落。
二、注意事项1.施工前的准备工作要充分,包括材料的准备和施工现场的清理。
确保材料的质量和施工现场的整洁,对后续的施工工作具有重要的影响。
2.施工时要注意安全防护,佩戴必要的防护用具,如安全帽、手套、口罩等。
遵守施工现场相关的安全规定,确保施工安全。
3.在进行石材的粘贴和填缝时,要保持手法稳定,力度均匀。
尽量避免砌缝浆材的过量使用或不足使用,以确保填充效果的均匀和牢固。
4.确保工艺的连续性和一致性。
施工过程中,要做到无缝衔接,石材的排列和填充要保持一致,以保证整个边沟的美观和牢固。
5.在施工完成后要及时做好清理工作,清理掉多余的砌缝浆材,保持石材表面的整洁和美观。
6.施工完成后要进行养护保养。
养护时要注意保持表面湿润,以防止砌缝浆材的开裂和脱落,同时定期检查边沟的稳固性,及时进行维修。
路基边沟设计规范

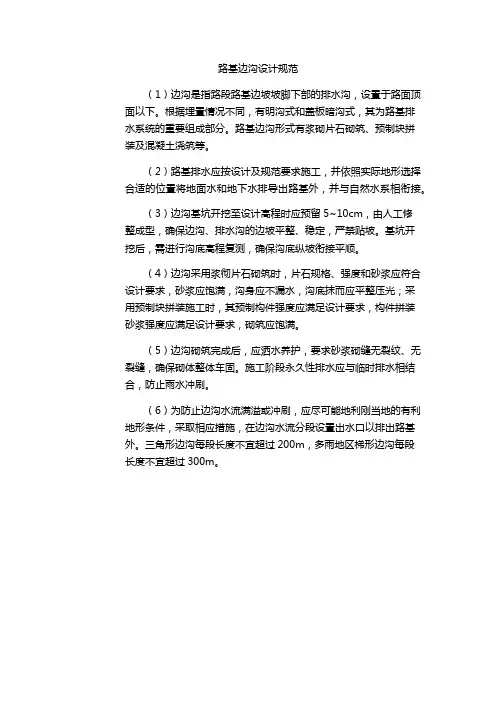

路基边沟设计规范
(1)边沟是指路段路基边坡坡脚下部的排水沟,设置于路面顶面以下。
根据埋置情况不同,有明沟式和盖板暗沟式,其为路基排
水系统的重要组成部分。
路基边沟形式有浆砌片石砌筑、预制块拼
装及混凝土浇筑等。
(2)路基排水应按设计及规范要求施工,并依照实际地形选择合适的位置将地面水和地下水排导出路基外,并与自然水系相衔接。
(3)边沟基坑开挖至设计高程时应预留5~10cm,由人工修
整成型,确保边沟、排水沟的边坡平整、稳定,严禁贴坡。
基坑开
挖后,需进行沟底高程复测,确保沟底纵坡衔接平顺。
(4)边沟采用浆彻片石砌筑时,片石规格、强度和砂浆应符合设计要求,砂浆应饱满,沟身应不漏水,沟底抹而应平整压光;采
用预制块拼装施工时,其预制构件强度应满足设计要求,构件拼装
砂浆强度应满足设计要求,砌筑应饱满。
(5)边沟砌筑完成后,应洒水养护,要求砂浆砌缝无裂纹、无裂缝,确保砌体整体车固。
施工阶段永久性排水应与临时排水相结合,防止雨水冲刷。
(6)为防止边沟水流满溢或冲刷,应尽可能地利刚当地的有利地形条件,采取相应措施,在边沟水流分段设置出水口以排出路基外。
三角形边沟每段长度不宜超过200m,多雨地区梯形边沟每段
长度不宜超过300m。
浆砌片石边沟施工方案

浆砌片石边沟施工方案1. 引言浆砌片石边沟是一种常见的景观石材应用方式,其可以用于公园、花园、广场等场所的景观建设,具有美观、耐久等优点。
本文将介绍浆砌片石边沟的施工方案。
2. 工具与材料在施工浆砌片石边沟时,需要准备以下工具和材料:•浆砌工具(如铲子、刮板等)•石材(选择适合的石材,常见的有花岗岩、石灰岩等)•砂浆•水平仪、尺子等辅助工具•水源设备3. 施工步骤3.1 准备工作在开始施工前,需要对施工区域进行准备工作,包括清理施工区域,确保地面平整,并对边沟进行布线。
3.2 材料准备首先要将石材按照规格和要求进行准备,可以根据设计要求进行切割和整理。
3.3 石材铺设将准备好的石材按照设计要求开始铺设。
先根据边沟尺寸和设计要求,选取适合的石材进行铺设。
3.4 浆砌填缝在铺设完成后,使用砂浆进行填缝。
首先,将砂浆调制成适合的浆糊状,然后使用浆砌工具将砂浆填入石缝中。
3.5 整平、校正在填缝完成后,使用水平仪和尺子等辅助工具对石材进行整平和校正,确保边沟的水平度和垂直度。
3.6 养护边沟施工完成后,要进行养护工作。
养护时间根据砂浆的干燥程度而定,通常需要数天的时间。
在养护期间,要对边沟进行保护,避免外力的影响。
4. 注意事项在施工浆砌片石边沟时,需要注意以下事项:•施工前要对施工区域进行清理和平整。
•选择适合的石材,保证石材的质量和外观。
•砂浆的浆糊状要适中,不宜过干或过稀。
•边沟的水平度和垂直度要保持良好。
•填缝时要注意填充均匀,确保填缝的美观和坚固。
•在养护期间要避免外力的影响,保护边沟不受损。
5. 总结本文介绍了浆砌片石边沟的施工方案。
在施工前的准备工作中,要对施工区域进行清理和平整;施工过程中,需要选择适合的石材,并进行填缝和整平;养护期间要保护边沟不受损。
通过合理的施工方案和注意事项,可以确保浆砌片石边沟的质量和美观。
浆砌片石边沟施工方案

浆砌片石边沟施工方案浆砌片石边沟施工方案1. 引言浆砌片石边沟是一种常见的边沟工程,用于排水和保护路面。
本文档将介绍浆砌片石边沟的施工方案,包括施工准备、施工步骤和施工注意事项。
2. 施工准备在施工前,需要进行一系列的准备工作,包括材料准备、现场布置和施工设备准备。
2.1 材料准备主要材料包括石材、水泥、砂浆和水。
石材要选择质地坚硬、规格统一的片石,具有良好的抗压和耐久性。
水泥应选择符合国家标准要求的水泥,砂浆要选择符合工程要求的砂浆。
水的选择应优先考虑清洁无污染的水源。
2.2 现场布置在施工现场,需要清理杂物和碎石,确保施工区域整洁。
根据设计要求,规划边沟的位置和大小,并标示出来。
如果需要,可以在施工现场搭建临时围栏,确保施工区域的安全。
2.3 施工设备准备常用的施工设备包括铁锹、镐、水平仪、锤子等。
根据具体情况,可以适当准备机械设备,如挖掘机、推土机等。
确保施工设备良好运行和维护,以保证施工效率和质量。
3. 施工步骤浆砌片石边沟的施工可以分为以下几个步骤:3.1 施工测量和布置根据设计要求,使用水平仪和尺子等工具测量确定边沟的位置和高度。
根据测量结果,以适当的间距在施工现场布置标志物,以用于指导施工。
3.2 边沟开挖使用挖掘机或铁锹等工具,在标志物的引导下进行边沟开挖。
边沟的深度和宽度应符合设计要求。
在开挖过程中,要注意保持边沟的坡度和水平度。
3.3 边沟处理在开挖完成后,使用锤子和镐等工具对边沟进行处理。
去除边沟底部的杂物和碎石,并确保边沟底部平整。
边沟的两侧要保持垂直或近垂直,以便后续砌石。
3.4 石材砌筑将选好的石材依次砌在边沟两侧,使用水泥砂浆将石材固定在一起。
在砌筑的过程中,要注意石材的大小和规格的统一,以保证边沟的整体美观和稳定性。
3.5 浆砌填缝砌筑完成后,使用浆料对石材之间的缝隙进行填充和修补。
浆料的配比和施工要求应符合设计要求。
填缝时要保证填充均匀,并及时清理多余的浆料。
3.6 确认施工质量在施工完成后,使用水平仪等工具检查边沟的水平度和坡度,确保达到设计要求。
浆砌片石边沟及挡土墙施工设计

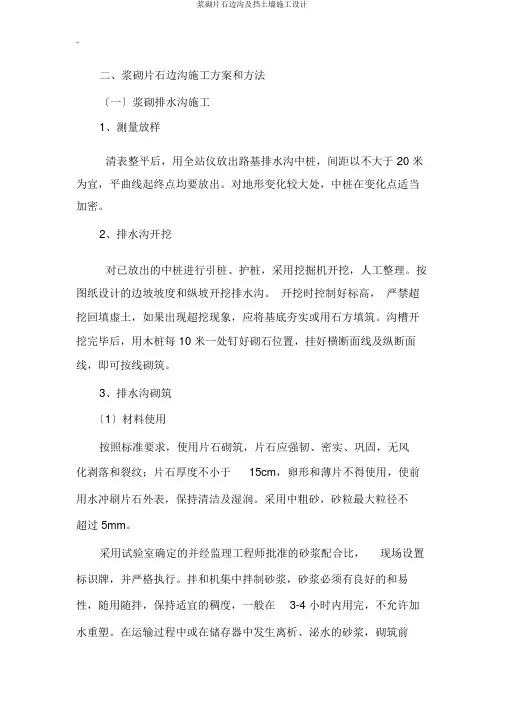

二、浆砌片石边沟施工方案和方法〔一〕浆砌排水沟施工1、测量放样清表整平后,用全站仪放出路基排水沟中桩,间距以不大于 20 米为宜,平曲线起终点均要放出。
对地形变化较大处,中桩在变化点适当加密。
2、排水沟开挖对已放出的中桩进行引桩、护桩,采用挖掘机开挖,人工整理。
按图纸设计的边坡坡度和纵坡开挖排水沟。
开挖时控制好标高,严禁超挖回填虚土,如果出现超挖现象,应将基底夯实或用石方填筑。
沟槽开挖完毕后,用木桩每 10 米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑。
3、排水沟砌筑〔1〕材料使用按照标准要求,使用片石砌筑,片石应强韧、密实、巩固,无风化剥落和裂纹;片石厚度不小于15cm,卵形和薄片不得使用,使前用水冲刷片石外表,保持清洁及湿润。
采用中粗砂,砂粒最大粒径不超过 5mm。
采用试验室确定的并经监理工程师批准的砂浆配合比,现场设置标识牌,并严格执行。
拌和机集中拌制砂浆,砂浆必须有良好的和易性,随用随拌,保持适宜的稠度,一般在3-4 小时内用完,不允许加水重塑。
在运输过程中或在储存器中发生离析、泌水的砂浆,砌筑前应重新拌和,已经凝结的砂浆不得使用。
〔2〕砌筑在铺砌前,检查排水沟的坡度、纵坡和其他几何尺寸,无误前方可进行铺砌,所有石块均应坐在新拌的砂浆上。
砌筑应错缝、坐浆挤紧,嵌缝料和砂浆应饱满,无空洞现象。
砌缝宽度应均匀,一般不超过4cm,不做宽缝,砌缝不得贯穿,不得有通缝。
砌筑上层石块时应防止振动下层石块。
砌筑时外表平整度不超过 3cm。
较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为适宜的片石,锋利突出局部敲除。
浆砌排水沟每隔10~15 米设置1 道伸缩缝,浆砌拱护坡路段排水沟沿路线方向的伸缩缝,要与浆砌拱伸缩缝相对应,在基底地质变化处设置沉降缝。
伸缩缝与沉降缝缝宽2cm,内填沥青麻絮。
排水沟底部和两侧边坡应处于同一个断面。
4、勾缝砌体勾缝采用 M7.5 砂浆勾凹缝。
勾缝前认真清理缝槽并用水冲洗湿润。
浆砌片石边沟施工方案

浆砌片石边沟施工方案一、项目概述浆砌片石边沟是指通过使用浆砌片石材料,对道路或园林绿化中的边沟进行施工与整修的工作。
本方案旨在对浆砌片石边沟的施工步骤、施工材料、施工要求等方面进行详细说明,以确保施工质量和美观效果。
二、施工步骤1. 准备工作a) 根据设计要求,确定边沟的起止点、宽度和深度,并进行测量标定。
b) 申请相应的施工许可证,并确保施工区域安全无障碍。
2. 材料准备a) 选购优质的浆砌片石材料,根据设计要求确定石材的规格和数量。
b) 准备灰浆、水泥、砂子等辅助材料,按比例进行配制,确保浆砌片石稳固牢固。
3. 基础处理a) 对原有边沟进行清理,去除杂草和垃圾,保持基础干燥清洁。
b) 在基础面上进行喷淋防水处理,确保边沟的排水畅通。
4. 铺设石材a) 按照设计要求,依次将石材依次沿边沟线铺设。
b) 使用专业工具对石材进行拍打、整平,确保石材牢固稳定。
5. 浆砌施工a) 将预配制好的灰浆通过专业工具均匀地涂抹在石材上。
b) 使用细毛刷或小铲子将灰浆填充到石材缝隙中,确保缝隙充实。
6. 后处理a) 使用湿布对石材表面进行擦拭,确保整体的美观度。
b) 检查边沟施工质量,如有需要,及时进行修补和调整。
三、施工要求1. 施工人员必须具备相关的技能和持证上岗。
2. 施工现场应设置警示标识,确保施工区域安全通畅。
3. 施工中应遵循安全操作规程,使用个人防护装备,防止意外伤害的发生。
4. 施工过程中应及时清理垃圾和废料,保持施工场地整洁。
5. 施工质量应符合设计要求和相关标准,确保边沟的牢固和美观。
四、施工注意事项1. 在施工前要仔细查看设计图纸,了解边沟形状、尺寸和材料要求。
2. 严禁在施工中更换设计图纸之外的材料或改变施工方案。
3. 施工过程中要严格按照步骤进行,保证施工质量和进度。
4. 如遇恶劣天气或其他不可抗力因素,应暂停施工并做好防护措施。
5. 施工结束后,对施工现场进行清理,确保周围环境的整洁。
浆砌片石边沟修复施工方案

浆砌片石边沟修复施工方案引言浆砌片石边沟是一种常见的景观石材,用于路面边沟的装饰和排水功能。
然而,随着时间的推移和环境的作用,片石边沟可能会出现破损、脱落等问题,需要进行修复施工。
本文将介绍浆砌片石边沟修复施工方案,以确保修复质量和施工效果。
施工步骤1. 准备工作在进行片石边沟修复施工之前,需要进行充分的准备工作,包括清理现场、确定修复范围和准备所需材料与工具。
清理现场清理现场是确保施工顺利进行的关键步骤。
首先,清除边沟内的杂物和积水,确保边沟表面干净。
其次,清理边沟周围的杂草和泥土,以提供充足的施工空间。
确定修复范围根据片石边沟的实际情况,确定需要修复的范围。
主要包括破损的石块数量和位置,以及需要更换的填缝材料。
准备材料与工具根据修复范围确定所需的材料与工具,并进行充分的准备。
常用的材料包括环氧树脂浆料、填缝剂、粘合剂等;常用的工具包括铲子、刷子、刮刀等。
2. 破损石块的处理与拆除在修复边沟之前,需要将破损的石块进行处理或拆除。
对于轻微破损的石块,可以使用环氧树脂浆料进行修复;对于严重破损的石块,需要将其拆除并更换新石块。
3. 片石边沟的修复在进行片石边沟的修复时,需要按照下面的步骤进行操作:3.1 填充缝隙使用填缝剂填充片石边沟中的裂缝和缝隙。
在填充之前,需要将片石边沟表面清洁干净,并确保其完全干燥。
填缝剂应根据实际情况选择,常用的有水泥砂浆、环氧树脂等。
3.2 粘贴石块使用粘合剂将石块粘贴在片石边沟的位置上。
在粘贴之前,需要将石块和片石边沟的底面进行清洁,并确保其完全干燥。
粘合剂应根据实际情况选择,常用的有环氧树脂浆料、胶水等。
3.3 整齐排列将修复的石块整齐排列,并确保其与周围的石块保持一致。
可以使用水平仪和量具进行测量和调整,以保证修复后的片石边沟整体平整美观。
4. 施工完成当片石边沟修复工作完成后,需要进行清理工作,并确保修复后的片石边沟表面干净整洁。
可以使用清水或高压水枪清洗,以保持边沟的外观和功能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浆砌片石边沟施工工艺
一)、工程概述
本工程道路排水边沟设置于道路两侧,有明沟和暗沟两种形式,明沟设置于路堤的边坡底部,暗沟设置于挖方侧的边坡底,均采用M7.5浆砌片石成平底矩型结构,沟底宽度均为0.5米,厚度为0.3米~0.5米不等,道路临时排水明沟高度为0.5米。
二)、施工方法
1、土方开挖:
1.1、测量放线:测量组按设计图纸放出施工边线。
1.2、开挖土方:采用人工配合机械开挖,为避免扰动基底,机械开挖至设计基础底上30cm后用人工清土整平、夯实。
1.3、井点降水:为避免基坑积水,基坑内每隔15米设0.5×0.5×0.5米集水井一个,并配备抽水机日夜抽水,集水井采用0.2×0.2米排水沟连接。
1.4、修理边坡:基坑开挖至设计深度后由人工按设计要求1:1修理边坡,边打夯压实。
基坑与边坡超挖部分用石屑或中砂回填。
2、浆砌片石:
2.1、测量放线:测量组按设计图纸放样,每隔15米用木板钉出砌石坡架,并加固保护。
2.2、浆砌片石:
a、浆砌片石岩须选用表面平整、光洁、质地坚硬的块石,自下而上依次砌筑时,要求砂浆饱满,块石之间须先用小石嵌塞,填满砂浆,再码石,石与石之间错缝搭接,严禁包心砌筑。
砌石要求接缝严密,砂浆饱满,表面
平整。
b、砌筑应分层分段砌筑,分段位置宜尽量设置于沉降缝或伸缩缝处,沉降缝按每30米设一条,各段水平缝应一致。
c、砌体外露面应在砌筑时预留深约2cm的空缝进行勾缝,砌体隐蔽面砌缝可随时随刮平,不另勾缝。
d、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。
肆筑时,底浆(座浆)应铺满,竖缝砂浆应先在已砌块石侧面铺放一部分,然后于块石放好后填满捣实。
用砂浆填塞竖缝时,应以扁铁捣实。
e、砌筑上层砌块时,应避免振动下层砌块。
砌筑工作中断恢复砌筑时,已砌筑表面应加以清扫和湿润。
三)、技术保证措施
1、由技术负责人和施工负责人向土方工和砌石工进行技术交底,明确各工序施工规范和技术要求。
2、现场施工员严格控制施工质量,并做好施工记录。
3、片石砌筑前,浇水湿润,表面如有泥土、水锈等,应清洗干净。
四)、质量验收标准
1、砂浆必须饱满,嵌缝密实,勾缝整齐,不得有通缝、裂缝等现象,墙的伸缩缝与底板伸缩缝应对正。
2、沟底不得有建筑垃圾、砂浆、石块等杂物。
3、允许偏差:
排水明沟及排水暗沟允许偏差
序号项目允许偏差检验频率检验方法
范围(m)点数
1 砂浆强度必须符合本表注规定100 1组必须符合本表注规定
2 沟底高程+20mm 20 1 用水准仪测量
3 墙高+20mm 20 2 用尺量,每侧计1点
4 墙面坡度不陡于设计规定20 2 用坡度及检验
5 沟底中线每侧宽度+20mm 20 2 用尺量,每侧计1点
6 墙面平整度30mm 20 2 用2m直尺或小线量取最大值,每侧计1点
7 墙厚不小于设计厚度20 2 用尺量,每侧计1点。
