室外花岗岩踏步施工方案

室外花岗岩踏步施工方案

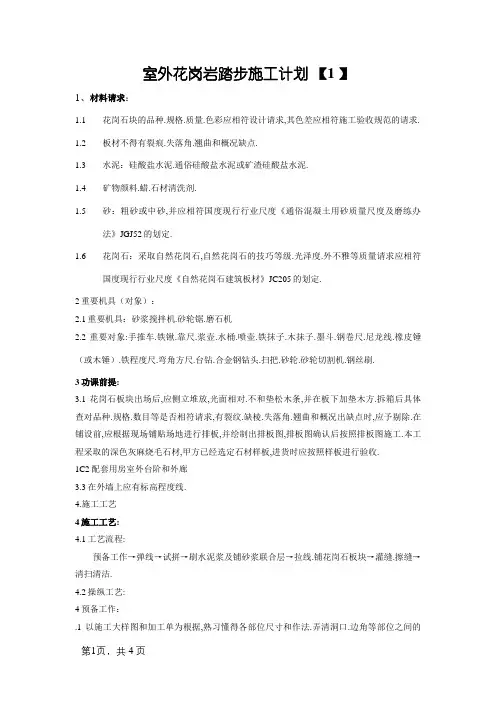

室外花岗岩踏步施工计划【1 】1、材料请求:1.1花岗石块的品种.规格.质量.色彩应相符设计请求,其色差应相符施工验收规范的请求.1.2板材不得有裂痕.失落角.翘曲和概况缺点.1.3水泥:硅酸盐水泥.通俗硅酸盐水泥或矿渣硅酸盐水泥.1.4矿物颜料.蜡.石材清洗剂.1.5砂:粗砂或中砂,并应相符国度现行行业尺度《通俗混凝土用砂质量尺度及磨练办法》JGJ52的划定.1.6花岗石:采取自然花岗石,自然花岗石的技巧等级.光泽度.外不雅等质量请求应相符国度现行行业尺度《自然花岗石建筑板材》JC205的划定.2重要机具(对象):2.1重要机具:砂浆搅拌机.砂轮锯.磨石机2.2重要对象:手推车.铁锹.靠尺.浆壶.水桶.喷壶.铁抹子.木抹子.墨斗.钢卷尺.尼龙线.橡皮锤(或木锤).铁程度尺.弯角方尺.台钻.合金钢钻头.扫把.砂轮.砂轮切割机.钢丝刷.3功课前提:3.1花岗石板块出场后,应侧立堆放,光面相对.不和垫松木条,并在板下加垫木方.拆箱后具体查对品种.规格.数目等是否相符请求,有裂纹.缺棱.失落角.翘曲和概况出缺点时,应予剔除.在铺设前,应根据现场铺贴场地进行排板,并绘制出排板图,排板图确认后按照排板图施工.本工程采取的深色灰麻烧毛石材,甲方已经选定石材样板,进货时应按照样板进行验收.1C2配套用房室外台阶和外廊3.3在外墙上应有标高程度线.4.施工工艺4施工工艺:4.1工艺流程:预备工作→弹线→试拼→刷水泥浆及铺砂浆联合层→拉线.铺花岗石板块→灌缝.擦缝→清扫清洁.4.2操纵工艺:4预备工作:.1以施工大样图和加工单为根据,熟习懂得各部位尺寸和作法.弄清洞口.边角等部位之间的关系..2下层处理:将地面垫层上的杂物清净,用钢丝刷刷失落粘结在垫层上的砂浆,并清扫清洁. 4试拼:在正式铺设前,对每一施工段的花岗石板块,应按排板图试拼.4弹线:为了检讨和掌握花岗石板块的地位,在平台上拉十字掌握线,弹在混凝土垫层上,并引至墙面底部,然后根据墙体标高面线找出面层标高.4试排:室外两个互相垂直的偏向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm.联合施工大样图及楼梯间现实尺寸,把花岗石板块排好,以便检讨板块之间的裂痕.刷水泥素浆及铺砂浆联合层:试铺后将干砂和板块移开,清扫清洁,用喷壶洒水潮湿,刷一层素水泥浆(水灰比为,不要刷的面积过大,随铺砂浆随刷).根据板面程度线肯定联合层砂浆厚度,拉十字掌握线,开端铺联合层干硬性水泥砂浆(一般采取1:4的干硬性砂浆,干硬程度以手握成团,落地即散为宜),厚度掌握在放上大理石(或花岗石)板块时宜凌驾面层程度线3~4mm.铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大).拉线.铺砌花岗石板块:.1板块应先用水浸湿,待擦干或概况晾干,被面采取防碱背涂剂办法处理后方可铺设..2根据室外拉的十字掌握线,纵横各铺一行,作为大面积铺砌标筋用.根据试拼时的编号.图案及试排时的裂痕(板块之间的裂痕宽度,当设计无规准时不该大于1mm),在十字掌握线交点开端铺砌.先试铺即搬起板块对好纵横掌握线铺在已铺好的干硬性砂浆联合层上,用橡皮锤敲击木垫(不得用橡皮锤或木锤下接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检讨砂浆概况与板块之间是否相吻合,如发明有空鼓之处,运用砂浆弥补,然后正式镶铺.先在水泥砂浆联合层上满浇一层水灰比为的素水泥用浆(浆壶浇平均),再铺板块,安马上四角同时往下落,用橡皮锤或木锤轻击木垫板,根据程度垫板用铁程度尺拭平,铺完第一块,向两侧和撤退退却偏向次序铺砌.铺完纵横行之后有了尺度,可分段分区依次铺砌,联合层与板材应分段同时铺设.室外花岗岩平台应由门口向台阶处找1%的坡度.灌缝.擦缝:在板块铺砌后1~2日夜进行灌浆擦缝.根据花岗石色彩,选择雷同色彩矿物颜料和水泥拌合平均,调成1:1稀水泥浆,用绵团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的概况干净.平整.坚实,以上工序完成后,面层加以笼罩.养护时光不该小于7d.清扫清洁:当水泥砂浆联合层达到强度后(抗压强度达到时)方可进行清扫,4.2.10花岗石踢脚板工艺流程:4.2.10.1粘贴法:找标高程度线→水泥砂浆打底→贴大理石踢脚板→擦缝一.根据墙体标高线,测出踢脚板上口程度线,弹在墙上,再用线坠吊线肯定出踢脚板的出墙厚度,一般8~10mm.二.用1:2水泥砂浆打底找平,并在面层划纹.三.找平层砂浆干硬后,拉踢脚板上口的程度线,把浸水阴干的大理石(或花岗石)三.找平层砂浆干硬后,拉踢脚板上口的程度线,把浸水阴干的大理石(或花岗石)踢脚板的不和,刮抹一层2~3mm厚的素水泥浆后,往底灰上粘贴,并用木锤敲实,根据程度线找直.四.24h今后用同色水泥浆擦缝,用棉丝团将余浆擦净.5.应留意的质量问题:5.1 板面空鼓:因为混凝土垫层清算不净或浇水潮湿不敷,刷素水泥浆不平均或刷的面积过大.时光过长已风干,干硬性水泥砂浆随意率性加水,大理石板面有浮土未浸水潮湿等等身分,都易引起空鼓.是以必须严厉遵照操纵工艺请求,下层必须清算清洁,联合层砂浆不得加水,随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水潮湿.5.2 接缝高下不服.缝子宽窄不匀:重要原因是板块本身有厚薄及宽窄不匀.窜角.翘曲等缺点,铺砌时未严厉拉通线进行掌握等身分,均易产生接缝高下不服.缝子不匀等缺点.所以应预严厉遴选板块,凡是翘曲.拱背.宽窄不朴直等块材剔除不予运用.铺设尺度块后,应向两侧和撤退退却偏向次序铺设,并随时用程度尺和下尺长准,缝子必须拉通线,不克不及有误差.室外的标高线要有专人负责.6成品呵护:6.1 运输花岗石板块和水泥砂浆时,应采纳措施防止碰撞已做完的墙面.门口等.6.2 铺砌花岗石板块进程中,操纵人员应做到随铺随用干布揩净面上的水泥浆陈迹.6.3 在花岗石地面上行走时,找平层水泥砂浆的抗压强度不得低于.6.4 在花岗地面或碎拼大理石地面落成后,应关闭或在其概况加以笼罩呵护.7质量验收尺度:7.1检讨数目:全数检讨7.2主控项目:花岗石面层所用板块的品种.质量应相符设计请求.磨练办法:不雅察检讨和检讨材质及格记载.面层与下一层应联合稳固,无空鼓.磨练办法:用小锤轻击检讨.7.3 一般项目:花岗石面层的概况应干净.平整.无磨痕,且应图案清楚.光彩一致.接缝平均.周边顺直.镶嵌准确.板块无裂纹.失落角.缺楞待缺点.磨练办法:不雅察检讨.磨练办法:不雅察和用钢尺检讨.。

楼梯工程(花岗石踏步)施工方案

楼梯工程(花岗石踏步)施工方案

楼梯工程(花岗石踏步)施工方案一、 施工准备1. 材料1花岗石的品种、规格、图案、颜色按设计图纸验收,并应分类存放。

2水泥:325号以上普通硅酸盐水泥或矿渣硅酸盐水泥,备适量擦缝用白水泥。

3砂子:中、粗砂4矿物颜料:视饰面板色泽定,用于擦缝。

2. 作业条件1做好墙柱面、天棚(天花)、吊顶及楼地面的防水层和保护层。

2门框和楼地面预埋件及水电设备管线等施工完毕并经检查合格。

3各种立管孔洞等缝隙应先用细石混凝土上灌实堵严(细小缝隙可用水泥砂浆灌堵)。

4复核土建给定±0.000标高线,在四周墙身弹好+100cm的水平墨线,各开间中心线(十字线)及花样品种分隔线。

5选料:应按配花、品种挑选尺寸基本一致,色泽均匀纹理通顺(指大理石和花岗石)进行预编安排编号,分类存放,待铺贴时按号取用。

必要时可绘制铺贴大样图,再按大样图铺贴,分块排列布置要求对称,厅、房与走道连通处,缝子应贯通;走道、厅房如用不同颜色、花样时,分色线应设在门口的内侧,靠墙柱一侧的板块,离开墙柱一侧的宽度应一致。

二、 操作工艺1先将石板背面刷干净,铺贴时保持湿润。

2根据水平线、中心线(十字线),按预排编号铺好走廊左右两侧标准行(封路)后,再进行拉线铺贴。

3铺贴前应先将基层浇水湿润,再刷素水泥浆(水灰比为0.5左右),水泥浆应随刷随铺砂浆,并不得有风干现象。

4铺干硬性水泥砂浆(一般配合比为1:3,以湿润松散,手握成团不泌水为准,找平层,虚铺厚度以25-30mm为宜,放上石块时高出预定完成面约3-4mm为宜。

)用铁抹子(灰匙)拍实抹平,然后进行石板块预铺,并应对准纵横缝,用木锤着力敲击板中部,振实砂浆于铺设高度后,将石板掀起,检查砂浆表面与石板底相吻合后(如有空虚处,应用砂浆填补),在砂浆表面先用喷壶适量洒水,再均匀撒一层水泥粉,把石板块对准铺贴,铺贴时四角要同时着落。

再用木锤着力敲击至平正。

5铺贴顺序应从中间向两处逐行挂线铺贴,缝隙宽度如设计没有要求时,不应大于1mm。

花岗岩地面铺装施工方案

花岗岩地面铺装施工方案

花岗岩地面铺装施工方案一、前期准备1.1确定施工区域:根据设计要求和施工需求,确定要进行花岗岩地面铺装的区域。

1.2施工材料准备:准备所需的花岗岩石材、水泥、沙子、砂浆等材料,并经过验收检查质量。

1.3工具设备准备:准备好需要使用的施工工具和设备,如电锯、铣刀、打磨机、刮板等。

二、基础处理2.1清理施工区域:将施工区域的杂物、尘土等清理干净,保证地面整洁。

2.2调整地面高度:如有不平整的地面,需进行挖填土、压实,使地面平整,确保施工平稳。

三、地面处理3.1铺设防水层:根据需要,对地面进行防水层的铺设,以保护地面材料免受潮湿等影响。

3.2铺设基础层:在防水层上铺设一层混凝土基础层,用于支撑花岗岩石块的铺设。

四、石材处理4.1预处理石材:根据设计要求,对花岗岩石材进行预处理,如切割、砂光、抛光等。

4.2石材检查:对预处理后的石材进行检查,检查其质量、尺寸是否符合要求。

4.3石材定位:根据设计要求,将石材放置在预先设置的位置上,调整石材位置和方向。

五、铺装石材5.1石材粘贴:将调配好的砂浆均匀涂抹在基础层上,然后将石材按照设计要求粘贴到砂浆上。

5.2敲击定位:用橡皮锤轻敲石材,使其与基础层和其他石材紧密结合。

保持石材之间的间距一致,使整个地面看起来平整。

5.3砂浆填缝:铺装完成后,用砂浆填充石材之间的缝隙,填缝要均匀、饱满。

5.4压实石材:使用专业设备对铺装的石材进行压实,确保石材与基础层紧密结合。

六、后期处理6.1砂浆刮平:将填缝过的砂浆通过刮板刮平,使其与石材表面齐平,增加地面整体美观度。

6.2砂光抛光:对铺装完成的地面进行砂光和抛光处理,使其更加光滑、亮丽。

6.3清洁保养:施工完成后,对地面进行清洁保养,如清除灰尘、清洗污渍等,保持地面的美观和整洁。

施工过程中需要注意的问题:1.石材质量的检查与验收,以确保施工质量;2.基础层和防水层的施工质量,对整个工程的耐久性有很大影响;3.石材的定位和铺装要按照设计要求,保持整体协调一致;4.填缝砂浆的均匀填充以及压实程度,为了保证地面坚固牢固;5.后期处理中的砂光与抛光,使地面更加美观。

外墙深色花岗岩施工方案

外墙深色花岗岩施工方案

外墙深色花岗岩施工方案一、施工前准备对施工现场进行实地考察,了解基层墙体结构、尺寸、平整度等情况,制定合适的施工方案。

准备所需的施工设备,包括切割机、电钻、砂轮机等工具,并确保其正常运转。

编制施工进度计划,合理安排施工工期,确保施工有序进行。

二、材料选择与检验选用质量优良、符合规范的深色花岗岩,确保其耐磨、耐候、抗污染等性能。

对进场的花岗岩进行质量检验,包括尺寸、颜色、纹理等,确保其符合设计要求。

三、施工基层处理清理基层墙体表面,去除油污、浮尘等杂质,保持干燥、平整。

对墙体进行必要的修补,确保墙体无裂缝、无空洞。

在基层墙体表面涂刷防水涂料,提高墙体的防水性能。

四、花岗岩加工与运输根据设计要求,对深色花岗岩进行切割、打磨、倒角等加工处理,确保尺寸准确、表面光滑。

在运输过程中,采取防护措施,避免花岗岩碰撞、损坏。

五、粘贴材料选择与制备选用符合规范的专用粘贴剂,确保其具有良好的粘结强度和耐久性。

按照粘贴剂的使用说明,制备适量的粘贴砂浆,确保其质量稳定、易于施工。

六、粘贴工艺与要求在基层墙体表面涂抹粘贴砂浆,确保涂抹均匀、无遗漏。

将加工好的深色花岗岩按照设计要求粘贴在基层墙体上,确保平整、牢固。

使用专用工具对花岗岩进行敲打、压实,确保粘贴紧密、无空鼓。

七、质量检查与验收在施工过程中,对粘贴好的深色花岗岩进行定期检查,确保其平整、牢固、无空鼓。

施工完成后,进行整体验收,确保外墙装饰效果符合设计要求,无质量问题。

八、施工安全与防护施工现场应设置安全警示标志,并采取必要的防护措施,确保施工人员安全。

施工人员应佩戴防护用品,如安全帽、手套、防护眼镜等,避免受伤。

在施工过程中,应遵守相关安全操作规程,避免发生意外事故。

以上是外墙深色花岗岩施工方案的主要内容,希望能够为您提供一定的参考和帮助。

在实际施工过程中,还需根据具体情况进行调整和优化,确保施工质量和安全。

花岗岩铺装施工方案(3篇)

花岗岩铺装施工方案(3篇)

第1篇一、项目背景花岗岩作为一种天然石材,因其坚硬、耐磨、美观、耐候等特点,被广泛应用于室外地面铺装、室内地面装饰、室外墙面装饰等领域。

本方案旨在为花岗岩铺装施工提供一套科学、合理、规范的施工方案,确保施工质量,提高施工效率。

二、施工准备1. 材料准备(1)花岗岩板材:根据设计要求,选择符合国家标准的花岗岩板材。

(2)水泥:选用符合国家标准的普通硅酸盐水泥。

(3)砂:选用符合国家标准的河砂,细度模数在2.3-3.0之间。

(4)钢筋:选用符合国家标准的钢筋,直径及间距根据设计要求确定。

(5)混凝土:根据设计要求,配置合适的水泥混凝土。

(6)勾缝剂:选用环保、耐候、耐久的勾缝剂。

2. 工具准备(1)电钻、切割机、磨光机等石材加工设备。

(2)水准仪、经纬仪、钢卷尺等测量工具。

(3)手推车、运输车等运输工具。

(4)铁锹、簸箕、铁锤、水平尺等施工工具。

3. 人员准备组织施工队伍,明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和操作规程。

三、施工工艺1. 施工测量(1)根据设计图纸,确定铺装区域,绘制施工放样图。

(2)使用水准仪、经纬仪等测量工具,进行测量放样,确定铺设基准线。

(3)检查放样结果,确保基准线准确无误。

2. 预埋件施工(1)根据设计要求,确定预埋件位置。

(2)使用电钻在预埋件位置钻孔,孔径略大于预埋件直径。

(3)将预埋件插入孔内,调整位置,使其与基准线平行。

(4)使用水泥砂浆固定预埋件,确保其稳固。

3. 基层处理(1)清理场地,确保施工面平整、干净。

(2)铺设垫层,厚度根据设计要求确定。

(3)对垫层进行压实,确保其密实度。

(4)铺设防水层,防止水分渗透。

4. 花岗岩板材铺设(1)将花岗岩板材按照设计要求进行切割、磨光。

(2)根据基准线,进行板材的铺设。

(3)使用水平尺检查板材平整度,确保其平整。

(4)调整板材位置,使其与预埋件或其他板材对齐。

(5)使用水泥砂浆进行勾缝,确保勾缝均匀、密实。

花岗岩铺装路面施工方案

花岗岩铺装路面施工方案

花岗岩铺装路面施工方案1. 引言本文档旨在提供一份花岗岩铺装路面施工方案,以确保项目的顺利进行和质量的高标准。

2. 施工材料2.1 花岗岩石材:选择优质的花岗岩石材,具有坚硬、耐磨、耐压等特性,符合工程设计要求。

2.2 水泥、石灰:用于制作路面基础和面层的混凝土砂浆,确保路面的牢固性和平整度。

2.3 砂子、碎石:用于路面基础的垫层和面层的填充,提供路面的稳定性和排水功能。

2.4 道路标志标线材料:包括道路标线漆和反光贴纸等,用于标示道路的行车线和交通标识。

3. 施工步骤3.1 路面基础施工:3.1.1 清理现场垃圾和杂物。

3.1.2 按照设计要求,挖掘路基并夯实基础土。

3.1.3 进行路基填料,采用合适的砂子和碎石进行填充。

3.1.4 制作混凝土基层,按照设计比例和要求,进行水泥、石灰和砂子的混合搅拌,并铺设在路基上。

3.2 路面面层施工:3.2.1 基于基层的平整度和坚固性,进行适当的修整和调整。

3.2.2 制作花岗岩石材面层,按照设计要求,将花岗岩石材进行切割和加工,并进行铺设。

3.3 道路标志标线施工:3.3.1 根据交通规划和设计要求,在路面上进行合适的标线划设。

3.3.2 使用道路标线漆或反光贴纸等材料,进行标示和装饰。

4. 施工质量控制4.1 施工人员应具备相应的专业技能和资质要求,严格按照设计要求和施工方案进行操作。

4.2 定期检查和评估施工过程,确保施工质量的及时发现和处理。

4.3 进行路面平整度和牢固性的检测,确保施工质量符合相关标准和规范。

4.4 施工完成后,进行终验,确保施工质量完善。

5. 安全措施5.1 施工过程中,严格遵守相关安全操作规程,确保施工人员的安全。

5.2 设置施工现场警示标志,提示过往行人和车辆注意施工区域。

5.3 确保施工现场道路畅通,合理安排交通和人员流动,避免交通拥堵和事故发生。

6. 环境保护6.1 施工过程中,合理使用和管理施工材料,减少对环境的污染。

室外花岗岩踏步施工方案

室外花岗岩踏步施工方案一、工程概况二、施工步骤1.方案设计在施工前,需要绘制详细的方案设计图,包括踏步的尺寸、形状和数量等信息。

设计人员要考虑到踏步的使用情况和周围环境,确保施工后的踏步符合实际需求。

2.布置场地在施工现场进行踏步布置前,要对场地进行清理和平整,确保踏步施工的基础条件良好。

如果存在地势起伏或不平整的地面,需要进行填方加固处理。

3.标注和定位根据方案设计图,使用测量工具对踏步位置进行标注和定位。

确保每个踏步的尺寸和位置准确无误。

4.材料准备购买合适的花岗岩材料,并进行切割和加工。

花岗岩材料的质量要经过严格把关,确保其质量和色彩均匀一致。

5.基座安装根据踏步的形状和尺寸,在踏步位置铺设混凝土基座。

基座的尺寸和厚度应根据踏步的使用情况合理设计,以确保其承重能力和稳定性。

6.踏步安装将事先加工好的花岗岩踏步放置在基座上,并调整位置和水平度。

使用胶水或灰浆固定踏步与基座的连接,确保其牢固。

7.排水设施安装在花岗岩踏步的两侧,安装排水设施,确保雨水能够及时排走,避免踏步表面积水。

8.清理和保养施工完成后,对踏步进行清理,清除残留的泥土和水渍。

定期对踏步进行保养和维护,保持其表面的光洁和防滑性能。

三、注意事项1.安全第一在施工过程中,要严格遵守安全操作规范,佩戴好安全帽、手套等个人防护装备,防止发生人身伤害事故。

2.选择合适的工具和设备在进行花岗岩踏步施工时,要选择适合的工具和设备,如切割机、磨角机等。

使用工具和设备时,要注意操作规范和安全操作。

3.控制施工质量在踏步施工过程中,要严格控制质量,确保每个踏步的尺寸、形状和位置准确无误。

对切割和加工的花岗岩材料进行严格检查,确保其质量合格。

4.踏步的防滑性能室外踏步施工后要考虑其防滑性能,特别是在雨天或湿滑的条件下。

可以在踏步表面做防滑处理,或选择具有良好防滑性能的花岗岩材料。

5.定期保养踏步施工完成后,要定期对其进行清理和保养,确保踏步表面的光洁和防滑性能,延长使用寿命。

花岗岩楼地面工程施工方案

花岗岩楼地面工程施工方案一、前期准备工作1、施工前准备施工前,应对施工地点进行勘察,了解地面的情况,包括地面平整度、地面材料、地面承载力等情况。

根据勘察结果,确定施工方案和所需要的施工设备。

2、材料准备根据设计要求和现场实际情况,合理确定花岗岩的选择和采购渠道,同时确定所需水泥、砂浆、化工原料等辅助材料,并根据实际情况进行数量和质量的确认。

3、施工设备准备施工需要用到的设备如切割机、砂浆搅拌机、石材切割机、石材打磨机、起重机械等应提前准备,以确保施工的正常进行。

4、施工人员准备根据施工计划,合理安排工程队伍,确保施工人员数量足够、技术过硬,熟悉施工要求,确保施工质量。

5、施工方案制定结合前期准备的情况,制定详细的施工方案,包括施工工序、时间表、安全措施、质量控制等内容,并由专业技术人员进行审核和确认。

二、施工工序1、地面处理施工前,应对地面进行处理,包括清理地面垃圾、拆除破损地面、清洗地面灰尘等工作,确保施工地面的干净整洁。

2、基础处理由于花岗岩楼地面是覆盖在混凝土基础上的,因此需要对基础进行处理,确保基础的平整度和承载力。

3、材料切割在基础处理完成后,根据设计要求对花岗岩进行切割,确保石材的尺寸符合设计要求,并对切割后的石材进行编号。

4、石材铺设根据设计图纸和编号好的石材,对石材进行铺设,确保石材之间的间隙和平整度。

5、砂浆填缝石材铺设完成后,对石材之间的缝隙进行砂浆填缝,确保石材之间的间隙密实,同时美观。

6、打磨抛光砂浆填缝完成后,对铺设的花岗岩进行打磨和抛光,确保花岗岩地面的平整度和光滑度。

7、验收和交付施工完成后,由专业人员对施工质量进行验收,确认符合设计要求后,交付使用。

三、施工安全措施1、施工场地应设置标志,划定施工区域,避免施工区域外的人员和车辆进入施工区域。

2、施工过程中,应注意石材切割和砂浆搅拌等过程产生的粉尘和噪音对周围环境的影响,采取相应的防护措施。

3、施工过程中,应合理使用工具和机械设备,严格遵守设备操作规程,确保施工人员的安全。

室外花岗岩地面施工方案

室外花岗岩地面施工方案1.引言室外花岗岩地面是一种常见的应用于公共场所,如广场、公园和步道等的材料。

其具有高强度、耐磨损和美观的特点,因此被广泛使用。

本文将介绍室外花岗岩地面的施工方案,包括准备工作、施工步骤和施工注意事项等。

2.准备工作在进行室外花岗岩地面的施工之前,需要进行以下准备工作:•设计方案:根据施工场地的具体情况,制定合理的设计方案,包括地面铺设的样式、花岗岩石块的尺寸和颜色等。

•材料准备:根据设计方案确定所需的材料和工具,包括花岗岩石块、水泥、砂浆、施工工具等。

•地面清理:清除施工区域内的杂物、沙土和植被等,确保施工地面的平整和干净。

•地面处理:对于地面不平整或存在坑洼的部分,需要进行修复和处理,以确保施工质量。

3.施工步骤室外花岗岩地面的施工主要包括以下步骤:3.1.铺设基层•清理基地:确定施工范围并清理基地,确保基地平整和清洁。

•基层处理:铺设砂浆或水泥浆,将基层处理成一定的厚度和形状,以确保花岗岩石块的稳固性。

•基层压实:使用压路机或振动器对基层进行压实,增强地面的稳定性。

3.2.花岗岩石块铺设•平面布置:按照设计方案将花岗岩石块进行平面布置,确保石块之间的间距和整体的平整度。

•石块固定:使用水泥砂浆将花岗岩石块固定在基层上,确保石块的稳固性。

•接缝处理:对于石块之间的接缝,使用填缝剂进行填充和抹平,使铺设的整体效果更加平整和美观。

3.3.养护和清理•养护时间:根据花岗岩石块的种类和规格,合理确定养护的时间,以确保石块充分固化和坚固。

•定期清理:定期对室外花岗岩地面进行清理,包括清除杂物、清洗石块和填缝剂等,以维护地面的整洁和美观。

4.施工注意事项在进行室外花岗岩地面施工时,需要注意以下事项:•施工环境:避免在恶劣天气条件下施工,如雨天或低温等,以确保施工质量。

•施工工具:选择合适的施工工具,如泥刀、石材锤、铲子等,以提高施工效率和施工质量。

•石块选择:选择质量优良、颜色一致的花岗岩石块,并按照设计方案进行布置,以保证整体效果的美观性和一致性。

花岗岩台阶工程施工方案

一、工程概况本工程为某住宅小区花岗岩台阶施工项目,位于小区入口处,包括入口两侧花岗岩台阶及入口平台。

台阶高度为0.3米,宽度为1.2米,入口平台面积为30平方米。

花岗岩台阶采用1.2米×0.6米规格的天然花岗岩板铺设,台阶及平台厚度均为0.15米。

二、施工准备1. 材料准备(1)花岗岩板:选用符合设计要求的天然花岗岩板,具有均匀的颜色、纹理和硬度。

(2)水泥:选用32.5号普通硅酸盐水泥。

(3)砂:选用中砂,细度模数在2.3~3.0之间。

(4)碎石:选用粒径为5~20mm的碎石。

(5)钢筋:选用HPB300钢筋。

2. 工具准备(1)电钻、电锤、冲击钻等钻孔工具。

(2)水平尺、线锤、钢卷尺等测量工具。

(3)水泥砂浆搅拌机、平板振动器等施工工具。

(4)铁锹、扫帚、刷子等清洁工具。

三、施工工艺1. 基层处理(1)清理台阶及平台基础,确保基础表面平整、干净。

(2)检查基础标高,如有偏差,应进行找平处理。

2. 钢筋绑扎(1)按照设计要求,在台阶及平台基础边缘绑扎钢筋,确保钢筋间距、保护层厚度符合规范要求。

(2)钢筋绑扎完成后,进行钢筋保护层的浇筑。

3. 铺设花岗岩板(1)按照设计图纸,将花岗岩板按照编号依次铺设。

(2)在花岗岩板与基层之间铺设结合层砂浆,厚度为10mm。

(3)将花岗岩板铺设在结合层砂浆上,用橡皮锤敲打使其密实。

(4)调整花岗岩板位置,确保台阶及平台水平、垂直。

4. 灌浆(1)在花岗岩板与结合层砂浆之间灌浆,确保灌浆饱满。

(2)灌浆完成后,用平板振动器振实。

5. 勾缝(1)在花岗岩板之间勾缝,确保缝宽均匀、密实。

(2)勾缝完成后,用刷子清除多余的砂浆。

四、质量要求1. 基层处理平整、干净,无浮浆、落地灰等杂质。

2. 钢筋绑扎牢固,间距、保护层厚度符合规范要求。

3. 花岗岩板铺设平整、垂直,无明显高低差。

4. 结合层砂浆密实,灌浆饱满。

5. 勾缝均匀、密实,无遗漏。

五、安全文明施工1. 施工现场应保持整洁,施工垃圾及时清理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室外花岗岩踏步施工方案
1、材料要求:
1.1花岗石块的品种、规格、质量、颜色应符合设计要求,其色差应符合施工验收规范的
要求。

1.2板材不得有裂缝、掉角、翘曲和表面缺陷。

1.3水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。

1.4矿物颜料、蜡、石材清洗剂.
1.5砂:粗砂或中砂,并应符合国家现行行业标准《普通混凝土用砂质量标准及检验方法》
JGJ52的规定。

1.6花岗石:采用天然花岗石,天然花岗石的技术等级、光泽度、外观等质量要求应符合国
家现行行业标准《天然花岗石建筑板材》JC205的规定。

2主要机具(工具):
2。

1主要机具:砂浆搅拌机、砂轮锯、磨石机
2.2主要工具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷。

3作业条件:
3。

1花岗石板块进场后,应侧立堆放,光面相对、背面垫松木条,并在板下加垫木方。

拆箱后详细核对品种、规格、数量等是否符合要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。

在铺设前,应根据现场铺贴场地进行排板,并绘制出排板图,排板图确认后按照排板图施工.本工程采用的深色灰麻烧毛石材,甲方已经选定石材样板,进货时应按照样板进行验收.
3。

2本工程铺贴位置是C1C2配套用房室外台阶和外廊
3。

3在外墙上应有标高水平线。

4、施工工艺
4施工工艺:
4。

1工艺流程:
准备工作→弹线→试拼→刷水泥浆及铺砂浆结合层→拉线、铺花岗石板块→灌缝、擦缝
→清扫干净.
4.2操作工艺:
4.2。

1准备工作:
4.2.1。

1以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法、弄清洞口、边角等部位之间的关系。

4.2.1.2基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。

4。

2。

2试拼:在正式铺设前,对每一施工段的花岗石板块,应按排板图试拼.
4.2.3弹线:为了检查和控制花岗石板块的位置,在平台上拉十字控制线,弹在混凝土垫层上,并引至墙面底部,然后依据墙体标高面线找出面层标高.
4。

2.4试排:室外两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm。

结合施工大样图及楼梯间实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙.
4.2。

5 刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5,不要刷的面积过大,随铺砂浆随刷)。

根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1:4的干硬性砂浆,干硬程度以手握成团,落地即散为宜),厚度控制在放上大理石(或花岗石)板块时宜高出面层水平线3~4mm。

铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大).
4.2。

6拉线、铺砌花岗石板块:
4.2.6.1板块应先用水浸湿,待擦干或表面晾干,被面采用防碱背涂剂方法处理后方可铺设。

4.2.6。

2根据室外拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用。

依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于1mm),在十字控制线交点开始铺砌.先试铺即搬起板块对好纵横控制线铺在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫(不得用橡皮锤或木锤下接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空鼓之处,应用砂浆填补,然后正式镶铺。

先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥用浆(浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平垫板用铁水平尺拭平,铺完第一块,向两侧和后退方向顺序铺砌.铺完纵横行之后有了标准,可分段分区依次铺砌,结合层与板材应分段同时铺设。

4。

2。

7 室外花岗岩平台应由门口向台阶处找1%的坡度。

4。

2。

8 灌缝、擦缝:在板块铺砌后1~2昼夜进行灌浆擦缝.根据花岗石颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成1:1稀水泥浆,用绵团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。

养护时间不应小于7d.
4。

2。

9清扫干净:当水泥砂浆结合层达到强度后(抗压强度达到1。

2Mpa时)方可进行清扫,
4。

2.10花岗石踢脚板工艺流程:
4.2。

10.1粘贴法:
找标高水平线→水泥砂浆打底→贴大理石踢脚板→擦缝
一、根据墙体标高线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线确定出踢脚板的出墙厚度,一般8~10mm。

二、用1:2水泥砂浆打底找平,并在面层划纹.
三、找平层砂浆干硬后,拉踢脚板上口的水平线,把浸水阴干的大理石(或花岗石)
三、找平层砂浆干硬后,拉踢脚板上口的水平线,把浸水阴干的大理石(或花岗石)踢
脚板的背面,刮抹一层2~3mm厚的素水泥浆后,往底灰上粘贴,并用木锤敲实,根据水平线找直。

四、24h以后用同色水泥浆擦缝,用棉丝团将余浆擦净。

5、应注意的质量问题:
5。

1 板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,大理石板面有浮土未浸水湿润等等因素,都易引起空鼓。

因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水湿润。

5。

2 接缝高低不平、缝子宽窄不匀:主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷。

所以应预严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔除不予使用。

铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和下尺长准,缝子必须拉通线,不能有偏差.室外的标高线要有专人负责。

6 成品保护:
6。

1 运输花岗石板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。

6。

2 铺砌花岗石板块过程中,操作人员应做到随铺随用干布揩净面上的水泥浆痕迹。

6.3 在花岗石地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2Mpa。

6.4 在花岗地面或碎拼大理石地面完工后,应封闭或在其表面加以覆盖保护。

7质量验收标准:
7.1检查数量:
全数检查
7。

2 主控项目:
7。

2。

1花岗石面层所用板块的品种、质量应符合设计要求。

检验方法:观察检查和检查材质合格记录。

7。

2。

2 面层与下一层应结合牢固,无空鼓。

检验方法:用小锤轻击检查.
7.3 一般项目:
7.3。

1花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞待缺陷。

检验方法:观察检查。

检验方法:观察和用钢尺检查。
