干煤棚网架技术规范书

合集下载

干煤棚网架资料

干煤棚网架资料

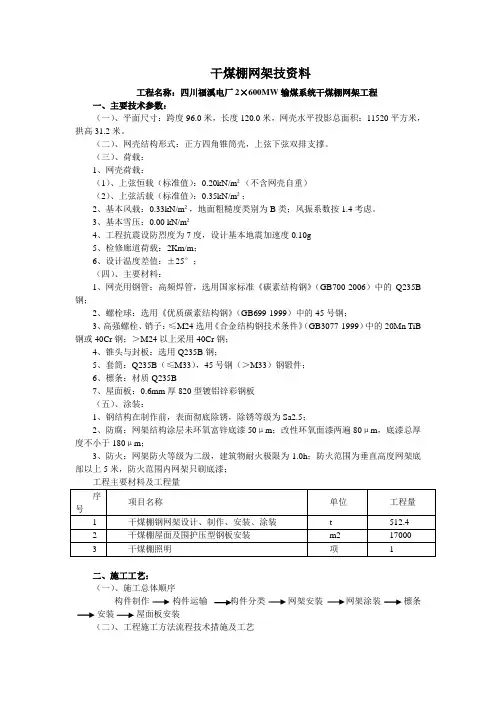

干煤棚网架技资料工程名称:四川福溪电厂2×600MW输煤系统干煤棚网架工程一、主要技术参数:(一)、平面尺寸:跨度96.0米,长度120.0米,网壳水平投影总面积:11520平方米,拱高31.2米。

(二)、网壳结构形式:正方四角锥筒壳,上弦下弦双排支撑。

(三)、荷载:1、网壳荷载:(1)、上弦恒载(标准值):0.20kN/m²(不含网壳自重)(2)、上弦活载(标准值):0.35kN/m²;2、基本风载:0.33kN/m²,地面粗糙度类别为B类;风振系数按1.4考虑。

3、基本雪压:0.00 kN/m²4、工程抗震设防烈度为7度,设计基本地震加速度0.10g5、检修廊道荷载:2Km/m;6、设计温度差值:±25°;(四)、主要材料:1、网壳用钢管:高频焊管,选用国家标准《碳素结构钢》(GB700-2006)中的Q235B 钢;2、螺栓球:选用《优质碳素结构钢》(GB699-1999)中的45号钢;3、高强螺栓、销子:≤M24选用《合金结构钢技术条件》(GB3077-1999)中的20Mn TiB 钢或40Cr钢;>M24以上采用40Cr钢;4、锥头与封板:选用Q235B钢;5、套筒:Q235B(≤M33),45号钢(>M33)钢锻件;6、檩条:材质Q235B7、屋面板:0.6mm厚820型镀铝锌彩钢板(五)、涂装:1、钢结构在制作前,表面彻底除锈,除锈等级为Sa2.5;2、防腐:网架结构涂层未环氧富锌底漆50μm;改性环氧面漆两遍80μm,底漆总厚度不小于180μm;3、防火:网架防火等级为二级,建筑物耐火极限为1.0h;防火范围为垂直高度网架底部以上5米,防火范围内网架只刷底漆;二、施工工艺:(一)、施工总体顺序构件制作构件运输构件分类网架安装网架涂装檩条安装屋面板安装(二)、工程施工方法流程技术措施及工艺2.2.1网架加工制作本公司从原材料采购到零部件加工、生产直至安装,均严格按照ISO9001-2000质量管理体系实施全过程监控。

煤场网架工程施工规范标准

煤场网架工程施工规范标准

煤场网架工程施工规范标准第一章总则第一条为了规范煤场网架工程施工,确保工程施工质量和安全,保障人员生命财产安全,根据国家相关法律法规和标准,制定本规范。

第二条本规范适用于煤炭仓库、煤场等煤炭相关设施的网架工程,包括网架搭设、钢结构安装、焊接、螺栓连接、维护等方面。

第三条煤场网架工程施工应符合国家相关建筑法规、建筑标准和质量要求,保证工程质量,确保工程安全。

第四条煤场网架工程施工单位应当具备相应的施工资质和技术能力,配备合格的人员和设备,采取有效的安全措施,保障工程施工安全。

第五条煤场网架工程施工单位应当制定详细的施工方案和施工组织设计,明确施工步骤、安全措施和质量要求。

第二章施工前的准备工作第六条施工前,煤场网架工程施工单位应当进行勘察和测量工作,编制详细的工程施工图纸和材料列表,清点所需材料和设备。

第七条施工前,煤场网架工程施工单位应当对施工现场进行安全检查,消除安全隐患,确保施工现场安全。

第八条施工前,煤场网架工程施工单位应当配备足够的人员和设备,合理安排施工进度,确保施工按计划进行。

第九条施工前,煤场网架工程施工单位应当检查施工材料的质量和数量,确保施工材料符合相关标准和要求。

第十条施工前,煤场网架工程施工单位应当向相关部门报备施工计划和施工方案,取得施工许可证。

第三章施工过程中的质量控制第十一条煤场网架工程施工过程中,应严格按照施工图纸和施工方案进行施工,确保施工质量。

第十二条施工过程中,煤场网架工程施工单位应当定期检查施工质量,及时发现并处理质量问题。

第十三条施工过程中,煤场网架工程施工单位应当加强对材料和设备的验收管理,确保施工材料和设备质量符合要求。

第十四条施工过程中,煤场网架工程施工单位应当加强施工现场管理,保证施工安全和文明施工。

第十五条施工过程中,煤场网架工程施工单位应当加强施工人员的技术培训和安全教育,提高施工人员意识和安全意识。

第四章施工结束后的验收与保养第十六条煤场网架工程施工结束后,应进行工程验收,确保工程质量符合相关标准和要求。

干煤棚网架技术规范书

干煤棚网架技术规范书

干煤棚网架及维护结构技术条件书2010年4月一、总则1.1 本技术条件书适用于某热电厂工程干煤棚网壳、屋面檩条及压型钢板。

1.2 本工程干煤棚网壳应严格按照主体设计院提供的技术条件书设计、制造、安装。

网壳加工详图、压型钢板布板图应由主体设计院确认后方可组织定货、加工和安装。

1.3 本技术条件书提出了最低的技术要求,并未对所有技术细节做出规定,也未全部引用有关标准和规范的条文,供方应保证提供符合本条件书和现行国家相关标准的优质产品。

1.4 对国家有关安全、环保等强制性标准,供方必须满足其要求,并确保在给定的技术条件和使用环境下长期安全使用。

1.5 如果供方没有以书面形式对本技术条件书提出异议,则意味供方提供的设备系统完全符合本技术条件的要求,并以此为依据进行验收。

1.6 在签署合同后,需方有权因标准、规范发生变化而提出一些补充和修改要求,具体项目及内容由供、需双方协商确定。

1.7 本技术条件所使用的标准如与供方所执行的标准发生矛盾时,按较高标准执行。

二、运行条件及环境2.1 水文气象条件1) 气温平均温度 12.9℃极端最低温度 -22.5℃极端最高温度 41.2℃最热月(七月)日最高平均气温 31.1℃最冷月(一月)日最低平均气温 -8.4℃安装在室外的钢结构设计温度 -10.5℃相对湿度平均相对湿度 (设计值) 66%月平均最大相对湿度 81%月平均最小相对湿度 56%湿球温度 25.3°干球温度 30°相对湿度 72%大气压 P=746mmHg2) 风速及风荷载年平均风速 (设计值) 2.9m/s瞬时最大风速(地面以上10米处) 40m/s风荷载(地面以上10米处) 0.4 kpa夏季主导风向 S-SSW(南到南西南)冬季主导风向 SSW(南西南)3) 土壤冻结深度0.55m年平均气压 101.09kPa最大积雪深度 270mm最大冻土深度 0.55m4) 降雨量、蒸发量历年平均降水量 628mm最大日降水量 (设计值) 117mm拟建场区内无不良地质现象。

煤场技术规范书7.7

煤场技术规范书7.7

煤场技术规范书7.7第一篇:煤场技术规范书7.7******色金属有限公司电厂5x350MW工程条形封闭煤场网架结构技术规范书**省电力勘测设计院2011年7月19日 1.总则1.1 本技术规范书用于****有色金属有限公司电厂条形封闭煤场工程,包括煤场结构的技术要求。

1.2 本技术规范书所提出的是最低限度的技术要求,并未对一切技术细节做出规定,也未充分引述有关标准和规范的条文,投标方应保证提供符合本技术规范书和现行国家相关标准的优质产品。

1.3 如果投标方没有以书面形式对本规范书的条文提出异议,招标方将认为投标方完全接受本规范书的要求。

1.4 对国家有关安全、环保等方面的强制性标准,投标方必须满足其要求。

1.5 在签订合同之后,到投标方开始制造之日的这段时间内,招标方有权提出因规程、规范、标准及外部条件发生变化而产生的一些补充修改要求,投标方应遵守此要求,具体条款内容由双方商定。

1.6 本规范书所使用的标准,如遇与投标方所执行的标准不一致时,应按较高标准执行并应满足现行国家标准。

1.7 本规范书为工程合同的附件,与合同正文具有同等效力。

2.项目****有色金属有限公司电厂5x350MW工程煤场设置堆取料机用以堆取燃煤,堆取料机回转半径 35 m,;根据工艺专业对储煤的要求,本期采用网壳结构,上铺彩色压型钢板。

钢网壳跨度102m,纵向长度为297.2m,上弦支承形式。

3.煤场外形和结构形式3.1 平面尺寸:煤场钢筋混凝土挡煤墙内壁直径101m;上部圆形网架,纵向长度为297.2m。

3.2 横断面尺寸:见附图1~2,平面位置见附图3。

3.3 工艺要求:3.3.1 条形煤场内部须满足堆取料机的自由回转,各控制点的尺寸和标高见附图1。

3.3.2网架设计应考虑极端温度与安装时的温度差工况。

3.3.3 网架设计时,应考虑网架支座处因堆煤侧压力及网架支座推力等水平力产生的水平位移量Δ≤±10mm引起的杆件附加应力。

煤场网架工程施工规范(3篇)

煤场网架工程施工规范(3篇)

第1篇一、工程概述煤场网架工程是现代煤场建设的重要组成部分,主要用于储存煤炭,具有跨度大、荷载重、结构复杂等特点。

为确保工程质量和安全,特制定本施工规范。

二、施工准备1. 施工图纸:施工前,应仔细审阅施工图纸,明确工程结构、尺寸、材料、施工工艺等要求。

2. 材料准备:根据设计要求,准备好所需的各种材料,如钢材、螺栓、焊接材料等,并确保材料质量符合国家标准。

3. 施工设备:配备足够的施工设备,如吊车、切割机、焊接机、卷扬机等,确保施工顺利进行。

4. 施工人员:组织具备相关资质的施工队伍,进行专业培训,确保施工人员熟悉施工工艺和安全操作规程。

三、施工工艺1. 放线、验线:根据施工图纸,对煤场网架进行放线、验线,确保轴线、标高准确无误。

2. 网架安装:按照施工图纸,将网架分片组装,组装过程中注意保持网架形状和尺寸。

3. 节点焊接:焊接节点时,应按照焊接工艺要求,控制焊接顺序和焊接质量,确保节点强度。

4. 杆件连接:将网架杆件按照设计要求进行连接,确保连接牢固、可靠。

5. 防腐处理:对网架进行防腐处理,提高网架的使用寿命。

6. 验收:施工完成后,进行自检、互检、专检,确保工程质量符合设计要求。

四、施工注意事项1. 施工过程中,严格执行安全操作规程,确保施工人员安全。

2. 施工现场应保持整洁,及时清理施工垃圾,避免影响施工进度。

3. 施工过程中,密切关注天气变化,遇雨、雪等恶劣天气,应暂停施工。

4. 施工过程中,加强施工质量监控,确保工程质量符合设计要求。

5. 施工过程中,严格控制材料损耗,节约资源。

五、施工验收1. 施工完成后,组织相关人员进行验收,确保工程质量符合设计要求。

2. 验收合格后,进行试运行,确保网架结构稳定、可靠。

3. 试运行期间,发现问题及时整改,确保煤场网架工程正常运行。

本规范适用于煤场网架工程施工全过程,各参建单位应严格执行,确保工程质量和安全。

第2篇一、工程概况煤场网架工程是指用于储煤场、煤码头等场所的钢网架结构工程。

网架安装作业指导书

网架安装作业指导书

广东台山发电厂二期(首两台1000MW级机组)扩建工程专业施工技术措施/作业指导书报审表工程名称:6、7号机组输煤系统工程GHTD/002-NEPC-T016本表由承包商填写一式四份,审定后,项目法人,项目监理部各存一份,承包存二份。

钢结构网架安装工程作业指导书江苏天地钢结构工程集团有限公司目录一、目的 (1)二、工程概况 (1)三、编制依据 (1)四、适用范围 (2)五、工期目标 (2)六、施工方法步骤及作业程序 (3)七、环境保护 (9)八、作业安全要求及技术措施 (11)一、目的指导进行钢结构网架制作作业。

二、工程概况工程名称:台山电厂二期扩建干煤棚网架工程工程地点:台山市赤溪镇铜鼓湾工程规模:干煤棚的跨度85.0m(支座节点之间距离),两边各悬飘20.0m,长度116m,柱距16.0.m,柱顶标高为30.5m。

三、编制依据1)6、7号机组干煤棚网架工程施工图2)《钢结构工程施工质量验收规范》(GB50205-2001)3)《网架结构设计与施工规程》(JGJ7-91)4)《涂装前钢材表面锈蚀等级和除锈等级》(GB/T8923-88)5)《建筑钢结构焊接技术规程》(JGJ81-2002)6)《钢焊缝手工超声波探伤方法和探伤结果分级法》(GB/T11045)7)《钢网架螺栓球节点》(JG10-1999)8)《优质碳素结构钢》(GB/T699-1999)9)《碳素结构钢》(GB/T700-2006)10)《低合金高强度结构钢》(GB/T1291-1994)11)《钢网架螺栓球节点用高强度螺栓》(GB/T16939-1997)12)《建筑施工扣件式钢管脚手架安全技术规程》(JGJ100-2001)10)《建筑施工高处作业安全技术规范》(JGJ80-91)11)《建设工程施工现场供用电安全规范》(GB50194-93)12)《建筑工程施工质量验收统一标准》(GB50300-2001)16)《建设工程项目管理规范》(GB/T50326-2006)17)《建设工程文件归档整理规范》(GB/T50328-2001)四、适用范围本作业指导书适用于钢结构的网架正方四角锥网架安装作业进度计划及劳动力安排。

信阳电厂干煤棚网架施工

信阳电厂干煤棚网架施工

信阳电厂干煤棚网架施工技术总结编者: 冯翰鹏二00五年八月信阳电厂干煤棚网架施工技术总结——冯翰鹏【工程概况】河南信阳电厂干煤棚网架, 平面投影尺寸为104m ×75m, 构造形式为正交正放四角锥三心圆双层筒壳, 节点为螺栓球节点。

筒壳最高点标高28.281m,网架厚度2.5m,网格尺寸为3.25m×3.665m,支座类型为单向可移动支座,两边支撑,支承间距为13m.钢管材料均为Q235,螺栓球为45#钢,锥头封板为Q235,高强螺栓、紧定螺钉为40Cr。

钢管类型为ф60×3.5~ф219×10,共10种, 螺栓球D100~D250,共8种。

一、屋面板为V-125压型钢板,支撑体系为双向檀条C120×50×20×2.5。

网架所有零件除锈后, 刷一般底漆两道。

二、网架设计单位: 中国航空工业规划设计研究院空间构造室。

三、施工平面布置及管理为最大程度旳以便施工, 生产大临布置在干煤棚两侧, 现场设置成品临时堆场。

施工需用周转材料随用随运, 用完及时按规格型号标识, 整洁堆放于周转材料临时堆场。

施工用电从经理部生产变压器搭接。

在施工现场设置施工标志牌, 明确责任, 接受监督。

四、作业区域实行封闭管理, 非有关人员严禁入内。

五、加强现场管理, 实现安全文明施工, 做到“三无、四整洁、二畅通”。

六、网架制造技术措施2. 1网架制造程序备料→复检→下料→杆件焊接→螺栓球墩造→构件除锈刷漆→构件包装运送2. 2备料钢管及配件应选择质量优良, 有生产许可证, 守信誉旳厂家直接进货, 对采购回来旳材料要严格进行二次检查, 并出具检查汇报, 不合格旳材料严禁使用。

2. 3杆件下料杆件必须严格按设计尺寸加上杆件焊接受缩量进行下料, 杆件壁厚4mm如下增长1mm收缩量, 4~6mm壁厚增长1.5mm收缩量, 6~8mm壁厚增长2.0mm收缩量, 8~10mm壁厚增长2.5mm收缩量,12mm 壁厚以上增长3mm收缩量。

干煤棚网架制作安装作业指导书

干煤棚网架制作安装作业指导书

目录1 作业任务 (1)2 编写依据 (2)3 作业准备和条件 (3)4 作业方法及安全、质量控制措施 (6)5 作业质量标准及检验要求 (16)6 技术资料要求 (20)7 危险源、环境因素辨识及防范措施、文明施工标准 (20)8 有关计算及其分析 (23)9 附录 (24)1作业任务1.1工程概况林州“上大压小”2×350MW热电工程I标段干煤棚网架工程建筑场地类别为Ⅲ类。

设计地震分组为第三组,地面粗糙度B类,抗震措施设防烈度7度,基本风压值0.40kN/m2(50年),基本雪压为0.40 kN/m2(50年),屋面设计活载0.5kN/m2屋面板与檩条静载0.2kN/m2。

本网架工程采用SFCAD2000进行设计,网架杆件采用Q235B,螺栓球采用45#钢,高强度螺栓采用40Cr,锥头选用Q235B钢,套筒采用Q235b(小于M36)或45号钢(大于M33)钢锻件。

钢埋件支托支座钢埋件均采用Q235B。

本施工组织设计主要介绍本网架由工厂化制作,现场安装。

整体工程施工的材料准备、人力资源配置、主要机械使用、总工期要求、职业健康质量安全保证体系情况。

1.2作业项目范围工程施工范围钢结构网架(含预埋件加工,支座焊接)施工,檩条施工,彩钢屋面板工程施工,两端压型钢板封檐,及网架以上的照明线路布置等。

1.3工程量主要工程量网架投影面积为88*90m,屋面部分面积为90*120m,屋面板采用840型压型钢板。

网架周边900型压型钢板封檐(4*120m*2块,网架厚度同)。

钢网架抛丸除锈,环氧富锌油漆二度。

网架工程量一览表列出本次作业项目主要控制节点完成时间,或作业任务相对工期。

2编写依据a)国家、行业有关规范,施工组织总设计、施工组织专业设计;b)火电施工质量检验及评定标准;c)工程建设标准强制性条文(电力工程部分);d)工程建设标准强制性条文(房屋建筑部分);e)DL5009.1-2002电力建设安全工作规程(第1部分:火力发电厂);f)《建筑机械使用安全技术规程》(GBJ33-2001)g)《建设工程施工现场供用电安全规程》(GB50194-93)h)《网架结构工程质量检验评定标准》JGJ78-91i)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923)j)《紧固件机械性能螺母》(GB3098.2~82)k)《钢结构用高强度大六角螺栓》(GB1228~91)l)《钢网架螺栓球节点用高强度螺栓》(GB/T)m)《火力发电厂和变电所照明设计技术规定》(DLGJ56-95)n)《高强度螺栓连接应用技术规范》(JGJ82)o)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ91)p)《钢结构制作安装施工规程》(YB9254-95)q)《钢结构、管道涂装技术规程》(YB9256-96)r)设计图纸(包括设计修改通知单、有效的工程联系单);s)制造厂提供的安装、调试技术文件;t)会议纪要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术条件书
干煤棚网架及维护结构
技术条件书
2010年4月
一、总则
1.1 本技术条件书适用于某热电厂工程干煤棚网壳、屋面檩条及压型钢板。

1.2 本工程干煤棚网壳应严格按照主体设计院提供的技术条件书设计、制造、安装。

网壳加工详图、压型钢板布板图应由主体设计院确认后方可组织定货、加工和安装。

1.3 本技术条件书提出了最低的技术要求,并未对所有技术细节做出规定,也未全部引用有关标准和规范的条文,供方应保证提供符合本条件书和现行国家相关标准的优质产品。

1.4 对国家有关安全、环保等强制性标准,供方必须满足其要求,并确保在给定的技术条件和使用环境下长期安全使用。

1.5 如果供方没有以书面形式对本技术条件书提出异议,则意味供方提供的设备系统完全符合本技术条件的要求,并以此为依据进行验收。

1.6 在签署合同后,需方有权因标准、规范发生变化而提出一些补充和修改要求,具体项目及内容由供、需双方协商确定。

1.7 本技术条件所使用的标准如与供方所执行的标准发生矛盾时,按较高标准执行。

二、运行条件及环境
2.1 水文气象条件
1) 气温
平均温度 12.9℃
极端最低温度 -22.5℃
极端最高温度 41.2℃
最热月(七月)日最高平均气温 31.1℃
最冷月(一月)日最低平均气温 -8.4℃
安装在室外的钢结构设计温度 -10.5℃
相对湿度
平均相对湿度 (设计值) 66%
月平均最大相对湿度 81%
月平均最小相对湿度 56%
湿球温度 25.3°
干球温度 30°
相对湿度 72%
大气压 P=746mmHg
2) 风速及风荷载
年平均风速 (设计值) 2.9m/s
瞬时最大风速(地面以上10米处) 40m/s
风荷载(地面以上10米处) 0.4 kpa
夏季主导风向 S-SSW(南到南西南)
冬季主导风向 SSW(南西南)
3) 土壤冻结深度0.55m
年平均气压 101.09kPa
最大积雪深度 270mm
最大冻土深度 0.55m
4) 降雨量、蒸发量
历年平均降水量 628mm
最大日降水量 (设计值) 117mm
拟建场区内无不良地质现象。

2.2 水文地质条件
场地地下水属第四系孔隙潜水,主要补给来源为大气降水,排泄途径为大气蒸发及人工抽取地下水,勘察期间测得场地地下水稳定水位埋深为 6.49~9.95米,相应标高为7.57~10.80米。

地下水位的变化受季节影响较大,年变化幅度一般在1.0~3.5米。

该地下水对混凝土结构不具腐蚀性,对混凝土结构中的钢筋当长期浸水时不具腐蚀性,当干湿交替时具弱腐蚀性,对钢结构具弱腐蚀性。

2.2环境条件
2.2.1安装环境:露天
2.2.2地震烈度:厂区抗震设防烈度为6度,相应的地面最大加速度为0.05g。

2.2.3该场地土为中软土。

场地的建筑场地类别为Ⅲ类。

三、技术要求
本次招标范围包括:干煤棚网壳(含支座及支托、油漆工程)的设计、制作、运输与现场安装。

煤棚内照明不属于本次招标的范围。

3.1 结构方案
某电厂工程干煤棚屋面采用螺栓球节点网壳结构。

干煤棚屋面为99X76m,屋面布置详见F468S-T0516-01,03。

网壳围护采用彩色压型钢板,檩条采用C型冷弯薄壁型钢。

干煤棚应有供检修维护人员到达干煤棚顶检修更换棚顶照明灯的有效设施。

3.2设计参数
抗震设防烈度:6度,设计基本地震加速度值为0.05g
设计使用年限:50年
恒载:0.5kN/m2(不含网壳自重)
活载:0.7kN/m2
基本雪压:0.45kN/m2
基本风压:0.40KN/m2。

地面粗糙度类别:B类
杆件最小截面:φ76×4
杆件容许应力[σ]≤180N/mm2,容许长细比[λ]≤180
3.4网壳材料:
钢管、锥头封板:Q235-B
套筒:内孔径为13~34mm时,选用Q235-B, 内孔径为37~65mm时,选用Q345-B.
螺栓球:45号钢
高强螺栓:40Cr
檩条:Q235-B或Q345-B
压型钢板:彩色压型钢板,基材厚度不小于0.76mm。

压型钢板的技术要求见本规范书第3.6条。

3.5网架结构防腐要求:
3.5.1表面处理:
(1)喷砂或喷丸除锈处理至Sa2.5级。

(2)应磨去焊道飞溅,去除锐边等影响涂装质量的钢结构缺陷。

(3)待涂装的表面应无水、尘及其他污物。

3.5.2防腐要求
(1)优质环氧富锌底漆二道(有效厚度不小于60µm);
(2)优质氟碳金属环氧防腐面漆二道(有效厚度不小于60μm);
上述为最低防腐要求,不得低于该标准。

3.5.3为了保证网壳安装后的色泽,面漆应在网壳安装后进行,防腐工艺质量应符合标准优良等级。

3.6压型钢板的技术要求
(1)板的基材为中强板,屈服强度在G345Mpa,板的基材厚度应在0.76mm以上。

(2)钢板的镀层为镀铝锌层AZ150。

即镀层含55%铝+43.5%锌+1.5%微量元素,双面镀铝锌量150g/㎡。

(3)板的漆膜:烤漆涂层采用氟碳树脂漆,即PVDF烤漆系统,正面烤漆膜厚不小于45um,背面烤漆膜厚为10um。

(4)板型要求:采用900型板(YX15-225-900),扣合要求严紧且扣合处要有止水槽,采用螺栓暴露式屋面。

(5)板的精度要求:覆盖宽度±2mm,肋高±1mm。

3.7其它技术要求
3.7.1镀锌檩条
(1)选用中强檩条,屈服强度为345Mpa;
(2)檩条镀层采用热浸镀锌,双面最小镀锌量在275 g/㎡以上;
(3)檩条连接方式为镀锌螺栓,并采用预冲孔。

(4)次檩间距小于等于1500mm。

3.7.2自攻钉
自攻自钻螺丝采用进口自攻钉;螺丝头外加一层尼龙化纤螺帽;自攻钉应带有密封圈。

3.7.3中性胶
进口美国道康宁中性建筑密封胶或进口西卡聚氨脂胶;使用温度为-40℃―
150℃;使用寿命不低于30年。

四、质量验收和技术文件资料
4.1质量验收的技术规范及标准,版本有更新者以最新版本为准。

《网壳结构技术规程》(JGJ 61-2003)
《建筑钢结构焊接技术规程》(JGJ81-2002)
《钢结构工程施工质量验收规范》(GB50205-2001)
《钢结构制作工艺规程》(DBJ08-216-95)
《碳素结构钢》(GB700-88)
《低合金高强度结构钢》(GB/T1591-94)
《碳钢焊条》(GB/T5117-1995) 《低合金钢焊条》(GB/T5118-1995) 《气体保护电弧焊用碳钢、低合金钢焊条》(GB/T8110-95)
《碳素钢埋弧焊用焊剂》(GB5293-85)
《熔化焊用焊剂》(GB/T14957-94)
《螺栓球节点钢网壳焊接超声波及质量分级法》(JG/T30342-1996),焊缝合格级别为Ⅱ级。

《钢结构设计规范》(GB50017-2003) 《建筑抗震设计规范》(GBJ50011-2001) 《火力发电厂与变电所设计防火规范》(GB50229-96)
《火力发电厂土建结构设计技术规定》(DL5022-93)
4.2供方提供的资料至少应包括以下内容:
(1)原材料出厂合格证(或质量证明书)及进货检验报告,一份原件,两份复印件(加盖红章)。

(2)网壳半成品及部件的相关检验合格报告,三份原件。

(3)高强度螺栓的力学性能试验报告,一份原件,两份复印件(加盖红章)。

(4)节点的力学试验报告,一份原件,两份复印件(加盖红章)。

(5)钢管杆件的机械性能试验报告,一份原件,两份复印件(加盖红章)。

(6)防腐涂料的质量合格证书和试验报告,一份原件,两份复印件(加盖红章)。

(7)现场拼装、安装的技术记录和验收评定资料,一式五份。

4.3投标单位在投标书中应提供网壳计算书和全部技术设计图纸。

标书中明确网架各种材料的数量、尺寸(厚度、直径)、单重、总重等。

该部分资料是评标的重要依据。

标书中未提供者视为废标。
