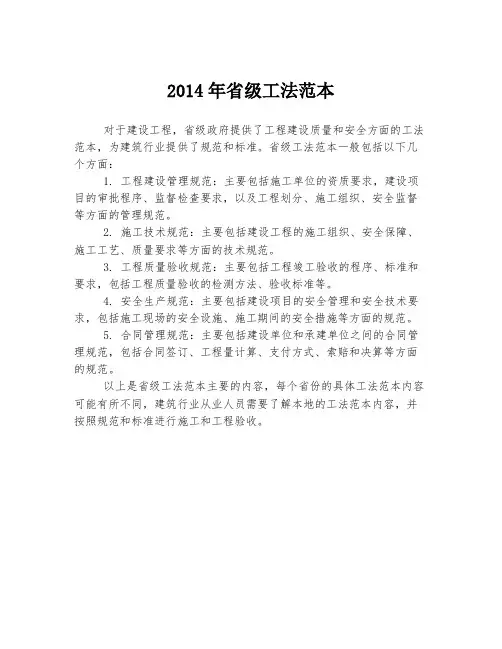

2014年省级工法范本
模壳施工工法完成版

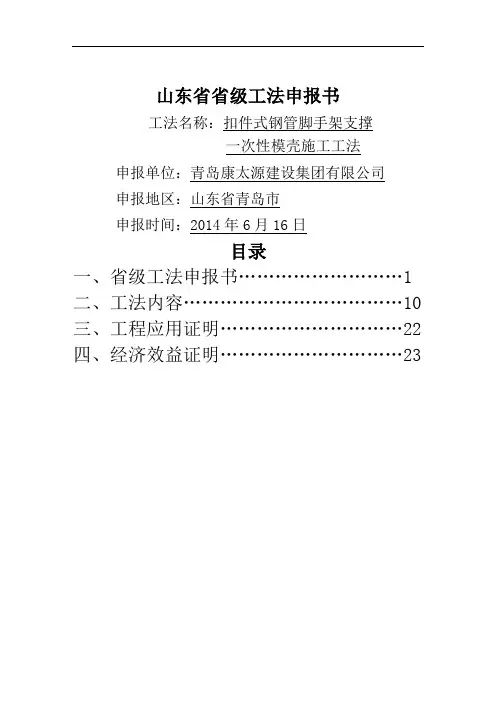

山东省省级工法申报书工法名称:扣件式钢管脚手架支撑一次性模壳施工工法申报单位:青岛康太源建设集团有限公司申报地区:山东省青岛市申报时间:2014年6月16日目录一、省级工法申报书 (1)二、工法内容 (10)三、工程应用证明 (22)四、经济效益证明 (23)工法名称扣件式钢管脚手架支撑一次性模壳施工工法省级工法申报书青岛康太源建设集团有限公司注:表中通讯地址及联系人指第一完成单位;主要完成者人数最多不得超过5人;表中内容填写不下的,可另加附页。
主要完成单位青岛康太源建设集团有限公司通讯地址青岛市李沧区合川路28号 邮编 266000 联系人陈真 主要完成者姓名职务 职称 所在工作单位 孙晓亮 技术负责人 工程师青岛康太源建设集团 陈真技术处长 工程师 青岛康太源建设集团 秦承鹏项目经理 工程师 青岛康太源建设集团 刘志斌项目经理 工程师青岛康太源建设集团 于乐 技术负责人 工程师 青岛康太源建设集团 本工法应用的工程名称及时间山河城二期2013年10月本工法关键技术名称及鉴定时间扣件式钢管脚手架模壳技术抗震美观新颖经济本工法关键技术获成果奖励的情况无工法内容简述:密肋楼板是近年来为适应大跨度空间建筑的需要,在借鉴国外先进设计和施工经验的基础上产生并逐步得到广泛应用的一种新型结构体系。
它多应用于商场、写字楼、办公楼、展览馆、教学楼等有大跨度、大空间、高承载力设计要求的公共建筑中。
模壳作为现浇密肋楼板施工的专用模板,青岛山河城二期项目需大量使用模壳。
目前,模壳施工大部分采用碗扣式模壳施工,由于青岛地区市场碗扣式脚手架无法满足现场需求。
项目通过对碗扣式模壳施工工艺进行改进,使用扣件式钢管支撑脚手架作为模壳支撑体系。
不仅在质量、进度方面满足了施工要求,还取得了较好的经济效益。
本工法主要介绍了扣件式钢管脚手架支撑模壳施工技术的特点、适用范围、工艺原理、工艺流程、施工要点、关键技术等。
(一)、特点:1.现浇双密肋结构具有整体性好、刚度大、抗震能力强,脱模后外形美观新颖的特点。
2014年省级工法公示名单

-2014
两端开口砌块配筋砌体剪力墙施工工法
湖南德成建设工程有限公司
童路、杨江韬、包堂堂、王启明、陈智
HNJSGF014
-2014
现浇轻质复合墙体施工工法
广东建粤工程有限公司
林楚龙、叶国华、陈汉利、刘兆武、姚建文
HNJSGF015
-2014
圆柱玻璃钢模板施工工法
长沙新康建筑工程有限公司
中建五局工业设备安装有限公司
熊剑、汤浪洪、胡华平、汤显斌、刘剑
HNJSGF062
-2014
“伞”字型混凝土雨棚施工工法
中国建筑第五工程局有限公司
张歌颂、桂家福、束一多、秦永兴、周灵次
HNJSGF063
-2014
大型树形钢柱散装法施工工法
中国建筑第五工程局有限公司
孙智、陈富仲、黄仁清、李小聪、赵英
HNJSGF064
-2014
混凝土横孔空心砌块夹心墙体施工工法
湖南园艺建筑有限公司
贺剑峰、贺仲安、刘建国、陈伟
HNJSGF024
-2014
斜墙模板支撑及加固体系施工工法
湖南省沙坪建筑有限公司
王新槐、刘高强、周曙文、周华、周洪波
HNJSGF025
-2014
“几”字型填充墙拉结筋预埋件施工工法
湖南顺天建设集团有限公司
刘轶、杨新伟、黄鹏、周金刚、邓美兰
吴昊明、阳桂峰
HNJSGF059
-2014
改性石膏干粉砂浆机械抹灰施工工法
中国建筑第五工程局有限公司
陈孟鸿、陈富仲、张竣淞、陈腾、黄仁清
Hห้องสมุดไป่ตู้JSGF060
-2014
高大跨度钢板肋玻璃幕墙施工工法

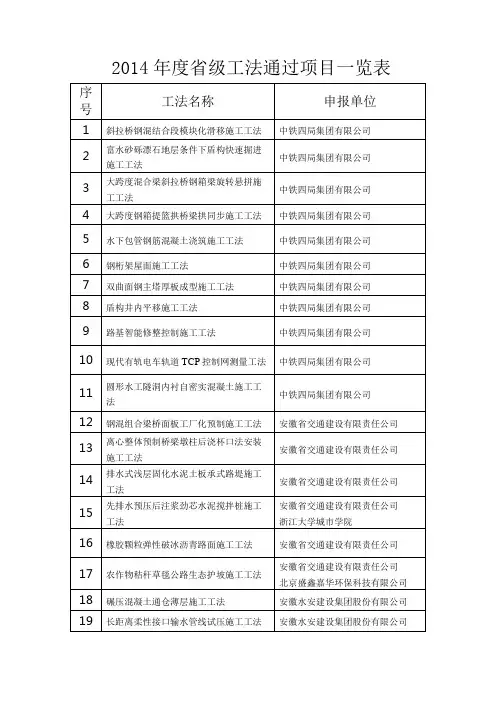

2014年安徽省级工法

钢混组合梁桥面板工厂化预制施工工法
安徽省交通建设有限责任公司
13
离心整体预制桥梁墩柱后浇杯口法安装施工工法
安徽省交通建设有限责任公司
14
排水式浅层固化水泥土板承式路堤施工工法
安徽省交通建设有限责任公司
15
先排水预压后注浆劲芯水泥搅拌桩施工工法
安徽省交通建设有限责任公司
浙江大学城市学院
16
橡胶颗粒弹性破冰沥青路面施工工法
122
徽州传统建筑灌斗墙砌筑施工工法
安徽省徽州古典园林建设有限公司
安徽省建筑大学
123
徽州传统建筑墙面抹灰施工工法
安徽省徽州古典园林建设有限公司
安徽省建筑大学
124
塔楼间不等跨钢桁架滑移车架设计及施工工法
中建三局第二建设工程有限责任公司
125
焊接球节点悬挑钢网架高空分片吊装施工工法
中建七局第二建筑有限公司
126
粉煤灰和淤泥烧结陶粒混凝土砌块外围护墙体施工工法
安徽宝翔建设集团有限责任公司
127
通风型家用风冷热泵式空调器施工工法
安徽宝翔建设集团有限责任公司
128
钢制静电喷涂组装楼梯护栏施工工法
广夏建设集团安徽创业建设工程有限公司
129
电梯井可折叠式操作平台施工工法
广夏建设集团安徽创业建设工程有限公司
130
中建八局第一建设有限公司
56
超厚防辐射砼结构模板加固及支撑施工工法
中建三局第一建设工程有限责任公司
57
双重剪力墙变形缝模板施工工法
中建三局第一建设工程有限责任公司
58
HT0.4/7-2消防泵智能巡检系统安装、调试施工工法
中城建第六工程局集团有限公司
2014年省级工法范本

2014年省级工法范本
对于建设工程,省级政府提供了工程建设质量和安全方面的工法范本,为建筑行业提供了规范和标准。
省级工法范本一般包括以下几个方面:
1. 工程建设管理规范:主要包括施工单位的资质要求,建设项目的审批程序、监督检查要求,以及工程划分、施工组织、安全监督等方面的管理规范。
2. 施工技术规范:主要包括建设工程的施工组织、安全保障、施工工艺、质量要求等方面的技术规范。
3. 工程质量验收规范:主要包括工程竣工验收的程序、标准和要求,包括工程质量验收的检测方法、验收标准等。
4. 安全生产规范:主要包括建设项目的安全管理和安全技术要求,包括施工现场的安全设施、施工期间的安全措施等方面的规范。
5. 合同管理规范:主要包括建设单位和承建单位之间的合同管理规范,包括合同签订、工程量计算、支付方式、索赔和决算等方面的规范。
以上是省级工法范本主要的内容,每个省份的具体工法范本内容可能有所不同,建筑行业从业人员需要了解本地的工法范本内容,并按照规范和标准进行施工和工程验收。

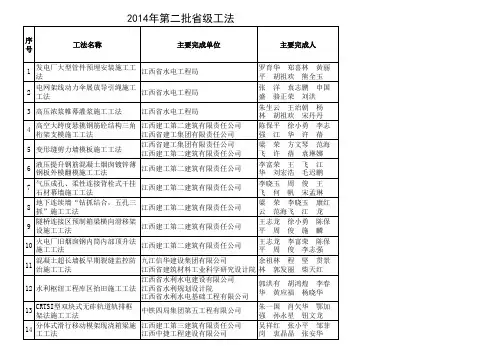

江西省2014年度第二批工程建设工法名单

5 变形缝剪力墙模板施工工法 6 7 8 9 10 11 液压提升钢筋混凝土烟囱镀锌薄 钢板外模翻模施工工法 气压成孔、柔性连接背栓式干挂 石材幕墙施工工法 地下连续墙“钻抓结合,五孔三 抓”施工工法 隧桥连接区预制箱梁横向滑移架 设施工工法 火电厂旧烟囱钢内筒内部顶升法 施工工法 混凝土超长墙板早期裂缝监控防 治施工工法
12 水利枢纽工程库区抬田施工工法 CRTSI型双块式无砟轨道轨排框 架法施工工法 分体式滑行移动模架现浇箱梁施 14 工工法 13
张 洋 袁志鹏 申国 盛 骆正荣 刘洪 朱生云 王治朝 杨 江西省水电工程局 林 胡祖欢 宋丹丹 江西建工第二建筑有限责任公司 陈保平 徐小勇 李志 江西省建工集团有限责任公司 强 江 华 许 蓓 江西省建工集团有限责任公司 梁 荣 方文琴 范海 江西建工第二建筑有限责任公司 飞 许 蓓 袁琳娜 李富荣 王 飞 江 江西建工第二建筑有限责任公司 华 刘宏浩 毛迟鹏 李晓玉 周 俊 王 江西建工第二建筑有限责任公司 飞 何 帆 宋孟琳 梁 荣 李晓玉 康红 江西建工第二建筑有限责任公司 云 范海飞 江 龙 王志龙 徐小勇 陈保 江西建工第二建筑有限责任公司 平 周 俊 施 麟 王志龙 李富荣 陈保 江西建工第二建筑有限责任公司 平 周 俊 李志强 九江信华建设集团有限公司 余祖林 程 坚 贯景 江西省建筑材料工业科学研究设计院 林 郭发丽 柴天红 江西省水利水电建设有限公司 郭洪有 胡鸿煌 李春 江西省水利规划设计院 华 黄应福 杨晓华 江西省水利水电基础工程有限公司 朱一国 肖欠华 鄂加 中铁四局集团第五工程有限公司 强 孙永星 钮文龙 江西建工第三建筑有限责任公司 吴祥红 张小平 邹菲 江西中捷工程建设有限公司 岗限公司 21 组合锤法地基处理施工工法 中恒建设集团有限公司
省级工法实例

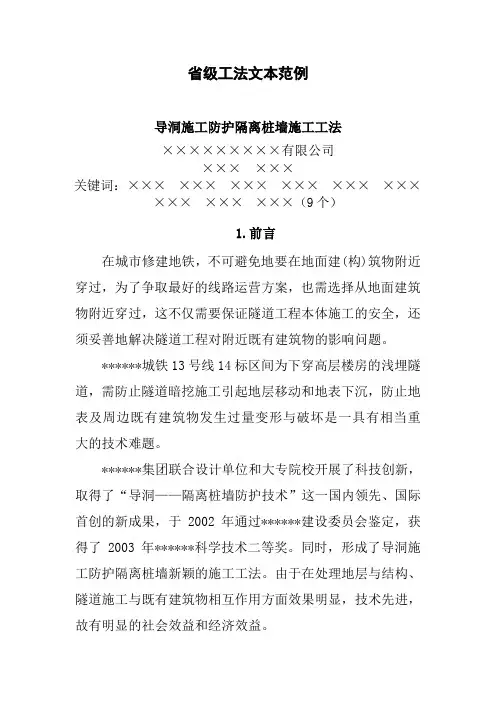

省级工法文本范例导洞施工防护隔离桩墙施工工法×××××××××有限公司××× ×××关键词:××× ××× ××× ××× ××× ××× ××× ××× ×××(9个)1.前言在城市修建地铁,不可避免地要在地面建(构)筑物附近穿过,为了争取最好的线路运营方案,也需选择从地面建筑物附近穿过,这不仅需要保证隧道工程本体施工的安全,还须妥善地解决隧道工程对附近既有建筑物的影响问题。
******城铁13号线14标区间为下穿高层楼房的浅埋隧道,需防止隧道暗挖施工引起地层移动和地表下沉,防止地表及周边既有建筑物发生过量变形与破坏是一具有相当重大的技术难题。
******集团联合设计单位和大专院校开展了科技创新,取得了“导洞——隔离桩墙防护技术”这一国内领先、国际首创的新成果,于2002年通过******建设委员会鉴定,获得了2003年******科学技术二等奖。
同时,形成了导洞施工防护隔离桩墙新颖的施工工法。
由于在处理地层与结构、隧道施工与既有建筑物相互作用方面效果明显,技术先进,故有明显的社会效益和经济效益。
2.工法特点2.1 利用地下导洞施作钻孔隔离桩,并将隔离桩与导洞衬砌连接在一起,能有效地保护邻近既有建筑物,使地下工程的施工中对它的影响非常之小。
2.2 采用新的“地下基坑”围护结构分析模型和解析方式,用简单的代数运算即可预测地层沉降和水平位移值,与实测值相比在同一数量级上。
2.3 将数据处理和信息反馈技术应用于施工,利用监控量测指导施工,动态修正施工方法和支护参数,确保施工安全、快速。
省级工法范本

本工法在超长矿山法隧道盾构空推施工,运用豆粒石喷射和注惰性浆液相结合方法进行施工,在这种复杂条件下进行盾构空推施工更是国内外首次,盾构注浆设备改造、管片背后注惰性浆液、管片防上浮措施应用,对隧道错台、破损、线型控制严格,本工法的成功实施在此种条件下对类似工程提供极为宝贵的成功经验,本工法技术水平在国外均有一定开创性,技术先进,在同类技术水平中属于领先水平。
中铁三局集团广东建设工程有限公司
申报时间:二〇一五年一月二十日
工法名称
在超长矿山法隧道盾构空推施工工法
主要完
成单位
中铁三局集团有限公司
中铁三局集团广东建设工程有限公司
通讯地址
太原市迎泽大街269号
邮编
030001
联系人
申立刚
电话
8950923
主要
完成
人员
姓名
职务
职称
所在工作单位
高晓刚
副经理
工程师
中铁三局集团广东建设工程有限公司
关键技术及保密点:
该工法属超长矿山法隧道盾构空推施工工法,本工法的主要关键技术有:
1、在超长矿山法隧道盾构空推喷射豆石施工方法;
2、在超长矿山法隧道盾构空推盾构掘进参数控制;
3、在超长矿山法隧道盾构空推管片背后注惰性浆液施工技术;
4、在超长矿山法隧道盾构空推管片防上浮施工措施;
5、在超长矿山法隧道盾构空推导台施工方法。
名称及鉴定时间
关键技术名称:导台施工,惰性浆液注浆施工,豆石喷射施工,管片防上浮支撑施工,管片姿态监测分析
本工法关键技术
获成果奖励情况
获2013年度中铁三局集团有限公司企业级工法
工法内容简述:
随着城市化进程的加快,城市轨道交通工程在城市实现文明交通持续发展战略中将发挥举足轻重的作用。在盾构施工中,经常会碰到强度较高的长距离的基岩突起地层,常常采用矿山法初支,盾构空推拼装管片的施工方法。在空推施工中稍有不当即有可能引起管片破损、错台、姿态超限,隧道线型难以控制等质量问题。因此我方根据以往施工经验总结结合现场实际情况分析形成此工法,且成功运用到工程施工中,在施工过程中配合监控量测、信息反馈和优化设计等方法,使工程获得了不错的经济效益和社会效益,确保工程高质量、高效率的完成。
2014年河北省省级工程建设工法名单

123
124
125 [型PC板百叶外墙装饰施工工法
126 减震降噪式三角钢管桁架挡弹板施工工法 钢性建筑模板支撑组合体系快速拆装施工 工法 同步暗敷设电气穿线管加气混凝土砌块填 充墙施工工法 深层旋喷水泥土板与锚杆组合抗浮桩筏施 工工法 预应力管桩与锚索组合自止水基坑围护结 构施工工法 外包内嵌碳纤维布板组合加固梁板施工工 法
193
194 外墙液态花岗岩喷涂施工工法
195 60m高双曲线冷却塔翻模施工工法 大高度长悬挑混凝土梁板模板支撑体系施 工工法
196
197 现浇混凝土花格墙施工工法
第 12 页 198 80m高方形烟囱无井架翻模施工工法
198 80m高方形烟囱无井架翻模施工工法
199 桥梁智能张拉大循环压浆施工工法
86 纯悬挑式外脚手架悬挑钢梁施工工法
87 电动提升楼梯式电梯井平台施工工法
88 复合硬质玻璃棉板柔性保温系统施工工法
89 中埋SW止水条封堵外墙螺栓孔施工工法 大悬挑高支模架体高空支承钢平台施工工 法 反循环钻机粘土地质下开窗式降水井施工 工法
90
91
92 卵石地层旋挖成孔灌注桩施工工法 粉砂与粘土互层地质拉森钢板桩基坑支护 施工工法
第 8 页
127
128
129
130
131
131
外包内嵌碳纤维布板组合加固梁板施工工 法 超高钢管混凝土柱混凝土一次泵送顶升施 工工法 软土地区扩孔灌浆预应力混凝土管桩施工 工法
132
133
134 外墙保温装饰一体化体系施工工法 SC型施工升降机传动机构与吊笼柱压式柔 性联接施工工法 卵石泥岩夹层地质条件下素砼灌注桩旋挖 与冲击钻机组合成孔施工工法 建筑节能Low-E镀膜中空玻璃制作施工工 法
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西省省级工法申报材料工法名称:在超长矿山法隧道盾构空推施工工法申报单位:中铁三局集团有限公司中铁三局集团广东建设工程有限公司申报时间:二〇一五年一月二十日山西省住房和城乡建设厅制目录一、山西省省级工法申报书 (1)二、工法关键技术鉴定证书 (7)三、企业级工法证明 (16)四、工法文本 (19)五、经济、社会(环保、节能)效益证明 (40)六、工程应用证明 (43)七、工法要点照片 (45)八、山西省省级工法评审意见表 (52)山西省省级工法申报书工法名称:在超长矿山法隧道盾构空推施工工法申报单位:中铁三局集团有限公司中铁三局集团广东建设工程有限公司申报时间:二〇一五年一月二十日工法关键技术鉴定证书鉴定意见2013年11月23日山西省住建厅聘请同行专家组成鉴定委员会对中铁三局集团有限公司、中铁三局集团广东建设工程有限公司完成的“城际轨道双连拱大断面隧道偏洞法开挖工法施工技术”进行了鉴定。
鉴定委员会听取了课题组所做的技术、经济和社会效益分析报告,经认真质疑、讨论后提出如下鉴定意见:一、所提供的鉴定资料齐全、完整,符合鉴定要求。
二、隧道偏洞法开挖工法施工技术不仅能够适用于复杂地质情况,保证沉降控制,从而保证施工安全,更能适应城市软弱围岩大断面暗挖隧道的特点,与各工序间相协调。
三、偏洞法开挖工法施工效率高,工期短,适应大面积的机械施工,能较快的使隧道封闭成环,二衬紧跟掌子面,适用于多工序间的转换连续作业。
偏洞法开挖施工工法的运用所形成的大断面隧道施工工艺,为同类型城市轨道交通建设提供了实践经验。
四、利用偏洞法开挖工法施工技术,安全质量控制容易,施工周期短,施工工序干扰小,降低施工成本,对周围环境影响小。
五、该技术经实践检验,既可行又可靠,具有良好的应用前景。
综上所述,该项技术达到国内领先水平。
鉴定委员会主任:主要研制人员名单中铁三技〔2013〕491号关于公布中铁三局集团有限公司2013年度企业级工法的通知集团公司各单位:集团公司2013年度企业级工法的评选工作已经结束。
经集团公司各专业人员初评和山西省住房和城乡建设厅组织鉴定,“多孔大跨度连续梁悬臂施工线性控制施工工法”等76部工法的关键技术达到国内先进及以上水平,被评为2013年度企业级工法,现予以公布。
希望各单位进一步加强工法的开发和管理,并积极组织上报,为企业的科技进步做出贡献。
附件:中铁三局集团有限公司2013年度企业级工法名单中铁三局集团有限公司2013年12月10日抄送:集团公司本部各部门,社管中心。
中铁三局集团有限公司办公室2013年12月10日印发附件:中铁三局集团有限公司2013年度企业级工法名单工法文本在超长矿山法隧道盾构空推施工工法1.前言东莞市城市快速轨道交通R2线2306标包括一个明挖换乘车站(鸿福路站)和一个盾构区间,线路总长约2.5公里。
其中鸿-西区间单线隧道总长约1811m,采用海瑞克土压平衡盾构进行施工,局部采用矿山法开挖、初支,盾构空推拼装管片(以下简称盾构空推)施工。
区间左线里程为ZDK15+825.062~ZDK17+635.892,全长1810.830m,其中ZDK16+218.0~+670.0、ZDK17+198.0~+269.0,两段隧道地层主要为<10-3>中风化混合片麻岩、<10-4>微风化混合片麻岩;ZDK17+587~+635.892段,地层主要为<6-5>可塑状砂质粘性土、<10-1>全风化混合片麻岩、<10-2>强风化混合片麻岩、<10-4>微风化混合片麻岩,均采用矿山法开挖初支盾构拼装管片施工,分别长452m、71m、48.892m。
右线里程为YDK15+825.062~YDK17+635.892,全长1810.830m,其中YDK16+210.0~+542、YDK17+195.0~+296,该两段隧道地层主要为<10-3>中风化混合片麻岩、<10-4>微风化混合片麻岩,也采用矿山法开挖初支盾构拼装管片施工,分别长332m和101m。
左右线矿山法隧道总长为1004.892m,1号竖井处隧道纵断面线路以11.4‰上坡掘进,2号竖井处的隧道纵断面线路以7.9‰下坡掘进,始发端的隧道纵断面线路以6.25‰下坡掘进。
具体平面如下图所示:图1 鸿~西盾构区间平面示意图2.工法特点2.1盾构空推段距离长,左右线总长为1004.892m,其中单段最长距离为452m。
2.2通过优化施工方案在导台上铺设导轨,加快施工速度。
2.3利用数值仿真计算方法,预测盾构施工效果及时调整优化施工方案,把计算机科学引入到施工方案制定与优化中,提高了施工的科技水平。
2.4根据盾构空推特点,采用刀盘前豆粒石喷射和管片背后同步注厚浆相结合的施工方法,提高掘进的效率。
2.5采用优化管片预制方案,空推段管片螺栓孔增大直径,有利于豆粒石补喷,预防管片错台或上浮。
2.6通过在管片1点和11点位置安放支撑,有效预防管片上浮。
2.7运用加密监测方法,达到了动态施工的效果。
3.适用范围此工法适用于盾构机过圆形矿山法初支隧道,空推拼装管片施工,其他相类似的条件下盾构施工可以作为参考。
4.工艺原理在超长矿山法隧道盾构空推施工工法原理是海瑞克土压平衡盾构机在优化后的强度和精度满足设计规范要求的导台上采用推进模式进行推进,边推进边喷射豆粒石,推进完成后拼装管片,在盾构机前导台范围内提前堆放规定数量的豆粒石,利用盾构机面板推动豆粒石,填满盾构机底部,然后利用喷射设备进行喷射;豆粒石喷射管(直径5cm)支架与刀盘连为一体,喷射管通过支架穿入盾构机盾尾向管片背后喷射豆粒石,豆粒石通过管片圆形外径下滑至管片底部,达到约束管片的目的,然后在盾构1点和11点位置管片螺栓孔里安放长55cm支撑,利用与矿山法初支的顶力防止管片上浮。
然后在推进下一环管片时对倒数10环的管片进行注厚浆对管片进行二次固定。
整个过程连续、高效、安全、可靠。
5.施工工艺5.1 工艺流程(见图5.1)。
是图5.1盾构空推施工工艺流程图5.2操作要点5.2.1 导台施工及导轨布设在盾构空推拼装管片之前,已先完成矿山法开挖及初期支护。
盾构空推时,需要提前施做导向平台,使盾构机沿着隧道设计轴线前进,同时为了更好的控制盾构机及管片姿态,在导向平台的两侧及底部布设3根导轨(采用16#工字钢)。
因此,导台施做及导轨布设的精度是保证盾构及管片姿态的关键。
混凝土导台位于隧道底部60º范围内(见图2-5),导台表面与盾构机刀盘外轮廓有10mm间隙,导台半径3150mm,采用HPB235钢筋、C30混凝土,导台厚度150mm,矿山法隧道初期支护应尽量保证其设计净空,以确保导台上表面的高程符合设计要求,并能保证混凝土导台的设计厚度,以达到足够的强度。
导台两侧及底部布设3根导轨,导轨采用16#工字钢,表面高出导台表面20mm。
5.2.1 导台施工断面图5.2.2掘进模式的选择及掘进参数的确定1、掘进模式的选择盾构在过空推段施工时,一般采用敞开式模式。
由于矿山法初支已经完成了土体的开挖,在掘进过程中盾构不切削土体,不需克服土体的压力,只需要克服盾构机与导台导轨之间的摩擦力即可往前掘进。
此摩擦力主要通过推进油缸提供的力来克服,故盾构掘进时油缸移动有两种模式,一种是推进模式,一种是管拼模式。
推进模式是通过所有推进油缸的推力来使盾构前进,单个油缸提供的力较小,盾构前进比较平稳;管拼模式是通过人工使用管拼遥控器来控制油缸的伸缩使盾构前进,个别油缸提供的力较大,受力不均匀,不容易控制盾构姿态。
为了控制盾构机的姿态,一般采用推进模式。
2、掘进参数的确定盾构施工中,选择合理地掘进参数对控制地面沉降及成型隧道线型,保证施工质量,提高施工的效率至关重要。
在盾构过超长空推段施工时,悬着合理地掘进速度及推力对控制盾构机姿态至关重要。
1)千斤顶推力F确定推力需考虑以下因素:①盾构机推进需克服的摩擦力②克服刀盘前的水土压力③掘进速度④管片的承受能力⑤控制掘进方向⑥最大扭矩根据计算及施工经验,确定空推阶段是F=300~500t。
2)掘进速度根据土质、扭矩、推力和土仓压力等综合确定,受土质影响最大。
空推段一般v=50mm/min。
5.2.3 盾构掘进施工、管片选型及拼装在确定了盾构掘进模式及参数后,专业工程师及时下达掘进指令。
盾构操作手在接到指令后,严格按照指令进行操作,及时反馈相关信息。
专业工程师根据反馈信息进行分析,对掘进参数进行微调整,确保掘进参数设置最合理,从而保证施工质量,提高施工效率。
在确保盾构机沿着隧道设计轴线掘进的前提下,选择合适的管片类型和正确地安装管片将是保证隧道质量的主要措施。
选择正确的管片必须综合考虑以下因素:1、线路特点2、推进千斤顶的行程差(左右和上下)3、盾尾间隙(上、下、左、右)4、铰接油缸的行程差5、盾构机掘进方向与设计轴线的相对关系6、错缝拼装根据上述因素,可以在一环掘进前预先确定该环的管片类型,完成该环掘进后,再根据最新的数据进行微调(一般情况下,管片类型不变,封顶块位置可能有变)。
管片拼装一般均按照先下后上、先纵后环、左右交错、纵向插入、封顶成环的工艺进行。
5.2.4 豆石喷射根据设计量计算,每环管片背后至少喷射2m3豆粒石充填缝隙,由于矿山法隧道开挖的不规整,每环豆粒石的用量不尽相同。
豆石喷射前,在刀盘前面焊接好支架,在其上面放两台喷射机,随着盾构往前掘进同步前进。
在刀盘2点及10点位,布设两根108mm的镀锌钢管,长度为7.5m,往盾尾管片外侧喷射豆石。
为防止豆石和浆液向盾构机刀盘前方流窜,每隔6m在盾构机切口四(不小于300º)周用袋装砂石料围成围堰,利用混凝土喷射机从刀盘前方向盾构后方吹填豆石,当盾壳顶部与沙袋顶部形成自然坡度时停止喷射。
吹填豆石是否密实可以从管片吊装孔进行检查。
当豆粒石喷填完毕,从管片吊装孔打入顶撑,顶撑的一端加工成同吊装孔同距的螺丝并固定在螺栓孔内,另一端顶在矿山法隧道初支面上,可以通过调整顶撑的支顶长度来调节管片中心与隧道中心的偏差。
每环管片按照3点、9点、12点位置布设,待管片背后注浆完成后,卸除顶撑,做好防水封堵。
5.2.4豆石喷射填充示意图5.2.5充填注浆1、充填注浆方式充填注浆方式,根据其实施时期可进行如下分类:1)同步注浆方式同步注浆与盾构掘进同时进行,通过同步注浆系统及盾尾的内置注浆管,在盾构向前推进盾尾形成空隙的同时,采用双活塞泵二管路(四注入点)同时注浆。
注浆可根据需要采用自动控制或手动控制方式。
2)即时注浆方式即时注浆是在每一环掘进完成后,从盾尾的管片注浆孔实施背填注浆的,以尽量缩短尾部空隙的发生和尾部填充时间的延迟。
