热工保护定值、DCS画面及逻辑修改、保护投入、退出管理制度1

天业热电产业企业标准Q/TYRD-21003-010-2016天能电厂热工保护定值、DCS画面及逻辑修改、保护投入/退出管理制度(天能电厂)A/02016-05-01发布 2016-05-01实施天能电厂发布前言为了提高天能电厂机、炉主保护、重要辅机保护及热工保护定值、DCS画面及逻辑修改的管理水平,进一步规范保护投退和热工保护定值、画面、逻辑的工作流程,避免因保护或定值的原因导致发生各类安全事故,实现各项安全生产目标,特制订本管理制度。

编写过程中难免有不妥、疏误之处,望各位批评指正,以便及时更正及再版时修订。

本标准由天能电厂生技科提出。

本标准由天能电厂资料室归档管理。

本标准由天能电厂生技科负责起草。

编写:初审:审定:批准:本标准发布于2016年4月。

热工保护定值、DCS画面及逻辑修改、保护投入/退出管理制度1 适用范围1.1 本制度规定了天能电厂热控保护定值及逻辑修改、保护投入/退出的范围、权限、执行程序及考核。

1.2 本标准适用于天能电厂范围内所有和热控专业管理相关的事项和人员。

1.3 天能电厂生技科负责本管理制度的解释、监督和考核,天能电控部、发电部等生产运行、设备维护单位负责实施。

2 引用标准《火力发电厂热控自动化系统检修运行维护规程》 DL/T 774-2004《防止电力生产事故的二十五项重点要求》国能安全[2014]161 号《新疆电力行业热工技术监督实施细则》2011-53 保护投入/退出管理规定3.1 目的为加强对热控保护定值、DCS画面、DCS逻辑修改、保护投入/退出以及测点强制的管理,防止保护设备拒动、误动,确保机组安全、经济、稳发、满发,特制订本规定。

3.2 原则及范围DCS系统机、炉、脱硫、除灰、精处理等各控制系统主保护、重要辅机保护投/退(包括测点强制)的操作由热控班组成员进行,操作时必须由热控班成员进行监护,投/退状态和投退时间由运行班长以上人员或申请人部门专工负责确认,在《天业热电产业天能电厂DCS、DEH强制记录》上签字确认。

热控保护定值、DCS画面、DCS逻辑修改的操作由热控班组成员按照相应的审批单执行,操作时必须由热控班成员进行监护。

3.3 审批程序3.3.1 机、炉等主保护装置(系统、包括一次检测设备)异常,需退出运行检查时,申请人必须详细填写《保护和安全自动装置退出、投运申请单》。

3.3.2机、炉等主保护、重要辅机保护装置(系统、包括一次检测设备)故障无法投入保护,被迫退出运行时,申请人必须填写《热控保护逻辑修改审批单》,由电控部主任、发电部主任、生技科主任、安培科主任、总工或生产副总签字同意后,方可执行。

3.3.3机、炉等主保护、重要辅机保护的投/退,热控执行人员拿到经过审批过的《热控保护逻辑修改审批单》后按照相关要求进行操作,完成后填写好执行人、完成时间。

并发送至电控部、发电部、安培科、生技科存档。

3.3.4 《保护和安全自动装置退出、投运申请单》为三联单,第一联由值长保存、第二联由生技科热控专工保存、第三联由热控检修班组保存。

3.3.5 机、炉等主保护、重要辅机保护的投退,热控执行人员负责在《DCS系统保护投/退记录本》上作详细的记录,运行人员负责在运行日志上做详细的记录。

3.4 规定要求3.4.1 未经总工程师或生产副总批准,运行中的热工保护、仪表及控制装置盘柜、盘面或操作台面不得进行施工作业;3.4.2 在没有征得制造厂的同意或办理《热控保护逻辑修改审批单》、《热控保护定值修改审批单》经过批准的,任何人不得擅自取消、投退保护系统及改动保护定值;3.4.3 在没有办理《控制系统画面修改审批单》,任何人不得擅自修改控制系统画面;3.3.4 运行中热工保护仪表及控制装置,非热工专责人员不得任意调整、拨弄或改动。

确需处理,通知热控人员开票处理;3.4.5确因主辅设备维修等原因,被迫临时退出主辅设备保护或更改保护定值时,办理相关手续方可退出保护。

3.4.6 若发生热工机、炉主保护装置(系统、包括一次检测设备)故障,当其故障被迫退出运行时,必须制定可靠的安全措施。

重要保护在8小时内恢复,其它保护装置被迫退出运行时,必须在24小时内恢复。

如果机、炉主保护因系统、一次检测设备故障在退出8小时内无法恢复,责任部门必须办理《热控保护逻辑修改审批单》,并写明无法投入原因,待满足消缺条件时立即消除投入保护。

除机、炉主保护以外的其他保护,如果在24小时内无法恢复,责任部门必须办理《热控保护逻辑修改审批单》,并写明无法投入原因,待满足消缺条件时立即消除投入保护。

3.4.7 由于消缺工作需要,热控保护需进行强制/解除时,可在工作票安全措施中写明,退出保护。

3.4.8 热控点检人员每天巡检检查保护投退情况,如果发现保护退出且未办理相关手续的,立即汇报相关领导,经核实后对责任人进行考核。

如果没有发现未办理相关手续退出保护的,电控部承担责任。

3.5 热控保护投/退、执行程序3.5.1 由提出热控保护投/退申请部门填写并进行相关的审批手续。

3.5.2 凡是在DCS控制系统上进行的相关机、炉主保护投/退的工作,热控人员必须在《天业热电产业天能电厂DCS、DEH强制记录》上登记,并详细记录强制点的状态、所在页码、保护名称等,并由当值班长或值长审核并签名确认。

3.5.3 由于运行方式改变、运行工况变化或检修设备试转需要保护逻辑信号临时强制时,由运行班长在《天业热电产业天能电厂DCS、DEH强制记录》上签字确认强制,热控人员在逻辑强制登记本上登记并配合实施。

3.5.4 机组停运,热控人员由于辅机和主保护试验工作需要,需对保护逻辑信号临时强制时,试验人员根据连锁保护试验卡或试验方案要求,填写在逻辑强制登记本上或打印强制点清册附在强制登记本上。

并在强制原因栏内注明试验项目名称或工作票编号等,并由当值班长或值长审核并签名确认。

试验完成后必须及时对强制点释放。

3.5.5 由于消缺工作需要,热控保护需进行投/退时,消缺人员根据缺陷单或工作票安全措施要求,填写热控保护投/退申请单,并在强制原因栏内注明缺陷单或工作票编号等。

3.5.6 对于其它不带保护的点的强制,由申请强制人在逻辑强制登记本上登记后,经值长批准,即可由热控人员执行。

对于其它不带保护的强制点的解除,经申请强制人申请,值长批准后,即可由热控人员执行。

执行完后,执行人及批准人均应在登记本上签名确认。

3.5.7 机组在运行中,如出现测点故障等不及时对保护进行强制退出可能造成设备误跳闸时,紧急情况下需临时退出热控保护或更改保护定值,由值长向有关领导汇报申请,征得同意后,热控人员可先实施,班长和值长签字,热控在24小时以内补办审批手续。

4 热控保护定值修改执行程序4.1 热控保护定值修改由提出部门填写《热控保护定值修改审批单》,由电控部主任、发电部主任、生技科主任、安培科主任、总工或生产副总签字同意后,热控专业负责实施。

执行完毕后,填写好执行人、完成时间,并发送至电控部、发电部、安培科、生技科存档。

4.2 对于新增设备或新建机组的热控保护定值,必须由管理该设备机务专业提供相应的热控保护定值,本部门审核后,经生技科、发电部、设备管理部、电控部相关专业人员会审,经总工或生产副总批准,由热控专业负责实施。

5 热控逻辑修改执行程序5.1 热控逻辑修改由提出部门填写《热控保护逻辑修改审批单》,详细说明修改原因和修改前后的逻辑,由电控部主任、发电部主任、生技科主任、安培科主任、总工或生产副总签字同意后,热控专业负责实施。

执行完毕后,填写好执行人、完成时间,并发送至电控部、发电部、安培科、生技科存档。

5.2 对于机、炉主保护和重要辅机保护,必须由提出部门审核后,经生技科、发电部、设备管理部、电控部讨论会审后,经总工或生产副总批准,由热控专业负责实施。

5.3 修改后的逻辑图执行图纸资料的归口管理工作,电控部热控班组应保留修改后的图纸,同时对DCS逻辑说明进行修编。

5.4 热控逻辑修改由热控班长指定系统维护员和一名熟悉软件修改工作的热控人员在工程师站上实施操作,其中一人操作,一人监护。

两个人负同等责任,对于班组长安排工作时,未安排两人修改的,班组长负管理责任,并且系统维护人员有权拒绝执行。

5.5 为了避免频繁进行逻辑修改,减少逻辑修改的风险,提出逻辑修改部门,根据逻辑重要程度,须立即执行的逻辑修改热控尽快执行,不重要的逻辑可集中进行修改。

5.6 对于重要主、辅机控制逻辑的下装,影响正常生产的或存在下装风险的必须请示热控主任及以上领导,经允许后才能下装。

6 热工系统画面修改执行程序6.1 热控画面修改由申请人填写《热工系统画面修改审批单》,由电控部主任、发电部主任、生技科主任、安培科主任、总工或生产副总签字同意后,交电控部热控班实施。

6.2 画面修改申请人应征求大多数人的意见,经所在部门主任签字批准,由热控专业具体实施,在实施过程中,申请人应具体说明或参与修改的过程。

6.3 热控画面修改执行人应在《天业热电产业天能电厂DCS、DEH强制记录》上详细登记。

6.5 热控画面修改应由控制系统维护员执行,并由熟悉该控制系统的热控人员监护。

执行完成后填写好执行人、完成时间,并发送至电控部、发电部、安培科、生技科存档。

7 附件7.1 保护和安全自动装置退出、投运申请单7.2 热工系统画面修改审批单7.3 热控保护逻辑修改审批单7.4 热控保护定值修改审批单7.5 机、炉主保护列表7.6 DCS、DEH强制记录单说明:1、热控逻辑修改申请部分应由申请人填写,热控逻辑修改执行情况说明,应由执行人填写。

2、所有热控逻辑修改后,均应做静态试验和动态试验,热控逻辑修改执行由热控班负责实施,实施完成后,由运行人员负责安排和组织试验,参加试验部门应至少包括主设备维护管理部门、热控逻辑修改实施部门、运行人员。

试验完成后,由试验组织人填写验收情况说明。

天能电厂生技科2016年4月21日。

合集下载

热工保护修改投退管理规定

热工保护修改投退管理规定

关于印发《热控保护修改投退管理制度》的通知公司所属各部门、各外委单位:为了确保我公司发电机组的稳定运行,杜绝机组非计划停运和降出力事件的发生,保证热工保护系统的正常运行,依据大唐集团公司关于“保护必须安全、稳定、可靠,保护必须正确动作”的规定,进一步规范热控保护投退的程序,特制定本制度。

望各单位和各部门周知、认真贯彻,并严格执行。

特此通知。

附件:《热控保护修改投退管理制度》二○○六年四月十日附件:内蒙古大唐托克托发电有限责任公司热控保护修改投退管理制度编写:李兴旺部门审核:刘阳安监审核:陈立伟批准:冯树礼2006 年04月09日内蒙古大唐国际托克托发电有限责任公司企业标准热控保护修改投退管理制度1主题内容和适用范围1.1为了确保我公司机组的稳定运行,杜绝机组非停,保证热工保护的正常运行,依据大唐公司关于“保护必须安全、稳定、可靠,保护必须正确动作”的规定,特制定本制度。

1.2本制度适用于内蒙古大唐托克托发电有限责任公司热工保护的投退工作。

2总则2.1为认真贯彻“安全第一、预防为主”的方针,保证我公司热控保护投退的管理规范化、标准化、制度化,保证机组的安全、稳定运行,特制定本制度。

2.2本制度由内蒙古大唐托克托发电有限责任公司提出。

3热工保护及其定值的临时修改与退出3.1主机和重要辅机保护如:汽包水位、灭火保护等必须经公司总工程师审批。

3.2运行中,因主辅设备或热工自动化设备维修,需要临时退出主辅设备的保护或更改保护定值时,应由提出专业填写热工保护修改变更单(见附录B),说明申请原因及保护退出的时间和期限。

3.3保护投退操作由热工人员进行,并对执行的正确性负责,运行人员负责确认。

3.4遇有紧急情况,急需退出保护时,由值长请示总工程师,并由值长在保护投退单上签字注明。

3.5保护退出完成有关工作后,必须在限定的时间内将保护投入运行,并经过热工和运行人员确认。

3.6热工主保护退出时一般应在8h内恢复。

若不能完成,应制定措施,经总工程师批准,允许延长工期,但最多不能超过24h,并报大唐国际发电股份有限公司备案。

DCS系统逻辑及热控保护定值修改管理制度

DCS系统逻辑及热控保护定值修改管理制度

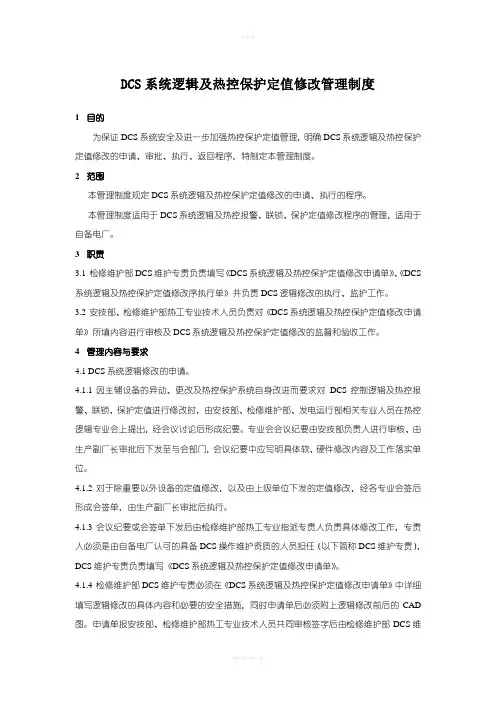

DCS系统逻辑及热控保护定值修改管理制度1 目的为保证DCS系统安全及进一步加强热控保护定值管理,明确DCS系统逻辑及热控保护定值修改的申请、审批、执行、返回程序,特制定本管理制度。

2 范围本管理制度规定DCS系统逻辑及热控保护定值修改的申请、执行的程序。

本管理制度适用于DCS系统逻辑及热控报警、联锁、保护定值修改程序的管理,适用于自备电厂。

3 职责3.1 检修维护部DCS维护专责负责填写《DCS系统逻辑及热控保护定值修改申请单》、《DCS 系统逻辑及热控保护定值修改序执行单》并负责DCS逻辑修改的执行、监护工作。

3.2 安技部、检修维护部热工专业技术人员负责对《DCS系统逻辑及热控保护定值修改申请单》所填内容进行审核及DCS系统逻辑及热控保护定值修改的监督和验收工作。

4 管理内容与要求4.1 DCS系统逻辑修改的申请。

4.1.1 因主辅设备的异动、更改及热控保护系统自身改进而要求对DCS控制逻辑及热控报警、联锁、保护定值进行修改时,由安技部、检修维护部、发电运行部相关专业人员在热控逻辑专业会上提出,经会议讨论后形成纪要。

专业会会议纪要由安技部负责人进行审核、由生产副厂长审批后下发至与会部门,会议纪要中应写明具体软、硬件修改内容及工作落实单位。

4.1.2 对于除重要以外设备的定值修改,以及由上级单位下发的定值修改,经各专业会签后形成会签单,由生产副厂长审批后执行。

4.1.3 会议纪要或会签单下发后由检修维护部热工专业指派专责人负责具体修改工作,专责人必须是由自备电厂认可的具备DCS操作维护资质的人员担任(以下简称DCS维护专责),DCS维护专责负责填写《DCS系统逻辑及热控保护定值修改申请单》。

4.1.4 检修维护部DCS维护专责必须在《DCS系统逻辑及热控保护定值修改申请单》中详细填写逻辑修改的具体内容和必要的安全措施,同时申请单后必须附上逻辑修改前后的CAD 图。

申请单报安技部、检修维护部热工专业技术人员共同审核签字后由检修维护部DCS维护人员具体实施。

热控车间保护修改投退管理制度

热控车间保护修改投退管理制度

热控车间保护逻辑定值修改投退管理制度为了确保保护装置的准确投入,进一步提高设备健康水平,确保机组安全稳定运行,根据厂部文件及精神,特制订本制度。

1.热控保护包括热工信号、热机保护和连锁装置。

在投入运行前必须进行全面检查和试验,要逐项认真地作好记录。

2.热控保护的整定值或逻辑应符合规程规定,变更设定值或对逻辑进行修改必须办理设备异动申请手续经厂部批准或签字然后方可实施。

检验设定值应做好记录。

3.设备大、小修后机组启动前必须进行保护传动试验。

合格后如果对该系统又进行了其他工作,则要重新传动 , 最后要即时填写传动试验报告。

4.主设备投入运行时,其保护装置应随之投入。

不能投入的保护必须经车间、厂部同意并备案方可停用,班组必须积极进行整改。

超过三天,应报局(院)备案。

5.运行中的保护装置存在缺陷,须进行处理时,必须办理热机主保护工作票。

特殊情况时(紧急抢修等),可由值长 ( 单元长 ) 决定。

6.关于解除保护或投入保护以及改变设定值的各类文件的原件由车间保存,班组应备有复印件。

7.在运行中对保护用的发信器须进行重新整定时,必须用标准仪器进行校验或标定。

8.保护的投切必须有专用登记簿。

保护的投退必须有准确详细的记录( 投退原因、批准人或部门、通知人、执行人、时间等 ) ,在登记簿上必须有要求投切保护的通知人和执行人签字。

记录保存时间为两年。

保护退出超过 4 小时必须汇报车间。

9.班组对保护装置应每天进行检查,以防止保护被误切或误投。

10.对于不认真执行的班组或人员将进行严格考核。

11.本制度若与厂部文件冲突,以厂部文件为准。

热机保护及定值管理制度

热机保护及定值管理制度
设备实际保护和报警的要求,要有来源和依据。力求
保护、报警定值的设定正确。
2.5.2热力系统加装或改造测点时,热机专业负责提
供需加装的热工信号的测量范围及有关测量点安装的
详细要求、测点布置图及清册。对需埋入设备内部或
管道连接式的测点机务应负责安装,热控配合调试。
2.5.3积极配合热控做好热控逻辑的优化完善工作,
2.4.5负责热工信号的定期校验和修后试验确认工作,
校验要求严格按要求进行。
2.4.6负责实施、检查和确认热工信号及逻辑、定值
修改或异动的具体工作,并向有关部门和人员交底。
2.4.7负责逻辑的备份归档工作,重大修改后及每年
至少一次的备份。
2.4.8负责信号的强制执行工作,并严格按强制卡的
有关步骤进行。
(或总工指定的委托人)批准(主要辅机保护信号的
强制可由值长批准,值长视具体情况向总工汇报)。用
于保护、主要显示、报警及主要自动的信号撤出(时
间≥24小时)需经总工批准。
2.1.4组织调查、分析、研究与热工信号及逻辑、定
值有关的重大设备事故和缺陷,查明原因,采取措施,
组织有关人员一年一度对热工信号及逻辑、定值标准
热工强制卡;
机组xx热工保护试验确认清册;
热力系统测点xx。
3.2.
2.热控专业必须建立以下台帐:
定值变动台帐;
逻辑变动台帐;
热工信号变动台帐;
热工异常分析台帐。
3.2.
3.运行部应建立以下资料:
定期热工信号试验操作卡;
热工信号强制/恢复登记表;
热工信号撤出申请表;
热工自动保护投退登记表;、
热工信号分析记录。
投退、定值、逻辑的更改有据可查、有章可循。

011-热控保护定值修改及投切管理制度(CZHR-FP-203.011-2012)

011-热控保护定值修改及投切管理制度(CZHR-FP-203.011-2012)

热控保护定值修改及投切管理制度1 总则1.1 热控保护和联锁应随主设备可靠地投入运行,未经主管生产的公司领导批准不得擅自停用退出。

1.2 热控保护和连锁应有完备、准确的定值清单、保护逻辑框图、接线图。

热控保护的整定值和保护逻辑必须符合有关规程的规定,接线、系统配置必须与图纸、技术规范书等相符,不得擅自变更。

1.3 与热控保护和连锁相关的传感器、仪表、测量装置和保护装置等,必须在规定的有效检验周期内。

1.4 接入热控保护系统的一次检测元件,有可能造成机组跳闸的就地装置或元部件,以及盘、柜内与热控保护相关的的端子排、端子都应有明显的标示。

1.5 热控保护投入运行前,其所涉及的热控信号、联锁,以及其它保护应进行检查、试验,确保其完好、准确可靠;1.6 未经主管生产的公司领导批准,运行中的装有热控保护装置的盘面或操作台面不得进行施工作业。

1.7 热控保护和连锁,以及报警信号定值,应由热控专业负责采编,技术部组织有关技术人员进行会审后汇编成册,经主管生产的公司领导批准后,正式下发执行。

每二年一次,对热控报警信号、保护和连锁定值进行核查,根据核查结果,对须修改的定值经过充分论证后,按规定程序完成定值表的修改,并与核定报告一起及时归档保存。

1.8 投用的热控保护和连锁系统,应定期进行保护传动试验,定期核实、检查保护定值。

1.9 每季度热控专业应负责组织对保护和连锁的定值进行一次核实检查;有关保护定期试验的要求见热控保护试验管理制度。

1.10 热控保护和连锁的修改、检修与退出必须办理热控保护修改与投、退手续,未经主管生产的公司领导批准,不得擅自停退、取消、改动保护系统或更改保护定值;热控保护和连锁修改完毕,应及时对保护定值清册和逻辑图纸进行修改,组态文件进行拷贝,并与保护修改资料一起及时存档。

1.11 重要保护系统条件、定值的修改或取消,应取得制造厂、设计单位同意,并报技术部审核,主管生产的公司领导批准、备案。

9.热电公司热工信号及逻辑、保护定值管理制度

9.热电公司热工信号及逻辑、保护定值管理制度

中电投抚顺热电有限责任公司热工标准实验室管理制度批准:审核:编制:中电投抚顺热电有限责任公司热工专业部二〇一一年十一月热工信号及逻辑、定值变更管理制度1 目的加强热工技术监督工作,规范热工信号及逻辑、定值管理.2 范围本制度规定了热工信号及逻辑定值变更管理程序.3术语和定义逻辑:用计算机来实现控制的策略称为软逻辑,用继电器或回路直接来实现控制的称为硬逻辑.定值:按用途分保护定值、联锁定值、自动调节定值、报警定值、许可定值。

4 职责4。

3 热工专业部职责:4.3.1负责实施、检查和确认热工信号及逻辑、定值修改或异动的具体工作,并向有关部门和人员交底。

5 管理内容与方法5.1保护定值变更管理程序.经上级部门批准保护定值变更管理申请后,由热工专业部组织实施。

变更申请单应由热工专业部保存一份。

5.2逻辑变更管理程序:经上级部门批准,由热工专业部根据需求编制逻辑变更图报生技处审核,图纸经审核后再下发给专业部实施或者由专业部监督第三方实施。

所有变更手续和变更的逻辑图应由热工专业部存档保存一份(逻辑图应加盖单位图纸资料公章)。

7附件附件1:热工逻辑、保护定值变更管理流程附件2:逻辑、保护定值变更审批单附件3:热工保护定值清册件1:热工逻辑、保护定值变更管理流程附件2:热工逻辑、保护定值审批单热工逻辑修、保护定值更改审批单附件3:热工保护定值清册发(热)电公司保护定值清册生产副总:生技部主任:生技热工专工:专业专工:资料管理公章年月日编制#机组热工保护定值清册。

1热工联锁保护投退管理制度

中电投抚顺热电有限责任公司热工联锁保护投退管理制度批准:审核:编制:中电投抚顺热电有限责任公司热工专业部二〇一一年十二月中电投抚顺热电有限责任公司热工联锁保护投退管理制度1目的1.1统一保护、联锁和报警系统投、退及定值调整的管理规定,防止保护、联锁和报警系统不正常投、退和定值的随意性调整。

1.2规范保护、联锁和报警信号投、退及定值调整标准,保证值班人员正确掌握保护、联锁、报警信号的当前状态。

2适用范围适用热工专业部。

3引用标准及关联制度3.1《火力发电厂热工自动化系统检修运行维护规程》DL/T774-2004。

3.2中国电力投资集团公司CPIYW-09-07《运行管理规则》。

3.3《防止电力生产重大事故的二十五项重点要求》。

4专用术语定义4.1申请人: 指提出《热工保护投退操作票》的设备专责人。

4.1.1对由于主设备故障、检修维护要求等原因需暂时退出联锁保护运行的情况,由热工设备专责人提出申请。

4.2审核人:为热工专业部专工或主任。

4. 3批准人: 指批准《热工保护投退操作票》的人员和批准延期以及批准恢复保护的人员。

4.3.1一般连锁保护由值长批准;4.3.2主保护的投退批准由生产厂长或分管副总批准。

4.3.3延期批准人为申请批准人员。

4.3.4批准恢复由值长批准4.4工作负责人(设备专责人): 由热工专业人员在DCS内强制测点的执行操作。

4.5监护人:班组技术员及以上人员;由运行提出热工保护投退申请的,监护人为运行人员。

4.5.1监护人全程陪同执行人开展工作;对执行人给予必要的提醒。

4.6主保护:是指主机保护(ETS)和炉膛安全监视保护(FSSS)。

5职责5.1热工专业部5.1.1负责本制度的执行,收集对制度的反馈意见,并提出改进建议。

5.1.2接受东北公司对本制度执行情况的监督、检查。

5.1.3负责批准本单位自行管辖设备的保护、联锁和报警系统的投、退。

5.2.4负责对本单位管辖设备整定值的签发执行。

发电公司设备维护部热工自动、保护及计算机系统投退管理制度

设备维护部热工自动、保护及计算机系统投退管理制度1总则1.1主要检测仪表、自动装置、热控保护装置应随主设备准确可靠地投入运行,未经有关领导批准不得无故停运。

1.2主要检测仪表、自动装置、热控保护装置出现故障时,热工值班人员应立即与值长联系,由值长向公司有关部门及领导进行请示,请求退出主要检测仪表、自动装置、热控保护装置,并在热工“热工保护装置投退及修改记录”、“热工联锁保护及电源投退记录”上签字,签字后热工值班人员方可退出表计、自动、保护及对DEH、DCS系统内信号进行屏蔽修改。

1.3执行投退保护、自动及退出主要检测仪表时,还应通知班长、专业管理人员,必须有合格的监护人员在现场进行监护时,方可进行操作及进行DEH、DCS系统信号屏蔽修改。

2自动装置投、退管理2.1自动装置投入(1)自动调节系统中所有部件及设备,按照规程的规定和计划按期进行检修、校验、开环试验且质量符合要求。

(2)主设备运行正常,且运行方式、系统参数、负荷等条件符合自动调节系统的要求。

(3)调节机构(调节阀、档板)有足够调节范围,且特性符合要求,装置的电源、气源参数符合装置要求。

(4)自动投入时,须满足的特殊要求。

(5)有关表计应指示准确、记录清晰、运行正常。

(6)调节器所有参数经过整定或校核。

(7)根据有关表计观察分析执行器及操作器动作是否正常。

(8)当测量值与给定值相符时,通知运行人员投入自动。

(9)仔细观察自动运行过程10-15分钟后,,根据试验情况对动态参数进行必要的调整。

2.2自动装置切除凡出现下列情况之一时,运行人员应立即切除自动,进行相应设备的手动操作,同时立即通知热工值班人员进行检查;在值班人员未到现场时,运行人员应想尽一切办法维持参数及系统稳定,并做好相应的事故预想。

(1)主设备运行方式不能满足要求时。

(2)调节器误动作(调节器、操作器、变送器、伺服放大器失常)时。

(3)被调量或有关参数超出规定范围而调节系统不动作或动作缓慢不符合要求时。

热工自动装置保护投退管理制度

热工自动装置保护投退管理制度热工自动装置、保护投退管理制度1.范围1.1本标准规定了热工专业自动装置、保护投退管理的内容及检查考核的方法。

2.管理内容2.1 主要检测仪表、自动装置、热控保护装置应随主设备准确可靠地投入运行,未经有关领导批准不得无故停运。

2.2自动装置投、退管理2.2.1 自动装置投入2.2.2 自动调节系统中所有部件及设备,按照规程的规定和计划按期进行检修、校验、开环试验且质量符合要求。

2.2.3 主设备运行正常,且运行方式,负荷等符合自动调节系统的要求。

2.2.4调节机构(调节阀、档板)有足够调节范围,且特性符合要求。

2.2.5 有关表计应指示准确、记录清晰、运行正常。

2.2.6 调节器所有参数经过整定或校核。

2.2.7. 调节器投入自动时,必须满足的特殊要求。

2.2.8 根据有关表计观察分析调节器动作是否正常。

2.2.9 当测量值与给定值相符时,通知运行人员投入自动。

2.2.10. 仔细观察自动运行10-15分钟后,进行扰动试验,根据试验情况对功态参数进行必要的调整。

2.3 自动装置切除凡出现下列情况之一时,运行人员应立即切除自动。

2.3.1 主设备动行方式不能满足要求时。

2.3.2 调节器误动作(调节器、变送器、伺放失常)时。

2.3.3 被调量或有关参数超出规定范围而调节系统不动作或虽动作但不符合要求时。

2.3.4 调节机构的调节范围不能范足主设备运行的要求。

2.3.5 发生其它异常情况(如调节机构卡涩、执行器有问题、机构连接不可靠等)。

2.3.6 主设备停止运行时2.3.7 主设备进行试验,有必要切除自动、进行手调。

2.3.8 检修或校验有关仪表、管路、阀门足以影响正常工作时。

2.4.保护装置投、退管理2.4.1 保护装置投入2.4.1.1 保护系统中所有部件及设备、遵照规程的规定和检修计划按期进行检修、校验工作、且质量符合要求。

2.4.1.2 主设备运行参数未超越保护整定值。

热工保护系统投退管理制度

黄陵煤矸石发电公司焦化园分厂热工保护投退管理制度热工保护系统是保证机组安全运行的装置,在没有征得制造厂家或分厂领导批准,任何人不得擅自取消退投保户及改动保护定值。

1热工保护及其定值的临时修改与退出1.1 运行中,因主辅设备或热工设备检修,需要临时退出主辅设备的保护或更改保护定值时,应由提出专业填写“热工保护修改申请单”,热工保护修改申请单,说明申请原因及退出保护的时间和期限,专业主管对保护退出与修改可行性和必要性进行审核。

1.2 热工专业根据保护退出、修改、变更的性质要求,填写保护退出、修改、变更的图纸措施,专业主管审核,分厂领导批准,在运行人员许可后,由热工人员执行。

1.2.1 在主辅设备的维修工作结束后,应由主辅设备所属专工提出保护投用申请,经运行人员许可后,由热工人员执行保护的投用。

1.2.2 运行中,在紧急情况下,需临时退出热工保护或更改保护定值时,经值长同意,必要时由值长向相关领导提出口头申请,征得同意,热工人员可先实施,事后补办规定的审批手续。

2热工保护系统的改进和修改申请2.1 因主辅设备的异动、更改,要对热工保护系统进行改进和修改时,由主辅设备所属专业填写“热工保护修改申请单”,因热工保护系统进行改进,要对热工保护系统进行改进和修改时,由热工专业填写“热工保护修改申请单”,保护修改申请单应写明检修工作内容和软、硬件修改内容。

2.2 热工专业负责填写保护修改的图纸和安全措施,报专业主任审批,经分厂领导批准后,由热工人员实施,一般应进行离线模拟实验,有时应进行在线实验,验证保护系统软件与硬件的正确性。

3保护系统改进的执行3.1 护系统修改应根据“热工保护修改申请单”进行,保护修改申请批准后,经运行人员许可后,方可执行。

3.2 保护系统修改过程中应有专人监护,并对保护修改的具体操作进行核实记录。

3.3 保护系统修改完成后,执行人员与监护人共同在保护修改单上签字并作必要的记录,对保护定值变更和系统逻辑修改后的图纸进行整理,进行软件拷贝,热工保护申请单应及时存档。
