玻璃幕墙工程密封胶现场注胶技术措施
玻璃幕墙注胶

玻璃幕墙:注胶工艺要求幕墙2010-08-08 09:55:21 阅读73 评论0 字号:大中小订阅一般要求1.应设置专门的注胶间,要求清洁无尘、无火种、通风良好,并备置必要的设备,使室内温度控制在5℃~10℃之间,相对温度控制在35%~75%之间。
2.注胶者必须接受专门的业务培训,并经实际操作考核合格,方可持证上岗操作。
3.严禁使用过期的硅酮结构密封胶;未做相容性实验、蝴蝶实验等相关检验的严禁使用,且全部检验参数合格的硅酮结构密封胶方可使用。
4.对注胶处的铝型材表面氧化膜和玻璃镀膜的牢固程度,必须有一定的检验,如型材氧化膜粘接力测试等。
5.严格按标准、规范、设计图纸及工艺规程的要求,采用清洁剂、清洁用布、保护带等辅助材料。
注胶处基材的清洁1.清洁是保证玻璃与铝型材粘接力的关键工序,也是幕墙安全性、可靠性的主要技术措施之一;所有与注胶处有关的施工表面都必须清洗,保证清洁、无灰、无污、无油、干燥。
2.注胶处基材的清洁,对于非油性污染物,通常采用异丙醇溶剂(50%异丙醇,50%水);对于油污染物,通常采用二甲苯溶剂。
3.清洁用布应采用干净、柔软、不脱毛的白色或原色棉布。
清洁时必须将清洁剂倒在清洁布上,不得将布蘸入盛放清洁剂的容器中,以免造成溶剂污染。
4.清洁时,采用“两次擦”工艺进行清洁,即用带溶剂的布顺一方向擦拭后,用另一块干净的干布在溶剂挥发前擦去未挥发的溶剂、松散物、尘埃、油渍和其它脏物,第二块布脏后应立即更换。
5.清洁后,已清洁的部分坚决不允许再与手或其它污染源接触,否则要重新清洁,特别是在搬运移动和粘贴双面胶条地一定注意。
同时,清洁后的基材要求必须在15~30分钟内进行注胶,否则要进行第二次清洁。
双面贴的粘贴1.双面胶条的粘贴的施工环境应保持清洁无灰无污,粘贴前应按设计要求核对双面胶条的规格厚度双面胶条厚度一般比注胶胶缝大1mm,这是因为玻璃放上后,双面胶条要被压缩10%.2.按设计图纸确认铝框的尺寸无误后,按图纸要求在铝框上正确位置粘贴双面胶条,粘接时铝框的位位置最好用专用夹具固定。
幕墙打胶施工工艺

幕墙打胶施工工艺本文介绍了玻璃幕墙制作与施工过程中对打胶技术与作业进行有效控制的工艺流程。
该规范涉及玻璃幕墙的用胶技术、板块装配工艺、工厂及现场涂胶工艺、作业规范及其检验内容。
在引用标准方面,本规范列举了多个标准文件,包括《玻璃幕墙工程技术规范》、《金属与石材幕墙工程技术规范》、《点支式玻璃幕墙工程技术规范》等。
本规范适用于建筑幕墙用硅硐结构密封胶和耐候密封胶的施工工艺,不包括中空玻璃合片用结构胶。
规范所指条款为通常作法,具体产品须根据该产品的要求或有特殊设计要求时做具体调整。
针对胶的类型与选用要求,本规范指出所列的胶指幕墙用硅硐结构密封胶和硅硐耐候密封胶。
胶必须在保质期内使用,以保证粘结质量。
胶的选用均由设计人员在设计图纸上给出,并指明用胶的型号。
为确保幕墙质量,本规范规定了玻璃幕墙的用胶技术、板块装配工艺、工厂及现场涂胶工艺、作业规范及其检验内容。
通过引用多个标准文件,本规范确保了规范的有效性和适用性。
在胶的类型与选用要求方面,本规范明确了所列的胶种类和选用要求,以保证施工质量。
6.1.2 为了获得较佳的粘结效果,作业应在10~40℃,相对温度40%~80%的环境下进行。
具体胶的使用还需参照该产品的使用说明书。
如果使用环境超出产品使用说明,应通过试验确认后才能施工。
6.1.3 对产品的生产日期、合格证书、检验报告、胶缝验算、粘结性和相容性试验报告进行核对,以确保符合设计要求。
6.1.4 在使用胶之前,需要安排好场所,确保玻璃垫木平整稳定。
6.1.5 操作场所必须具备良好的通风、防火、防爆措施,并遵守有机溶剂使用的技术安全规定。
6.2 对人员的要求6.2.1 实现玻璃幕墙单元件的粘结密封,需要施工操作人员具备高度责任心和严格、熟练的正确操作。
打胶员应具备以下条件:a) 有高度责任心,懂得玻璃幕墙的安全可靠性与施工质量密切相关;b) 熟悉施工工序,能熟练操作,并能看懂工程图纸规定的粘结密封部位及配套材料状况;c) 掌握粘结密封失败后的排故方法和技术安全的基本知识。
幕墙工程注耐候密封胶方案

幕墙工程注耐候密封胶方案
一、说明:
玻璃、铝板等板块安装调正后即开始注密封胶,该工序是防雨水渗漏和空气渗透的关键工序。
二、材料及工器具说明:
材料:耐候密封胶、填缝垫杆、清洁剂、清洁布、注胶枪、刮胶纸、刮胶铲。
三、工艺流程:
填塞垫杆→清洁注胶缝→粘贴刮胶纸→注密封胶→刮胶→撕掉刮胶纸→清洁饰面层→检查验收。
四、基本操作说明:
1、填塞垫杆:选择规格合适质量合格的垫杆填塞到拟注胶之缝中,保持垫杆与板块侧面有足够的磨擦力,填塞后垫杆凸出表面距玻璃表面约4㎜。
2、清洁注胶缝:选用干净不胶毛的洗洁布和二甲苯,用“二块抹布法”将拟注胶缝在注胶前半小时内清洁干净。
3、粘贴刮胶纸:(略)
4、注胶:胶缝在清洁后半小时内应尽快注胶,超过时间后重新清洁。
5、刮胶:刮胶应沿同一方面将胶缝括平(或凹面),同时应注意密封胶的固化时间。
五、操作人员:
人员:每组2~3人。
六、管理要领:
1、在填塞垫杆前要全面检查压块的安装并做好隐蔽验收记录。
2、现场要派人跟踪清洁质量。
3、收胶应光滑流畅。
4、抽样做耐候胶的粘结测试,并做好记录。
玻璃幕墙打胶施工方案

玻璃幕墙打胶施工方案1. 引言玻璃幕墙是现代建筑中常见的外墙装饰方式之一,其安装使用的关键技术之一就是打胶。
打胶施工是指使用胶水将玻璃幕墙的边缘、连接部位等进行粘接固定,以提高幕墙的密封性和稳定性。
本文将介绍一种玻璃幕墙打胶施工方案,旨在帮助施工人员顺利进行施工,并确保施工质量。
2. 施工准备在进行玻璃幕墙打胶施工前,需要进行一系列的准备工作,以确保施工顺利进行。
包括以下几个方面:2.1 材料准备•胶水:选择优质的耐候性胶水,确保其在不同气候条件下的稳定性。
•刮胶刀:选择适合施工的刮胶刀,用于涂抹胶水。
•清洁剂:选择去污效果好的清洁剂,用于清洗幕墙表面。
2.2 工具准备•胶枪:选择能够稳定输出胶水的胶枪。
•推车:用于携带胶桶和胶枪等工具。
•梯子:根据施工需要选择适合的高度梯子。
•手套:用于保护施工人员的手部安全。
2.3 现场准备•清洁幕墙表面:使用清洁剂和清洁工具清洁幕墙表面,确保胶水附着力良好。
•搭建工作平台:根据施工需要,并结合已有的搭建工作平台,确保施工人员可以顺利进行操作。
3. 施工步骤3.1 清洁幕墙表面首先,使用清洁剂和清洁工具清洁玻璃幕墙表面,将其上的灰尘、油污等杂物清除干净。
清洁过程中,可以用干净的毛刷轻轻刷洗,以确保玻璃表面光滑干净。
3.2 胶水涂抹将胶水装入胶枪中,根据需要选择合适的胶嘴,并确保胶水可以稳定地从胶嘴中流出。
然后,将胶水均匀地涂抹在玻璃幕墙的边缘、连接部位等需要粘接的位置。
注意,胶水涂抹要均匀、细致,确保胶水与玻璃表面充分接触。
3.3 胶水挤压在涂抹胶水后,使用推车推动胶枪,将胶水经过胶嘴挤压到玻璃幕墙的需要粘接的部位。
挤压时,要注意保持胶水挤压的速度和力度均匀一致,以确保胶水可以均匀地填充需要粘接的空隙。
3.4 胶水清理等待胶水干燥后,使用刮胶刀将多余的胶水清理干净。
同时,可以使用清洁剂清洗刮胶刀,以便下次使用。
3.5 检查施工质量待胶水完全干燥后,进行施工质量的检查。
密封胶现场注胶通用工艺

文件编号 QB/LYGJ.202-2002版号 A 共 7 页武汉凌云建筑装饰工程有限公司技术处第四层次文件密封胶现场注胶通用工艺编制:吴弋德审核:方征批准:胡忠明实施日期:二00二年五月八日密封胶现场注胶工艺QB/LYGJ²202—20021. 总则1.1 依据《建筑幕墙》标准、《玻璃幕墙工程技术规范》,编制本工艺。
1.2 本工艺规定了铝门窗、幕墙现场密封胶注胶工序的施工工艺和检验规则。
适用于铝门窗、幕墙铝框和玻璃的嵌缝、幕墙板块四周胶缝、幕墙上下边和侧面的封口、沉降缝、伸缩缝、防震缝和门窗与墙体胶缝等密封胶注胶。
2. 施工工艺2.1 注胶前准备2.1.1密封胶现场注胶工序应在门窗、幕墙的玻璃或板块定位安装检验合格后进行。
2.1.2持证上岗凡现场密封胶注胶人员应经专门培训,并经考核合格、方可持证上岗。
2.1.3检查工具注胶枪应擦拭干净,运转各部位应处于良好的工作状态。
2.1.4检查材料a.现场注胶所用的密封胶和填充材料必须符合《玻璃幕墙工程技术规范》规定,并有出厂合格证。
b.耐候胶应有与所有接触材料的粘接力及相容性检测合格报告。
并有出厂日期、批号,其贮存有效期限应大于等于6个月。
严禁使用过期胶。
c.玻璃边缘必须磨边倒棱。
磨边尺寸在图纸未注明时,按大于1.5~2.0x45°磨边。
2.1.5熟悉节点图纸、工艺a.门窗、幕墙玻璃与槽口的配合尺寸应按下表规定或图纸要求。
幕墙、门窗单层玻璃与槽口的配合尺寸单位:mm注:括号内为门、窗玻璃与槽口的配合尺寸幕墙、门窗玻璃与槽口的配合示图幕墙、门窗中空玻璃与槽口的配合尺寸(mm)注:(1) d a =6、9、12 mm 为空气层的厚度。
(2) 括号内为门、窗玻璃与槽口的配合尺寸中空玻璃与槽口的配合示意图b.耐候胶施工节点应符合图纸要求,施工厚度应大于3.5mm 而小于4.5mm ,施工宽度不应小于厚度的二倍或根据实际接缝宽度决定。
c.耐候胶在接缝内应形成相对两面粘接,避免三面粘接。
幕墙打胶技术交底

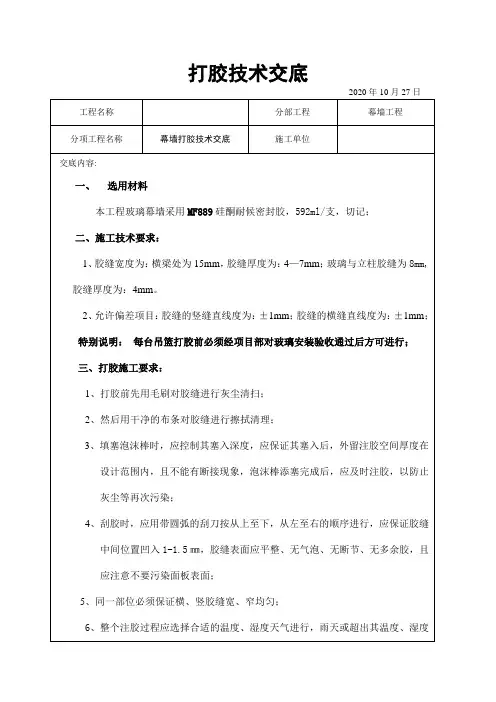

2020年10月27日
工程名称
分部工程
幕墙工程
分项工程名称
幕墙打胶技术交底
施工单位
交底内容:
一、选用材料
本工程玻璃幕墙采用MF889硅酮耐候密封胶,592ml/支,切记;
二、施工技术要求:
1、胶缝宽度为:横梁处为15mm,胶缝厚度为:4—7mm;玻璃与立柱胶缝为8mm,胶缝厚度为:4mm。
6、合理节约用胶,对发现有故意浪费现象将给与处罚。
五、安全注意事项
1、在吊篮上施工时将安全带系在安全绳上、吊篮上施工,必须系好安全带(高挂低用),进入施工现场戴好安全帽;
2、在施工现场严禁酒后作业;
3、进入施工现场,要严格遵守安全文明条例中的各项规定,否则将进行罚款处理;
本工程使用吊篮施工,在操作时严格按照操作规程施工,特别注意安全!
四、打胶其他要求:
1、打胶、美纹纸粘贴人员需固定人员,不得随意更换;
2、打完胶后的美纹纸等垃圾装入胶箱、当日及时清理,严禁随地丢弃;
3、打完胶后的密封胶胶须经项目部审批同意;
4、操作吊篮时避免碰撞石材及损坏胶缝;
5、打胶前所有吊篮必须做好护角工作;
4、刮胶时,应用带圆弧的刮刀按从上至下,从左至右的顺序进行,应保证胶缝中间位置凹入1-1.5㎜,胶缝表面应平整、无气泡、无断节、无多余胶,且应注意不要污染面板表面;
5、同一部位必须保证横、竖胶缝宽、窄均匀;
6、整个注胶过程应选择合适的温度、湿度天气进行,雨天或超出其温度、湿度范围天气禁止注胶;
7、打胶必带工具:毛刷、碎棉布、肥皂水;所有进场打胶人员必须先打样板,经项目部同意后方可大面积开始打胶。
交底单位
接收单位
交底人
接收人
框架幕墙现场打胶措施

框架幕墙现场打胶措施一、框架幕墙现场打胶重点分析由于本工程裙楼以构件式幕墙为主,幕墙面积约13000平,现场需要大量的打胶,而如果打胶不好,则很容易引起幕墙漏水,直接影响幕墙的使用功能,所以现场打胶是本工程施工重点。
二、框架幕墙现场打胶施工措施根据我司以往施工经验,主要从以下几个方面采取措施来保证现场打胶质量:(1)下雨天气,不能进行室外受雨水影响部位的注胶做业;雨后打胶时一定要注意清理、擦干板缝,然后再进行注胶。
(2)胶缝的厚度和宽度均须满足设计要求,打胶的厚度不应打的太薄或太厚。
且胶体表面应平整、光滑,玻璃清洁无污物。
封顶、封边、封底应牢固美观、不渗水。
(3)密封前应清洗注胶表面灰尘污物。
充分清洁间隙缝,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。
充分清洁粘结面,加以干燥。
清洁剂可用甲苯或甲基二乙酮。
(4)按设计图纸,有泡沫棒填充接缝时,须保证注胶厚度和防止三面胶接(一般措施:在耐候硅酮密封胶施工前,用无粘结胶带铺于缝隙的底部,将缝底与胶分开)。
为避免密封胶污染玻璃或铝板,应在缝两侧贴保护胶纸。
贴胶带纸牢固密实,转角及接头处连接顺畅且紧贴板边。
胶带纸粘贴时不允许有张口、脱落,不顺直等现象。
(5)用手动或气动胶枪均匀连续地注入缝隙,并保证充满。
(石材打胶:用手动胶枪将密封胶均匀挤入胶缝处,再用橡胶刮刀进行刮胶,刮刀根据大小、形状能任意切割,最后用石材碎石粉填充)(6)用刮刀用力由上至下将胶刮平。
(7)打胶后,应在胶快干时及时将胶带纸清理干净,并立即处理因撕胶带时碰伤的胶表面必要时可用溶剂擦拭。
胶在未完全硬化前,不要沾染灰尘和划伤。
(8)嵌缝胶的深度(厚度)应小于缝宽度,因为当板材发生相对位移时,胶被拉伸,胶缝越厚,边缘的拉伸变形越大,越容易开裂。
分享玻璃幕墙密封胶施工工艺

分享玻璃幕墙密封胶施工工艺
玻璃幕墙密封胶施工工艺是确保玻璃幕墙具有良好密封性能的关键步骤。
以下是一种常见的玻璃幕墙密封胶施工工艺:
1. 准备工作:清洁和检查玻璃幕墙及其周围的结构表面,确保其干燥、无灰尘和油脂。
同时检查并修复任何存在的玻璃或结构问题。
2. 胶条安装:在玻璃幕墙的边缘和结构表面上安装密封胶条,胶条通常采用三元乙丙橡胶密封条或硅胶密封条。
确保胶条完整无损,并严密粘贴在表面上。
3. 胶施工:使用胶枪将密封胶均匀地涂抹在胶条的表面上。
根据实际需要,可将胶施工分为多个步骤进行,确保每一层胶都被顺利施工。
4. 压实和修饰:在胶施工完成后,使用专用的工具压实胶条,确保胶条充分贴合。
然后使用修饰工具修整胶条的表面,使其美观整洁,并使其与周围的结构表面完美配合。
5. 检验和清洁:在胶施工完成后,对玻璃幕墙进行全面检查,确保胶条完全密封。
同时清洁玻璃幕墙和周围的结构表面,确保其整洁无尘。
以上是一种常见的玻璃幕墙密封胶施工工艺,具体的施工步骤和材料选择可根据实际情况进行调整。
施工过程中应严格遵守相关的安全操作规定,并保持工作场地的整洁和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
玻璃幕墙工程密封胶现场注胶技术措施
玻璃幕墙工程密封胶现场注胶技术措施提要:现场注胶所用的密封胶和填充材料必须符合《玻璃幕墙工程技术规范》规定,并有出厂合格证
更多资源来
玻璃幕墙工程密封胶现场注胶技术措施
1)注胶前准备
①密封胶现场注胶工序应在框架式幕墙定位安装检验合格后进行。
②持证上岗。
凡现场密封胶注胶人员应经专门培训,并经考核合格、方可持证上岗。
③检查工具
注胶枪应擦拭干净,运转各部位应处于良好的工作状态。
④检查材料
a.
现场注胶所用的密封胶和填充材料必须符合《玻璃幕墙工程技术规范》规定,并有出厂合格证。
b.耐候胶应有与所有接触材料的粘接力及相容性检测合格报告。
并有出厂日期、批号,其贮存有效期限应大于等于6个月。
严禁使用过期胶。
c.玻璃边缘必须磨边倒棱。
磨边尺寸在图纸未注明时,按大
于~°磨边。
⑤熟悉节点图纸、工艺
a.耐候胶施工节点应符合图纸要求,施工厚度应大于而小㎜,对于施工宽度不应小于厚度的二倍或根据实际接缝宽度决定。
b.耐候胶在接缝内应形成相对两面粘接,避免三面粘接。
c.框架式与墙体缝隙、幕墙上下边和侧边封口、沉降缝、伸缩缝、防震的节点和尺寸应符合图纸要求。
2)
净化
①为保证粘接强度,被粘接表面必须达到洁净、干燥无任何水份、油污和尘埃等污物。
②净化材料
a.油性污渍:用丁酮、二甲苯或无水酒精;
b.非油性污渍:用异丙醇和水各50%的混合溶剂;
c.抹布:白色清洁、柔软、烧毛处理的棉布。
③净化方法(质量控制点)
a.
采用两块抹布净化法:即将溶剂倒在一块干净抹布上,擦拭密封槽口。
较窄小的玻璃槽口可用干净含溶剂的抹布包裹油灰刀进行清洗。
在溶解了污渍的溶剂未挥发前,用另一块干净抹布抹擦干净。
不能在溶剂挥发后再擦。
如果抹布出现污渍,应及时更换一块干净抹布。
严禁用手指触摸已净化表面。
b.不能用抹布到容器内去沾溶剂,以防抹布污染溶剂。
c.净化后的密封槽口必须在10~15分钟内进行注胶密封,超过时间或再污染应重新净化,才能注胶。
d.净化时应严格遵守所用溶剂标签上的注意事项。
④贴保护胶带
将靠注胶部位附近的铝型材和玻璃表面用胶带纸保护起来,防止型材和玻璃表面沾上胶污。
⑤填缝
较深的密封槽口底部可用聚乙烯发泡衬杆填塞。
衬垫直径必须比槽口大10~25%。
衬垫杆填塞位置,必须确保密封胶深度是槽口宽度的一半。
注意填缝时切勿沾污已净化的槽口。
⑥
注胶
a.注胶环境
现场密封胶注胶环境温度一般可在5℃~35℃,相对湿度50%~85%。
不允许在雨、雪天、有尘的、接近高温火花和风力大于4级的环境中施工。
b.贴保护胶带纸
将靠注胶处左右范围的铝型材和玻璃表面用保护胶带纸保护起来。
c.三对
注胶前应对密封胶进行三对:对牌号、对生产日期、对颜色,
严禁使用过期胶和用错胶号。
检验:检验待注胶槽口是否洁净、干燥,否则应用无溶剂的洁净抹布补净化。
d.注胶(质量控制点)
将密封胶注入密封槽口内。
打胶枪与胶缝成45°角。
注胶要保持适当速度,使密封槽内空气排走,防止空穴和气孔。
用压缩空气注胶时要防止胶缝内残留气泡。
注胶速度应均匀,不应忽快忽慢,以确保密封胶与基材紧密接触和胶缝饱满。
e.括平
在注胶后的5~10分钟内,在密封胶表面未固化前应用非金属括勺或空胶筒尾部将胶缝压实、括平,达到胶缝平滑、密实、缝宽整齐一致。
胶缝宽度与设计值比较不超过±。
f.清洗污渍
当型材和玻璃表面沾上污渍时,可用本工艺③章方法清除污渍。
然后撕去保护胶带纸
注意:擦拭过程中避免溶剂与胶缝接触。
检验:密封胶注胶完工、固化后,应按第3章规定进行中间检验和出厂检验。
3)
检验规则
a
现场渗漏检验(中间检查)
幕墙现场注胶密封后,应分层进行抗雨水渗漏检验。
标准方法:规定使用20mm直径普通软管,装上喷嘴,要求水能直接射到指定的接缝处。
一般情况下要求幕墙在两个层高、适当长度作为一个试验段。
喷射水头应垂直于墙面,沿接缝前后缓缓移动。
每处喷射时间约为5分钟。
实验时在幕墙内侧要安排工人检查是否存在渗漏。
经渗漏检验无问题后方可砌筑内墙。
门窗现场渗漏检验方法可参照上述进行。
b.外观检验(出厂检验)
密封胶条和密封胶应镶嵌密实、填充平整。
胶线应横平竖直、均匀、平滑,粘接牢固。
目视应无明显弯曲扭斜。
型材、玻璃或铝板表面不应有铝屑、毛刺、胶污等污渍。
检验:检验后应认真填写现场渗漏检验和外观检验表,并归档、保存。
4)安全
a.应保管好溶剂,以免发生火灾,并防止溶剂中毒。
b.注胶时应注意充分通风。
不可让未固化的密封胶接触眼睛。
如果不慎接触眼睛,应及时用清水冲洗眼睛15分钟,并马上让医生治疗。
