火力发电厂电气系统调试

合集下载

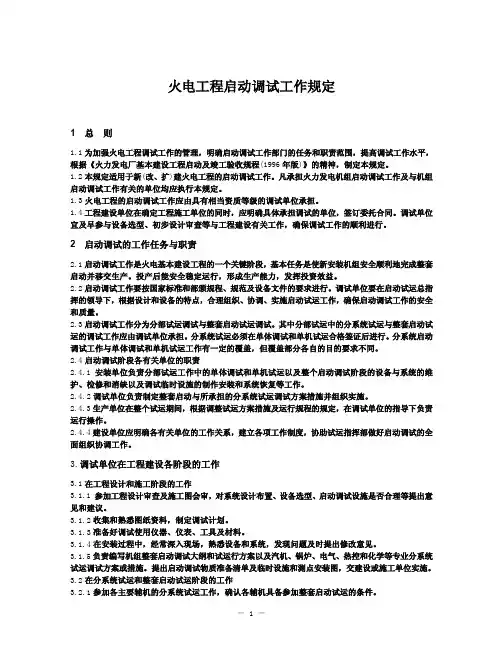

火力发电工程启动调试工作规定

火力发电工程启动调试工作规定

火电工程启动调试工作规定1 总则1.1为加强火电工程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规定。

1.2本规定适用于新(改、扩)建火电工程的启动调试工作。

凡承担火力发电机组启动调试工作及与机组启动调试工作有关的单位均应执行本规定。

1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。

1.4工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签订委托合同。

调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。

2 启动调试的工作任务与职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成整套启动并移交生产。

投产后能安全稳定运行,形成生产能力,发挥投资效益。

2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。

调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动试运工作,确保启动调试工作的安全和质量。

2.3启动调试工作分为分部试运调试与整套启动试运调试。

其中分部试运中的分系统试运与整套启动试运的调试工作应由调试单位承担。

分系统试运必须在单体调试和单机试运合格签证后进行。

分系统启动调试工作与单体调试和单机试运工作有一定的覆盖,但覆盖部分各自的目的要求不同。

2.4启动调试阶段各有关单位的职责2.4.1 安装单位负责分部试运工作中的单体调试和单机试运以及整个启动调试阶段的设备与系统的维护、检修和消缺以及调试临时设施的制作安装和系统恢复等工作。

2.4.2调试单位负责制定整套启动与所承担的分系统试运调试方案措施并组织实施。

2.4.3生产单位在整个试运期间,根据调整试运方案措施及运行规程的规定,在调试单位的指导下负责运行操作。

2.4.4建设单位应明确各有关单位的工作关系,建立各项工作制度,协助试运指挥部做好启动调试的全面组织协调工作。

大型火力发电厂电气控制系统研究

大型火力发电厂电气控制系统研究

大型火力发电厂电气控制系统研究摘要:在社会经济快速发展的背景下,大型火力发电厂建设数量以及建设规模持续提升,在大型火力发电厂日常管理工作中,电气控制系统的研究和管理成为了非常重要一项内容。

大型火力发电厂相关设备科学化、智能化水平近年来不断提升,设备功能以及组成结构也呈现出复杂化的发展趋势,这无疑对电气控制系统提出了一系列全新的要求。

在这一背景下,对大型火力发电厂电气控制系统的研究有着深刻的现实意义与价值。

基于此,本篇文章对大型火力发电厂电气控制系统进行研究,以供参考。

关键词:大型火力发电厂;电气控制系统;对策研究1.电气自动控制系统的概念电气自动化系统的最初目的是为特定的工作程序提供操作控制。

该系统由两个子系统组成:控制器和受控对象,并使用特定的控制设备来检测或控制设备。

在组成系统的两个子系统中,控制器是控制机器或控制过程的控制设备,控制对象是由控制器控制的机器或操作过程。

控制参数也是系统中的重要概念,并且是实现控制过程并遵守电气控制系统的输入和输出规则所需的数据参数[1]。

2.大中型火电厂独立电气控制系统(IECS)的基本组成和特点大中型火电厂的电气系统主要包括发电机-变压器组、升压站和厂用电三大部分。

其中升压站包括出线断路器、隔离开关、各电压等级的母线、各电压等级的进出线断路器和隔离开关及出线电能表等。

发电机-变压器组主要包括主变压器发电机变压器组和各发电机变压器组,以及发电机励磁系统。

厂用电部分主要包括高压厂用工作及备用变压器、6kV工作及备用电源管理、6kV高压电动机、低压厂用变压器、低压380V电源线及其他公共设备。

保护及控制设备主要有发电机-变压器组保护装置、故障录波设备、自动励磁装置AVR、厂用电控制装置和发电机的自动同期装置等,且以微机控制为主。

在中压系统中,则广泛采用智能前端设备以及网络化通信,主要执行测控、保护和通信等本任务,通常采用就地式安装,形成分散的架构。

而一些智能型、具备通信功能的装置可用于在低压系统中采集来自现场的开关离散信号和电流、电压、功率等连续模拟信号,并通过网络送出。

火电厂热工控制系统调试基本要求

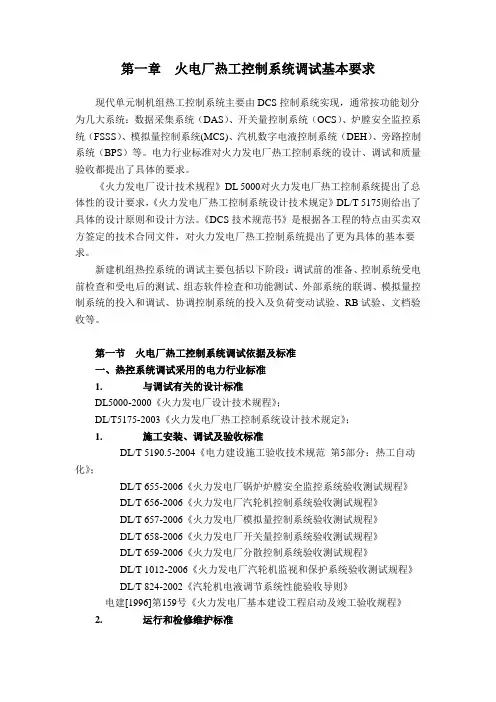

火电厂热工控制系统调试基本要求

第一章火电厂热工控制系统调试基本要求现代单元制机组热工控制系统主要由DCS控制系统实现,通常按功能划分为几大系统:数据采集系统(DAS)、开关量控制系统(OCS)、炉膛安全监控系统(FSSS)、模拟量控制系统(MCS)、汽机数字电液控制系统(DEH)、旁路控制系统(BPS)等。

电力行业标准对火力发电厂热工控制系统的设计、调试和质量验收都提出了具体的要求。

《火力发电厂设计技术规程》DL 5000对火力发电厂热工控制系统提出了总体性的设计要求,《火力发电厂热工控制系统设计技术规定》DL/T 5175则给出了具体的设计原则和设计方法。

《DCS技术规范书》是根据各工程的特点由买卖双方签定的技术合同文件,对火力发电厂热工控制系统提出了更为具体的基本要求。

新建机组热控系统的调试主要包括以下阶段:调试前的准备、控制系统受电前检查和受电后的测试、组态软件检查和功能测试、外部系统的联调、模拟量控制系统的投入和调试、协调控制系统的投入及负荷变动试验、RB试验、文档验收等。

第一节火电厂热工控制系统调试依据及标准一、热控系统调试采用的电力行业标准1. 与调试有关的设计标准DL5000-2000《火力发电厂设计技术规程》;DL/T5175-2003《火力发电厂热工控制系统设计技术规定》;1. 施工安装、调试及验收标准DL/T 5190.5-2004《电力建设施工验收技术规范第5部分:热工自动化》;DL/T 655-2006《火力发电厂锅炉炉膛安全监控系统验收测试规程》DL/T 656-2006《火力发电厂汽轮机控制系统验收测试规程》DL/T 657-2006《火力发电厂模拟量控制系统验收测试规程》DL/T 658-2006《火力发电厂开关量控制系统验收测试规程》DL/T 659-2006《火力发电厂分散控制系统验收测试规程》DL/T 1012-2006《火力发电厂汽轮机监视和保护系统验收测试规程》DL/T 824-2002《汽轮机电液调节系统性能验收导则》电建[1996]第159号《火力发电厂基本建设工程启动及竣工验收规程》2. 运行和检修维护标准DL/T 774-2004《火力发电厂热工自动化系统检修运行维护规程》二、有关技术资料和文件主要是指设计院和设备制造厂提供的控制系统设计技术文件和设备说明资料,如控制逻辑图(digital logic diagram)是开关量控制系统和炉膛安全监控系统的主要调试依据;SAMA图(analog functional diagram)是模拟量控制系统的主要调试依据;DCS系统手册是DCS系统的主要调试依据。

220KV升压站及发电机组启动、厂用受电调试措施

220KV升压站及发电机组启动、厂用受电调试措施

文件编号:升压站启动及厂用受电调试措施2015年6月措施编号:措施日期:2015年5月项目负责人:工作人员:编写人员:审核:批准:摘要本调试措施依据火电工程启动调试工作规定及机组调试合同要求,根据升压站一次系统和起备变保护设计要求,为了升压站整套启动和厂用受电的顺利进行,通过相关的试验确定设备是否具备投运条件而编写。

关键词升压站;整套启动;厂用受电;调试措施目录1 概述 (1)1.1 升压站简介 (1)1.2 厂用受电简介 (1)2 试验目的及依据 (1)2.1 升压站试验目的 (1)2.2 厂用受电试验目的 (1)2.3 试验依据 (2)3 启动前应具备的条件 (2)3.1 升压站需具备的条件 (2)3.2 厂用受电需具备的条件 (3)4 安全措施 (4)5 启动前一、二次系统检查 (4)5.1 一次系统检查 (4)5.2 二次系统检查 (5)6 220kV系统启动方案及步骤 (5)6.1 220kV II母母线充电 (5)6.2 220kV I母母线充电 (5)6.3 220kV系统合环试验 (6)7 厂用受电试验程序 (6)7.1 高压起动/备用变受电 (6)7.2 6kV厂用1A段母线受电 (7)7.3 6kV厂用1B段母线受电 (7)7.4 6kV厂用2A段母线受电 (8)7.5 6kV厂用2B段母线受电 (8)7.6 带负荷测差动相量 (8)7.7 充电结束后的工作 (8)8 注意事项 (8)9 组织措施 (9)9.1 组织形式 (9)9.2 各机构职责 (9)9.3 各单位职责分工 (10)附录 (11)升压站启动及厂用受电调试措施电厂工程升压站启动及厂用受电调试措施1 概述1.1 升压站简介电厂工程220kV升压站本期设计:2个发变组间隔;1个起备变间隔;2回220kV 出线间隔,1个母联间隔,1个母线PT间隔(包括220kV I母、220kV II母)。

220kV 系统采用双母接线。

火电厂工程启动调试工作规定

火电厂工程启动调试工作规定

火电工程启动调试工作规定中国电力企业联合会二零零五年四月目录1.总则2.启动调试工作的任务与职责3.调试单位在工程建设各阶段的工作4.分系统与整套启动调试工作范围及项目5.调试收费6.附则调试项目部与各专业的调试范围及项目第一篇调试管理项目部的调试范围及项目第二篇汽轮机专业调试范围及项目第三篇锅炉专业调试范围及项目第四篇电气专业调试范围及项目第五篇热工控制专业调试范围及项目第六篇化学专业调试范围及项目火电工程启动调试工作规定1总则1.1为加强火电过程调试工作的管理,明确启动调试工作部门的任务和职责范围,提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》的精神,制定本规程。

1.2本规程适用于新(改、扩)建火电工程的启动调试工作。

凡承担火力发电机组启动调试工作及机组启动调试工作有关的单位均应执行本规程。

1.3火电工程的启动调试工作应由具有相当资质等级的调试单位承担。

委托合同。

调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工作,确保调试工作的顺利进行。

2启动调试的工作任务及职责2.1启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组安全顺利地完成满负荷试运并移交生产。

投产后能安全稳定运行,形成生产能力,发挥投资效益。

2.2启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行。

调试单位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、实施启动调试工作,确保启动试运工作的安全和质量。

2.3启动调试工作分为分部试运调试与整套启动调试。

其中分部试运调试中的分系统调试与整套启动调试工作应由调试单位承担。

由于电气、热控两专业的特殊性,对电气、热控两专业调试工作与安装单位试验班作部分调整。

2.3.1由于电气二次系统调试工作的特殊性,按系统划分,宜由一个单位独立承担单体调试到分系统调试。

即发电机、变压器组二次部分由调试单位承担其单体调试到分系统调试,厂用及附属系统二次部分由安装单位试验班承担单体调试到分系统调试。

火力发电厂PROFIBUS现场总线系统安装调试现场总线系统设备安装验收现场总线调试验收

火力发电厂PROFIBUS现场总线系统安装调试现场总线系统设备安装验收现场总线调试验收

附录A现场总线系统安装验收
A.0.1现场总线系统接地安装质量验收,见表A.0.1。

表A.1现场总线系统接地安装质量验收表项目名称:设备名称:
A.O.2PROFIBUS现场总线的传输介质与特性要求,见表A2o

A.0.3现场总线电缆敷设记录,见表A.0.3。

表A.0.3现场总线电缆敷设记录
A.O.4现场总线电缆敷设质量验收表,见表A.0.4。

A.O.5总线网段通信速率应与总线网段长度匹配对照表,见表A.0.5。

A.0.6有防爆要求的场合,现场总线网络中允许分支线路长度要求,见表6。

A O ROFIBUS
A.0.8现场总线电缆端接施工质量验收,见表表A.O.8.
表A.8现场总线电缆端接施工质量验收表项目名称:设备名称:
附录B现场总线设备安装验收
BO1现场总线部件安装验收记录表,,见表BO1
表B.0.1现场总线部件安装验收记录表项目名称:设备名称:
BO2执行机构安装验收记录表,见表BO2
表B.2执行机构验收记录表
项目名称:设备名称:
B.0.3执行机构安装验收记录表,见表B.0.3
表B.0.3通信组件验收记录表项目名称:设备名称:
附录C现场总线调试验收
C.0.1现场总线电源系统调试验收记录,见表C.0.1
表C.1现场总线电源系统调试验收记录表项目名称:设备名称:
c.o.2PROFIB∪SDP网络测试指标,见表c.o.2
表c.2PROFIB∪S DP网络测试指标
c.o.3PROFIB∪S PA网络测试指标,见表c.o.3
火力发电厂PROF1BUS现场总线安装调试验收技术标准。

火电工程启动调试工作规定(制定1)

火电工程启动调试工作规定(制定1)

徐州华鑫发电有限公司2×330MW 发电机组江苏电科院徐州华鑫项目部调试工作规定1 总则1.1为加强徐州华鑫发电有限公司2×330MW发电机组调试工作的管理,提高调试工作水平,根据<火力发电厂基本建设工程启动及竣工验收规程(1996年版)>的精神,制定本规定。

1.2 徐州华鑫发电有限公司应协调工程施工单位、监理单位、调试单位等各方关系,确保调试工作的顺利进行。

2 分部试运2.1试运现场应具备的基本条件2.1.1试运区周围环境应不妨碍分部试运进行,场地基本平整,沟道盖板基本齐全,道路畅通、地面清洁。

2.1.2试运区的脚手架、梯子、平台、栏杆、护板等符合安全和试验的要求。

2.1.3排水畅通,排污系统可投用。

2.1.4配备必要的消防设施。

2.1.5保证通讯设施联络正常。

2.1.6有明显的标志和分界,危险区设围栏和警告标志。

2.1.7有必要的防冻措施、防暑降温和防雨措施。

2.2 设备及系统2.2.1土建工作已结束2.2.2分部试运的设备及系统(包括:机务、电气、热工、焊接等)安装工作试验工作已结束。

2.2.2参加试运设备的保护装置应检验检验合格,并可投用,对调试或试运需要临时解除或变更的保护已确认。

2.2.3临时设施已完成。

2.2.4分部试运的设备及系统已命名挂牌和有明显的标识。

2.2.5分部试运所需的测试仪器、仪表已配备并符合计量管理要求。

操作人员已经培训合格。

2.2.6分部试运设备和系统已与非试运行的系统可靠隔离或隔绝。

2.2.7分系统试运项目,除必要的临时设施外应使用正规设备和系统。

2.2.8分部试运及调整试验应作出技术记录,各项试验结果将作为整套启动的依据。

2.3分部试运的程序按《徐州华鑫发电有限公司2×330MW发电机组建设工程分系统试运补充管理规定》通知的精神执行。

2.4调试单位的主要职责:2.4.1按合同要求负责编写调试大纲,分系统及机组整套启动试运的调试方案和措施;2.4.2按合同要求完成所承担的分系统调整试运工作,确认调试项目是否具备进入分系统和整套启动试运条件;2.4.3参与分部试运后的验收签证工作;2.4.4全面检查启动机组所有系统的完整性和合理性;2.4.5负责提出解决启动试运中重大技术问题的方案和建议;2.4.6按合同要求组织协调并完成启动试运全过程的调试工作。

火力发电厂辅机冷却水系统调试全套

火力发电厂辅机冷却水系统调试全套

火力发电厂辅机冷却水系统调试全套1.设备概况本工程2×660MW机组辅机循环冷却水通过机械通风式间接空冷塔进行冷却。

每台机组设置1座机械通风间冷空冷塔,两台机组空冷塔连续布置。

每台机组采用1根DN700循环水热水母管入塔,并采用1根DN700循环水冷水管出塔。

每台机组设置6个风机单元,风机单元采用单侧进风背靠背布置。

两台机组共12个风机单元,连续布置。

每个风机单元包含4个冷却三角。

冷却三角采用全铝制双流程四排管空冷管束,每个冷却三角入口安装有可调开度百叶窗。

相邻2个百叶窗由1台调节型执行机构控制。

每台机组设置两台循环水泵Q用1备),两台机组共四台循环水泵,循环水泵房布置在汽机房内。

1.1 机力塔几何尺寸本项目采用机械通风空冷塔,塔的基本外形尺寸如下:塔平台高度18.5m单台机组风机单元数量6个两台机组风机单元数量12个风机单元尺寸15.0mX12.2m单台机组平面尺寸36.6mx30.0m两台机平面尺寸73.85mx30.0m风筒出口高度22.2m1.2 冷却三角空冷散热器(冷却三角)布置在机力塔两侧。

每个冷却三角由2个冷却柱(左侧和右侧)、三角框架和百叶窗构成。

冷却三角安装在L6m高钢结构支柱上,顶部由锚固装置固定在机力塔框架梁上。

冷却三角组装总图见附件1.3,冷却三角组装图。

每个冷却柱垂直方向由3个管束组成,两个冷却柱呈角度安装在三角框架中,形成一个冷却三角。

冷却三角高度~16.5m单台机组冷却三角数量24个两台机组冷却三角数量48个冷却三角夹角52.0°散热器的类型全铝翅片管束,双流程四排管,交叉逆流式每台机组设置2X100%充水泵(1运1备),充水泵用于向膨胀水箱充水、正常补水或向系统外排水。

水泵主要参数如下:每台机组充水泵数量2台泵的型式潜水泵安装地点水箱底部设计流量80m3∕h设计扬程40mH2O输送介质除盐水泵轴功率kw15.8电机功率kw221.4风机组设备项目单位参数序号1风机1.1风机型式轴流式1.2数量(单台机组)台61.3风机直径mm9.1441.4叶片数量支61.5风机转速r/min109 1.6风机风量m3∕s615.461.7风机静压Pa108.0(TMCR工况)1.8静压效率%611.9轴功率kW108.7(TMCR工况)1.10安装角度O141.11转动方向(从进风口向出风口看)逆时针2风筒2.1风筒高度m3.62.2风筒材质FRP2.3风筒数量(单台机组)台63减速机3.1减速机型式正交轴伞齿斜齿轮3.2减速机数量(单台机组)台63.3冷却方式同轴轴流风扇3.4润滑方式同轴油泵3.5速度范围%30~1103.6速比13.63.7减速机效率%97.53.8转动方向(从减速机向风机方向看)逆时针3.9附件流量开关、PTlOO,油温加热器、温控开关4电动机4.1电机铭牌功率kW1604.2电机数量(单台机组)台64.3电机额定转速r/min14854.4冷却方式独立风扇4.5防护等级IP554.6绝缘等级F4.7温升等级B4.8转动方向双向4.9附件防潮加热器、三相绕组温度5传动轴5.1材质碳纤维5.2传动轴数量(单台机组)根65.3传动轴长度mm41506其它6.1振动开关数量(单台机组)只6项目单位型号600S-47额定工况进水压力Mpa(a)0.01额定工况进水密度Kg∕m31000最高进水压力Mpa(a)0.25额定工况进水温度℃38最高进水温度℃80设计压力MPa1关闭扬程MPa0.54额定流量t/h2700最大流量t/h2860最大工况扬程mH2045转速rpm970效率%81.5轴功率kW407 NPSH:m3出水口位置侧方台数台4电动机型号YPKK450-6电动机功率kW500电压V100OO轴端密封型式机械密封备注2 .编制依据2.1 《火力发电建设工程启动试运及验收规程》DL/T5437-2009;2.2 《电力建设施工技术规范第3部分:汽轮发电机组》DL5190.3-2012;2.3 《火力发电建设工程机组调试质量验收及评价规程》DL-T5295-2013;2.4 《火力发电建设工程机组调试技术规范》DL/T5295-2013;2.5 《电力安全工作规程》(GB26164.1-2010第1部分:热力和机械);2.6 《火电工程达标投产验收规程》DL5277-2012;2.7 《电力建设安全工作规程第TB分:火力发电》DL5009.1-20142.8 《电力建设安全健康与环境管理工作规定》国电电源[2002]49号;2.9 《运行规程》国华宁东发电厂;2.10 国华宁东发电厂3号机组工程660MW发电机组调试大纲;2.11 河北省电力勘测设计研究院图纸和设计说明书;2.12 设备制造厂图纸和说明书。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一调试概述1.调试概念及内容火电厂电气调试工作的主要任务是:当电气设备的安装工作结束以后,按照国家有关的规范和规程、制造厂家技术要求,逐项进行各个设备调整试验,以检验安装质量及设备质量是否符合有关技术要求,并得出是否适宜投入正常运行的结论。

电气调试的主要内容是:对电厂全部电气设备,包括一次和二次设备,在安装过程中及安装结束后的调整试验;通电检查所有设备的相互作用和相互关系;按照生产工艺的要求对电气设备进行空载和带负荷下的调整试验;调整设备使其在正常工况下和过度工况下都能正常工作;核对继电保护整定值;审核校对图纸;编写厂用电受电方案、复杂设备及装置的调试方案、重要设备的试验方案及系统启动方案;参加分部实验的技术指导;负责整套启动过程中的电气调试工作和过关运行的技术指导。

为使调试工作能够顺利进行,调试人员事前应研究图纸资料、设备制造厂家的出厂试验报告和相关技术资料,了解现场设备的布置情况,熟悉有关的电气系统接线等。

除此以外,还要根据有关规范和规程的规定,制定设备的调试方案,即调试项目和调试计划。

其中调试项目包括:不同设备的不同的试验项目和规范要求,并在可能的情况下列出具体的试验方法、关键的试验步骤、详细的试验接线以及有关的安全措施等。

调试计划则包括:全厂调试工作的整体工作量,具体时间安排,人员安排,所需实验设备、工机具以及相关的辅助材料等。

全厂电气设备的单体调整和试验;配合机械设备的分部试运行;还有全厂总的系统调试是火电厂整体启动不可分割的三个重要环节。

在每个环节当中,电气调试则总是调试启动的先锋,没有全厂厂用电的安全运行,全厂的分部试运行就无从谈起,更没有可靠的系统调试运行。

因此,火电厂厂用电调试组织的好坏与否,将是直接影响全厂系统调试的关键。

2.调试工作的组织形式1)按专业分仪表调校组(负责现场安装的仪表的校验和调整,试验用0.5级仪表的校验和调整)。

高压试验组(负责电气设备的绝缘试验和特性试验等工作)继电保护组(负责继电保护的校验和整定工作)二次调试组(负责校对图纸、查对接线、回路通电试验及操作试验等工作)2)按系统分厂用电机组;变压器组;发电机组等。

每个组的工作任务均包括:仪表、高压、继电保护、二次调试等的调试工作。

但是以上两种方式并不是一成不变的,往往根据调试人员的水平、工期的长短等而有所改变,目的是更好地完成全厂的电气调试任务。

对于调试人员的培训,可按"多能一专"的原则进行。

3)调试工作的安全工作电气调试工作大多是带电工作,因此要特别注意人身和设备的安全。

具体的要求如下:①电气调试人员要定期学习水利电力部颁发的《电业安全工作规程》。

②学习急救触电人员的方法。

③认真执行试验方案,并学习反事故措施。

④电气工作必须有二人及以上人员共同配合工作。

⑤调试人员使用的工具必须绝缘良好,且工作人员穿戴相应的绝缘用品。

⑥任何回路、设备未经调试不得送电投入运行,并在相应回路挂明显的标识牌。

⑦实验设备的容量、仪表的量程必须事先考虑合适。

⑧高压试验应设隔离带,接地线连接可靠。

试验结束后需要放电的应充分放电。

⑨二次调试要避免互感器二次侧电流回路开路和电压回路短路,在各个回路事先绝缘合格的情况下才能通电试验。

二电气设备试验1.电气设备的绝缘试验设备绝缘试验的目的,是检验电气设备长期在额定电压下运行时的绝缘性能的可靠程度,以及在承受短时的过电压时,不至于发生有害的局部放电或造成设备的绝缘损坏。

绝缘试验大致可分为绝缘特性试验和绝缘强度试验。

绝缘特性试验可分为:1)绝缘电阻试验;2)介质损耗角正切值试验;3)变压器绝缘含水量测试。

其目的,是初步衡量设备的绝缘状况的好坏程度。

绝缘强度试验可分为:1)直流耐压试验;2)交流耐压试验;3)冲击电压试验。

其目的,是检验设备的绝缘对于工频电压,雷电冲击波电压,操作冲击波电压等,是否具有规定水平以上的绝缘程度。

交流耐压试验是发电机、变压器、高压断路器等高压设备绝缘试验中一项关键性试验,是对被试物施加一个高于运行中可能遇到的过电压数值的交流电压,并经历一段时间,以检验设备的绝缘水平。

由于交流耐压试验的试验电压一般比运行电压高出很多,对绝缘不良的被试物来说,是一种破坏性试验,因此进行此试验前,应首先进行绝缘电阻和吸收比测量,进行直流泄漏和直流耐压试验等,初步检查设备绝缘情况。

若发现绝缘受潮或有缺陷时,应进行干燥和缺陷处理后,再进行交流耐压试验。

交流工频耐压试验的典型接线如图1所示。

当试验电压较高时,可用两台试验变压器串联接线,如图2所示。

试验变压器的容量可根据以下两个原则选择:a)试验变压器高压侧电压应不低于被试物的最高额定电压;b)额定电流应不低于被试物的最大电容电流。

电容电流可根据下式进行估算:I=2πfCxU×10-6 (A)式中:I----试验时被试物的电容电流A;Cx----被试物本身的对地电容μF;U----试验电压V;f----试验电源频率HZ。

试验变压器的容量S,可按照下式计算:S≥2πfCxU2×10-9 (KVA)2.继电保护装置调试试验1)继电保护配置机组在继电保护总体配置时,着重考虑最大限度地保证机组安全和最大限度地缩小故障破坏范围,尽可能避免不必要的突然停机,对某些异常工况采用自动处理,特别是要避免保护装置的错误动作和拒绝动作。

因此,保护装置在调试过程中,要求做到保护装置动作的准确性、可靠性和灵活性。

中小型火电厂的继电保护配置主要可分为三部分。

①距离保护装置、自动重合闸装置、线路纵差保护装置等,用于输电线路保护;②差动保护装置、功率方向保护装置、转子接地保护装置、低周减载装置、过电流保护装置等,用于发电机-变压器-断路器等设备的保护。

③纵联差动保护装置、电流速断和过电流保护、低电压保护、反时限过电流等,用于厂用电和厂用电动机保护。

2)差动保护装置调试差动保护装置是发电机-变压器组用于内部故障时,切除外部电源而经常采用的主要保护装置。

针对现场安装和调试情况,对差动回路的接线和装置调试,应着重注意以下几个问题:①差动回路中电流互感器的变比配合电流互感器的配合,应满足当正常运行或外部短路时,电源侧二次电流与负荷侧二次电流应相等或近似相等。

它们的近似关系如下:n2=k 2/k 1·K·n1式中:K---变压器变比;n1 、n2---高低压电流互感器变比;k 1 、k 2---高低压侧电流互感器接线系数(星形接线等于1,三角形接线等于1.732)。

②差动保护中的相位补偿一般电力变压器多为Y/△-11组接线,即低压侧电流相位比高压侧超前300。

因此,差动回路各侧的电流互感器接线应当补偿变压器组别造成的相位差。

一般△侧接线的低压侧电流互感器采用Y形接线,而Y形接线的高压侧电流互感器采用△形接线,取IA=Ia-Ib、IB=Ib-Ic、IC=Ic-Ia ,则相位正好得到补偿。

其接线和向量图如图3。

③差动保护的极性关系差动回路的电流互感器的接线极性应满足当内部故障时,各侧打开互感器的二次电流经中线形成回路,或者各侧电流互感器的二次电流变成同方向,叠加后的总的二次电流,应大于任何一侧的二次电流,且全部流经差动继电保护装置。

正常运行或外部故障时,各侧电流互感器的二次电流按相别自成环流,中线上只有不平衡电流,或者电源侧与负荷侧电流互感器二次电流相位相差180°。

示意图如图4。

④差动保护的接地点和电动机保护回路调相在差动保护的二次电流回路中,只允许有一个接地点,以防止地电流流入保护装置。

此接地点一般在保护屏端子排上。

对于电动机的差动保护,首先要检查电动机动力电缆相序的正确性。

如果电动机反转,需要进行调相时,中性点的电缆也要随之倒换,否则差动回路的电流互感器的接线将会出现错相问题。

⑤差动保护装置校验时的要求校验差动保护装置,电源要求没有高次谐波干扰的稳压直流电源和工频交流电源;要求测量仪表精度至少在0.5级以上,毫伏电压表要求采用高内阻电压表;测量整组伏安特性时,要求通入继电器的电流应平稳上升,不能来回摆动,通入的电流应达到300安匝以上;当被保护的变压器空载投入或者被保护电动机启动五次以上,差动保护装置不应该发生误动;当被保护设备带上一定满负荷时,流入差动装置的各侧电流的相量六角图应满足要求,用高内阻电压表测量执行元件线圈上的不平衡电压,不应大于150mV。

3.其他电气设备试验项目发电厂电气设备试验很多,如发电机、变压器的其他静态试验和动态试验;电动机动静态试验;高压断路器试验;电流、电压互感器试验;电缆试验;绝缘油试验;电容器、避雷器试验;高压母线试验;接地电阻试验等。

具体的试验要求可以根据《电气装置安装施工电气设备交接试验标准GB50150-91》中相应篇章所要求的项目进行。

三厂用电系统受电1.厂用电受电的方式1)新建电厂厂用电的正式电源要从系统电网送来,经高压变压器送到高压备用段,再由低压备用变压器送往各个低压系统,从而为厂用辅机提供启动电源。

如果升压站工程因故不能按期竣工,而汽机、锅炉的附属设备要进行分部试运行,也可利用合适的临时电源先对新建电厂的厂用电系统进行受电。

2)扩建电厂由于老厂厂用备用电源已经正常运行,可以将厂用备用电源送到新建机组,为扩建电厂厂用辅机提供启动电源。

2.厂用电受电前要完成的工作1)制定受电范围,并明确提出投产范围。

2)所有相关的土建工程已经结束,并经过业主、安装、和土建三方验收合格。

3)所有列入受电范围的一次、二次电气设备,已经全部安装完毕并经过质量检测部门验收合格,由调试单位按照交接验收规范的规定进行电气试验,并提供试验报告。

4)将要受电的设备的继电保护已经按照有关部门提供的整定值整定完毕,并提供相应的试验报告。

5)受电部分和施工部分已经隔离,并挂有明确的带电标识牌。

6)受电程序方案和受电的设备编号、有关图纸、运行规程等都已准备齐全。

7)受电部分的照明、通讯以及消防设施可以正常投入使用,各项安全措施已经制定。

8)各个调试组已经建立,并进行上岗学习。

3.制定系统受电方案对新建火电站来说,系统受电也就是,系统经过升压站从局域电网倒送受电。

它不但为电厂厂用电部分提供电源,而且也是日后发电机向外输电的通道。

制定系统受电方案主要分为系统受电前的调试工作方案和倒送电方案。

1)受电前的调试工作①线路本侧和对侧的联合调试(主要是指线路的高频保护)②线路参数试验(一般由线路施工单位负责进行)③升压站母线差动保护的检查④升压站各个高压设备的试验和调试(主要包括:变压器、高压断路器、电流互感器、电压互感器等设备的调试试验)⑤载波通讯、微波通讯的联合调试(一般由线路施工单位负责进行)⑥有关厂用电系统的一次设备的检查和试验⑦厂用电设备的二次回路调试检查2)系统受电方案①系统受电的一次系统图(标明设备编号、有关接地点等)②开列主要受电设备清单③新建线路首次受电方案④升压站母线及其设备受电方案⑤升压站PT核对相序方案⑥高压厂用变冲击合闸方案⑦对6KV母线充电、并检查核对相序方案⑧对0.4KV母线充电并核对相序方案⑨在一定负荷下检查CT二次回路接线及其相位方案4.厂用点受电时可能出现的异常现象厂用电受电时经常出现的异常现象是由于切合空载母线时母线电容与电压互感器的电感形成铁磁谐振而发生的过电压现象。
