深基坑专项方案评审.
深基坑专项设计施工方案审查要点

深基坑专项设计施工方案审查要点
一、专项设计方案审查要点
1、提交资料
1)经政府有关部门批准的立项、规划等文件或附件(包括工程用地红线范围图)。
2)审图机构审查合格岩土工程勘察报告。
3)建筑总平面图、地下结构平面图和剖面图、场地周围地下管线图、地质资料。
4)基坑深度2倍范围内的建筑物和地下设施的类别、分布情况和结构层次、基础形式和埋深等相关数据及情况描述。
5)深基坑工程设计文件。
6)审查需要提供的其他资料。
2、审查内容
二、专项施工方案审查要点
1、提交资料
1)施工组织设计(方案)报审表。
原件,必须有项目监理机构章,项目总监理工程师签字及注册章。
2)基坑支护设计文件。
复印件,已通过专家论证审查与设计文件同时送审时可免。
3)周边环境示意图(含规划红线,周边建、构筑物,道路,地下管线图、地下障碍物等)。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
4)经施工图审机构审查合格的在基坑开挖2倍深度范围内的工程地质勘察报告。
复印件,加盖建设单位(建设单位委托的其他单位)公章,与设计文件同时送审时可免。
5)专项施工方案。
原件,加盖施工单位公章(如属分包的,应加盖总承包单位公章),评审完毕后退还1份给施工单位。
6)建设单位委托的具备相应资质的第三方提交的对基坑工程现场监测方案。
7)施工单位提交的应急救援预案。
2、审查内容:。
深基坑工程专项施工方案论证审查报告

×××小区(二期)深基坑工程专项施工方案论证审查报告一、工程概况×××小区(二期)深基坑工程,地址在×××,交通便利。
拟建建筑物为×××住宅楼,采用桩基础,地基基础设计等级为乙级。
本工程由×××公司开发,×××公司监理,×××施工,×××公司地质勘察,×××公司设计。
根据×××公司提供的岩土工程勘察报告可知,场区内地势较平坦,地貌单元为×××一级阶地。
场地地质岩性自上而下依次为:杂填土、粉质粘土、细砂、卵石、强风化岩。
本场地的地下水主要含水层为卵石层,地下水类型为潜水。
主要补给来源为大气降水及×××水侧向补给,并受×××潮汐影响。
根据场区环境现场调查,临近×××一侧地下室基坑边场地狭小,并且地下深800mm左右有高压地埋线,不具备基坑开挖条件。
其余三面满足二倍基坑开挖深度要求,具备放坡开挖条件。
该地下室的施工考虑三部分内容,分别是:1、深基坑的北、南、西三面采用放坡施工,具体放坡的坡度详见专项施工方案,考虑坑内明排水。
2、深基坑的东面采用护壁桩,有桩专业施工队伍施工,具体的详见护壁桩专项施工方案。
未尽事宜,详见×××小区二期工程深基坑的专项施工方案。
二、论证过程×××小区深基坑工程专项施工方案于××年××月××日下午在建设单位会议室进行论证,由×××公司组织召集,提出部分整改要求如下:1. 明排水的停止时间,应以设计单位给定的时间执行,防止出现建筑物的上浮事故。
深基坑专项施工方案(评审后修改)

目录一、工程概况二、编制依据三、施工计划四、施工工艺五、安全保证措施六、劳动力计划七、相关附图一、工程概况本工程新建克拉玛依工程教育基地机械工程系教学楼,建筑面积为19655.01m²,建筑层数为地上五层、局部地下一层,建筑高度为23.95米.结构形式为框架结构。
建筑设计合理使用年限为50年.抗震设防烈度为7度。
建设单位:克拉玛依市城市建设投资发展有限责任公司;设计单位:中国建筑上海设计研究院有限公司;施工单位:新疆瑞基工程建设有限责任公司;监理单位:新疆石油工程建设监理有限责任公司。
本工程地下室建筑面积为483。
45㎡;基础形式为独立柱基、400mm厚筏板基础,局部为条基。
地下室基础顶标高按设计要求为—5。
15m,基坑开挖实际底标高为—7.350m(基顶—5。
150m—基础高度1.50m-垫层厚度0。
10m—换填深度0.60m= —7.350m).根据本工程±0。
000(293。
25m)测定,该部位自然地标高为+0。
68m,考虑以后二次开挖,先整体开挖至室外设计标高-0.25m.二、编制依据2.1、克拉玛依工程教育基地机械工程系教学楼工程设计施工图纸;2.2、《机械工程系教学楼工程岩土工程勘察报告》(报告编号:2011518—9);2.3、现场实际勘踏情况;2。
4、现行标准、规范、文件以及现场实际情况.主要规范、规程如下:2。
4.1《工程测量规范》(GB50026-2007)2。
4.2《建筑边坡工程技术规范》(GB50330—2002)2。
4。
3《建筑地基基础工程施工质量验收规范》(GB50202-2002)2。
4。
4《建筑施工安全检查标准》(JGJ59-2011)2.4.5《建筑工程施工质量验收统一标准》(GB50300-2001)2.4.6《建筑机械使用安全技术规程》(JGJ33-2001)2。
4.7中华人民共和国住房和城乡建设部文件:建质[2009]87号《危险性较大的分部分项工程安全管理办法》三、施工计划投入效力高、作业半径大、性能优良的机械设备,减少工人的劳动强度,人机配合,周密计划,合理划分工作面和施工段,尽可能采用机械代替手工操作,确保工程顺利进行。
深基坑方案评审流程

深基坑方案评审流程Deep foundation pit project review is a crucial process in ensuring the safety and effectiveness of construction projects. 深基坑工程评审是确保建筑工程安全和有效性的关键过程。
It involves a comprehensive assessment of the design, construction method, and risk management strategies proposed for excavating and retaining deep excavations. 这涉及对设计、施工方法以及用于挖掘和支护深基坑的风险管理策略的全面评估。
As such, the review process should be thorough, collaborative, and transparent to address any potential issues before they escalate into costly problems. 因此,评审过程应该深入、协作并且透明,以应对潜在问题,避免它们升级为成本高昂的问题。
One of the key aspects of the deep foundation pit project review process is the evaluation of the project's design and engineering plans. 深基坑工程评审过程的关键方面之一是对项目的设计和工程计划进行评估。
This involves scrutinizing the structural stability, load-bearing capacity, and soil conditions to ensure that the proposed excavation and retention measures are appropriate and safe. 这涉及审查结构稳定性、承载能力和土壤条件,以确保提出的挖掘和支护措施是合适和安全的。
深基坑施工方案评审核心要义

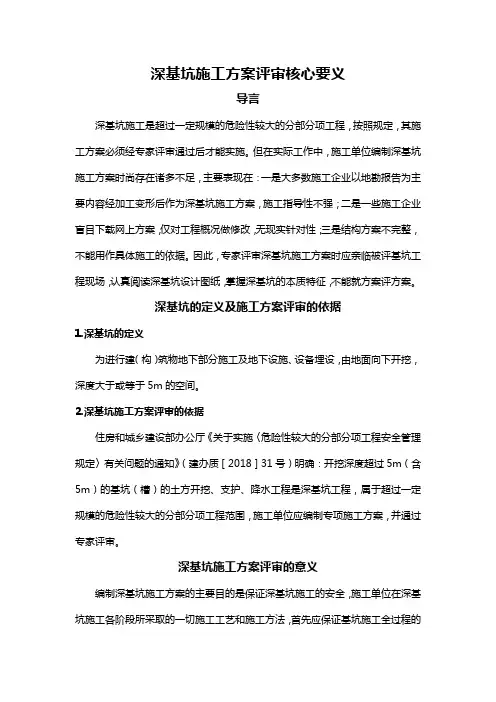

深基坑施工方案评审核心要义导言深基坑施工是超过一定规模的危险性较大的分部分项工程,按照规定,其施工方案必须经专家评审通过后才能实施。
但在实际工作中,施工单位编制深基坑施工方案时尚存在诸多不足,主要表现在:一是大多数施工企业以地勘报告为主要内容经加工变形后作为深基坑施工方案,施工指导性不强;二是一些施工企业盲目下载网上方案,仅对工程概况做修改,无现实针对性;三是结构方案不完整,不能用作具体施工的依据。
因此,专家评审深基坑施工方案时应亲临被评基坑工程现场,认真阅读深基坑设计图纸,掌握深基坑的本质特征,不能就方案评方案。
深基坑的定义及施工方案评审的依据1.深基坑的定义为进行建(构)筑物地下部分施工及地下设施、设备埋设,由地面向下开挖,深度大于或等于5m的空间。
2.深基坑施工方案评审的依据住房和城乡建设部办公厅《关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》(建办质[2018]31号)明确:开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程是深基坑工程,属于超过一定规模的危险性较大的分部分项工程范围,施工单位应编制专项施工方案,并通过专家评审。
深基坑施工方案评审的意义编制深基坑施工方案的主要目的是保证深基坑施工的安全,施工单位在深基坑施工各阶段所采取的一切施工工艺和施工方法,首先应保证基坑施工全过程的安全。
因此,对深基坑施工方案进行评审的意义在于明确危险源及其部位、掌握可能发生事故的类型、制订有针对性的事故预防措施和可行的应急处置措施,做到编制依据准确,施工方法和工艺技术科学,确保深基坑施工方案的可靠性和可行性。
深基坑施工方案评审的核心内容主要从3方面进行:一是审查专项施工方案内容是否完整、可行;二是核查专项施工方案计算书、验算依据、施工图是否符合有关标准规范;三是判定专项施工方案是否满足现场实际情况,并能够确保施工安全。
编制危大工程专项施工方案的结构要素(1)工程概况:危大工程概况(并非单位工程概况)和特点、施工平面布置、施工要求和技术保证条件;(2)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;(3)施工计划:施工进度计划、材料与设备计划、劳动力计划等;(4)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(5)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;(6)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(7)验收要求:验收标准、验收程序、验收内容、验收人员等;(8)应急处置措施;(9)计算书及相关施工图纸。
深基坑工程安全专项施工方案编制及专家论证审查

内支撑材料类型 ❖钢筋混凝土撑
根据设计规定的支撑位置,现场支模浇筑而成,混 凝土强度等级多为C30,腰梁和支撑的截面尺寸一般 在:600×800mm~1000×1200mm,主要优点 :
1 形状多样性 直线、曲线 ;
2 整体刚度大,可使围护墙变形小,有利于保护周 围环境; 3 能方便地变化构件的截面和配筋,以适应其内 力的变化,
冬季施工措施
1.冬期基坑施工,应根据土质情况和工程特点制定边坡防 护措施,并定时记录监测数据,施工中和化冻后要检查边坡 稳定,出现裂缝、土质疏松等情况要及时报告并采取补救措 施;
2.加强季节性劳动保护工作,冬期要做好防滑、防冻工作, 脚手架、上人马道要采取防滑措施,
3.雪后及时清理基坑及临建设施上的积雪ቤተ መጻሕፍቲ ባይዱ防止发生坍塌 事故,
JGJ8-2007
7. 《混凝土结构设计规范》
GB50010-2010
8. 《建筑工程施工质量验收统一标准》
GB50300-2001
9. 《钢筋焊接及验收规程》
JGJ18-2003及JGJ18-2003T
10. 《工程测量规范》
GB50026-2007
11. 《建设工程施工现场供用电安全规范》
GB50194-2010
施工部署
施工劳动力投入计划: 根据确定的现场管理机构建立项目施工管理 层,选择专业施工劳务队伍进行施工
施工部署
施工机械准备 : 根据施工组织设计确定的施工方法、施工机具、 设备的要求和数量以及施工进度的安排,编制施 工机具设备需用量计划,组织施工机具设备需用 量计划的落实,确保按期进场,
雨季施工措施
❖水泥掺入量:浆喷深层搅 拌15~18%,粉喷深层搅拌 13~16% 土重 ,
深基坑专项施工方案(专家评审)

深基坑专项施⼯⽅案(专家评审)xx项⽬主桥承台深基坑开挖专项施⼯⽅案专家组评审意见xx项⽬于xx年xx⽉xx⽇xx项⽬部会议室召开了关于西⼀⼤桥主桥承台深基坑开挖专项施⼯⽅案专家论证会。
与会专家真正听取了项⽬部对主桥承台深基坑开挖施⼯⽅案的介绍,经过讨论后形成以下评审意见:⼀、该施⼯⽅案基本可⾏,安全措施考虑较全⾯,⽅案编制内容可指导现场施⼯;⼆、建议1.为确保开挖过程中不出现安全事故,建议在基坑四周边加密布设监控量测点,定时对监控点的量测,⽤数据来确定开挖的边坡是否稳定;2.增加基坑周临时排⽔措施,防⽌⾬⽔、⽣产⽤⽔顺着边坡流⼊基坑,造成基坑边坡滑塌;3.基坑四周不得存放重物,开挖出的⼟⽅直接清运,不得堆放在基坑四周,防⽌边坡受外⼒失稳⽽造成垮塌。
4.基坑开挖过程中,现场安全员全程监督,确保⽆违规操作。
专家组组长签名:xxx年xx⽉xx⽇签到表⼯程项⽬名称:合同段:⽬录深基坑开挖专项施⼯⽅案 ................................................................... - 1 -1.⼯程概况 ......................................................................................... - 1 -2.编制依据 ......................................................................................... - 1 -3.⼯程地质、⽔⽂及场地条件 ......................................................... - 2 -3.1地质结构 .................................................................................. - 2 -3.2⽔⽂条件 .................................................................................. - 2 -3.3施⼯场地 .................................................................................. - 2 -4.施⼯计划 ......................................................................................... - 2 -4.1⼯期计划 .................................................................................. - 3 -4.2⼈员配备 .................................................................................. - 3 -4.3机械配备 .................................................................................. - 4 -5.主要施⼯⽅法 ................................................................................. - 4 -5.1基坑开挖⽰意图 ...................................................................... - 4 -5.2施⼯⽅法 .................................................................................. - 5 -6.安全保证措施............................................................................... - 11 -7.基坑抢险应急措施 ....................................................................... - 12 -8、季节性施⼯与夜间施⼯ ............................................................... - 12 -8.1 季节性施⼯ ........................................................................... - 12 -8.2 夜间施⼯措施 ....................................................................... - 13 -9、附件:防汛应急预案 ................................................................... - 12 -深基坑开挖专项施⼯⽅案1.⼯程概况XXXX。
深基坑工程安全专项施工方案编制及专家论证审查

安全保证措施
1.管理方针:在施工管理中;我们要始终如一地坚持 “安全第一、预防为主”的安全管理方针;以安全促生 产;以安全保目标& 2.管理目标:杜绝重大人身伤亡事故和机械事故;确保 安全生产&
施工安全防护措施
1 现场施工队伍必须遵守有关安全生产的法律、法规和施工现场安全技 术规范;并采取维护安全、防范事故、预防火灾等措施& 2 工程开工前施工队伍必须把安全生产防护用品备齐&建筑施工现场所有 安全防护用品应是国家、省推荐和济南市安监站认可的产品;严禁假、冒、 伪劣产品进入施工现场& 3 设专、兼职安全员;并成立现场安全生产领导小组;成员应由分管生产的 主要负责人及其他负责同志组成& 4 施工机具应布置在安全地带&垂直运输必须满足负荷要求;吊运时不得 超载;使用过程中应经常检查;若发现有不符合规定者;应及时修理或更换& 5 在进行高处作业时;应该结合工程特点;相应地制定各种安全防护技术措 施&
12. 《建筑机械使用安全技术规程》
JGJ33-2001
13. 《建筑施工安全检查技术标准》
JGJ59-99
14. 《建筑施工组织设计规范》
GB/T50502-2009
15. 《建筑基坑支护结构构造 》
11SG814
二、编制要求
❖ 响应设计文件
施工文件应响应具有设计资质的设计单位提 供的正式设计方案
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
成功的经验:挖出的注浆锚杆
➢钢绞线杆体制作
45钢 管
108钢 管
φ6
Φ s12.7钢 铰 线
非锚固段的处理 1止浆塞 2套管或采用涂黄 油+胶带
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、工程概况
二、工程概况
2.2 主要施工方案
1、钻孔灌注桩,采用冲击钻机成孔,主要应用在工作坑临铁 路侧的A型和B型共64根防护桩施工;旋挖钻机成孔,主要应用在工 作坑远离线路侧的C型和D型共87根防护桩施工; 2、人工挖孔桩,主要应用于顶进对侧的防护桩和抗滑桩共31 根,桩长15m; 3、基坑降水,采用管井工艺,在基坑周边打直径30cm的管井 115眼,将地下水降至基底以下不小于100cm的位置; 4、基坑开挖,机械分层开挖,分层厚度为2m,开挖后紧跟喷 锚进行边坡防护,否则不得开挖下一层; 5、由于地下水位较高,本桥从基坑开挖至框架竣工期间,全 程进行降水。
三、主要施工工艺及施工方法
3.1拆移隔离防护
按照“先防护,后施工”的原则,先采用临时物理 隔离封闭,在拆除既有栅栏段及公铁并行桩。临时物理 隔离防护距离钢轨外侧2米,采用钢管立柱加立面钢丝网 封闭。栅栏高度不大于1.5m,基础稳固扎实,连接不变 形、不易破损。施工过程中要落实好防护栅栏的整修及 出入管理,并适当增派防护人员,,防止机械设备侵线 及人员进入线路内;必须保证“一机一人”防护,防护 人员不到位,禁止施工原则。
三、主要施工工艺及施工方法
三、主要施工工艺及施工方法
预制基坑内桩基采用冲击钻机钻孔;汽车吊机安装钢筋 笼和导管,混凝土由2号搅拌站集中拌制供应,混凝土搅拌 车运输灌注水下混凝土。钻机进场施工靠既有铁路侧桩基时, 在施工距离既有线路4m的桩基时,钻机应顺线路方向摆位, 为确保钻机不倾倒,需用缆风绳拴住钻机。如图:
二、工程概况
2.3 工程地质
(4)松散细砂:黄褐色,稍湿,主要矿物成分由石英、长石、 云母组成,级配较差,含5%的黏性土,层厚2.5m;Ⅰ级松土,
σ 0=150KPa。
(5)中密—密实粗圆砾土:黄褐色,饱和,所含砾石的母岩 成分为灰岩、安山岩、凝灰岩等。呈圆菱形,约占50%—60%,一
般粒径为20mm—50mm,最大粒径为95mm,以黏性土充填,层厚约
14.8m,Ⅲ级硬土,σ 0=350KPa。 高程高程180.8。
地下水:主要为第四系孔隙潜水,含水量较大,深度3m左右,
二、工程概况
2.4 工期安排
本工程计划于2016年10月05日开工,2017年8月30日完成 (如开工时间推迟,工期相应顺延)。具体施工安排如下: (1)施工准备: 2016年10月05日~2016年10月10日 (2)拆移隔离防护: 2016年10月05日~2016年10月10日 (3)防护桩施工: 2016年10月11日~2016年11月20日 (4)降水管井施工: 2016年3月20日~2016年4月10日 (5)基坑开挖: 2017年3月20日~2017年4月20日 (6)人工挖孔桩: 2017年3月20日~2017年4月20日
三、主要施工工艺及施工方法
三、主要施工工艺及施工方法
3.2防护桩施工
该框架桥深基坑防护桩共有四种类型: 1、A型桩:布置在临近既有线侧框架前端,间距2m桩径1.5m,桩长 20m,冲击钻成孔,吊车配合下放钢筋笼,需要申请邻近B类施工; 2、B型桩:间距2m,桩径1.25m,桩长22.5m,离既有线较远,冲击 钻成孔,需要申请邻近C类施工; 3、C型桩:基坑靠九龙路侧采取直径1.25m桩长22m的C类防护桩, 作用于防护地上热力管道,无需申请邻近施工; 4、D型桩:基坑后背侧双排直径1.5m桩长19m的D类防护桩,距离铁 路线路34米,作用于防护九龙路地上及地下管线并作为顶进后背桩 ,无需申请邻近施工; 桩基平面布置图如图:
二、工程概况
2.3 工程地质
桥址场地各岩土层(勘察深度内)自上而下可划分为: (1)杂填土:杂色,松散,稍湿,主要由黏性土,碎石土组成, 表层0-10cm为混凝土地面,层厚0.9—1.4m; ( 2 )稍密粉土:黄褐色,稍湿,岩芯呈散状,土质不均,层厚
1.2m,Ⅱ级普通土,σ0=120KPa。
(3)稍密粉砂: 黄褐色,稍湿,主要由石英、长石、云母等矿物 组成,级配一般,含少量黏性土,含量约5%。层厚2.5—4.3m; Ⅰ级松土,σ0=120KPa。
二、工程概况
2.1 设计概述
设计新建九龙路框架桥下穿长图线新九站东咽喉区,
为一座8m+12m+12m+8m四孔框架地道桥,采用中继间法
顶进施工。其工作坑设置于线路左侧(九龙路与吉孤公
路交叉处),长55.4*宽34.9*深10米+长52.9米*宽32米 *深8米。基坑上边缘距离既有铁路6米,下边缘距离地 下热水管道5米,基坑周边均采用钻孔灌注桩防护。
三、主要施工工艺及施工方法
三、主要施工工艺及施工方法
3.3降水管井施工
本工程基坑采用管井降水方式,降水井沿基坑外缘和既有铁 路布置,管井间距为5m,直径300mm深20m。 启用100*35m基坑周边管井100眼;工况二,框架顶进阶段,启 用全部管井115眼。
全部基坑设置115眼管井,工况一,基坑开挖及框架预制阶段,
设计降水高度不低于基底以下100cm。
三、主要施工工艺及施工方法
3.4基坑开挖
1. 测量放线,设置永久性测量网点和控制制点,以控制高程及平面 标高。测施场地开挖的边线有及被开挖的上下口白灰线。 2.边坡围护 本工程根据基坑开挖深度、临近既有线施工、场地环境、工程地质 及地下水条件。现场周边情况,结合工程地质勘察报告建议,基坑前后 两侧为打桩防护,左右两侧一侧为出土通道即放坡开挖,另一侧为顶进 后背梁。 3.边坡检测 为了防止边坡发生坍方、滑移等工程质量事故,我方将密切注意边 坡监测,直至基坑土方回填完为止。同时沿坡边的道路,禁止堆放重物 。项目部做好基坑边坡的日常巡查,一发现基坑壁土方有裂缝、滑移等 现象,立即停止施工。上报监理、业主,请设计院提出可行加固措施, 杜绝质量、安全隐患。
吉林枢纽西环线工程
九龙路框架桥深基坑专项方案
中铁十五局吉珲项目部
艺及施工方法 四、安全保证措施 五、雨季施工措施 六、文明施工、环境保护及消防 七、应急预案
一、编制依据
1、《危险性较大工程安全管理实施办法》(沈铁建发(2010 )221号); 2、《建筑基坑支护技术规程》(JGJ120-2012); 3、《铁路管理安全条例》(2014年1月1日起施行; 4、铁道部《铁路营运线施工安全管理办法》(铁运[2012]280 号); 5、《沈阳铁路下穿铁路立交桥顶进施工安全管理办法》(沈 铁工[2015]255号); 6、岩土工程勘察报告; 7、现场踏勘资料和其它相关资料;
