温室大棚施工组织设计
日光温室大棚建设工程施工组织设计

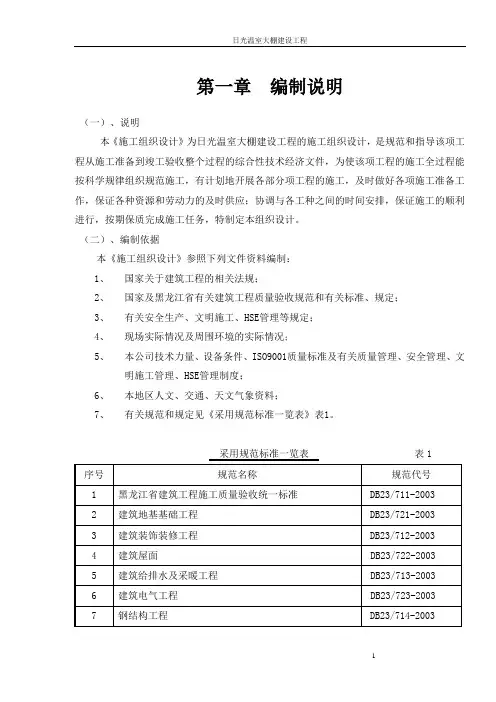

第一章编制说明(一)、说明本《施工组织设计》为日光温室大棚建设工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收整个过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制定本组织设计。
(二)、编制依据本《施工组织设计》参照下列文件资料编制:1、国家关于建筑工程的相关法规;2、国家及黑龙江省有关建筑工程质量验收规范和有关标准、规定;3、有关安全生产、文明施工、HSE管理等规定;4、现场实际情况及周围环境的实际情况;5、本公司技术力量、设备条件、ISO9001质量标准及有关质量管理、安全管理、文明施工管理、HSE管理制度;6、本地区人文、交通、天文气象资料;7、有关规范和规定见《采用规范标准一览表》表1。
采用规范标准一览表表1(三)、编制原则坚持质量第一的原则。
针对工程质量创优目标,以抓工序质量为重点。
把好施工工艺、材料及设备的验收和质量关。
坚持集中力量保重点工期的原则,公司主管生产的副总理将组织好工程的计划协调,公司各部门将在各自业务管理范围内,制定为该工程提供服务的保证措施,以确保工程顺利进行,保证工程优质和按期完工。
坚持配合作业,互创条件的原则。
根据情况合理组织平行作业,流水交叉作业和重点部分抢工。
第二章工程概况(一)、工程简介:该项目工程为日光温室工程,温室屋脊的走向为南北向,以便充分利用自然光和季风。
其主要组成部分包括:红砖保温墙体、钢骨架主体结构、基础、覆盖材料,外遮阳保温系统、通风开窗系统、喷灌系统、采暖系统、电动控制系统。
(二)、主要工作量详细工程量见图纸内容。
(三)、工程造价本工程合同价款暂定为万元人民币。
(四)、工期开工日期:2011年08月 25 日。
竣工日期:2011年10月25 日。
日光温室大棚建设工程施工组织设计方案

日光温室大棚建设工程施工组织设计方案一、项目背景和概述日光温室大棚建设工程是指在特定地点上建设一种利用日光作为照明和热源的温室大棚,用于种植果蔬类作物或花卉植物等。
该工程的施工组织设计方案旨在合理安排施工工序和资源,确保施工工程按照规划和标准进行,达到预期的效果。
二、项目目标1.完成日光温室大棚建设工程的管线和基础设施建设。
2.完成温室大棚的主体结构安装和搭建。
3.完成温室大棚内部的灌溉系统、通风系统和电力系统的安装。
4.完成温室大棚的外饰面和室内装修。
5.提高工程施工效率,确保工期的顺利进行。
三、施工组织方案1.项目组织结构和职责划分项目组织结构包括项目经理、施工队长、项目工程师和施工人员等。
项目经理负责整个项目的组织和协调,施工队长负责具体的施工工作,项目工程师负责工程质量控制和技术指导,施工人员按照要求参与具体的施工工作。
2.施工工序和工期计划根据项目需求和资源条件,制定详细的施工工序和工期计划。
主要工序包括:地基开挖、地基基础施工、主体结构安装、管线安装、室内装修等。
根据实际情况,确定各个工序的开始时间和工期,并制定详细的进度表,监控施工进度。
3.施工设备和材料供应4.施工安全和环境保护在施工过程中,加强安全管理,确保施工人员的人身安全。
制定安全操作规程,做好施工现场的安全标识和警示。
同时,注重环境保护,在施工过程中减少对周围环境的污染和破坏。
5.施工质量控制严格按照工程规划和标准进行施工,确保工程质量。
制定质量控制检查表,对施工过程中的关键环节进行检查和验收。
及时修复和改进质量问题,确保施工质量达标。
6.施工人员培训和管理对参与施工的人员进行培训,确保其具备相关的技能和知识。
制定施工人员的管理规范,确保施工人员的纪律和作业质量。
四、施工进度计划根据施工工序和工期计划,制定详细的施工进度计划。
通过每日、每周、每月的施工进度检查和分析,及时调整计划和措施,确保工程按时完工。
五、项目风险评估和应对措施1.施工工序的衔接问题可能导致工期延误。
农业温室大棚钢结构施工组织设计

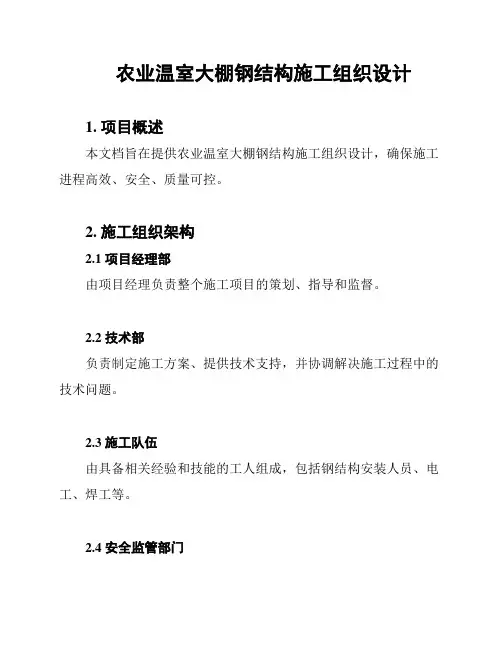

农业温室大棚钢结构施工组织设计1. 项目概述本文档旨在提供农业温室大棚钢结构施工组织设计,确保施工进程高效、安全、质量可控。
2. 施工组织架构2.1 项目经理部由项目经理负责整个施工项目的策划、指导和监督。
2.2 技术部负责制定施工方案、提供技术支持,并协调解决施工过程中的技术问题。
2.3 施工队伍由具备相关经验和技能的工人组成,包括钢结构安装人员、电工、焊工等。
2.4 安全监管部门负责安全管理和监督,确保施工过程中符合相关安全规范和法律要求。
3. 施工流程3.1 施工准备- 调查勘测:对施工地点进行勘测,确定具体建设方案。
- 材料采购:根据设计方案,采购所需的钢材和其他施工材料。
- 设备准备:准备好所需的施工设备,包括吊装设备、焊接设备等。
3.2 预制加工- 钢材加工:对采购的钢材进行预先加工,包括切割、钻孔等。
- 预制构件加工:将钢材加工成预制构件,以便后续的安装。
3.3 施工实施- 基础施工:按照设计方案施工基础,确保基础的稳固性和承重能力。
- 钢结构安装:按照施工图纸和工艺要求进行钢结构的安装,包括吊装、定位、焊接等。
- 安装附属设备:安装温控设备、排水系统等附属设备。
3.4 竣工验收- 施工质量检查:对已完成的施工进行质量检查,确保符合设计和规范要求。
- 竣工验收:与相关部门进行竣工验收,确保施工质量合格。
4. 施工安全措施- 组织安全教育:对施工人员进行安全教育培训,增强安全意识。
- 安全防护设施:设置安全警示标识、安全网等,确保施工现场的安全。
5. 施工质量控制- 施工方案审查:对施工方案进行审查,确保符合设计和规范要求。
- 施工质量检查:定期进行施工质量检查,及时发现和解决质量问题。
- 现场质量监督:增派专人进行现场质量监督,确保施工质量可控。
6. 项目进度管理- 制定施工计划:根据施工工序和时间节点,制定详细的施工计划。
- 进度跟踪:定期跟踪施工进度,及时调整和优化施工计划。
- 进度报告:定期向项目经理汇报施工进度和存在的问题。
温室大棚施工组织设计(DOCX 51页)

温室大棚施工组织设计(DOCX 51页)1.3.1.1 基础模板基础采用10mm厚覆膜竹胶合板。
1.3.1.2 梁模板梁底模、侧模均采用10mm厚覆膜竹胶合板,50×100木方做背楞,满堂红碗扣架支撑体系。
1.3.1.3 顶板模板顶板模板采用10mm厚覆膜竹胶合板,50×100木方做主次龙骨,碗扣架支撑体系。
1.3.2 技术要求及施工方法1.3.2.1 梁底模与侧模交接处采用侧模包底模制作成企口的方法,确保不漏浆。
1.3.2.2 当梁跨大于4m时,按设计图纸要求进行起拱。
1.3.2.3 施工中严格掌握侧模拆除强度,常温施工时,不得低于1.2mPa,并保证拆模时不粘模、不掉面、无裂缝。
梁板模板拆除根据现场同条件养护试块强度进行。
1.3.3 模板施工1.3.3.1 基础模板支设柱基础模板使用10mm厚覆膜竹胶板、木方,利用四周的地锚加斜撑加固。
筏板基础采用砌筑240mm厚砖墙作为模板。
(1) 240mm厚砖胎膜施工1)主要施工工艺流程放线→排砖→砌砖→内侧抹灰2)施工方法人工清槽并浇筑完垫层后,离外墙轮廓50mm(防水层厚度)放出砖胎膜线,然后立皮数杆按一顺一丁方式错缝砌筑。
砖胎膜采用MU7.5砖、M5.0水泥砂浆抹面。
阴阳角抹成R=50mm的圆弧以方便防水卷材的施工。
为了保护墙顶防水层卷材不被破坏,做完防水后,在墙顶防水卷材上干砌或泥浆砌二~四皮红砖作保护。
1.3.3.2墙体模板墙体模板使用10mm厚覆膜竹胶板。
木模板的背楞采用50×100木方间距300mm,钢管龙骨及支撑。
1.3.3.3 顶板、梁模板支设(1)现浇梁、板模板支设,根据楼层结构50cm线来支设。
支设模板时应先了解本分部分项工程楼层层高及每开间楼板厚度,且确定主龙骨及次龙骨的高度,竖向支撑碗扣架间距不大于模板设计要求,在大龙骨及小龙骨搁置完毕后,铺上多层板。
现浇梁、板模板支撑采用满堂红脚手架。
(2)当板跨大于4m时,板中间应按要求起拱,起拱高度为2‰。
大棚施工组织设计(一)2024

大棚施工组织设计(一)引言概述:大棚施工组织设计是指在大棚建设过程中,根据工程实际情况和施工要求制定的组织施工方案。
该方案包括施工工序、施工顺序、施工方法等内容,旨在确保大棚施工的顺利进行,并达到设计要求。
本文将从五个方面详细阐述大棚施工组织设计的相关内容。
正文:一、选址与准备工作1.调研大棚选址的地理环境、气候条件等因素;2.确定大棚选址的土壤质量、地形特点等因素;3.做好选址前的土地整理工作,清理废弃物、平整地面等;4.准备施工所需材料和设备,确保施工顺利进行;5.制定选址与准备工作的施工计划,明确各项任务的时间节点。
二、大棚基础施工1.确定大棚基础的类型和结构形式;2.进行地基开挖,按设计要求进行土方开挖和回填;3.进行地基处理,包括地基加固、排水处理等;4.进行基础混凝土浇筑,按设计要求进行混凝土配合比和浇注工艺;5.进行基础工程验收,核查基础质量和尺寸是否符合设计要求。
三、大棚骨架施工1.分析大棚骨架的主要组成材料和结构形式;2.制定骨架安装顺序和安装方法,确保施工安全;3.按照施工方案进行骨架安装,包括立柱、梁、横梁等;4.进行骨架连接和加固,确保骨架的稳定性和牢固性;5.验收大棚骨架施工,检查是否满足设计要求和施工标准。
四、大棚覆盖材料安装1.选择适合的大棚覆盖材料,如塑料薄膜、玻璃等;2.制定覆盖材料安装顺序和安装方法;3.进行大棚骨架的覆盖材料的安装,确保覆盖紧密;4.修整覆盖材料边缘,确保没有漏风漏雨的情况;5.验收大棚覆盖材料安装质量,检查是否满足设计要求和施工标准。
五、大棚配套设施安装1.根据大棚功能和需要,选取适当的配套设施;2.制定设施的安装顺序和安装方法;3.进行配套设施的安装,如排水系统、通风设备等;4.连接设施与大棚主体结构,确保设施的正常工作;5.验收配套设施安装质量,检查是否满足设计要求和施工标准。
总结:大棚施工组织设计是大棚建设中的重要环节,通过合理编制施工方案,可以确保施工的顺利进行,并达到设计要求。
大棚施工组织设计

大棚施工组织设计大棚施工是指在农田或者农园中建设一定规模的大棚,以供农业生产使用。
为了确保大棚的施工质量和工期,需要进行组织设计。
下面是大棚施工组织设计的一些建议:一、施工人员组织设计1.项目经理:负责大棚施工的整体协调和统筹工作,监督施工进度和质量。
需要具备相关大棚施工经验和管理能力。
2.技术人员:包括设计师、工程师和质检人员,协助项目经理对施工过程进行技术指导和质量检查。
3.施工人员:包括钢架安装工、地基施工工、覆膜工和灌水工等,负责具体的大棚施工工作。
二、施工进度计划设计1.编制详细的施工进度表,按照不同工序和施工阶段进行时间安排,确保施工进度紧凑有序。
2.在施工过程中及时总结经验,调整施工计划,避免出现拖延工期和超期交付的情况。
三、施工质量控制设计1.制定施工质量控制方案,明确各个工序的质量要求和验收标准。
2.定期进行质量检查和验收,发现质量问题及时整改,确保施工质量符合要求。
四、材料采购和配送设计1.根据施工进度计划,提前确定所需材料的品种和数量,并与供应商进行预定。
2.安排专人负责材料的采购和配送,确保材料能够按时到达施工现场。
3.材料的存放和保管要做好防护工作,避免损坏或者污染。
五、安全管理设计1.制定详细的安全管理方案,明确施工期间的安全责任和安全措施。
2.对施工人员进行安全培训,提高他们的安全意识和自我保护能力。
3.严格落实安全措施,如戴好安全帽、使用安全绳等,确保施工期间的安全。
六、文档管理设计1.建立施工的档案和信息管理系统,及时记录施工过程中的关键信息和重要问题。
2.编制施工日志和工作报告,与相关部门进行沟通和汇报。
七、沟通协调设计1.施工期间需要与监理单位、农户和各相关部门保持良好的沟通协调,及时解决问题和统筹安排。
2.定期组织施工例会,收集各方意见和建议,及时调整施工计划和解决问题。
总之,大棚施工组织设计需要从人员、进度、质量、材料、安全、文档和沟通等多个方面进行考虑和安排,确保施工质量、工期和安全。
大棚建设工程安装施工方案

一、工程概况本工程为一座现代化智能温室大棚,位于我国某地,占地面积约为10000平方米。
大棚主要用途为种植蔬菜、花卉等植物,以提高农产品的产量和质量。
本次工程主要包括大棚主体结构、配套设施、智能控制系统等建设内容。
二、施工组织1. 施工单位:某建筑工程有限公司2. 施工现场管理人员:项目经理、技术负责人、安全员、质量员等3. 施工人员:钢筋工、木工、瓦工、电工、焊工等4. 施工设备:挖掘机、装载机、搅拌机、钢筋切割机、焊接机、吊车等三、施工进度安排1. 施工准备阶段:1个月2. 基础施工阶段:2个月3. 主体结构施工阶段:3个月4. 配套设施施工阶段:1个月5. 智能控制系统施工阶段:1个月6. 验收阶段:1个月总计:10个月四、施工方案1. 基础施工(1)测量放线:根据设计图纸,进行测量放线,确保基础施工的准确性。
(2)挖土方:按照设计要求,挖除土方,进行地基处理。
(3)基础垫层:铺设C15混凝土垫层,厚度为150mm。
(4)基础梁:浇筑C25混凝土基础梁,宽度为600mm,高度为400mm。
2. 主体结构施工(1)钢架安装:按照设计要求,安装大棚主体钢架,确保钢架的垂直度和水平度。
(2)屋面防水:铺设防水卷材,进行屋面防水处理。
(3)墙体砌筑:采用砖砌墙体,墙体厚度为240mm。
(4)屋面保温:铺设保温材料,进行屋面保温处理。
3. 配套设施施工(1)灌溉系统:安装滴灌系统,确保植物灌溉的均匀性。
(2)通风系统:安装通风设备,确保大棚内空气流通。
(3)遮阳系统:安装遮阳网,根据光照强度进行遮阳。
4. 智能控制系统施工(1)传感器安装:安装温湿度传感器、光照传感器等,实时监测大棚内环境。
(2)控制系统安装:安装PLC控制系统,实现大棚内环境自动调节。
(3)人机界面:安装触摸屏,方便操作人员对大棚环境进行调节。
五、施工质量控制1. 严格遵循国家相关标准和规范,确保工程质量。
2. 加强施工过程中的质量检查,及时发现并解决质量问题。
三官庙温室大棚施工组织设计

三官庙温室大棚施工组织设计温室大棚的施工组织设计是为了保证施工过程高效顺利进行,达到预期的施工质量和工期要求。
下面是一个关于三官庙温室大棚施工组织设计的示例,供参考。
一、施工组织设计目标和原则1.目标:确保施工过程高效有序、质量可控,完成工程按时保质保量竣工。
2.原则:(1)科学合理:结合工程实际,制定详细的施工计划和方法。
(2)协调配合:各施工单位之间协调合作,保证施工进度和质量。
(3)安全可靠:严格按照国家和地方相关的安全生产规定,保障施工人员的安全。
(4)经济高效:在保证质量的前提下,合理控制工程成本,提高施工效率。
二、施工组织管理1.组织结构:(1)项目经理:负责工程实施全过程的管理工作,包括组织协调、安全质量控制等。
(3)施工人员:按照施工计划和任务分工进行施工作业。
2.人力资源:(1)施工工人:按照工种和施工环节分组,并配备相应的施工人员。
(2)监理人员:对施工现场进行监督检查,控制施工质量和进度。
3.精细化管理:(1)施工日志:每天记录施工情况、质量问题、工程变更等重要信息。
(2)施工检查:定期安排专人对施工现场、材料、机械设备进行检查和整改。
三、施工进度计划1.制定总体施工计划:根据项目施工周期,确定施工分项工程的开始和结束时间,指导施工进度的控制。
2.制定施工周计划:根据总体施工计划,结合实际情况,制定具体的周计划,明确每周的施工任务和工期。
3.制定施工日计划:根据施工周计划,制定每日的施工任务,明确每日的施工内容和工期要求。
四、施工方法和工艺1.地基处理:对温室大棚地块进行整平、松土等处理,确保承载力和排水性能满足要求。
2.骨架搭建:按照施工图纸,先搭建温室大棚的主体骨架,包括立柱、横梁、顶梁等。
3.墙体施工:根据设计要求,进行墙体的施工,包括围护墙和内墙的砌筑、涂料处理等。
4.屋面施工:根据设计要求,进行屋面的施工,包括防水处理、保温层安装等。
5.系统设施安装:包括水电管线安装、通风设备安装、灌溉系统安装等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制说明与依据 (1)1、编制说明 (1)2、编制依据 (1)二、工程概况 (1)三、施工总体部署 (2)1、工期 (2)2、进度计划 (2)3、质量目标 (2)4、施工工序 (2)5、施工资料准备 (2)6、施工现场准备 (3)四、施工进度保证措施 (3)1、组织措施 (3)2、技术措施 (4)3、保证措施 (5)五、主要项目施工方案 (5)1、测量放线 (5)2、土方工程 (5)3、基础工程 (6)4、砌筑工程 (8)5、钢筋工程 (9)6、混凝土工程 (9)7、模板工程 (10)8、钢结构工程 (11)9、脚手架工程 (13)10、植树工程 (14)六、工程质量管理及保证措施 (19)1、工程质量目标 (19)2、施工现场管理人员质量责任 (19)3、工程质量保证措施 (21)4、实施建筑工程施工强制性条文和消除质量通病措施 (22)5、质量管理控制措施 (24)6、技术管理措施 (27)七、安全措施管理体系与措施 (28)1、安全生产目标 (28)2、组织管理 (28)3、安全施工管理 (28)八、现场文明施工、消防、环保及保卫方案 (34)1、文明施工措施 (34)2、环境保护措施 (37)3、消防措施 (39)4、保卫措施 (40)九、(冬)雨季施工方案 (40)1、冬季施工技术保证措施 (40)2、雨季施工措施 (41)十、紧急情况的处理措施、预案以及抵抗风险的措施 (43)1、建立应急小组 (43)2、应急处理措施 (43)3、消防应急预案 (45)4、卫生防疫应急预案 (45)5、疫情期间的具体措施 (46)6、防汛应急预案 (47)7、突然停电应急预案 (48)十一、成品保护和工程保修工作管理措施和承诺 (49)1、成品保护措施 (49)2、保修措施及承诺 (50)十二、主要施工机械设备情况 (51)十三、劳动力安排计划 (53)十四、原材料进场计划 (54)附表一:拟投入本标段的主要施工设备表 (55)附表二:劳动力计划表 (56)一、编制说明与依据1、编制说明针对长春市宽城区农村土地整治示范项目四标段投标工作,根据招标文件及该工程的特点,结合我公司的施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。
2、编制依据长春市宽城区农村土地整治示范项目四标段招标文件。
吉林省国源建设工程设计有限公司设计的施工图纸。
国家现行有关技术、质量标准和施工验收规范。
根据《中华人民共和国建筑法》。
根据国务院《建筑工程质量管理条例》。
现场条件及同类型工程施工经验。
我公司的技术、机械设备情况及管理制度。
有关国家现行设计、施工规范的标准:《工程测量规范》(GBJ50026---93);《建筑地基基础工程施工质量验收规范》(GB50202----2002);《土地开发整理项目验收规程》(TD/T10110-1013-2000);国家建筑水利、农用道路及农田基本建设施工验收规范标准;《混凝土结构工程施工质量验收规范》(GB50204---2002);《建筑工程施工质量验收统一标准》(GB50300---2001);根据建设部发布的《工程建设强制性条文》;《施工现场临时用电安全技术规程》(JGJ46-88)《钢筋焊接及验收规程》(JGJ18-2003)二、工程概况本工程为长春市宽城区农村土地整治示范项目四标段工程,建设地点位于长春市宽城区孟家村、邵家村。
本工程工包含日光温室、管护房1间及农田防护工程。
本工程温室地基采用块石基础,钢筋砼圈梁,基础上做20mm防潮层一道。
所有温室后墙及山墙采用红砖,M10水泥砂浆砌筑。
墙体外侧加100mm厚苯板。
温室顶棚为钢筋骨架结构。
上弦钢管Φ20,壁厚2mm;下弦钢管Φ15,壁厚1.5mm,桁架拉杆Φ12,纵拉钢管Φ15,壁厚1.5mm,桁架上弦和下弦宽度200mm。
纵向拉筋所用钢筋必须选用国标一级钢筋。
棚膜采用减雾塑料薄膜,厚度12S。
保温被采用防水防火绝热保温被。
导热系数在0.038W/K.M.H。
传热系数不大于0.75 W/K.M.H,每平方米重量不低于4000克,厚度不低于50mm。
加两层防水牛津布,一层塑料布,中间位两层防寒毡,一层棉。
管护房基础采用块石基础0.5m,M5.0砌筑砂浆,水沉砂1.0m。
外墙采用80mm厚的苯板做保温层,屋顶起脊,采用彩钢瓦;墙内侧M10.0的砂浆抹面;屋架为圆木屋架;顶棚采用扣板棚;地面铺砖,M10水泥砂浆抹面。
三、施工总体部署1、工期本工程计划于2012年10月29日开工,2013年12月30日竣工,总工期427日历天。
2、进度计划详细进度计划详见附表:施工进度计划表。
3、质量目标工程质量符合国土资源行业《土地开发整理验收标准》及相关标准的合格工程。
4、施工工序日光温室施工工序:放线→验收→土方开挖→毛石基础→地梁→回填土→墙体砌筑→外墙苯板保温→混凝土圈梁→钢架安装→彩钢板安装→装饰装修。
管护房施工工序:放线→验收→土方开挖→基础水沉砂→毛石基础→回填土→墙体砌筑→混凝土圈梁→外墙苯板保温→屋架安装→装饰装修。
5、施工资料准备(1)做好调查研究工作,收集需要的各种技术资料,包括现场地形、地质、水文以及现场周围房屋供水、供电、通讯情况,现场地上地下障碍物等资料,了解掌握建材资源,供应及市场行情为施工组织的制定提供可靠的资料和依据。
(2)熟悉和掌握施工图纸,审查施工图和资料是否齐全,图纸本身及相互之间有无矛盾和错误,掌握设计内容及技术条件,审查建筑物与地下是否有障碍物。
6、施工现场准备根据图纸座标,及规划所给的红线做好放线工作,并设置永久性控制桩和标高控制点。
(1)临时设施搭设:根据施工现场平面布置图以及临时设施计划搭设。
(2)组织设备及材料进场:按计划组织进场。
(3)施工用电。
现场供电状况,根据JGJ46-88。
《施工现场临地用电安全技术规范》要示,为保障施工现场用电合理、安全,防止触电事故发生,特编制工程临时供电方案。
(4)施工用水本工程施工项目多,施工人员多,施工用水及生活用水、消防用水量大,因此,有必要对临时供水编制详细方案,以保证工程顺利进行,临时供水设施应满足施工用水,施工人员用水及现场消防用水的要求。
临时用水计划:临时用水计算应包涵三个方面,一是施工期间生活用水,二是随工程进度施工用水,三是施工消防用水。
四、施工总进度计划及保障措施1、工期本工程计划于2012年10月29日开工,2013年12月30日竣工,总工期427日历天。
2、组织保证措施以公司主管生产副经理及生产部为主的公司一级管理、协调、控制、督促检查本工程。
以分公司经理为主及主管生产的副经理和生产科为主的一级直接领导调度指挥生产进度。
项目部以项目经理为主的施工现场指挥、管理、协调的一线指挥部。
由以上三级管理的各层领导从组织上确保施工工期。
⑴为指导施工生产和便于甲、乙双方配合协调,解决突出事件造成的工期影响,我公司在现场成立直属工程指挥部。
⑵指挥部组成:总指挥:项目经理成员:技术负责人、施工员、质检员等⑶组建一个优秀项目部,负责现场的技术组织管理,项目经理部每周召开一次会议,发现问题及时解决,不能解决的及时上报工程指挥部。
⑷工程材料公司统一采购,保证材料的质量、数量和进场时间,选派优秀工地班组进驻现场。
⑸公司设备科组建一个设备机修班,常驻工地,保证机械设备的正常运转,避免因设备故障而造成的误工现象。
⑹根据工期控制要求,编制月生产计划,月计划应反映出当月每日的形象进度及工作安排,确保各工序顺利穿插和交接。
⑺严抓工程工欺,做到人人了解形象进度的计划安排,层层对工期负责,逐级立军令状,下级对上级负责。
⑻对施工生产实行科学管理,建立计划—实施—检查—处理的PDCA循环系统,不断提高生产效率。
⑼加强与建设单位、设计单位的协调配合,及时进行技术组织联络,共同保证生产进度和工程质量的完成。
⑽生产计划人员进行现场蹲点,及时解决影响工期的问题,并根据实际情况调整生产进度,确保工期。
⑾用网络计划指导施工生产,抓住主要的生产工序,实行平行流水、立体交叉作业的组织方法,保证空间占满,最大限度地利用时间和空间。
3、技术保证措施1).工程开工前,及时与甲方签订施工承包合同,并迅速办齐一切开工手续,事先对本工程作全面、准确的了解,以保证按时开工及开工后的顺利施工,对施工中可能会出现的各种问题,有充分的预测,并制订出各种相应的预防措施。
2).细化图纸,优化施工方案,提出针对本工程的合理化建议,编排合理的施工工序流程图。
利用我公司成熟的施工经验,应用高新技术,科学合理地加快施工进度。
3).及时组织施工图纸会审交底,及时解决施工图纸中的技术问题。
4).组织施工队伍对各分部、分项工程进行技术、质量交底,避免返工。
5).采取跟踪管理,在第一时间解决施工中的技术问题。
经常查阅蓝图、翻详图、修改图纸,按图纸、按规程施工。
6).发挥公司施工技术管理的优势,组织多个作业班组,平面分区域同步展开,立体交叉施工,确保工期目标实现。
7).项目部将选派会管理、懂技术的管理人员和技术过硬,作风顽强的技工组成,负责对质量要求高、施工难度大、工期紧的分部分项工程进行施工,并解决现场发生的一切突发事件,确保工期。
4、保证措施1)建立生产指挥和调度制度,成立由甲方、监理施工单位组成的现场领导小组,定期召开会议,公司每月召开一次协调会,分公司每半月召开一次协调会,项目部每星期召开一次协调会。
2)编制详细合理的施工组织计划,按施工控制进度计划的要求,编制月计划、旬计划、周计划、日计划、计算投入相应的人力、物力,机械设备工具等。
3)劳动力合理的配备,根据不同的工序,所需工种组织技工和辅助工种的搭配,确保工程所需劳动力。
4)根据施工进度计划及阶段分项进度计划,排出设备机具进退场计划,确保工程所需的各类大小型机具正常就位使用。
充分发挥我公司机具、设备先进的优越条件,择优选择目前市场较为先进的机具。
5)合理调配设备的使用,做到设备、机具专人管理。
6)保证材料及半成品的供应,对在外加工的钢结构提前由专业加工队组织加工,待现场需要时按时进场,所需钢材、水泥、木材按进度计划保证供应充足。
7)专款专用,决不由于资金影响工程进度。
五、主要项目施工方案1、测量放线(1)检查校核经纬仪和水准仪并检定钢尺。
(2)了解设计意图,学习与校核图纸。
(3)校核红线桩与水准点。
(4)根据国家GB50026-93工程测量规范、图纸和现场实际情况,制定切实可行的测量放线方案。
使测量工作处于自我校核条件,保证测量结果的正确性。
2、土方工程2.1土方开挖土方的开挖采用机械与人工相结合的方式进行开挖,土方的开挖放坡均按基础垫层底边缘加0.3米工作面,边坡四周禁止停放大型设备或机械,同时也禁止堆放土方、材料。
