【2017年整理】地下连续墙施工机械及工法

合集下载

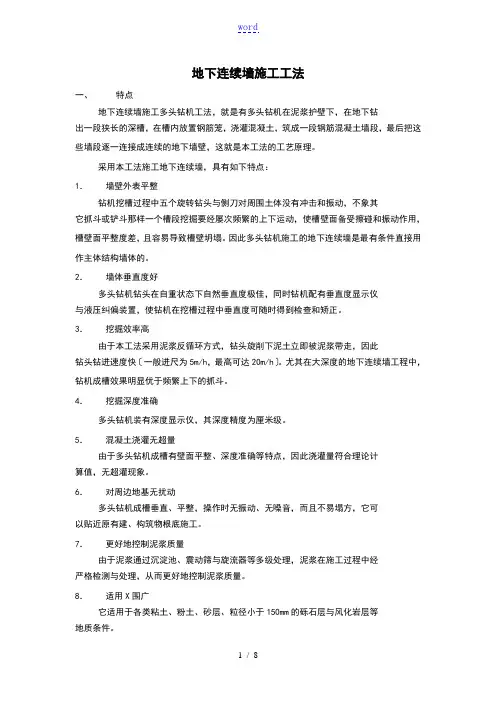

11_地下连续墙施工多头钻机工法

11_地下连续墙施工多头钻机工法

地下连续墙施工多头钻机工法(YJGF-01-91)宝钢冶金建设公司第五工程公司随着现代施工技术的发展,特别是城市中地下深基础工程的增多,地下连续墙工程正被日益广泛地应用。

以多头钻机为成槽设备的地下连续墙工法,以其杰出的墙体工程质量在众多的地下连续墙工法中,独树一帜。

宝钢冶金建设公司第五工程公司经过六年多来的配套改造、探索实践及总结提高,逐渐形成了一整套有自己特色的以多头钻机为成槽设备的地下连续墙施工工法。

一、特点地下连续墙施工多头钻机工法,就是由多头钻机在泥浆护壁下,在地下钻出一段狭长的深槽,在槽放置钢筋笼,浇灌混凝土,筑成一段钢筋混凝土墙段,最后把这些墙段逐一连接成连续的地下墙壁,这就是本工法的工艺原理。

采用本工法施工地下连续墙,具有下列特点:1.墙壁表面平整钻机挖槽过程中五个旋转钻头及侧刀对周围土体没有冲击和振动,不象其他抓斗或铲斗那样一个槽段挖掘要经多次频繁的上下运动,使槽壁面备受擦碰和振动作用,槽壁面平整度差,且容易导致槽壁坍塌。

因此多头钻机施工的地下连续墙是最有条件直接用作主体结构墙体的。

2.墙体垂直度好多头钻机钻头在自重状态下自然垂直度极佳,同时钻机配有垂直度显示仪及液压纠偏装置,使钻机在挖槽过程中垂直度可随时得到检查和矫正。

3.挖掘效率高由于本工法采用泥浆反循环方式,钻头旋削下泥土立即被泥浆带走,因此钻头钻进速度快(一般进尺为5m/h,最高可达20m/h)。

尤其在大深度的地下连续墙工程中,钻机成槽效率明显优于频繁上下的抓斗。

4.控制深度准确多头钻机装有深度显示仪,其深度精度为厘米级。

5.混凝土浇灌无超量由于多头钻机成槽有壁面平整、深度准确等特点,因此浇灌量符合理论计算值,无超灌现象。

6.对周边地基无扰动多头钻机成槽垂直、平整,操作时无振动、无噪声,而且不易坍方,它可以贴近原有建、构筑物基础施工。

7.更好地控制泥浆质量由于泥浆通过沉淀池、震动筛及旋流器等多级处理,泥浆在施工过程中经严格检测及处理,从而更好地控制泥浆质量。

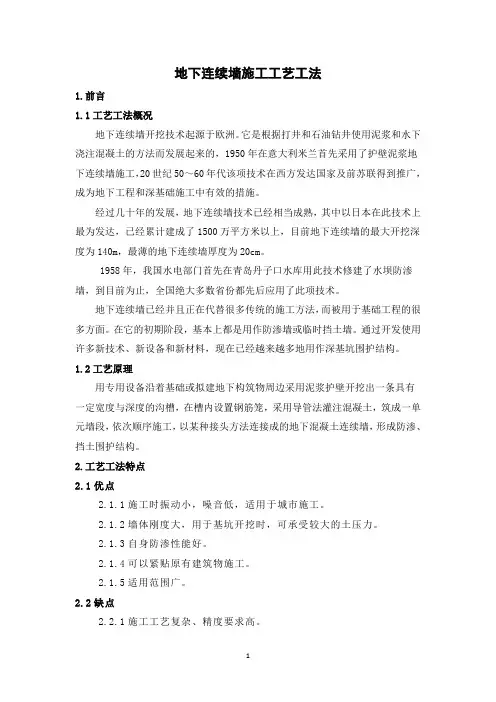

地下连续墙施工工艺工法(后附图片)

地下连续墙施工工艺工法(后附图片)

地下连续墙施工工艺工法1.前言1.1工艺工法概况地下连续墙开挖技术起源于欧洲。

它是根据打井和石油钻井使用泥浆和水下浇注混凝土的方法而发展起来的,1950年在意大利米兰首先采用了护壁泥浆地下连续墙施工,20世纪50~60年代该项技术在西方发达国家及前苏联得到推广,成为地下工程和深基础施工中有效的措施。

经过几十年的发展,地下连续墙技术已经相当成熟,其中以日本在此技术上最为发达,已经累计建成了1500万平方米以上,目前地下连续墙的最大开挖深度为140m,最薄的地下连续墙厚度为20cm。

1958年,我国水电部门首先在青岛丹子口水库用此技术修建了水坝防渗墙,到目前为止,全国绝大多数省份都先后应用了此项技术。

地下连续墙已经并且正在代替很多传统的施工方法,而被用于基础工程的很多方面。

在它的初期阶段,基本上都是用作防渗墙或临时挡土墙。

通过开发使用许多新技术、新设备和新材料,现在已经越来越多地用作深基坑围护结构。

1.2工艺原理用专用设备沿着基础或拟建地下构筑物周边采用泥浆护壁开挖出一条具有一定宽度与深度的沟槽,在槽内设置钢筋笼,采用导管法灌注混凝土,筑成一单元墙段,依次顺序施工,以某种接头方法连接成的地下混凝土连续墙,形成防渗、挡土围护结构。

2.工艺工法特点2.1优点2.1.1施工时振动小,噪音低,适用于城市施工。

2.1.2墙体刚度大,用于基坑开挖时,可承受较大的土压力。

2.1.3自身防渗性能好。

2.1.4可以紧贴原有建筑物施工。

2.1.5适用范围广。

2.2缺点2.2.1施工工艺复杂、精度要求高。

2.2.2环境污染大。

3 适用范围地下连续墙具有结构刚度大、整体性、抗渗性和耐久性好的特点,可作为永久性的挡土挡水和承重结构,在软弱的冲积层、中硬地层、密实的砂砾层以及岩石的地基中都可使用。

可紧靠已有建筑物施工,施工时基本无噪音、无震动,对邻近建筑物和地下管线影响较小;能建造各种深度(10~50m)、宽度(45~120cm)和形状的地下墙。

地下连续墙施工多头钻机工法

地下连续墙施工多头钻机工法

地下连续墙施工工法一、特点地下连续墙施工多头钻机工法,就是有多头钻机在泥浆护壁下,在地下钻出一段狭长的深槽,在槽内放置钢筋笼,浇灌混凝土,筑成一段钢筋混凝土墙段,最后把这些墙段逐一连接成连续的地下墙壁,这就是本工法的工艺原理。

采用本工法施工地下连续墙,具有如下特点:1.墙壁外表平整钻机挖槽过程中五个旋转钻头与侧刀对周围土体没有冲击和振动,不象其它抓斗或铲斗那样一个槽段挖掘要经屡次频繁的上下运动,使槽壁面备受擦碰和振动作用,槽壁面平整度差,且容易导致槽壁坍塌。

因此多头钻机施工的地下连续墙是最有条件直接用作主体结构墙体的。

2.墙体垂直度好多头钻机钻头在自重状态下自然垂直度极佳,同时钻机配有垂直度显示仪与液压纠偏装置,使钻机在挖槽过程中垂直度可随时得到检查和矫正。

3.挖掘效率高由于本工法采用泥浆反循环方式,钻头旋削下泥土立即被泥浆带走,因此钻头钻进速度快〔一般进尺为5m/h,最高可达20m/h〕。

尤其在大深度的地下连续墙工程中,钻机成槽效果明显优于频繁上下的抓斗。

4.挖掘深度准确多头钻机装有深度显示仪,其深度精度为厘米级。

5.混凝土浇灌无超量由于多头钻机成槽有壁面平整、深度准确等特点,因此浇灌量符合理论计算值,无超灌现象。

6.对周边地基无扰动多头钻机成槽垂直、平整,操作时无振动、无噪音,而且不易塌方,它可以贴近原有建、构筑物根底施工。

7.更好地控制泥浆质量由于泥浆通过沉淀池、震动筛与旋流器等多级处理,泥浆在施工过程中经严格检测与处理,从而更好地控制泥浆质量。

8.适用X围广它适用于各类粘土、粉土、砂层、粒径小于150mm的砾石层与风化岩层等地质条件。

二、工艺流程〔1〕施工工艺流程的示意图如图1-1所示。

〔2〕施工工艺流程如图1-2所示。

〔3〕流程框图中第1~8表示一个槽段施工中的各个工序流程,各槽段以次周而复始。

〔4〕槽段挖掘应根据槽段平面划分图合理安排成槽作业顺序,不论是按“顺槽法〞还是“跳槽法〞,安排成槽作业顺序,都应力求使钻机在施钻时二侧有一样的邻界条件。

地下连续墙施工工艺和方法

地下连续墙施工工艺和方法

地下连续墙施工工艺和方法1950 年意大利开发了地下连续墙的施工技术,并最早应用于大坝的防渗墙中,其主要目的是隔水,因此对墙面的垂直度、平整度及混凝土强度的要求并不严格,主要是控制其水密性。

我国于1958 年在青岛月子口水库建造深20m 的桩排式防渗墙以及在北京密云水库建造深44m 的槽孔式防渗墙。

1977 年在上海研制成功了抓斗和多头钻孔成槽机后,首次用这种机械施工了某船厂升船机港地岸壁,为我国加速开发这一技术起到了积极推动作用。

进入20 世纪90 年代中期,国内外越来越多的工程中将支护结构和主体结构相结合设计,即在施工阶段采用地下连续墙作为支护结构,而在正常使用阶段地下连续墙又作为结构外墙使用,在正常使用阶段承受永久水平和竖向荷载,称为“两墙合一”。

最初地下连续墙厚度一般不超过0.6m,深度不超过20m。

到了20 世纪60~80 年代,随着成槽施工技术设备的不断提高,墙厚达到1.0~1.2m,深度达到100m 的地下连续墙逐渐出现。

地下连续墙(简称地墙),是在地面上先构筑导墙,采用专门的成槽设备,沿着支护或深开挖工程的周边,在特制泥浆护壁条件下,每次开挖一定长度的沟槽至指定深度,清槽后,向槽内吊放钢筋笼,然后用导管法灌筑水下混凝土,混凝土自下而上充满槽内并把泥浆从槽内置换出来,筑成一个单元槽段,如此逐段进行,这些相互邻接的槽段在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构。

见图1-2-1 所示。

地下连续墙施工示意图地下连续墙施工工法优缺点及适用范围见表1-2-1。

地下连续墙施工工法优缺点及适用范围表1-2-11.类型与形式1)地下连续墙的分类一般按照成墙的方式、墙的用途、墙体的材料以及开挖情况进行划分,具体见图1-2-2 所示。

2)地下连续墙的形式地下连续墙分类及形式地下连续墙根据基坑的形状,一般有一型、L 型、V 型、T 型、Z 型等。

见图1-2-3 所示。

3)地下连续墙的接头形式图1-2-3 地下连续墙的形式施工接头是指地下连续墙单元槽段之间的连接接头。

双轮铣槽机地下连续墙成槽施工工法(2)

双轮铣槽机地下连续墙成槽施工工法(2)

双轮铣槽机地下连续墙成槽施工工法双轮铣槽机地下连续墙成槽施工工法一、前言地下连续墙是土木工程中常用的一种结构形式,用于支护挖掘工程。

传统的地下连续墙施工需要使用大型挖掘机和炸药等设备,而双轮铣槽机地下连续墙成槽施工工法则可以大幅度减少对周边环境的影响,提高施工效率和质量。

二、工法特点双轮铣槽机地下连续墙成槽施工工法具有以下特点:1. 适用广泛:该工法适用于各种地质条件下的挖掘工程,包括软土、黏土、砂土以及岩层等。

2. 灵活性高:双轮铣槽机可以根据实际工程需要调整铣槽的宽度和深度,适用于不同尺寸的连续墙施工。

3. 环保节能:该工法采用机械化施工方式,减少对周围环境的破坏和噪声污染,同时耗能低,节约能源。

4. 施工效率高:双轮铣槽机具备高速铣槽能力,能够快速完成连续墙的成槽作业,提高施工效率。

5. 施工质量好:铣槽机的设计可以保证成槽的平整度和垂直度,确保连续墙的稳定和结构力学性能。

三、适应范围该工法适用于各类地质条件下的地下连续墙施工,包括建筑工程、市政工程和基础设施工程等。

四、工艺原理双轮铣槽机地下连续墙成槽施工工法的核心原理是利用双轮铣槽机在地下连续墙的轴线上进行铣槽作业。

具体工艺包括以下几个关键步骤:1. 预备作业:确定施工范围和尺寸,清理地面和挖掘基坑,并安装导轨和支撑结构等辅助设施。

2. 铣槽作业:双轮铣槽机根据设计要求,通过旋转铣刀和移动整体结构,完成地下连续墙的铣槽作业,同时通过喷射水泥浆料进行支护,防止土壤塌方。

3. 清理和检查:及时清理铣槽产生的碎石和土壤,并对成槽质量进行检查,确保符合设计要求。

五、施工工艺1. 准备工作:确定施工范围和尺寸,清理施工区域,并进行基坑挖掘和辅助设施搭设。

2. 铣槽作业:安装双轮铣槽机并调整铣槽宽度和深度,启动机械进行铣槽作业,并同时进行喷射水泥浆料进行支护。

3. 清理和检查:及时清理铣槽产生的碎石和土壤,并对铣槽质量进行检查。

六、劳动组织根据施工工地的实际情况,合理组织施工人员的分工和作业流程,确保施工任务的顺利进行。

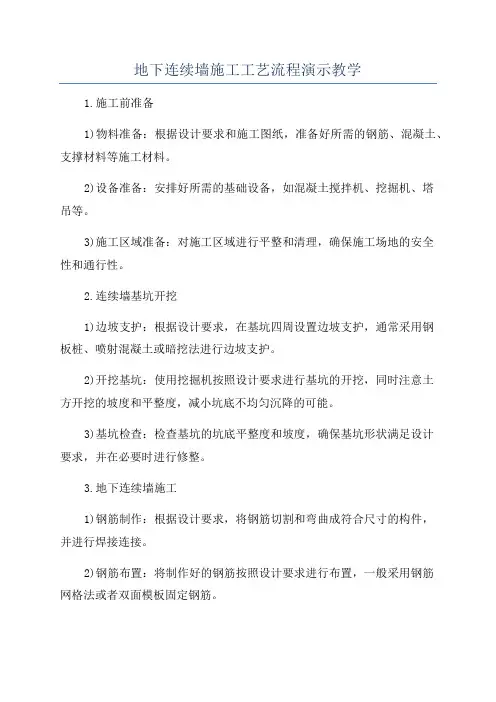

地下连续墙施工工艺流程演示教学

地下连续墙施工工艺流程演示教学

地下连续墙施工工艺流程演示教学1.施工前准备1)物料准备:根据设计要求和施工图纸,准备好所需的钢筋、混凝土、支撑材料等施工材料。

2)设备准备:安排好所需的基础设备,如混凝土搅拌机、挖掘机、塔吊等。

3)施工区域准备:对施工区域进行平整和清理,确保施工场地的安全性和通行性。

2.连续墙基坑开挖1)边坡支护:根据设计要求,在基坑四周设置边坡支护,通常采用钢板桩、喷射混凝土或暗挖法进行边坡支护。

2)开挖基坑:使用挖掘机按照设计要求进行基坑的开挖,同时注意土方开挖的坡度和平整度,减小坑底不均匀沉降的可能。

3)基坑检查:检查基坑的坑底平整度和坡度,确保基坑形状满足设计要求,并在必要时进行修整。

3.地下连续墙施工1)钢筋制作:根据设计要求,将钢筋切割和弯曲成符合尺寸的构件,并进行焊接连接。

2)钢筋布置:将制作好的钢筋按照设计要求进行布置,一般采用钢筋网格法或者双面模板固定钢筋。

3)混凝土浇筑:在布置好的钢筋周围搭建好施工模板,然后使用混凝土搅拌机将混凝土倒入模板中,逐层浇筑。

4)混凝土养护:待混凝土浇筑到设计高度后,进行养护,在规定的时间内保持墙体表面湿润,以确保混凝土的强度和质量。

4.连续墙支撑施工1)推土撑爬:在连续墙施工的同时,进行支撑结构的安装,通常采用推土撑爬法进行,即先安装好两侧的支撑结构,再进行中间的墙体浇筑。

2)支撑结构调整:在墙体浇筑过程中,根据实际情况对支撑结构进行调整,保持墙体垂直和平整度。

3)支撑结构拆除:待混凝土达到设计强度后,根据施工计划和设计要求,拆除支撑结构。

5.施工后清理和整理1)清理施工场地:将施工区域内的废弃材料、垃圾等进行清理,保持施工现场的整洁。

2)工具设备归位:将使用完毕的工具设备归位,并进行检查和维护,确保下次施工的正常进行。

3)做好相关记录:对施工过程中的关键环节、质量控制、安全事项等进行记录和整理,作为施工的参考资料。

综上所述,地下连续墙施工工艺流程涉及到施工前准备、连续墙基坑开挖、地下连续墙施工、连续墙支撑施工和施工后清理和整理等步骤。

地下连续墙施工总结

地下连续墙施工总结

地下连续墙施工技术总结针对地下连续墙施工并结合我们实际情况做以简单总结。

一、连续墙施工工艺1. 地下连续墙施工工法本工程地下连续墙采用“地下连续墙液压抓斗”工法。

地下连续墙施工流程见下图:地下连续墙施工流程框图二. 测量放样1. 定位、定标控制点根据业主提供的桩点进行复核测量。

经确认无误后,在施工场地北侧护坡上砌筑两个导线点平台,将坐标引入。

在变压器主配电柜旁引入一高程点。

因地面沉降等原因,每十天进行一次复测。

2.导墙测量放样方法根据设计图纸提供的坐标,计算出连续墙中心线角点坐标,计算成果内部复核无误后,采用地面导线控制点,用全站仪放样出地下连续墙角点,每个桩点甩出三个护桩。

报监理、业主、总测单位进行复核。

为确保主体结构的净尺寸符合要求,导墙中心轴线按设计外放出110mm。

在导墙沟槽开挖结束后,立即将中心线引入沟槽下,以控制钢筋及模板施工,确保导墙中心线的正确无误。

在导墙砼浇注前,再次检查地连墙轴线角点坐标,满足要求后将导墙顶面标高放样于模板面上,控制导墙顶面标高。

导墙模板拆除后,检查了导墙的中心线和平整度、垂直度。

对不符合规范要求的,进行了处理。

导墙施工结束后,在导墙顶面作出了分幅线,确保钢筋笼就位的位置准确。

3.钢筋笼标高控制在钢筋笼下放到位后,为确保预埋件的标高,用水准仪从场地高程点引入,测量钢筋笼的笼顶标高,不断进行调整,按设计图纸,确保笼顶标高控制在2.55m。

三. 导墙施工1.导墙施工顺序根据放样成果开挖沟槽、绑扎钢筋、支模、最后浇注导墙砼。

2.导墙形式的确定本标段标准导墙断面采用“┒┎”形现浇钢筋砼,强度等级为C25,导墙翼面宽度0.8m,墙厚0.2m,墙深1.5m,墙趾座落于原状土上。

导墙顶面高出地面0.2m,防止周围的散水流入槽段内。

导墙的净距按照《地下铁道工程施工及验收规范》(GB50299-1999)的要求大于地下连续墙的设计宽度40mm。

3.导墙沟槽开挖a.导墙开挖前根据测量放样成果、地下连续墙的厚度、挖掘机开挖时要附带导墙侧壁的松散土体等实际情况,实际放样出的开挖宽度比设计宽度小10cm。

(整理)地下连续墙施工机械及工法

(整理)地下连续墙施工机械及工法

地下连续墙施工机械及工法地下连续墙施工法,从结构形式上可分为柱列式和壁式两大类。

前者主要是通过将水泥浆及添加剂与原位置的土进行混合搅拌形成桩,并在横向上重叠搭接形成连续墙。

后者则有水泥浆与原位置土搅拌形成连续墙和就地灌注混凝土形成连续墙两种。

柱列式和壁式连续墙在施工中均可插人芯材,前者可根据桩径及间隔插人H型钢,后者除了H型钢外也可插人钢筋笼等。

对于壁式地下连续墙来说,除H型钢及钢筋笼外,将钢制或混凝土制的板桩埋人,可进行埋人型地下连续墙的施工。

相应于各种施工法的相关施工机械,按机能分类如下:1 柱列式地下连续墙工法(SWM工法)该工法利用长螺旋钻孔机进行就地灌注桩的重叠搭接施工。

对于单轴式长螺旋钻机,由于其回转轴刚性不足,随着施工深度的加大,桩与桩之间不能很好的重叠搭接,特别是对于以防水为目的的防渗墙效果就很差。

由于这个原因,长螺旋钻孔机采用了双轴或双重钻孔的形式,用以提高施工的垂直精度。

近年来为了解决上述问题,出现了利用多轴卜般为三轴)螺旋钻孔机及SMW工法进行就地灌注桩的重叠搭接施工。

该工法属于机械搅拌式,用多轴长螺旋钻孔机在土层中钻孔,在钻孔的同时通过钻杆从钻头端部注人水泥浆和高压空气,在原位置上建成一段水泥墙,然后再进行第二段墙施工,使相邻的水泥墙彼此有重合段,连续施工形成连续墙。

SMW工法的不足之处在于机械的重心位置比较高,在施工中必需十分注意机械的稳定性。

为了解决此问题,目前已开发出可在施工中接长钻杆的低重心机型。

另外,该工法在遇到大深度硬岩基础时,可能出现重叠搭接消失的情况,因此在施工中必须同时采取随时确认桩的位置精度的方法。

目前在国际上,日本的三和机材(株)在多轴SMW工法施工机械的开发及应用方面处于领先水平。

2 原位置上混合搅拌壁式地下连续墙施工法(TRD工法)该工法是把插人地基中的链锯式刀具跟主机连接并横向移动、挖沟及灌注凝结剂、混合搅拌原来位置上的泥土以浇筑连续墙,插人工字钢之类的芯材后,可作为地层挖掘工程中的挡土防渗或承重墙使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下连续墙施工机械及工法
地下连续墙施工法,从结构形式上可分为柱列式和壁式两大类。

前者主要是通过将水泥浆及添加剂与原位置的土进行混合搅拌形成桩,并在横向上重叠搭接形成连续墙。

后者则有水泥浆与原位置土搅拌形成连续墙和就地灌注混凝土形成连续墙两种。

柱列式和壁式连续墙在施工中均可插人芯材,前者可根据桩径及间隔插人H型钢,后者除了H型钢外也可插人钢筋笼等。

对于壁式地下连续墙来说,除H型钢及钢筋笼外,将钢制或混凝土制的板桩埋人,可进行埋人型地下连续墙的施工。

相应于各种施工法的相关施工机械,按机能分类如下:
1 柱列式地下连续墙工法(SWM工法)
该工法利用长螺旋钻孔机进行就地灌注桩的重叠搭接施工。

对于单轴式长螺旋钻机,由于其回转轴刚性不足,随着施工深度的加大,桩与桩之间不能很好的重叠搭接,特别是对于以防水为目的的防渗墙效果就很差。

由于这个原因,长螺旋钻孔机采用了双轴或双重钻孔的形式,用以提高施工的垂直精度。

近年来为了解决上述问题,出现了利用多轴卜般为三轴)螺旋钻孔机及SMW工法进行就地灌注桩的重叠搭接施工。

该工法属于机械搅拌式,用多轴长螺旋钻孔机在土层中钻孔,在钻孔的同时通过钻杆从钻头端部注人水泥浆和高压空气,在原位置上建成一段水泥墙,然后再进行第二段墙施工,使相邻的水泥墙彼此有重合段,连续施工形成连续墙。

SMW工法的不足之处在于机械的重心位置比较高,在施工中必需十分注意机械的稳定性。

为了解决此问题,目前已开发出可在施工中接长钻杆的低重心机型。

另外,该工法在遇到大深度硬岩基础时,可能出现重叠搭接消失的情况,因此在施工中必须同时采取随时确认桩的位置精度的方法。

目前在国际上,日本的三和机材(株)在多轴SMW工法施工机械的开发及应用方面处于领先水平。

2 原位置上混合搅拌壁式地下连续墙施工法(TRD工法)
该工法是把插人地基中的链锯式刀具跟主机连接并横向移动、挖沟及灌注凝结剂、混合搅拌原来位置上的泥土以浇筑连续墙,插人工字钢之类的芯材后,可作为地层挖掘工程中的挡土防渗或承重墙使用。

此外,也用于防液化、加固地基及截断地下水等。

此工法形成的连续墙与柱列式不同,它所形成的是完全连续墙,止水防渗性能特别好。

另外,根据深度的不同,由于链
锯式刀具的上下移动能够
将土层完全搅拌,从而形成的连续墙质量非常稳定,并且切削装置的整体高度低,对于在高度受到限的施工现场及靠近已建建筑物的施工十分有利。

此外亦可进行倾斜式连续墙的施工。

TRD工法(Trench-Cutting& Re-mxing Deep Wall Method)是由日本(株)神户制钢所与东绵建机(株)联合开发成功的,近来在地基基础施工中正以很快的速度得到广泛应用,1997年获得了日本建设机械化协会的技术审查证明。

1999年日本日立建机(株)与(株)利根建机共同开发成功了与TRD工法类似的以打桩机为底盘的PTR工法施工机(ffewerTrencller)。

3 就地灌注壁式地下连续墙施工法
该工法有抓斗式切削机、回转式切削机及振动沉钢模板三大类。

抓斗式包括悬挂式液压抓斗和导杆式液压抓斗两种,回转式包括垂直多轴型和水平多轴型两种。

悬挂式液压抓斗切削机是用液压动力使抓斗开闭,并利用抓斗的自重对土砂进行切削,然后用悬挂抓斗的履带起重机将土砂吊起排出。

导杆式液压抓斗切削机是用液压动力驱动安装在液压抓斗上部的多节伸缩钻杆在履带起重机上安装的导向架中进行升降,切削反力由导向架承受。

垂直多轴型回转切削机是由5
个电动的垂直牙轮钻头与侧切削刃组成,切削装置通过专用支撑架或履带起重机用钢丝绳悬吊,切削的土砂通过沙浆泵以逆循环的方式,将泥水(稳定液)在地面上排出。

水平多轴回转式切削机是通过两对双轮铣刀的水平轴回转进行土砂的切削,用机体内装备的潜水砂浆泵以逆循环方式将泥水(稳定液)在地面上排出。

振动沉钢模板技术是我国自行开发的主要用于防渗的壁式地下连续墙施工方法。

该工法是利用振动锤等振动机械的强大激振力将空腹钢模板振人地下,形成槽孔,起到浇筑模板和导管的作用,灌人水泥浆和添加剂后将模板拔出地面,浆液便在地下形成致密的连续防渗墙体。

在此过程中,空腹模板起到了护壁作用,减少了泥浆护壁的工序,成槽。

护壁、浇注一次性直接成墙。

该工法在我国对江河、湖泊、平原水库堤坝进行防险加固的工程中发挥了很好的效果。

图3为振动沉钢模板工法顺序图。

地下连续墙施工中,对于地基基础中有较大石块或卵石的情况,大多采用可将石块抓起的抓斗式切削机。

对于硬土软岩的地基基础,大多采用回转式切削机。

目前,地下连续墙的施工规模变得越来越大,抓斗式切削机最大可进行直径为1m的石块的施工,回转式切削机可形成壁厚2-2.4m、施工深度达120m的连续墙。

目前,德国的Bauer公司在壁式地下连续墙施工机械和液压抓斗切削机的开发生产上处于世界领先的地位.
4 柱列式与壁式地下连续墙的比较
柱列式与壁式地下连续墙相比,虽然施工费用比较低,但施工精度较难保证,特别是作为防渗墙使用时,柱列间易产生不连续的问题。

在柱列式连续墙施工中,若没有大的障碍物,切削速度缓慢并且慎重地进行施工,则其垂直精度可以得到保证,但施工时间和费用将增加,其施工速度与施工精度完全取决于机械操作者的技术水平。

目前,国外在柱列式地下连续墙施工中正广泛使用的多轴SMW工法施工机也存在着上述问题,该机在解决柱与柱之间重叠搭接方面取得了很好的效果,但如施工速度过快,则三个轴会发生全部弯曲。

为了解决此问题,国外正在研制可随时对垂直精度进行检测的装置,一旦发现垂直精度出现偏差,则立即将钻杆向上适当提升进行纠正。

壁式地下连续墙在施工精度与连续性方面比往列式有较大的提高,另外由于连续墙自身的强度增大,使其可以成为建筑物的一部分而作为承重墙使用,但其最大的不足之处是施工费用高。

5 地下连续墙施工机械的发展方向与问题
5.1 大型化
地下连续墙施工所使用的机械因施工工法不同而不同,总的来说,正在向多样化和大深度化方向发展,特别是在相当坚硬的基础中施工时,为了达到所要求的埋设深度,相继开发了多种大型机械。

但是,施工现场既有宽阔的平整场地,也常有非常狭窄的地方。

因此,高能力的施工机械及相应的施工方法要与施工现场的宽阔程度相适应。

5.2 小型化
对于地下连续墙施工机械,除了要求高能力外,对大型机械还要求能够对其进行分解,并且容易在施工现场组装。

为了在狭窄及高度受到限制的场地进行施工,现已出现了小型化低重心的施工机械。

这类机械并不是简单地从机械构造上进行改进,如进行往列式连续墙施工的长螺旋钻机,回转轴(钻杆)的长度必须满足施工深度的要求,由于其回转动力机构位于回转轴(钻杆)的最上端,如果在施工中不采用接钻杆的方式,就很难达到降低高度及重心的目的。

另外,即使是切削机本身可降低重心,但插人芯材的长度及悬吊芯材的起重机也必须降低高度和实现低重心化,一旦芯材采取接长的方式则施工效率将大大降低。

另一方面,对于采取反循环方式进行施工的切削机,若采用履带起重机作为底盘,由于起重机本身的高度是已定的,若想降低其高度十分困难。

5.3 底盘的稳定性
大部分地下连续墙施工机械是将其主要部分——切削机构安装在底盘上,目前主要是从已生产的起重机或打桩机中选择能够与切削装置相匹配的底盘。

但是,履带起重机的底盘大部分是作为起重机械而开发的,在与地下连续墙施工机相匹配进行基础施工时,需考虑与切削装置的主要部分之间的平衡问题,特别是在施工现场内进行小范围移动时,施工机本身不拆卸,因此机械总体的重心位置很高。

对于多轴 SMW工法施工机,由于回转动力装置位于回转轴(钻杆)的最上方,重心高的问题更为突出,在进行地下连续墙等基础施工时,屡屡发生整套施工机械倾覆的重大事故。

其中故然有安全管理方面的问题,但从根本上说还是施工机切削装置与底盘之间不匹配所产生的整体稳定平衡问题。

在地下连续墙施工中,施工现场情况的变化很大,施工机械常常处于非常恶劣的工况,这就需要底盘能够对切削工作装置给予充分的支撑,为了抵抗切削反力,底盘需要有足够的重量和稳定性以及耐久性。

特别是对于地下连续墙的施工,既要求支撑切削部分的重量,又要具有使其以超低速下降的机构。

综上所述,对于地下连续墙施工机械这类基础施工机械的开发,将切削装置与底盘作为一体进行设计和充分论证是十分必要的。
