2023年监理工程师之土木建筑目标控制提升训练试卷B卷附答案单选题(共50题)1、为减少或避免出现工程延期,项目监理机构应做好的工作之一是()。

A.定期组织召开施工技术专题会议B.提醒业主履行施工承包合同中所规定的职责C.定期核查施工单位材料进场情况D.针对施工质量安全隐患及时发出监理通知单【答案】 B2、《建筑工程施工质量验收统一标准》(GB50300—2013)附录B及相关专业验收规范未涵盖的分项工程,可由()组织相关单位协商确定。

A.建设单位B.项目监理机构C.施工单位D.设计单位【答案】 A3、在工程网络计划中,关键工作是指()的工作。

A.双代号时标网络计划中无波形线B.双代号网络计划中开始节点为关键节点C.最迟完成时间与最早完成时间的差值最小D.单代号搭接网络计划中时距最小【答案】 C4、建筑工程施工质量验收中,经返工重做或更换器具、设备的检验批,应()。

A.予以验收B.重新进行验收C.鉴定验收D.协商验收【答案】 B5、监理工程师在设备试运行过程中的质量控制,主要是监督安装单位按规定的步骤和内容进行试运行,并督促其做好试运行的()A.各种检查和记录B.时间安排和调度C.系统划分D.技术交底【答案】 A6、某进口设备按人民币计算,离岸价为100万元,到岸价为112万元,增值税税率为13%,进口关税税率为5%。

则该进口设备的关税为()万元。

A.5.000B.5.600C.5650D.6328【答案】 B7、进厂(场)的粉煤灰必须附有供灰单位的()。

A.出厂合格证B.质量证明书C.生产许可证D.使用说明书【答案】 A8、当承包单位在工程材料报审表中所附的质量证明文件、检验试验报告不足以说明产品质量符合要求时,监理工程师可再行组织复验或()A.要求补充资料B.见证取样试验C.专家分析论证D.退回重新报审【答案】 B9、施工现场发生工程质量事故后,项目监理机构应及时()并要求施工单位采取措施按相关程序进行处理。

1A422000一建《建筑管理与实务》项目施工进度管理72道(带答案解析)

1A422000一建《建筑管理与实务》项目施工进度管理72道(带答案解析)

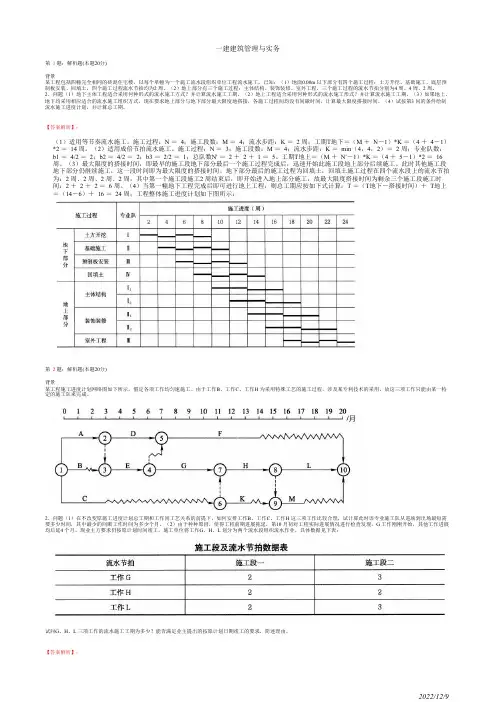

一建建筑管理与实务第 1题:解析题(本题20分)背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。

已知:(1)地面0.00m 以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2 周。

(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4 周、4 周、2 周。

2.问题(1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。

(2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

(3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。

(4)试按第3 问的条件绘制流水施工进度计划,并计算总工期。

【答案解析】:(1)适用等节奏流水施工。

施工过程:N = 4;施工段数:M = 4;流水步距:K = 2 周;工期T地下=(M + N-1)*K =(4 + 4-1)*2 = 14 周。

(2)适用成倍节拍流水施工。

施工过程:N = 3;施工段数:M = 4;流水步距:K = min(4,4,2)= 2 周;专业队数:b1 = 4/2 = 2;b2 = 4/2 = 2;b3 = 2/2 = 1;总队数N' = 2 + 2 + 1 = 5。

工期T地上=(M + N′-1)*K =(4 + 5-1)*2 = 16 周。

(3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。

此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。

地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2 周、2 周、2 周、2 周,其中第一个施工段施工2 周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2 + 2 + 2 = 6 周。

案例1(流水施工时间参数计算与横道图绘制)

案例1(流水施工时间参数计算与横道图绘制)

案例1(流水施工时间参数计算与横道图绘制)1.背景某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。

根据施工工艺要求,地上结构、二次砌筑两施工过程间,时间间隔为2周。

现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表2.问题1)上述五个专业工作队的流水施工属于何种形式的流水施工?绘制其流水施工进度计划图,并计算总工期。

2)根据本工程特点,宜采用何种形式的流水施工形式,并简述理由。

3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。

3.分析与答案1)上述五个专业工作队的流水施工属于异节奏流水施工。

根据表中数据,采用“累加数列错位相减取大差法”(简称“错位相减大差法”),计算流水步距:a、各施工过程流水节拍的累加数列:施工过程A:2 4 6施工过程B:2 4 6施工过程C:6 12 18施工过程D:4 8 12施工过程E:4 8 12b、错位相减,取最大值得流水步距:K(A,B) 2 4 6-) 2 4 62 2 2 -6所以:K(A,B)=2以此类推,K(B,C)=2,K(C,D)=10,K(D,E)=4c、总工期T=ΣK(i,j+1)+Σtn+ΣG=(2+2+10+4)+(4+4+4)+2=32周d、五个专业队完成施工的流水施工进度计划如图所示2)本工程比较适合采用等步距异节奏(成倍节拍)流水施工。

理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织等步距异节奏(成倍节拍)流水施工最理想。

3)如采用等步距异节奏(成倍节拍)流水施工,则应增加相应的专业队。

流水步距:K=min(2,2,6,4,4)=2周确定专业队数:施工过程A=2/2=1施工过程B=2/2=1施工过程C=6/2=3施工过程D=4/2=2施工过程E=4/2=2故:专业队总数=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周采用等步距异节奏(成倍节拍)流水施工进度计划如图所示:。

某工程流水施工例题(3篇)

某工程流水施工例题(3篇)

摘要:本例题针对某工程流水施工进行计算和分析,旨在了解流水施工的组织方式、计算步骤以及关键时间节点。

通过本例题,我们可以掌握流水施工的基本原理和方法。

一、工程背景某工程包括四幢完全相同的砖混住宅楼,每幢楼为一个施工流水段。

该工程分为两个施工阶段:地面以下部分和地面以上部分。

地面以下部分有四个施工过程:土方开挖、基础施工、底层管沟预制板安装、回填土;地面以上部分有三个施工过程:主体结构、装饰装修、室外工程。

四个施工过程和三个施工过程的流水节拍分别为2周、2周、2周、2周、4周、4周、2周。

二、流水施工组织方式1. 地面以下部分:采用顺序流水施工,即四个施工过程依次进行,没有间歇时间。

2. 地面以上部分:采用平行流水施工,即三个施工过程同时进行,没有间歇时间。

三、计算步骤1. 计算地面以下部分施工时间:由于四个施工过程流水节拍均为2周,故地面以下部分施工时间为2周×4=8周。

2. 计算地面以上部分施工时间:由于三个施工过程流水节拍分别为4周、4周、2周,故地面以上部分施工时间为4周×3=12周。

3. 计算整个工程流水施工时间:地面以下部分和地面以上部分施工时间之和,即8周+12周=20周。

四、关键时间节点1. 地面以下部分施工结束时间:地面以下部分施工时间为8周,故施工结束时间为第8周。

2. 地面以上部分施工开始时间:地面以下部分施工结束时间为第8周,地面以上部分施工时间为12周,故地面以上部分施工开始时间为第8周+12周=第20周。

3. 整个工程流水施工结束时间:整个工程流水施工时间为20周,故施工结束时间为第20周。

通过本例题,我们了解了某工程流水施工的组织方式、计算步骤以及关键时间节点。

流水施工能够提高施工效率,缩短工期,降低成本。

在实际施工过程中,应根据工程特点和施工条件,选择合适的流水施工组织方式,确保工程顺利进行。

第2篇摘要:本例题以某住宅小区工程为背景,探讨了流水施工的组织与实施。

_流水施工1

_流水施工1

工艺参数


2
空间参数



3
时间参数
施工过程数(n) 流水强度(v)
工作面(a) 施工段数(m) 施工层数(r)
流水节拍(ti) 流水步距(Ki,i+1) 平行搭接时间(Ci,i+1) 技术间歇时间 (Zi,i+1) 流水工期(T)
(一)工艺参数
在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其 特征的参数,称为工艺参数。
(2)确定流水节拍应考虑的因素
Qi
Pi
ti= ———— = ———
Si RiNi
Ri Ni
定额计算法

Qi Hi
Pi
ti= ——— = ————
Ri Ni
Ri Ni
式中:ti——某施工过程的流水节拍; Qi——某施工过程在某施工段上的工程量; Si——某施工队组的计划产量定额; Hi——某施工队组的计划时间定额; Pi——在一施工段上完成某施工过程所需的劳动量(工日数)或机械台班量
1.1.2 平行施工
是将几个相同的施工过程,分别组织几个相同的工 作队,在同一时间、不同的空间上平行进行施工。
共55页 第4页
1.1 施工组织的方式
15
共55页 第5页
1.1 施工组织的方式
平行施工的特点是:
⑴ 充分利用了工作面,缩短了工期; ⑵ 适用于综合施工队施工,不利于提高工程质量和劳动生产 率; ⑶ 如采用专业施工队则不能连续施工; ⑷ 单位时间内投入的资源成倍增加,现场临时设施也相应增 加; ⑸ 现场施工组织、管理、协调、调度复杂。
流水步距的数目等于(n-1)个参加流水施工的施工过程 (队组)数。

成倍节拍练习题

成倍节拍练习题

成倍节拍流水施工练习题
1、试组织下列工程的流水施工。

已知:有4个施工段,3个施工过程,其流水节拍
分别为K
1=4d,K
2
=8d,K
3
=12d,若采用成倍节拍流水。

试求:
(1)确定各施工过程的工作班组数;(2)计算工期;
(3)绘制图表。

2.已知某分部分项工程流水节拍为t1=4天、t2=8天、t3=8天、其中t1与t2、t2与t3之间技术停歇各2天,有三个施工层,层间技术停歇时间为4天,试确定流水步距K、施工段数m,并计算工期。

3.已知某分部分项工程有三个施工过程,其流水节拍分别为t1=6天,t2=2天,t3=4天,其中t1与t2之间技术停歇时间为1天,有四个施工层,层间技术停歇时间为1天,试确定该分部分项工程的流水步距、施工段数,并计算工期。

建筑施工组织试题及答案

建筑施工组织试题及答案

建筑施工组织试题及答案第一章施工组织设计的基本原则一、填空1、施工组织设计是指导拟建工程项目进行施工准备和正常施工的基本。

答案:技术经济文件2、施工组织设计在每项建设工程中都具有重要的,,。

答案:规划作用、组织作用、组织作用和指导作用3、施工组织设计按对象范围不同可分为------------------,---------------------------,------------------------。

答案:施工组织总设计、单位工程施工组织设计、分部分项工程施工组织设计4、施工组织设计的基本内容:-------------------,-------------------,----------------,---------------。

答案:施工方案、进度计划、平面布置、各种资源需求量及其供应5、施工的最终目的是要按照国家和合同规定的-------,-----------,------------地完成基本建设工程,保证按期投产和交付使用。

答案:工期,优质、低成本6、施工方案是指------,---------,---------等生产要素的有效结合方式。

答案:工、料、机7、按施工准备工作的规模范围分类,包括----------------、-----------------、--------------、-------------------。

答案:基础性工作准备、施工总准备、单位工程施工条件准备、分部分项工程作业条件准备8、施工准备工作按拟建工程所处的施工阶段分为两个方面-----------------和---------------。

答案:开工前施工准备、工程施工作业条件的施工准备9、施工准备工作内容包括建筑施工信息收集、劳动组织准备、-------------、---------、---------等五个方面。

答案:施工技术准备、物质准备、施工现场准备10、施工方案的拟定是单位工程施工组织设计的------内容答案:核心11、选择施工方案必须从单位工程的全局出发慎重研究确定,作到方案从----------------、---------------、----------------、---------------、---------------。

流水施工、网络计划典型例题 (2)

流水施工、网络计划典型例题 (2)

流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。

即t1=t2=t3=K根据上例图推导流水施工工期的公式。

T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。

(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。

(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。

取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。

成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。

试组织流水施工,计算流水施工工期并绘制流水施工横道图。

解:首先判断属于什么流水:加快的成倍节拍流水。

t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
