流水施工案例
标准层流水施工案例

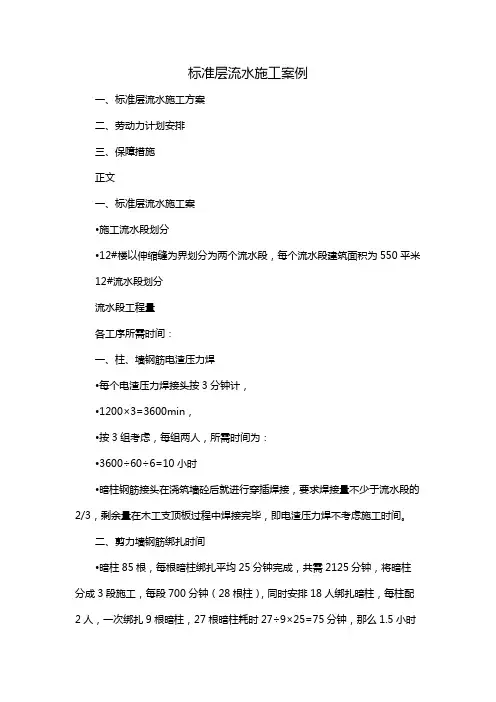

标准层流水施工案例一、标准层流水施工方案二、劳动力计划安排三、保障措施正文一、标准层流水施工案•施工流水段划分•12#楼以伸缩缝为界划分为两个流水段,每个流水段建筑面积为550平米12#流水段划分流水段工程量各工序所需时间:一、柱、墙钢筋电渣压力焊•每个电渣压力焊接头按3分钟计,•1200×3=3600min,•按3组考虑,每组两人,所需时间为:•3600÷60÷6=10小时•暗柱钢筋接头在浇筑墙砼后就进行穿插焊接,要求焊接量不少于流水段的2/3,剩余量在木工支顶板过程中焊接完毕,即电渣压力焊不考虑施工时间。
二、剪力墙钢筋绑扎时间•暗柱85根,每根暗柱绑扎平均25分钟完成,共需2125分钟,将暗柱分成3段施工,每段700分钟(28根柱),同时安排18人绑扎暗柱,每柱配2人,一次绑扎9根暗柱,27根暗柱耗时27÷9×25=75分钟,那么1.5小时后,完成暗柱工作量的1/3。
5小时能完成全部暗柱钢筋绑扎。
暗柱绑扎在电渣焊施工3小时后穿插施工。
要求在顶板模板铺设结束前绑扎完毕。
•墙43道,每两人60分钟一堵墙,连梁46道,每两人20分钟绑一道梁,共需8小时,考虑吃饭按12小时计。
三、大模板吊装入模、较正时间•塔吊吊运钢模每个来回按10min考虑,•12#楼每个流水段约为150吊,则所需时间为:•150×10=1650min÷60=25小时,考虑两班倒及吃饭休息时间,按30小时计算•大钢模较正根据施工经验12小时每人能支50平米。
按20人计算,所需时间为1050÷50÷20×12=13小时,按18小时考虑。
四、顶板模板支设时间•12#楼每个流水段顶板、梁砼展开面积为650平米,顶板木工按25人,每人12小时按30平米考虑,所需时间为:•650÷20÷30×12=13小时,考虑吃饭、休息时间,以24小时计。
成倍节拍流水施工案例

根据工程特点和施工要求,确定各施工段的施工顺序,确保施工过程的连续性和均衡性。
确定施工顺序
流水施工的启动
通过制定详细的施工计划,对各施工段的施工进度进行实时监控,确保工程按计划进行。
监控施工进度
监控施工质量
监控施工安全
对各施工段的施工质量进行严格把关,确保每个环节的施工质量符合要求。
加强施工现场安全管理,预防和减少安全事故的发生,确保施工过程的安全可控。
资源利用
在施工过程中,施工单位合理调配人力、物力、财力等资源,避免了资源的浪费,降低了工程成本。
质量控制
施工单位在施工过程中严格控制施工质量,确保各道工序符合设计要求和规范标准,提高了工程质量。
施工进度
通过合理安排各专业工作队的施工顺序和时间,施工单位有效控制了施工进度,确保了工程按时完成。
案例总结
建设地点
某房地产开发公司
建设单位
项目概况
由于位于市中心,施工场地受限,需要合理规划现场布局,确保施工顺利进行。
施工场地有限
施工过程中需采取有效措施,减少噪音、尘土等对周边环境的影响。
环境保护要求高
业主对工程进度有较高要求,需要在保证质量的前提下尽快完成施工。
工期要求紧
施工过程中需严格控制成本,确保预算不超支。
03
02
01
流水施工的过程监控
根据实际施工进度和情况,对施工计划进行适时调整,确保工程按期完成。
调整施工计划
根据实际需要,合理配置人力、物力和财力等资源,提高资源利用效率。
优化资源配置
通过不断探索和实践,改进和完善施工工艺,提高施工效率和质量。
改进施工工艺
流水施工的调整与优化
05
3.5 流水施工综合案例分析

流水节拍 (月) 单体Ⅰ 单体Ⅱ 单体Ⅲ
基础 2 4 2
施工过程(1,2,3,4)
主体结构 二次砌筑 装饰装修
5
2
3
3
2
2
3
3
4
2.问题 (1)三个单体施工先后顺序没有其他条件限 制,请找出总工期最短时其施工先后顺序。 (2)按工期最短方案绘制流水施工进度计划。
2016年一建实务案例分析第一题
背景:
事件二:施工单位采购的防水材料进场抽样复试不合格, 致使工序C比调整后的计划开始时间延后3天。因业主未按 时提供正式图纸,致使工序E在6月11日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定 时间完成底板施工。为此,施工单位采取调整劳动力计划, 增加劳动力等措施,在15天内完成了2700吨钢筋制作(工 效为4.5吨/人·工作日)。
施工
流水节拍(d)
过程 一 二 三 四
甲2
4
3
2
乙3
2
3
3
丙4
2
1
3
2.问题
(1)该工程采用何种流水组织模式,除此之
外,常用的组织方式还有哪些。
(2)计算各施工过程间的流水步距和总工期。
(3)试编制该工程流水施工计划图。
【案例2】
1.背景 某工程包括四幢相同的砖混住宅楼,以每个单幢
为一个施工流水段组织单位工程流水施工。已知: (1)地面±0.00m以下部分有四个施工过程:土 方开挖、基础施工、底层预制板安装、回填土, 四个施工过程流水节拍均为2周。 (2)地上部分有三个施工过程:主体结构、装饰 装修、室外工程,三个施工过程的流水节拍分别 为4周、4周、2周。
【问题】
1.绘制事件一中调整后的施工进度计划网络图(双代号), 并用双线标出关键线路。 2.考虑事件一、二的影响,计算总工期(假定各工序持续 时间不变)。如果钢筋制作、钢筋绑扎及混凝土浇筑按两 个流水段组织有节奏流水施工,其总工期将变为多少天? 是否满足原合同约定的工期? 3.计算事件三中钢筋制作的劳动力投入量。编制劳动力需 求计划时,需要考虑哪些参数? 4.根据本案例的施工过程,总承包单位依法可以进行哪些 专业分包和劳务分包?
成倍节拍流水施工案例课件

成倍节拍流水施工案例
表7.3
施 工 过 程
工 作 队
A1 A
A2
B1 B
B2
C
D1 D
D2
施工进度(d )
4 8 12 16 20 24 28 32 36 40 44 48
1
3
5
2
4
6
1
3
5
2
4
6
123456
1
3
5
2
4
6
成倍节拍流水施工案例
2、根据结构特征判断施工段的多层成倍节拍流水组织施工
柱钢筋
12345678
A 安模板
B Ⅰ
柱混凝土
1
3
5
7
2
4
6
8
12345678
梁板钢筋
12345678
梁板混凝土
12345678
柱钢筋
12345678
A 安模板
B Ⅱ
柱混凝土
1
3
5
7
2
4
6
8
12345678
梁板钢筋
12345678
梁板混凝土
12345678
柱钢筋
12345678
A 安模板
B Ⅲ
柱混凝土
成倍节拍流水施工案例
成倍节拍流水施工案例
表7.6
层 数
施工过程
工 作 队
2
1
柱钢筋
A 安模板
B Ⅰ
柱混凝土
梁板钢筋
梁板混凝土
柱钢筋
A 安模板
B Ⅱ
柱混凝土
梁板钢筋
梁板混凝土
施工进度(d )
建筑工程流水施工(3篇)

第1篇一、流水施工的定义流水施工是指在建筑工程中,由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。
它将建筑工程的建造过程在工艺上分解为若干个施工过程,在平面上划分为若干个施工段,在竖向上划分为若干个施工层,然后按照施工过程组建专业工作队(或组),并使其按照规定的顺序依次连续地投入到各施工段,完成各个施工过程。
二、流水施工的特点1. 科学利用工作面,争取时间,合理压缩工期;2. 工作队实现专业化施工,有利于工作质量和效率的提升;3. 工作队及其工人、机械设备连续作业,同时使相邻专业队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;4. 单位时间内资源投入量较均衡,有利于资源组织与供给。
三、流水施工的参数1. 工艺参数:指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数;2. 空间参数:指组织流水施工时,表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用m表示;3. 时间参数:指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。
四、流水施工的组织形式1. 等节奏流水施工;2. 异节奏流水施工,其特例为成倍节拍流水施工;3. 无节奏流水施工。
五、流水施工的表达方式流水施工主要以横道图方式表示:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。
n条带有编号的水平线段表示n个施工过程或专业工作队的施工进度安排,其编号表示不同的施工段。
六、案例分析以某住宅装修工程为例,施工任务包括主卧和次卧木地板装修。
根据流水施工方法,可以按照以下步骤进行施工:1. 木工班在主卧房间和次卧房间依次进行支模板作业;2. 钢筋工在木工班支模板完成后,依次进行绑钢筋作业;3. 瓦工在钢筋工绑钢筋完成后,依次进行浇筑混凝土作业。
工程流水施工的内容(3篇)

第1篇一、工程流水施工的定义工程流水施工,是指将拟建工程项目的整个建造过程分解成若干个施工过程,并按照一定的施工顺序和节奏,将这些施工过程在平面上划分成若干个施工段,在竖向上划分成若干个施工层,分别组织专业工作队,依次、连续、均衡地在各个施工段和施工层上进行施工,直至完成全部施工任务。
二、工程流水施工的特点1. 高效性:通过合理组织施工过程,实现施工资源的优化配置,提高施工效率。
2. 连续性:施工过程在时间和空间上保持连续,避免出现施工中断。
3. 均衡性:施工过程中,各个施工段和施工层上的施工任务均衡分配,避免出现资源浪费。
4. 灵活性:根据工程实际情况,调整施工顺序、施工段和施工层,适应不同施工条件。
5. 经济性:通过提高施工效率,降低工程成本,提高经济效益。
三、工程流水施工的组织与实施1. 施工过程划分:将工程项目分解成若干个施工过程,如土建、装饰、安装等。
2. 施工段划分:根据施工过程和施工条件,将工程平面划分为若干个施工段。
3. 施工层划分:根据施工过程和施工条件,将工程竖向划分为若干个施工层。
4. 专业工作队组织:根据施工过程和施工段,组建相应专业工作队。
5. 施工顺序安排:按照施工工艺顺序,确定各个施工过程、施工段和施工层的施工顺序。
6. 施工节奏控制:根据施工过程、施工段和施工层的特点,合理确定施工节奏。
7. 施工进度管理:采用网络计划等技术,对施工进度进行实时监控和调整。
8. 施工资源管理:合理配置施工资源,确保施工顺利进行。
四、工程流水施工的应用实例1. 土建工程:在土建工程中,采用流水施工可以缩短施工周期,提高施工质量。
2. 装饰工程:在装饰工程中,采用流水施工可以确保施工质量,提高施工效率。
3. 安装工程:在安装工程中,采用流水施工可以缩短施工周期,提高施工质量。
总之,工程流水施工作为一种科学的施工管理方法,在提高施工效率、确保工程质量和降低工程成本等方面具有显著优势。
在建筑工程实践中,应充分认识并发挥其作用,为我国建筑事业的发展贡献力量。
流水施工综合案例

【背景】某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础,建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。
按合同约定,施工总承包单位将预应力管桩工程分包费了符合资质要求的专业分包单位。
施工总承包单位提交的施工总进度计划如图1所示(时间单位:月),该计划通过了监理工程师的审核和确认。
图1 施工总进度计划网络图合同履行过程中,发生了如下事件:事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝,在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。
由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。
根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。
原施工方案中H工作异节奏流水施工横道图如图1-2所示(事件单位:月)。
图1-2 H工作异节奏流水施工横道图问题:1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?2、事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
4.事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2格式会指出调整后H工作的施工横道图。
1、某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。
已知:(1)地面±0.000m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。
案例1(流水施工时间参数计算与横道图绘制)

案例1(流水施工时间参数计算与横道图绘制)1.背景某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工过程间,时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表2.问题1)上述五个专业工作队的流水施工属于何种形式的流水施工?绘制其流水施工进度计划图,并计算总工期。
2)根据本工程特点,宜采用何种形式的流水施工形式,并简述理由。
3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案1)上述五个专业工作队的流水施工属于异节奏流水施工。
根据表中数据,采用“累加数列错位相减取大差法”(简称“错位相减大差法”),计算流水步距:a、各施工过程流水节拍的累加数列:施工过程A:2 4 6施工过程B:2 4 6施工过程C:6 12 18施工过程D:4 8 12施工过程E:4 8 12b、错位相减,取最大值得流水步距:K(A,B) 2 4 6-) 2 4 62 2 2 -6所以:K(A,B)=2以此类推,K(B,C)=2,K(C,D)=10,K(D,E)=4c、总工期T=ΣK(i,j+1)+Σtn+ΣG=(2+2+10+4)+(4+4+4)+2=32周d、五个专业队完成施工的流水施工进度计划如图所示2)本工程比较适合采用等步距异节奏(成倍节拍)流水施工。
理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织等步距异节奏(成倍节拍)流水施工最理想。
3)如采用等步距异节奏(成倍节拍)流水施工,则应增加相应的专业队。
流水步距:K=min(2,2,6,4,4)=2周确定专业队数:施工过程A=2/2=1施工过程B=2/2=1施工过程C=6/2=3施工过程D=4/2=2施工过程E=4/2=2故:专业队总数=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周采用等步距异节奏(成倍节拍)流水施工进度计划如图所示:。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、流水施工组织有哪几种类型?
答:流水施工有四种组织方法,分别是:固定节拍流水施工;异节奏流水施工;成倍节拍流水施工;无节奏流水施工。
二、如何绘制流水施工水平指示图表和垂直指示图表?
答:绘制水平指示图表:以纵坐标表示施工过程、专业工作队的名称、编号、数目;以横坐标表示流水施工持续的时间;以呈梯形的水平线段表示流水施工的开展情况所绘制成的图表。
绘制垂直指示图表:以纵坐标自下而上进行标号表示流水施工的施工段,以横坐标表示流水施工的持续时间,以斜线表示各专业工作队或施工过程开展流水施工的情况所绘制的图表。
三、试述流水参数的概念,如何确定流水施工的流水节拍和流水步距? 答:为了说明组织流水施工时,各施工过程在时间上和空间上的开展情况和相互依存关系,引入的描述流水施工进度计划图表特征和各种数量关系的参数。
流水节拍的确定方法有:定额计算法,工期计算法,经验估算法。
流水步距确定方法:
四、试述固定节拍流水和成倍节拍流水的组织方法?
答:固定节拍流水施工组织方法:确定项目施工起点流向,分解施工过程;根据固定节拍流水施工的要求,计算流水节拍;计算流水步距K i,i+1=t i;确定施工段m;计算流水工期;绘制流水施工指示图表。
成倍节拍流水施工组织方法:确定施工起点流向,分解施工过程;根据成倍节拍流水施工要求,计算流水节拍;计算流水步距,K为各流
水节拍的最大公约数;确定各施工过程的工作队数;划分施工段,确定施工段数m;计算流水施工工期;绘制流水施工指示表。
五、试述非节奏流水施工的组织方法,如何确定其流水步距?
答:确定项目施工起点流向,分解施工过程;确定施工顺序,划分施工段数m;根据无节奏流水施工的要求,计算流水节拍;计算流水步距;计算流水工期;绘制流水施工指示图表。
习题:
1、某工程由A,B,C,D四个施工过程组成,它在平面上划分为四个施工段,各施工过程在各施工段上的流水节拍如下表所示,试编制该工程流水施工方案。
施工持续时间表
解答:根据题设条件,该工程只能组织无节奏流水施工。
1)求个施工过程的累加数列:
A: 3 5 8 11
B: 3 6 10 14
C: 4 7 10 15
D: 3 7 8 12
2)各数列错位想减,取最大差确定流水步距:K A-B:
3 5 8 11
-) 3 6 10 14
3 2 2 1 -14
K A-B=max(3,2,2,1,-14)=3天
K B-C:
3 6 10 14
-) 4 7 10 15
3 2 3
4 -15
K B-C=max(3,2,3,4,-15)=4天
K C-D:
4 7 10 15
-) 3 7 8 12
4 4 3 7 -12
K C-D=max(4,4,3,7,-12)=7天
3)确定计划工期:
T=ΣK+T D=(3+4+7)+12=26天
4)绘横道图:
2、某项目由A,B,C 三个施工过程组成,划分两个施工层,已知每层每段的流水节拍分别为t A =3天,t B =6天,t C =6天。
施工过程B 完成后,相应施工段上至少有技术间歇2天,且层间间歇为3天,试组织成倍节拍流水施工方案。
解答:
1)确定流水步距: 由t A =3天,t B =6天,t C =6天 K=最大公约数(3,6,6)=3天 2)计算施工班组数:
b A =K t A =33=1 b B =K t B =36
=2 b C =
K t C =3
6
=2 n 1=Σb i =1+2+2=5个
3)确定施工段数: m ≥n 1+K
Z ∑
1
+K
Z ∑
2
=5+32+3
3,取m=7
4)计算工期:
T=(m·j+n1-1)·K+ΣZ1=(7×2+5-1)×3+2=56天
5)绘制流水施工图表:
1
3、某工程项目由A,B,C三个施工过程组成,它在平面上划分三个施工段,各施工过程的流水节拍分别为t A=1天,t B=2天,t C=1天,施工过程A完成后,其相应的施工段上至少有一天的技术间歇,试组织异节拍流水施工。
解答:n=3,m=3
1)计算流水步距:
t B≥t A,K A,B= t A =1天
t C≤t B,K B,C= t B +( t B - t C)·(m-1)=2+(2-1)·(3-1)=4天2)计算流水工期:
T=∑K+T1+∑Z=1+4+1×3+1=9天
3)绘制流水施工横道图:
4、某分部工程由A,B,C 三个施工过程组成,它在竖向上划分为两个施工层组织施工,流水节拍均为3天,施工过程A 完成后,其相应的施工段上至少有2天的技术间歇,且层间的技术间歇为2天,为保证工作队连续作业,试组织流水施工。
解答:n=3,j=2,t i =3天,Z 1=2天,Z 2=2天,K=3天 1)确定施工段数:
m ≥n+K Z ∑1
+
K
Z ∑2
=3+32
+3
2=5 取m=5
2)计算流水工期:
T=(m ·j+n-1)·K+∑Z 1=(5×2+3-1)×3+2=38天 3)绘制横道图:。
